琉璃瓦屋面施工方案

合集下载

别墅坡顶琉璃瓦的施工方案(3篇)

别墅坡顶琉璃瓦的施工方案(3篇)

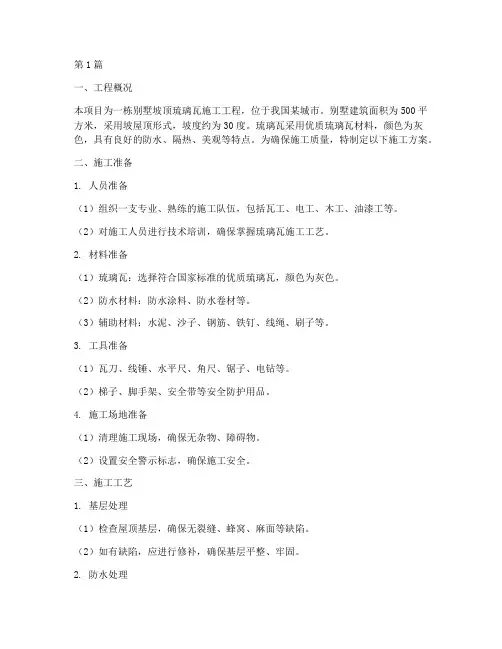

第1篇一、工程概况本项目为一栋别墅坡顶琉璃瓦施工工程,位于我国某城市。

别墅建筑面积为500平方米,采用坡屋顶形式,坡度约为30度。

琉璃瓦采用优质琉璃瓦材料,颜色为灰色,具有良好的防水、隔热、美观等特点。

为确保施工质量,特制定以下施工方案。

二、施工准备1. 人员准备(1)组织一支专业、熟练的施工队伍,包括瓦工、电工、木工、油漆工等。

(2)对施工人员进行技术培训,确保掌握琉璃瓦施工工艺。

2. 材料准备(1)琉璃瓦:选择符合国家标准的优质琉璃瓦,颜色为灰色。

(2)防水材料:防水涂料、防水卷材等。

(3)辅助材料:水泥、沙子、钢筋、铁钉、线绳、刷子等。

3. 工具准备(1)瓦刀、线锤、水平尺、角尺、锯子、电钻等。

(2)梯子、脚手架、安全带等安全防护用品。

4. 施工场地准备(1)清理施工现场,确保无杂物、障碍物。

(2)设置安全警示标志,确保施工安全。

三、施工工艺1. 基层处理(1)检查屋顶基层,确保无裂缝、蜂窝、麻面等缺陷。

(2)如有缺陷,应进行修补,确保基层平整、牢固。

2. 防水处理(1)在屋顶基层上涂刷防水涂料,形成防水层。

(2)在防水层上铺设防水卷材,搭接宽度不小于100mm。

3. 支设脚手架(1)根据屋顶形状和高度,合理设置脚手架。

(2)脚手架搭设应牢固、稳定,满足施工要求。

4. 瓦工施工(1)根据设计图纸,确定琉璃瓦的铺设顺序和方向。

(2)使用瓦刀将琉璃瓦切割成所需尺寸。

(3)在基层上划线,确保琉璃瓦的铺设位置准确。

(4)用铁钉将琉璃瓦固定在基层上,钉距不宜过大。

(5)在铺设琉璃瓦时,注意排水坡度,确保雨水顺畅排出。

5. 瓦缝处理(1)用刷子将瓦缝清理干净。

(2)在瓦缝中填充密封胶,确保防水、美观。

6. 检查验收(1)对施工完成的屋顶进行自检,确保质量符合要求。

(2)邀请相关部门进行验收,合格后方可投入使用。

四、施工进度安排1. 施工前期准备:3天2. 基层处理:2天3. 防水处理:2天4. 支设脚手架:1天5. 瓦工施工:5天6. 瓦缝处理:1天7. 检查验收:1天总计:15天五、施工安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。

古建筑琉璃瓦坡屋面工程施工方案

古建筑琉璃瓦坡屋面工程施工方案

古建筑琉璃瓦坡屋面工程施工方案一、工程概述二、工程准备1.施工设备准备:根据工程需求准备梯子、脚手架等升降设备,并确保设备的安全性。

2.材料准备:根据设计要求和施工方案,准备好所需要的琉璃瓦、水泥、沙子、瓦楞纸、水泥砂浆等材料,并对材料进行检查和质量验收。

3.人员准备:招募专业的施工人员,包括瓦工和助手,并确保他们具备相关的工作经验和技能。

三、施工工艺1.清理和准备工地:清理屋面表面的杂物和垃圾,并检查屋面结构是否完好。

如有破损或腐蚀等情况,需要提前修复。

2.安装瓦楞纸:在屋面的侧边和脊口处安装瓦楞纸,以增强屋面的防水性能。

3.制作砂浆:按照一定比例将水泥和沙子混合制作成砂浆。

4.粘贴琉璃瓦:将已经制作好的砂浆涂抹在屋面上,并将琉璃瓦依次粘贴在上面。

确保砂浆涂抹均匀,并按照设计要求进行瓦片的排列。

5.固定琉璃瓦:使用砂浆将琉璃瓦牢固地固定在屋面上,并确保瓦片之间的间隙均匀。

6.防水处理:在琉璃瓦的表面涂抹一层防水涂料,增强屋面的防水性能。

7.完工检查:对整个工程进行检查,确保工程质量符合设计要求。

四、安全措施1.安全帽:施工人员在施工过程中必须佩戴安全帽,以保护头部安全。

2.安全绳:对于高空作业区域,需要使用安全绳进行固定和保护。

3.脚手架和梯子:在高处施工时,必须使用稳固安全的脚手架和梯子,并进行检查和维修。

4.施工人员培训:施工人员必须经过专业培训,掌握施工要点和安全措施。

五、质量控制措施1.材料质量:在施工过程中,对所使用的材料进行定期抽检,确保质量符合要求。

2.工艺要求:严格按照施工工艺要求进行操作,确保每个环节的质量可控。

3.管理监督:建立专门的施工管理团队,对施工过程进行监督和检查,确保施工质量。

六、工程收尾1.清理工地:在施工完成后,清理工地,将杂物和废弃物进行分类处理。

2.工程验收:邀请相关单位进行工程验收,确保工程质量符合要求。

以上是古建筑琉璃瓦坡屋面工程施工方案的主要内容,通过合理的施工计划和科学的施工工艺,可以确保工程质量和施工安全,并保护古建筑的独特价值。

大型琉璃瓦工程施工方案

大型琉璃瓦工程施工方案

本工程为大型琉璃瓦屋面施工,主要包括混凝土楼板基层处理、基层找平、涂膜防水层施工、琉璃瓦铺贴、屋脊处理等工序。

工程地点位于我国某城市,总建筑面积约10万平方米,屋面面积约为1.5万平方米。

二、施工准备1. 材料准备:水泥、细砂、界面剂、聚氨酯底胶、防水涂料、琉璃瓦、钢钉、细铜丝、油漆等。

2. 人员准备:项目经理、施工队长、施工员、瓦工、油漆工等。

3. 施工设备:搅拌机、泵送机、喷枪、卷尺、水平尺、墨线、电钻等。

三、施工工艺流程1. 混凝土楼板基层处理:清理基层,甩毛处理,1:1水泥细砂掺界面剂,25mm厚1:3水泥砂浆抹灰找平层。

2. 涂膜防水层施工:基层应牢固、表面洁净、平整,阴阳角处呈圆弧形或纯角。

聚氨酯底胶应涂刷均匀、无漏涂,涂料厚度不应小于1.5mm。

3. 琉璃瓦铺贴:底瓦使用25cm长0.9mm直径细铜丝绑扎于钢钉上,每片底瓦顶部收口填缝。

屋脊下部原压顶部分油漆三遍。

4. 施工放线:在檐头找出横向中点并做出标记,从标记点向两侧逐块排至斜脊端头,调整半砖位置,弹出长短向控制墨线,确保交角垂直。

5. 屋面盖瓦前清洁抹灰,使瓦能平密贴屋面,达到瓦面平直、牢固的目的。

四、施工质量控制1. 材料质量:选用合格的材料,确保施工质量。

2. 施工过程:严格按照施工工艺流程进行施工,确保每道工序的质量。

3. 隐蔽工程验收:防水层施工完成后,进行隐蔽工程验收,确保防水效果。

4. 琉璃瓦铺贴:瓦面平整,无裂缝、脱落等现象。

五、施工安全措施1. 严格遵守施工现场安全规定,确保施工人员生命安全。

2. 施工人员必须佩戴安全帽、安全带等防护用品。

3. 施工现场设专人负责安全巡查,发现问题及时整改。

4. 施工车辆进出现场应遵守交通规则,确保交通安全。

六、施工进度安排1. 施工准备:5天2. 混凝土楼板基层处理:7天3. 涂膜防水层施工:5天4. 琉璃瓦铺贴:10天5. 屋脊处理:3天6. 施工验收:3天总计:33天七、总结本工程施工方案详细阐述了施工工艺流程、质量控制、安全措施等内容,确保大型琉璃瓦屋面施工质量,为我国建筑行业提供一份可借鉴的施工方案。

古建筑琉璃瓦坡屋面工程施工方案

古建筑琉璃瓦坡屋面工程施工方案

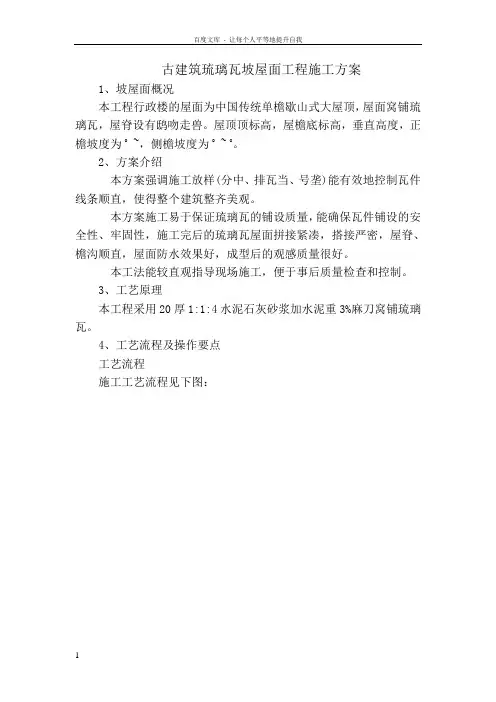

古建筑琉璃瓦坡屋面工程施工方案1、坡屋面概况本工程行政楼的屋面为中国传统单檐歇山式大屋顶,屋面窝铺琉璃瓦,屋脊设有鸱吻走兽。

屋顶顶标高,屋檐底标高,垂直高度,正檐坡度为 o ~,侧檐坡度为 o ~ o。

2、方案介绍本方案强调施工放样(分中、排瓦当、号垄)能有效地控制瓦件线条顺直,使得整个建筑整齐美观。

本方案施工易于保证琉璃瓦的铺设质量,能确保瓦件铺设的安全性、牢固性,施工完后的琉璃瓦屋面拼接紧凑,搭接严密,屋脊、檐沟顺直,屋面防水效果好,成型后的观感质量很好。

本工法能较直观指导现场施工,便于事后质量检查和控制。

3、工艺原理本工程采用20厚1:1:4水泥石灰砂浆加水泥重3%麻刀窝铺琉璃瓦。

4、工艺流程及操作要点工艺流程施工工艺流程见下图:琉璃瓦铺装流程图操作要点:施工准备(1)基层验收1)组织对上一道工序的验收,清除砼基层表面的残留隔离剂、砂浆和灰尘等,并对屋面凸出部位和蜂窝等进行处理。

2)对30°以上坡屋面采用预埋铜丝挂瓦条,在基层施工应注意检查,确保铜丝挂瓦条在间距、位置、数量能满足要求。

(2)安排专人对瓦件进行挑选。

1)采取手敲、听声,尺量、分类堆放等手段对琉璃瓦色泽进行选择和外行尺寸分类。

对于不合格的一律剔除。

同一坡面选择同一色泽瓦,不能掺合使用,以达到整体色泽相协调。

2)提前四小时将瓦用清水浸泡,贴前取出凉干,瓦面无水渍方可使用。

瓦垄定位(1)平面定位----分中、号垄、排瓦当(以歇山屋顶为例)1)歇山前后坡分中号垄a.在屋脊部位找出屋顶正中点,此点即为坐中底瓦的中点。

b.两端从博缝外皮往里返,找出两个瓦口的位置和第二块瓦口的中点,这个中点就是边垄底瓦中。

c.将上述三个中点号在脊部灰背上。

e.将这三个中点平移到檐头连檐上并钉好五个瓦口。

f.在钉好的瓦口间赶排瓦当。

2)撒头分中号垄方法:a.量出前后坡檐头边垄中点至翼角转角处的距离,按照同样的距离,向撒头量出撒头部位边垄中。

b.撒头正中即为撒头坐中底瓦中。

琉璃瓦屋面施工工艺

琉璃瓦屋面施工工艺

琉璃瓦屋面施工工艺一、施工前的准备1. 材料准备呀。

首先呢,琉璃瓦肯定不能少啦,还有挂瓦条、顺水条这些东西。

这一步看起来很简单,但建议不要跳过,避免后续出现问题。

我就见过有人一开始没准备好,做到一半又去买材料,那可就耽误事儿咯!而且在选琉璃瓦的时候呢,要挑质量好一点的,外观完整没有破损的,要是有裂缝啥的,以后可能就会漏水哦。

2. 工具方面呢,像锤子呀、电锯呀这些基本的工具得备齐。

对了,测量工具也不能忘,比如卷尺。

这就像厨师做菜要有锅铲一样,没工具可干不了活。

二、基层处理1. 先把屋面基层打扫干净。

可别小看这一步,要是屋面不干净,有杂物或者灰尘太多,琉璃瓦就不容易固定好。

我通常会在这个环节花多一些时间,确保做得更仔细。

有时候那些小石子、小树枝看着不起眼,其实都会影响后面的施工呢。

2. 如果基层有不平的地方,要进行找平处理。

这一步要特别小心哦!不平的话,琉璃瓦铺上去就歪歪扭扭的,既不美观,还容易积水。

不过呢,找平也不用特别精确,大概齐就行啦,毕竟琉璃瓦本身也有一定的调整空间。

三、顺水条安装1. 确定顺水条的间距。

这个间距一般是有个大概范围的,但是呢,你也可以根据自己屋面的实际情况稍微调整一下。

然后就开始钉顺水条啦,沿着屋面的坡度方向钉。

这时候啊,要注意钉子一定要钉牢固咯,要是顺水条松松垮垮的,那可就起不到顺水的作用啦,这一点真的很重要,我通常会再检查一次,真的,确认无误是关键。

2. 在钉顺水条的过程中,如果遇到障碍物,比如说烟囱或者通风口之类的,怎么办呢?那就得绕着它们安装啦,并且要保证连接处密封好,不然雨水可能就会从这里渗进去,那可就麻烦大了!四、挂瓦条安装1. 根据琉璃瓦的尺寸和铺设要求确定挂瓦条的间距。

这一步有点像搭积木之前先规划好每个积木的位置一样。

一般来说呢,这个间距要均匀,不过要是稍微有点偏差,只要不太影响琉璃瓦的铺设也没关系啦。

2. 安装挂瓦条的时候,要和顺水条垂直哦。

这就像盖房子要打好地基一样重要呢!如果不垂直,琉璃瓦铺上去就会很难看,而且稳定性也不好。

琉璃瓦屋面设计施工方案

琉璃瓦屋面设计施工方案

琉璃瓦屋面设计施工方案概述琉璃瓦是一种传统且具有历史文化底蕴的屋面材料,具有较好的防水性能和装饰效果。

在建筑设计中,琉璃瓦被广泛应用于建筑屋面的装饰和保护。

本文档将介绍琉璃瓦屋面设计的施工方案,包括施工前准备、施工步骤以及质量控制等方面内容。

施工前准备1. 设计方案确认确定琉璃瓦的类型、颜色及尺寸规格等设计方案,与建筑设计师进行充分沟通和确认,确保施工方案符合设计要求。

2. 材料采购根据设计方案确认所需琉璃瓦的数量,与供应商进行联系,并及时采购所需材料。

琉璃瓦的质量要求应符合相关标准,确保施工质量。

3. 施工队伍组织组织专业的施工队伍,包括瓦工、水电工等相关人员,并确保其具备相关施工经验和技能,以提高施工效率和质量。

4. 安全措施在施工现场设置警示标识,划定安全区域,并配备必要的安全设施,确保施工期间的安全。

施工步骤1. 屋面准备清理屋面,移除老旧瓦片、防水层等杂物,确保屋面平整且无杂物。

2. 铺设防水层在清理后的屋面上进行防水层的铺设,使用防水卷材或涂刷式防水材料,确保屋面具备良好的防水效果。

3. 定位线的划定根据设计方案,在屋面上划定好瓦片的摆放位置和角度,使用胶线或其他工具进行定位。

4. 固定瓦片根据定位线以及瓦片的尺寸规格,从屋脊开始,依次固定瓦片。

根据需要,在瓦片底部涂抹瓦砂浆,将瓦片放置在预先划定好的位置上,用力轻轻敲打瓦片,使其牢固固定。

5. 成品处理在瓦片铺贴完成后,对屋面进行清理,清除瓦片上的灰尘和浆料残渣,保证屋面的整洁美观。

质量控制1. 材料检查在施工前对琉璃瓦进行质量检查,确保其无裂纹、破损、色差等质量问题。

2. 瓦片的整齐摆放在铺设瓦片时,要确保瓦片整齐地摆放在定位线上,避免出现错位、高低不平等质量问题。

3. 防水层质量把控在铺设防水层时,要注意材料的牢固性和密封性,确保无渗漏现象。

4. 清理工作在施工完毕后,要对屋面进行彻底清理,确保瓦片整洁无污染。

结论本文档介绍了琉璃瓦屋面设计施工方案的各个环节,包括施工前准备、施工步骤以及质量控制等内容。

屋面琉璃工程施工方案

屋面琉璃工程施工方案

屋面琉璃工程施工方案一、工程概述屋面琉璃工程是指在建筑物屋面覆盖琉璃材料的施工工程。

琉璃是一种传统的建筑材料,具有抗风化、防水、隔热等优良性能,因此在建筑屋面的使用非常广泛。

本工程将使用琉璃材料对建筑屋面进行覆盖,保证建筑物的防水、保温、美观等功能。

二、施工单位本工程的施工单位为XX建筑公司,该公司具有多年的建筑施工经验,在琉璃工程领域有着丰富的经验和技术实力,能够保证施工质量和进度。

三、材料准备1. 琉璃材料:根据设计要求,准备符合国家标准的琉璃材料,包括琉璃瓦、琉璃瓦配件等。

2. 施工设备:准备各种施工所需的设备,包括起重机、吊篮、梯子、手工具等。

3. 施工人员:招募经验丰富的施工人员,确保施工技术过硬。

四、施工方案1. 安全措施(1)施工前,在所在地政府、建设部门进行申报,并取得相应许可证。

(2)严格遵守现场安全规定,设置防护栏、安全网等,确保施工人员安全。

(3)施工人员需配戴安全帽、安全鞋等个人防护用品,严格遵守操作规程。

2. 施工工艺(1)准备工作:根据设计要求,对建筑屋面进行测量,确定琉璃覆盖的面积和数量,做好准备工作。

(2)琉璃瓦安装:按照设计要求,采用专业的安装工艺和方法,将琉璃瓦按照图纸和规范进行安装,注意正确使用固定件、垫片等配件。

(3)勾缝工艺:安装完成后,按照规范要求,进行勾缝、填缝,确保琉璃屋面的防水性能。

(4)清理工作:施工完成后,对施工现场进行清理,保持环境整洁。

3. 质量控制(1)材料质量:所有采购的琉璃材料必须符合国家标准,做到质量优良。

(2)施工质量:施工过程中,严格按照设计要求和规范进行施工,确保安装牢固、防水性能好、美观大方。

(3)验收环节:施工完成后,由专业验收人员对屋面琉璃工程进行验收,确保质量合格。

五、进度计划根据工程量、施工条件等因素,制定合理的施工进度计划,保证工程按时完成。

在施工过程中,对进度进行严格控制和跟踪,确保按时交付。

六、环保措施在施工过程中,切实落实环境保护措施,对废弃材料、垃圾等进行分类清理,减少对环境的污染,保护周边环境。

屋面的琉璃瓦施工方案设计

屋面的琉璃瓦施工方案设计

屋面的琉璃瓦施工方案设计一、项目概况本项目是对一座建筑的屋面进行翻修和改造,主要工作为更换原有的瓦片为琉璃瓦,并进行相关的修复工作。

屋面总面积约为200平方米。

1.准备工作:(1)确定施工计划和时间表,并进行安全评估。

(2)制定材料清单并采购所需的琉璃瓦、瓦片粘合剂等。

(3)准备工作区域,搭建安全的施工设施,确保工人和设备的安全。

2.瓦片拆除:(1)先进行瓦片的清理和防水层的检查,确保屋面基层平整、干燥,并修复任何损坏的部分。

(2)使用工具将原有的瓦片逐片拆除,注意保护屋面的防水层和其他结构。

3.底层处理:(1)清理屋面基层,并检查是否有湿润或脱落部分,并进行修复。

(2)如果需要,进行底层的防水处理,确保屋面的密封性。

4.琉璃瓦安装:(1)按照设计图纸和规格要求,使用瓦片粘合剂将琉璃瓦逐片粘贴在屋面上,并确保瓦片之间的间隔均匀。

(2)使用专用的压瓦机将瓦片压实,确保瓦片牢固地粘贴在屋面上。

5.排水系统:(1)安装适当的排水系统,确保屋面能够有效排除雨水和污水。

(2)检查排水系统的密封性和通畅性,并进行相关的修复和调整。

6.完工验收:(1)完成施工后,进行整体的验收和检查,确保工程质量符合设计要求和相关标准。

(2)清理施工现场,处理好废料和杂物,确保环境整洁。

三、安全措施1.施工现场要设置宣传标语和警示标志,提醒工人注意安全,防止人员滑倒或掉落事故发生。

2.工人必须配备安全帽、防滑鞋等个人防护用品,并遵守工地安全操作规定。

3.施工期间,严禁在屋面上乱丢杂物和工具,防止损坏屋面和伤害工人。

4.施工时要确保搭设足够的脚手架和安全网,防止工人高空坠落。

5.施工过程中要定期检查和维护设备,确保其运行良好,避免发生意外。

四、总结屋面的琉璃瓦施工方案设计涉及到瓦片拆除、底层处理、瓦砖安装、排水系统安装等工作。

在施工过程中,要注重安全措施的落实,确保工人和设备的安全。

完成施工后,要进行验收和整理,确保工程质量符合要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

琉璃瓦屋面施工方案
1.1。

1前言
琉璃瓦屋面由于其简洁、大方,规格多样在现在建筑中得到广泛推广,但由于古建筑琉璃瓦坡屋面施工方法越来越被人们遗忘。

我公司根据多年的施工经验,通过多个工程不断积累、完善,汇总形成本施工工法;采用本工法施工的屋面拼接紧凑,搭接严密,脊、沟顺直,屋面防水效果好,观感质量上乘。

1。

1.2 特点
2。

0。

1 本工法强调施工放样(分中、排瓦当、号垄)能有效地控制瓦件线条顺直,使得整个建筑整齐美观。

2。

0.2采用本工法施工易于保证琉璃瓦的铺设质量,能确保瓦件铺设的安全性、牢固性,施工完后的琉璃瓦屋面拼接紧凑,搭接严密,屋脊、檐沟顺直,屋面防水效果好,成型后的观感质量很好。

2.0。

3 本工法能较直观指导现场施工,便于事后质量检查和控制.
1。

1.3 适用范围
本工法可用于坡屋面琉璃瓦仿古建筑使用。

屋面坡度为250—600
1.1。

4 工艺原理
本工法采用水泥混合砂浆(掺合料为粘土膏,因粘土膏材质与琉璃瓦相同,更能减少由收缩引起琉璃瓦龟裂的现象)作为卧瓦层。

30°以下坡屋面直接采用
水泥:砂:粘土膏=1:6。

83:0.659水泥混合砂浆卧瓦;30°以上坡屋面在基层施工时预埋铜丝挂瓦条与瓦件绑扎,然后再用水泥混合砂浆卧瓦。

1。

1。

5 工艺流程及操作要点
1。

1。

5.1工艺流程
施工工艺流程见下页
1.1.5。

2操作要点:
5.2.1 施工准备
1 基层验收
1)组织对上一道工序的验收,清除砼基层表面的残留隔离剂、砂浆和灰尘等,并对屋面凸出部位和蜂窝等进行处理。

2) 对30°以上坡屋面采用预埋铜丝挂瓦条,在基层施工应注意检查,确保铜丝挂瓦条在间距、位置、数量能满足要求。

2 安排专人对瓦件进行挑选.
1)采取手敲、听声,尺量、分类堆放等手段对琉璃瓦色泽进行选择和外行尺寸分类。

对于不合格的一律剔除.同一坡面选择同一色泽瓦,不能掺合使用,以达到整体色泽相协调。

2)提前四小时将瓦用清水浸泡,贴前取出凉干,瓦面无水渍方可使用。

5.2.2瓦垄定位
1、平面定位-——-分中、号垄、排瓦当(以歇山屋顶为例)
(1)歇山前后坡分中号垄
1)在屋脊部位找出屋顶正中点,此点即为坐中底瓦的中点。

2)两端从博缝外皮往里返,找出两个瓦口的位置和第二块瓦口的中点,这个中点就是边垄底瓦中。

3)将上述三个中点号在脊部灰背上。

4)将这三个中点平移到檐头连檐上并钉好五个瓦口。

5)在钉好的瓦口间赶排瓦当(图5。

2。

2)。

(2)撒头分中号垄方法:
1)量出前后坡檐头边垄中点至翼角转角处的距离,按照同样的距离,向撒头量出撒头部位边垄中。

2)撒头正中即为撒头坐中底瓦中.
3)按照这三个中,钉好三个瓦口.
4)在这三个瓦口之间赶排瓦当。

5)将各垄盖瓦中平移到上端小红山附近,并在灰背上号出标记。

翼角部分同庑殿翼角作法.
翼角不分中,在前后坡和撒头钉好的瓦口连檐合角处之间赶排瓦当.应注意前后坡与撒头相交处的两个瓦口应比其他瓦口短2/10~3/10,否则勾头就压不住割角滴子瓦当瓦翅。

2、高度定位——-—边垄、栓定位线
在每坡两端边垄位置拴线、铺灰,各两趟底瓦、一趟盖瓦.歇山建筑要同时好排山勾滴.披水排山做法的,要下好披水檐,做好梢垄。

两端的边垄应平行,囊(瓦垄的曲线)要一致,边垄囊要随屋顶囊。

在实际操作中,完边垄后应调垂脊,调完垂脊后再瓦。

以两端边垄盖瓦垄“熊背”为标准,在正脊、中腰和檐头位置拴三道横线,作为整个屋顶瓦垄的高度标准。

脊上的叫“齐头线”,中腰的叫“楞线”或“腰
线”,檐头的叫“檐口线”。

脊上与檐头的两条线又可统称为上下齐头线,如果坡长屋大,可以拴三道楞线.
如图5.2。

2
5.2。

3檐头勾滴瓦
勾滴即勾头瓦和滴水瓦(滴子)。

檐头勾头和滴水瓦要拴两道线,一道线拴在滴水尖的位置,滴水瓦的高低和出檐均以此为标准。

第二道线即冲垄之前拴好的“檐口线”,勾头的高低和出檐均以此为标准.滴子瓦的出檐最多不超过本身长度的一半,一般在6一lOcm之间.勾头出檐为瓦头(瓦当)的厚度,就是说,勾头要紧靠着滴子,勾头的高低
以檐线为准滴子瓦蚰蜒当.勾头之下,应放一块遮心瓦(可以用碎瓦片代替)。

遮心瓦的作用是遮挡勾头里的盖瓦灰。

然后用钉子从勾头上的圆洞上钉入灰里,
钉子上扣钉帽,内用麻刀灰塞严。

在实际操作中,为防止钉帽损坏,往往最后扣安。

为操作方便,檐头勾滴瓦可随每垄瓦进行。

5.2.4板瓦、筒瓦:
1 屋面上瓦,要做到有序有计划上瓦,前后坡必须对称上瓦,不允许单坡一次性上瓦,并应合理均匀分布,便于操作,同时在操作中进行第二次审瓦,不准次瓦上屋面使用,确保质量。

2 底瓦
拴好瓦刀线后,铺灰(或泥) 底瓦(如图 5。

2.4)。

如用泥(指掺灰泥),还可在铺泥(术语称为“打泥")后再泼上白灰浆,此做法为"坐浆".底瓦灰(泥)的厚度一般为4cm。

底瓦应窄头朝下,从下往上依次摆放.底瓦的搭接密度应能做到“三搭头”,即每三块瓦中,第一块与第三块能做到首尾搭头。

“三搭头”是指大部分瓦而言,檐头和靠近脊的部位则应“稀檐头密脊"。

底瓦灰(泥)应饱满,瓦要摆正,不得偏歪。

底瓦垄的高低和直顺程度都应以瓦刀线为准.每块底瓦的“瓦翅”,宽头的上棱都要贴底瓦垄近瓦刀线。

底瓦时还应注意“喝风”与“不合蔓’的问题。

“不合蔓"是指瓦的弧度不一致造成合缝不严,“喝风”是泛指合缝不严,既包括瓦的不合蔓,也包括由于摆放不当造成的合缝不严。

在操作中应注意避免由于摆放不当而造成的喝风,对于明显不合蔓的瓦,应尽量选换。

注:底瓦即为板瓦,盖瓦即为筒瓦。

3 背瓦翅
摆好底瓦以后:要将底瓦两侧的灰(泥)顺瓦翅用瓦刀末齐,不足之处要用灰(泥)补齐,“背瓦翅”一定要将灰(泥)“背"足、拍实.
4扎缝
“背”完瓦翅后,要在底瓦垄之间的缝隙处(称作“蚰蜒当”)用大麻刀灰塞严塞实,这一过程叫做“扎缝”,扎缝灰应能盖住两边底瓦垄的瓦翅.
5盖瓦
按楞线到边垄盖瓦瓦翅的距离调整好“吊鱼”的长短,然后以吊鱼为高低标准“开线”。

瓦刀线两端以排好的盖瓦垄为准.盖瓦灰应比底瓦灰稍硬,盖瓦不要紧挨底瓦,它们之间的距离叫“睁眼"。

睁眼不小于筒瓦高的1/3。

盖瓦要熊头朝上,从下往上依次安放,上面的筒瓦应压住下面筒瓦的熊头,熊头上要挂素。

相关文档
最新文档
