大型信息化项目中风险管理研究
高项论文范文:论大型信息系统项目的风险管理

论大型信息系统项目的风险管理2015年4月,我参加了XX省水利厅的XX省水库基本信息系统项目的开发,担任本项目的项目经理。
该项目的投资是500万,建设工期8个月,该系统开发是为了实现XX省水库类项目信息的填报,历史信息的查询,分析,汇总等功能。
该项目于2015年12月完成验收。
本文结合作者的实践,以XX省水库基本信息系统项目为例,讨论了“大型信息系统项目的风险管理”,包括如何制订大型信息系统项目风险管理计划,如何在大型信息系统项目中进行风险监督控制。
2015年4月,我作为项目经理参与XX省水库基本信息系统建设项目,该项目投资共500万元人民币,建设工期为8个月。
通过该项目的建设,实现了该省省水库基本信息的管理,主要功能包括水库大坝一览表、自定义统计配置和数据管理三大功能模块,XX省水库基本信息系统建设对全省水库在建工程信息进行及时掌握,对全省水库在建工程项目建设情况进行监督把控。
该系统采用了B/S 架构,核心技术框架根据微软的.NET分层体系结构实现,数据库采用了SQL Server 2014,应用服务器采用了浪潮NF5280,在每个州市的水务局部署1台。
由于本项目是一个综合性的系统工程项目,该用户包括省水利厅、16个州市水利局及其下属单位,各地方的管理模式,系统操作人员水平等方面都存在很大差异。
由此可见,该项目组织构成复杂、干系人多、技术难度高,风险之大可想而知。
因此,在本项目中,风险管理就显得尤为重要。
进行良好的风险管理是保证项目按要求完成的重要保障。
本文结合作者的实际,分别从风险管理计划编制、风险识别工作、定性风险分析、定量风险分析、抓好风险应对计划编制工作、全程抓好风险监控几个方面对大型信息系统项目的风险管理进行论述。
到2015年12月项目顺利验收时,我已负责管理该项目8个月,但刚开始担任项目经理的时候,面对项目工期紧,项目干系人多等问题,还是觉得顺利完成项目还是有较大的风险。
为了按照项目进度、成本和质量等目标完成项目,公司组建了12人的项目团队,在项目开发过程中充分重视项目的风险管理,按照项目风险管理理论,抓好项目风险管理工作,顺利完成该项目。
信息化项目中的风险管理

设计相应的表格 、问卷 ,然后选取特定 的调查对象 ,然后总结出 能 够 有 助于 控制 项 目风 险 。6 准 备 风 险保 证金 .适 当预 留项 目计
项 目的风 险 ;另外 ,询 问项 目组 成 员也 非 常 有 帮 助 ,问 问他 们 以 划 时 间 。信 息 化 实 施往 往 周 期 较 长 .在 项 目预 算 中预 留一 定 数 量
经 营 管 理
险 的大 小 ,即 事 先确 定 评 分 的 标 准 .然 后 由 项 目小组 一 起 ,对 预
信息化项 目中的风险管理
・ 周瑞华
[ 摘
先识 别 的 项 目风 险一 一打 分 ,然后 得 出不 同风 险 的大 小 。 三 风 险应 对 针 对 风 险 评 估 的 结 果 .制 定 相 应 的 应 对措 施 去 响 应 风 险 .就
评估 和风险应对三个部分组成。
一
、
风险识别
风 险 识 别 就 是确 定 风 险 事 件 及 其来 源 ,是项 目风 险 管 理 中一 或范围加 以必要修正 .能够有效应对项 目偏离需求的风险 。2加 项经 常 性 的 工作 。由 于风 险 的 不 确 定 性 风 险识 别 实 际 上 只 能 算 强 培 训 。加 强 项 目培训 能 够 提 高 参 与项 目 的 I人 员和 业 务 人 员甚 T 是 一ห้องสมุดไป่ตู้种预 测分 析 .是 对可 能会 给 项 目 目标 实现 带 来 负 面 影 响 的环 至 管理 人 员 、决 策 者 对 信 息 化 项 目的认 知 ,对 规 避 项 目的 实施 风
减小或设法接收。另外 , 在处理风险时需要注意应对的 ” 时性 ” 及
实施 任何 项 目都 有 风 险 . 即在 企 业投 入 相应 资 源后 没 有如 期 实 和 “ 反复性 ” ,即在第一时间对各种 突发 的风 险做 出判断并采取
信息化项目风险点及防控措施

信息化项目风险点及防控措施1. 信息化项目风险点之一是需求变更,为此,应建立严格的需求变更管理机制,防止项目范围蔓延。
2. 项目团队能力不足是信息化项目的另一大风险,应通过培训和外部资源支持来提升团队的技术水平和专业素养。
3. 技术选型风险需要引入技术评估机制,确保所选技术方案能够满足项目需求并具有良好的可扩展性和稳定性。
4. 数据迁移和数据清洗是信息化项目中常见的风险点,需要制定详细的数据迁移计划并进行严格的测试验证。
5. 集成与接口风险需要进行全面的集成测试,确保各个子系统、模块之间的接口稳定可靠。
6. 第三方合作伙伴的服务质量和可靠性风险需要建立严格的合作伙伴管理机制,并进行供应商评估和管理。
7. 安全风险需要对系统的安全性进行全面评估并加强安全防护措施,包括数据加密、访问控制等。
8. 成本控制风险需要建立完善的成本管理体系,确保项目在可控范围内的成本支出。
9. 进度管理风险需要建立严格的项目计划和进度监控机制,及时识别和应对进度延误。
10. 人员流动风险需要加强人员稳定性管理,建立完善的人才激励机制,减少项目人员的离职率。
11. 管理层支持不足风险需要加强项目的沟通与协调,确保管理层对项目的支持和理解。
12. 系统性能风险需要进行全面的性能测试,确保系统的稳定性和性能满足用户需求。
13. 专业技术人才缺乏风险需要建立人才储备机制,确保项目队伍的专业技术能力。
14. 业务变更风险需要建立业务变更管理机制,确保业务变更对项目的影响可控。
15. 基础设施稳定性风险需要建立完善的基础设施监控和维护机制,确保系统基础设施的稳定性。
16. 外部环境变化风险需要进行外部环境的影响评估,加强对外部环境变化的监控与预警。
17. 技术演进风险需要进行技术演进的跟踪和评估,确保项目技术方案具有一定的延续性和前瞻性。
18. 项目管理体系不完善风险需要建立规范的项目管理流程和文档管理体系,确保项目管理的规范性和有序性。
企业大型信息化项目建设的风险控制与管理

企业大型信息化项目建设的风险控制与管理随着我国信息化进程的不断推进,国内企业要逐渐开展相关的信息化项目,因而这也就对相关技术的要求更高。
此外,企业要想在当今发展的局势下,能够得到进一步的发展,也应该不断加强自身信息系统的建设,信息系统建设水平的高低,也在一定程度上影响着企业的发展。
尤其是如果企业在进行大型信息化项目建设的过程中,没有一个完善的防风险系统,也很可能会造成巨大的损失,从而也阻碍了企业的发展。
一、企业大型信息项目建设风险控制与管理的重要性当今我国先进技术和思想在不断发展,尤其是当今社会已经进入了信息化的时代。
企业为了能够跟上时代发展的脚步,也都引进了供应链管理、企业资源管理、客户关系管理等大型的信息系统,有许多企业甚至斥巨资来引进系统和引进人才,但是在实际的投入过程中,所得到的效果却是比较差的。
一些大型信息系统陷入了瘫痪状态,甚至整个项目也已经失败,从而不利于企业的发展。
据相关数据表明,我国许多企业引进的相关大型信息系统,只有少数企业能够做到将大型信息系统能够保证在一定预算内进行成功的安装和实行,绝大多数企业所引进的大型信息化系统都失败了。
而企业对大型信息系统进行建设和实施的过程也是比较复杂的,在进行建设的整个过程中,可能会遇到很多问题。
同时,也会受到很多因素的影响,如果不能平衡这些因素之间的关系,也不能对大型信息系统进行很好的建设。
此外,在建设的过程中,影响的因素也会随着时间的变化而变化。
因此,企业就应该重视对相关系统的建设,将大型信息系统的建设和实施作为一个项目进行管理,可以在一定程度上促使企业能够进一步对相关项目进行风险管理,从而也能尽可能的降低项目可能会遇到的问题和风险。
而企业进行大型信息化项目的建设风险的控制和管理,也是可以对企业内部的资源进行更加合理的分配,使企业在进行发展的过程中的相关信息能够更好地被利用。
此外,企业在进行大型信息化项目建设的时候,所涉及到的风险管理方面也涉及到了很多,这些都需要相关的管理人员要在进行计划和决策时都注意风险的防范,对整体的资源进行更为合理的分配和调整,从而能够促进企业的发展。

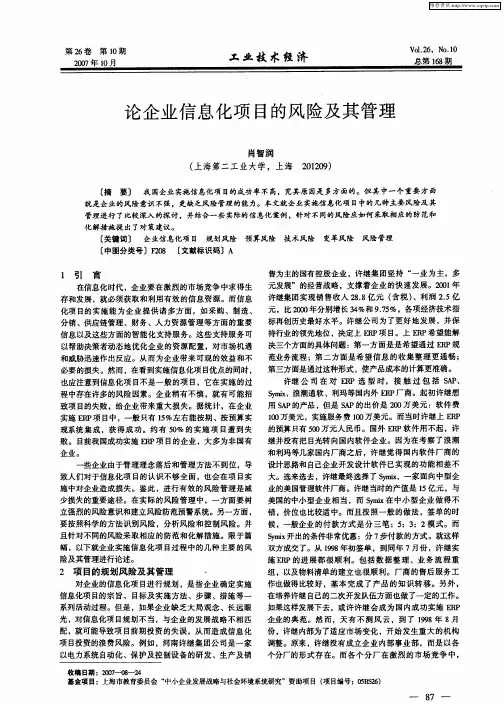

论企业信息化项目的风险及其管理

设计思路和 自己企 业开发设计 软件 已实现的功 能相差不
程 中存在许多 的风 险因素。企业 稍有不慎 ,就 有可 能招
致项 目的失败 ,给企业 带来重 大损失 。据 统计 ,在企 业 实施 E P 目中 ,一般 约有 5 %的 实施 项 目遭 到 失 0 败。 目前我国成功实施 E P项 目的企 业 ,大多为非 国有 R
企业。
一
些企业 由于管理理念 落后 和管理方 法不到 位,导
致人们对于信息化项 目的认识不 够全面 ,也会 在项 目实 施中对企业造成损失 。鉴 此 ,进 行有效 的风 险管理是 减
少损失的重要途径。在实 际的风 险管理 中,一 方面要树
大 。选来选去 , 许继最终选择 了 Smx yi ,一家面 向中型企 业 的美 国管理软件厂商 。许继 当时 的产值 是 1 亿元 ,与 5 美 国的中小 型企 业相 当 ,而 S i在 中小型 企业 做得不 yx m 错 ,价位也 比较适 中。而且按 照一般 的做法 ,签 单 的时 候 ,一般企业 的付 款 方式 是分 三 笔 :5 : 模 式 。而 :3 2
就是企业的风险意识 不强,更缺乏风险管理的能力。本 文就企业 实施信息化项 目中的几种主要风 险及其
信息化项目风险管理

信息化项目风险管理目录1风险识别和分析 (3)1.1 组织风险 (3)1.2 管理风险 (3)1.3 业务风险 (3)1.4 技术风险 (3)2风险对策和管理 (3)3组织风险防范对策 (4)4管理风险防范对策 (4)5业务风险防范对策 (4)6技术风险防范对策 (5)1风险识别和分析1.1 组织风险组织风险主要包括由于组织内部成员对目标未达成一致,管理高层对项目不重视,工程参与人员知识与技能欠缺、团队合作精神不足、人员激励机制不当等因素导致建设队伍不稳定,建设资金不足,与其它项目存在资源冲突等。
1.2 管理风险管理风险主要包括项目管理的基本原则使用不当,计划草率、质量差,进度和资源配置不合理等。
1.3 业务风险业务变化可能产生的风险主要包括业务流程的改变、职能部门的调整等。
1.4 技术风险技术风险主要包括技术目标过高,技术标准发生变化,复杂、高新技术或非常规方法应用的潜在问题等。
2风险对策和管理为确保工程成功,将在本项目建设中采取有效的风险管理,消除各类风险的不良影响,确保实现工程建设目标。
本项目的风险防范主要侧重于组织风险、管理风险、业务风险和技术风险四个方面。
3组织风险防范对策XXX现有行政组织架构能够支撑本项目的项目管理,并为本项目建设成立了领导小组为核心的决策机制。
将有效地保障本项目建设的项目管理更加高效。
XXX本级现有的业务、技术力量能够承担庞大的工程建设任务。
在本项目建设期间,将充分调动各方力量的积极性,同时,还将依靠由信息技术专家组成的专家组,为本项目的建设的提供技术与管理问题的咨询和指导。
4管理风险防范对策为确保工程管理的高效率,将对项目进行有效策划,制定并落实严格的项目实施具体计划,应用先进管理工具和方法提高进度计划管理、跟踪水平。
同时将借鉴行业项目管理实践的经验,合理估算项目工作量,明确项目间依赖关系和先后顺序,突出关键项目,进一步分解项目工作任务,使每个里程碑阶段均应有工作量估算、时间进度、以及可操作、可管理和可检查的交付物。
企业信息化建设的风险及对策研究

企业信息化建设的风险及对策研究在现代企业中,信息化建设已经成为了一项必要的任务。
然而,企业在进行信息化建设的过程中,也会面临着一些风险。
本文将从不同的角度来探讨企业信息化建设的风险及相应的对策。
一、人员风险在进行信息化建设的过程中,人员的素质和理念也是至关重要的。
首先,技术人员的不足可能会导致信息系统的错误和漏洞,影响企业的正常运作。
其次,会计等实施信息化建设的人员需要具备相关的专业知识和技能,否则可能会对企业的管理和决策产生不利影响。
因此,企业需要提高人员的培训和教育,不断提升员工的素质和应对风险的能力。
同时,在招聘和选拔技术人员时,也应该加强对人才的筛选和考察,确保技术人员具备专业素质和责任意识。
二、数据风险随着企业信息化程度的提高,数据的处理和管理也变得越来越重要。
然而,不恰当的数据管理可能会导致企业面临一些风险。
例如,数据泄露和丢失可能会对企业的声誉和利益产生非常大的负面影响。
为了应对这些风险,企业需要制定并执行相关的安全策略和规范,确保数据的安全性和完整性。
这包括加强对数据的备份和保护措施、对重要数据进行加密、建立权限管理制度等。
三、供应商风险尽管企业可以通过外包等方式来降低信息化建设的成本和复杂度,但是选择不良的供应商或承包商可能会带来风险。
例如,非法行为、质量问题等问题可能会导致合同的破裂或法律问题的发生。
因此,企业需要在选择供应商和承包商时,注重对其信誉和资质的鉴定,严格按照合约要求进行管理并建立风险监控机制,尽量降低相关风险的发生。
四、战略风险企业信息化建设的决策和规划是具有重要意义的。
错误的决策或规划可能会导致企业在信息化建设中付出沉重的代价,产生战略风险。
例如,一些不成熟的技术或开发项目等可能会导致项目成本超预算,并对整个企业的运作产生负面影响。
因此,企业应该采取合适的决策和规划方法,确保信息化建设能够支持企业的战略目标,并定期进行评估和审查,及时调整和修改相关决策和规划。
信息化项目风险点及防控措施

信息化项目风险点及防控措施1. 风险点:项目需求变更频繁,容易导致项目进度延误和成本增加。
防控措施:建立完善的变更管理流程,确保每次需求变更都经过充分评估和批准。
2. 风险点:技术选型不合理导致系统架构不稳定。
防控措施:在项目初期进行充分的技术评估和选型,确保所选技术能够满足项目要求并具备可扩展性和稳定性。
3. 风险点:人员流动性大,可能导致项目团队不稳定。
防控措施:建立人员培训和知识转移机制,确保团队人员的稳定性和持续性。
4. 风险点:项目沟通不畅导致信息传递不及时或不准确。
防控措施:建立清晰的沟通渠道和规范的沟通流程,确保项目各方之间的信息交流畅通。
5. 风险点:项目资源(硬件、软件、人力)不足。
防控措施:在项目规划阶段进行充分的资源评估,确保项目所需资源的充足性。
6. 风险点:项目的安全性和隐私保护措施不完善。
防控措施:加强安全性评估和风险管控,确保系统数据和用户隐私得到充分的保护。
7. 风险点:项目在法律法规方面存在风险隐患。
防控措施:进行法律法规风险评估,确保项目的合规性,并及时调整相关方案。
8. 风险点:项目管理过程中存在沟通断层导致信息共享不畅。
防控措施:建立有效的项目沟通与协同机制,确保信息共享高效有序。
9. 风险点:外部环境因素(政策、市场等)的不确定性带来的风险。
防控措施:进行外部环境风险评估,及时调整项目计划以适应环境变化。
10. 风险点:缺乏全面的风险评估和规划。
防控措施:在项目启动阶段进行全面的风险评估,并制定相应的风险应对计划。
11. 风险点:供应商或合作伙伴的服务能力和信誉存在风险。
防控措施:对供应商或合作伙伴进行全面的调查和评估,选择可靠的合作伙伴。
12. 风险点:项目进度管理不到位,导致进度滞后。
防控措施:建立完善的项目进度管理机制,及时发现并解决进度风险。
13. 风险点:项目成本预算不合理或不准确。
防控措施:在项目规划阶段进行详细的成本预算,确保项目成本控制在合理范围内。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
大型信息化项目中风险管理的研究摘要:信息化项目整个生命周期内有很多不确定因素,会影响项目的实施过程和建设结果。
如何面对和应对项目风险,避免和减少损失、将威胁化为机会,更顺利地实现项目预期目标,必须重视项目风险管理。
关键词:信息化项目;风险管理
中图分类号:f270.7 文献标识码:a 文章编号:1001-828x(2012)07-0-02
项目有着临时性、独特性和渐近明细性的特点,作为项目的一种,信息系统项目还有着目标不明确、需求变化频繁、智力密集型、项目涉众繁杂等特点,软件行业的信息化项目建设不像某些传统生产制造业那样成熟稳定,项目生命周期内充满着诸多不确定性因素,风险也无处不在,会影响项目的实施过程和建设结果。
如何面对和应对项目风险,避免和减少损失、将威胁化为机会,更顺利地实现项目预期目标,必须重视项目风险管理。
笔者于2007年-2010年主持的某市审计局审计信息化建设工程(一期)项目的建设,该项目是某市审计局重点工程,合同总额约2300万,涵盖系统集成、应用系统开发、支撑体系建设等内容,项目建设周期为3年。
笔者在担任该项目的项目经理的过程中,负责了项目的整体规划、组织实施和管理控制工作。
对信息化项目风险管理的重要性,尤其是要通过制定风险管理计划、及时进行风险识别和分析、制定合理的风险应对计划、并持续进行风险监控等几方
面来落实项目风险管理工作以来保障项目总体目标顺利实现有一
些心得体会,与同业共享。
此项目是典型的大型信息化项目,系统集成主要任务是搭建审计局办公网络、主机、存储、系统软件、系统安全等系统运行基础环境;应用系统开发包括审计局审计业务、行政办公及门户网站系统的设计开发;支撑体系包括审计信息化标准体系、安全体系、运维体系建设。
系统基于j2ee架构,采用面向服务的体系结构(soa),结合web service技术、xml技术、消息中间件等主流技术,运用工作流、报表管理、内容管理、检索服务、数据交换等成熟组件及第三方产品,实现应用系统构件化开发。
经过3年的建设,该项目于2010年初竣工验收,目前系统处于运行维护期,运行情况稳定良好。
对于这样一个建设内容多,建设周期长,涉及范围广的大型电子政务项目,项目实施过程中出现过很多难以预料的困难和问题,笔者作为项目经理,在项目中重点抓住项目风险管理,将理论知识与实践相结合,分别从制定风险管理计划、风险识别和分析、制定合理的风险应对计划、并持续进行风险监控等几方面来落实风险管理工作,保障项目进程顺利开展。
通过有效的项目风险管理不仅可以防患未然,把各种不利后果减少到最低程度,还能够争取到一定的商业机会,为业主和公司赢得利益。
下面对几项管理工作内容和实践经验分别进行阐述。
一、重视风险管理计划编制,明确风险管理任务,提高风险防
范意识
笔者本次参与的项目是某市审计局“十一五规划”的重大工程,局方领导在项目伊始就以“献礼”工程的高度来要求项目建设目标。
笔者所在公司高度重视项目顺利实施的各方面保障工作,在项目初期就将项目风险管理计划作为项目总体计划的重要内容加以规范,并指定项目核心成员作为项目风险管理的主要负责人。
笔者作为项目经理,与项目主要负责人共同定义了项目风险类别,综合考虑技术、管理、内外部环境等方面的因素,并结合公司多年大型电子政务项目的实施经验,对风险类别进行了细化定义,本项目的风险分解结构,如下所示:
业务方面:业务流程、业务规则、用户等;
应用方面:系统功能、ui交互界面、功能接口等;
数据方面:数据模型、数据存储、数据分布、数据量等;
技术方面:技术路线、支撑平台、构件组件、关键技术、性能、非功能特性、安全等;
项目实施方面:时间、资源、资金、质量、协作、培训等;
环境方面:社会环境、政策法规、市场等;
此项目也通过制定风险管理计划,提高了项目组成员对风险的重视度,加强了风险防范意识。
二、紧抓风险识别与分析,“尽早尽多尽量尽力”发现项目潜在风险
项目建设的风险无处不在,特别是项目建设初期,不确定性最
大,主动识别或发现潜在风险显得尤其重要。
风险管理并不只是管理者的事情,关系到项目的所有成员。
因此,笔者与相关负责人在项目初期,通过召集会议,采用头脑风暴方法,发挥项目组成员的主动性,共同讨论识别风险的来源,收集到了涉及各个层面、各个角度的风险因素,还对公司多位资深行业专家及项目经理进行访谈,使用检查表收集类似项目的历史经验,找出容易导致项目失败的原因。
通过多种形式和手段,“尽早尽多尽量尽力”识别了很多风险因素,为后续制定风险应对策略,做好风险防范打好了基础。
本次信息化项目建设要实现推动审计工作模式转变和管理制度创新变革的重要战略目标,因而,在项目范围和软件需求方面存在着很大的风险,对项目需求和项目范围方面的风险控制显得尤其重要,本项目把对范围变化影响等级划分为“低、中、高”等级,以风险概率及影响矩阵来表示,对风险发生的可能性、影响度、定义风险等级进行定性分析。
本项目初期需求方面的风险主要表现在用户对新业务模式下的系统功能尚存在探索尝试,与之配套的系统功能需求范围存在不确定性;在系统建设过程中可能存在制度变化引起的业务流程或规则、数据等方面的变化会而带来需求变更、新业务模式没成成功经验可借鉴也会存在技术实现风险等方面。
三、归纳总结风险应对措施,未雨绸缪,分而治之
在前面对风险的识别与分析基础上,制定有效的风险应对计划及措施,在项目实施过程中排除困难、化解风险,笔者认为这是非常重要和关键的。
不同阶段、不同类型、不同级别的风险分别制定
相应的应对策略,对预测的风险在发生之前,加强防范,争取避免;对不可避免的风险采用转移、减轻等策略;对有可能带来机会的风险采取分享、开拓等方式处理。
例如,本项目在范围和需求存在的风险,笔者主要通过强化沟通、原型法、及时确认、前期需求和技术关键点验证等方式制定应对方案,来避免风险发生或降低风险影响。
在做需求分析时,前期用户方由信息中心为主导已经梳理过软件需求,主要以“转述”的形式向我方需求人员传递需求,我方发现这样做虽然节省了访谈或调研等需求开发的时间,但存在需求不准确、理解不一致、问题解释不到位等问题,而且会导致后续需求得不到最终用户确认以及软件功能不能顺利交付等风险,因而,我方强调加强与最终用户沟通,并采用原型法以直观的界面向业务人员展现功能需求,并组织多次需求讨论会达成需求的一致理解,之后明确软件需求规格说明书的评审会组织及工作流程,保障需求确认工作顺利进行。
对业务创新点及关键技术,如审计业务中“审计实施方案、审计事项表、审计报告”的结构化和上下数据打通的理念,我方采用动态原型系统(简易的可操作功能的原型),录入历史业务数据,演练业务处理流程,最终验证了方案可行性,打消了业务和技术方面的种种顾虑,也在系统大规模设计开发之前,做了相应的储备,由于有用户一同参与,还提前做到了对软件功能设计的认可和肯定。
对可能带来机会的“风险”,本项目主要采用开拓的方式来应对。
例如,由于“联网审计系统”要在网络环境下与被审计单位系统连接,动态实时获取审计数据,代表着审计业务发展的新方向,存在多处业务和技术的创新。
系统对网络环境下的数据交换、数据抽取、数据传输、数据分析以及系统安全等方面提出了更高的要求,系统设计难度也随之加大,系统在架构、技术、产品工具应用等方面都存在风险。
项目组采用swot方法分析风险,与公司领导及早沟通,达成要投入公司级技术力量支持的决定,目标是攻克难关,积累经验,为将来的业务拓展打好基础。
事实证明,这一举措是非常正确的,正是本项目这一代表行业发展趋势系统运行的成功案例,公司在后来审计行业的解决方案推广与业务拓展中,才占领了先机,打败了多家竞争厂商,争取到了更多商业机会。
四、提高警惕,持续监控,时刻跟踪,风险无机可乘
项目的风险管理不是一劳永逸的,因项目整个建设过程是在不断变化当中的,所以要对风险进行持续的跟踪与监控。
已经识别的风险也会随着时间变化发生新的变化,也要随时调整应对方案。
例如,本项目在人力资源管理方面,就自始至终贯彻着风险的监控管理。
项目在建设初期,由于团队成员来自多个部门,人员技能水平又良莠不齐、多个子项目之间团队合作也不顺畅,本项目主要采用统一制度规范、加强沟通、强化培训来解决初期的动荡。
项目中期,时间紧、任务重,压力大,成员工作积极性受到影响,人员流动是主要风险,项目组采用尽量公平透明的绩效考核措施来激励成员,调动工作热情,此外,每周定期组织体育活动,篮球、羽毛球或户
外训练,促进团队建设。
后期,人员释放,由于项目用vss工具集中管理项目过程资产并建立了项目知识库,所以在工作成果的交接上没有发生太多问题,只是在核心技术和能力传递时,出现了问题,后期主要对核心系统和模块的开发任务通过设置a角与b角做人力资源备份来解决人员流动造成的“单点故障”。
科学合理的项目风险管理是项目的成功实施的有效手段之一,此外,还离不开项目范围、进度、成本、质量、人力、沟通等很多方面项目管理知识和软件工程方法经验的综合运用。
笔者认为,项目风险管理是贯穿整个项目生命周期,与项目管理其它各个过程和领域密切相关的关键内容。
项目中通过有效的项目风险管理不仅可以防患未然,把各种不利后果减少到最低程度,还能够争取到一定的商业机会,为业主和公司赢得利益。
笔者正是在某市审计信息化工程项目中有效的验证了项目风险管理的重要性和实际意义,也将会在以后设工作中,继续深化对项目风险管理的认识和理解,更好地运用于信息化建设项目。
