楼板裂缝修补方案

楼板裂缝修补方案

XX工程(楼面现浇板裂缝修复)施工方案XX公司一、概述XX工程,各栋楼面混凝土浇筑过程中十分顺利,无异常现象。

浇筑完成后局部出现不规则裂缝,宽度1mm,长度2m左右,不规则分布。

在模板拆除后,对裂缝进行观察,未发生明显扩展,局部板裂缝有贯穿现象。

针对以上情况,我公司认真对待,及时对问题进行总结分析,现场钻心取样,其砼强度试压达到了设计强度要求,板面荷载试验达到设计要求,我公司建议对该部位进行修补,具体方案如下:1、裂缝宽度在0.05~0.2mm表面现象的,缝系之间采用高压水枪冲洗,用1:1:1水泥浆掺堵漏王灌缝处理,表面用磨光机处理光滑;2、裂缝宽度在大于0.2mm,没有贯穿性裂缝的,把裂缝凿成宽20mm,深度跟裂缝同深的V型槽,高压水枪冲洗,用1:1:1水泥浆掺堵漏王拌制成泥团,根据裂缝深度填平,表面用磨光机处理光滑;3、裂缝宽度在大于0.2mm,有贯穿性裂缝的,(1)用环亚树脂注浆处理。

(2)注浆处理48小时后,板底、板面表面用磨光机处理光滑;一、堵漏王施工方法1、材料特性:堵漏王是防水堵漏材料的新产品,分为速凝型和缓凝型。

其速凝型具有快凝、快硬、快速止水堵漏的特点。

而缓凝型具有高效防潮、抗渗、防水粘结等特点。

本工程采用缓凝型堵漏材料;2、人员配置、有施工员带领三名专业工人去实施;3、使用材料有扫帚、切割机、锤子、钻头水桶;4、楼板裂缝采用局部小面积开展,待方案可行后方大面积执行;5、将表面裂缝清理干净,提前浇水湿润;6、裂缝1:用1:1:1水泥浆掺堵漏王灌缝处理,根据裂缝深度用毛刷刷浆封堵,处理完表面结实光滑;7、裂缝2:把裂缝凿成宽20mm,深度跟裂缝同深的V型槽,用1:1:1水泥浆掺堵漏王拌制成泥团,放置几分钟(有硬感为宜)后塞进裂缝口并用木棍挤压,轻砸使其向四周密实,根据裂缝深度填平。

8、待施工完成后浇水养护。

9、裂缝处理完如果在没有开裂现象则裂缝处理成功。

二、树脂注浆施工1、主要材料:灌注浆树脂、封缝胶(必须有产品出厂合格证及检验报告)。

现浇混凝土楼板裂缝的修补施工方案

现浇混凝土楼板裂缝的修补施工方案

现浇混凝土楼板裂缝的修补施工方案一、施工前准备工作1.准备材料和工具:水泥、细砂、粗砂、骨料、混凝土添加剂、纤维增强剂、修补混凝土、镘刀、刷子、清洁工具等。

2.进行现场勘测:检查裂缝的长度、宽度、深度以及周边环境情况,确定施工方案。

二、裂缝处理工作1.清理裂缝:使用刷子、清洁工具等,将裂缝周围的杂物、灰尘等清理干净,确保修补材料能够粘附在基层上。

2.扩缝处理:使用镘刀将裂缝两侧的混凝土表面削平,并扩宽裂缝1-2厘米,以增加修补材料的粘结面积。

3.加强处理:对于裂缝的两侧混凝土进行加固处理,可以采用纤维增强剂或添加剂对混凝土进行增强,增加整体的承载能力。

4.钢筋处理:检查裂缝周围的钢筋是否受到损坏,如有需要,进行修复或更换。

三、修补材料的选择1.修补混凝土:根据混凝土楼板的材料及工程要求选择合适的修补混凝土,应保证其与原混凝土的物理性能相似。

2.添加剂:根据修补混凝土的使用环境和要求,添加合适的添加剂,如增强剂、防水剂等,提高修补材料的性能。

四、修补施工工艺1.拌合:按照修补混凝土的配合比例,将水泥、砂、骨料等进行充分拌合。

2.浇筑:将拌好的修补混凝土倒入裂缝中,用镘刀将其均匀地填充至裂缝表面。

3.养护:修补混凝土浇筑完成后,及时进行养护,可覆盖湿布或喷水保湿,避免修补材料过快干燥导致裂缝再次出现。

五、质量验收1.修补混凝土的表面应平整,与周围的原混凝土无明显色差和高低差。

2.修补后的裂缝应完全封闭,无渗漏现象。

3.检查修补混凝土的耐久性和强度,确保其能够承受预计的荷载。

六、安全措施1.施工时应戴好安全帽、手套等个人防护用品,避免混凝土溅入眼睛或皮肤。

2.进行修补施工时,应设置明显的警示标识,保证施工现场的安全。

3.所使用的材料要符合国家相关标准,以确保施工质量和安全。

七、注意事项1.修补材料的选择要根据具体情况进行,和原混凝土的材料相似性较高,以保证修补后的整体性能。

2.修补前的裂缝处理要彻底,确保裂缝表面的干净和裂缝的扩缝,提高修补材料的粘结效果。

混凝土楼面开裂及处理方案

混凝土楼面开裂及处理方案

混凝土楼面开裂及处理方案
混凝土楼面开裂是建筑工程中常见的问题之一,一旦出现开裂会影响楼面的美观度和使用寿命。

造成混凝土楼面开裂的原因有很多,如施工过程中混凝土的配合比例不当、混凝土养护不足、地基沉降等等。

针对混凝土楼面开裂问题,需要根据具体情况采取相应的处理方案。

以下是常见的几种处理方案:
1.填补裂缝:在混凝土楼面出现裂缝时,可以采用填补裂缝的方法来解决。

填补材料可以选择聚合物材料,也可以选用环氧树脂材料。

填补裂缝的同时,还需要注意将裂缝处的松散混凝土清除干净,以确保填补材料与混凝土底层牢固粘合。

2.覆盖防水层:如果混凝土楼面开裂严重,那么可以考虑在楼面表面覆盖一层防水材料,以防止雨水渗入裂缝处。

防水材料可以选用聚乙烯薄膜、聚氯乙烯等,将其铺设在楼面表面,并互相重叠固定好。

3.重新浇筑混凝土:如果混凝土楼面开裂严重且面积较大,那么需要重新浇筑混凝土。

在重新浇筑混凝土前需要将裂缝处的旧混凝土清除干净,并在底层铺设一层隔断层以防止新旧混凝土之间的粘结。

无论采取哪种处理方案,都需要在处理前进行全面的检查和分析,以确定裂缝的原因和严重程度,并在处理后加强对楼面的养护和维护,以延长楼面使用寿命。

- 1 -。

屋面钢筋混凝土板裂缝处理方法

屋面钢筋混凝土板裂缝处理方法

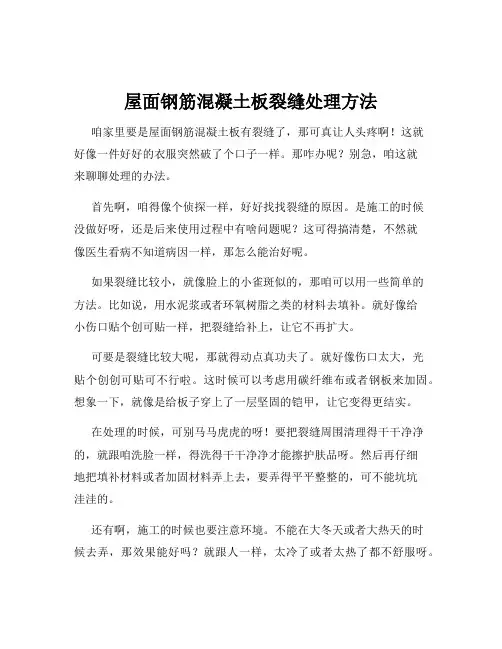

屋面钢筋混凝土板裂缝处理方法咱家里要是屋面钢筋混凝土板有裂缝了,那可真让人头疼啊!这就好像一件好好的衣服突然破了个口子一样。

那咋办呢?别急,咱这就来聊聊处理的办法。

首先啊,咱得像个侦探一样,好好找找裂缝的原因。

是施工的时候没做好呀,还是后来使用过程中有啥问题呢?这可得搞清楚,不然就像医生看病不知道病因一样,那怎么能治好呢。

如果裂缝比较小,就像脸上的小雀斑似的,那咱可以用一些简单的方法。

比如说,用水泥浆或者环氧树脂之类的材料去填补。

就好像给小伤口贴个创可贴一样,把裂缝给补上,让它不再扩大。

可要是裂缝比较大呢,那就得动点真功夫了。

就好像伤口太大,光贴个创创可贴可不行啦。

这时候可以考虑用碳纤维布或者钢板来加固。

想象一下,就像是给板子穿上了一层坚固的铠甲,让它变得更结实。

在处理的时候,可别马马虎虎的呀!要把裂缝周围清理得干干净净的,就跟咱洗脸一样,得洗得干干净净才能擦护肤品呀。

然后再仔细地把填补材料或者加固材料弄上去,要弄得平平整整的,可不能坑坑洼洼的。

还有啊,施工的时候也要注意环境。

不能在大冬天或者大热天的时候去弄,那效果能好吗?就跟人一样,太冷了或者太热了都不舒服呀。

而且啊,处理完之后也不是就万事大吉了。

咱还得时不时地去看看,就像照顾病人一样,看看恢复得怎么样,有没有新的问题出现。

要是发现又有裂缝出现了,那可得赶紧采取措施,可不能让它越来越严重啊。

总之呢,屋面钢筋混凝土板裂缝处理可不是一件简单的事儿,但也不是难到没法解决的事儿。

只要咱认真对待,找对方法,精心施工,就一定能把这个问题解决好。

让咱的屋子重新变得坚固又漂亮,住着也安心呀!大家说是不是这个理儿呢?。

钢筋混凝土现浇板裂缝的处理方法

钢筋混凝土现浇板裂缝的处理方法

钢筋混凝土现浇板裂缝的处理方法尽管采取了各种各样的措施,但施工过程中还是难免会出现一些裂缝,可取根据不同的裂缝情况采取如下的处理方法。

1、表面处理法:包括表面涂抹和表面贴补法表面涂抹适用范围是浆材难以灌入的细而浅的裂缝,深度未达到钢筋表面的发丝裂缝,不漏水的缝,不伸缩的裂缝以及不再活动的裂缝。

表面贴补法适用于大面积漏水(蜂窝麻面等或不易确定具体漏水位置、变形缝)的防渗堵漏对于一般混凝土楼板表面的龟裂,可先将裂缝清洗干净,待干燥后用环氧浆液灌缝或用表面涂刷封闭。

施工中若在终凝前发现龟裂时,可用抹压一遍处理。

2、.填充法用修补材料直接填充裂缝,一般用来修补较宽的裂缝(>0.3mm),作业简单,费用低。

宽度小于0.3mm,深度较浅的裂缝、或是裂缝中有充填物,用灌浆法很难达到效果的裂缝、以及小规模裂缝的简易处理可采取开V型槽,然后作填充处理。

3、灌浆法此法应用范围广,从细微裂缝到大裂缝均可适用,处理效果好。

4、修补法适用于≤1mm以上的裂缝:①、用切割机沿裂缝位置切5mm沟槽,深度为3-5mm;用吹风机清洁表面浮尘、去油污。

②、用丙酮或二甲苯或酒精擦洗干净。

③、待干燥后用毛刷反复涂刷环氧树脂液,每3-5分钟一次,浆液达到1mm左右为止。

④、环氧树脂浆液配合比:A、环氧树脂100g(主剂),B、二甲苯或丙酮40-60ml(稀释剂),C、苯二甲酸二丁脂10ml(增塑剂),D、乙二胺8-12ml(固化剂)。

五、结论钢筋混凝土现浇板裂缝是混凝土结构中普遍存在的一种现象,它的出现不仅会降低建筑物的抗渗能力,影响建筑物的使用功能,而且会引起钢筋的锈蚀,混凝土的碳化,降低材料的耐久性,影响建筑物的承载能力,因此要对钢筋混凝土现浇板裂缝进行认真研究、区别对待,采用合理的方法进行处理,并在施工中采取各种有效的预防措施来预防裂缝的出现和发展,保证建筑物和构件安全、稳定地工作方法1:1.对于一般混凝土楼板表面的龟裂,可先将裂缝清洗干净,待干燥后用环氧树脂浆液在表面涂刷封闭。

楼板裂缝整改方案(五篇)

楼板裂缝整改方案(五篇)

楼板裂缝整改方案兰州林隐天下三期项目,23#楼三层顶板裂纹经年前整改后,由甲方再次组织参建方有关负责人到现场进行检查,为了防止业主在装饰装修时带来施工质量、安全隐患,经各方负责人提出多个处理方案,最终确认要求对该部位进行加载检验。

一、板底处理措施操作程序:弹天棚阴角水平线—模板接缝处理—洒水湿润—找阴角和板缝—整体找平普通水泥腻子—刮白水泥腻子—修补打磨—腻子成活1、基层处理。

现浇混凝土模板,板缝高差,局部有螺杆洞,常见气孔,蜂窝,麻面,阴角不通顺等现象,因此要求凸面处剔磨平正,凹面要填平补齐,对于板缝基层,必须由专人磨光机磨平,将表面浮砂粒、疙瘩、尘土、水渍等杂物清理干净即可。

2、基层修补:在混凝土顶板清理干净后,对蜂窝、阴角等较大缺陷部位普通水泥加点石膏腻子用钢片刮板填平压实,横抹竖起刮一遍(表面光滑的顶面可以不刮)水泥石膏腻子配合比(重量比)为水泥:石膏:大白粉:107胶=1:0.2:0.5:107胶水。

3、整体找平。

基层修补达到一定强度,再用普通水泥腻子用钢片刮板往返刮第一遍找平,第二遍等第一遍有强度后再用大型钢片刮找平,厚度不易太厚,如太厚就容易开裂收缩。

4、刮白水泥腻子:刮腻子要用钢片刮板往返刮,注意上下左右接槎,两道刮板之间要干净,不允许留浮腻子,刮腻子时要防止沾上或混进砂粒等杂物。

白水泥腻子配合比(重量比):白水泥:石膏粉:大白粉:107胶水=0.3:0.1:1:107胶水。

5、修补打磨。

头道腻子刮过之后,在先修补后的部位应进行复查,如有问题,在塌陷部位用腻子进行复补找平,待腻子干后,用砂纸磨光、磨平、扫净。

6、白水泥腻子成活。

刮白水泥腻子两遍进行,待头道腻子干燥后再刮第二遍,一般要求至少两遍成活,要求表面不但平整,线条清楚,还要求纹理质感均匀一致,否则易发生颜色深浅不一致现象,影响光感效果。

二、裂缝状态1、裂缝分布23#楼四层梁板结构在底模拆除后,发现在该层楼面板产生了大量细微的不规则裂缝,裂缝为不规则的散状裂缝,局部裂缝有贯穿现象。

混凝土楼板裂缝修补方案

混凝土楼板裂缝修补方案

混凝土楼板裂缝修补方案1.项目概述2.裂缝修补工程的必要性3.工程施工方案4.安全措施5.质量控制6.施工进度安排7.现场管理8.总结1.项目概述本项目是XXXX住宅混合公建项目的裂缝修补工程,旨在解决建筑物存在的裂缝问题,保障建筑物的安全和稳定性。

2.裂缝修补工程的必要性建筑物裂缝问题是建筑物长期使用和自然环境因素的影响下不可避免的问题,如果不及时修补,会对建筑物的使用和安全带来威胁。

因此,裂缝修补工程是必要的。

3.工程施工方案本工程采用钢筋混凝土裂缝修补材料进行修补,具体施工方案如下:1)清理裂缝表面的杂物和尘土;2)将裂缝表面涂刷专用胶水;3)将钢筋混凝土修补材料填入裂缝中;4)修补材料自然硬化。

4.安全措施1)施工现场设置安全警示标志,明确施工区域;2)施工人员必须穿戴安全帽、安全鞋等个人防护用品;3)施工时必须注意周围环境,避免对周围建筑物造成影响。

5.质量控制1)工程施工必须按照国家相关规定和标准进行;2)施工过程中严格控制施工质量,确保修补后的裂缝不再出现;3)施工结束后进行验收,合格后方可交付使用。

6.施工进度安排本工程施工周期为10天,具体进度安排如下:1)第1天-第2天:准备工作,包括施工材料准备、现场清理等;2)第3天-第8天:裂缝修补工程施工;3)第9天-第10天:验收、清理。

7.现场管理1)现场必须设置专人负责施工管理;2)现场必须保持整洁,避免杂物堆积;3)施工过程中必须注意安全,避免发生意外事故。

8.总结本工程采用钢筋混凝土裂缝修补材料进行修补,施工过程中严格按照国家相关规定和标准进行,确保修补后的裂缝不再出现。

施工周期为10天,现场管理严格,安全措施得到落实。

经过验收,本工程达到预期效果,顺利交付使用。

1.编制依据本文的编制依据为相关标准和规范,包括《建筑结构设计规范》、《混凝土结构工程施工质量验收规范》等。

2.现场裂缝状况2.1 板底细小裂缝在现场勘察中发现,楼板底部存在一些细小的裂缝,长度不超过10厘米,宽度不超过0.2毫米。

完整的混凝土裂缝修补方案

完整的混凝土裂缝修补方案

完整的混凝土裂缝修补方案一、裂缝情况查看。

1. 先像侦探一样,拿着手电筒,仔细瞅瞅这些裂缝。

看看裂缝的长度,是像小蚂蚁爬过的短短一道,还是像小蛇蜿蜒的老长;再量量宽度,是细得像头发丝儿,还是宽得能塞进个小纸片儿。

还有裂缝的走向,是横的、竖的,还是斜着的,都得记录清楚。

2. 同时呢,观察裂缝周围的混凝土,有没有掉渣儿、变色之类的情况。

这就好比看病的时候观察周围皮肤有没有异样一样重要。

二、修补材料准备。

1. 材料选择。

如果裂缝比较细,像那些头发丝儿一样的小缝儿,咱就可以用环氧树脂类的灌缝胶。

这玩意儿就像混凝土的“创可贴”,能很好地渗进小缝里,把它们粘起来。

要是裂缝稍微宽一点,像能塞进小纸片儿那种,就可以考虑水泥砂浆。

水泥砂浆就像给混凝土做个小补丁,把裂缝补上。

2. 材料数量计算。

根据裂缝的长度、宽度和深度大概算一下需要多少材料。

可不能像做饭的时候盐放多了或者少了一样,材料多了浪费,少了又不够用。

三、修补前的表面处理。

1. 先用小刷子,像给小宠物刷毛一样,把裂缝周围的灰尘、杂物啥的都清扫干净。

要是有一些松动的混凝土块儿,就像拔杂草一样把它们拔掉。

2. 然后呢,可以用高压水枪或者小吹风机,把裂缝里面也清理一下,让里面干干净净的,就像给它洗个澡,这样修补材料才能更好地和混凝土结合。

四、裂缝修补操作。

1. 灌缝胶修补(针对细裂缝)把灌缝胶按照说明书的比例调配好,就像调一杯特制的饮料一样,搅拌均匀。

然后把调好的灌缝胶装进注射器一样的工具里,慢慢把胶注入裂缝里。

这时候要像打针一样,一点一点来,确保胶能充满整个裂缝。

注入完胶之后,把表面多余的胶擦干净,就像擦嘴角的饭粒儿一样,让表面平整光滑。

2. 水泥砂浆修补(针对较宽裂缝)把水泥砂浆按照合适的比例混合好,水可不能加多了或者少了,不然水泥砂浆要么太稀像糊糊,要么太干像石头块儿。

用小铲子把水泥砂浆填进裂缝里,填的时候要压实,就像做月饼的时候把馅料压实一样,确保没有空隙。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钢筋混凝土楼面裂缝修补方案
一、工程概况
苏州嘉宝房地产开发有限公司开发嘉宝花园三期249幢工程有苏州嘉盛建设工程有限公司负责承建。

现702室阁楼层卧室楼面发现裂缝一条,缝隙宽度为0.1㎜,经现场察看,混凝土楼面收缩裂缝。

二、修补措施及顺序
1、首先清理缝隙结构表面建筑层:①板面处理:沿着缝隙方向进行切割宽是缝两侧各为100㎜,把该部分楼面水泥砂浆面层清凿干净,并采用刷子把砼结构表面的灰尘清刷干净;②板底处理:清凿砼表面白水泥,宽为150㎜。

2、埋设注浆管:采用电钻在缝隙中每隔约500㎜打孔一个,然后埋入注浆管。

3、缝面止封:为了防止漏浆,在混凝土板面及板底直接用高强度的环氧封缝胶止封。

4、灌浆:采用SJN-G环氧灌浆材料,在压力下进行。

一般灌浆压力在0.2~0.4MPa,最高压力不超过结构允许值。

从一端向另一端进行。

待邻近孔出浆时,关闭并结扎管路,继续进行灌浆,一直到整个缝面都灌满浆液为止。

也可在邻孔出浆后,关闭原灌浆孔,移到邻孔继续进行灌浆,总之要在压力下,使浆液充分饱和整个缝面。

5、在48小时后去掉注浆管。

6、修整缝面:①板面处理:混凝土板面进行刷浆处理,铺设180㎜宽的钢丝网片,然后采用高标号的水泥砂浆修抹,直至达到终凝,表面无收缩裂缝;②板底处理:采用胶水粘贴宽为150㎜的纤维网,然后分三次采用高强度白水泥进行批刮平整。
