管线保护技术交底
管线保护技术交底

管线保护技术交底嘿,咱今天就来好好聊聊管线保护这档子事儿!我先跟您说个真事儿。
有一回,我在一个施工现场,看到工人们热火朝天地干活儿。
突然,就听到“砰”的一声巨响,好家伙,原来是一根地下管线被不小心挖破了,那场面,水啊、气啊啥的一股脑儿往外冒,整个工地都乱了套。
这可给工程带来了大麻烦,不仅耽误了工期,还造成了不小的损失。
从那以后啊,我就特别重视管线保护这方面的事儿。
那到底啥是管线保护技术交底呢?简单说,就是在施工前,把关于如何保护那些地下管线的方法、注意事项啥的,清清楚楚地告诉施工人员,让他们心里有数,别瞎干,免得捅娄子。
比如说,在施工前,咱得先把施工现场的地下管线情况摸清楚。
这就像打仗前要侦察地形一样,得知道哪儿有“敌人”,哪儿有“陷阱”。
这就得靠各种探测手段,像什么地质雷达、管线探测仪啥的,把那些埋在地下的管线位置、走向、深度都搞明白,然后在图纸上标得明明白白的。
施工的时候,那更是得小心加小心。
挖土机、钻孔机这些大家伙干活儿的时候,操作手可得瞪大眼睛,按照事先标注好的管线位置来操作。
不能图快,一铲子下去,说不定就惹祸了。
而且啊,在靠近管线的地方,能人工开挖的就人工开挖,别嫌麻烦,这可是为了安全着想。
还有啊,现场得有专人负责管线保护的监督工作。
这个人就像个“警察”,时刻盯着施工人员,发现有谁违规操作,马上制止。
比如说,要是有人挖得太深太靠近管线了,这“警察”就得赶紧喊停,让他调整方法。
另外,施工人员自己也得有保护管线的意识。
不能觉得这事儿跟自己没关系,反正有人监督。
要知道,一旦出了问题,大家都跑不了。
所以,每个人都得把保护管线当成自己的责任,多留个心眼儿。
比如说,有个工人师傅,每次干活儿前,都会仔细看看图纸,确认一下自己施工的区域有没有管线。
哪怕是累了一天,也从不马虎。
有一次,他发现旁边的工友挖得有点危险,赶紧提醒,避免了一场可能的事故。
这就是有责任心的表现!再比如说,在施工现场周边,得设置明显的警示标志,告诉大家这里有管线,要小心。

地下燃气管线保护安全技术交底模板

一、交底对象1. 施工单位全体施工人员2. 现场监理人员3. 相关安全管理人员二、交底时间[具体日期]三、交底地点[具体地点]四、交底内容1. 安全背景及重要性- 地下燃气管线是城市能源供应的重要基础设施,其安全运行直接关系到人民群众的生命财产安全和社会稳定。
- 近年来,由于施工事故等原因,地下燃气管线事故时有发生,给社会造成重大损失。
- 因此,加强地下燃气管线保护安全技术交底,提高施工人员的安全意识和操作技能,对于预防事故、保障人民生命财产安全具有重要意义。
2. 施工区域及管线概况- [施工区域名称]- 燃气管线类型:[具体类型]- 燃气管线规格:[具体规格]- 燃气管线走向:[具体走向]- 燃气管线埋深:[具体埋深]3. 安全技术措施- 施工前准备1. 对施工人员进行安全教育培训,确保其掌握燃气管线保护安全知识。
2. 对施工区域进行实地勘察,了解地下燃气管线分布情况。
3. 制定详细的施工方案,明确施工步骤、安全措施和应急预案。
- 施工过程中1. 施工人员必须穿戴好个人防护用品,如安全帽、工作服、防护手套等。
2. 严格遵守施工方案,不得擅自改变施工顺序和施工方法。
3. 严格控制施工机械和设备的使用,确保其安全可靠。
4. 加强施工现场安全管理,设置安全警示标志,禁止无关人员进入施工区域。
5. 定期对地下燃气管线进行巡查,及时发现并处理安全隐患。
- 施工结束后1. 对施工区域进行清理,确保无遗留安全隐患。
2. 对施工人员进行安全培训,总结施工经验,提高安全意识。
4. 应急处置措施- 发生地下燃气管线事故时,立即停止施工,并采取以下措施:1. 立即切断事故现场电源,防止火势蔓延。
2. 封锁事故现场,防止无关人员进入。
3. 立即报警,并请求相关部门救援。
4. 配合相关部门进行事故调查和处理。
五、责任分工1. 施工单位负责施工过程中的安全管理工作。
2. 现场监理人员负责监督施工过程中的安全措施落实情况。
既有管线保护交底

技术交底书表格编号1325项目名称XX改造工程第1页交底编号共6页工程名称既有管线保护设计文件图号交底内容既有管线保护交底日期2017年8月11日交底内容:既有管线保护1、技术交底范围XX快速化改造工程一标项目部DK1+080~DK4+499段管线保护施工。
2.材料配置计划本标段电力管线、通信管线外包的波纹管及彩条布由产权单位提供及实施。
3.有关各施工阶段针对性的保护措施3.1场地地表开挖阶段主要应防止作业机械对管线的损伤,造成管线断裂、破损。
建立管线交底到操作手制度,杜绝由于情况不明,擅自作业而导致管线事故。
3.2任何施工场地范围内的地表开挖前均应在横断面内进行人工开槽,严禁未挖探沟探明地下管线实际情况就让大型机械进场作业,一旦发现地下管线立即设置管线警示牌,并积极与管线管理单位联系落实后才续继施工。
4.1雨污水管保护措施(施工图见附图一)4.1.1基坑开挖宽度为3.5m,开挖完成后,在基坑底管线两侧砌筑500mm宽12墙,砌筑高度由管线位置而定,管线中心距两侧墙体中心距离为0.65m,基坑底应平整严实。
4.1.2在两侧12墙上顺管道铺设工20工字钢,放置位置受力点应在12墙中线,使之受力均匀。
4.1.3在管底与工20工字钢之间加设纵向工10工字钢,长度为1.5m,每根管不少于两根。
4.2多排管线保护措施(施工图见附图二)4.2.1基坑开挖使管线裸露后,在基坑上方设2根20A#工字钢,下方用10#工字钢密贴接收人:原地面基坑开挖宽度3500基坑底1300500500150010020012墙工10,每根管不少于2根工20雨污水管保护方案保护卡,10#工字钢(附图一)案原地面基坑开挖宽度35工10,每根管不少于2根工20多排管线保护方案工10,每根管不少于2根工2010mm麻绳基坑底距基坑不少于52(附图二)案原地面单根管线保护方案工20吊绳基坑底基坑开挖宽度35工20加10mm麻绳悬吊保护,吊点不少于3处距基坑不少于5(附件三)。

管线保护工程安全技术交底模板

一、工程名称:__________二、施工部位:__________三、交底时间:____年__月__日四、施工企业:__________五、交底内容:1. 安全意识教育- 施工人员必须认真学习并严格遵守国家有关安全生产的法律、法规和标准。
- 提高施工人员的安全意识,确保施工过程中不发生安全事故。
2. 施工前的准备- 详细审查施工图纸,明确管线保护工程的范围、要求及注意事项。
- 对施工人员进行技术交底,确保每位施工人员了解工程的具体要求和操作流程。
3. 施工人员要求- 所有施工人员必须佩戴安全帽、工作服,佩戴必要的防护用品。
- 施工人员必须接受岗前培训,掌握管线保护工程的相关技能和安全操作规程。
4. 施工机械与设备- 使用前检查机械设备是否完好,确保机械设备安全可靠。
- 施工机械操作人员必须持有相应资格证书,熟悉操作规程。
5. 管线保护措施- 在施工前,对管线进行实地勘察,了解管线的位置、走向、埋深等信息。
- 根据管线情况,制定合理的保护方案,确保施工过程中管线安全。
- 施工过程中,禁止在管线周围堆放重物,防止对管线造成压损。
6. 施工安全操作- 施工过程中,严格控制施工荷载,避免对管线造成过大的压力。
- 施工过程中,如需穿越管线,必须采取保护措施,防止对管线造成损害。
- 施工过程中,发现管线异常情况,应立即停止施工,并向项目负责人报告。
7. 应急处理- 施工过程中,如发生管线泄漏、损坏等情况,应立即采取应急措施,防止事故扩大。
- 制定应急预案,明确应急处理流程和责任分工。
8. 环境监测- 施工过程中,定期对施工区域进行环境监测,确保施工环境符合国家相关标准。
9. 资料管理- 施工过程中,做好施工记录、检验报告等资料的收集和整理工作。
六、交底责任人:__________七、交底确认:__________八、备注:1. 本安全技术交底适用于管线保护工程施工全过程。
2. 施工过程中,如遇特殊情况,应按照实际情况进行调整。
管线保护预埋技术交底

管线保护预埋技术交底为了确保管线在施工及日常使用中得到有效保护,预埋技术在管线建设中起到了关键作用。
本文将对管线保护预埋技术进行交底和说明,以确保工程项目的顺利进行。
1. 预埋技术的定义预埋技术是指在建设管线时,将管线埋藏于地下一定深度的方法。
通过预埋,可以保护管线不受外界因素的侵害,提高管线的使用寿命和安全性。
2. 预埋技术的种类根据管线的不同特点和使用环境,预埋技术可以分为以下几种:- 土壤覆盖预埋:将管线埋入土壤中,通过土壤的保护来降低外界对管线的影响。
土壤覆盖预埋:将管线埋入土壤中,通过土壤的保护来降低外界对管线的影响。
- 混凝土预埋:将管线封装在混凝土保护层中,提供更坚固的保护,抵抗外界的压力和破坏。
混凝土预埋:将管线封装在混凝土保护层中,提供更坚固的保护,抵抗外界的压力和破坏。
- 保护层预埋:在管线外表面涂覆一层保护材料,如聚乙烯或环氧树脂等,提供额外的保护,防止腐蚀和损伤。
保护层预埋:在管线外表面涂覆一层保护材料,如聚乙烯或环氧树脂等,提供额外的保护,防止腐蚀和损伤。
3. 预埋技术的关键要点在进行管线保护预埋时,需要注意以下关键要点:- 定位和深度:准确确定管线的位置和埋设深度,避免干扰其他地下设施和遭受外力破坏。
定位和深度:准确确定管线的位置和埋设深度,避免干扰其他地下设施和遭受外力破坏。
- 保护材料的选择:选择适合管线材质和使用环境的保护材料,提供最佳的保护效果。
保护材料的选择:选择适合管线材质和使用环境的保护材料,提供最佳的保护效果。
- 施工方式:采用合适的施工方式,确保保护层的均匀性和完整性。
施工方式:采用合适的施工方式,确保保护层的均匀性和完整性。
- 检测和维护:定期对预埋管线进行检测和维护,及时修复和更换受损的保护层,保证管线的安全运行。
检测和维护:定期对预埋管线进行检测和维护,及时修复和更换受损的保护层,保证管线的安全运行。
4. 相关法律和规定管线保护预埋技术涉及到的法律和规定有:- 《管道法》:规定了对管线的建设、使用和维护的相关要求。

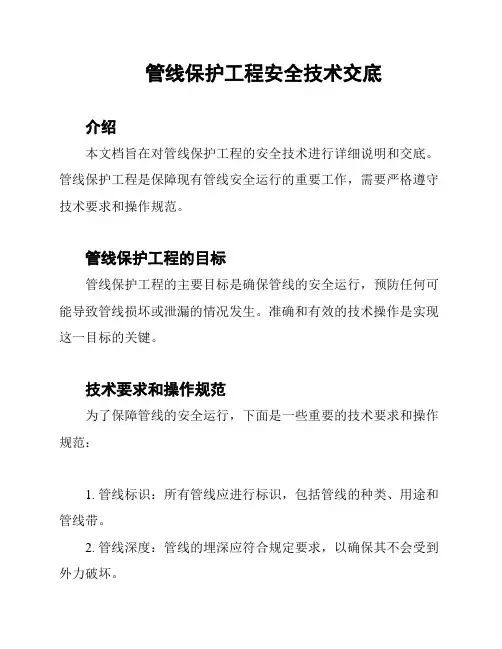

管线保护工程安全技术交底

管线保护工程安全技术交底介绍本文档旨在对管线保护工程的安全技术进行详细说明和交底。
管线保护工程是保障现有管线安全运行的重要工作,需要严格遵守技术要求和操作规范。
管线保护工程的目标管线保护工程的主要目标是确保管线的安全运行,预防任何可能导致管线损坏或泄漏的情况发生。
准确和有效的技术操作是实现这一目标的关键。
技术要求和操作规范为了保障管线的安全运行,下面是一些重要的技术要求和操作规范:1. 管线标识:所有管线应进行标识,包括管线的种类、用途和管线带。
2. 管线深度:管线的埋深应符合规定要求,以确保其不会受到外力破坏。
3. 施工操作:在进行施工作业时,应遵循相关的操作规范,尽量减少对管线的影响。
4. 管线检测:定期对管线进行检测和维护,包括检查管道的腐蚀情况和泄漏风险。
5. 管线保护区域:管线周围应建立相应的保护区域,以防止未经授权的人员或车辆进入。
安全培训和交底为了确保所有参与管线保护工程的人员能够准确理解和遵守相关的技术要求和操作规范,应进行相应的安全培训和交底。
1. 培训内容:培训内容应包括管线保护工程的相关法规法规,管线标识和深度的要求,施工操作规范,管线检测和维护的程序等。
2. 培训对象:所有直接参与管线保护工程的人员,包括施工人员、检测人员和维护人员等。
3. 培训形式:可以采用面对面培训、培训资料和演示等形式进行培训。
4. 培训记录:进行培训时应做好培训记录,并要求参训人员签字确认接受培训内容。
总结管线保护工程的安全技术交底是确保管线安全运行的重要环节。
遵守技术要求和操作规范,进行相关的安全培训和交底,能够提高工程安全性,减少事故发生的风险。
管线保护施工安全技术交底

4、管线保护的安全措施
1)、管线探坑超过一定深度应适当放坡,人工开挖土方必பைடு நூலகம்分层开挖,每层厚度不得超过1m.开挖土方堆放距离探坑上边缘不得小于1。2m,堆土高度不得超过1.5m;
2)、探坑开挖过程中发现不明管线或者构筑物应立即报告现场施工技术管理人员,待技术管理人员判断无碍施工后方可继续施工.
安全技术交底
编号:
工程名称
贵阳市窦官~贵阳火车北站1号线交通市政配套工程土建施工10标
施工单位
中铁十二局集团贵阳轨道交通1号线10标
交底项目(部位)
管线保护施工安全技术交底
交底日期
交底内容:
1、管线保护的目的
保证在施工期间施工区域内管线不受破坏而影响正常运行.
2、管线保护的范围
影响施工区域及施工临时设施及其他临时工程修筑区域。
6)、根据探坑探测出来的管线种类、规格、数量、位置、埋深绘制平面图、断面图并拍照,做好施工记录及办理签证等手续。待和甲方、监理及管线产权单位(管理单位)四方共同验收签认后按照相关规范或有关方面要求进行探坑分层回填夯实,同时做好管线标识。
7)、对于架空敷设线路,应测量出与架空管线安全施工距离,避免车辆通行或起吊重物时候碰撞架空管线。
3)、管线探坑土方开挖必须做好管线保护措施,以防损坏既有管线保护层(绝缘层)或防腐层。
4)、管线探挖只需要挖至管线暴露出一半可以判断管线种类、数量、规格、埋深、走向即可,无需挖至管线底部。
5)、如管线埋深过浅或位置与设计图纸永久构筑物位置冲突,应与建设单位、
规划单位和管理单位协商确定管线迁移、改移和悬吊加固等措施加于保护。
地下管线保护技术交底

相关人员的培训与考核
培训内容:地下管线保护法律法规、安全操作规程、应急处置措施等 培训对象:地下管线管理人员、操作人员、应急救援人员等 考核标准:培训后进行考核,合格者颁发证书 考核方式:闭卷考试、实操考核等
06
地下管线保护的未来发展
地下管线保护技术的发展趋势
智能化监测:利用物联网、传感器等技术实时监测地下管线状态,提高预警和应对能力。
功能:满足城市 生产、生活需要, 保障城市安全、 正常运行
重要性:地下管 线是城市基础设 施的重要组成部 分,对城市发展 具有重要意义
设施损坏影响: 可能导致生产生 活受阻、安全事 故发生等严重后 果
地下管线保护的意义和目的
保障城市基础设施安全:地下管 线是城市基础设施的重要组成部 分,保护地下管线可以避免因管 线损坏给城市带来的安全风险和 财产损失。
施工单位应建立健全地下管线保护管理制度,并配备专人负责地下管线保护工作。
施工单位在施工前应制定地下管线保护方案,并进行技术交底。
施工单位应按照规定对施工人员进行地下管线保护培训,确保施工人员掌握地下管线保护知识 和技能。
施工单位在施工过程中应采取有效措施,确保地下管线的安全和完整,如发现地下管线存在安 全隐患,应及时报告并采取相应措施。
建立应急预案,确保在管线出现 险情时能够及时处理。
应急预案与处置措施
应急预案:制定针对地下管线突发事件的应急预案,包括应急组织、通讯 联络、现场处置等方面的措施。
处置措施:针对不同类型地下管线事故,采取相应的处置措施,如管道破 裂、渗漏、爆炸等,确保事故得到及时有效控制。
人员培训:定期对地下管线保护人员进行应急培训,提高应对突发事件的 能力和水平。
信息化管理:建立地下管线信息数据库,实现管线信息的动态更新和共享,提高管理效率。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
技术交底记录
C2-14 编号
工程名称
哈尔滨市轨道交通2号线一期工程
土建工程哈尔滨北站站-哈尔滨北站站~大耿家站区间
交底项目
中间风井管线
交底日期
9月1日
交底内容
管线保护交底
交底内容:
1、工程概况
根据本区间的实际情况,为满足通风要求,本区间在里程右线 SK4+323.000处设置中间风井兼泵房。设计里程为:SK4+323.000,中间风井采用钢筋混凝土三层三跨箱形框架结构,标准段宽度为22.9m,结构覆土厚3.245m,同时结构构造尺寸满足盾构过站需求;外挂风井为一层三跨箱型框架结构,标准段覆土厚度为3.445m,标准宽度为22.5m;外挂风道位于区间结构上方,外挂风道底板底线距区间结构顶板顶线约5.4m;中间风井主体及外挂风道均采用明挖顺作法施工,主体基坑深度为24.405m,外挂基坑深度为10.295m。中间风井周边场地条件较好,规划路尚未建成,车流量较少,周边存在PE燃气管线及玻璃钢给水管,无重大建筑物,处河漫滩区域,稳定水位深度6.11m,为了解设计图示管线的具体分布位置,进一步调查施工范围内有无新增管线和其它地下物,对其进行探挖。
二、施工准备
测量准备:在探沟开挖前,根据业主提供的现场管线平面布置图,确定地下管线实地位置并放出管网走向,和改线线路。
机具准备:挖掘机、十字敲、铁铲等
人员准备:因根据现场现有施工条件,考虑安排管理人员1名、开挖工人9人。
三、探沟及改线开挖具体技术要求
1、施工前编写管线探查安全技术交底,严格进行地下管线探查工作。
接收人: 交底人:
技术交底记录
C2-14 编号
工程名称
哈尔滨市轨道交通2号线一期工程
土建工程哈尔滨北站站-哈尔滨北站站~大耿家站区间
交底项目
中间风井管线
交底日期
9月1日
交底内容
管线保护交底
交底内容:
降水井钻孔前应对其影响范围内的管线进行全面探查,探查深度不小于8m。
3、采用洛阳铲钻孔探查时,探孔应梅花型布置,孔间净距(边到边)应不大于10cm,若遇到沙层无法完成探查任务,采用其它或方法进行补探,做到“宁可多探、不可遗漏”。
3、特别是机械施工时,先做好保护工作,同时派专人监护。必要时,请产权单位到现场指导,确保安全。
接收人: 交底人:
技术交底记录
C2-14 编号
工程名称
哈尔滨市轨道交通2号线一期工程
土建工程哈尔滨北站站-哈尔滨北站站~大耿家站区间
交底项目
中间风井管线
4、产权单位对其实体有特殊要求的应尊重其意见,尽力满足其要求。如遇不明管线需及时报告有关单位,摸清情况后方能施工,绝不盲目施工。
随着探查工作开展,将探查情况报送监理工程师并共同记录确认管线情况,确保施工区域及影响范围内无漏探。管线探查施工安全技术交底实施前应经监理批准。
4、探查到管线后,应沿管线敷设方向进行人工开挖探槽,查清其在施工区域内的分布情况(名称、管径、材料、接口、环网结构、控制阀、完好程度等)和位置(绝对位置和相对位置)。
6、探查管线挖土作业禁止使用机械设备,必须采用人工开挖的方式。
四、管线保护原则
1、开工前,与有关部门一起对施工影响区域内的管线分布情况进行摸排,对所有调查对象进行原始数据留存,与施工人员及时进行技术交底。
2、在作业过程中对各种管线的位置、高程和保护措施,能够认真操作和正确处理,人人知道管线保护的重要性和损坏后所带来极大危害和后果。
施工准备期间,会同业主和监理工程师和相关单位一起调查和复核周围地下管线的情况,查明管线类型、规格、走向、埋深,并征得有关部门或单位确认,
然后按设计要求进行拆迁、改移。当发现与设计所提供的地下管线现状图不符的管线,及时报告有关单位,并请其进行复核。核对后,才进行方案设计和处理。
在调查清楚后,编写详细的地下管线保护和监测方案报监理批准。批准后,施工人员严格按照设计图纸和方案进行施工。
积极邀请管线产权单位现场踏勘,根据图纸标识,采用适宜的方法探明地下管线详细情况。
管线的探查应结合地质水文、管线材质、管内介质等条件,采用多种探测方式,充分暴露全部已知和未知管线。
2、施工前沿围护结构人工开挖管线探槽,探槽深度原则上不小于2m(复杂地带酌情加深),探槽宽度不小于围护结构宽度+40cm,在探槽底还应采取探孔或其它方式探查,探查总深度应不小于6m,
(1)管理措施
接收人: 交底人:
技术交底记录
C2-14 编号
工程名称
哈尔滨市轨道交通2号线一期工程
土建工程哈尔滨北站站-哈尔滨北站站~大耿家站区间
交底项目
中间风井管线
交底日期
9月1日
交底内容
管线保护交底
交底内容:
施工过程中,为保证地下管线功能正常使用,从以下几个方面加强管理:
1)改移前用超声波物探仪准确探测既有管线位置,并将走向和埋深作出明显标志。
若探查到了不明管线应立即向监理工程师报告,并积极联系管线产权单位予以确认,共同协商管线保护或改迁方案,方案未经同意前,严禁破坏管线,若无法确定管线产权单位,应经过媒体公开公示。
5、对影响施工和受施工影响的地下管线位置不明时,开挖必要的样洞(开挖时通知管线产权单位、建设、监理等相关人员到场),核对弄清管线详细情况,做好记录,并将探查结果送产权单位确认。
五、周边管线情况
依据设计图纸,工程开工前,需要对以下管线进行迁改,管线拆迁数量见下图
6、管线改迁方案
1、管线改移及拆除的原则
管线的拆除和改移本着不影响周围居民以及单位使用的原则,所有管线均先建后拆,先深后浅、先地下后地上进行改移,改移前后管道的结构形式、材质及标高与原管道相同。
2、管线迁移、保护措施
七、安全文明施工注意事项
(1)现场施工应遵循“安全第一、预防为主”的原则,每个工序中的安全防护措施都应到位。
(2)所有人员都必须经过安全培训后才能上岗。
(3)所有进入施工现场的人员必须戴好安全帽,并按规定配戴其它相关劳保用品。
2)改移时,按照设计图纸、行业规范并征得有关部门的同意后进行施工。
3)改移的管线位置、埋深经过准确测量、坐标定位,将其如实描绘在图纸上,并在原地作出明显、易找的标记,保证在管线恢复时提供准确资料和实地位置。
4)每月或定期请驻地监理和当地相关管理部门对管线监测检查,加强对我方使用过程中的监控工作。
(2)技术措施
