清水池内防水施工方案
清水池内防水施工方案

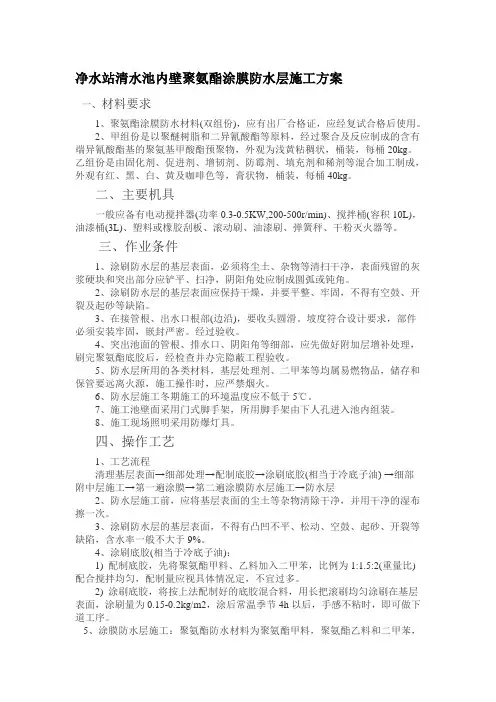

净水站清水池内壁聚氨酯涂膜防水层施工方案一、材料要求1、聚氨酯涂膜防水材料(双组份),应有出厂合格证,应经复试合格后使用。
2、甲组份是以聚醚树脂和二异氰酸酯等原料,经过聚合及反应制成的含有端异氰酸酯基的聚氨基甲酸酯预聚物,外观为浅黄粘稠状,桶装,每桶20kg。
乙组份是由固化剂、促进剂、增韧剂、防霉剂、填充剂和稀剂等混合加工制成,外观有红、黑、白、黄及咖啡色等,膏状物,桶装,每桶40kg。
二、主要机具一般应备有电动搅拌器(功率0.3-0.5KW,200-500r/min)、搅拌桶(容积10L),油漆桶(3L)、塑料或橡胶刮板、滚动刷、油漆刷、弹簧秤、干粉灭火器等。
三、作业条件1、涂刷防水层的基层表面,必须将尘土、杂物等清扫干净,表面残留的灰浆硬块和突出部分应铲平、扫净,阴阳角处应制成圆弧或钝角。
2、涂刷防水层的基层表面应保持干燥,并要平整、牢固,不得有空鼓、开裂及起砂等缺陷。
3、在接管根、出水口根部(边沿),要收头圆滑。
坡度符合设计要求,部件必须安装牢固,嵌封严密。
经过验收。
4、突出池面的管根、排水口、阴阳角等细部,应先做好附加层增补处理,刷完聚氨酯底胶后,经检查并办完隐蔽工程验收。
5、防水层所用的各类材料,基层处理剂、二甲苯等均属易燃物品,储存和保管要远离火源,施工操作时,应严禁烟火。
6、防水层施工冬期施工的环境温度应不低于5℃。
7、施工池壁面采用门式脚手架,所用脚手架由下人孔进入池内组装。
8、施工现场照明采用防爆灯具。
四、操作工艺1、工艺流程清理基层表面→细部处理→配制底胶→涂刷底胶(相当于冷底子油) →细部附中层施工→第一遍涂膜→第二遍涂膜防水层施工→防水层2、防水层施工前,应将基层表面的尘土等杂物清除干净,并用干净的湿布擦一次。
3、涂刷防水层的基层表面,不得有凸凹不平、松动、空鼓、起砂、开裂等缺陷,含水率一般不大于9%。
4、涂刷底胶(相当于冷底子油):1) 配制底胶,先将聚氨酯甲料、乙料加入二甲苯,比例为1:1.5:2(重量比)配合搅拌均匀,配制量应视具体情况定,不宜过多。
清水池工程施工方案(3篇)

第1篇一、工程概况本工程为某地区供水工程的一部分,主要建设内容包括一座清水池及其配套设施。
清水池主要用于储存和调节水质,满足周边居民生活用水需求。
工程总投资为XX 万元,预计工期为XX个月。
二、施工组织1. 施工单位:XX建筑工程有限公司2. 施工现场管理机构:设立项目经理部,下设施工技术组、质量安全管理组、材料设备组、财务组等。
3. 施工人员:根据工程需要,招聘具有相应资质和经验的施工人员。
三、施工进度计划1. 施工准备阶段:1个月2. 地基处理阶段:1个月3. 混凝土结构施工阶段:3个月4. 防水施工阶段:1个月5. 内部装饰施工阶段:1个月6. 设备安装阶段:1个月7. 竣工验收阶段:1个月四、施工方法及工艺1. 地基处理(1)采用机械开挖,挖除地基上层松散土,达到设计要求。
(2)采用级配碎石作为地基基础,厚度为XX厘米。
(3)对地基基础进行压实,确保地基稳定。
2. 混凝土结构施工(1)模板工程:采用组合钢模板,确保模板的刚度、稳定性。
(2)钢筋工程:采用绑扎、焊接等方式,确保钢筋的连接质量。
(3)混凝土工程:采用商品混凝土,确保混凝土的强度、耐久性。
3. 防水施工(1)采用SBS改性沥青防水卷材,厚度为XX毫米。
(2)施工前对基层进行处理,确保基层平整、干燥。
(3)施工过程中,注意防水卷材的搭接、焊接质量。
4. 内部装饰施工(1)墙面、地面采用瓷砖铺设,确保美观、耐用。
(2)门窗采用不锈钢材质,具有良好的耐腐蚀性。
5. 设备安装(1)设备进场前,进行检验、调试。
(2)设备安装过程中,确保设备与管道连接牢固、密封。
(3)设备运行调试合格后,方可投入使用。
五、质量保证措施1. 严格执行国家及行业相关施工规范和标准。
2. 施工过程中,对关键工序进行质量控制,确保施工质量。
3. 定期对施工人员进行质量意识培训,提高施工人员质量意识。
4. 加强材料设备管理,确保材料设备质量。
5. 施工过程中,对质量进行跟踪、检查,发现问题及时整改。
2023年水池防水工程施工方案

2023年水池防水工程施工方案【施工方案】一、前期准备工作:1.项目概况调研:对水池的位置、规模、形状等进行详细了解,并进行测量。
2.设计方案制定:根据调研结果制定具体的施工方案,包括施工工序、工期等。
3.施工材料采购:根据设计方案确定所需材料,并按计划进行采购。
4.工程人员培训:对参与施工的人员进行技能培训,确保施工过程的质量和安全。
二、施工过程:1.水池基础处理:清理水池周围的杂物和建筑残留物,确保施工基地整洁。
对需要加固的地基进行加固处理。
2.水泥浆水池施工:首先在水池底部进行水泥浆施工,浇筑一层水泥浆,铺设聚酯无纺布,再浇注一层水泥浆。
确保水池底部的防水效果。
3.墙体防水处理:根据设计方案的要求,在水池的墙体上进行防水处理。
常用的防水材料有防水涂料、防水膜等。
施工过程中要注意涂刷均匀,确保无漏水现象。
4.填充材料:在水池内部的空隙处填充相应的材料,如砂、石子等。
填充后使用压实机对其进行压实,确保填充材料的牢固性。
5.边缘处理:对水池外围的边缘进行处理,可以采用铺设瓷砖、石材等方式,使水池的边缘更加美观。
6.排水管道安装:根据设计要求安装好水池的排水管道,确保水池排水畅通。
7.检测和验收:施工完成后,对水池进行全面检测,确保防水效果良好。
同时进行验收,如有问题及时进行修复。
三、安全措施:1.施工人员佩戴安全防护用具,包括安全帽、安全鞋、口罩等。
2.施工现场设置警示标志,提醒周围人员注意安全。
3.施工过程中进行定期安全检查,及时消除安全隐患。
4.配备专职安全管理人员,负责施工现场的安全管理。
5.组织安全培训,提升施工人员的安全意识和技能。
四、环保措施:1.合理使用施工材料,减少材料的浪费。
2.及时清理施工现场的垃圾和杂物,保持环境整洁。
3.使用环保材料,减少对环境的污染。
4.合理安排施工工序,减少对周围环境的影响。
五、总结:水池防水工程施工需要充分的前期准备工作,包括概况调研、设计方案制定、材料采购和工程人员培训等。
水池防水施工方案

水池防水施工方案
水池防水施工方案
水池防水是保证水池结构及使用安全的重要环节。
本文将详细介绍水池防水施工方案。
水池防水施工方案分为以下几个步骤:
第一步:准备工作
1. 评估工程的具体情况,包括水池的结构形式、尺寸大小、使用用途等。
根据实际情况确定防水材料的选择和施工方法。
2. 清理水池周围的杂物和垃圾,确保施工区域整洁干净。
3. 在施工前,准备好所需材料,包括防水材料、固定工具等。
第二步:面层处理
1. 对水池的面层进行处理,清理水泥、油砂等杂质,确保面层平整、干燥。
2. 如果有破损或裂缝,需进行修补处理,保证面层的完整性。
第三步:防水材料施工
1. 将防水材料按照规定的比例混合均匀。
2. 使用刷子或辊筒将防水材料均匀涂敷在水池的表面,并确保每一处都进行了覆盖,特别是角落和边缘部位。
3. 进行第一遍涂覆后,等待一段时间(通常为24小时),使防水材料干燥。
4. 进行第二遍涂覆,以增强防水效果。
第四步:渗浸处理
1. 等待最后一遍防水材料干燥后,将水池内灌满水,并保持一段时间。
2. 观察水池内是否有漏水情况,如有漏水,则需要及时修补。
第五步:防水层保护
1. 在防水层完全干燥后,可对其进行保护,以延长使用寿命。
2. 可使用耐磨、耐腐蚀的防水膜或颜色斑马线等材料进行保护。
以上就是水池防水施工方案的详细步骤。
在实际操作中,需要根据具体情况进行调整和改进,确保施工质量和效果。
此外,为了提高施工效率和施工质量,建议选择专业的施工团队进行施工,以确保施工过程的规范性和施工质量的可靠性。
清水池施工方案

清水池施工方案清水池施工方案一、工程概述清水池是指供应清洁、无污染的水源,用于生活、工业、农业等方面的需要。
本工程旨在建设一座符合标准的清水池,以满足周边居民和工厂的用水需求。
二、工程内容1. 清水池的设计与选址根据周边用水需求和地理条件,选址在地势较高、地质稳定、水源充足的地方。
设计采用占地约2000平方米,容量为5000立方米的清水池,并留有扩容空间。
2. 施工工艺清水池的施工采用以下工艺:(1)地面开挖:根据设计要求,进行地面开挖,保持坡度合适,确保水流顺畅。
(2)加固处理:根据地质情况,进行清水池底部和边坡的加固处理,以确保池体的稳定性。
(3)池壁施工:采用钢筋混凝土结构,按照设计要求进行施工,保证池壁的牢固性和耐久性。
(4)防水处理:在池壁和底部进行防水处理,以防止地下水渗漏。
(5)污水处理:设置污水处理系统,对排入清水池的污水进行预处理和净化,以保证水质清洁。
(6)设备安装:安装供水设备、泵站等必要设备,并进行调试和试运行。
3. 环境保护(1)施工过程中,严格控制噪音和扬尘污染,采取必要的防护措施,确保施工现场的环境整洁。
(2)施工结束后,进行地面的修复和绿化,还原施工前的自然环境。
4. 安全防护(1)施工期间,设置警示标志,并进行培训,提高工人的安全意识。
(2)配备必要的安全设施,如护栏、防滑设施等。
(3)定期检查施工现场的安全情况,及时消除潜在的安全隐患。
三、工程进度安排1. 前期准备:包括选址、设计、方案审核等,预计耗时1个月。
2. 施工准备:包括施工图纸的制定,材料的采购和运输等,预计耗时2个月。
3. 开挖土方:根据设计要求进行地面开挖,预计耗时1个月。
4. 结构施工:包括加固处理、池壁施工等,预计耗时3个月。
5. 防水处理及设备安装:包括防水处理、污水处理系统的安装,设备的调试等,预计耗时2个月。
6. 环境保护和安全防护:包括地面修复、绿化、安全设施的设置等,预计耗时1个月。
水池防水---专项施工方案

水池防水—专项施工方案一、背景介绍在建筑工程中,水池作为储水、运输水或景观装饰水体,其防水工作至关重要。
水池一旦发生漏水等问题,不仅会造成资源浪费,还可能对周围环境和建筑结构造成损坏。
因此,制定专项施工方案对水池防水工程至关重要。
本文将提出一种水池防水的专项施工方案,以确保水池防水效果和工程质量。
二、施工前准备1.检查水池结构,确保水池底部和四周没有破损或渗漏现象。
2.清理水池内外的杂物和残渣,保持施工区域整洁,并确保施工区域干燥。
3.准备防水材料和工具,包括防水涂料、防水卷材、刷子、辊筒、刮刀等。
三、施工步骤1. 基层处理1.首先,对水池底部和四周进行基层处理,确保基层平整牢固。
2.对需要修补的部位进行修补,填补裂缝、孔洞等缺陷,并确保修补部位干燥。
2. 防水材料涂覆1.首先,选用适当的防水涂料或防水卷材,根据防水材料的规定比例配制。
2.使用刷子或辊筒均匀涂覆在水池底部和四周,确保涂层厚度均匀。
3.依次涂覆多层防水材料,重叠处应大于10厘米,确保防水效果。
4.注意防水材料的干燥时间,避免二次施工时造成涂层拉丝或开裂现象。
3. 检验验收1.完成防水涂覆工作后,等待防水材料干燥后,进行防水层的质量检验。
2.用水浸淹水池,观察是否有渗水现象,确保防水效果符合要求。
四、施工注意事项1.施工过程中应注意安全,穿戴好个人防护装备。
2.严格按照防水材料的施工要求进行操作,确保防水效果。
3.避免在大风、雨雪等恶劣天气下施工,以免影响防水材料的效果。
4.施工结束后,及时清理现场,保持施工区域整洁。
五、总结水池防水是建筑工程中重要的一环,有效的防水方案可以保障水池结构的稳定性和使用寿命。
本文提出的水池防水专项施工方案,通过细致的施工步骤和注意事项,希望能为水池防水工程提供一定的参考,确保防水效果和工程质量。
水池防水工程施工方案范本(二篇)

水池防水工程施工方案范本1水泥砂浆防水层的一般规定:(1)基层表面应平整、坚实、粗糙、清洁,水泥砂浆防水层要求表面充分湿润,无积水。
(2)掺添加剂的水泥砂浆防水层不论迎水面或背水面均须分两层铺抹,表面应压光,总厚度不应小于___mm。
(3)水泥砂浆的稠度宜控制在70~___mm,水少浆应随拌随用。
(4)结构阴阳角处,均应做成圆角,圆孤半径一般阴角为___mm,阳角为___mm。
防水层的施工缝需留斜坡阶梯形槎,并应依照层次操作顺序连续施工,层层搭接紧密。
留槎的位置一般宜留在地面上,亦可在墙面上,但须离开阴、阳角___mm处。
2施工准备(1)施工前审核图纸,编制防水工程施工方案我底。
地下防水工程操作人员持证上岗。
(2)铺贴防水层的基层必须按设计施工完毕,并经养护后干燥,含水率不大于___%;基层应平整、牢固,不空鼓开裂、不起大砂。
(3)防水层施工涂底胶前,应将基层表面清理干净。
(4)施工用材料均为易燃,因而应准备好相应的消防器材。
3操作工艺(1)工艺流程:(2)基层清理:施工前将验收合格的基层清理干净。
(3)涂刷基层处理剂:在基层表面满刷一道用汽油稀释的氯丁橡胶沥青胶粘剂,涂刷应均匀,不透底。
(4)铺贴附加层:管根、阴阳角部位加铺一层卷材。
按规范及设计要求将卷材裁成相应的形状进行铺贴。
(5)铺贴卷材:将改性沥青防水卷材按铺贴长度进行裁剪并卷好备用,操作时将已卷好的卷材,用直径30的管穿入卷心,卷材端头比齐开始铺的起点,点燃汽油喷灯或专用火焰喷___,加热基层与卷材交接处,喷___距加热面保持___mm左右的距离,往返喷烤、观察当卷材的沥青刚刚熔化时,手扶管心两端向前缓缓流动铺设,要求用力均匀、不窝气,铺设压边宽度应掌握好,满贴法搭接宽度为___mm,条粘法搭接宽度___mm。
(6)热熔封边:平面做水泥砂浆或细石混凝土保护层;立面防水层施工完,应及时稀撒石碴后抹水泥砂浆保护层。
4质量标准(1)保证项目:高聚物改性沥青防水卷材和胶粘剂的规格、性能、配合比必须按设计和有关标准采用,应有合格的出厂证明。
清水池内防水施工方案

净水站清水池内壁聚氨酯涂膜防水层施工方案一、材料要求1、聚氨酯涂膜防水材料(双组份),应有出厂合格证,应经复试合格后使用。
2、甲组份是以聚醚树脂和二异氰酸酯等原料,经过聚合及反应制成的含有端异氰酸酯基的聚氨基甲酸酯预聚物,外观为浅黄粘稠状,桶装,每桶20kg。
乙组份是由固化剂、促进剂、增韧剂、防霉剂、填充剂和稀剂等混合加工制成,外观有红、黑、白、黄及咖啡色等,膏状物,桶装,每桶40kg.二、主要机具一般应备有电动搅拌器(功率0。
3—0。
5KW,200—500r/min)、搅拌桶(容积10L),油漆桶(3L)、塑料或橡胶刮板、滚动刷、油漆刷、弹簧秤、干粉灭火器等。
三、作业条件1、涂刷防水层的基层表面,必须将尘土、杂物等清扫干净,表面残留的灰浆硬块和突出部分应铲平、扫净,阴阳角处应制成圆弧或钝角。
2、涂刷防水层的基层表面应保持干燥,并要平整、牢固,不得有空鼓、开裂及起砂等缺陷。
3、在接管根、出水口根部(边沿),要收头圆滑。
坡度符合设计要求,部件必须安装牢固,嵌封严密。
经过验收。
4、突出池面的管根、排水口、阴阳角等细部,应先做好附加层增补处理,刷完聚氨酯底胶后,经检查并办完隐蔽工程验收.5、防水层所用的各类材料,基层处理剂、二甲苯等均属易燃物品,储存和保管要远离火源,施工操作时,应严禁烟火。
6、防水层施工冬期施工的环境温度应不低于5℃。
7、施工池壁面采用门式脚手架,所用脚手架由下人孔进入池内组装。
8、施工现场照明采用防爆灯具。
四、操作工艺1、工艺流程清理基层表面→细部处理→配制底胶→涂刷底胶(相当于冷底子油) →细部附中层施工→第一遍涂膜→第二遍涂膜防水层施工→防水层2、防水层施工前,应将基层表面的尘土等杂物清除干净,并用干净的湿布擦一次。
3、涂刷防水层的基层表面,不得有凸凹不平、松动、空鼓、起砂、开裂等缺陷,含水率一般不大于9%。
4、涂刷底胶(相当于冷底子油):1) 配制底胶,先将聚氨酯甲料、乙料加入二甲苯,比例为1:1。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
净水站清水池内壁聚氨酯涂膜防水层施工方案
一、材料要求
1、聚氨酯涂膜防水材料(双组份),应有出厂合格证,应经复试合格后使用。
2、甲组份是以聚醚树脂和二异氰酸酯等原料,经过聚合及反应制成的含有端异氰酸酯基的聚氨基甲酸酯预聚物,外观为浅黄粘稠状,桶装,每桶20kg。
乙组份是由固化剂、促进剂、增韧剂、防霉剂、填充剂和稀剂等混合加工制成,外观有红、黑、白、黄及咖啡色等,膏状物,桶装,每桶40kg。
二、主要机具
一般应备有电动搅拌器(功率0.3-0.5KW,200-500r/min)、搅拌桶(容积10L),油漆桶(3L)、塑料或橡胶刮板、滚动刷、油漆刷、弹簧秤、干粉灭火器等。
三、作业条件
1、涂刷防水层的基层表面,必须将尘土、杂物等清扫干净,表面残留的灰浆硬块和突出部分应铲平、扫净,阴阳角处应制成圆弧或钝角。
2、涂刷防水层的基层表面应保持干燥,并要平整、牢固,不得有空鼓、开裂及起砂等缺陷。
3、在接管根、出水口根部(边沿),要收头圆滑。
坡度符合设计要求,部件必须安装牢固,嵌封严密。
经过验收。
4、突出池面的管根、排水口、阴阳角等细部,应先做好附加层增补处理,刷完聚氨酯底胶后,经检查并办完隐蔽工程验收。
5、防水层所用的各类材料,基层处理剂、二甲苯等均属易燃物品,储存和保管要远离火源,施工操作时,应严禁烟火。
6、防水层施工冬期施工的环境温度应不低于5℃。
7、施工池壁面采用门式脚手架,所用脚手架由下人孔进入池内组装。
8、施工现场照明采用防爆灯具。
四、操作工艺
1、工艺流程
清理基层表面→细部处理→配制底胶→涂刷底胶(相当于冷底子油) →细部
附中层施工→第一遍涂膜→第二遍涂膜防水层施工→防水层
2、防水层施工前,应将基层表面的尘土等杂物清除干净,并用干净的湿布擦一次。
3、涂刷防水层的基层表面,不得有凸凹不平、松动、空鼓、起砂、开裂等缺陷,含水率一般不大于9%。
4、涂刷底胶(相当于冷底子油):
1) 配制底胶,先将聚氨酯甲料、乙料加入二甲苯,比例为1:1.5:2(重量比)配合搅拌均匀,配制量应视具体情况定,不宜过多。
2) 涂刷底胶,将按上法配制好的底胶混合料,用长把滚刷均匀涂刷在基层表面,涂刷量为0.15-0.2kg/m2,涂后常温季节4h以后,手感不粘时,即可做下道工序。
5、涂膜防水层施工:聚氨酯防水材料为聚氨酯甲料,聚氨酯乙料和二甲苯,
配比为1:1.5:0.2(重量比)。
1) 在施工中涂膜防水材料,其配合比计量要准确,并必须用电动搅拌机进行强力搅拌。
2) 附加层施工:突出池面的管根、出水口,等根部(边沿),阴、阳角等部位,应在大面积涂刷前,先做一道防水附加层,两侧各压交界缝200mm。
涂刷仿水材料,具体要求是,常温4h表干后,再刷第二道涂膜防水材料,24h实干后,即可进行大面积涂膜防水层施工。
3) 涂膜防水层:第一道涂膜防水层:将已配好的聚氨酯涂膜防水材料,用塑料或橡皮刮板均匀涂刮在已涂好底胶的基层表面,每平方米用量为0.8kg,不得有漏刷和鼓泡等缺陷,24h固化后,可进行第二道涂层。
第二道涂层:在已固化的涂层上,采用与第一道涂层相互垂直的方向均匀涂刷在涂层表面,涂刮量与第一道相同,不得有漏刷和鼓泡等缺陷。
24h固化后,再按上述配方和方法涂刮第三道涂膜,涂刮量以0.4-0.5kg/m2为宜。
除上述涂刷方法外,也可采用长把滚刷分层进行相互垂直的方向分四次涂刷。
如条件允许,也可采用喷涂的方法,但要掌握好厚度和均匀度。
细部不易喷涂的部位,应在实干后进行补刷。
4) 在涂膜防水层施工前,应组织有关人员认真进行技术和使用材料的交底。
防水层施工完成后,经过24h以上的蓄水试验,未发现渗水漏水为合格,然后进行隐蔽工程检查验收,交下道施工。
6、在施工过程中遇到问题应做如下处理:
1) 当发现涂料粘度过大不易涂刷时,可加入少量二甲苯稀释,其加入量应不大于乙料的10%。
2) 当发现涂料固化太快,影响施工时,可加入少量磷酸或苯磺酰氯等缓凝剂,其加入量应不大于甲料的0.5%。
3) 当发现涂料固化太慢,影响施工时,可加入少量二月桂酸二丁基锡作促凝剂,其加入量应不大于甲料的0.3%。
4) 涂膜防水层涂刷24h未固化仍有发粘现象,涂刷第二道涂料有困难时,可先涂一层滑石粉,再上人操作时,可不粘脚,且不会影响涂膜质量。
如发现乙料有沉淀现象时,应搅拌均匀后再与甲料配制,否则会影响涂膜的质量。
7、施工顺序:先池壁后池底,先局部后整体的顺序施工。
五、质量标准
1、保证项目
1) 涂膜防水材料技术性能,必须符合设计要求和有关标准的规定,产品应附有出厂合格证、防水材料质量认证,现场取样试验,未经认证的或复试不合格的防水材料不得使用。
2) 聚氨酯涂膜防水层及其细部等做法,必须符合设计要求和施工规范的规定,并不得有渗漏水现象。
2、基本项目:
1) 聚氨酯涂膜防水层的基层应牢固、表面洁净、平整,阴、阳角处呈圆弧形或钝角。
2) 聚氨酯底胶、聚氨酯涂膜附加层,其涂刷方法、搭接、收头应符合规定,并应粘结牢固、紧密,接缝封严,无损伤、空鼓等缺陷。
3) 聚氨酯涂膜防水层,应涂刷均匀,保护层和防水层粘结牢固,不得有损伤,厚度不匀等缺陷。
六、成品保护
1、已涂刷好的聚氨酯涂膜防水层,应及时采取保护措施,不得穿带钉鞋出入室内,以免破坏防水层。
2、突出池面管根,排水口,等处的周边防水层不得碰损,部件不得变位。
3、排水口等处应保持畅通,施工中要防止杂物掉入,试水后应进行认真清理。
4、聚氨酯涂膜防水层施工过程中,未固化前不得上人走动,以免破坏防水层,造成渗漏的隐患。
七、应注意的质量问题
1、空鼓:防水层空鼓一般发生在找平层与涂膜防水层之间和接缝处,原因是基层含水过大,使涂膜空鼓,形成气泡。
施工中应控制含水率,并认真操作。
2、渗漏:防水层渗漏水,多发生在穿过池壁的管根、地漏及阴阳角等部位,原因是管根、地漏等部件松动、粘结不牢、涂刷不严密或防水层局部损坏,部件接槎封口处搭接长度不够所造成。
在涂膜防水层施工前,应认真检查并加以修补。
八、清洗:
在施工间歇或结束时,应及时用清水清洗所有粘有涂料的工具及工作装,以便下次使用。
九、工程检验:
防水施工完毕后,应认真检查工程各部分,涂膜防水层不应有裂纹,脱皮,鼓泡,皱皮,流淌现象。
十、安全消防
1、对施工操作人员进行安全教育,使施工人员对所使用的材料性能及安全措施全面的了解,并在操作中严格劳动保护制度。
2、施工人员应戴好安全帽及防毒面具,禁止酒后作业。
3、防水施工每天下班前,清理杂物,确保工完场清
4、施工现场严禁吸烟。
十一、文明施工
1、施工现场整洁有序,工完料净场地清。
2、施工现场制定文明施工管理措施,提高施工人员职业道德和文明施工意识。
3、将各项措施切实落实到班组和每个施工环节中,切实体现出我单位文明施工的企业形象。
十二、聚氨酯涂膜防水层施工临时通风措施
因聚氨酯油剂、溶剂属有毒、有害物。
为防止现场操作
人员中毒,施工过程中必须保证空气流通,以降低池内空气中有害物的含量。
故在池壁进出水口处安装强制式空气排风扇。
具体措施如下:
采用压入式通风措施:在池壁进水口与出水口处安装主风机将新鲜空气压入,新鲜空气由进出口处流入,将池内污浊空气由下人孔挤出,形成循环风流。
主风机采用2台BT35-11防爆型轴流通风机。
其性能参数如下:
机号 11.2 ;叶轮直径 1120mm ;叶片角度 30度;功率 7.5KW;
电压 380V;转速 960r/min;流量 56909m³/h
十三、内池壁止水对拉螺杆外露部分处理措施
内池壁止水对拉螺杆外露部分采用手提式角磨机切磨处理,严禁氧焊切割及弯折,以免破坏池壁表面混凝土。
中石化工建设有限公司。
