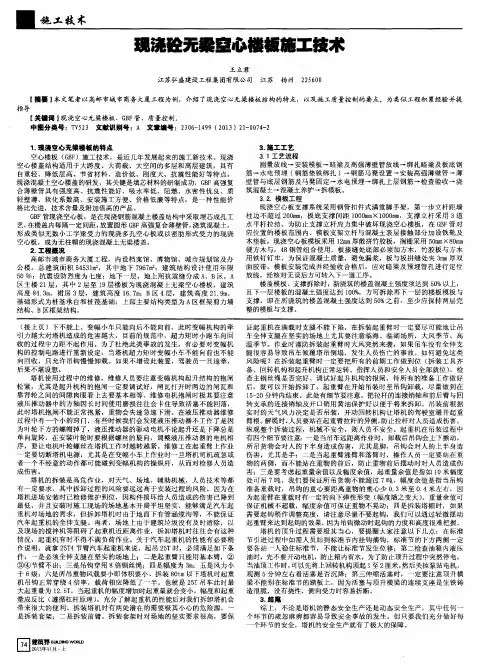

现浇无梁空心楼板施工技术1、现浇无梁空心楼板及优点现浇无梁空心楼板是在现浇楼板结构中,按设计间距放置高强复合BDF薄壁箱体,柱间设置暗梁,浇筑混凝土后形成现浇无梁空心板。

采用无梁空心板适用范围广,尤其适用于大跨度的楼板,具有自重轻、刚度大,有利于管线埋设,节省模板,抗震性能好,使用功能优良,增加层高净空高度,真正实现空间灵活间隔,施工经济方便,综合经济效益提高等优点。

2、管材组成BDF薄壁箱体无机复合砂浆作基材,玻璃纤维作增强材料的无机复合材料制作而成,它抗拉、抗弯、强度高,表面不龟裂,自重轻,耐冲击。

3、设计要点结构布置原则:柱与柱、柱与剪力墙间设置框架梁,框架梁围成的板采用GBF高强薄壁管填充的现浇混凝土空心板。

框架梁一般为暗梁,暗梁高度与空心板厚度相同。

主体结构一般可按现行规范设计,暗梁按扁梁考虑。

设计计算时,沿与BDF薄壁箱体平行的方向,把板分成若干个工字型梁,按单向板计算配筋,另一方向按构造配筋以防止板出现裂缝。

本工程某块BDF薄壁箱体现浇楼板构造节点如图1。

4、施工技术4.1 施工工艺流程支设梁、楼板模板→绑扎梁钢筋→在楼板模板上标出预留预埋位置线、BDF薄壁箱体肋间钢筋网片位置线、楼板底排钢筋位置线→绑扎楼板底排钢筋→预留、预埋水电管线盒→BDF薄壁箱体肋间钢筋钢片安装→安装BDF薄壁箱体→搭设操作走道→绑扎楼板上排钢筋→固定BDF薄壁箱体→钢筋、BDF薄壁箱体隐蔽检查验收→安装泵管→浇筑肋间混凝土→浇筑剩余部位混凝土→混凝土找平抹面→混凝土养护。

4.2模板工程模板采用18厚胶合板,竖向支撑为带调节螺栓的扣件式钢管脚手架,水平支撑为木龙骨和钢管。

施工时,先搭设钢管脚手架,后支设梁底,梁侧模板,再安装木龙骨及楼板模板。

对不方正的胶合板,要用木工刨刨边修正,以方便模板安装并使模板接合紧密。

模板安装时,应从一边开始铺设,后安装的模板必须与先安装的模板顶紧,若有缝隙,用封口胶纸封好,以保证振捣混凝土时不发生漏浆现象,使浇筑的混凝土内实外光,质量好。

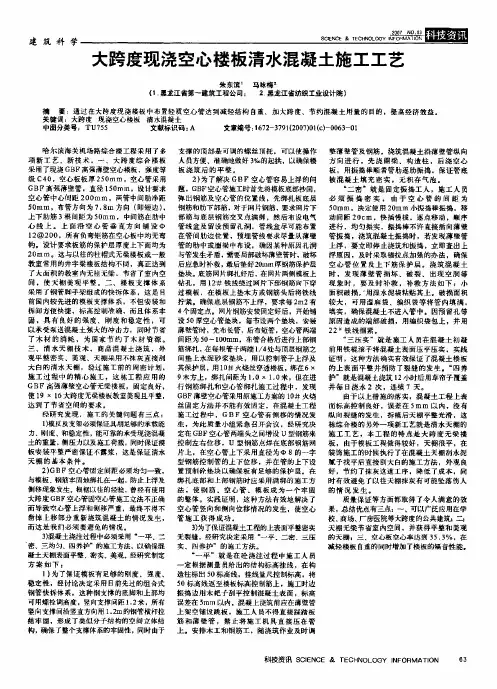

大跨度现浇空心楼板清水混凝土施工工艺

大跨度现浇空心楼板清水混凝土施工工艺

板浇筑后的平整. 板,用振捣棒顺着管肋逐肋振捣,保证管底 2 )为了解决GBF 空心管容易上浮的向 被混凝土填充密实 ,无积存气饱。 题, GBF 空心管施工时首先将模板底部抄闰, “ 二密. 就是固定振捣工人,施工人员
必 须 振 捣 密 实 , 由于 空 心 管 的 间 距 为 50m m , 决定使用 20mm 小振捣棒振捣, 移 动间距 ZOc m , 快插慢拔,逐点移动,顺序
浮原因, 及时采取锚拉点加强的办法,确保
空心管位置及上下筋保护层。挠筑混凝土
时,发现薄壁管损坏、破裂、出现空洞等 现象时,要及时补救,补救方法如下: 小
面积破损,用湿水泥袋枯贴其上。破损面积 较大,可用湿麻袋、编织袋等将管内填满 ,
采用了 钢管脚手架组成的 快拆体系,这是目
前国内较先进的模板支撑体系,不但安装和
定在GBF 空心管两端头之间 增设 U 型钢筋来 土的重量二 压力以及施工荷载, 时保证模 控制左右位移,U 型钢筋点焊在底部钢筋网 同 板安装平整严密保证不露浆, 这是保证清 水 片上,在空心管上下采用直径为。8 的一字 天棚的基本条件。 型钢筋控制管的上下位移,并在管的上下设 够的保护层. 在 2)GBP 空心管固定间距必须均匀一致, 置预制碎垫块以确保板有足
前用铁棍滚子将混凝土表面压平压实,实践
证明,这种方法确实有效保证 了混凝土楼板
的上表面平整并预防了裂缝的发生。“ 四养 护,就是混凝土浇筑 12 小时后用草帘子覆盖
并每 日 浇水2 次, 连续 7 天。
由于以上措施的落实,混受土工程上表
GBF 薄壁空心管采 用原施工方 案的10# 火烧
丝固定方法并不能有效固定,在混凝土工程
经研究发现,施工的关链问题有三点: 1)模反及支架必须保证具朋足够的承载能 力、 刚度、 和稳定性, 能可靠的承受现浇混凝

现浇砼无梁空心楼板施工技术

现浇砼无梁空心楼板施工技术
结 构 、B区框 架 结 构 。
3 . 施 工 工 艺 3 1工 艺流 程
测 量放线一安装模 板一暗梁及 高强薄壁管放线 一绑扎暗梁及板底钢 筋一水 电预埋 ( 钢筋 垫铁绑扎 )一钢筋 马凳设置一安装 高强薄壁管 一薄 壁管与底层钢筋及 马凳固定 一水 电预埋一绑扎上层钢 筋一检查验 收一浇 筑 混凝 土一混凝 土养护一拆模板 。
3 . 2 . 模 板 工程
现 浇空心板支撑 系统采用钢 管扣件式满堂脚手 架,第一步立杆 距墙 柱边不超 过 2 0 0 m m ,板底支 撑间距 1 0 0 0 m m X 1 0 0 0 m m,支撑 立杆采 用 3道 水平杆拉结 。为防止支撑立杆应 力集 中破坏现 浇空心楼板 ,在 G B F管对 应位置 的楼板 范围 内、模板支架 立杆与混凝土表层 接触部分加设铁 靴及 木垫板。现浇 空心板模板采用 1 2 m m厚散拼竹胶板,搁栅采用 5 0 m m ×8 0 m m 硬方木与 ,4 8钢管组合使用 ,板接缝 处底部必须加方木 ,竹胶板 与方木 用铁钉钉牢 。为保证混凝土 质量,避免漏浆 ,板与板拼缝 处夹 3 m m厚双 面胶带 。模板 安装 完成并经验收合 格后,应对暗粱及 预埋管孔进行 定位 放线,经核对 无误后方可转入下一道工序 。 楼盖模板、支撑拆 除时 ,新浇筑 的楼盖 混凝土 强度须达到 5 0 %以上 , 且下一层楼板 的混凝 土强度达到 1 0 0 % ,方可拆除再下一层 的楼板模板与 支撑 ,即在所 浇筑 的楼盖 混凝土强度达 到 5 0 %之前 ,至少应保持 两层完 整的模板与支撑 。 证起重机在 满载时支腿不 能下陷,在拆装起重 臂时一定要尽 可能地让 吊 车全伸支腿 在坚实 的场地 上尤其要注意 l 临 海 、临湖场所 ,大 风季节、高 温季节 。作业 时谨防拆装起 重臂时大风突然来 袭,如果 吊车 没有 全伸支 腿很容 易导致 吊车倾覆塔 吊倒塌,发生人员伤 亡的事故 。如何避 免这类 风险 呢?在 拆装起重臂 时一定要把所有 的前 期工作做到位 ( 拆装工具齐 备、回转机构和起升机构正常运转 、指挥人员和安全人员全部就位 ) ,检 查主钢 丝绳 是否完好 、调试 好起 升机构 的报 闸,待所有 的准 备工作做好 后,就可 以开始拆卸 了。起 重臂在开始 吊装 时至吊钩卸载 ,尽 量做到在 1 5 — 2 O分钟内结束。此 处有细节要注意 ,把拉杆的连接销轴和前后臂与 回 转支承 的连接销轴及 开 口销用黄油保护 好以便于将来拆 卸。吊装前根据 实 时的天气 风力决定 是否 吊装,开动 回转机 构让塔机 的驾驶 室避开起 重 臂根 。 解 缆时, 人 员要站在起重臂拉杆的异侧, 防止 拉杆对人 员造成伤害 。 纵观整个拆 装过程 ,机械 不安全,则人员不 安全。起重机在 吊装过程 中 有四个细节要注意:一是 当吊车远距离作业 时,卸载 后吊钩会上下 颤动 , 所 吊货 物会对人 的下 半身造成伤害 ,尤其 是脚, 吊钩会对 人的上半身造 伤害 ,尤其 是手:二是 当起 重臂涨臂和落臂 时,操作人员 一定要站在重 物 的两 侧,而不能站在重物 的前后,防止重物 前后摆动 时对 人员造成伤 害 ;三是要考虑起重量余值 以及幅度余值 ,起重量余值是指如 1 0 米幅度 处可 吊 7吨,我们要保证 所吊货物不能 超过 7吨 幅度余值 是指当 吊钩 准备 重载时 ,吊钩 的重心要距 离重物 的重心 少 0 . 3米至 O . 4米左右 ,因 为起重臂在重载 时有一定 的向下弹性形变 ( 幅度 随之变大 ) 。重量余值可 保证机 械不超载 ,幅度余 值可保证重物 不晃动: 四是拆装 塔帽时 ,如果 需要起 钩稍作调整 高度 ,请注意尽量不 要起 钩,我们可 以通 过轻微摆动 起重臂来达到起钩的效果,因为吊钩微动时起钩的力度和 高度很 难把握 。 塔机 的顶升过程 需要极其当心 ,要提醒 大家注意 以下几点 :在标准 节 引进 过程 中如需人 员站到标准节 内挂钩摘钩 ,标准节 的下方两侧一 定 要各 站一人稳住标准 节,不能让标准节 发生位移;第 二检 查油箱 内液压 油 时,先不要开动 电机 ,防止箱 内有水,为 了防止顶升过程中突然停电, 当油顶工作时 , 可 以先将上回转机构顶起 l 至2 厘米 , 然后关掉泵站电机, 观 测 5分钟左右看 活塞是否沉 降;第三 伸缩活塞 时,一定要注意顶 升横 梁 不能别在标准节 的踏板上 ,因为活 塞与顶升横梁 的连续支座是 生铁 铸 造很脆 ,没有挠性 ,侧 向受力时容易折断。 3 . 结 尾 综 上,不论是塔机 的静态安全生产 还是动态安全 生产 ,其 中任何 一 个环节 的疏忽 麻痹 都容易导致 安全事故 的发 生。但 只要我们充 分做好每 个环 节的安全 ,塔机的安全生产就有了极大的保 障。

空心无梁楼板施工方法

空心无梁楼板施工方法

空心无梁楼板施工方法空心无梁楼板是一种常见的楼板结构形式,它具有较轻的自重、较大的跨度和较好的隔声隔热性能。

在建筑施工中,空心无梁楼板的施工方法也是一个重要的环节。

本文将介绍空心无梁楼板的施工步骤和注意事项。

一、材料准备在开始施工之前,首先要准备好所需的材料。

空心无梁楼板的主要材料包括水泥、砂浆、砖块、钢筋等。

这些材料应选择质量好且符合相关标准的产品,以确保施工质量。

二、施工准备在施工前,要清理施工现场,确保地面平整、无杂物。

同时,要做好安全措施,如设置安全警示标志,确保施工人员的安全。

三、绑扎钢筋首先需要进行钢筋的绑扎工作。

根据设计要求,在楼板的整个平面上铺设钢筋网格,并将钢筋通过焊接或绑扎固定在一起。

钢筋的数量和尺寸应符合设计要求。

四、安装模板在钢筋绑扎完成后,需要安装模板。

模板可以使用木板、钢板或其他材料制作。

将模板按照设计要求的尺寸和布置方式安装在钢筋上,并确保平整牢固。

五、浇筑混凝土模板安装完成后,可以进行混凝土的浇筑工作。

首先要将混凝土搅拌均匀,并用泥浆灌浆机将其倒入模板内。

在浇筑过程中,要注意控制浇筑速度和厚度,保持混凝土的均匀性。

六、养护混凝土浇筑完成后,需要进行养护工作。

在养护期间,要定期浇水保持混凝土湿润,并采取其他措施防止混凝土开裂。

七、拆除模板经过一定的养护时间后,混凝土达到足够的强度后,可以拆除模板。

拆除模板时要小心操作,避免对混凝土造成损坏。

八、检查验收最后,要对施工的空心无梁楼板进行检查和验收。

检查楼板的平整度、强度和其他性能指标是否符合要求,并进行必要的修复和调整。

空心无梁楼板施工方法需要严格按照设计要求和相关规范进行操作,确保施工质量和工程安全。

在施工过程中,还应注意施工现场的安全和环境保护,并及时处理施工中出现的问题。

通过合理的施工方法和严格的质量控制,空心无梁楼板可以达到设计要求,为建筑提供稳定可靠的楼板结构。

现浇混凝土无梁空心楼盖施工方法

现浇混凝土无梁空心楼盖施工方法

现浇混凝土无梁空心楼盖施工方案一、工程概况二、编制依据及说明本工程施工方案,主要依据《现浇混凝土空心楼盖结构技术规程》、《建筑工程质量验收规范》、以及国家相关文件、规范、规定等一系列的要求编制。

三、施工方案1、施工顺序:现浇混凝土空心楼盖施工顺序为:安装底模板→在模板上弹线,确定芯模的安装位置,板底钢筋及管线预埋的位置并弹好墨线→铺设并绑扎板底钢筋、设置钢筋保护层垫块→安装预埋管线→采用14#铁丝按图一所示穿过模板将板底钢筋绑扎在底层钢筋上→板底钢筋验收→安装、固定芯模并同时安放马凳筋→绑扎面层钢筋、做好预留预埋→绑扎芯模肋间拉筋→搭设施工架空便道、安装砼输送管→浇捣混凝土→混凝土养护、拆模。

2、主要施工方法:2.1.钢筋的制作及安装2.1.1.钢筋绑扎顺序:1)摆放沿芯模方向的板底主受力筋;2)绑扎垂直于芯模方向的板底次受力钢筋,垫好保护层垫块;3)采用14#铁丝按图一示穿过模板将板底钢筋绑扎在板底上层钢筋上;4)根据图纸安放马凳筋;5)铺设面筋;6)安放芯模肋间拉筋。

2.1.2.绑扎完板面钢筋后,即可使底筋、肋片钢筋、板面钢筋形成一个可受临时施工荷载的空间结构,铺上竹架板后可作为临时道路,以方便操作和防止踩坏芯模。

2.1.3.钢筋绑扎后,严禁在上面踩踏,以保证负筋、面筋位置的正确。

2.1.4. 楼板上部钢筋在跨中处搭接,下部通长钢筋采用焊接。

图一(跨中位置)2.2.芯模的安装、抗浮及水平位移控制的设置2.2.1.当板底钢筋和马凳筋绑扎完后,根据图纸安放芯模。

2.2.2.安装固定芯模铁丝:按图二所示在芯模两端各L/4处用14#铁丝将内模固定在板底下层筋上。

(图二)2.2.3.在施工过程中如遇内模破损,可用胶带缠绕或用麻袋之类的轻质废料进行封堵。

2.3.混凝土工程2.3.1. 混凝土浇筑振捣混凝土粗骨料最大粒径不宜大于空心板肋宽的1/2和板底厚度的1/2,且不得大于31.5mm。

混凝土的塌落度不宜小于160mm。

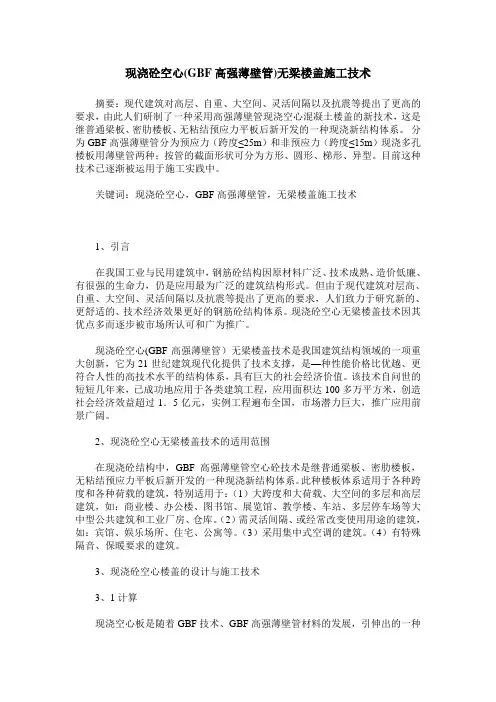

现浇砼空心(GBF高强薄壁管)无梁楼盖施工技术

现浇砼空心(GBF高强薄壁管)无梁楼盖施工技术

现浇砼空心(GBF高强薄壁管)无梁楼盖施工技术摘要:现代建筑对高层、自重、大空间、灵活间隔以及抗震等提出了更高的要求,由此人们研制了一种采用高强薄壁管现浇空心混凝土楼盖的新技术,这是继普通梁板、密肋楼板、无粘结预应力平板后新开发的一种现浇新结构体系。

分为GBF高强薄壁管分为预应力(跨度≤25m)和非预应力(跨度≤15m)现浇多孔楼板用薄壁管两种;按管的截面形状可分为方形、圆形、梯形、异型。

目前这种技术已逐渐被运用于施工实践中。

关键词:现浇砼空心,GBF高强薄壁管,无梁楼盖施工技术1、引言在我国工业与民用建筑中,钢筋砼结构因原材料广泛、技术成熟、造价低廉、有很强的生命力,仍是应用最为广泛的建筑结构形式。

但由于现代建筑对层高、自重、大空间、灵活间隔以及抗震等提出了更高的要求,人们致力于研究新的、更舒适的、技术经济效果更好的钢筋砼结构体系。

现浇砼空心无梁楼盖技术因其优点多而逐步被市场所认可和广为推广。

现浇砼空心(GBF高强薄壁管)无梁楼盖技术是我国建筑结构领域的一项重大创新,它为21世纪建筑现代化提供了技术支撑,是—种性能价格比优越、更符合人性的高技术水平的结构体系,具有巨大的社会经济价值。

该技术自问世的短短几年来,已成功地应用于各类建筑工程,应用面积达100多万平方米,创造社会经济效益超过1.5亿元,实例工程遍布全国,市场潜力巨大,推广应用前景广阔。

2、现浇砼空心无梁楼盖技术的适用范围在现浇砼结构中,GBF高强薄壁管空心砼技术是继普通梁板、密肋楼板,无粘结预应力平板后新开发的一种现浇新结构体系。

此种楼板体系适用于各种跨度和各种荷载的建筑,特别适用于:(1)大跨度和大荷载、大空间的多层和高层建筑,如:商业楼、办公楼、图书馆、展览馆、教学楼、车站、多层停车场等大中型公共建筑和工业厂房、仓库。

(2)需灵活间隔、或经常改变使用用途的建筑,如:宾馆、娱乐场所、住宅、公寓等。

(3)采用集中式空调的建筑。

(4)有特殊隔音、保暖要求的建筑。

现浇空心无梁楼盖施工工艺

 现浇空心无梁楼盖施工工艺

现浇空心无梁楼盖施工工艺现浇空心无梁楼盖施工工艺对于楼房的建造,除了房屋的设计、选材等因素外,施工工艺也是十分重要的。

特别是在现代建筑中,各种新型的施工工艺层出不穷,其中就有现浇空心无梁楼盖施工工艺。

那么,这种工艺的特点及施工流程是怎样的呢?一、现浇空心无梁楼盖的特点1.轻质高强:这种楼盖采用了空心的衬砖和钢筋网梁,相比于传统的混凝土楼盖,这种楼盖重量更轻,但是强度更高,不易出现开裂等问题。

2.施工速度快:由于材料的轻量化,使得这种楼盖的施工速度大大提高。

通常采用现浇技术,直接在施工现场进行浇筑,不需要运输和安装大型的模板等工具,从而大大节约了时间和成本。

3.采光透气性好:这种楼盖采用空心的衬砖,因此可以良好地保证采光和透气的效果,从而在夏季使用时可以有效地降低室内的温度,提高使用的舒适度。

二、现浇空心无梁楼盖的施工流程1.网梁的制作:先要将钢筋制成网梁的形状,同时配备好空心的衬砖,以备后续的浇筑。

2.衬砖的设置:将衬砖按照预定的间距放置在地面上,形成完整的楼盖框架。

3.网梁的安装:在衬砖内设置好的输送管道中,将网梁输送到指定的位置,并且固定好,保证其不会在浇筑过程中移动。

4.混凝土的浇筑:在网梁的位置点进行混凝土的浇筑,并利用振动器进行振动,确保混凝土充分填充空隙,避免出现缺陷。

5.等待强度达标:在混凝土浇筑后,需要等待一定的时间,让其达到一定的强度后进行拆模,避免破损等情况。

6.拆除模具,检测质量:当混凝土达到要求的强度后,需要将衬砖和网梁拆除,对楼盖的质量进行检验,确保其符合要求。

总之,现浇空心无梁楼盖是一种新型的施工工艺,其由于具有轻质高强、施工速度快、采光透气性好等优点,在现代建筑中得到了广泛的应用。

它的施工流程简单,但是对每一个环节都有严格的要求,以保证楼盖的质量和稳定性。

现浇空心楼板施工方案(最终版)

现浇空心楼板施工方案(最终版)

现浇空心楼板施工方案(最终版)一、概述现浇空心楼板是一种常用的楼板施工方式,具有优良的抗震性能和承载能力,广泛应用于建筑工程中。

本文将详细介绍现浇空心楼板的施工方案,包括施工准备、材料准备、施工工艺、质量控制等内容,旨在指导施工人员进行高质量的现浇空心楼板施工。

二、施工准备1. 人员组织在施工前,需合理组织施工人员,确定各人员工作任务和责任。

包括工长、浇筑工、木工等。

2. 设备准备准备好各类施工设备,如水泥搅拌机、混凝土搅拌车、电锯等,确保施工设备完好并得到定期维护。

3. 材料采购提前采购好施工所需的各类材料,包括水泥、钢筋、模板等,确保材料的质量和数量满足施工需要。

三、施工工艺1. 模板安装根据设计要求,安装好现浇空心楼板的模板,确保模板的平整度和牢固度。

2. 钢筋焊接根据设计要求,在模板内焊接好预埋的钢筋,确保钢筋的位置和数量符合设计要求。

3. 混凝土浇筑在模板内浇筑混凝土,并采取合适的振捣措施,确保混凝土的密实性和均匀性。

4. 模板拆除待混凝土养护达到要求后,拆除模板,并及时进行养护,确保现浇空心楼板的质量和使用性能。

四、质量控制1. 检验验收在施工过程中,定期进行质量验收,确保施工质量符合设计要求。

2. 技术交底对施工人员进行技术交底,明确施工要求和质量控制标准,提升施工人员的专业水平。

3. 安全防护严格遵守施工安全规范,做好安全防护工作,确保施工现场安全。

五、总结现浇空心楼板施工是一项复杂的工程,需要严格按照设计要求和施工工艺进行施工,以确保施工质量和使用性能。

本文介绍了现浇空心楼板施工的准备工作、施工工艺和质量控制等内容,希望可以为现浇空心楼板施工提供一定的参考。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录
一、《海南省工程建设工法申报表》
二、工法文本
三、企业级工法批文
四、工法应用及效益证明文件
五、科技查新报告
六、反映应用工法施工的工程照片
填写说明
1.“申报单位”栏:应为工法的主要完成单位。

2.“主要完成单位”栏:完成单位不得超过2个,完成单位之间不存在上下级或控股关系。

并应当与“主要完成单位意见”栏中的签章一致。

3.“通讯地址”及“联系人”:指申报单位的地址和联系人。

4.“主要完成人”栏:最多填写5人。

5.“重新申报项目”指该工法已批准为省级工法,有效期超过六年,但其关键技术有所创新,仍具有先进性和较高推广应用价值的工法。

6.“工法应用工程名称及时间”栏:最少填写3项工程,如工程应用少于3项,应填写申报书中“工法成熟、可靠性说明”栏。

若关键技术属填补国内空白或为创新技术的情形,提供的工程实例不少于二项。

7.工法关键技术涉及有关专利的,应在“关键技术及保密点”栏注明专利号。

相关文档
最新文档
