给排水预留方案介绍

合集下载

给排水暖通预留预埋工程方案

给排水暖通预留预埋工程方案

给排水暖通预留预埋工程方案排水暖通预留预埋工程是指在建筑物或房屋装修建设过程中,提前将排水暖通设备所需的管道、管件、阀门等预先埋设或预留在墙体、地面或顶板内,以便后续使用。

接下来,我将为你提供一份排水暖通预留预埋工程方案。

一、前期准备工作1.确定建筑物的类型和功能,了解排水暖通系统的需求。

2.调查建筑物结构和泵站位置,确定预埋管道的走向和位置。

3.编制排水暖通预留预埋工程建设方案,包括管道走向、管径、管材、阀门类型等。

二、施工方案1.确定主管道、分支管道和支管道的布置,根据需求确定每个管道的长度和位置。

2.根据建筑物结构和泵站位置确定管道的走向和高度,尽量减少弯头和支管。

3.选择合适的管道材质,如PVC管道或铸铁管道,根据需要选择不同的管径和厚度。

4.根据建筑设计图纸和孔洞图纸准确定位预埋孔洞的位置和尺寸。

5.在墙体、地面或顶板上开孔,保证孔洞位置准确、孔洞尺寸合适。

6.将预埋管道按照设计要求穿过孔洞,并使用适当的密封材料固定。

三、施工要点1.在进行预埋过程中,要注意管道与建筑构件的安装质量,确保管道的平整度和省略段的修直度。

2.管道之间应保持一定的间隔距离,以便后续安装和维护。

3.在预埋过程中,要注意管道与建筑构件之间的距离,避免破坏构造强度。

4.在预埋管道之前,要进行清理和防腐处理,以延长使用寿命。

5.在完成预埋工程后,要进行验收,确保管道安装质量和位置准确。

四、安全措施1.施工现场要设置警示标志,提醒工人和其他人员注意安全。

2.进行施工前,要对施工区域进行检查,清理障碍物和杂物。

3.施工过程中,要正确使用施工工具和设备,保证施工现场的安全。

4.施工人员要接受相关安全培训和操作指导,提高施工作业的安全意识。

综上所述,以上是一份排水暖通预留预埋工程方案,该方案包含了前期准备工作、施工方案、施工要点以及安全措施等内容,旨在保证预埋工程的顺利进行和质量的保证。

给排水预留预埋技术交底

给排水预留预埋技术交底

工程名称建设单位交底部位施工单位交底人签字接收人签字(分包管交底日期理人员)1.3混凝土浇注时,必须派专人值守,防止预留件移位或损坏,混凝土浇注完毕后6小时取出预留件,并清理预留洞。

1.4洞的留设平面位置详见预留预埋图。

1.5在结构拆模后,需对预埋套管所留下的钉子等杂物进行清理。

1.6给水管井按照预埋图预留方洞。

2、UPVC管穿楼板直埋管件直埋2.1首先根据结施、建施、水施绘制出排水管穿楼板预留位置定位图,特别注意上下结构剪力墙及梁的尺寸变化,综合考虑保温、抹灰及面砖等厚度从而预留管道支架安装位置。

2.2在首层楼板模板施工完成后,根据排水管穿楼板定位图,将直埋管件按照定位图尺寸固定于模板上,并用袋装锯末封堵严实。

在二层模板施工完成后,定位图再将直埋管件固定,并在套管中心位置处模板上开一个孔,通过孔吊线检查是否与一层直埋管件中心对准。

以此类推保证所有楼层预埋管件中心位置在一条直线上。

2.3浇筑混凝土安排专人值班,保证直埋管件不被破坏,不发生位移,确保管件内清洁无混凝土。

工程名称建设单位交底部位施工单位交底人签字接收人签字(分包管交底日期理人员)工程名称建设单位交底部位施工单位交底人签字接收人签字(分包管交底日期理人员)砌体套管的直埋4.3砖墙上的套管长度应根据墙体厚度加上抹灰层的厚度及保温的厚度。

4.4必须对土建抹灰班组进行交底,提醒其抹灰时不得遮盖套管同时班组也要进行复核,发现有遮盖的套管要及时清掏。

留短了的套管应在抹灰过程中交代抹灰工人用和套管同样规格的短管做模具,确保预留洞口的尺寸。

5、穿楼板给水套管安装5.1 给水管道穿楼板时应设置钢套管,其顶部应高出装饰地面20mm,并应有防水措施;地面找平层按30mm考虑,装饰地面按30mm考虑。

5.2 套管封堵、打口时必须有机械固定措施保证管道位于套管正中,穿楼板套管可先打口再吊洞以保证同心度。

穿楼板套管打口时先填打油麻时,要少填多打,每次填灰1/3,共三次,每次打两遍,最后用填灰找平,打两次。

给排水专业预留预埋施工方案

给排水专业预留预埋施工方案

给排水专业预留预埋施工方案在建筑工程中,给排水系统是一个至关重要的部分,它直接关系到日常生活用水和废水排放的顺畅与否。

为了确保给排水系统的稳定性和高效性,提前进行预留预埋施工是必不可少的一环。

本文将就给排水专业预留预埋施工方案做详细探讨。

1. 施工前的准备工作在进行给排水专业预留预埋施工前,首先需要完整详细的设计图纸,其中应包括给排水系统的布置图、管线走向、连接点等相关信息。

在确定好设计方案后,要对相关施工人员进行专业培训,确保施工过程中的准确性和高效性。

2. 管路预留的要求在给排水系统的预留预埋施工中,管路预留是至关重要的一环。

首先要考虑管路的材质选择,应根据实际使用情况和环境特点选择耐用、耐腐蚀的管道材料。

其次要确保管路的预留位置和坡度适当,避免未来使用中出现倒流或积水现象。

3. 设备设施的预留要求除了管路预留,对于给排水系统的设备设施也需要进行合理的预留。

例如,厨房、浴室等区域需要预留下水管口和插座位置,以便未来安装水槽、洗衣机等设备时不需重新开挖,节省人力物力成本。

4. 施工过程中的注意事项在给排水专业预留预埋施工过程中,施工人员需严格按照设计图纸要求进行施工,确保管路走向、连接处的准确性。

同时,要注意施工过程中的防水、防火措施,确保施工现场的安全和整洁。

5. 施工质量验收要求施工完成后,必须进行严格的质量验收。

验收过程中要对管路的材质、连接牢固程度以及设备设施的位置等进行检查,确保整个给排水系统的质量符合标准要求。

只有通过了验收,才能进行后续的使用和封盖。

结语给排水专业预留预埋施工是整个建筑工程中不可或缺的一部分,它直接关系到建筑物后期的使用效果和维护成本。

因此,在进行这一过程时,务必做到严格按照设计要求施工,并进行严格的验收,以确保整个给排水系统的高效稳定性。

给排水预留预埋方案

给排水预留预埋方案

①审核管道及设备安装图纸是否符合现场作业条件,有无尺寸标注、标高失误,以及图纸上没有明确管径的部位,管道和结构之间是否存在空间冲突,确定预留预埋的加工和固定形式。

②各专业之间进行图纸会审刚好核对设计图纸在空间布局上是否存在交叉,刚好调整。

③技术资料;依据施工进度提前绘制留洞图,绘制的图纸做到预留预埋的参数明确,详细。

④结合土建图纸,确定每个预留洞、预埋件的位置、尺寸,预埋件要以图纸和有关技术资料为依据,绘制出加工大样图,并进一步核定尺寸、位置,作详细标注。

作业前进行书面专项技术交底,技术交底应详细、详细、具有针对性和好用性。

柔性防水套管等加工成品提前报建设及监理单位检验,报验合格后方可进行施工。

③依据工程进度;提前提出阶段的施工材料和加工支配,保证工程的正常施工。

三、施工工艺(1)预留洞①预留木模木模预留应用于洞口大于或等于300*300的立管及水平管道的预留洞。

木模加工材料;接受模板边角料或成品板材加工,为了避开跑模,板材的厚度必需大于10mm。

木模的制作和固定;木模加工应规整齐平,楼板洞上安装木盒应高于混凝土表面大于30mm,墙体木模两端应预留1~2mm余量,防止木模影响结构模板的固定,和模板接口处应加设渗水海绵条,防止跑摸漏浆。

木模固定接受铁丝四周捆扎坚实,土建合模前应有专人协作防止移位(安装及固定见下图)木模固定后应接受聚苯板严密封堵盒口,防止浇注时漏浆。

铁丝绑扎钢 筋木 盒加固木方渗水海绵条木 盒模 板配 筋L大于300*300时须加固LL四周设加强筋②预留钢模钢模预留洞主要运用于小于300*300的立管或穿核心筒的结构预留洞、楼板洞。

钢模的材质运用一般焊接钢管,钢管上口用Φ8圆钢焊接提手以便于拔除。

钢模底断应齐平,打磨光滑,外壁刷机油或清油,缠油毡两层,用铅丝绑紧,放至洞位,待混凝土初凝合后拔出。

预留钢模大于钢筋间距的部位应进行特别处理或加强,以保证结构的平安性。

(2)预埋套管楼板预留钢管混凝土墙预留钢管成品爱惜2 / 4刚性防水套管①刚性防水套管接受91SB3-给-36页Ⅱ型见下图。

给排水预留预埋施工方案方法与技术措施

给排水预留预埋施工方案方法与技术措施

给排水预留预埋施工方案方法与技术措施1.预留孔洞预留预埋是给排水专业在主体施工中的工作重点,主要含管道穿越剪力墙、梁、板的刚性套管,洁具器具排水口的预留洞,设备基础留洞及预埋件等。

在充分熟悉施工图的基础上,项目负责绘制详尽的各专业预留预埋孔洞综合图纸,由各专业工长负责跟踪指导检查,列出配合清单,标出配合部位,并预制好预埋件、套管和模盒。

积极配合土建,及时准确进行预埋、预留,以保证工程质量和施工进度。

待土建施工到预留孔洞部位时,立即按施工图中给定或专业会审协调确定的穿管坐标和标高,在钢筋下方的模板上,按标出的轴线,量尺测出预留孔洞中心至坐标并画出"+”标记。

在土建扎钢筋时,将事先做好的模具中心对准标注好的“+”后进行模具的固定安装,用钉子或铁丝绑靠在周围钢筋上,并考虑方便拆除临时模具。

当遇有较大的孔洞与剪力墙多根钢筋或剪力墙暗柱相碰时,专业工长必须及时与土建技术人员和监理工程师磋商,釆取相对应加固或变更措施后。

对用砖石砌筑的预留孔洞,派人和土建密切配合。

随时检查洞上尺寸,预留出所要求的空隙量。

2.设备基础的预留预埋给排水设备基础待设备或选定型号的设备说明到货核实后与底板一起施工,基础尺寸,预埋件的位置详核施工图或设备说明以及水泵隔震及安装标准95SS103o所有预留预埋都须进行二次复核。

3.套管安装1)管道穿钢筋混凝土水池(水箱)壁及其底板、顶板、地下室外墙或者在防水要求较高的部位均应在土建施工时配合预埋刚性防水套管或柔性防水套管。

其它管道穿剪力墙、楼板及梁上均应安装普通钢制套管。

2)以下以刚性防水套管的简要说明为例,说明套管的安装工艺要求:管道穿楼板处需预埋比管道直径大二号的钢质套管,管外壁与套管间的空隙用油麻和石棉水泥封填。

套管安装及制作见下图:图3-1-1套管填封和安装穿楼板套管长度=楼板厚度+底板抹灰厚度+地面抹灰及装饰厚度+20mm(厨卫为50mm);穿墙套管长度T啬厚+墙两面抹灰厚度。

给排水预留预埋方案

给排水预留预埋方案

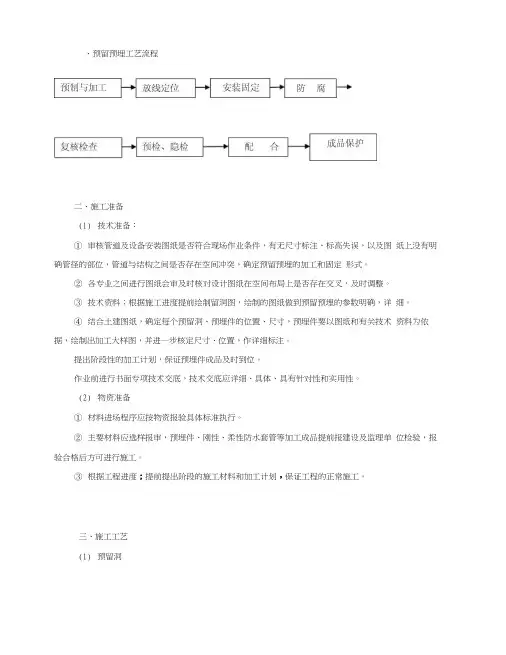

、预留预埋工艺流程二、施工准备(1)技术准备:①审核管道及设备安装图纸是否符合现场作业条件,有无尺寸标注、标高失误,以及图纸上没有明确管径的部位,管道与结构之间是否存在空间冲突,确定预留预埋的加工和固定形式。

②各专业之间进行图纸会审及时核对设计图纸在空间布局上是否存在交叉,及时调整。

③技术资料;根据施工进度提前绘制留洞图,绘制的图纸做到预留预埋的参数明确,详细。

④结合土建图纸,确定每个预留洞、预埋件的位置、尺寸,预埋件要以图纸和有关技术资料为依据,绘制出加工大样图,并进一步核定尺寸、位置,作详细标注。

提出阶段性的加工计划,保证预埋件成品及时到位。

作业前进行书面专项技术交底,技术交底应详细、具体、具有针对性和实用性。

(2)物资准备①材料进场程序应按物资报验具体标准执行。

②主要材料应选样报审,预埋件、刚性、柔性防水套管等加工成品提前报建设及监理单位检验,报验合格后方可进行施工。

③根据工程进度;提前提出阶段的施工材料和加工计划,保证工程的正常施工。

三、施工工艺(1)预留洞木模预留应用于洞口大于或等于 300*300的立管及水平管道的预留洞。

木模加工材料;采用模板边角料或成品板材加工,为了避免跑模,板材的厚度必须大于 10mm木模的制作与固定;木模加工应规整齐平,楼板洞上安装木盒应高于混凝土表面大于30mm 墙体木模两端应预留1~2mm 余量,防止木模影响结构模板的固定,与模板接口处应加 设渗水海绵条,防止跑摸漏浆。

木模固定采用铁丝四周捆扎牢固,土建合模前应有专人配合防止移位(安装及固定见下 图)木模固定后应采用聚苯板严密封堵盒口,防止浇注时漏浆。

② 预留钢模钢模预留洞主要使用于小于300*300的立管或穿核心筒的结构预留洞、楼板洞。

钢模的材质使用普通焊接钢管,钢管上口用①8圆钢焊接提手以便于拔除。

钢模底断应齐平,打磨光滑,外壁刷机油或清油,缠油毡两层,用铅丝绑紧,放至洞位, 待混凝土初凝结后拔出。

预留钢模大于钢筋间距的部位应进行特殊处理或加强,以保证结构的安全性。

给排水预留预埋方案

给排水预留预埋方案

给排水预留预埋方案给排水预留预埋方案一、项目背景随着城市规模的不断扩大和人口的增加,给排水系统的建设变得越来越重要。

为了确保给排水系统的有效运行,必须在工程建设过程中做好预留预埋工作。

本旨在提供给排水预留预埋方案的详细指南,以确保系统的顺利建设。

二、设计原则1. 安全性原则:在预留预埋工作中,必须符合安全标准,并采取必要的安全措施,以保障工作人员的安全。

2. 实用性原则:预留位置和长度应能满足未来的给排水系统的需求,并考虑到系统的运维方便性。

3. 可拓展性原则:应预留足够的空间,以适应未来可能的扩充和改造需求。

三、预留预埋方案1. 给水管道预留预埋方案1.1 预留位置:根据设计要求,在道路两侧的合适位置进行给水管道的预留。

预留位置应与欲设置给水支管的位置相对应。

1.2 预留长度:根据当前需求和未来的扩充预测,确定给水管道的预留长度。

预留长度应包括预留段的长度及延伸段的长度。

1.3 预留管道规格:根据给水管道的规格和流量要求,确定预留段和延伸段的管道规格。

应考虑到未来可能的需求增加。

2. 排水管道预留预埋方案2.1 预留位置:根据设计要求,确定合适的位置进行排水管道的预留。

预留位置应满足排水系统的布置要求。

2.2 预留长度:根据设计要求和未来的需求,确定排水管道的预留长度。

预留长度应足够满足未来的排水系统需求。

2.3 预留管道规格:根据设计要求和流量要求,确定预留段和延伸段的管道规格。

应考虑到未来可能的需求增加。

四、本所涉及附件如下:1. 图纸:包括预留预埋位置图、预留预埋段设计图等。

2. 技术规范:包括给水、排水管道的规范标准等。

五、本所涉及的法律名词及注释:1. 给水管道:供应饮用水的管道系统。

2. 排水管道:用于将废水排放到污水处理系统的管道系统。

3. 预留预埋:在工程建设过程中事先安排好位置和长度,以便未来系统的连接或扩充。

排水工程预留预埋施工方案及注意事项

排水工程预留预埋施工方案及注意事项

排水工程预留预埋施工方案及注意事项本项目属于超高层建筑,另有人防区设计在公园部分地下一、二层。

机电预留预埋工程主要分为给排水工程预留预埋、通风空调工程预留预埋、电气工程预留预埋。

主要包括:各机电专业穿外墙预埋刚性防水套管、地下室各层各专业管线穿越防火区墙体预留空洞、管道穿越水池壁柔性防水套管、结构楼板预留孔洞、电梯井至集水井预埋排水管及楼层废水管至集水井预埋。

人防区域穿结构墙预埋防护密闭套管、人防区部件预埋等。

一、预留洞工作界面界定(1)楼板留洞:大于及等于300mm直径的楼板洞由土建专业预留,小于300mm直径的楼板洞由机电安装预留。

(2 )二次结构留洞:长边大于等于300mm的二次结构洞由土建专业预留,小于300mm的二次结构洞由机电安装预留。

二、预留预埋准备工作预留预埋要求表三、预留预埋技术要求(1)根据机电施工图各系统管道布置,绘制相应预留孔洞、套管图,并编制洞口、套管检查表,供施工和检查使用。

(2)会同各个专业技术人员,结合各专业图纸审核预留洞有无冲突的问题,发现问题及时进行解决。

(3)留洞尺寸,必须符合有关规范和设计图中有关规格、间距的要求,按照设计图纸预留孔洞。

所有剪力墙上的预留洞必须事先绘制留洞图并与结构留洞图进行核查。

(4)在配合施工中,机电各专业人员必须随工程进度密切配合土建作好预留孔洞工作,管道穿过基础、墙壁、楼板等处都应注意加强检查,不能有遗漏。

四、结构预留孔洞(1)预留孔洞的位置应与本工程穿楼板管道的位置一致,管中距墙柱的距离应以平面图中标注为准,无标准的根据图纸设计说明要求进行安装,DNW50 ,距墙榔巨离为80mm ; 50 < DN≤100 ,距墙柱S巨离为120mm ; 100 < DN≤150 ,距墙柱距离为150mm ; 150 < DN≤200 ,距墙榔巨离为200mm ; 200 < DN≤300 ,距墙柱距离为250mm。

(2)管井内成排管道预留洞,根据管井内管道排布间距进行成排模具加工预制,管井位置绑筋时,画出管道位置后固定好模具。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、编制依据 (2)二、工程概况 (3)三、预留预埋施工方法及技术措施 (5)四、成品保护 (12)五、施工安全技术要求........................ 错误!未定义书签。

一、编制依据1.1施工图纸1.2主要标准及图集1.2.1《建筑工程施工质量验收统一标准》GB50300-20131.2.2《给水排水标准图集》S1~S3;1.2.3《管道穿墙、屋面防水套管》01R409;1.3 主要施工规程、规范1.3.1《给水排水构筑物施工及验收规范》GB50141-20081.3.2《建筑给水排水及采暖工程施工质量验收规范》GB50242-20131.3.3《自动喷洒灭火系统施工及验收规范》GB50261-20051.3.4《工业金属管道工程施工及验收规范》GB50235-20101.3.5《给水排水管道工程施工及验收规范》GB50268-20081.3.6《通风与空调工程施工质量验收规范》GB50304-20121.4其它及相关文件1.4.1施工现场文明安全管理规定1.4.2综合管理体系文件;二、工程概况2.1工程简介:2.2给排水、暖通系统预留预埋工程简介:本工程包括生活给水管道,热水管道,中水管道,雨水管道,排水管道,消防、喷淋管道,通风空调水管、风管,穿墙及楼板处预留预埋工程。

三、施工准备3.1技术准备3.1.1开工前组织专业施工人员认真阅读图纸,发现有问题及时反馈并形成报告,与设计人员沟通。

3.1. 2认真学习规范要求,将本工程涉及的各规范进行对照,严格按照规范组织施工。

3.1.3套管制作:⑴套管的管径和材质选用:DN≦50的管道采用大3号的套管,100≧DN>50采用大2号的套管,DN>100的管道采用大1号的套管; 套管材质采用钢质管道;对于空调水系统管道,套管大保温层厚度20-30mm,套管可用厚度为1.6mm的镀锌钢板或内径适用的钢管制作;对于通风管道,风管穿越防火墙、楼板设防护套管,套管的内径应比管道保温层外径大100mm,采用钢板厚度不应小于1.6㎜。

⑵套管长度要求:①一次结构墙体,应参照土建结构图纸剪力墙的横向尺寸,其尺寸即为相应管道套管的水平尺寸。

②二次结构砌筑墙体其套管长度则按照主体墙的厚度外加墙两面的成形装饰材料厚度作为套管的长度。

③结构楼板部位的套管长度应随着管道的安装而制作安装,安装原则为有给排水设施的(如厨房卫生间及管道间)尺寸=结构板厚+装饰地面厚度+50mm;没有防水要求的楼板处套管长度=结构板厚+装饰地面厚度+20mm。

套管底部与楼板底面平,套管与管道之间填密封膏。

④空调水系统管道穿楼板时比建筑完成面层高30mm,穿墙体时应与墙体两端平齐,用柔性不燃材料塞紧空隙,套管可用厚度为1.6mm的镀锌钢板或内径适用的钢管制作;○5所有穿过人防围护结构的给排水管道,在管道穿越人防围护结构处预埋防护密闭套管,套管预埋需与主体工程一同施工,不得后凿。

○6排水管道穿楼板预留孔洞,管道安装完后将孔洞严密捣实,立管周围应设高出楼板面设计标高10-20mm的阻水圈。

○7通风管道,在管道保温工程竣工后,用离心玻璃棉塞紧空隙,墙体上套管的两端应与墙面抹灰层外平,穿楼板的套管应比建筑面层高出30mm,管道穿越楼板处应配合土建专业做泛水⑶套管制作:本工程套管共4类套管:普通刚套管、柔性防水套管(A、B)、防护密闭套管(E)及预留洞模具。

①切割钢管:钢管切割时要先在钢管上画好尺寸,钢管切割长度应根据相应部位墙的尺寸减2-3mm。

切后钢管口要齐平,不得出现管口不平现象。

②除毛刺:将切割好的钢管的管口用打磨机除去管口毛刺。

③钢管除锈及防腐:用钢刷子将钢管内外的锈除去,套管除锈后内外侧刷防锈漆。

④管口封堵:套管做完防腐后用湿锯末填堵套管,要填堵实,用黄胶带将管口封堵严密。

⑷套管的规格选用:按《建筑给水排水及采暖工程施工质量验收规范GB50242-2013》及《通风与空调工程施工质量验收规范GB50304-2012》的要求进行选用。

⑸预留洞模具制作:利用普通U-PVC做预留给排水洞口,将U-PVC管切割,然后再将U-PVC管道中间的一边从上到下切割通,形成一个环形可收缩的套管筒。

风管穿墙时预留孔洞尺寸应比实际风管截面尺寸每边大100mm,孔洞采用预留木盒支撑。

3.2劳动力准备给排水套管施工及预留洞:5人;通风复核洞口:2人;加工预制:2人。

3.3施工机具准备:磨光机、砂轮锯、电气焊、红外线水平仪等准备齐全。

四、预留预埋施工方法及技术措施4.1套管安装4.1.1各种套管安装示意图安装位置套管安装样图说明式穿消防水池柔性防水套管A型1-法兰套管2-密封圈管;3-法兰压垫4-螺柱5-螺母剪力墙处套管需与结构钢筋绑扎固定,一次浇注在墙体内。

套管与墙壁同厚,且大于等于300mm穿建筑内隔墙套管1-钢管;2-钢套管;3-密封填料;4-隔墙;5-成品装饰板(明露管道用套管配合墙体施工或使用机械开洞后用水泥砂浆固定安装位置套管安装样图说明式穿人防围护结构的E型防护密闭套管1-钢制套管2-翼环3-固定法兰4-挡板套管与主体结构一同施工完成,管道和填充材料施工完后,再进行挡板和固定法兰焊接。

安装位置套管安装样图说明 式穿地下防水墙体的B 型柔性防水套管1- 法兰套管 2- 密封圈 3- 法兰压盖 4- 螺柱 5- 螺母 剪力墙处套管需与结构钢筋绑扎固定,一次浇注在墙体内。

套管与墙壁同厚,且大于等于300mm4.1.2 ○1水暖工长与土建工程部协调钢筋绑扎施工预留出套管空间尺寸,按设计图纸在顶模板上画出套管模具的位置。

遇到无法避免的钢筋时,必须事先经技术○2柔性防水套管的定位需要精确外侧法兰扣在剪力墙外表面上,和土建结焊接连接自加钢筋绑 接原有钢筋构专业配合预先在非定型模板上划出套管两边的法兰外口尺寸并规范掏洞,使套管法兰正好嵌入模板中央。

用不小于Ф8的钢筋与套管焊接固定,并在结构钢筋内侧进行剪刀称或U型称与主筋绑扎固定牢固4.1.3防水套管防锈防腐处理后,将套管固定在钢筋之间,防水套管固定应加设附加筋,不得与结构钢筋焊接,附加筋与结构钢筋绑扎牢固。

在浇注混凝土前按设计要求部位固定好,校对坐标、标高,平正合格后一次浇注。

○3在浇注混凝土过程中设专人看护,避免移位。

保证预留、预埋孔洞、套管无位移跑偏歪斜等现象。

4.2 洞口预留所有管道穿楼板时应设置预留洞,预留孔洞要密切配合土建,按照设计及施工规范进行,控制好坐标及规格。

安装时加设套管,空洞预留方法:将U-PVC 管切割,然后再将U-PVC管道中间的一边从上到下切割通,形成一个环形可收缩的套管筒。

在实际应用过程中,在将U-PVC管从混凝土中取出时,只需用钳子将U-PVC管切口的一边收缩一下,整个U-PVC管即可取出。

具体见下图施工方法图:预留洞施工方法图4.3 穿内隔墙的套管横穿墙体的各种管道在进行墙体砌筑时,专业施工部门要与工程部密切配合,水系统专业人员随时跟踪施工部位,对于管道横穿墙体部位均要加设穿墙套管,穿墙套管的位置及数量由水专业进行统计,出图发给技术部及相关砌筑施工单位。

⑴对于预留套管或洞口小于等于300的部位,砌筑到相应位置时,应由专业施工人员按位置进行套管安装。

⑵对于预留套管或洞大于300的部位,由砌筑单位按图进行预留,专业人员进行复查。

4.4埋入墙体的管道安装本工程二次结构墙体材质为轻体砌块,卫生间内管道埋墙暗装时,专业安装人员应与土建部门研究出合理的施工顺序,土建单位先进行墙体砌筑,在墙体砌筑完成并验收完成后,安装人员进行纵向切槽,安装完成并固定后交给砌筑单位进行处理。

4.5空调风孔洞预留本工程各通风立管穿楼板处均要预留洞,预留洞采用木盒方式,由木工统一制作,由土建按结构图放置,相关专业人员复查尺寸、位置及数量。

4.5.1空调水套管道预留:空调水套管预留与给排水套管预留大至相同,但空调水管道均有保温处理,套管的管径及尺寸要保证保温层完整的通过套管并有填塞空间。

4.5.2二次结构期间通风与空调孔洞预留进行墙体砌筑施工期时,通风专业人员随时跟踪施工部位,对于通风管道横穿墙体部位均要预留孔,空调水管道要加设穿墙套管。

预留孔及穿墙套管的位置及数量由通风与空调专业进行统计,出图发给技术部及相关砌筑施工单位。

对于空调水穿墙的套管,砌筑到相应位置时,应由专业人员按位置进行套管安装。

套管的长度要考虑相应部位墙体的相应做法,套管的长度应为抹完灰后的墙体厚度。

空调水管道均有坡度要求,在墙体厚度较厚并且管道规格较小时,安装时套管时应考虑将套管按坡度倾斜放置并加大套管规格。

4.5.3通风孔一般都较大,机电部将洞体尺寸及标高、位置综合到一张图上,由砌筑单位按图进行预留,专业人员进行复查。

4.5.4在穿不同防火分区的通风管道,在穿墙处应加设不小于6mm厚的铁皮套管。

4.6预埋件制作及安装要求根据系统安装要求,本工程固定支架安装采用预埋钢板焊接生根方式,为防止安装阶段找不到预埋件,可采用在模板处刷漆做标记。

见下图4.7结构板预留洞封堵:管道安装完及套管安装完后,将洞口凿毛,清理干净后用清水冲洗干净,采用成品PVC模板固定。

根据现场统计的洞口尺寸和排布形式,设计定型产品,由厂家定制加工。

将上半部两个半圆形扇面用紧固件卡扣组合形成托举面,同时使得下半部圆柱体内侧紧贴管道形成支撑。

PVC模板固定套管与管道上后,逐层浇筑细石混凝土(混凝土标号应高于结构板一级)振捣密实,最终浇注面比原楼板混凝土面低2CM,由土建施工人员做最后的饰面。

4.8质量控制要点工作内容工作要点五、成品保护5.1加强对施工操作人员的教育,增强成品保护意识。

5.2对进场的材料、构件、成品、半成品要进行分类管理,妥善保护,成型钢管要按指定地点存放,用垫木码放整齐,防止钢管变形、锈蚀。

5.3固定好的预埋件、预留洞口等不得随意移动,不得随意切割,点焊土建钢筋,不得直接踩踏,碰撞钢筋。

5.4在尚未达到规定强度的混凝土中拔出预留孔、洞的磨具时,不得随意踩踏混凝土,应采用搭、铺板的形式分散重力,并采用转动、轻摇的方式取出,以免损伤混凝土强度等性能,在浇筑混凝土过程中应有专人配合,检查管、孔、洞等预埋件受震动而产生移位,尽量避免因管道被混凝土封堵而造成的剃凿,外墙防水套管预埋位置必须准确无误,避免产生外墙剃凿。

六、施工用电安全及文明施工6.1施工用电安全保护措施6.1.1施工现场用电实行三相五线制和双级漏电保护措施。

6.1.2配电箱及电线的外皮需做可靠的接地保护。

配电箱及配电电柜的进出线,用卡子固定牢靠,并设有接地保护和工作零线的端子。

6.1.3施工现场的电线,采取加钢套管埋地或架空、挂设方式铺设。

6.1.4施工现场电器设备均设防雨雪棚。

6.1.5电焊机的一次线长度不大于5m,二次线必须使用专用线缆,多台电焊机同时工作时,禁止使用公用回路。
