地下室基坑土方开挖技术交底(实操分享)
基坑沟槽开挖技术交底

5.支架搭设时,场地应整平、压实,支架脚垫方木,以防止施工时下沉,施工作业人员必须系带安全领等一切安全设备。
交 底 人
年 月 日
接底人
年 月 日
砌筑施工的安全技术交底
工程名称
分部工程
砌筑工程
分项工程
名称
一般要求
1砌块在使用前必须浇水湿润,表面如有泥土、水锈,应清洗干净。
交 底 人
年 月 日
接底人
年 月 日
桩基工程技术交底
工程名称
分部工程
桩基工程
分项工程
名称
1.桩机进场以后,桥梁施工人员应向桩基施工队交付桥梁的位置、地质情况资料、桩基桩位、桩径及标高等资料,要求每部桩机必须有专人负责桩孔的成孔检查,地质情况的记录,地质样本的保存,钻孔资料的记录,并每天上报一份交与施工人员检查归档,如在施工过程中发现地质条件与设计图纸严重不符,应及时上报施工员,并重新设计桩长。
2.施工时桩机可用枕木或型钢搭设工作平台,安置位置应能承受桩机的各种荷载,防止出现不均匀沉降,造成桩孔倾斜、偏位,施工队进场时必须保证桩机机械的各种性能正常,钻头直径达到标准要求,每一桩机都必须配备同一型号的后备钻头一个,每个桩基的施工队必须配备专门的检查人员,对施工安全及在施工中的机械故碍及时排除。
3.开孔前应埋设护筒,以防止地面水或杂物进入桩井,护筒应高出地面30cm,护筒埋设后测量人员测出护筒顶标高,以便检查桩长。
4.钻孔过程中,钻孔应保持均速前进,对不同地质条件钻进中也应调节钻机的速度,遇到流砂层时,速度不宜过快,因在泥浆未形成护壁时,容易造成塌孔、施工队统一使用项目部提供泥浆原料,钻孔过程中应严格控制泥浆浓度,实验室人员每天到场检查泥浆稠度。现场施工队每进尺5-8m,用“检孔器”检查孔径和竖直度,发现桩孔有倾斜时,应及时修正,钻孔机为2小时,冲机为4小时检查一次进尺,并捞取岩本,做好原始记录,到达设计标高时,施工人员应及时通知桥梁施工员,对桩孔、深度、桩长进行验算,并较对施工资料及土样与设计地质资料是否符合,不符时应及时上报有关部门重新验算桩长,如符合要求,则对桩孔进行清孔,会同质检及监理对桩孔进行查验,合格则进行钢筋笼的吊装。
土方开挖工程技术交底

土方开挖工程技术交底一、项目背景土方开挖工程是建造施工中的重要环节之一,它涉及到土壤的开挖、运输和填筑等工作。
本文将详细介绍土方开挖工程的技术要求、施工流程和安全注意事项,以确保施工过程的顺利进行。
二、技术要求1. 土方开挖前的准备工作1.1 确定开挖范围和深度:根据设计图纸和工程要求,确定开挖的范围和深度,并进行标示。
1.2 清理场地:清除场地上的障碍物,确保施工区域安全和整洁。
1.3 检查地下管线:在开挖前,必须先检查地下管线的位置和走向,避免损坏。
2. 土方开挖的施工流程2.1 机械开挖:根据工程要求选择合适的挖掘机进行开挖,保证开挖的平整度和坡度符合设计要求。
2.2 手工开挖:对于无法使用机械开挖的部份,采用人工开挖,保证开挖面平整、无松散土块。
2.3 土方运输:将挖掘出的土方运输到指定的地点,要求运输车辆稳定、载重合理,并遵守交通规则。
2.4 土方填埋:根据设计要求,将挖掘出的土方填埋到指定位置,并进行夯实,确保填埋的稳定性。
3. 安全注意事项3.1 安全防护:施工人员必须佩戴安全帽、安全鞋等个人防护用品,机械操作人员必须熟悉挖掘机的操作规程,并严格遵守安全操作规定。
3.2 环境保护:施工过程中,要合理利用土方,减少土方的运输和填埋,降低对环境的影响。
3.3 管线保护:开挖前必须子细检查地下管线的位置,采取措施保护管线,避免损坏。
3.4 施工现场管理:施工现场必须保持整洁,材料堆放有序,并设立警示标志,确保施工安全。
三、施工案例以某地某项目为例,该项目需要进行土方开挖工程。
根据设计要求,开挖范围为1000平方米,深度为3米。
施工前,施工人员先进行了场地清理和地下管线的检查,确保施工区域的安全。
在机械开挖阶段,施工人员选择了一台15吨挖掘机进行开挖,根据设计要求,控制开挖面的平整度和坡度。
对于无法使用机械开挖的部份,采用了人工开挖,保证了开挖面的平整度。
在土方运输阶段,施工人员使用了10辆载重合理的运输车辆,将挖掘出的土方运输到指定的地点,并按照设计要求进行填埋和夯实。
(完整版)基坑土方开挖技术交底

(7)运土汽车不宜靠近基坑平行行驶,防止塌方翻车。
(8)配合清坡清底的工人,不准在机械回转半径下工作。
(9)向汽车上装土应在车子停稳后进行,禁止铲斗从驾驶室越过。
(10)场内道路应及时整修,确保车辆安全畅通,各种车辆应有专业人负责指挥引导。
(11)开挖出的土方,及时运走,不得紧靠基坑外侧堆放,以免地面超载引起土体位移、板柱位移或支撑破坏。
基坑土方开挖技术交底
工程名称
施工部位
基坑开挖
施工单位
交底时间
交底内容:
1Hale Waihona Puke 施工方法:(1)根据地勘报告及地下水情况,施工范围内基本做到无明水开挖。
(2)基坑开挖按“由上至下、放坡开挖”的原则进行作业。
(3)土方采用机械开挖为主,人工配合修边,自卸汽车运输。
(4)严格按施工组织分层厚度开挖,及时按设计要求进行放坡,确保基坑安全。
注:必须按照以上操作规程,其他未尽事项参见相关规范,否则后果自负。
安全员
交底人
接受交底人
(5)基坑开挖过程中,加强监测工作,对获取的数据按规定及时分析处理,以便根据监测结果及时采取必要的措施
2、土方开挖准备
(1)基坑开挖前应按施工平面布置图的要求做好施工区域的临电、排水系统、施工便道、基坑内挖土临时坡道、施工设施、材料堆场及生活设施等的布置安排。
(2)1台300型反铲挖掘机,1台50装载机,4辆渣土车。
4、工程安全操作要点
(1)土方开挖必须严格按照施工组织设计和土方开挖方案进行。
(2)基坑开挖前,必须摸清基坑下的管线排列和地质资料,以利考虑开挖过程中的意外应急措施。挖土中发现管道.电缆及其它埋设物应及时报告,不得擅自处理。
(3)挖土时要注意土壁的稳定性,发现有裂纹及倾坍可能时,人员要立即离开现场并及时处理。
基坑土方开挖施工技术交底

9、做好机械的表面清洁和运输道路的清理工作,以提高挖土和运输效率,以保证正常运输和安全,保护井点、支撑等不受碰撞或损坏。同时,对平面控制桩,水准点、基坑平面位置、水平标高、边坡坡度等定期进行复测检查。
10、施工过程中,如发现地质情况与原地质报告不符,必须及时通知设计人员,以便修改设计,保证基坑的安全。施工中要做到不扰松、浸泡土基,保证基础承载力,维护土基的稳定性。
2、基坑支护应保护好,避免碰撞。
3、在敷设地上或地下管线、电缆、光缆、管道的地段进行土方施工时,应采取有效措施严加保护,以防止损坏。
五、绿色施工
1、开挖出的土方应及时运走,防止造成扬尘污染。
2、长时间裸露在外的土堆应用绿网覆盖。
3、遇到大风、大雨等恶劣天气,停止作业。
4、运输土方的车辆统一经过洗车台,对轮胎进行清洗后方可离开。
基坑土方开挖
工程名称
分部工程
施工单位
分项工程
交底内容:
一、施工准备
1、施工机具
(1)挖土机械:330挖掘机、360挖掘机、吊车、自卸汽车等。
(2)一般机具:尖、平头铁锹、手推车、尼龙线、手锤、撬棍、钢卷尺、经纬仪、水准仪、塔尺、梯子等。
2、作业条件
(1)土方开挖前,应根据施工方案的要求,将施工区域内的地上、地下障碍物清除及处理完毕;对附近原有的建筑物、电杆、塔架、管道、线路等,应采取有效防护措施或进行加固处理。
交底人:
日期:年月日
被交底人:
日期:年月日
6、开挖到的基底坑,必须符合设计要求并严禁扰动。土方工程外形尺寸的允许偏差和检验方法符合规范规定,并会同设计、建设、监理、勘察单位进行地基验槽,验槽后确认无异常地质情况后进行下道工序。
7、在挖土前,应做好地面排水工作。排水方向的坡度不小于2‰,同时在基坑外侧砌筑不低于300mm高、240mm宽的挡水堰,防止地面水流入。施工时加强对边坡、支撑等的检查,在坑内挖临时排水沟,设1.5×1.5×1.5m的临时集水坑,备污水泵,及时将坑内的污水抽出。
地下室土方开挖施工技术交底

3。1。1土方开挖措施
(1)在现场土方开挖施工前,由测量队通过业主给出的轴线定位控制及高程控制点,对全场进行轴线、高程复测,并出具复测报告,给出相关轴线定位及高程控制基点,做好轴线点交底,方可组织土方开挖施工。
(2)在土方开挖前,采用直径25的钢筋将X5/Y2处的三根桩环绕成整体,拉锚在X5/Y1处的两根桩上,以防止在其在土方开挖时移位或倾斜.
(6)因为食堂地下室在雨季期间施工,且施工周期较长,为保证基坑边坡稳定,边坡及坡顶1m范围内浇筑100mm厚C20细石混凝土,内设直径6圆钢,间距200mm的单层钢筋网片。
3.1。2基坑挡水及排水
1)基坑外四周布设挡水土堤,土堤ห้องสมุดไป่ตู้断面尺寸为200×300mm,以防止地表水流入基坑.
2)在—5.5m基底四周设置300×300mm深排水沟,沟底0。5%的排水坡度,并在四角分别设800×800mm深0.8m集水井并各设潜水泵一台,排水沟和集水井内侧均抹20mm厚1:2水泥砂浆,不间断的抽出集水坑内的水,排至指定的排水点。整个基础施工按一个月工期考虑,因为施工期间处于雨季,施工期间按10下雨考虑,预计整个地下室施工工期为40天,若下雨天数大于10天,整个施工工期将顺延.
(3)食堂地下室在现场测量放线完毕,对施工队的土方开挖方案交底完毕后开始开挖,先将表层土挖出到—2。0m,然后采用大开挖,按1:1放坡,挖到底板垫层底标高-5。5m,最后将承台基础及集水坑逐个挖出,承台垫层底标高为-6.1m,集水坑垫层底标高为-6.7m。
(4)土方自西向东开挖,挖出的土就近堆放在基坑附近,到堆土必须离开基坑上口2M以外,且堆土高度不得超过2m。
质量安全技术交底记录

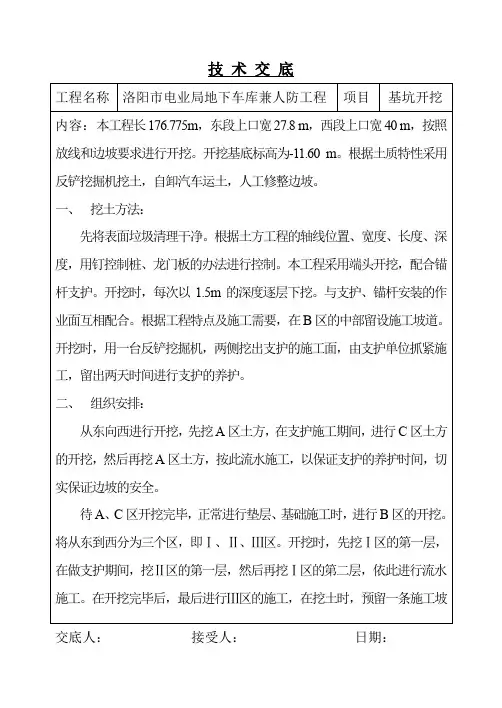

技 术 交 底(基坑开挖)

交底人:接受人:日期:
技术交底
工程名称
洛阳市电业局地下车库兼人防工程
项目
基坑开挖
内容:
8、基坑开挖后,四周设临时防护栏杆防护。
9、雨雪天过后,应勤观察边坡土质的变化,防止塌方。
10、基坑开挖期间,设门卫两名,负责施工区域内的安全保卫工作,严禁无关人员进入施工现场。
二、组织安排:
从东向西进行开挖,先挖A区土方,在支护施工期间,进行C区土方的开挖,然后再挖A区土方,按此流水施工,以保证支、C区开挖完毕,正常进行垫层、基础施工时,进行B区的开挖。将从东到西分为三个区,即Ⅰ、Ⅱ、Ⅲ区。开挖时,先挖Ⅰ区的第一层,在做支护期间,挖Ⅱ区的第一层,然后再挖Ⅰ区的第二层,依此进行流水施工。在开挖完毕后,最后进行Ⅲ区的施工,在挖土时,预留一条施工坡
11、基坑四周的平面上,设挡土埝高300mm,上口宽200mm,下口宽400mm,防止雨水流入基坑内。
12、夜间施工,应有足够的照明措施。
五、文明施工及其他注意事项:
1、由于施工现场狭窄,要严加管理,做到文明施工。
2、各种机具分规格整齐堆放,安排专人管理。
3、晚上施工应保证不能影响周围居民的休息。
4、在门口处用河卵石铺路,避免车轮带泥、污染市区道路。
4、每下挖1m应做标高控制点。
四、安全措施:
1、施工人员严禁酗酒、打架、斗殴,如出现交给派出所作处理。
2、司机要按规程进行操作,严禁违章作业。
3、班前进行机械检查,不准带病作业。
4、所有施工人员应戴好安全帽,遵守公司的各项安全管理条理。
5、机械运行中,人员不得从机臂下穿行,防止事故发生。
6、施工中,密切注意边坡的安全,防止塌方造成事故。
基坑施工工程技术交底(3篇)

第1篇一、工程概况本项目位于[项目地址],总建筑面积[总建筑面积],基坑深度[基坑深度]。
本次技术交底主要针对基坑施工过程中的技术要点、施工工艺、质量控制、安全防护等方面进行详细说明。
二、施工准备1. 施工人员:施工人员需具备相关资质,并经过专业培训,确保掌握基坑施工技术。
2. 施工材料:严格按照设计要求,选用合格的材料,确保施工质量。
3. 施工设备:配备挖掘机、装载机、自卸车、吊车等施工设备,确保施工进度。
4. 施工图纸:熟悉施工图纸,明确施工范围、施工工艺、质量控制标准等。
三、施工工艺1. 地质勘察:施工前进行地质勘察,了解地下情况和土壤稳定性,为施工提供依据。
2. 基坑支护:根据地质条件,选择合适的支护形式,如钢板桩支护、锚杆支护等。
3. 挖掘与土方工程:使用挖掘机、装载机等设备进行基坑挖掘,确保基坑尺寸和形状符合设计要求。
4. 地下水控制:采用降水、排水、防渗等措施,降低地下水位,确保基坑施工安全。
5. 支护结构施工:按照设计要求,进行支护结构施工,确保支护结构稳定可靠。
6. 深基坑施工:针对深基坑施工,采用分层开挖、分层支护、分层回填等措施,确保施工安全。
四、质量控制1. 材料质量:严格控制材料质量,确保材料符合设计要求。
2. 施工质量:严格按照施工规范进行施工,确保施工质量。
3. 监测与验收:定期进行监测,发现问题及时整改,确保施工质量。
五、安全防护1. 施工人员安全:加强施工人员安全教育,提高安全意识。
2. 施工现场安全:设置安全警示标志,确保施工现场安全。
3. 机械安全:定期检查机械设备,确保机械设备运行正常。
4. 防护措施:针对深基坑施工,采取相应的防护措施,如防坠落、防坍塌等。
六、施工进度1. 制定合理的施工进度计划,确保施工进度。
2. 加强现场管理,确保施工进度。
3. 合理安排施工人员、材料、设备等资源,提高施工效率。
七、总结基坑施工是建筑工程的重要组成部分,关系到整个工程的稳定性和安全性。
(完整版)基坑土方开挖技术交底

(完整版)基坑土方开挖技术交底基坑土方开挖技术交底工程名称施工单位交底内容:1、施工方法:施工部位交底时间基坑开挖(1)根据地勘报告及地下水情况,施工范围内基本做到无明水开挖。
(2)基坑开挖按“由上至下、放坡开挖”的原则进行作业。
(3)土方采用机械开挖为主,人工配合修边,自卸汽车运输。
(4)严格按施工组织分层厚度开挖,及时按设计要求进行放坡,确保基坑安全。
(5)基坑开挖过程中,加强监测工作,对获取的数据按规定及时分析处理,以便根据监测结果及时采取必要的措施2、土方开挖准备(1)基坑开挖前应按施工平面布置图的要求做好施工区域的临电、排水系统、施工便道、基坑内挖土临时坡道、施工设施、材料堆场及生活设施等的布置安排。
(2)1台300型反铲挖掘机,1台50装载机,4辆渣土车。
(3)坑开挖前应复核测量基准线、水准点,基准线、水准点应设在不受基坑开挖影响区域内,并应注意在施工过程中的保护工作。
(4)制定监测、保护措施,做好监测控制点,并记录下原始数据备案。
安全员交底人接受交底人基坑土方开挖技术交底工程名称施工单位交底内容:(5)根据基坑开挖进展情况,做好基坑临边防护,在基坑四周搭设强度符施工部位交底时间基坑开挖合要求、高度不低于1.20m的防护栏杆,护栏外侧挂设绿色密目安全网封闭,防止物体打击、高空坠落等不安全因素的发生。
(6)基坑施工场地应距坑壁一定距离,坑边2m范围内不得堆放任何材料。
3、安全施工要求(1)工人入场前必须进行三级教育,经考试合格后,方可进入施工现场。
(2)所有人员进入施工现场必须戴合格安全帽,系好下颚带,锁好带扣。
(3)土方开挖时,禁止酒后作业,严禁嬉戏打闹,禁止操作与自己无关的机械设备。
(4)任何人严禁在坑底休息。
4、工程安全操作要点(1)土方开挖必须严格按照施工组织设计和土方开挖方案进行。
(2)基坑开挖前,必须摸清基坑下的管线排列和地质资料,以利考虑开挖过程中的意外应急措施。
挖土中发现管道.电缆及其它埋设物应及时报告,不得擅自处理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
技术交底记录
工程名称杭州天溪湖住宅(一期)工程施工单位龙元建设集团股份有限公司
交底提要:地下室基坑土方开挖
交底内容:
一、基坑土方概况:
杭州天溪湖住宅(一期)工程位于浙江省桐庐县境内西北部,分水江水库库岸北侧核心景
观区。
本项目规划建设用地面积81782.9m2,总建筑面积33723.86m2,其中地下面积9869.3 m2;
含48栋低层住宅、车库以及物业管理、经营、服务等配套用房组成。
本工程共计48栋建筑,地上二层,地下一层。
一层层高3.8~4.2米,二层层高3.3~3.6米,地下室层高3.2~3.8米,结构形式为框架结构,局部设置异形柱,地下室外墙采用钢筋混凝土墙。
抗震等级为四级。
所有建筑的楼屋面结构体系均采用现浇钢筋混凝土梁板结构体系。
该工程设计的基坑包括:带地下室的旋挖桩基础与独立承台基础二种;桩顶标高为-0.64~-5.60m。
1、本工程共计48栋建筑,有37栋为桩基础,有11栋为独立基础。
基础深度为-0.8~-5.80m。
2、本工程室外场平挖方量约为44000×4.5=19.8万m3 ,基础挖方量(算至地下室底板)约为44000×50%×3.5(地下室底标高)=7.7万m3,总挖土量为27.5万m3。
3、第一次填方至地下室底板约为41000×2.2=9万m3,第二次填方至室外自然地坪约为41000×3.3=13.5万m3,总填土方量为22.5万m3。
外运弃土约为27.5万-22.5万=5万m3,场平面积约为8.5万m2。
二、场地平整开挖方案:
1、大面积挖土(降土)原则
①本工程共分东西两个区域,其中东区为挖方区(即绛土区域),西区为填方施工区(详见下图的东西区域)。
整个场地平整开挖从东区往西区方向顺序,中间修筑施工汽车通道,并设置机械开挖平台(如示意图所示)。
东区为挖方区(即绛土区域),绛土至每栋单体的地下室基础底标高,周边挡墙基础底标高应按照地质勘察之详勘和补勘地质情况而定(根据挡墙设计图:挡墙底标高不能作为施工依据;缺少挡
墙基础遇素填土、含砾粉质粘土的处理意见)。
技术交底记录
工程名称杭州天溪湖住宅(一期)工程施工单位龙元建设集团股份有限公司
交底提要:地下室基坑土方开挖
交底内容:
施工流程:东区降土→西侧回土→余土空地外围堆放(附图),标高控制为按照每栋单体的地下室基础底标高、临时道路为小区道路标高下1.0米的原则施工。
技术交底记录
施表7.2 共 5 页第 3 页
工程名称杭州天溪湖住宅(一期)工程施工单位龙元建设集团股份有限公司
交底提要:地下室基坑土方开挖
交底内容:
三、施工控制及注意事项:
1、土方开挖轴线、标高控制
开挖前,对定位桩进行核验,对轴线、标高控制网进行全面复核。
将轴线桩、水准点引到施工影响区域外的永久建筑物上加以保护。
2、开挖过程中注意事项
1)基坑土方开挖应与基坑支护、降水配合进行,并严格遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则,开挖前应有明确可行的开挖方案,严格控制分层开挖面坡度,土方宜分段分层开挖,每段长不大于15m,每层土方开挖每层厚不大于1.5m(淤泥1.0m)。
土方开挖后,应及时进行桩间喷射,基坑开挖面裸露时间不宜过长,待支护结构发挥作用后,方可进行了下一步的土方开挖,基坑开挖过程中,靠近坑底0.3m厚的土体应用人工清除,避免挖土机械碰撞已完成工支护结构及对坑底原状土进行扰动。
基坑开挖,用水平标高控制线严格控制基底标高,标桩间的距离应≤3m,以防基底土被超挖。
2)开挖过程中,专人负责指挥挖掘机的开挖,避免铲斗碰到管桩。
群桩间土方机械挖掘后管桩边土方采用人工进行开挖,人工运送到挖掘机工作半径内,用机械装土,自卸汽车外运土。
3)采用反铲挖掘机开挖基坑时,须保持坑底土体原状结构,严禁超挖,根据土体情况,保留200~300mm土层由人工挖除铲平。
4)土方开挖应避开雨天,开挖过程中应做好内滞水及大气降水的疏导工作,确保坑内不积水,开挖结束后应马上施工垫层砼,使基坑裸露时间应尽可能短。
5)土方开挖机械挖土作业时,作业人员与挖土机械至少应保证5m以上的安全距离,挖掘机转动半径范围内严禁站人。
四、质量要求:质量保证措施
A.土方开挖施工过程中严格遵循施工方案,精心组织,作好各阶段的技术交底工作。
