土方开挖工程技术交底

土方开挖工程技术交底

土方开挖工程技术交底引言概述:土方开挖工程是建筑施工过程中的重要环节,其质量和安全直接关系到整个工程的顺利进行。

为了确保土方开挖工程的顺利进行,需要进行技术交底,明确工程要求和操作规范。

本文将从施工前准备、开挖工艺、安全措施、施工质量和环境保护五个方面详细阐述土方开挖工程技术交底的内容。

一、施工前准备:1.1 确定开挖范围和深度:根据设计图纸和工程要求,确定土方开挖的范围和深度,并进行标注和测量。

1.2 土方开挖顺序:根据工程实际情况和施工要求,确定土方开挖的顺序,避免开挖过程中的交叉和冲突。

1.3 土方开挖设备和工具准备:根据工程要求,准备好适用的土方开挖设备和工具,确保施工过程中的高效和安全。

二、开挖工艺:2.1 开挖方式选择:根据土质情况和工程要求,选择适合的开挖方式,如机械开挖、人工开挖或爆破开挖。

2.2 土方开挖施工参数:根据土质情况和开挖方式,确定土方开挖的施工参数,如开挖速度、开挖深度、坡度等。

2.3 土方开挖质量控制:在开挖过程中,进行土方开挖质量的控制,包括挖掘面平整度、坡度控制和边坡稳定等。

三、安全措施:3.1 施工现场安全:在土方开挖工程施工现场,设置明显的安全警示标志和隔离措施,确保工人和施工设备的安全。

3.2 施工人员安全:施工人员需佩戴符合要求的安全防护装备,如安全帽、防护眼镜、防护手套等,确保人身安全。

3.3 施工设备安全:土方开挖设备需定期检修和维护,确保其正常运行和安全使用,避免设备故障引发事故。

四、施工质量:4.1 施工过程记录:在土方开挖工程施工过程中,及时记录施工的各个环节和关键参数,确保施工质量的可控性。

4.2 施工质量检查:对土方开挖工程进行定期的质量检查,包括开挖面平整度、坡度控制和边坡稳定等方面,及时发现并处理问题。

4.3 施工质量验收:在土方开挖工程完成后,进行质量验收,确保开挖面平整度、坡度控制和边坡稳定等达到设计要求。

五、环境保护:5.1 土方开挖废弃物处理:对土方开挖废弃物进行分类和处理,如破碎、填埋或回收利用,减少对环境的影响。

土方开挖工程技术交底

土方开挖工程技术交底

土方开挖工程技术交底一、项目背景土方开挖工程是建造施工中的重要环节之一,它涉及到土壤的开挖、运输和填筑等工作。

本文将详细介绍土方开挖工程的技术要求、施工流程和安全注意事项,以确保施工过程的顺利进行。

二、技术要求1. 土方开挖前的准备工作1.1 确定开挖范围和深度:根据设计图纸和工程要求,确定开挖的范围和深度,并进行标示。

1.2 清理场地:清除场地上的障碍物,确保施工区域安全和整洁。

1.3 检查地下管线:在开挖前,必须先检查地下管线的位置和走向,避免损坏。

2. 土方开挖的施工流程2.1 机械开挖:根据工程要求选择合适的挖掘机进行开挖,保证开挖的平整度和坡度符合设计要求。

2.2 手工开挖:对于无法使用机械开挖的部份,采用人工开挖,保证开挖面平整、无松散土块。

2.3 土方运输:将挖掘出的土方运输到指定的地点,要求运输车辆稳定、载重合理,并遵守交通规则。

2.4 土方填埋:根据设计要求,将挖掘出的土方填埋到指定位置,并进行夯实,确保填埋的稳定性。

3. 安全注意事项3.1 安全防护:施工人员必须佩戴安全帽、安全鞋等个人防护用品,机械操作人员必须熟悉挖掘机的操作规程,并严格遵守安全操作规定。

3.2 环境保护:施工过程中,要合理利用土方,减少土方的运输和填埋,降低对环境的影响。

3.3 管线保护:开挖前必须子细检查地下管线的位置,采取措施保护管线,避免损坏。

3.4 施工现场管理:施工现场必须保持整洁,材料堆放有序,并设立警示标志,确保施工安全。

三、施工案例以某地某项目为例,该项目需要进行土方开挖工程。

根据设计要求,开挖范围为1000平方米,深度为3米。

施工前,施工人员先进行了场地清理和地下管线的检查,确保施工区域的安全。

在机械开挖阶段,施工人员选择了一台15吨挖掘机进行开挖,根据设计要求,控制开挖面的平整度和坡度。

对于无法使用机械开挖的部份,采用了人工开挖,保证了开挖面的平整度。

在土方运输阶段,施工人员使用了10辆载重合理的运输车辆,将挖掘出的土方运输到指定的地点,并按照设计要求进行填埋和夯实。

土方开挖工程技术交底

土方开挖工程技术交底

土方开挖工程技术交底一、任务背景土方开挖工程是建筑施工中的重要环节之一,它涉及到土壤的开挖、运输和填筑等工作。

为了确保土方开挖工程的顺利进行,提高工程质量和效率,对相关技术进行交底是必要的。

二、工程概述本次土方开挖工程位于某地区的建设项目中,面积约为XXX平方米。

工程包括挖土、运输和填土三个阶段,具体工作内容如下:1. 挖土:根据设计图纸要求,使用挖掘机进行土方开挖,确保开挖的深度、宽度和坡度符合设计要求。

2. 运输:将挖掘出的土方通过运输车辆运送至指定地点,确保运输过程中不发生泄露和溢出现象。

3. 填土:将运送来的土方按照设计要求进行填土,确保填土的均匀性和稳定性。

三、工程要求1. 施工前,必须对施工现场进行勘察和测量,了解地质情况和土壤性质,制定合理的施工方案。

2. 施工中,要确保土方开挖的深度、宽度和坡度符合设计要求,严禁超挖或不挖。

3. 挖土过程中,要注意保护周边的建筑物、管线等设施,避免损坏。

4. 运输过程中,要确保运输车辆符合相关要求,不超载、不漏土,确保安全运输。

5. 填土过程中,要按照设计要求进行填土,确保填土的均匀性和稳定性,避免出现空洞或坍塌。

6. 在施工过程中,要及时清理施工现场,保持施工区域的整洁和安全。

7. 施工结束后,要进行验收和记录,确保土方开挖工程符合设计要求和质量标准。

四、施工流程1. 施工准备:组织施工人员,准备施工所需的机械设备和材料,对施工现场进行清理和布置。

2. 勘察和测量:对施工现场进行勘察和测量,了解地质情况和土壤性质,制定合理的施工方案。

3. 挖土施工:根据设计要求,使用挖掘机进行土方开挖,确保开挖的深度、宽度和坡度符合设计要求。

4. 运输施工:将挖掘出的土方通过运输车辆运送至指定地点,确保运输过程中不发生泄露和溢出现象。

5. 填土施工:将运送来的土方按照设计要求进行填土,确保填土的均匀性和稳定性。

6. 清理和整理:施工结束后,对施工现场进行清理和整理,保持施工区域的整洁和安全。

土方开挖技术交底

土方开挖技术交底

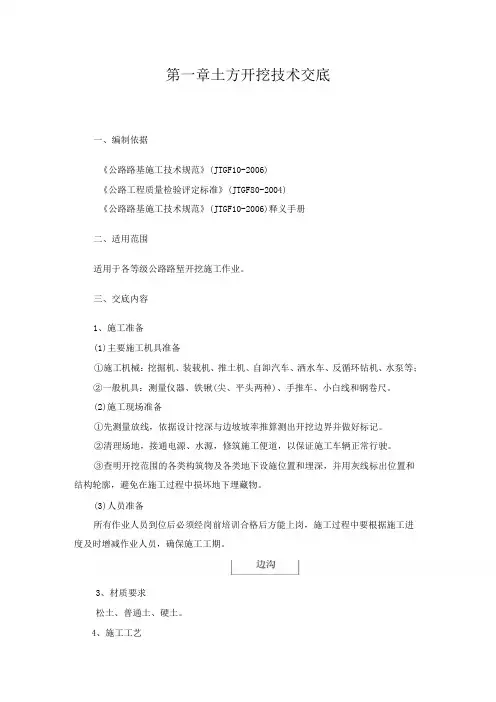

第一章土方开挖技术交底一、编制依据《公路路基施工技术规范》(JTGF10-2006)《公路工程质量检验评定标准》(JTGF80-2004)《公路路基施工技术规范》(JTGF10-2006)释义手册二、适用范围适用于各等级公路路堑开挖施工作业。

三、交底内容1、施工准备(1)主要施工机具准备①施工机械:挖掘机、装载机、推土机、自卸汽车、洒水车、反循环钻机、水泵等;②一般机具:测量仪器、铁锹(尖、平头两种)、手推车、小白线和钢卷尺。

(2)施工现场准备①先测量放线,依据设计挖深与边坡坡率推算测出开挖边界并做好标记。

②清理场地,接通电源、水源,修筑施工便道,以保证施工车辆正常行驶。

③查明开挖范围的各类构筑物及各类地下设施位置和埋深,并用灰线标出位置和结构轮廓,避免在施工过程中损坏地下埋藏物。

(3)人员准备所有作业人员到位后必须经岗前培训合格后方能上岗,施工过程中要根据施工进度及时增减作业人员,确保施工工期。

3、材质要求松土、普通土、硬土。

4、施工工艺(1)测量放样利用已批复的水准点、导线点定出路线坡顶开挖线、中线及标高控制点。

并撒白灰线进行标记。

(2)路基开挖:土方开挖应自上而下进行,分层开挖,不得乱挖超挖,严禁掏底开挖。

并在开挖过程中进行边坡修整。

(3)路床整修:用人工配合平地机对开挖完成后的路床进行整平、整修,(4)压实:用压路机对基床进行压实,如基床土过湿、过干,则要进行翻拌晾晒,或洒水。

(5)排水边沟:路床排水边沟要及及开挖及施工作。

(6)路堑边坡防护:在路堑开挖以后要及时施作路堑边坡防护,保持边坡的稳定性。

(7)质量检验:路堑开挖完成后应先按规范要求进行自检,自检合格后报监理工程师验收。

四、施工要点1、应先完成临时排水设施,确保施工作业面不积水;截水沟应与排水系统连接顺畅,确保水流通畅。

2、可作为路基填料的土方,应分类开挖、分类使用。

非适用材料应按设计要求或作为弃方按相关的规定处理。

3、进行路基开挖时,基于实际情况,如需修改设计边坡坡度、截水沟和边沟的位置时,应及时按规定报批。

土方开挖技术交底六篇

土方开挖技术交底六篇

土方开挖技术交底【六篇】一、施工准备1.1挖土机械:反铲挖土机1台,自卸汽车5辆,装载机1辆,工程车1辆,油罐车1辆,指挥车1辆。

1.2一般机具有:铁锹(尖、平头两种)、手推车、小白线或20号铅丝和钢卷尺以及坡度尺等。

二、作业条件2.1土方开挖前,将施工区域内的地上地下障碍物清除和处理完毕,特别是开挖范围内的地下电缆、上水、污水管道先切断,保证施工安全。

2.2建筑物的位置或场地的定位控制线(桩)、开槽的灰线尺寸,必须经过检验合格;办完验线手续。

2.3轴线桩,水准点要引出基坑以外,并设立明显标志,采取保护措施。

2.4安装夜间施工照明,坑上要安装镝灯集中照明架,坑下工作面要安装活动碘钨灯架,坡道口、现场出入口也要安装照明灯具。

2.5 建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续。

2.6 夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。

2.7 由于本工程地下土质复杂,地下水位高,探测水位在开挖面以下时,才能进行开挖。

2.8 施工机械进入现场所经过的道路,应事先经过检查,必要时要进行加固或加宽等准备工作。

2.9施工区域运行路线的布置,应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定。

2.10 在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。

三、操作工艺3.1开挖深度本工程各楼座基坑开挖深度不一,具体尺寸如下:4#楼挖深1.7米、6#楼挖深2.0、8#楼1-22轴挖深2.4米,23-33轴挖深1.9、9#楼挖深1.5米、11#楼挖深1.4米、13#楼1.9米、14#楼挖深1.9米、15#楼挖深2.0米、16#楼挖深1.9米、17#楼挖深2.1米、18#楼挖深2.1米。

3.2边坡设置该工程根据本工程地质勘察报告,地下水位高,土层以粘土、砾砂土为主,设计基底标高为1.4—2.1米,综合考虑各种因素及有关规范要求,按照1:0.75坡度考虑。

土方开挖工程技术交底

土方开挖工程技术交底

土方开挖工程技术交底标题:土方开挖工程技术交底引言概述:土方开挖工程是建筑工程中的重要环节,对于工程的质量和进度具有至关重要的影响。

因此,在进行土方开挖工程前,必须进行技术交底,确保工程顺利进行。

一、地质勘察与分析1.1 确定地质条件:在进行土方开挖工程前,必须进行地质勘察,了解工程地段的地质条件,包括土层性质、地下水情况等。

1.2 地质分析:对地质勘察所得数据进行分析,判断土方开挖工程可能遇到的问题,如地层变化、地下水渗透等。

1.3 制定应对措施:根据地质分析结果,制定相应的土方开挖方案和安全措施,确保工程的顺利进行。

二、土方开挖方法与工艺2.1 选择开挖方法:根据地质条件和工程要求,选择合适的土方开挖方法,如机械开挖、爆破开挖等。

2.2 确定开挖工艺:制定土方开挖的具体工艺流程,包括开挖顺序、开挖深度、开挖量控制等。

2.3 安全管理措施:确保土方开挖过程中的安全,采取必要的安全管理措施,如设置警示标识、保证作业人员安全等。

三、土方开挖设备与材料3.1 选择适用设备:根据工程规模和要求,选择合适的土方开挖设备,确保施工效率和质量。

3.2 确保设备维护:对土方开挖设备进行定期检查和维护,确保设备正常运转。

3.3 配备必要材料:准备土方开挖所需的材料,如支护材料、排水设备等,保证施工顺利进行。

四、施工现场管理4.1 制定施工计划:根据土方开挖方案,制定详细的施工计划,包括施工进度、人员配备等。

4.2 现场监督管理:对土方开挖施工现场进行监督管理,确保施工按照计划进行,及时发现和解决问题。

4.3 安全检查与整改:定期进行安全检查,发现安全隐患及时整改,保障施工人员的安全。

五、验收与总结5.1 完成验收:土方开挖工程完成后,进行验收工作,确保工程符合设计要求。

5.2 总结经验:总结土方开挖工程的经验教训,为今后类似工程提供参考。

5.3 完善文件资料:整理土方开挖工程的相关文件资料,做好档案管理工作。

结论:土方开挖工程技术交底是确保工程顺利进行的重要环节,需要对地质条件进行充分了解,制定合适的开挖方法和工艺,选择适用的设备与材料,加强现场管理和安全监督,最终完成验收并总结经验,确保工程质量和安全。

土方开挖施工技术交底

土方开挖施工技术交底

技术交底书工程名称技术交底土方开挖施工交底内容:一、材料及机具要求1、土方施工队准备:反铲挖土机、自卸汽车、手推车、铁锹、钢卷尺、坡度尺等。

2、材料准备:钢筋头、小白线、白灰等。

二、作业条件1、本工程除绿化土外,土方开挖及回填均由我单位施工。

进场后应及时进行原地面收方,办理妥当相关确认手续后方可开始土方开挖施工。

2、土方开挖前,首先明确开挖区域土质、地下水位情况。

项目部技术管理人员向土方开挖作业人员进行技术交底,明确开挖顺序及注意事项,土方开挖时防止错挖或超挖。

3、根据场内已有基准点,测设土方开挖控制基线和水平基准点,并做好校准和保护。

放出基坑挖土灰线上部边线和底部边线,作好标高控制基准桩。

4、场地清理平整,边坡上口做好排水设施,避免雨水或施工用水对边坡造成影响。

5、夜间施工时,做好照明设施。

在危险地段设明显标志,合理安排工序。

6、安排专人在现场出入口对出场车辆进行清洗。

三、土方开挖施工组织1、土方开挖部位1.1根据建设方要求及拟建楼栋实际位置分布情况,土方开挖根据施工计划分阶段逐次开挖。

1.2接收开挖工作面后,放出承台、电梯井坑等的边线,用挖机进行开挖。

挖机开挖的同时配合人工清除基坑底部预留20cm厚土方。

人工清土应紧随挖机进行,将清除土方清理至挖机作业范围内,并用挖机将土方转运出基底。

人工清底时,应用水准仪按照不大于1000mm的间距随时控制挖土标高,严禁超挖。

2、施工方法工艺流程:测量放线→切线分层开挖→修坡、整平→留足预留土层→人工清底、整平。

2.1土方开挖过程中,项目部安排专业工长、专业测量员等随时在现场指挥,出现紧急情况及时处理。

2.2开挖完成面按照基础垫层底标高控制,垫层厚度70mm,根据各部位结构面及结构高度尺寸确定具体标高。

2.3遵循先深后浅顺序,挖土放坡比例按照设计图纸坡度要求,并自上而下分层进行。

挖到距基底20cm时,机械停止开挖,采用人工清底、机械配合出土的方法挖至坑底。

土方开挖工程技术交底

土方开挖工程技术交底

土方开挖工程技术交底一、工程概述土方开挖工程是指在建造施工过程中,对地面或者地下进行开挖、挖土、填方等作业的工程。

本次技术交底的目的是确保施工人员对土方开挖工程的技术要求、施工方法和安全注意事项有清晰的了解,以保证工程的顺利进行。

二、施工前准备1. 土壤勘察:在进行土方开挖工程前,必须进行土壤勘察,了解地下土层的情况,包括土壤类型、含水量、稳定性等参数,以确定开挖深度和开挖方式。

2. 施工图纸:根据设计要求,准备好土方开挖的施工图纸,并确保施工人员对图纸内容和要求有清晰的理解。

三、施工方法1. 开挖方式:根据土壤勘察结果和设计要求,选择合适的开挖方式,常见的有机械开挖和人工开挖两种方式。

a. 机械开挖:使用挖掘机、推土机等机械设备进行开挖,效率高,适合于大面积、深度较大的土方开挖。

b. 人工开挖:使用铁锹、镐等手工工具进行开挖,适合于狭小空偶尔者需要精确控制的区域。

2. 开挖顺序:根据施工图纸和设计要求确定开挖的顺序,普通从上到下、从远到近进行,确保开挖的稳定性和安全性。

3. 开挖深度控制:根据设计要求和土壤勘察结果,控制开挖的深度,避免超挖或者不足,确保工程质量。

4. 土方处理:开挖后的土方要及时清理和处理,可以选择堆放、运输或者回填等方式,确保施工现场的整洁和安全。

四、安全注意事项1. 安全防护:施工人员必须佩戴好安全帽、安全鞋等个人防护用品,确保人身安全。

2. 施工区域划分:在施工现场进行区域划分,设置明显的标志和隔离措施,防止他人误入施工区域。

3. 施工设备检查:在使用机械设备进行土方开挖前,必须对设备进行检查,确保设备的正常运行和安全性能。

4. 施工现场管理:施工现场必须保持整洁有序,杂物要及时清理,避免造成安全隐患。

5. 地下管线检查:在进行土方开挖前,必须对地下管线进行检查,避免损坏或者破坏地下管线。

五、质量控制1. 施工人员:施工人员必须具备相关的技术资质和经验,确保施工的质量和安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章土方开挖技术交底一、编制依据《公路路基施工技术规范》(JTG F10-2006)《公路工程质量检验评定标准》(JTG F80-2004)《公路路基施工技术规范》(JTG F10-2006)释义手册二、适用范围适用于各等级公路路堑开挖施工作业。

三、交底内容1、施工准备(1)主要施工机具准备①施工机械:挖掘机、装载机、推土机、自卸汽车、洒水车、反循环钻机、水泵等;②一般机具:测量仪器、铁锹(尖、平头两种)、手推车、小白线和钢卷尺。

(2)施工现场准备①先测量放线,依据设计挖深与边坡坡率推算测出开挖边界并做好标记。

②清理场地,接通电源、水源,修筑施工便道,以保证施工车辆正常行驶。

③查明开挖范围的各类构筑物及各类地下设施位置和埋深,并用灰线标出位置和结构轮廓,避免在施工过程中损坏地下埋藏物。

(3)人员准备所有作业人员到位后必须经岗前培训合格后方能上岗,施工过程中要根据施工进度及时增减作业人员,确保施工工期。

2、工艺流程3、材质要求松土、普通土、硬土。

4、施工工艺(1)测量放样利用已批复的水准点、导线点定出路线坡顶开挖线、中线及标高控制点。

并撒白灰线进行标记。

(2)路基开挖:土方开挖应自上而下进行,分层开挖,不得乱挖超挖,严禁掏底开挖。

并在开挖过程中进行边坡修整。

(3)路床整修:用人工配合平地机对开挖完成后的路床进行整平、整修,(4)压实:用压路机对基床进行压实,如基床土过湿、过干,则要进行翻拌晾晒,或洒水。

(5)排水边沟:路床排水边沟要及及开挖及施工作。

(6)路堑边坡防护:在路堑开挖以后要及时施作路堑边坡防护,保持边坡的稳定性。

(7)质量检验:路堑开挖完成后应先按规范要求进行自检,自检合格后报监理工程师验收。

四、施工要点1、应先完成临时排水设施,确保施工作业面不积水;截水沟应与排水系统连接顺畅,确保水流通畅。

2、可作为路基填料的土方,应分类开挖、分类使用。

非适用材料应按设计要求或作为弃方按相关的规定处理。

3、进行路基开挖时,基于实际情况,如需修改设计边坡坡度、截水沟和边沟的位置时,应及时按规定报批。

边坡上稳定的孤石应保留。

4、开挖至零填、路堑路床部分后,应尽快进行路床施工;如不能及时进行,应在设计路床顶高程以上预留至少30cm 厚的保护层。

原有耕地及人工填筑的场地,应清表回填,填筑前进行夯(压)实,清表厚度为 30cm,路基基底压实度(重型)不小于 90%;5、挖方路基路床顶面终止高程,应预留因路床基底压实而产生的下沉量,其值通过试验确定。

6、路床施工前,应先开挖排水边沟,防止边坡雨水危害路床部分;路床需要换填时,应按设计要求进行,其压实度应满足《公路路基施工技术规范》 (JTG F90—2015)的指标要求。

7、当路床土含水率高或为含水层时,应采取设置盲沟、换填、改良土质、土工织物等处理措施,路床填料除应满足规范要求外,还应具有良好的透水性能。

8、路床表层以下为非适用土、含水层、不满足CBR 值材料或整理完成的路槽测试弯沉值不合格时,应换填符合路基强度的土。

9、填挖交界处应挖台阶与填方路堤相衔接,台阶宽度不宜小于压路机碾压宽度,路床顶面衔接长度不宜小于5m。

10、弃土场设计首先将原地表土清理堆放一边,坡面采用植草防护,坡脚设置矮挡土墙或拦渣坝。

对利用支沟弃土,弃土场顶部根据设计流量,设置人工沟渠,采用 M7.5 浆砌片石铺砌。

弃土场底部设置排水渗沟。

全线对弃土场顶部均进行整平,回填清表土返耕或绿化。

弃土场压实度要求不小于90%。

11、土方路堑开挖应根据地面坡度、开挖断面、纵向长度及出土方向,结合土方调配距离,选用安全、经济的开挖方案。

12、路堑坡脚是应力集中部位,为减小对其扰动,挖方及挡墙基坑施工,应分段间隔实施,开挖一段,防护一段,间隔施工;避免在土体较湿时大段落开挖及护墙基坑开挖。

(1)对汇水较大的挖方边坡开挖前,应首先完成堑顶截水沟施工,整平夯实堑顶坡面,严防雨水浸入坡体或破坏坡面;对危及路基安全的冲沟水应及引排出路基以外。

(2)应避免在深路堑路段土体较湿时大段落挖方及开挖护墙基础;同时,施工过程中应加强巡视监测,发现堑顶开裂或坡体移动等异常现象,应立即采取措施,以保证施工的安全。

13、当地面横坡陡于1:5时,路基基地应开挖宽2m,内倾坡度为2%-4%的台阶。

五、质量检查及检验标准1、施工前,应对设计提供的弃土方案进行现场核对,若有疑问,应及时处理。

2、弃土不得占用耕地。

3、沿河弃土不得影响排洪、通航,不得加剧河岸冲刷。

不得向水库、湖泊、岩溶漏斗及暗河口处弃土。

禁止在贴近桥墩台、涵洞口处弃土。

4、沿线弃土堆设置应符合设计要求;设计无要求时应符合下列规定①弃土应相对集中堆放,并与周边环境相协调,严禁随意处理。

②弃土堆的几何尺寸、压实程度、位置应保证路基边坡和弃土堆自身的稳定。

弃土堆的边坡不陡于1:1.5,顶面向外设不小于2% 的横坡,其内侧高度不宜大于3m。

③在地面横坡陡于1:5的路段,不得在高于路堑边坡顶的山坡上方设弃土堆。

④在山坡上侧的弃土堆,应连续而不间断,并在弃土堆上侧设置截水沟。

山坡下侧的弃土堆,应每隔50~100m设宽度不小于1m的缺口排水,排水主流方向不得对地面结构物及农田等造成不利影响,必要时可设人工沟渠导引排水。

弃土堆坡脚应进行防护和加固。

5、弃土应按设计要求进行压实。

6、应按设计要求及时完成弃土场的防护、排水工程。

7、质量应符合《公路工程质量检验评定标准》(JTG F80-2004)下表的规定土方路基实测项目六、注意事项1.开挖土方前,必须了解土质,地下水的情况,查清地下埋设的管道,电缆和有毒有害气体等危险物及文物古迹、古墓的位置、深度走向,加设标记、设置防护栏杆。

现场技术负责人在开工前必须对作业工人进行详细安全交底。

2.开挖深度超过2m时,特别是在街道、居民区、行车道附近开挖土方时,不论深度大小都应视为高处作业,并设置警告标志和高度不低于1.2m的双道防护栏,夜间还要设红色警示灯。

3.在靠近建筑物,电杆、脚手架附近挖土时,必须采取安全防护措施。

4.开挖沟槽坑时,应根据土质情况进行放坡或支撑防护。

挖掘深度超过1.5m,且不加支撑时,应按规定确定放坡度。

若施工区域狭窄不能放坡时,应采取围壁措施。

同时,固壁支撑的材料不能有朽、糟、断裂现象。

5.在开挖的沟槽坑边沿1m以内不许堆土或堆放物料;距沟槽坑边沿l~3m 间堆土高度不得超过1.5m;距沟槽坑边沿3~5m间堆土高度不得超过2.5m;在沟槽坑边沿停置车辆,起重机械、振动机械时距离不少于4m.6.人工挖掘土方时,作业人员之间必须保持足够的安全距离,横向间距不小于2m,纵向间距不小于3m;土方开挖必须自上而下顺序放坡进行,严禁挖空底脚。

对挖掘工具镐、锹等应随时检查,应木柄结实、连接牢靠。

7.高边坡开挖土方时,作业人员要戴安全帽,并安排专职人员对上边坡进行监视,防止物体坠落和塌方。

边坡开挖中若遇地下水涌出,应先排水,后开挖。

8.开挖工作应与装运作业面相互错开,严禁上、下双重作业;弃土下方和有滚石危及的区域,应设警告标志;下方有道路时,严禁车辆通行。

边坡上方有人作业时,下方不许站人;清理路基边坡上的突石和整修边坡时,应从上而下进行,严禁在危石下方作业、休息和存放机具。

9.滑坡地段的开挖,应从滑坡体两侧向中部自上而下进行,禁止全面拉槽开挖;在岩溶地区施工,应认真处理岩溶水的涌出,以免突发性的塌陷;在泥沼地段施工时,应制定防止人、机下陷的安全措施,挖出的废土应堆置在合适的地方,以防止汛期造成人为的泥石流危害。

10.施工中如遇土质不稳,山体有滑动,发生坍塌危险时,应暂停施工,撤出人员和机具;当工作面出现陷机或不足以保证人员安全时,应立即停工,确保人员安全。

11.机械车辆在危险地段作业时,必须设置明显的安全警告标志,并设专人指挥;运输土方的车辆在会车时,应轻车让重车;重车运行,前后两车间距必须大于5m,下坡时,两车间距不小于10m,通过交叉路口,窄路、铁路道口及转变时,应注意来往的行人和车辆,运土车上方严禁乘人。

七、安全环保要求1、安全要求(1)开挖前需做好路堑顶的截水沟和排水沟。

土方采用挖掘机开挖,配合卸车运输,并用推土机作业为主,禁止使用爆破施工。

(2)土方开挖应按图纸要求自上而下的进行,不得乱挖或超挖,无论工程多大,土层多深,均严禁用爆破施工或掏洞取土。

(3)开挖过程中如发生土层性质有变化时,应修改施工方案,并及时报监理工程师批准。

(4)土方开挖前,必须了解土质、地下水等情况,查清地下埋设的管道、电缆和有毒有害气体等危险物以及文物古迹的位置、深度走向,并加设标记,设置防护栏杆。

施工现场技术负责人在开工前必须对作业人员详细交底,内容包括:地下设施情况及其危险性,施工作业方法,安全技术措施要点等。

(5)开挖深度超过2米时,其边缘上面作业同样应视为高处作业,要设置警告标志。

特别是在村庄、建筑物和现场通道附近开挖土方时,不论深度大小都要设置警告标志和高度不低于1.2m的双道防护栏或定型护身栏,夜间还要设红色标灯。

(6)在沟槽(坑)边缘1m以内不准推土或堆放物料;距沟槽(坑)边缘1~3m间堆土高度不得超过1.5m;距沟槽(坑)边缘3~5m间堆土高度不得超过2.5m;停置车辆、设备、起重机械、振动机械不少于4m;小翻车往沟槽内卸料时,要设专道,并在距沟槽(坑)边缘1m处设置限制器。

(7)要特别注意在靠近建筑物、设备基础、电杆及各种脚手架附近挖土时,必须采取安全防护措施。

(8)开挖沟槽时,应当根据土质情况进行放坡或支撑防护。

挖掘深度超过1.5m,而且不加支撑,应按规定确定放坡坡度。

如果因施工区域狭窄原因不能放坡,则应按规定采取围壁措施。

要注意固壁支撑的木料,不能有槽、朽、断、裂现象。

2、环境要求根据国家、省、州、市的有关法律法规,树立基坑土方开挖的环保义务制,在土方开挖外运堆放时应到有关部门进行申报登记备案,在施工现场进出口大门位置设置洗车台及沉淀池,每车土方外运应到洗车台位进行冲刷,车轮不得有土壤上路,防止污染城市途径。

由于土方工程且有部分土方堆放在现场,所以施工现场的环境卫生工作难度较大,但也应部署专人对大门进口处、各种排水管道,排水集水坑等地位进行土壤杂物清算,坚持排水畅通,防止脏水四处乱流而影响施工现场的环境卫生,另外其它需进行环境维护的各种计划及办法均同于总体的施工组织设计。
