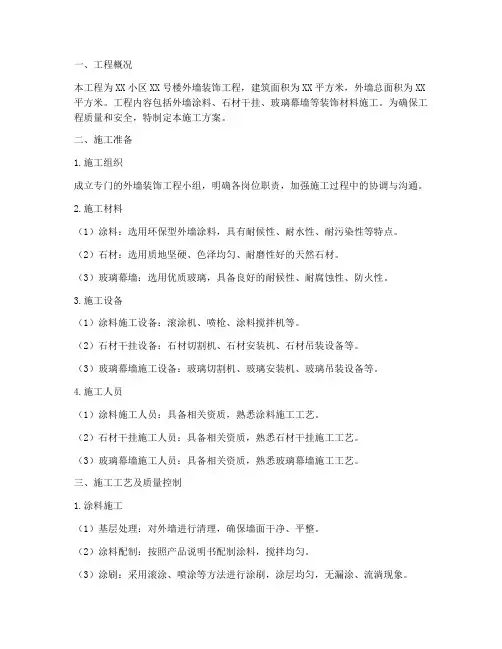

一、工程概况本工程为XX小区XX号楼外墙装饰工程,建筑面积为XX平方米,外墙总面积为XX 平方米。

工程内容包括外墙涂料、石材干挂、玻璃幕墙等装饰材料施工。

为确保工程质量和安全,特制定本施工方案。

二、施工准备1.施工组织成立专门的外墙装饰工程小组,明确各岗位职责,加强施工过程中的协调与沟通。

2.施工材料(1)涂料:选用环保型外墙涂料,具有耐候性、耐水性、耐污染性等特点。

(2)石材:选用质地坚硬、色泽均匀、耐磨性好的天然石材。

(3)玻璃幕墙:选用优质玻璃,具备良好的耐候性、耐腐蚀性、防火性。

3.施工设备(1)涂料施工设备:滚涂机、喷枪、涂料搅拌机等。

(2)石材干挂设备:石材切割机、石材安装机、石材吊装设备等。

(3)玻璃幕墙施工设备:玻璃切割机、玻璃安装机、玻璃吊装设备等。

4.施工人员(1)涂料施工人员:具备相关资质,熟悉涂料施工工艺。

(2)石材干挂施工人员:具备相关资质,熟悉石材干挂施工工艺。

(3)玻璃幕墙施工人员:具备相关资质,熟悉玻璃幕墙施工工艺。

三、施工工艺及质量控制1.涂料施工(1)基层处理:对外墙进行清理,确保墙面干净、平整。

(2)涂料配制:按照产品说明书配制涂料,搅拌均匀。

(3)涂刷:采用滚涂、喷涂等方法进行涂刷,涂层均匀,无漏涂、流淌现象。

2.石材干挂(1)石材切割:根据设计要求,对石材进行切割。

(2)石材安装:采用石材安装机将石材固定在外墙面上,确保石材平整、牢固。

(3)石材清洗:石材安装完成后,对石材进行清洗,去除污渍。

3.玻璃幕墙(1)玻璃切割:根据设计要求,对玻璃进行切割。

(2)玻璃安装:采用玻璃安装机将玻璃固定在铝合金框架上,确保玻璃牢固、平整。

(3)密封处理:对玻璃与铝合金框架的接缝处进行密封处理,防止雨水渗透。

四、施工进度安排1.施工前期准备:1周2.涂料施工:2周3.石材干挂:3周4.玻璃幕墙施工:4周5.工程验收:1周五、安全文明施工措施1.施工现场设置安全警示标志,确保施工人员安全。

建筑外墙工程专项施工方案

建筑外墙工程专项施工方案

建筑外墙工程专项施工方案一、项目概述二、施工材料1.外墙材料的选取要符合相关国家和行业的标准,具有耐候性、防火性和防水性等基本性能。

常用的外墙材料有砖、涂料、瓷砖、石材等。

2.外墙材料的配套设备和工具要齐全,包括脚手架、梯子、钢筋、水平仪、量具、焊接设备等。

三、施工工艺1.外墙施工前要进行勘测和测量工作,确定施工方案和施工组织形式。

2.外墙基层处理包括清理、刷胶粘贴防水材料、处理起伏不平的基层,保证基层的平整度和牢固度。

3.外墙保温层的施工要按照保温材料的选取和施工工艺进行。

常见的保温材料有挤塑聚苯板、聚氨酯等,施工工艺包括粘贴、固定、处理接口等。

4.外墙装饰层的施工要按照建筑设计图纸和相关标准进行。

常见的装饰材料有砖、瓷砖、大理石等,施工工艺包括砌筑、粘贴、切割、抹灰等。

5.外墙防水层的施工要采用防水涂料或防水卷材等材料进行。

施工时需注意涂料的均匀涂刷和卷材的压实度和密封性。

6.外墙涂料的施工要选择环保型涂料,并进行刷涂、辊涂、喷涂等操作,保证涂料的附着力和光泽度。

四、施工流程1.施工前准备:搭建脚手架、准备施工材料和工具、安排施工队伍等。

2.外墙基层处理:清理基层、刷胶粘贴防水材料、处理起伏不平的基层。

3.外墙保温层施工:粘贴、固定保温材料、处理接口和穿墙孔等。

4.外墙装饰层施工:砌筑、粘贴装饰材料、切割、抹灰等。

5.外墙防水层施工:涂刷防水涂料、铺设防水卷材等。

6.外墙涂料施工:刷涂、辊涂或喷涂涂料,保证涂料的附着力和光泽度。

7.清理收尾:拆除脚手架、清理施工现场,整理材料和工具。

五、施工安全与质量控制1.施工过程中要严格按照国家相关法规和安全操作规程进行施工,保证施工人员的人身安全。

2.进行施工前,要对施工材料的质量进行检验,并做好记录。

3.施工过程中,要对施工质量进行检查和验收,确保符合设计和施工要求。

4.施工现场要设置警示标志,保证周围人员的安全。

5.施工结束后,要进行质量验收并做好相关记录。

外墙保温工程施工方案(3篇)

外墙保温工程施工方案(3篇)

第1篇一、工程概况本工程为某住宅小区外墙保温工程,主要目的是提高建筑的保温性能,降低能耗,提高居住舒适度。

工程建筑面积为10000平方米,建筑高度为18米,结构形式为框架剪力墙结构。

外墙保温材料采用聚苯板(EPS)。

二、施工准备1. 材料准备:聚苯板、粘结剂、耐碱玻璃纤维网格布、保温砂浆、抗裂砂浆、界面砂浆、锚固件、膨胀缝填缝材料等。

2. 工具准备:切割机、搅拌机、托线板、靠尺、卷尺、抹子、刷子等。

3. 人员准备:施工人员、质量检验人员、安全管理人员等。

4. 施工现场准备:施工现场应平整、干净,施工道路畅通,临时设施齐全。

三、施工工艺1. 基层处理:对外墙基层进行清理,清除油污、灰尘、松散物等,确保基层表面平整、干净。

2. 涂界面砂浆:在清理后的基层上涂刷界面砂浆,提高基层与粘结剂的粘结强度。

3. 安装锚固件:根据设计要求,在外墙适当位置安装锚固件,确保锚固件与基层牢固连接。

4. 粘贴聚苯板:将聚苯板按照设计要求切割成所需尺寸,用粘结剂粘贴在基层上,确保聚苯板与基层牢固粘结。

5. 抹保温砂浆:在聚苯板上抹保温砂浆,厚度按照设计要求进行控制,确保保温层均匀。

6. 抹抗裂砂浆:在保温层上抹抗裂砂浆,厚度按照设计要求进行控制,确保抗裂层均匀。

7. 铺设网格布:在抗裂砂浆表面铺设耐碱玻璃纤维网格布,增强抗裂性能。

8. 膨胀缝处理:在膨胀缝处设置膨胀缝填缝材料,确保膨胀缝处填充饱满。

9. 验收:对施工完成的工程进行质量验收,确保工程质量符合设计要求。

四、施工要点1. 施工过程中,严格控制施工温度,确保施工质量。

2. 粘贴聚苯板时,确保聚苯板与基层牢固粘结,无空鼓、脱落现象。

3. 抹保温砂浆时,确保保温层均匀,厚度符合设计要求。

4. 抹抗裂砂浆时,确保抗裂层均匀,无裂缝、脱落现象。

5. 铺设网格布时,确保网格布平整、牢固,无皱褶、脱落现象。

6. 膨胀缝处理时,确保膨胀缝填缝材料填充饱满,无漏缝现象。

五、质量保证措施1. 施工前,对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。

工程内墙外墙施工方案(3篇)

工程内墙外墙施工方案(3篇)

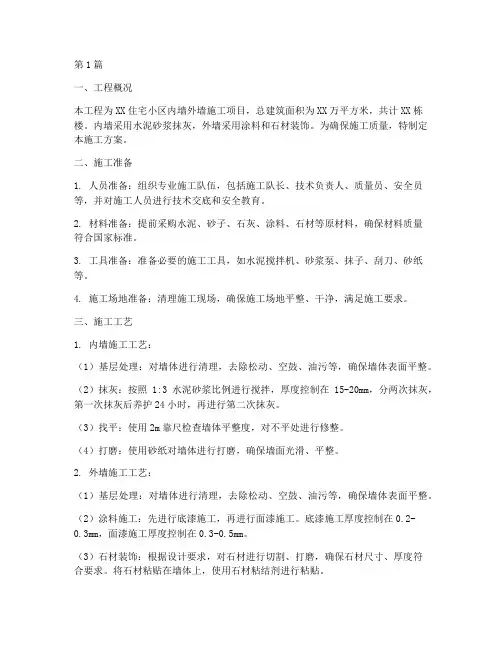

第1篇一、工程概况本工程为XX住宅小区内墙外墙施工项目,总建筑面积为XX万平方米,共计XX栋楼。

内墙采用水泥砂浆抹灰,外墙采用涂料和石材装饰。

为确保施工质量,特制定本施工方案。

二、施工准备1. 人员准备:组织专业施工队伍,包括施工队长、技术负责人、质量员、安全员等,并对施工人员进行技术交底和安全教育。

2. 材料准备:提前采购水泥、砂子、石灰、涂料、石材等原材料,确保材料质量符合国家标准。

3. 工具准备:准备必要的施工工具,如水泥搅拌机、砂浆泵、抹子、刮刀、砂纸等。

4. 施工场地准备:清理施工现场,确保施工场地平整、干净,满足施工要求。

三、施工工艺1. 内墙施工工艺:(1)基层处理:对墙体进行清理,去除松动、空鼓、油污等,确保墙体表面平整。

(2)抹灰:按照1:3水泥砂浆比例进行搅拌,厚度控制在15-20mm,分两次抹灰,第一次抹灰后养护24小时,再进行第二次抹灰。

(3)找平:使用2m靠尺检查墙体平整度,对不平处进行修整。

(4)打磨:使用砂纸对墙体进行打磨,确保墙面光滑、平整。

2. 外墙施工工艺:(1)基层处理:对墙体进行清理,去除松动、空鼓、油污等,确保墙体表面平整。

(2)涂料施工:先进行底漆施工,再进行面漆施工。

底漆施工厚度控制在0.2-0.3mm,面漆施工厚度控制在0.3-0.5mm。

(3)石材装饰:根据设计要求,对石材进行切割、打磨,确保石材尺寸、厚度符合要求。

将石材粘贴在墙体上,使用石材粘结剂进行粘贴。

四、质量控制1. 内墙施工质量要求:(1)墙体表面平整度应符合国家标准。

(2)抹灰层厚度均匀,无空鼓、裂缝、脱落等现象。

(3)墙面光滑、整洁,无污渍、油污等。

2. 外墙施工质量要求:(1)涂料施工均匀,无漏涂、流淌等现象。

(2)石材粘贴牢固,无松动、空鼓等现象。

(3)外墙表面平整,无污渍、油污等。

五、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。

2. 施工现场设置安全警示标志,确保施工安全。

外墙工程专项施工方案(3篇)

外墙工程专项施工方案(3篇)

第1篇一、工程概况本工程位于XX市XX区,总建筑面积为XX万平方米,其中地下建筑面积为XX万平方米,地上建筑面积为XX万平方米。

外墙工程包括主体结构、保温层、饰面层等。

为确保外墙施工质量,特制定本专项施工方案。

二、施工组织1. 施工单位:XX建筑有限公司2. 施工负责人:XX3. 施工班组长:XX4. 施工人员:XX三、施工准备1. 技术准备:熟悉施工图纸,了解设计要求,掌握外墙施工工艺和施工技术。

2. 材料准备:确保外墙材料符合国家相关标准和设计要求,包括主体结构材料、保温材料、饰面材料等。

3. 施工设备准备:准备外墙施工所需的机械设备,如电动切割机、抹子、水平尺、卷尺等。

4. 施工人员准备:对施工人员进行外墙施工技术培训,提高施工人员的技能水平。

四、施工工艺1. 主体结构施工:按照设计要求,进行外墙主体结构的施工,确保结构安全、稳定。

2. 保温层施工:采用外墙保温材料,按照保温层施工工艺进行施工,确保保温效果。

3. 饰面层施工:根据设计要求,选择合适的饰面材料,按照饰面层施工工艺进行施工,确保饰面美观、耐用。

五、施工步骤1. 清理墙面:对施工面进行清理,确保墙面干净、平整。

2. 支设模板:按照设计要求,支设外墙模板,确保模板牢固、水平。

3. 浇筑混凝土:按照混凝土配合比,浇筑外墙混凝土,确保混凝土强度、密实度。

4. 保温层施工:在混凝土养护期间,进行保温层施工,确保保温效果。

5. 饰面层施工:在保温层施工完成后,进行饰面层施工,确保饰面美观、耐用。

六、质量控制1. 材料质量:严格控制材料质量,确保外墙材料符合国家相关标准和设计要求。

2. 施工质量:严格按照施工工艺进行施工,确保施工质量。

3. 质量检测:对施工过程进行质量检测,确保外墙工程质量。

七、安全措施1. 施工现场设置安全警示标志,提醒施工人员注意安全。

2. 施工人员必须佩戴安全帽、安全带等防护用品。

3. 定期对施工现场进行检查,确保安全措施落实到位。

建筑外墙工程施工方案

建筑外墙工程施工方案

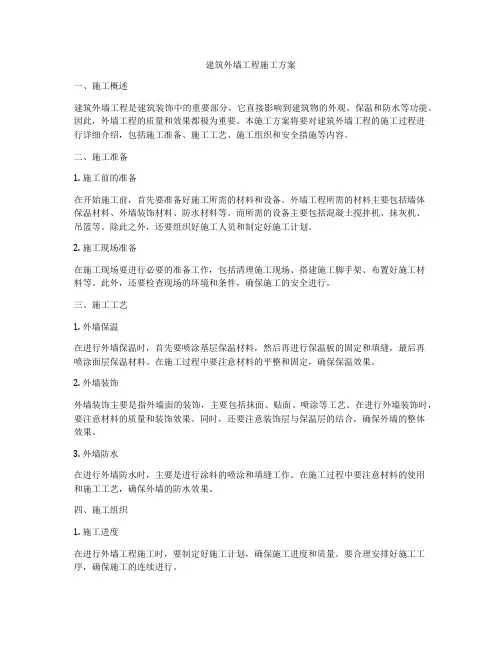

建筑外墙工程施工方案一、施工概述建筑外墙工程是建筑装饰中的重要部分,它直接影响到建筑物的外观、保温和防水等功能。

因此,外墙工程的质量和效果都极为重要。

本施工方案将要对建筑外墙工程的施工过程进行详细介绍,包括施工准备、施工工艺、施工组织和安全措施等内容。

二、施工准备1. 施工前的准备在开始施工前,首先要准备好施工所需的材料和设备。

外墙工程所需的材料主要包括墙体保温材料、外墙装饰材料、防水材料等。

而所需的设备主要包括混凝土搅拌机、抹灰机、吊篮等。

除此之外,还要组织好施工人员和制定好施工计划。

2. 施工现场准备在施工现场要进行必要的准备工作,包括清理施工现场、搭建施工脚手架、布置好施工材料等。

此外,还要检查现场的环境和条件,确保施工的安全进行。

三、施工工艺1. 外墙保温在进行外墙保温时,首先要喷涂基层保温材料,然后再进行保温板的固定和填缝,最后再喷涂面层保温材料。

在施工过程中要注意材料的平整和固定,确保保温效果。

2. 外墙装饰外墙装饰主要是指外墙面的装饰,主要包括抹面、贴面、喷涂等工艺。

在进行外墙装饰时,要注意材料的质量和装饰效果。

同时,还要注意装饰层与保温层的结合,确保外墙的整体效果。

3. 外墙防水在进行外墙防水时,主要是进行涂料的喷涂和填缝工作。

在施工过程中要注意材料的使用和施工工艺,确保外墙的防水效果。

四、施工组织1. 施工进度在进行外墙工程施工时,要制定好施工计划,确保施工进度和质量。

要合理安排好施工工序,确保施工的连续进行。

2. 施工质量在进行外墙工程施工时,要加强质量管理,确保材料和施工工艺的合格。

要严格按照施工标准和要求进行施工,确保施工质量。

3. 安全生产在进行外墙工程施工时,要严格按照安全生产规定进行施工,确保施工安全。

要对施工现场的安全进行定期检查,做好安全防护措施。

五、安全措施1. 施工现场安全在进行外墙工程施工时,要加强对施工现场的安全管理,确保施工现场的安全。

要对施工现场进行定期检查和整改,确保施工的安全进行。

建筑外墙工程施工方案

建筑外墙工程施工方案

建筑外墙工程施工方案建筑外墙工程施工方案1. 引言本旨在提供一个详尽的建筑外墙工程施工方案,以指导工程师和施工人员在外墙施工过程中的操作和流程。

2. 工程概述2.1 工程位置和规模在此章节中详细描述工程的位置和规模,包括建筑物的具体地址,以及施工外墙的面积和楼层数等信息。

2.2 工程要求工程的具体要求,包括建筑设计、材料要求、抗风抗震要求等。

3. 施工准备3.1 建筑资料准备收集和整理建筑设计图纸、相关规范标准等资料。

3.2 项目组织明确施工项目的组织架构,包括项目经理、监理工程师、施工队伍的职责和协作方式等。

4. 施工方案4.1 材料选用详细介绍外墙施工中所需使用的材料,包括外墙保温材料、砂浆、涂料等,并对每种材料的性能进行说明。

4.2 施工工序按照施工先后顺序,详细描述外墙施工的各个工序,包括墙体清理、保温层施工、砂浆涂抹、外墙饰面等。

4.3 施工技术要点针对施工过程中的关键环节,提供相应的技术要点和操作指南,以确保施工质量和安全。

5. 质量控制5.1 施工监控描述施工监理人员的监控职责和方法,确保施工过程符合设计要求和质量标准。

5.2 质量检验明确外墙施工过程中的质量检验方法和标准,包括墙体抗渗性、保温层厚度、涂料附着力等。

6. 安全措施介绍外墙施工过程中的安全措施,包括高空作业安全、材料搬运安全等,以确保施工人员的人身安全和工程的顺利进行。

7. 进度计划编制外墙施工的详细进度计划,包括每个工序的工期和关键节点,以确保施工进度的合理控制。

8. 竣工验收明确外墙施工竣工验收的标准和程序,确保工程的质量符合设计要求和规范标准。

9. 维护与保养指导建筑物外墙的维护与保养,包括清洗、修复等,确保外墙的持久耐用性。

附件列表:1. 建筑设计图纸2. 规范标准文件3. 材料供应合同4. 施工组织结构图5. 工程进度计划6. 竣工验收报告法律名词及注释:1. 建筑法:指对建筑工程的规范和管理进行法律约束的法律法规。

外墙工程施工方案

外墙工程施工方案

外墙工程施工方案一、工程概况本工程位于城市中心繁华地带,为一座多层商业办公大楼外墙装饰工程。

建筑总面积约为20000平方米,外墙高度约为30米。

本工程施工时间为3个月,计划在春季开始施工,秋季完工。

二、工程组织1.施工单位:本工程由XX建筑装饰有限公司承包,由公司总经理负责项目管理。

2.施工人员:施工人员包括工程经理、施工队长、技术员、砌筑工、涂料工等。

施工人员应按照安全生产规定进行培训,持证上岗。

3.施工设备:施工设备包括脚手架、起重机、喷涂机、涂料搅拌机等。

设备应定期检查、维护,确保安全使用。

4.施工材料:施工材料包括外墙涂料、玻璃幕墙、保温材料等。

所有材料均应符合国家标准,质量可靠。

三、工程流程1.方案设计:施工前应委托专业设计院对外墙装饰方案进行设计,包括颜色、材质、施工工艺等。

2.准备工作:施工前应清理施工现场,搭建脚手架,检查设备、材料,做好施工准备工作。

3.基础处理:对外墙基础进行处理,确保平整、牢固。

4.墙体砌筑:按照设计图纸指导,进行外墙砌筑,保证墙面水平、垂直。

5.保温隔热:在外墙上进行保温隔热处理,确保建筑节能环保。

6.涂料施工:选用优质外墙涂料进行喷涂,保证外墙颜色饱满、持久。

7.玻璃幕墙安装:在外墙上安装玻璃幕墙,提升建筑外观质感。

8.收尾工作:进行外墙清洗、检查,确保工程质量。

四、安全措施1.施工现场安全:施工现场应设置警示标识,保证通道畅通,定期清理杂物。

2.作业人员安全:施工人员应严格遵守施工操作规范,穿戴安全帽、安全带等防护装备。

3.设备安全:设备使用人员应严格按照操作规程,定期检查维护设备。

4.应急预案:施工单位应制定应急预案,应对突发情况,确保施工安全。

五、质量管理1.施工监理:由专业监理单位对施工过程进行监督,确保工程质量。

2.质检标准:按照国家标准和设计要求进行工程质量检测,严格把关。

3.质量保证:确保外墙装饰工程质量可靠,达到设计要求。

六、环境保护1.废弃物处理:对施工过程中产生的废弃物进行分类处理,实行资源化利用。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

word格式整理版目录一、编制依据 (3)二、工程概况 (3)三、施工准备 (4)四、施工方法 (5)五、质量标准 (12)六、成品保护措施 (13)七、质量保证措施 (13)八、安全措施 (14)九、进度保证措施 (15)一、编制依据1、《建筑工程施工质量验收统一标准》(GB50300-2013)2、《建筑装饰装修工程质量验收规范》(GB50210-2001)3、《石材幕墙工程技术规范》(JGJ102-2003)4、《干挂饰面石材及金属挂件》(JC830.1、2005)5、《干挂石材幕墙用环氧胶黏剂》(JC887-2001)6、《建筑施工高处作业安全技术规范》(JGJ80-91)7、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)8、《建筑施工安全检查标准》(JGJ59-2011)9、《建筑做法》(L13J1)10、《建筑施工手册》(第五版)(中国建筑工业出版社)11、本工程施工组织总设计12、本项目工程全部施工图纸、图纸会审、变更、干挂石材设计图纸等相关技术文件。

二、工程概况***,均为现浇钢筋混凝土框架结构,地上四层,设计使用年限50年,耐火等级二级,抗震设防烈度为6度。

本工程外墙分干挂大理石材、喷涂真石漆、外墙涂料三种做法。

三、施工准备3.1 主要材料沙、水泥、大理石材、槽钢、角钢、封底漆T200、真石漆T126、胶带、面漆T302、胶、稀释剂T901、砂布、涂料(颜色选用GB/T18922-2008-0553)等。

3.2 主要机具经纬仪、水准仪、双头切割机、单头切割机、冲床、铣床、钻床、锣榫机、组角机、打胶机、空压机、胶枪、喷枪、手提式搅拌器、简便水平器、刷子、开刀、测湿仪、搅拌机、滚筒等。

3.3 作业条件3.3.1 干挂石材1.主体结构完工,并达到施工验收规范的要求,现场清理干净,幕墙安装应在二次装修之前进行;2.可能对幕墙施工环境造成严重污染的分项工程应安排在幕墙施工前进行;3.应有土建移交的控制线和基准线;4.幕墙与主体结构连接的预埋件,应在主体结构施工时按设计要求埋设;5.脚手架等操作平台搭设就位;6.幕墙的构件和附件的材料品种、规格、色泽和性能应符合设计要求。

3.3.2 真石漆外墙1.门窗按设计要求安装好,并堵抹洞口四周的缝隙。

2.墙面基层的要求:①按国家标准抹灰面标准验收合格后,且墙面的湿度<10%,抹灰面平整,无油污、无裂缝、无砂眼,角平整、顺直。

②符合设计工艺要求,完成雨水管卡、设备洞口管道的安装,并将洞口四周用水泥砂浆抹平。

3.双排架子或活动吊蓝,要符合国家安全规范要求,外架排木距墙面320cm。

4.要求现场提供有380V、220V电源。

5.所有的成品门窗要提前保护。

3.3.3 涂料外墙1.底材要求:基层抹灰已完成并保养了20天左右,基层的碱度PH值在9以下,同时基层已干燥(至少已干燥15天),湿度低于8%;基层表面平整,阴阳角及角线密实,轮廓分明;墙面无渗水、无裂缝、空鼓、起泡孔洞等结构问题。

没有粉化松脱物,没有油、脂和其他粘附物。

2.外墙预留的缝已进行防水密闭处理。

3.所用涂料有出厂合证明,同时经检验达到国家相关规范标准要求。

4.所用涂料经业主同意,同时样板墙经业主、监理及设计单位同意。

5.装饰脚手架已搭设完毕。

6.基层外露铁件已做好相应的防锈处理(镀锌或刷防锈漆)。

7.外墙涂料由于是水性涂料,对施工保养条件要求较高。

施工保养要求温度高于5℃,环境湿度低于85%,以保证成膜良好。

低温将引起涂料的漆膜粉化开裂等问题,环境湿度大使漆膜长时间不干,并最终导致成膜不良。

外墙施工必须考虑天气因素,在涂刷涂料前,12小时未下雨,以保证基层干燥,涂刷后,24小时不能下雨,避免漆膜被雨水冲坏。

四、施工方法4.1 施工做法4.2 施工工艺4.2.1 干挂石材外墙测量、放线→配料→分格定位→弹线定膨胀栓位置→钻孔→连接件安装固定→焊主龙骨→二次放线→焊水平二次龙骨→焊接点清理并防腐→石材挑选搬运→板材开槽→不锈钢挂件安装→石材临时固定→调整固定并打结构胶→用硅酮密封胶嵌缝→板面清理→验收。

1.测量放线因主体结构质量不明确,为清除结构偏差对大理石干挂板度的影响,在挂板放线前,首先对建筑物外形尺寸进行测量,根据测量结果,确定出干挂板的基准面。

在建筑物的挂板而交圈,控制点的建立水平向仍以各层的建筑标高为基准线,垂线方向以纵轴线为基准线,根据偏关测量结果,产生累计误差至建筑物两端。

2.骨架安装石材安装的钢骨架,主要是采用[63×40×5槽钢作竖向主龙骨,安装时,先在主体结构表面,按水平间距800mm,弹纵向垂直线。

然后将槽钢沿纵向垂线进行布置。

布置完毕后,在槽钢两侧按竖向间距1500mm,确定固定点(膨胀螺栓)位置,并用电锤钻Φ16圆孔(固定∠50×50×5角钢),切成100mm左右作角码连接件。

在角码连接的一侧用台钻钻Φ12.5圆孔与固定点(膨胀螺栓)安装固点,同时将连接件与主龙骨进行连接安装并焊接。

待主龙骨安装完毕后,按石材竖向分格尺寸在主龙骨表面,弹出水平次龙骨定位线,再将∠50×50×5角钢与主龙骨连接安装并焊接。

3.骨架焊接(1)焊条采用E42(2)电焊操作工需持正上岗,作业时要备灭火器、水桶等防火措施,并指定专人看火。

(3)熟悉图纸做好技术交底。

(4)电焊工在操作过程中,焊缝长度不得小于焊接点周长一半,焊缝厚度H=5mm,焊缝宽度要均匀一致,不得有夹碴等现象,焊接焊好后,表面焊碴要清理干净,并补刷防腐漆二遍。

4.石材安装(1)为了达到外立面的整体效果,要求板材加工精度比较高,大理岩石材板的安装,要精心挑选板材的色差,要求板的误差移到分缝之内。

在板安装前,根据结构轴线核定结构外表面与干挂石材外露面之间的尺寸后,在建筑物大角外做出上下生根的金属丝垂线,并以此为依据,根据建筑物宽度设置足以满足要求的垂线、水平线,确保钢骨架安装后处于同一平面上(误差不大于2mm)。

(2)同时,通过室内的50cm,线验证板材水平线和纵垂线,以此控制拟将安装的板缝水平程度。

通过水平线及垂线形成的标准平面标测出结构平面,垂直平整凹凸程度,为结构修补及安装龙骨提供可靠的依据。

(3)本工程大理石材为25mm厚,横纵通缝为6mm,采用硅酮密封胶、封缝勾勒。

板钻孔位置应用标定工具自板材露明面返置板中或图中注明的位置。

板材开槽深度与宽度依据不锈钢挂件长度厚度予以控制。

为防止硅酮密封胶、塑化前的挥发老化时间,结合6mm缝宽的情况。

嵌缝做到内凹5mm,背后衬胶条。

分缝之间的嵌胶按拆架的要求分层嵌胶。

(4)石材加工按国家技术监督局颁布JC205-92待业标准中一等品执行。

4.2.2 真石漆外墙施工工序墙面检查修补清理→→墙面批腻子施工→抗碱封闭底漆施工→主涂层真石漆施工→修理勾缝→透明保护漆施工→清理场地。

1.面要求平整、干燥(有10天以上养护期),无浮尘、油脂及沥青等油污,墙基PH值<10,含水率<10%,并对整体墙面进行检查,是否有空鼓现象,并对多孔质、粗糙表面进行修补打磨,确保墙面整体效果。

2.墙面批腻子施工:用外墙专用腻子对墙面进行批刮,首先对局部不平整的墙面进行施工,后对整体墙面进行批刮,并用砂纸打磨,直至墙面平整为止。

3.抗碱封闭底漆施工:待上述工作完成后,采用TER-D-6020抗碱封闭底漆进行施工,最好先滚涂,再用排刷刷一遍,防止漏刷,增强墙体与面涂的粘合强度及防水功能,底漆用量约0.1-0.15Kg/m2。

4.主涂层真石漆施工:待底漆干燥后(25℃/12小时),采用TER-C-801真石漆进行喷涂施工。

施工采用专用喷枪进行喷涂施工,调节枪头孔径及气流,喷出所需效果即可。

其用量为5-6Kg/m2。

5.勾缝修整施工:在施工结束后,对不良的墙面及时修整,对分割线进行勾缝,勾缝要求匀直,确保墙面整体美观。

6.透明保护漆施工:待上述工作全部结束后,采用TER-D-7020金属漆专用罩面漆进行施工,可用辊筒在金属漆表面均匀的涂布即可,提高整体墙面的抗污自洁能力及抗水功能,增强整体效果。

7.清理场地,避免污染墙面。

4.2.3 涂料外墙修补→清扫→填补腻子、局部刮腻子→磨平→贴玻纤布→满刮腻子→磨平→底漆施工→第一遍面漆施工→第二遍面漆施工a、修补:施涂前对于基体的缺棱掉角处、孔洞等缺陷采用1:3水泥砂浆(或聚合物水泥砂浆)修补。

下面为具体做法:空鼓——如为大面积(大于10cm2)空鼓,将空鼓部位全部铲除,清理干净,重新做基层,若为局部空鼓(小于10cm2),则用注射低粘度的环氧树脂进行修补。

缝隙——细小裂缝采用腻子进行修补(修补时要求薄批而不宜厚刷),干后用砂纸打平;对于大的裂缝,可将裂缝部位凿成“V”字形缝隙,清扫干净后做一层防水层,再嵌填1:2.5水泥砂浆,干后用水泥砂纸打磨平整。

孔洞——基层表面以下3mm 以下的孔洞,采用聚合物水泥腻子进行找平,大于3mm的孔洞采用水泥砂浆进行修补待干后磨平。

此外对于新的水泥砂浆表面,如急需进行涂刷时,可采用15%-20%浓度的硫酸锌或氧化锌溶液涂刷于水泥砂浆基层表面数次,待干燥后除去表面析出的粉末和浮砂即可进行涂刷。

b、清扫:尘土、粉末──可使用扫帚、毛刷、高压水冲洗,油脂──使用中性洗涤剂清洗;灰浆──用铲、刮刀等除去;霉菌──室外高压水冲洗,用清水漂洗晾干。

c、填补腻子,局部刮腻子:如果墙体平整、光滑,可不使用腻子;腻子的要求除了易批易打磨外,还应具备较好的强度和持久性,在进行填补、局部刮腻子施工时要求,宜薄批而不宜厚刷。

要求腻子应具备更好的粘结性,粘结持久性及耐水性。

使用的腻子采用107胶白水泥浆加159d一20M的细沙拌合。

刮腻子时的施工技术:①掌握好刮涂时工具的倾斜度,用力均匀,以保证腻子饱满。

②为避免腻子收缩过大,出现开裂和脱落,一次刮涂不要过厚,根据不同腻子的特点,厚度以0.5mm为宜。

不要过多地往返刮涂,以免出现卷皮脱落或将腻子中的胶料挤出封住表面不易干燥。

③用油灰刀填要填满、填实,基层有洞和裂缝时,食指压紧刀片,用力将腻子压进缺陷内,将四周的腻子收刮干净,使腻子的痕迹尽量减少。

d、磨平: ①不能湿磨,打磨必须在基层或腻子干燥后进行,以免粘附砂纸影响操作。

②砂纸的粗细要根据被磨表面的硬度来定,砂纸粗了会产生砂痕,影响涂层的最终装饰效果。

③手工打磨应将砂纸包在打磨垫:块上,往复用力推动垫块,不能只用一两个手指压着砂纸打磨,以兔影响打磨的平整度。

机械打磨采用电动打磨机,将砂纸夹于打磨机上,轻轻在基层上面推动,严禁用力按压以免电机过载受损。

④打磨时先用粗砂布或打磨机打磨,再用细砂布打磨;注意表面的平整性,即使表面的平整性符合要求,还要注意基层表面粗糙度、打磨后的纹理质感,要是出现这两种情况会因为光影作用而使面层颜色光泽造成深浅明暗不一的错觉而影响效果,这就要求局部再磨平,必要时采用腻于进行再修平,从而达到粗糙程度一致⑤对于表面不平,可将凸出部分用铲平,再用腻子进行填补,等干燥后再用砂纸进行打磨。
