安装工程冬季施工方案详细.docx

合集下载

安装工程冬季施工方案

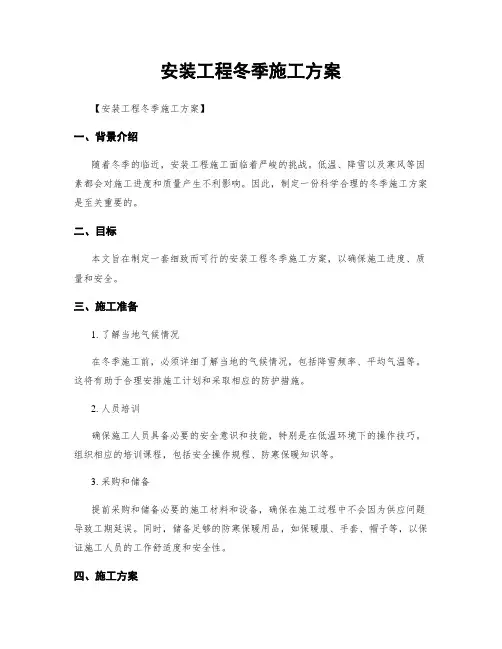

安装工程冬季施工方案

安装工程冬季施工方案【安装工程冬季施工方案】一、背景介绍随着冬季的临近,安装工程施工面临着严峻的挑战。

低温、降雪以及寒风等因素都会对施工进度和质量产生不利影响。

因此,制定一份科学合理的冬季施工方案是至关重要的。

二、目标本文旨在制定一套细致而可行的安装工程冬季施工方案,以确保施工进度、质量和安全。

三、施工准备1. 了解当地气候情况在冬季施工前,必须详细了解当地的气候情况,包括降雪频率、平均气温等。

这将有助于合理安排施工计划和采取相应的防护措施。

2. 人员培训确保施工人员具备必要的安全意识和技能,特别是在低温环境下的操作技巧。

组织相应的培训课程,包括安全操作规程、防寒保暖知识等。

3. 采购和储备提前采购和储备必要的施工材料和设备,确保在施工过程中不会因为供应问题导致工期延误。

同时,储备足够的防寒保暖用品,如保暖服、手套、帽子等,以保证施工人员的工作舒适度和安全性。

四、施工方案1. 安全措施冬季施工中,安全是首要考虑的因素。

必须确保施工现场的道路畅通,设立明确的安全警示标志,并配备专业的安全人员。

同时,要定期检查施工设备的安全状况,确保其正常运行。

2. 防护措施针对低温和降雪等因素,要采取一系列防护措施,包括但不限于:- 设立临时遮挡物,保护施工现场免受寒风和降雪的影响;- 使用加热设备,保持施工材料和设备的适宜温度;- 在施工现场设置防滑措施,如铺设防滑垫等,以避免意外伤害。

3. 施工进度管理冬季施工进度管理至关重要。

要制定详细的施工计划,合理安排施工人员和设备的调配,确保施工进度的顺利进行。

同时,要密切关注天气预报,及时调整施工计划,避免恶劣天气对施工造成不利影响。

4. 质量控制冬季施工中,要特别注意质量控制。

在施工过程中,要加强对材料和设备的检查,确保其符合要求。

同时,要加强对施工工艺的监督,确保施工质量达到标准要求。

五、风险管理1. 预防事故冬季施工中,由于天气条件恶劣,事故风险增加。

要加强对施工现场的巡查和监控,确保施工过程中不发生意外。

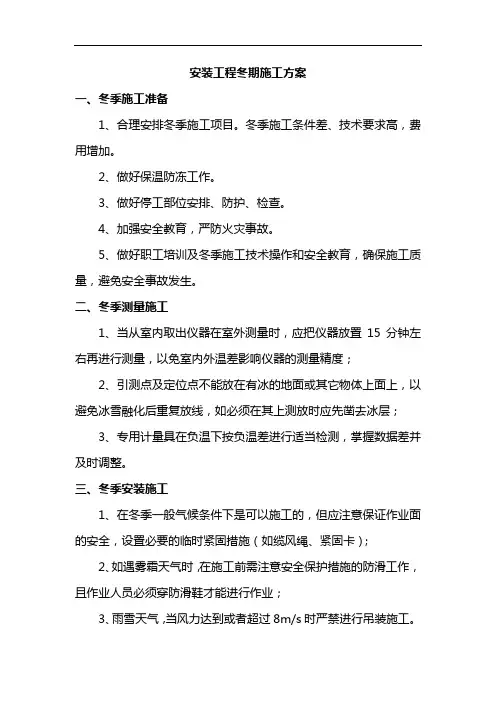

安装工程冬期施工方案

安装工程冬期施工方案

安装工程冬期施工方案一、冬季施工准备1、合理安排冬季施工项目。

冬季施工条件差、技术要求高,费用增加。

2、做好保温防冻工作。

3、做好停工部位安排、防护、检查。

4、加强安全教育,严防火灾事故。

5、做好职工培训及冬季施工技术操作和安全教育,确保施工质量,避免安全事故发生。

二、冬季测量施工1、当从室内取出仪器在室外测量时,应把仪器放置15分钟左右再进行测量,以免室内外温差影响仪器的测量精度;2、引测点及定位点不能放在有冰的地面或其它物体上面上,以避免冰雪融化后重复放线,如必须在其上测放时应先凿去冰层;3、专用计量具在负温下按负温差进行适当检测,掌握数据差并及时调整。

三、冬季安装施工1、在冬季一般气候条件下是可以施工的,但应注意保证作业面的安全,设置必要的临时紧固措施(如缆风绳、紧固卡);2、如遇雾霜天气时,在施工前需注意安全保护措施的防滑工作,且作业人员必须穿防滑鞋才能进行作业;3、雨雪天气,当风力达到或者超过8m/s时严禁进行吊装施工。

雪停后应立即组织人员清除安全措施、操作平台上的积雪,并铺上防滑毯以免作业人员在上面行走时打滑摔倒;4、在有风的时候其允许吊装的风速为8m/s以下当有风吊装时,应在构件上拴缆风绳不少于2根,以稳定构件,当天安装的构件应使其形成稳定体系,不得隔天再进行;5、下雪后在吊装构件时应先清理构件、索具表面的积雪(冰),并在索具与构件之间要加薄橡皮垫或麻布垫,以防吊装时滑脱;6、构件运输到现场堆放时,在构件下必须垫放枕木或者木板并清除积雪,以防倾倒,堆放场地要平整,无水坑;7、吊装中不得随意开孔、切割构件,防止脆断。

构件安装出现超差时,不得采用强行组装、敲打、热煨、强顶等方法矫正或冷弯校正;8、在构件起吊前,应在构件底部垫枕木,防止构件在翻身过程中发生剧烈晃动;9、在单元吊装前,设置钢爬梯,为上下施工提供可靠通道。

安装工程冬季施工方案

安装工程冬季施工方案

冬季安然施工方案发放号:编号:审批:中建工业设备安装2024年10月16日目录第一章编制目的及依据 (1)一、编制目的 (1)二、编制依据 (1)第二章施工筹办 (1)一、主要施工工程 (1)二、冬季施工出产的筹办工作 (1)第三章施工办法及安然要求 (2)一、施工办法 (2)二、安然要求 (4)第一章编制目的及依据一、编制目的按照“建筑工程冬期施工规程〞〔JGJ104-97〕的规定,室外日平均气温持续5天不变低于5℃即进入冬期施工;当室外日平均气温持续5天不变高于5℃时解除冬期施工。

盘锦市的冬期施工起止日期,一般为11月1日至第二年3月1日,止日期可经实测确定。

为保障冬季各施工工程安然、优质、高效的运行,保障施工机械、设备不受不测损坏,保障人身健康与财富安然,做到防患于未然,结合工程部实际情况和冬季气温特点,特制定本办法。

二、编制依据1、国家电网公司电力建设安然健康与环境打点工作规定2、施工现场临时用电安然技术尺度3、中建股份安然打点手册2024-3644、工程建设尺度强制性条文〔电力工程局部2006年版〕第二章施工筹办一、主要施工工程1、电气工程电气导管暗敷设2、防雷接地工程引下线焊接3、给排水和消防工程的管道套管预留4、加工场地的预制工作二、冬季施工出产的筹办工作1、冬季施工技术筹办工程,计算冬季施工工程量。

安然交底及技术交底。

1.3现场施工条件变化或方案实施过程中需要变化,按技术打点制度打点施工变动方案和变动手续。

2、施工场地的筹办工作场积水、对施工现场进行必要的修整,截断流入现场的水源,做好排水办法,消除现场施工用水、用汽造成场地结冰现象。

地积雪清扫后,不该放在机电设备、构件堆放场地附近。

防道路的畅通。

3、冬季施工资源筹办上水管、截门井、消火栓井应做好保温。

原材料加热设备、设施的出场、搭设,如拌和水加热设备、砂子加热的热坑等。

保温材料的选择冬期施工所用的保温材料要求其保温性能好、价格廉价、当场取材。

安装工程冬季施工方案

安装工程冬季施工方案

安装工程冬季施工方案【安装工程冬季施工方案】一、背景介绍随着冬季的来临,安装工程施工面临着严峻的挑战。

低温、降雪、冰冻等恶劣天气条件给施工带来了很大的难点,因此,制定一套科学合理的冬季施工方案至关重要。

本文将针对安装工程在冬季施工过程中的各个环节,提出一套可行的冬季施工方案。

二、施工准备1. 冬季施工前,需要对施工现场进行全面检查,确保施工材料和设备完好无损。

2. 检查施工现场的排水系统,清理积水和防止结冰。

3. 配备足够的保暖设施,包括暂时工棚、暂时供暖设备等,以确保施工人员的安全和施工质量。

三、基础工程施工1. 地基处理:在冬季施工中,地基处理尤其重要。

首先,要确保地基的排水系统畅通,避免积水和冰冻对地基造成伤害。

其次,可以采用加热地基的方式,通过加热设备提高地基温度,防止冻胀和冻结。

2. 基础施工:在冬季施工中,可以采用预制基础或者混凝土加热的方式,加快基础的凝固时间。

同时,要注意保温措施,避免施工过程中的冷缩和开裂。

四、主体结构施工1. 钢结构施工:冬季施工中,钢结构的施工需要注意防止结冰和滑坡。

可以采用加热设备对钢结构进行加热,提高钢材的温度,防止冻结。

同时,要加强安全措施,确保施工人员的安全。

2. 混凝土结构施工:在冬季施工中,混凝土的凝固时间会延长,需要采取措施加快凝固时间。

可以采用加热设备对混凝土进行加热,提高混凝土的温度。

同时,要加强保温措施,防止混凝土的冷缩和开裂。

五、安装工程施工1. 设备安装:在冬季施工中,设备的安装需要注意保温措施。

可以采用加热设备对设备进行加热,提高设备的温度,避免设备在低温下的损坏。

2. 管道安装:冬季施工中,管道的安装需要注意防止结冰和阻塞。

可以采用加热设备对管道进行加热,提高管道的温度,防止结冰和阻塞的发生。

同时,要加强保温措施,避免管道在低温下的冷缩和开裂。

六、安全措施1. 施工现场安全:在冬季施工中,要加强施工现场的安全管理。

设置安全警示标志,确保施工人员的安全。

安装工程冬季施工方案

安装工程冬季施工方案

安装工程冬季施工方案标题:安装工程冬季施工方案引言概述:随着气温逐渐降低,冬季施工对于安装工程来说是一个挑战。

在寒冷的冬季,施工环境的恶劣条件会对工程进度和质量造成影响。

因此,制定合理的冬季施工方案对于安装工程的顺利进行至关重要。

本文将探讨安装工程冬季施工方案的具体内容。

一、加强施工人员防寒保暖措施1.1 提前做好人员防寒保暖准备工作,确保施工人员穿着合适的保暖服装。

1.2 安排合理的轮班制度,避免长时间暴露在低温环境下。

1.3 配备热水瓶、暖手宝等保暖用品,提高施工人员的舒适度。

二、保障施工设备的正常运转2.1 对施工设备进行定期检查和维护,确保设备在低温环境下正常运转。

2.2 在设备周围设置防寒措施,如加装保温棚等,防止设备结冰或冻坏。

2.3 定期清理设备周围积雪和冰冻物,确保施工设备的安全使用。

三、加强材料保温措施3.1 对于易受低温影响的材料,采取加热保温措施,避免在施工过程中受到冻结影响。

3.2 在材料堆放区域设置防风保温措施,避免材料受到风雪侵袭。

3.3 合理安排材料的使用顺序,避免长时间暴露在低温环境下。

四、加强施工现场安全管理4.1 做好施工现场的防滑处理,避免施工人员在冰雪天气中发生意外。

4.2 加强施工现场的照明设施,确保夜间施工的安全进行。

4.3 定期清理施工现场积雪和冰冻物,保持施工现场的整洁和安全。

五、合理调整施工进度和计划5.1 根据冬季气温变化,合理调整施工进度和计划,避免在极端恶劣天气下进行施工。

5.2 制定冬季施工应急预案,应对突发天气变化带来的影响。

5.3 加强施工现场的沟通协调,确保各方资源的合理利用和协作。

结论:通过加强施工人员防寒保暖措施、保障施工设备的正常运转、加强材料保温措施、加强施工现场安全管理以及合理调整施工进度和计划等方面的措施,可以有效应对安装工程冬季施工的挑战,确保工程顺利进行并保证施工质量和安全。

希望本文的内容能对相关工程施工人员提供一定的参考和帮助。

安装工程的冬季施工方案

安装工程的冬季施工方案

安装工程的冬季施工方案一、工程概况本工程是一处新建住宅小区的围墙施工工程,总占地面积约1000平方米,建筑面积约2000平方米,工程包括围墙、大门、园林景观等部分。

由于施工时间正值冬季,为了保证工程的顺利进行,必须制定科学合理的冬季施工方案,确保施工质量和进度。

二、冬季施工条件及影响冬季施工条件通常受到气温低、天气多变等因素的影响,这将对施工材料的使用、施工工序的进行以及施工人员的操作等都会带来一定的困难。

而且,由于冬季天气的不稳定性,降雪、降温等天气突发情况也会严重影响施工进度和成本。

三、施工前的准备工作1. 采购保暖设备和材料:冬季施工必须保持现场温度,以确保施工人员和设备不受严寒的影响。

因此,在施工前需采购保暖设备和材料,如取暖器、保温棉被等,以保证施工现场的温度。

2. 制定施工计划:根据冬季气温的特点和天气情况,制定合理的施工计划,安排工人的作业时间和施工工序,以避免在恶劣的天气条件下进行施工。

3. 安排作业人员:保证有足够的作业人员,合理安排作业时间,确保施工进度和质量。

四、冬季施工方案1. 施工技术和方法1) 使用保温材料:在施工现场围墙、大门和园林景观等地方,使用保温材料对建筑材料进行保温处理,以减少受低温影响。

2) 采用加热设备:在施工现场布置取暖器等加热设备,控制施工现场温度,保证施工人员和设备的正常作业。

3) 合理安排施工工序:结合冬季气温特点和天气情况,合理安排施工工序和施工人员的作业时间,避免在恶劣天气条件下进行施工。

2. 安全生产和保温措施1) 安全防护设施:在施工现场设置安全警示标牌和安全防护设施,确保施工人员的安全。

2) 涉及临时用电设施时,需制定专门的设施计划、设施方案,并设立专门的用电设施检查和维护单位,对临时用电设备进行定期检测。

3) 停放车辆时,必须由专人负责监督,保证车辆和车辆周边区域的安全。

4) 混凝土浇筑:保证混凝土的质量,采取加热措施,避免混凝土在低温下凝结。

安装工程冬季施工方案 (2)

安装工程冬季施工方案 (2)

安装工程冬季施工方案冬季是安装工程施工的一个挑战,低温、降雪等恶劣天气条件会给施工带来一定的困难。

因此,制定一个科学合理的冬季施工方案对于保证工程质量和进度至关重要。

本文将针对安装工程冬季施工方案进行详细介绍。

一、前期准备工作1.1 确定施工计划:根据工程进度和施工条件,制定详细的施工计划,包括工期安排、施工顺序等。

1.2 选用合适材料:在冬季施工中,选用耐寒、耐冻的材料,确保施工质量。

1.3 安排施工人员:组织专业施工人员进行冬季施工,确保施工安全和质量。

二、保障施工条件2.1 加强防寒保暖:为施工人员提供保暖设备,保证他们在低温环境下的工作效率和安全。

2.2 控制施工条件:在雨雪天气时,采取措施对施工现场进行遮挡,保证施工质量。

2.3 做好防冻措施:对于易受低温影响的设备和材料,采取防冻措施,确保施工正常进行。

三、施工技术要点3.1 合理安排施工顺序:根据材料特性和施工条件,合理安排施工顺序,避免低温对施工的影响。

3.2 控制施工速度:在低温环境下,控制施工速度,避免由于施工过快导致材料冻结等问题。

3.3 加强质量监控:在冬季施工中,加强对施工质量的监控,确保工程质量。

四、安全措施4.1 加强安全教育:对施工人员进行安全教育,增强他们的安全意识,避免在恶劣天气条件下发生意外。

4.2 定期检查设备:定期检查施工设备,确保设备在低温环境下的正常运行。

4.3 做好应急准备:制定应急预案,做好突发情况的处理准备,保障施工安全。

五、施工后期工作5.1 做好保温工作:在冬季施工结束后,做好设备和材料的保温工作,避免受低温影响。

5.2 完善验收工作:对冬季施工的工程进行严格验收,确保工程质量符合要求。

5.3 总结经验教训:总结冬季施工的经验教训,为今后的施工提供参考和借鉴。

综上所述,安装工程冬季施工方案需要在前期准备、保障施工条件、施工技术要点、安全措施和施工后期工作等方面做好详细规划和措施,确保工程质量和进度的顺利进行。

安装冬季施工方案

安装冬季施工方案

安装冬季施工方案1. 背景介绍随着气温的逐渐下降,冬季施工对于一些行业来说是一项具有挑战性的任务,特别是对于户外工程和建筑施工来说。

在寒冷的气候条件下,施工过程中会面临许多困难,如低温、雨雪、冰冻等。

为了在冬季继续进行施工,制定合理的冬季施工方案是至关重要的。

2. 安全措施2.1 保暖措施•工人着装要求合理,穿戴保暖服装,并配备手套、帽子、口罩等防寒用品。

•在施工现场设置临时遮挡物,如帐篷、挡风板等,以减少风寒对工人的影响。

•可以使用采暖设备,如电暖器和加热器等,提供舒适的工作环境。

2.2 防滑措施•在施工现场清除积雪和冰,确保行走通道及操作区域的安全。

•铺设防滑垫和铁板,以增加工人的稳定性。

•配备防滑鞋,保证在冰雪覆盖的地面上进行安全行走。

2.3 冰冻管理•对于可能受到冰冻影响的设备和管道,采取保护措施,如加热设备、保温材料等。

•在施工现场定期检查水源管道和排水设施,避免结冰导致的问题。

3. 施工策略3.1 预热施工区域在冬季施工开始之前,可以采取预热施工区域的策略,以提高施工效率和质量。

这可以通过使用加热设备或将温水灌注至施工区域来实现。

预热后的区域可以提供更适宜的工作条件。

3.2 调整施工计划考虑到冬季天气的不稳定性,需要合理安排施工计划,灵活调整工期和工作量。

避免在恶劣天气条件下进行关键工序,如雨雪天进行桥梁施工等。

3.3 使用适合的材料在冬季施工中,需要选择适合低温环境的材料。

例如,使用低温混凝土来避免冻结问题,或者使用抗冻涂料来保护建筑物表面免受冻融损伤。

3.4 增加质量控制由于冬季气温较低,施工过程中很可能出现质量问题。

因此,需要加强质量控制措施,定期进行检查和测试。

同时,对于需要在低温环境下施工的工序,要确保材料和设备达到所需的工作温度。

4. 常见问题与解决方案4.1 冻结水源管道问题:冬季气温较低,水源管道容易冻结,导致施工中断。

解决方案:采取保温措施,如使用保温材料包裹水源管道,或在水源管道周围设置加热设备。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

100万吨氧化铝分级分解、分解循环水、综合管网安装工程冬季施工方案编制:审核:批准:目录1适用范围2编制依据3工程概况4当地气候条件5冬季施工准备工作6冬季施工措施7措施用料8HSE措施1适用范围本方案仅适用于山西鲁能晋北铝业二期 100 万吨氧化铝分级分解系统 48 台分解槽安装冬季施工。

2编制依据东北大学设计院提供的施工图及设计说明《钢制焊接常压容器》JB/T4735-97《钢制压力容器无损检测》JB4730-2005《现场设备、工业管道焊接工程施工及验收规范》GB50236-98《立式圆槽形钢制焊接油罐施工及验收规范》GB50128-2005《建筑冬期施工规程》JGJ104-97《工业设备及管道绝热工程施工及验收规范》GBJ126-89《钢结构工程施工及验收规范》GB50205-20013工程概述3.1 二期氧化铝分级分解系统位于山西鲁能晋北铝业有限公司院内,一期工程的南侧,铝厂大道的东侧。

由东北大学设计院设计,北京毕派克工程建设监理公司监理,中国建筑第七工程局负责施工。

冬季施工主要包括以下工程内容:1、分解槽接管、阀门安装焊接,分解槽的充水试验。

2、分解槽附属钢结构,包括管道支架、电葫芦支架、溜槽平台、24 米平台、清扫孔平台等。

目前1、2系列已基本完成,正在进行3、4 系列的施工。

3、分解槽工艺管道、溜槽安装。

目前1、2 系列已基本完成,正在进行 3、4 系列的施工。

由于阀门大部分未到货,管道试压全部未进行。

4、设备安装调试。

包括搅拌装置(含减速机)、分级机、板式换热器、污水泵、循环泵等各种泵类。

目前90%以上均未安装。

3.2 分解循环水工程在分解槽东南角方向,距分解槽约20 米,安装工程包括 19 台泵及配套工艺管道安装。

3.3 综合管网Ⅰ标段包括:L 线、 L1 线、 K 线、 K1 线、 K2 线、 K3 线;管道分界线为 1/K 。

包括钢结构管道支架制作安装、金属管道安装、塑钢管道安装。

在气温低于 0℃、室外日平均气温连续 5 天稳定低于 5℃时,进入冬季施工。

根据本工程施工的具体情况,制定冬季施工需要采取防护的具体工程项目、工作内容,制定相应的冬季施工防护措施,保证工程实体质量。

4当地气候条件工程所在地属温带季风型干燥的大陆性气候,四季分明,春季干旱多西北风,夏季雨多气温高,秋季凉爽而短暂,冬季寒冷少雪。

多年统计其主要气象资料如下:年平均气温 :8.3 ℃极端最高气温 : 40.4 ℃极端最低气温 : - 26.1 ℃年平均降水量 : 425.7 mm年最大降水量 : 732.5 mm年平均蒸发量 : 1854.6 mm年平均相对湿度 :56%年平均日照时数 :2719.1 小时年平均气压 :92.04 kPa年平均风速 : 2.4 m/s最大风速 :22.3 m/s常年主导风向 : SN夏季主导风向 : SN最大冻土深度 : 118 cm5冬季施工准备工作5.1 项目部成立冬期施工领导小组,负责组织冬期施工工程的生产、技术、质量、安全管理和冬施物资供应,负责冬施工作的协调组织,并明确责任,确保冬施中各项工作及时有效进行,避免由于冬施组织不力给生产进度、工程质量、安全施工造成影响。

5.2 进入冬季施工前,组织技术员、质检员、施工员、安全员、资料员及实验员认真学习冬施规程,严格按规程要求组织冬施。

5.3 项目部设置专人测量施工期间的室外气温、原材料和混凝土的温度,绘制测温点平面布置图,对测温孔进行编号,并作好记录。

对掺外加剂人员、测温保温人员等组织技术业务培训,学习本工作范围内的有关知识,明确职责。

使测温人员了解如何进行测温、混凝土测温的重要性、测温数据的真实性对混凝土工程的影响,保证测温数据准确,为施工提供重要参考数据,及时解决存在的问题。

由项目部指派责任心强,并有一定文化基础的测温人员两人,经培训后上岗。

冬施阶段测温人员要认真做好测温记录,及时了解近期天气预报,如有气候变化立即与有关人员联系,以便随时确定相应的技术措施,保证工程质量,减少不必要的损失。

5.4 及时接收天气预报,随时掌握天气预报和寒流、大风警报,及时采取防护措施,防止寒流突然袭击。

5.5 技术准备1.以确保施工质量及生产安全为前提,编制冬季施工技术方案(措施 );2.复核施工图纸,查对施工项目是否能进行冬季施工。

5.6 生产准备进行冬季施工的生产任务安排和部署:施工材料进场计划;劳动力计划;热源、设备计划和部署;冬季施工人员培训计划;工程质量的控制要点;冬季安全生产的要点。

根据制定的进度计划安排好施工任务及现场准备工作。

如现场供水管道的保温防冻、场地的整平及临时道路的设置等等。

5.7 资源准备根据制定的计划,组织好保温材料、施工仪表(测温计 )、职工劳动保护用品等的准备工作。

5.8 人员培训教育准备冬季施工前必须进行人员培训。

培训内容为:国家和地方有关冬季施工规范、标准、规定;有关冬季施工的基本理论知识及施工方法。

同时,进行冬季施工前的技术交底工作。

6冬季施工措施6.1钢结构施工1.普通碳素结构钢 -20 °C、低合金钢 -15 °C,不得剪切、冲孔,确需剪切、冲孔应适当预热使被加工部位高于上述温度或在高于上述温度的室内进行。

2.普通碳素结构钢 -16 °C、低合金钢 -12 °C,不得进行冷矫正和冷弯曲,确需矫正和冷弯曲时应适当预热使被加工部位高于上述温度或在高于上述温度的室内进行。

3.负温下厚度大于 9mm 的钢板分多层焊接,一条焊缝应一次焊完不得中断;4.焊条取用时必须使用保温筒。

负温下焊条外漏超过 2 小时,须重新烘焙,焊条的烘焙次数不得超过 2 次;5.高强螺栓应在负温下进行扭矩系数、轴力的复验,符合要求后方可施工;6.负温下安装的钢结构,立柱、主梁、支撑等大构件安装后,立即进行校正,并作永久固定。

当天安装的构件形成稳定的空间体系,保证安装质量和安全;7.碳素钢焊接⑴当环境温度在 -5 ℃以上时,按正常焊接工艺执行;⑵当环境温度在 -10 ℃到 -5 ℃之间时,无论焊接工艺是否要求预热,在焊接前必须采取预热措施,预热要求见表 1;⑶当环境温度在 -20 ℃到- 10℃之间时,在采取焊前预热的前提下,采取焊后保温缓冷措施;⑷当环境温度低于 -20 ℃时,禁止焊接施工。

8.低合金钢焊接⑴当环境温度在0℃以上时,按正常焊接工艺执行;⑵当环境温度在 -10 ℃到 0℃之间时,无论焊接工艺是否要求预热,在焊接前必须采取预热措施,预热要求见表 1;⑶当环境温度在 -20 ℃到- 10℃之间时,在采取焊前预热的前提下,采取焊后保温缓冷措施。

⑷当环境温度低于 -20 ℃时,禁止焊接施工。

9.焊前预热温度,应根据钢板的材质、厚度、接头拘束度、焊接材料及气候条件等因素,经焊接性试验及焊接工艺评定确定。

推荐的预热温度列于下表:钢板厚度(mm)焊接环境气温钢种(℃)预热温度(℃)碳素钢δ≤20-10~-5≥50-20~-10≥100 16Mn、16MnRδ≤20-10~0≥50-20~-10≥100-10~0≥75δ>20-20~-10≥125预热时应均匀加热。

预热的范围,不得小于焊接接头中心线两侧各三倍板厚,且不小于 100mm,预热温度应采用测温笔或表面温度计在距焊接接头中心线50mm 处对称测量。

焊前预热的焊接接头,焊接层间温度不能低于预热温度。

6.2 分解槽的充水试验11 月 30 日前完成分解槽的充水试验。

不可抗力不能完成时,11 月 30 日以后不安排分解槽的充水试验; 11 月 10 日至 11 月 30 日之间应每天对天气情况进行监测,在气温聚变前采取应变措施,当气温低于-10℃时,应对参与试验的小于DN150的阀门采取保温措施。

6.3管道施工1.金属管道焊接1.1. 当环境温度在 -5 ℃以上时,按正常焊接工艺执行;1.2 当环境温度在 -10 ℃到 -5 ℃之间时,无论焊接工艺是否要求预热,在焊接前必须采取预热措施,预热要求同表1;1.3 当环境温度在 -20 ℃到- 10℃之间时,在采取焊前预热的前提下,采取焊后保温缓冷措施;1.4 当环境温度低于 -20 ℃时,禁止焊接施工。

确需焊接施工时,应搭设移动式焊接作业棚,在棚内采取防风加热措施,保证棚内温度在- 15℃以下。

2.混凝土管道冬季施工措施参照土建冬季施工措施进行。

3、管道试压3.1 管道试压应在11 月30日前进行,在11月1日至 11 月30 日间应每天监测天气情况,在气温发生聚变前应采取防范措施。

3.2 11 月30日后不允许进行管道试压。

6.4防腐施工1.在大风、雨、雪、雾天气及空气相对湿度大于 85%时,不得进行室外施工;2.气温低于 5℃时不得进行防腐施工。

在冬季施工时,早晚温度比较低,且湿度比较大,须避免在这期间进行防腐作业;3.油漆调配时,必须根据当天天气情况决定油漆量,做到随调随用,防止调制好的油漆因天气变化而浪费;4.油漆施工前,应检查金属表面的处理情况,金属表面有泥土、露水等必须擦拭干净后才可涂刷;6.5施工临时用电管理敷设电缆时,电缆敷设最低温度(在敷设前24 小时内的平均温度以及敷设时现场的温度),不得低于下表的规定;现场温度低于允许敷设最低温度时,应采取加热措施或躲开寒冷期敷设。

电缆类型电缆结构允许敷设最低温度(℃)橡皮或聚氯乙烯护套-15橡皮绝缘电力电裸铅套-20缆铅护套钢带铠装-7塑料绝缘电力电缆耐寒护套-20橡皮或聚氯乙烯护套-15控制电缆聚氯乙烯绝缘或聚氯乙烯-10护套室外电缆头施工要参照电缆允许敷设的最低温度,防止损坏电缆绝缘。

6.6施工机具、设备1.现场施工机具、设备、车辆所用的润滑油、燃料油等在冬季到来之前必须更换为冬季用油,水冷设备所用的水应更换防冻液,确保不冻坏一台设备;2.对各类用水设备(包括试压泵、空压机等)工作结束停机后,应将设备内的水放净,将空气冷凝器和储气罐(筒)内的冷却水进行排空;或按规定加入适量合格的防冻液;3.对于容器或输水管线形状复杂自流排空困难的设备,放水后要用压缩空气吹扫干净,避免剩余存水冻裂设备;4.对于使用防冻液的设备(包括运输设备、移动式起重设备等)要及时更换相应冰点的防冻液,并在设备运转记录上做好记载;对已经使用防冻液的设备,要对设备所用的防冻液进行冰点检测,检测合格方准继续使用,对检测结果要有记录;5.对于柴油动力设备及润滑油按气温变化要求更换相应的燃油及润滑油;6.对于长期停用的用水设备要放净设备和容器内的存水,要逐台检查,对已放水的设备要挂标示牌,对放水情况及责任人进行登记;7.对于送(在)修设备和转场退库设备交接双方要协调配合,交接时要做好防冻检查与交接工作,坚决杜绝管理上的漏洞;8.进入冬季施工前,对所有用电设备进行全面检查,包括绝缘、漏电保护器灵敏情况。
