填方路基试验段施工方案

合集下载

路基土方填筑试验段施工方案

路基土方填筑试验段施工方案

本项目为夏门至成都国家高速公路赣州至崇义(赣湘界)段B5标,标段起讫桩号为K514+000- K518+150,路线全长4.15KM。

本标段路线总体为东西走向,位于崇义县关田镇境内。

本段路线起于关田村上牛岗附近,沿小江设置两座高架桥后至刘屋北面,沿山脚布线,于关田小学附近设关田互通,之后跨赣丰公路及小江,终于杨梅坑附近。

主要控制点有上牛岗、关田镇、关田互通。

主要河流为小江,主要公路为赣丰公路,为三级公路,沥青砼路面,路基宽8.5m,路面宽7m。

导线点、水准点、路基横断面已进行了准确的复测,其成果已得到监理工程师的批复。

2010年12月15日经我项目部和监理组在现场认真勘查研究,最后综合考虑决定试验段选择在K518+000—K518+150,全幅填筑施工,试验段计划施工时间2010.12.29-2011.01.02。

1、赣崇高速公路B5合同段施工承包合同书及技术规范;2、赣崇高速公路B5合同段施工图设计文件;3、交通部现行的公路设计、施工技术规范、验收评定标准等。

相关规范、规程;4、《公路工程技术标准》 JTGB01-2003;5、《公路路基施工技术规范》 JTG F10-2006;6、《公路工程质量检验评定标准》 JTG F80/1-04。

三、试验段目的1、根据各种机械的施工能力相匹配的原则,确定适宜的施工机械,按生产能力决定机械数量及组合方式。

2、通过试验段验证:最佳含水量、最大密实度等土工试验指标指导施工的实际效果。

3、通过试铺决定:1)压实机械的选择、组合,碾压顺序、碾压速度、碾压遍数;2)确定压实系数;3)挖土、运输、推平和碾压机械的合理组合;4)施工中人员的配合。

4、确定每天的施工产量及作业段的长度。

5、全面检查填料及施工质量是否符合要求。

填方用土:试验段用土主要来自主线挖方段,挖方段土源五、路基土方填筑试验段施工方案施工工艺:测量放样---场地处理---试验准备---排水设施完善—布土—推平---碾压成型---试验检测---下道工序施工。

路基填筑试验段施工方案最新版样本

路基填筑试验段施工方案最新版样本

目录1.编制根据 (1)2.工程概况 (1)3.实验段实验目和范畴 (2)4.施工人员、机械设备及测量、检测仪器、设备投入状况 (3)5.路基实验段施工准备 (5)6.填筑施工办法 (8)7、实验成果.................................... 错误!未定义书签。

8、施工进度安排................................ 错误!未定义书签。

9、质量保证办法................................ 错误!未定义书签。

10、安全保证办法............................... 错误!未定义书签。

11.环保办法 (26)12.文明工地管理办法............................ 错误!未定义书签。

路基填筑实验段施工方案为保证高速铁路路堤填筑质量, 为后续大面积施工提供可靠资料及相应沉降参数, 避免盲目施工给工程带来损失, 找出适合本地区施工最佳施工方案, 指引本段路基施工, 特编制本方案。

1.编制根据(1)《客运专线无砟轨道铁路工程施工技术指南》TZ216-;(2)《客运专线铁路路基工程施工质量验收原则》铁建设[]160号;(3)《客运专线无砟轨道铁路工程施工质量验收暂行原则》铁建设[]085;(4)《客运专线铁路路基工程施工技术指南》TZ211-;(5)《高速铁路设计规范(试行)》TB10621-、J971-;(6)《新建铁路杭州至长沙客运专线初次设计技术交底资料》;(7)《新建铁路杭州至长沙铁路客运专线施工图》路基工程设计详图集;(8)沪昆赣鹰指安发[]8号;(9) 沪昆赣工发[]79号文;(10)《中交股份沪昆客专HKJX-3标项目经理部二分部路基施工组织设计》;2.工程概况2.1概述我项目部承建新建杭州至长沙铁路客运专线施工里程为DK453+000~DK477+301.5,全长24.3km。

填方路基施工方案

填方路基施工方案

G320盘县火铺至胜境关公路改扩建工程填方路基专项施工方案编制:审核:审批:山东省路桥集团有限公司贵州六盘水建养一体化LPSSJYYT1标G320项目部2017年3月G320盘县火铺至胜境关公路改扩建工程填方路基专项施工方案第一章总体概述一、工程概况G320盘县火铺至胜境关公路改扩建工程,全长12.5898公里(短链49.167米),起止桩号为K0+000~K12+638.970.设计路基填方27.1万立方米,挖方42.2万立方米。

路基宽度为8.5米。

全线小桥39.06米/2座、涵洞933.3/42道。

涵洞布置和设计合理,能够满足当地排水要求。

全线桥型方案及涵洞选址结合地形、地质、水文条件布设,上、下部结构及基础结构形式选用基本合理。

新建小河农场1号小桥K9+318,上部结构采用2-13米普通钢筋砼实心板;下部结构桥台采用重力式U型桥台,扩大基础,桥墩采用柱式墩桩基础,桥梁全长29.06米,桥梁全宽(含人行道13.7米)。

小河农场2号桥K8+895处,为完全利用原有桥梁。

工期18个月。

二、编制原则1、施工组织机构、施工部署、施工方案和施工方法及工艺,科学合理,技术先进,切实可行。

2、科学组织,合理安排,精心进行现场布置,节约用地。

3、优化方案,推广“四新”技术,控制工程造价。

4、质量目标明确,措施完善,确保工程质量。

5、安全目标明确,安全措施可靠,确保施工安全及人身安全。

6、工期目标明确,安排合理,保证工期措施得力,确保工程工期。

7、保护环境,保护文物,文明施工。

8、加强与设计、监理单位和地方政府的协调配合,确保工程顺利实施。

三、编制目的施工组织设计是组织工程施工的总体指导性文件。

根据业主的工期要求,制定合理的施工进度计划;针对主要工序制定科学、合理、先进的施工方法和工程质量目标、安全目标、环境保护目标,并保证质量管理体系的有效运行,全面地完成施工任务。

四、编制依据1.G320盘县火铺至胜境关公路改扩建工程两阶段施工图设计2.《公路路基施工技术规范》JTG F10—20063.《公路工程质量检验评定标准》第一册(土建工程)JTG F80/2—20044.《公路工程施工安全技术规程》JTGF9-20155.《公路土工试验规程》JTG E40—20076.《公路工程路基路面现场测试规程》JTG E60—20087.《公路工程岩石试验规程》JTG E41—20058.《公路工程土工合成材料试验规程》JTG E50—2006第二章主要工程施工方案一、施工测量1.路基中线的测定(1)线路中线的恢复工作,路基中线桩的控制全部由导线控制点进行恢复中桩,施工前根据设计要求精度,恢复中线一般均将附属构筑物的位置一并定出。

路基填筑试验段施工方案

路基填筑试验段施工方案

路基填筑试验段施工方案一、概述(一)土方工程概要**高速公路威信,主线起点桩号为K**+**,终点桩号K**+**,长15.943公里。

本标段所在自然区划分V3,沿线地貌类型较为复杂.我项目部计划在K+~K+段进行路基填筑试验段施工,实验段全长m,平均填土高度为m。

(二)试验段的选取该段m具有通段代表性,通过试验段施工进行施工优化组织,机械合理配置,确定并提出标准施工的方法和合理的技术参数,用以指导大面积施工。

具体项目如下:1、确定合适的使用材料2、确定材料的松铺系数3、确定标准施工方法(1)填前处理方案1)确定填料最佳含水量的控制方法2)确定整平、整型的合适机具和方法3)确定压实机械的选择和组合,压实的顺序、速度和遍数4)确定挖土、运输、整平和碾压机械的合理组合5)确定压实度的检测方法6)确定作业队(组)的人员组成和分工,画出施工和质量管理框图4、确定每一作业段的合适长度或面积5、确定每次铺筑的松铺及压实厚度二、试验段施工方案(一)试验段位置拟在K+~K+段做路基填筑试验段,长度m,该段位于昆明路延伸段上,平均填土高度在m。

(二)路基填料选择该段路基填筑料,主要是调用路堑挖方作为填料。

试验段所用的填料应按《公路土工试验规程》做好原材料试验检测(各种原材料必须符合设计及规范要求)(三)机械的选型和配套主要机械设备配备如下:表1:项目部成立路基填筑首件工程施工领导小组,由项目总工程师**担任组长,副总工程师**、工程部长**为副组长,组员有路基主管工程师、安质部长**、质检工程师**、测量工程师**、试验工程师**、队长等.施工现场管理人员组成和分工如下:现场施工负责人:技术负责人:测量人员:试验人员:主要人力配置如下:表2:按试验规程及规范要求,采用灌砂法测定压实度,含水量测定现场采用酒精燃烧法测定,同时取样,采用烘干法做对比试验,确保科学、准确。

鉴于路基填料为砂砾,灌砂法测定压实度无法实现。

据《公路工程质量检验评定标准》(JTG F80/1—2004)石方路基以不低于20T压路机振压两遍标高差不大于2mm控制压实度.(六)道路施工技术方案路堤施工要求多点分段平行流水施工,确定在计划工期内完成路基施工。

路基填筑试验段施工方案

路基填筑试验段施工方案

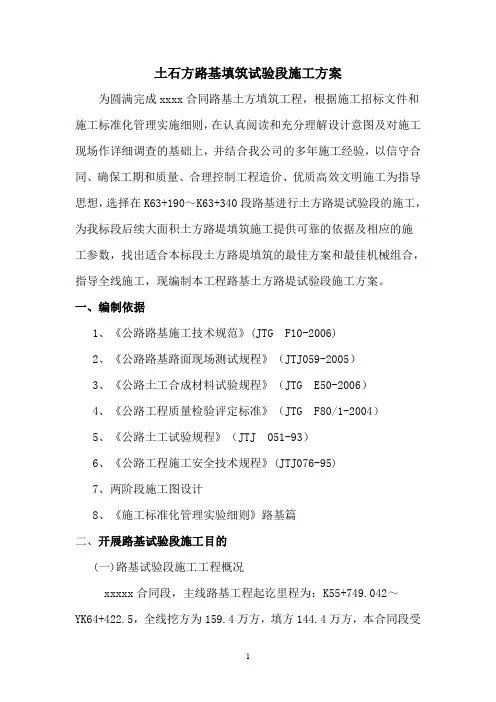

土石方路基填筑试验段施工方案为圆满完成xxxx合同路基土方填筑工程,根据施工招标文件和施工标准化管理实施细则,在认真阅读和充分理解设计意图及对施工现场作详细调查的基础上,并结合我公司的多年施工经验,以信守合同、确保工期和质量、合理控制工程造价、优质高效文明施工为指导思想,选择在K63+190~K63+340段路基进行土方路堤试验段的施工,为我标段后续大面积土方路堤填筑施工提供可靠的依据及相应的施工参数,找出适合本标段土方路堤填筑的最佳方案和最佳机械组合,指导全线施工,现编制本工程路基土方路堤试验段施工方案。

一、编制依据1、《公路路基施工技术规范》(JTG F10-2006)2、《公路路基路面现场测试规程》(JTJ059-2005)3、《公路土工合成材料试验规程》(JTG E50-2006)4、《公路工程质量检验评定标准》(JTG F80/1-2004)5、《公路土工试验规程》(JTJ 051-93)6、《公路工程施工安全技术规程》(JTJ076-95)7、两阶段施工图设计8、《施工标准化管理实验细则》路基篇二、开展路基试验段施工目的(一)路基试验段施工工程概况xxxxx合同段,主线路基工程起讫里程为:K55+749.042~YK64+422.5,全线挖方为159.4万方,填方144.4万方,本合同段受线路地形条件限制,试验路段选在主线内隧道口前填方段,里程桩号为: K63+190~K63+340,长150米,填料主要来源为路基主线内挖方。

(二)进行所属试验段的目的1、通过路基试验段施工,摸索并总结出一套本合同段路基填方施工合理的施工组织和机械设备的配置方式。

2、摸索并总结如何依据招标文件的技术、质量标准以及部颁质量标准进行规范的程序管理方法和质量控制手段。

3、通过本试验段施工,收集相关数据,指导全面路基工程施工并达到技术质量标准。

主要为:⑴、确定填料辗压时的最佳含水量⑵、确定适宜的松铺厚度及松铺系数⑶、确定合适的辗压遍数和辗压速度⑷、最佳的机械组合和施工组织。

路基填筑试验段施工方案

路基填筑试验段施工方案

目录一、编制依据 (1)二、编制原则 (1)三、工程概况 (2)四、路基试验段施工目的 (2)五、施工准备工作 (3)1、技术准备 (3)、2、现场准备 (3)3、路基试验段人员安排及分工 (3)4、报检程序 (3)5、施工机械组合及有关规定 (4)6、试验、测量仪器 (5)六、工期安排 (5)七、测量工作、程序 (6)1、测量准备 (6)~2、测量程序 (7)3、测量成果 (7)八、路堤填筑试验施工工艺及控制要点 (7)1、试验段路基总体施工方案 (7)2、第一层填筑 (7)3、第二层试验 (10)4、注意事项 (10)5、试验成果整理 (11)<九、质量保证体系及保证措施 (11)1、质量保证体系 (11)2、质量保证措施 (11)十、安全保证体系及保证措施 (13)1、安全保证体系 (13)2、安全保证措施 (14)十一、环境保护体系及保证措施 (14)1、环境保护体系 (14)&2、环境保护措施 (14)十二、文明施工体系及保证措施 (15)1、文明施工体系 (15)2、文明施工措施 (15)十三、冬、雨季路基施工 (16)1、冬季施工注意事项 (16)2、雨季施工注意事项 (17)十四、路基试验段资料的整理、分析及结论 (18)'路基填筑试验段施工方案一、编制依据1、《公路工程土工试验规程》 JTG E-2007;2、《公路路基施工技术规范》 JTG F10-2006;3、招标文件、设计图纸及资料;建设单位、设计单位、监理单位的相关文件要求;4、我标段现场踏勘、调查所获得的有关资料;5、我单位拥有的科技工法成果和现有的企业管理水平,劳力、设备技术能力以及长期从事高速公路建设所积累的丰富的施工经验;6、国家、地方政府有关安全、环境保护、水土保持的法律、规程、规则、条例。

二、编制原则1、严格遵守部颁规范、规程和规则等技术标准并将其贯穿于整个施工过程中。

2、结合现场调查情况及我标段承诺的工期、质量、安全等各方面要求,制定出完善的保证体系和保证措施,确保该项目标的实现。

路基填方试验段施工方案(土方和石方路基)

路基填方试验段施工方案(土方和石方路基)

土石混填路基试验段施工方案一、试验段桩号:K49+970-K50+380二、试验段施工目的1、检验施工机械性能是否满足运输、摊铺及压实的要求和工作效率,以及施工组织和施工工艺的合理性和适用性。

2、试验段所确定的压实方法、压实机械型号及组合、工序、松铺系数、碾压遍数、压实厚度和沉降差均作为今后施工现场质量控制的依据。

3、确定合理的日工作量及作业段长度,修订施工进度计划。

4、通过及时跟踪检测原材料和铺筑层的质量,制订能控制施工全过程的质量保证措施。

三、试验依据1、交通部部颁《公路路基施工技术规范》(JTG F10-2006);2、公路工程标准施工招标文件(2009年版);3、招标文件(技术规范);4、恩来高速公路《监理计划》;5、鄂西高速公路《标准化建设实施细则》;6、两阶段施工图设计;7、业主下发的相关文件。

四、试验段施工计划1、开工日期:2011年9月1日-2011年9月30日;2、计划工期:30天9月1日-9月3日试验段路基清表及填前碾压,挖方段开始开挖;9月4日-9月6日进行土方填路基93区试验段填筑;9月7日-9月9日进行土方填路基94区试验段填筑;9月10日-9月30日进行路基石方填筑试验段施工作业。

五、实施程序:路基试验段分层填筑至96区顶面,在施工过程中,对于检测合格的填筑层,作为路基的一部分;检验不合格的填筑层,按规范要求处理直至合格。

通过试填、检测、总结出一套科学的控制数据,用来指导大范围路基填筑施工。

六、施工组织1、试验段概况K49+970-K50+380段总填方量为89197m3,挖方16515.5m3,填方边坡1:1.5(部分边坡为路堤挡土墙),挖方边坡1:0.75(傍山部分),最大填筑高度11.713m。

93区路基填方72745m3,94区填方8022m3,96区填方8430m3。

2、试验段填料①大茅坡隧道洞口挖方石碴;② K50+895-K51+032路堑段挖方材料,该段最大挖深达14.525m,最高边坡为三级,属深路堑挖方路段。

路基土方填筑施工方法

路基土方填筑施工方法

路基土方填筑施工方法1)土方填筑前试验段施工为了确定达到规定的压实质量所需要的正确压实方法、压实设备的类型、最佳组合方式、工序、压实遍数及碾压速度、每层材料的松铺厚度、材料的最佳含水量,以及最合理的质量检测控制方法等。

在路基填筑施工前,对土、石填料分别选择一块地势平缓,承载能力符合要求的路段,首先进行试验路段的填筑,试验路段位置选择在地质条件、断面形式均具有代表性的地段,试验路段长200m,试验过程中作好记录以确定碾压参数,保障工程顺利实施。

试验结果报监理工程师批准后,作为该种填料在全标段施工控制的依据。

试验段所用的填料和机具应与施工所用材料和机具相同,对准备用做填料的土进行土工试验等。

具体实施按以下步骤进行:①取代表性土样做重型击实试验,确定土的最佳含水量ω和最大干密度ρdmax,并绘制干密度与含水量的关系曲线。

②根据土的干密度与含水量关系曲线控制土的含水量ω。

③确定铺层厚度和碾压遍数。

一般可根据压路机械的功能及土质情况确定铺层厚度,按松铺厚度30cm、35cm、40cm 进行试验,以确保压实层的匀质性。

④通过试验段的铺筑及有关数据的检测,写出试验报告,最后确定土的适宜铺筑厚度、所需压实遍数及填土的实际含水量、最大压实度,用于指导全标段填筑施工控制。

2)土料筹办路基土方填筑前,检查土料的含水量是否接近最佳值,如果不合适,要采取处理措施,过湿就摊铺晾晒,过干则洒水润湿。

需要加的水宜在取土的前一天浇洒在土料堆的表面,使其均匀渗入土中,也可将土运至路堤上后,用水车均匀适量地浇洒在土中,并用反铲或是装载机拌和均匀。

同时检查土料中是否有不适宜材料混入。

3)运输和摊铺路基土方填筑采用分层平行填筑、碾压的方法施工。

填筑料用自卸汽车运输,推土机摊铺,平地机修整,自行式振动碾碾压。

填土路基分几个作业面施工时,相邻段交接处不在同一工夫填筑,则先填筑段按1:1坡度分层留台阶;如两段同时施工,则分层相互交叠衔接,其搭接长度不小于2m。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

填方路基试验段施
工方案
1
2020年4月19日
填方路基94区试验段施工方案
一、编制依据
1、广东省连平(赣粤界)至从化公路D2合同段《两阶段施工图设计》等设计文件;
2、广东省连平(赣粤界)至从化公路S12标段施工合同;
3、《公路路基施工技术规范》(JTG F10—)、《公路工程质量检验评定标准》(JTG F80/1—)、《公路工程施工安全技术规程》(JTG 076—95)。

4、现场踏勘调查所获得的相关资料、我单位拥有的科技工法成果和现有管理水平、劳力、设备、技术能力以及从事高速公路及类似工程建设所积累的丰富施工经验。

二、工程概况
1、线路概况
大广高速公路为国家干线公路网规划9条南北纵向线中的第5纵;广东省连平(赣粤界)至从化公路项目是国家主干道大广高速公路的一部分,线路经过广东省河源市连平县、韶关市新丰县、惠州市龙门县、广州市从化市,全长约182km。

S12标段地处广东省韶关市新丰县丰城镇,距新丰县城较近。

路线起点位于新丰县丰城镇横坑村邓屋,途经茨茹坑、会前电站、跨越朱峒河、瓦缸头、打石坑、虎背隧道,终于丰城镇平地围村。

线路起讫里程K74+500~K81+580,线路全长7.08km。

本标段主线路基长5724m,路
基挖方244.7万m3、路基填筑191.9万m3,防护及排水圬工6.87万m3。

2、试验段工程概况
我部拟将填方试验段位置选择在地质条件具有代表性的K80+840~K80+980路基段,全长140m。

三、试验目的
1、经过路基94区填筑试验段施工,摸索并总结出94区填方路基填筑的松铺厚度、碾压在不同自然条件下碾压设备的碾压遍数、碾压速度和施工的理想设备配置组合。

2、验证我部所采用的试验段施工工艺方案的合理性,并进行优化。

3、检验施工机械性能、施工技术水平及质量保证体系运转情况,经过本试验段施工,收集相关数据,指导本标段所有碎石土回填全面施工并达到技术质量标准。

四、试验段实施时间
计划开工日期: 4月15日
计划结束日期: 4月25日
五、施工组织和施工安排
(一)试验段现场管理人员表
(二)试验段施工主要机械配置表
(三)测量、检测仪器设备的配备表
六、质量标准及检测频率
路基填方检验标准按照《公路工程质量检验评定标准》土方路基质量标准要求。
