2019版国家注册一级建造师《建设工程项目管理》测试题A卷 含答案
2019版国家注册一级建造师《建设工程项目管理》测试题A卷含答案考试须知:1、考试时间:180分钟,满分为130分。
2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。
3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。
4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。
姓名:___________考号:___________一、单选题(共70题,每题1分。
选项中,只有1个符合题意)1、对一个建设工程项目而言,项目信息门户的主持者一般是项目的()。
A、业主B、设计单位C、主管部门D、施工单位2、某工程基础包含开挖基槽、浇筑混凝土垫层,砌筑砖基础三项工作,分三个施工段组织流水施工,每项工作均由一个专业班组施工,各工作在各施工段上的流水节拍分别是 4天、1 天和 2 天,混凝土热层和砖基础之间有 1 天的技术间歇。
在保证各专业班组连续施工的情况下,完成该基础施工的工期是()天。
A.8B.12C.18D.223、在工期紧迫,无法按照常规编制招标文件招标时,可采用的成本加酬金合同的形式是()。
A.成本加固定费用合同B.成本加固定比例费用合同C.成本加奖金合同D.最大成本加费用合同4、在进行月(季)度成本分析时,如果存在“政策性”亏损,则应()。
A.增加收入,弥补亏损B.降低标准,防止再超支C.暂停生产,等待政策调整D.控制支出,压缩超支额5、东方建筑公司某月计划开挖土方4000m3,预算单价72元/m3,月末检查时实际完成工程量为4500m3,实际单价68元/m3,则该工程的费用偏差(CV)为()元。
A.18000B.16000C.36000D.340006、建设工程项目结构图描叙的是()。
A.组织系统中各部门的职责分工B.工作对象之间的关系C.组织系统中各子系统之间的关系D.项目参与各方的关系7、工程咨询服务合同的计价方式主要采用()。
A、总价合同和成本加酬金合同B、总价合同和单价合同C、单价合同和成本加酬金合同D、总价合同、单价合同和成本加酬金合同8、下列施工成本分析依据中,属于既可对已发生的,又可对尚未发生或正在发生的经济活动进行核算的是()。
A.会计核算B.业务核算C.统计核算D.成本预测9、施工成本计划的编制以成本预测为基础,关键是确定()。
A.目标成本B.预算成本C.计划成本D.实际成本10、某工作有三项紧后工作,持续时间分别为4天、5天、6天,对应的最迟完成时间分别为第18天、第16天、第14天,则该工作的最迟完成时间是第()天。
A.14B.12C.8D.611、根据施工质量控制点的要求,混凝土冬期施工应重点控制的技术参数是()。
A、受冻临界强B、养护标准C、内外温差D、保温系数12、关于延误工期索赔,下列说法正确的是()。
A. 单一延误是可索赔延误B. 共同延误是不可索赔延误C. 交叉延误可能是可索赔延误D. 非关键线路延误是不可索赔延误13、对于承包商自有的施工机械,当发生索赔事件时,其费用索赔通常按照()进行计算。
A.台班折旧费B.台班费C.设备使用费D.台班折旧费+调进调出费14、关于FIDC《永久设备和设计一建造合同条件》的说法正确的是()。
A.适用于由发包人负责设计的工程项目B.业主委派工程师负责合同管理C.合同计价来用单价合同方式D.承包商只负责提供设备及工程建造15、根据《建筑安装工程费用项目组成》,工程排污费属于建筑安装工程费中的()。
A、企业管理费B、措施费C、规费D、直接工程费16、安全检查后应编写安全检查报告,其内容不包括()。
A. 未达标项目B. 已达标项目C. 存在问题D. 责任落实17、根据《建设工程项目管理规范》(GB/T50326-2006)条文中的风险等级评价估表,如果某个风险事件将对项目造成中度损失,且发生的可能性很大。
则该事件的风险等级为()级。
A、5B、4C、3D、218、根据《世行采购指南》,投标保证金应当在投标有效期满后()天内一直有效。
A.28B.30C.56D.6019、按照国际工程的惯例,当建设工程采用指定分包时,()应对分包工程的工期目标和质量目标负责。
A.业主方B.监理方C.施工总承包方D.劳务分包方20、对每一个质量特性或问题,采用图解的方法逐层深入排查可能原因。
然后确定其中最重要原因,进行有的放矢的处置和管理,这是()的基本思想。
A. 分层法B. 因果分析法C. 排列图法D. 直方图法21、关于施工企业生产安全事故应急预案实施规定的说法,正确的是()。
A.每年至少组织两次专项应急预案演练B.每半年至少组织两次现场处置方案演练C.法定代表人发生变化时,应当及时修订D.周围环境发生变化时,即使没有形成新的重大危险源也应及时进行修订22、关于建设工程安全事故报告的说法,正确的是()。
A.各行业专业工程可只向有关行业主管部门报告B.安全生产监督管理部门除按规定逐级上报外,还应同时报告本级人民政府C.一般情况下,事故现场有关人员应立即向安全生产监督部门报告D.事故现场有关人员应直接向事故发生地县级以上人民政府报告23、根据进度计划安排在某一时刻所应完成的工作,以预算为标准所需要的资金总额是()。
A.未完工作预算费用B.已完工作的实际费用C.已完工作预算费用D.计划工作预算费用24、当关键线路的实际速度比计划进度拖后时,应在尚未完成的关键工种中,选择()的工作,压缩其作业持续时间。
A、资源强度小或费用低B、资源强度小且持续时间短C、资源强度大或持续时间短D、资源强度大且费用高25、对于工程变更的责任分析与补偿要求,下列说法中不正确的是()。
A. 因环境变化、不可抗力导致的设计修改,由业主承担责任,由此给承包人带来工期的延长和费用的增加应该向业主索赔B. 因承包人施工过程、施工方案出现错误导致的设计修改,应由承包人承担责任C. 无论是否会给业主带来好处,施工方案的变更需经业主书面同意D. 业主与承包人签订合同之前,可以要求承包人对施工方案做出补充或修改,以使施工方案更符合业主要求26、与施工总承包模式相比,施工总承包管理模式具有的优势是()。
A.业主方招标及合同管理工作量小B.工程款项支付便捷C.缩短建设周期D.简化管理流程27、建立工程项目质量控制系统时,确定质量责任静态界面的依据是法律法规、合同条件和()。
A、设计与施工单位间的责任划分B、质量管理的资源配置C、组织内部职能分工D、质量控制协调制度28、某项目招标时,因图纸、规范准备不充分不能椐此确定合同价格而仅能制定一个估算指标,则适宜采用的合同形式是()。
A、成本加固定用合同B、最大成本加费用合同C、成本加奖金合同D、成本加固定比例用合同29、根据《建设工程监理规范》(GB/T50319-2013),工程建设监理实施细则必须经()批准。
A.监理单位技术负责人B.总监理工程师C.专业监理工程师D.监理单位法定代表人30、某工程施工中出现了意外情況,导致工程量由原来的2500m3增加到3000m3,原定工期为30天,合同规定工程量变动10%为承包商应承担风险,则可索赔工期为()天。
A、6B、5C、3D、2.531、施工合同实施中,“项目经理将任务的责任分解,并落实到具体人员”的活动属于()的内容。
A.合同分析B.合同跟踪C.合同交底D.合同实施控制32、某工程因发包人原因造成承包人自有施工机械窝工10天,该机械市场租赁费为12O0元/天,进出场费2000元,台班费400元/台班,其中台班折旧费16元/台班;计划每天工作1台班,共使用40天,则承包人索赔成立的费用是()元。
A.1600B.4000C.12000D.1250033、下列不属于我国担保法规定的担保方式的是()。
A. 保证B. 抵押C. 留置D. 罚金34、承包商就已完工,经检验合格的工程提出支付申请,监理工程师复核后,业主批准支付申请,此工作程序属于()流程。
A.物资采购工作B.信息处理工作C.设计工作D.管理工作35、建设工程项目实施阶段策划的主要任务是确定()。
A、项目建设的总目标B、如何实现项目的目标C、项目建设的指导思想D、如何组织项目的建设36、关于建设工程项目施工成本的说法,正确的是()。
A.施工成本计划是对未来的成本水平和发展趋势作出估计B.施工成本核算是通过实际成本与计划的对比,评定成本计划的完成情况C.施工成本考核是通过成本的归集和分配,计算施工项目的实际成本D.施工成本管理是通过采取措施,把成本控制在计划范围内,并最大程度的节约成本37、关于国际工程施工承包合同争议解决的说法正确的是()。
A、国际工程施工承包合同争议解决中,仲裁实行一裁终决制B、国际工程施工承包合同争议解决中,诉込是首选方案C、国际工程施工承包合同争议最有效的解決方式是协商D、FIDIC合同中,DAB作出的裁决是强制性的38、根据《建设工程监理规范》(GB/T50319—2013),工程建设监理实施细则必须经()批准。
A.监理单位技术负责人B.专业监理工程师C.监理单位法定代表人D.总监理工程师39、为实现建设工程项目进度目标,对进度进行控制的同时,还应()。
A.进行投资控制B.分析影响工程进度的风险,并在分析的基础上采取风险管理措施C.重视健全项目质量管理体系工作D.重视信息技术的应用40、项目目标动态控制的核心是:在项目实施的过程中定期地进行项目目标()的比较。
A.偏差值和调整值B.偏差值和实际值C.计划值和实际值D.计划值和调整值41、监理工程师通过对某项目进度实际值与计划值的比较,发现进度推迟了,这是属于管理的( )职能。
A. 提出问题B. 筹划C. 决策D. 检查42、在下列目标控制措施中,属于经济措施的是()。
A.落实加快工程进度所需的资金B.改变施工方法和改变施工机具C.强化合同管理D.调整项目管理班子人员43、根据施工组织设计的管理要求,重点、难点分部(分项)工程施工方案的批准人是()。
A.项目技术负责人B.施工单位技术责任人C.项目负责人D.总监理工程师44、在施工总承包管理模式下,施工项目总体管理和目标控制的责任由()承担。
A、业主B、分包单位C、施工总承包管理单位D、施工总承包单位45、下列工程担保中,应由发包人出具的有()。
A.支付担保B.履约担保C.预付款担保D.保修担保46、下列为加快进度而采取的各项措施中,属于技术措施的是()。
A、编制进度控制工作流程B、实行班组内部承包制C、用大模板代替小钢模D、重视计算机软件的应用47、关于投标文件的说法,正确的是()。
A、通常投标文件中需要提交投标担保B、投标文件在对招标文件的实质性要求作出响应后,可另外提出新的要求C、投标书只需要盖有投标企业公章或企业法定代表人名章D、投标书可由项目所在地的企业项目经理部组织投标,不需要授权委托书48、通过()比率法的分析,可以考察成本总量的构成情况及各成本项目占成本总量的比重,同时也可看出量、本、利的比例关系,从而为寻求降低成本的途径指明方向。
2019年一级建造师《建设工程项目管理》真题A卷 (含答案)
2019年一级建造师《建设工程项目管理》真题A卷 (含答案)考试须知:1、考试时间:180分钟,满分为130分。
2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。
3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。
4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。
姓名:___________考号:___________一、单选题(共70题,每题1分。
选项中,只有1个符合题意)1、在施工成本计划中,()施工成本计划是项目施工准备阶段的施工预算成本计划,是以项目实施方案为依据,以落实项目经理责任目标为出发点,采用企业的施工定额通过施工预算的编制而形成的。
A.控制性B.竞争性C.实施性D.项目性2、根据《建设工程项目管理规范》,项目管理实施规划应包括()。
A、项目管理目标规划B、项目采购与资源管理规划C、项目招标和发包工作程序D、职业健康安全和环境管理计划3、在对合同中质量验收、工程移交和保修条款的分析中,应对重要的验收要求、()以及验收所带来的法律后果作说明。
A.时间、程序B.时间、地点C.人员、责任D.质量、进度4、根据《建设工程监理合同(示范文本)》,监理工作的内容包括()。
A、主持图纸会审会议B、主持第一次工地会议C、组织工程竣工竣工验收D、编制工程质量评估报告5、在项目目标动态控制中,为避免项目目标偏离的发生,除了项目目标的过程控制的动态控制外,还应重视()的主动控制。
A.事前控制B.事中控制C.事后控制D.全过程控制6、建设工程管理工作是一种增值服务工作,下列属于工程建设增值的是()。
A.确保工程使用安全B.提高工程质量C.满足最终用户的使用功能D.有利于工程维护7、关于大型建设工程项目总进度目标论证的说法,正确的是()。
A、大型建设工程项目总进度论证的核心工作是偏制总进度纲要B、大型建设工程项目总进度目标论证首先开展的工作是调查研究和收集资料C、大型建设工程项目总进度目标的确定应在项目的实施阶段进行D、若编制的总进度计划不符合项目的总进度目标,应调整总进度目标8、关于单位工程竣工验收的说法,错误的是()。
2019年国家一级建造师《建设工程项目管理》真题A卷 含答案
2019年国家一级建造师《建设工程项目管理》真题A卷含答案考试须知:1、考试时间:180分钟,满分为130分。
2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。
3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。
4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。
姓名:___________考号:___________一、单选题(共70题,每题1分。
选项中,只有1个符合题意)1、属于待检点的是()。
A.重要作业B.特种作业C.专门工艺D.隐蔽工程2、建设工程项目进度控制的管理观念方面存在的主要问题不包括()。
A.缺乏动态控制的观念B.缺乏进度计划系统的观念C.缺乏计划系统集成控制的观念D.缺乏进度计划多方案比较和优选的观念3、建设工程项目结构图描述的是( )。
A.工作对象之间的关系B.组织系统中各部门的职责分工C.项目各参与方之间的关系D.组织系统中各子系统之间的关系4、根据《建设工程项目管理规范》(GB/T50326-2006)条文中的风险等级评价估表,如果某个风险事件将对项目造成中度损失,且发生的可能性很大。
则该事件的风险等级为()级。
A、5B、4C、3D、25、某县一建筑工地发生生产安全重大事故,则事故调查组应由()负责组织。
A、事故发生地县级人民政府B、国务院安全生产监督管理部C、事故发生单位D、事故发生地省级人民攻府6、根据事故造成损失的程序,下列工程质量事故中,属于重大事故的是()。
A.造成1亿元以上直接经济损失的事故B.造成1000万元以上5000元以下直接经济损失的事故C.造成100万以上1000万元以下直接经济损失的事故D.造成5000元以上1亿元以下直接经济损失的事故7、项目经理部对竣工工程成本核算的目的是()。
A. 考核项目管理绩效B. 寻求进一步降低成本的途径C. 考核企业经营效益D. 分析成本偏差的原因8、下列建设工程项目施工成本分析方法中,属于分析各种因素对成本影响程度的是()。
2019年一级建造师《建设工程项目管理》真题A卷 含答案

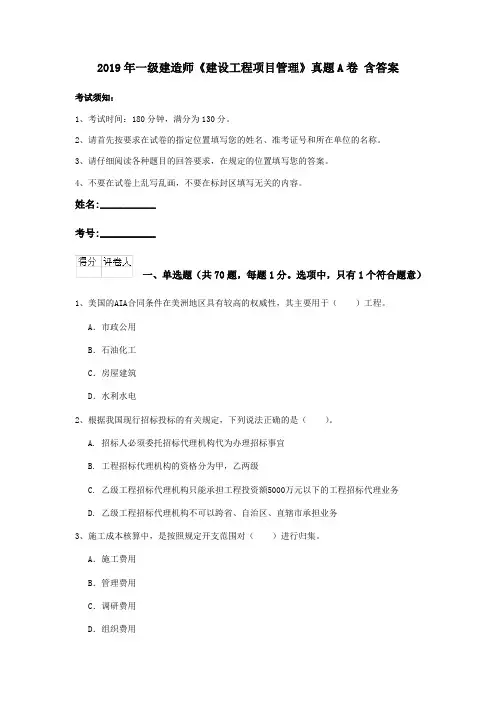

2019年一级建造师《建设工程项目管理》真题A卷含答案考试须知:1、考试时间:180分钟,满分为130分。
2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。
3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。
4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。
姓名:___________考号:___________一、单选题(共70题,每题1分。
选项中,只有1个符合题意)1、美国的AIA合同条件在美洲地区具有较高的权威性,其主要用于()工程。
A.市政公用B.石油化工C.房屋建筑D.水利水电2、根据我国现行招标投标的有关规定,下列说法正确的是()。
A. 招标人必须委托招标代理机构代为办理招标事宜B. 工程招标代理机构的资格分为甲,乙两级C. 乙级工程招标代理机构只能承担工程投资额5000万元以下的工程招标代理业务D. 乙级工程招标代理机构不可以跨省、自治区、直辖市承担业务3、施工成本核算中,是按照规定开支范围对()进行归集。
A.施工费用B.管理费用C.调研费用D.组织费用4、质量控制点的重点控制对象主要包括10个方面的内容,其中不属于特殊地基或特种结构方面内容的是()。
A.膨胀土地基处理B.红黏土地基处理C.屋架的安装固定D.大跨度结构的重要部位5、某土方工程,月计划工程量2800m3,预算单价25元/m3;到月末时己完工程量3000m3,实际单价26元/m3。
对该项工作采用赢得值法进行偏差分析的说法,正确的是()。
A. 己完工作实际费用为75000元B. 费用绩效指标 1,表明项目运行超出预算费用C. 进度绩效指标 1,表明实际进度比计划进度拖后D. 费用偏差为-3000元,表明项目运行超出预算费用6、某建设工程项目业主委托工程咨询单位为其提供全过程项目管理服务,并委托工程监理单位实施监理,若采用建设工程项目总承包模式,则设计阶段项目质量目标的决策者应是()。
A.工程咨询单位B.工程监理单位C.项目总承包单位D.业主7、根据《世行采购指南》,投标保证金应当在投标有效期满后()天内一直有效。
2019年一级建造师《建设工程项目管理》试卷A卷 含答案
2019年一级建造师《建设工程项目管理》试卷A卷含答案考试须知:1、考试时间:180分钟,满分为130分。
2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。
3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。
4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。
姓名:___________考号:___________一、单选题(共70题,每题1分。
选项中,只有1个符合题意)1、我国建设工程常用的担保方式中,担保金额最大的是()。
A、投标担保B、保修担保C、履约担保D、付款担保2、某工程由于图纸、规范等准备不充分,招标方仅能制定一个估算指标,则在招标时宜采用成本加酬金合同形式的()。
A.成本加固定费用合同B.成本加固定比例费用合同C.成本加奖金合同D.最大成本加费用合同3、下列建设项目信息中,属于经济类信息的是()。
A.编码信息B.质量控制信息C.工作量控制信息D.设计技术信息4、施工安全控制程序包括:①安全技术措施计划的落实和实施;②编制建设工程项目安全技术措施计划;③安全技术措施计划的验证;④确定每项具体建设工程项目的安全目标;⑤持续改进。
其正确顺序是()。
A、②-③-④-①-⑤B、②-④-①-③-⑤C、④-②-①-③-⑤D、④-②-③-①-⑤5、根据攻府主管部门有关建设工程劳动用工管理规定,建筑施工企业应将项目作业人员有关情在当地里算业企业信忌言理系统中如实填报,人员发生変更的,应在変更后()个工作日内做相应变更。
A、30B、15C、14D、76、运用动态控制原理进行建设过程项目投资控制,首先进行的工作是()。
A、分析投资构成,确定投资控制的重点B、分析并确定影响投资控制的因素C、进行投资目标分解,确定投资控制的计划值D、收集经验数据,为投资控制提供参考值7、我国实施国家信息化以( )为导向。
A.制度创新和技术创新B.信息资源开发和利用C.信息技术应用D.信息化带动工业化8、在一份保险合同中,保险人承担或给付保险金责任的最高额度是该份保险合同的()。
2019年国家注册一级建造师《建设工程项目管理》真题A卷 (含答案)
2019年国家注册一级建造师《建设工程项目管理》真题A卷 (含答案)考试须知:1、考试时间:180分钟,满分为130分。
2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。
3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。
4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。
姓名:___________考号:___________一、单选题(共70题,每题1分。
选项中,只有1个符合题意)1、建设单位在施工阶段进行施工质量控制的目标是()。
A、确保竣工项目达到投资决策确定的质量标准B、确定施工质量达到优良标准C、确保工程施工质量不出现质量缺陷D、确保施工活动的正常进行2、根据施工质量控制点的要求,混凝土冬期施工应重点控制的技术参数是()。
A.受冻临界强B.养护标准C.内外温差D.保温系数3、下列项目策划的工作内容中,于项目实施管理策划的是()。
A、项目实施期管理总体方案B、生产运营期设施管理总体方案C、生产运营期经营管理总体方案D、项目风险管理与工程保险方案4、在下列目标控制措施中,属于经济措施的是()。
A.落实加快工程进度所需的资金B.改变施工方法和改变施工机具C.强化合同管理D.调整项目管理班子人员5、对于工程变更的责任分析与补偿要求,下列说法中不正确的是()。
A. 因环境变化、不可抗力导致的设计修改,由业主承担责任,由此给承包人带来工期的延长和费用的增加应该向业主索赔B. 因承包人施工过程、施工方案出现错误导致的设计修改,应由承包人承担责任C. 无论是否会给业主带来好处,施工方案的变更需经业主书面同意D. 业主与承包人签订合同之前,可以要求承包人对施工方案做出补充或修改,以使施工方案更符合业主要求6、当关键线路的实际速度比计划进度拖后时,应在尚未完成的关键工种中,选择()的工作,压缩其作业持续时间。
A、资源强度小或费用低B、资源强度小且持续时间短C、资源强度大或持续时间短D、资源强度大且费用高7、下列工程担保中,以保护承包人合法权益为目的的是()。
2019年国家一级建造师《建设工程项目管理》真题A卷 附解析
2019年国家一级建造师《建设工程项目管理》真题A卷附解析考试须知:1、考试时间:180分钟,满分为130分。
2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。
3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。
4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。
姓名:___________考号:___________一、单选题(共70题,每题1分。
选项中,只有1个符合题意)1、建设工程项目管理就是自项目开始到完成,通过()使项目目标得以实现。
A、项目策划和项目组织B、项目控制和项目协调C、项目组织和项目控制D、项目策划和项目控制2、关于施工总承包单位安全责任的说法,正确的是()。
A.总承包单位的项目经理是施工企业第一负责人B.业主指定的分包单位可以不服从总承包单位的安全生产管理C.分包单位不服从管理导致安全生产事故的,总承包单位不承担责任D.总承包单位对施工现场的安全生产负总责3、将已汇总的人工、材料、机械台班消耗数量分别乘以所在地区的人工工资标准、材料预算价格、机械台班单价,计算出人料机的表格是()。
A、施工预算表B、工程量计算汇总表C、施工预算工料分析表D、顶目造价取费表4、建设工程中采用的投标保函、履约保函等方式,属于我国《担保法》中的()。
A.抵押B.留置C.定金D.保证5、根据《建设工程质量管理条例》未经( )签字,建设单位不拔付工程款、不得进行竣工验收。
A.专业监理工程师B.建设单位现场工程师C.政府质呈管理部D.总监理工程师6、按子项目组成编制的施工成本计划,首先要把项目总施工成本分解到()和单位工程中去。
A.分部工程B.分项工程C.检验批D.单项工程7、关于项目结构分析的说法,正确的是()。
A、同一个建设工程项目只有一个项日结构的分解方法B、居住建筑开发项目可根据建设的时间对项目结构进行逐层分解C、群体项目最多可进行到第二层次的分解D、单体工程不应再进行项目结构分解8、承包商采购合格水泥,进入工地90天后,再次检查发现该批水泥强度值低于国家规范要求值,由此产生的损失应由()负责。
2019年注册一级建造师《建设工程项目管理》真题A卷 含答案
2019年注册一级建造师《建设工程项目管理》真题A卷含答案考试须知:1、考试时间:180分钟,满分为130分。
2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。
3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。
4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。
姓名:___________考号:___________一、单选题(共70题,每题1分。
选项中,只有1个符合题意)1、施工方进度控制的任务是()。
A.根据施工任务委托合同对施工进度的要求控制施工进度B.控制整个项目实施阶段的进度C.依据施工组织设计对施工进度的要求控制施工进度D.依据施工承包合同对施工进度的要求控制施工进度2、关于施工企业生产安全事故应急预案实施规定的说法,正确的是()。
A.每年至少组织两次专项应急预案演练B.每半年至少组织两次现场处置方案演练C.法定代表人发生变化时,应当及时修订D.周围环境发生变化时,即使没有形成新的重大危险源也应及时进行修订3、下列各项措施中,()是建设工程项目进度控制的技术措施。
A. 确定各类进度计划的审批程序B. 选择工程承发包模式C. 优选项目设计、施工方案D. 选择合理的合同结构4、关于建筑施工企业劳动用工的说法,错误的是()。
A.建筑施工企业与劳动者应当自试用期满后,按照劳动合同法规的规定签订书面劳动合同B.建筑施工企业应当相关规定办理工手续,不得使用零散工C.建筑施工企业应当将每个工程项目中的施工管理,作业人员劳务档案中有关情况在当地建筑业企业信息管理系统中按规定如实填报D.劳动合同应一式三份,双方当事人各持一份,劳动者所在工地保留一份备查5、下列各项中.不属于劳务分包合同中承包人义务的是()。
A.编制施工组织设计B.组织编制年、季、月施工计划C.负责工程测量定位D.科学安排作业计划6、某网络计划中,工作A有2个紧后工作B、C,工作A、B之间的时间间隔为1天,工作A、C 之间的时间间隔为2天,其中工作B的总时差为2天,工作C的总时差为3天,则工作A的总时差为()天。
