2019年一级建造师市政知识点总结-施工测量
2019年一级建造师《市政》重要知识点汇总

2019年一级建造师《市政》重要知识点汇总一、城镇道路工程1、城镇道路分类按地位分:快速路、主干路、次干路、支路。
按力学特性分:柔性路面(如沥青类路面)和刚性路面(如水泥混凝土路面)。
2、沥青路面结构组成垫层:改善土基的湿度和温度状况。
基层:主要承重层。
面层:直接同行车和大气相接触。
3、沥青路面性能要求垫层:排水、隔水、防冻、防污。
基层:足够的强度、扩散荷载的能力、水稳定性、抗冻性。
面层:平整度、承载能力、温度稳定性、抗滑能力、透水性、噪声量。
4、水泥混凝土路面构造垫层:同沥青路面垫层。
基层:防止唧泥、错台等病害。
面层:多采用普通(素)混凝土板。
5、不同形式挡土墙的结构特点重力式:依靠自重抵抗土压力。
衡重式:利用衡重台上填土的下压作用和全墙重心的后移增加墙体稳定。
6、城镇道路路基施工技术填土路基:清表、填方高度内的管涵顶面填土 500mm 以上才能用压路机碾压。
挖土路基:挖方段不得超挖,应留有碾压到设计标高的压实量。
7、城镇道路路基压实作业要点合理选用压实机具。
压实方法与压实厚度:先轻后重、先静后振、先低后高、先慢后快,轮迹重叠。
8、岩土分类与不良土质处理方法软土:常用处理方法有表层处理法、换填法、重压法、垂直排水固结法等。
湿陷性黄土:采取灰土垫层法、强夯法、灰土挤密桩等处理。
二、城市桥梁工程1、桥梁的基本组成上部结构:桥跨结构。
下部结构:桥墩、桥台、墩台基础。
支座系统。
附属设施:桥面系、伸缩缝、桥头搭板、锥形护坡等。
2、桥梁的分类按受力特点分:梁式桥、拱式桥、刚架桥、悬索桥、组合体系桥。
按跨径大小和多跨总长分:特大桥、大桥、中桥、小桥。
3、模板、支架和拱架的设计与施工设计荷载:计算强度用、验算刚度用。
施工预拱度应考虑的因素:结构预拱度、支架和拱架的弹性变形、非弹性变形。
4、钢筋施工技术钢筋的级别、种类和直径应按设计要求采用。
钢筋的连接方式:焊接、机械连接、绑扎连接。
5、混凝土施工技术混凝土的配合比设计。
2019一级建造师建筑工程知识点:施工测量的内容和方法

2019一级建造师建筑工程知识点:施工测量的内容和方法正在准备考试的你,来试试小编为你精心准备了2019一级建造师建筑工程知识点:土方开挖施工,希望能够帮助到你,想知道更多相关资讯,请关注网站更新。
2019一级建造师建筑工程知识点:施工测量的内容和方法知识点一:施工测量的基本工作1.测角、测距、测高差是测量的基本工作。
2.平面控制测量原则:由整体到局部,以避免放样误差的积累。
3.大中型的施工项目,应先建立场区控制网,再分别建立建筑物施工控制网,以建筑物平面控制网的控制点为基础,测设建筑物的主轴线,根据主轴线再进行建筑物的细部放样。
规模小或精度高的独立项目或单位工程,可通过市政水准测控控制点直接布设建筑物施工控制网。
4.高程控制测量宜采用水准测量。
知识点二:施工测量的内容主要包括施工控制网的建立(场区、建筑物);建筑物定位、基础放线及细部测设;竣工图的绘制。
知识点三:建筑物细部点平面位置的测设方法1.直角坐标法:当建筑场地的施工控制网为方格网或轴线形式时,采用直角坐标法放线最为方便。
2.极坐标法:极坐标法适用于测设点靠近控制点,便于量距的地方。
3.角度前方交会法:适用于不便量距或测设点远离控制点的地方,对于一般小型建筑物或管线的定位,也可采用此法。
4.距离交会法:从控制点到测设点的距离,若不超过测距尺的长度时,可用距离交会法来测定。
用距离交会法来测定点位,不需要使用仪器,但精度较低。
5.方向线交会法:测定点由相对应的两已知点或两定向点的方向线交会而得。
方向线的设立可以用经纬仪,也可以用细线绳。
知识点四:建筑物细部点高程位置的测设计算公式:HB=HA+a-b,即前视点读数+前视点高程=后视点读数+后视点高程(2005年真题)A点高程为36.05m,现取A点为后视点,B点为前视点,水准测量,前视点读数为1.12m,后视点读数为1.22m,则B点的高程为( )m。
A.35.15B.35.95C.36.15D.36.95『正确答案』C『答案解析』本题考查的是施工测量的内容和方法。
一级市政建造师—施工测量与监测知识点

施工测量与监测一、施工测量主要内容与常用仪器工程测量应以中误差作为衡量测绘精度的标准,并应以2倍中误差作为极限误差。
施工测量主要内容包括以下几个方面:(1)交接桩及验线;(2)内业计算与复核;(3)施工控制网建立;(4)定期复核。
(5)施工放线。
(6)外业测量。
(7)测量仪器管理。
(8)竣工测量。
施工前,建设单位应向施工单位和监理单位提供导线控制点、高程控制点的资料,各方签署交接桩文件纪要。
1、原则:有整体到局部,先控制后细部;2、常用仪器全站仪:施工平面控制网的测量,适用点间水平距离、水平角度测量、三角高程测量;市政工程主要测量三角高程和三维坐标经纬仪:测量水平角和竖直角,有光学经纬仪和电子经纬仪;光学水准仪:测量构筑物标高和高程,HA+a=HB+b;激光准直仪:用于角度测量和定向准直测量,适用于长距离、大直径及高耸构筑物控制测量的平面坐标传递、同心度找正测量;卫星定位仪(RTK):定位精度为厘米级;空间三维坐标,适合管线、道路、桥隧、水厂等,直接进行现场实时放样、中桩测量、点位测量;陀螺全站仪:用于地下隧道的中线方位校核;激光铅垂仪:用于市政工程垂直定向、地面向井下传递平面坐标和方向;取代挂垂线或经纬仪方法垂直测量;通常用于变形观测的光学仪器有:精密电子水准仪、静力水准仪、全站仪;机械式仪表常用的有倾斜仪、千分表、轴力计等;电测式传感器可分为电阻式、电感式、差动式和钢弦式。
测量记录应做到表头完整、字迹清楚、规整,严禁擦改、涂改,必要时可斜线划掉改正,但不得转抄。
3、施工测量技术要点道路施工测量:各类控制桩直线范围内桩间距10-20m,平曲线、竖曲线桩间距5-10m;高程采用符合水准测量,交叉路口、匝道出入口等不规则地段高程采用方格网或等分圆分层测定;平面位置以道路中心线为基准,高程以道路中心线部位的路面高程为基准;填方段路基应每填一层恢复一次中线、边线并进行高程测设,在距路床1.5m范围应按设计纵、横坡线控制。
一建【市政】精讲 (67)测量主要内容与常用仪器

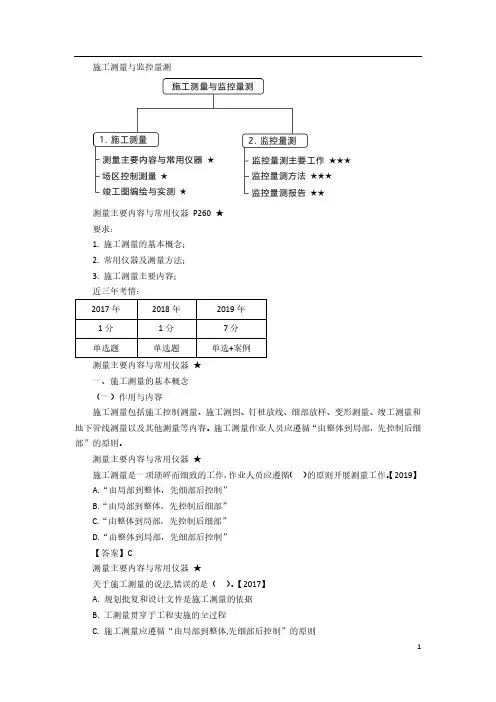

施工测量与监控量测测量主要内容与常用仪器P260 ★要求:1. 施工测量的基本概念;2. 常用仪器及测量方法;3. 施工测量主要内容;近三年考情:2017年2018年2019年1分1分7分单选题单选题单选+案例测量主要内容与常用仪器★一、施工测量的基本概念(一)作用与内容施工测量包括施工控制测量、施工测图、钉桩放线、细部放样、变形测量、竣工测量和地下管线测量以及其他测量等内容。
施工测量作业人员应遵循“由整体到局部,先控制后细部”的原则。
测量主要内容与常用仪器★【2019】施工测量是一项琐碎而细致的工作,作业人员应遵循()的原则开展测量工作。
A.“由局部到整体,先细部后控制”B.“由局部到整体,先控制后细部”C.“由整体到局部,先控制后细部”D.“由整体到局部,先细部后控制”【答案】C测量主要内容与常用仪器★关于施工测量的说法,错误的是()。
【2017】A. 规划批复和设计文件是施工测量的依据B. 工测量贯穿于工程实施的全过程C. 施工测量应遵循“由局部到整体,先细部后控制”的原则D. 综合性工程使用不同的设计文件时,应进行平面控制网联测【答案】C测量主要内容与常用仪器★(二)准备工作1. 依据施工组织设计和施工方案,编制施工测量方案。
2. 对仪器进行必要的检校。
3. 测量作业前、后均应采用不同数据采集人核对的方法,分别核对从图纸上采集的数据、实测数据的计算过程与计算结果,并据以判定测量成果的有效性。
测量主要内容与常用仪器★(三)基本规定(四)作业要求1. 测量作业人员,应经专业培训、考核合格,持证上岗。
2. 控制桩要注意保护,经常校测,保持准确。
3. 测量记录应使按规定填写并按编号顺序保存。
表头完整、字迹清楚、规整,严禁擦改、涂改,必要可斜线划掉改正,但不得转抄。
4. 应建立测量复核制度。
测量主要内容与常用仪器★测量主要内容与常用仪器★二、常用仪器及测量方法施工测量仪器主要有:全站仪、经纬仪、水准仪、平板仪、测距仪、激光准直(铅直)仪、卫星定位仪器(如GPS-RTK)及其配套器具、陀螺全站仪等。
一建《市政公用工程管理与实务》施工测量

lK417010 施工测量lK417011 施工测量主要内容与常用仪器一、施工测量的基本概念(二)准备工作(2)对仪器进行必要的检校,保证仪器满足规定的精度要求;所使用的仪器必须在检定周期之内,应具有足够的稳定性和精度,适于放线工作的需要。
二、常用仪器及测量方法市政公用工程常用的施工测量仪器主要有:全站仪、经纬仪、光学水准仪、自动安平水准仪、数字水准仪、激光准直(铅直)仪、GPS-RTK 及其配套器具、陀螺全站仪等。
一、施工测量主要内容(一)道路施工测量(1)道路工程的各类控制桩就包括:起点、终点、转角点与平曲线、竖曲线的基本元素点及中桩、边线桩、里程桩、高程桩等。
(2)道路直线段范围内,各类桩间距一般为 10~20m。
平曲线和竖曲线范围内的各类桩间距宜控制在 5~10m。
(3)道路高程测量应采用附合水准测量。
交叉路口、匝道出入口等不规则地段高程放线应采用方格网或等分圆网按结构分层测定。
(4)道路及其附属构筑物平面位置应以道路中心线作施工测量的控制基准,高程应以道路中心线部位的路面高程为基准。
(5)填方段路基应每填一层恢复一次中线、边线并进行高程测设,在距路床顶 1.5m 范围应按设计纵、横坡放线控制。
(二)桥梁施工测量(1)桥梁工程的各类控制桩包括:中桩及墩、台的中心桩和定位桩等。
(2)桥梁放线应根据桥梁的形式、跨径、设计要求的施工精度及现场环境条件确定放线方法,以及是否需要重新布设或加密控制网点。
(3)当水准路线跨越河、湖等水体时,应采用跨河水准测量方法校核。
视线离水面的高度不小于 2m。
(4)桥梁基础、墩、台与上部结构等各部位的平面、高程均应以桥梁中线位置及其相应的桥面高程为基准。
(5)施工前应测桥梁中线和各墩、台的纵轴与横轴线定位桩,作为施工控制依据。
(6)支座(垫石)和梁(板)定位应以桥梁中线和盖梁中轴线为基准,依施工图尺寸进行平面施工测量,支座(垫石)和梁(板)的高程以其顶部高程进行控制。
2019年一级建造师《市政》重要知识点汇总

2019年一级建造师《市政》重要知识点汇总一、城镇道路工程1、城镇道路分类城镇道路分为快速路、主干路、次干路和支路四个等级。
快速路应中央分隔、全部控制出入且控制出入口间距及形式,以实现交通连续通行;主干路连接城市各主要分区,以交通功能为主;次干路为区域交通集散服务,兼有服务功能;支路解决局部地区交通,以服务功能为主。
2、沥青路面结构组成沥青路面结构由面层、基层、垫层组成。
面层直接承受行车荷载作用,应具有较高的强度、刚度、耐磨、不透水和高低温稳定性;基层是路面结构中的承重层,主要承受车辆荷载的竖向力,并把面层下传的应力扩散到垫层或土基;垫层改善土基的湿度和温度状况,保证面层和基层的强度稳定性和抗冻胀能力。
3、沥青混合料的组成与材料沥青混合料主要由沥青、粗集料、细集料、矿粉组成,有的还加入聚合物和木纤维素。
按级配原则构成的沥青混合料,其结构组成可分为悬浮密实结构、骨架空隙结构、骨架密实结构。
4、水泥混凝土路面构造水泥混凝土路面由垫层、基层、面层组成。
垫层在温度和湿度状况不良的城镇道路上设置;基层应具有足够的抗冲刷能力和较大的刚度;面层应具有足够的强度、耐久性、表面抗滑、耐磨、平整。
二、城市桥梁工程1、桥梁的基本组成与常用术语桥梁由上部结构、下部结构、支座系统和附属设施四个基本部分组成。
上部结构通常指桥跨结构,下部结构包括桥墩、桥台和基础。
常用术语有净跨径、总跨径、计算跨径、桥梁高度、桥下净空高度等。
2、模板、支架和拱架的设计与施工模板、支架和拱架应具有足够的承载能力、刚度和稳定性。
设计时应考虑施工期间的各种荷载组合,并进行强度、刚度和稳定性验算。
施工过程中应注意预拱度的设置、支架基础的处理以及拆除的顺序和方法。
3、钢筋施工技术钢筋应按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆存,不得混杂。
钢筋的加工包括调直、切断、弯曲成型等,钢筋的连接方式有焊接、机械连接和绑扎连接。
4、混凝土施工技术混凝土的配合比设计应根据原材料性能、混凝土的技术要求和施工条件进行。
一级建造师考试《市政工程》考点39:施工测量主要内容与常用仪器

一级建造师考试《市政工程》考点39:施工测量主要内容与常用仪器一、施工测量的基本概念(一)作用与内容施工测量以规划和设计为依据,是保障工程施工质量和安全的重要手段;施工测量的速度和质量对工程建设具有至关重要的影响,是工程施工管理的一项重要任务,在工程建设中起着重要的作用。
施工测量包括交接桩及验线、施工控制测量、施工测图、钉桩放线、细部放样、变形测量、竣工测量和地下管线测量以及其他测量等内容。
施工测量是一项琐碎而细致的工作,作业人员应遵循“由整体到局部,先控制后细部”的原则,掌握工程测量的各种测量方法及相关标准,熟练使用测量器具正确作业,满足工程施工需要。
市政公用工程测量是工程测量的一部分,在市政公用工程建设中发挥着重要的作用。
工程施工过程各分项分部工程需要通过测量工作来衔接、配合,以保证设计意图的正确执行。
市政公用工程施工测量的特点是贯穿于工程实施的全过程,服务于每一个施工环节,测量的精度和进度直接影响到整个工程质量与进度。
在市政公用设施建设和运行管理阶段,需对建(构)筑物和周围环境进行变形观测,以确保工程建设和使用的安全。
竣工测量为市政公用工程设施的验收、运行管理及设施扩建改造提供了基础资料。
(二)准备工作(1)施工测量前,应依据施工组织设计和施工方案,编制施工测量方案。
(2)对仪器进行必要的检校,保证仪器满足规定的精度要求;所使用的仪器必须在检定周期之内,应具有足够的稳定性和精度,适于放线工作的需要。
(3)测量作业前、后均应采用不同数据采集人核对的方法,分别核对从图纸上采集的数据、实测数据的计算过程与计算结果,并据以判定测量成果的有效性。
(三)基本规定(1)综合性的市政基础设施工程中,使用不同的设计文件时,施工控制网测设后,应进行相关的道路、桥梁、管道与各类构筑物的平面控制网联测,并绘制点位布置图,标注必要的点位数据。
(2)应核对工程占地、拆迁范围,应在现场施工范围边线(征地线)布测标志桩(拨地钉桩),并标出占地范围内地下管线等构筑物的位置;根据已建立的平面、高程控制网进行施工布桩、放线测量;当工程规模较大或分期建设时,应设辅助平面测量基线与高程控制桩,以方便工程施工和验收使用。
2019一建《市政》知识点

(七)压实
1.初压(1~2遍) → 复压 → 终压(≥2遍)三阶段
2.压实方法 【归纳】沥青面层的压实方法 普通:初压—钢轮静压 → 复压—胶轮碾压(AC型)+钢轮 振压(AM型)→ 终压—钢轮静压 SMA:初压—钢轮振压 → 复压—钢轮振压 → 终压—钢轮 静压 OGFC:初压—钢轮静压 → 复压—钢轮静压 → 终压—钢 轮静压
【模拟题】水泥混凝土面层采用滑模式摊铺机施
工时,面层宽度为15m,基层的施工宽度为(
)。
A.15.6m
B.16m
C.16.3m
D.16.4m
【答案】C 【总结】:教材中的公式通常不会考,而有些数字则 可能出小计算。
(三)不同形式挡土墙的结构特点 △命题模式: 给图片→选择挡土墙类型; 给文字描述→选择挡土墙类型。 1.常用挡土墙结构 (1)重力式挡土墙 依靠墙体的自重抵抗墙后土体的侧向推力(土压力), 以维持土体稳定,多用料石或混凝土预制块砌筑,或用 混凝土浇筑,是目前城镇道路常用的一种挡土墙形式。
(六)摊铺 1.多台摊铺机梯队作业方法 前后错开10~20m;两幅搭接30~60mm宽;接缝处跟第一台压 路机。 2.摊铺高度 (1)松铺系数由试验段试验确定。 松铺(虚铺、压实)系数=摊铺厚度/设计厚度 (2)下面层、中面层:走线法;上面层:平衡梁或滑靴+ 厚度控制。
3.摊铺速度 2~6m/min(改性沥青混合料摊铺速度 1~3m/min)。 4.摊铺温度 根据铺筑层厚度、气温、风速及下卧层表面 温度等。
(8)加筋土挡土墙 利用较薄的墙身结构挡土,依靠墙后布置的土工合 成材料减少土压力以维持稳定的挡土建筑物。
挡土墙基础地基承载力必须符合设计要求,并经 检测验收合格后方可进行后续工序施工。施工中应按设 计规定布设挡土墙的排水系统、泄水孔、反滤层和结构 变形缝。挡土墙投入使用时,应进行墙体变形观测,确 认合格。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
七、施工测量与监控量测lK417010 施工测量lK417011 施工测量主要内容与常用仪器一、施工测量的基本概念(一)作用与内容施工测量应遵循“由整体到局部,先控制后细部”的原则。
(二)准备工作(1)施工测量前,应依据设计图纸、施工组织设计和施工方案,编制施工测量方案。
(四)作业要求(1)从事施工测量的作业人员,应经专业培训、考核合格,持证上岗。
(4)应建立测量复核制度。
二、常用仪器及测量方法(一)全站仪(1)全站仪是一种采用红外线自动数字显示距离和角度的测量仪器。
(2)测回法测量应用举例:采用导线法建立控制网时,水平方向观测可采用测回法进行(上下半个测回只差不超过12”)。
常用的经纬仪主要有光学经纬仪和电子经纬仪,一般用来测量水平角和竖直角,测量方法可参照全站仪。
(二)光学水准仪(2018年单选题)(1)光学水准仪多用来测量构筑物标高和高程,适用于施工控制测量的控制网水准基准点的测设及施工过程中的高程测量。
(2)测量应用举例:b=HA+a-HB(三)激光准直(铅直)仪(1)激光准直(铅直)仪主要由发射、接收与附件三大部分组成,现场施工测量用于角度坐标测量和定向准直测盘,适用于长距离、大直径以及高耸构筑物(索塔)控制测量的平面坐标的传递、同心度找正测量。
(四) GPS-RTK仪器RTK技术的观测精度为厘米级。
(五)陀螺全站仪陀螺全站仪是由陀螺仪、经纬仪和测距仪组合而成的一种定向用仪器。
在市政公用工程施工中经常用于地下隧道的中线方位校核,可有效提高隧道贯通测量的精度。
三、施工测量主要内容(一)道路施工测量(1)道路工程的各类控制桩主要包括:起点、终点、转角点与平曲线、竖曲线的基本元素点及中桩、边线桩、里程桩、高程桩等。
(2)道路直线段范围内,各类桩间距一般为10-20m。
平曲线和竖曲线范围内的各类桩间距宜控制在5-10m。
(3)道路高程测量应采用附合水准测量。
交叉路口、匝道出入口等不规则地段高程放线应采用方格网或等分圆网分层测定。
(4)道路及其附属构筑物平面位置应以道路中心线作施工测量的控制基准,高程应以道路中线部位的路面高程为基准。
(5)填方段路基应每填一层恢复一次中线、边线并进行高程测设,在距路床顶1.5m范围应按设计纵、横坡放线控制。
(二)桥梁施工测量(1)桥梁工程的各类控制桩包括:中桩及墩台的中心桩和定位桩等。
(3)当水准路线跨越河、湖等水体时,应采用跨河水准测量方法校核。
视线离水面的高度不小于2m 。
(4)桥梁基础、墩台与上部结构等各部位的平面、高程均应以桥梁中线位置及其相应的桥面高程为基准。
(5)施工前应复测桥梁中线和各墩台的纵轴与横轴线定位桩,作为施工控制依据。
(6)支座(垫石)和梁(板)定位应以桥梁中线和盖梁中轴线为基准,依施工图尺寸进行平面施工测量,支座(垫石)和梁(板)的高程以其顶部高程进行控制。
(三)管道施工测量(1)管道工程各类控制桩主要包括:起点、终点、折点、井位中心点、变坡点等控制点。
排水管道中线桩间距宜为10m ,给水等其他管道中心桩间距宜为15-20m。
(2)检查井平面位置放线:矩形井应以管道中心线及垂直管道中心线的井中心线为轴线进行放线;圆形井应以井底圆心为基准放线。
(3)管道工程高程应以管内底高程作为施工控制基准,检查井应以井内底高程作为控制基准。
管道控制点高程测量应采用附合水准测量。
(四)隧道施工测量(2)当贯通面一侧的隧道长度大于1000m时,应提高定向测量精度,一般可采取在贯通距离约1/2处通过钻孔测坐标点或加测陀螺方位角等方法。
lK417012 场区控制测量二、场(厂)区平面控制网(一)控制网类型选择建筑方格网,多用于场地平整的大型场区控制。
边角网,多用于建筑场地在山区的施工控制网。
导线测量控制网,多用于扩建或改建的施工区,新建区也可采用导线测量法建网。
(二)准备工作(1)根据施工方案和场区构筑物特点及设计要求的施测精度,编制工程测量方案。
(2)办理桩点交接手续,桩点应包括:各种基准点、基准线的数据及依据、精度等级,施工单位应进行现场踏勘、复核。
(3)开工前应对基准点、基准线和高程进行内业、外业复核。
(三)作业程序以导线测量控制网为例简介控制测量作业程序:(1)对于一般场区,通常采用导线法在地面上测定一条附合在已知控制点(一般采用大地控制点或GPS 控制点)坐标上的主导线,作为首级控制导线,再根据施工顺序和需求布设加密导线。
(2)以主导线上的已知点作为起算点,用导线网来进行加密。
加密导线可以按照建筑物施工精度不同要求或按照不同的开工时间,来分期测设。
(4)测量步骤:1)选点与标桩埋设。
2)角度观测。
(测回法)3)边长测量。
(全站仪光电测距法)4)导线的起算数据。
5)导线网的平差。
一级导线网采用严密平差法,二级导线可以采用分别平差法。
关于导线网平差方法的选择,必须全面考虑导线的形状、长度和精度要求等因素,导线构成环形,应采用环形平差。
附合在已知点上的导线,由于已知点较多,可以采用结点平差法。
对于具有2-3个结点的导线,则采用等权代替法。
(四)主要技术要求1)场地大于1km2或重要工业区,宜建立相当于一级导线精度的平面控制网。
2)场地小于1km2或一般性建筑区,应根据需要建立相当于二、三级导线精度的平面控制网。
(4)施工现场的平面控制点有效期不宜超过一年,特殊情况下可适当延长有效期,但应经过控制校核。
三、场区高程控制网(一)测量等级与方法(1)场区高程控制网系采用III(三)、IV(四)等水准测量的方法建立,大型场区的高程控制网应分两级布设。
(二)观测程序1.选点与标桩埋设水准点的间距,宜小于1km。
水准点距离建(构)筑物不宜小于25m ,距离填土边线不宜小于15m。
(三)主要技术要求(1)场区高程控制网应布设成附合环线、路线或闭合环线。
高程测量的精度,不宜低于三等水准的精度。
(2)施工现场的高程控制点有效期不宜超过半年。
lK417013 竣工图编绘与实测(二)竣工图编绘基本要求(3)竣工总图编绘完成后,应经施工单位项目技术负责人审核、会签。
二、编绘竣工图的方法和步骤4.展绘竣工图的要求(1)根据上述资料编绘成图时,对于构筑物应采用不同线体绘出该工程的竣工位置,并应在图上注明工程名称、坐标和标高及有关说明。
对于各种地上、地下管线,应绘出其中心位置,注明转折点及井位的坐标、高程及有关注明。
(2)当平面布置改变超过图上面积1/3时,不宜在原施工图上修改和补充,应重新绘制竣工图。
(4)综合竣工图即全场性的总体竣工图,包括地上地下一切建(构)筑物和竖向布置及绿化情况等。
如地上地下管线及运输线路密集,一般只编绘主要的。
lK417020 监控量测lK417021 监控量测主要工作(1)开挖深度超过5m ,或开挖深度未超过5m但现场地质情况和周围环境较复杂的基坑工程均应实施基坑工程监控量测。
(2)基坑工程施工前,应由建设方委托具备相应资质的第三方对基坑工程实施现场监控量测。
监控量测单位应编制监控量测方案。
监控量测方案需经建设、设计、监理等单位认可,必要时还需与基坑周边涉及的市政道路、交通设施、河道、地下管线、人防等有关部门协商后方可实施。
(3)施工过程中进行日常检验工作,存在下列情况的监控量测方案应进行专家论证:1)地质和环境条件很复杂的基坑工程。
2)邻近重要建(构)筑物和管线,以及历史文物、近代建筑、地铁、隧道等破坏后果很严重的基坑工程。
3)已发生严重事故,重新组织实施的基坑工程。
4)采用新技术、新工艺、新材料的一、二级基坑工程。
5)其他必须论证的基坑工程。
(4)监控量测结束阶段,监控量测单位应向委托方提供以下资料,并按档案管理规定,组卷归档。
1)基坑工程监控量测方案。
2)测点布设、验收记录。
3)阶段性监控量测报告。
4)监控量测总结报告。
lK417022 监控量测方法一、基坑工程监控量测项目表(2018年多选题) P276二、监控量测巡视检查基坑工程巡视检查应包括以下主要内容:1.支护结构(1)支护结构成型质量。
(2)冠梁、支撑、围檩有无裂缝出现。
(3)支撑、立柱有无较大变形。
(4)止水帷幕有无开裂、渗漏。
(5)墙后土体有无裂缝、沉陷及滑移。
(6)基坑有无涌土、流砂、管涌。
2.施工工况(1)开挖后暴露的土质情况与岩土勘察报告有无差异。
(2)基坑开挖分段长度及分层厚度及支锚设置是否与设计要求一致,有无超长、超深开挖。
(3)场地地表水、地下水排放状况是否正常,基坑降水、回槛设施是否运转正常。
(4)基坑周围地面堆载情况,有无超载情况。
3.基坑周边环境(1)管道有无破损、泄露情况。
(2)周边建(构)筑物有无新增裂缝出现。
(3)周边道路(地面)有无裂缝、沉陷。
(4)邻近基坑及建(构)筑物的施工变化情况。
4.监控量测设施(1)基准点、测点完好状况。
(2)有无影响观测工作的障碍物。
(3)监控量测元件的完好及保护情况。
5.监控量测预警基坑报警值应由基坑工程设计单位确定。
lK417023 监控监测报告监控量测成果应包括当日报表、阶段性报告、总结报告。
报表应按时报送。
监控量测报告应标明工程名称、监控量测单位、该阶段的起止日期、报告编号,并应有监控量测单位章及项目负责人、审核人、审批人签字。
一、当日报表应包括的内容(1)当日的天气情况和施工现场的工况。
(2)仪器监控量测项目。
(3)巡视检查的记录。
(4)对监控量测项目应有正常或异常的判断性结论。
(5)对达到或超过监控量测报警值的监控量测点应有报警标示,并有原因分析及建议。
(6)对巡视检查发现的异常情况应有详细描述,危险情况应有报警标示,并有原因分析及建议。
(7)其他相关说明。
二、阶段性监控量测报告应包括的内容(1)该监控量测期相应的工程、气象及周边环境概况。
(2)该监控量测期的监控量测项目及测点的布置图。
(3)各项监控量测数据的整理、统计及监控量测成果的过程曲线。
(4)各监控量测项目监控量测值的变化分析、评价及发展预测。
(5)相关的设计和施工建议。
三、总结报告应包括的内容(1)工程概况。
(2)监控量测依据。
(3)监控量测项目。
(4)测点布置。
(5)监控量测设备和监控量测方法。
(6)监控量测频率。
(7)监控量测报警值。
(8)各监控量测项目全过程的发展变化分析及整体评述。
(9)监控量测工作结论与建议。
