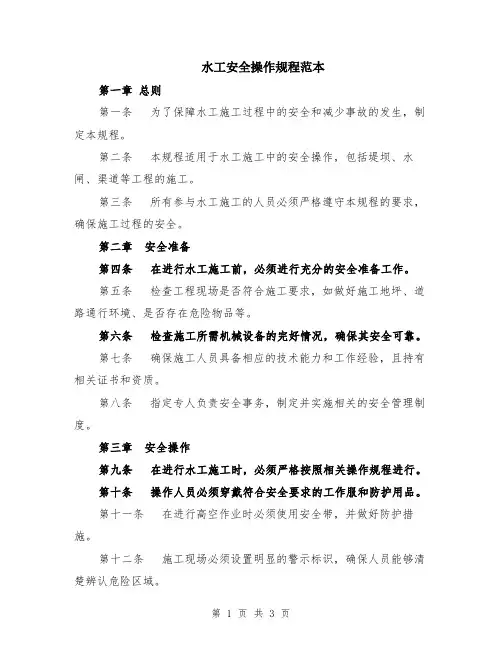

水工安全操作规程范本第一章总则第一条为了保障水工施工过程中的安全和减少事故的发生,制定本规程。

第二条本规程适用于水工施工中的安全操作,包括堤坝、水闸、渠道等工程的施工。

第三条所有参与水工施工的人员必须严格遵守本规程的要求,确保施工过程的安全。

第二章安全准备第四条在进行水工施工前,必须进行充分的安全准备工作。

第五条检查工程现场是否符合施工要求,如做好施工地坪、道路通行环境、是否存在危险物品等。

第六条检查施工所需机械设备的完好情况,确保其安全可靠。

第七条确保施工人员具备相应的技术能力和工作经验,且持有相关证书和资质。

第八条指定专人负责安全事务,制定并实施相关的安全管理制度。

第三章安全操作第九条在进行水工施工时,必须严格按照相关操作规程进行。

第十条操作人员必须穿戴符合安全要求的工作服和防护用品。

第十一条在进行高空作业时必须使用安全带,并做好防护措施。

第十二条施工现场必须设置明显的警示标识,确保人员能够清楚辨认危险区域。

第十三条使用施工机械设备时,必须按照操作手册进行操作,并经过专人培训后方可操作。

第十四条注意施工现场的安全疏散通道,确保人员能够及时撤离。

第四章应急处理第十五条在水工施工中,若发现灾害险情,必须立即采取应急措施。

第十六条建立健全的应急救援机制,确保能够及时有效地进行应急救援。

第十七条在发生事故时,必须第一时间通知相关部门,并进行必要的调查和处理。

第五章安全检查第十八条建立定期的安全检查制度,确保施工过程中的安全。

第十九条定期检查施工现场的安全设施和防护措施,确保其完好有效。

第二十条定期进行安全培训和教育,提高施工人员的安全意识和技能。

第六章安全考核第二十一条建立安全考核制度,对参与水工施工的单位和个人进行评价。

第七章法律责任第二十二条对于违反安全操作规程的行为,将依法给予相应的处罚。

第八章附则第二十三条本规程由水利工程管理部门负责解释。

第二十四条本规程自颁布之日起施行。

结束语本规程旨在制定水工施工过程中的安全操作规程,确保施工人员和设备的安全,减少事故的发生。

看水工安全操作规程模版

看水工安全操作规程模版

看水工安全操作规程模版第一章总则第一条为了保障水工施工过程中的安全,保护工作人员的人身和财产安全,确保工程质量达到设计要求,制定本规程。

第二条本规程适用于水工施工过程中的人员安全工作。

第二章安全生产责任第三条主管领导是安全生产工作的第一责任人。

应当制定安全生产责任制度,明确安全管理的职责和权限。

第四条水工施工单位应当成立安全生产管理机构,明确安全生产管理人员的岗位职责和权限。

第三章安全教育培训第五条水工施工单位应当制定安全生产教育培训计划,对从业人员进行必要的安全知识培训。

第六条水工施工单位应当定期组织安全教育培训活动,提高工作人员的安全意识和操作技能。

第七条施工单位应当对新进施工人员进行安全培训,确保其熟悉工作流程和操作规程。

第四章安全防护设施第八条水工施工单位应当配备必要的安全防护设施,包括但不限于安全带、安全网、安全帽、防护眼镜等。

第九条水工施工单位应当保证安全防护设施的完好性并定期检查维护,确保其能够正常使用。

第五章施工现场管理第十条水工施工单位应当建立健全施工现场安全管理制度,明确施工现场管理人员的职责和权限。

第十一条施工现场应当设置明显的安全警示标志,标明禁止随意进入、危险区域、安全通道等。

第六章施工作业安全措施第十二条水工施工单位应当制定详细的施工作业安全措施,并将其告知相关从业人员。

第十三条施工单位应当采取必要的安全措施,确保施工过程中的安全。

第十四条施工单位应当加强对作业人员的监督和指导,确保作业规范和安全。

第七章事故应急处理第十五条施工单位应当制定事故应急处理预案,并进行演练,确保一旦发生事故能够及时、有效地处理。

第十六条施工单位应当设置专门的事故应急处理岗位,明确岗位职责和权限。

第八章安全检查和监督第十七条水工施工单位应当建立健全安全检查和监督制度,定期开展安全检查。

第十八条主管部门应当加强对水工施工单位的监督和指导,确保其按照规程进行施工。

第九章处罚规定第十九条对于违反安全规定的行为,根据相关法律法规进行处罚。

水工规范

水工规范

装饰水工施工规范为确保水路施工后美观、畅通、无渗漏、便于检查和维修,水工必须遵循如下规范:1、水工进场时,首先检查原房屋厨卫地面和顶部是否有裂缝,尤其是顶部水管的周围及接头处,看是否有渗漏的痕迹,仔细观察每个窗台及外墙是否有渗漏的痕迹。

然后对厨、卫地面要做蓄水试验,用塑料袋里放砂堵住管口,蓄水试验必须做48小时。

如楼上住户没装修,有条件的话可请求同时做蓄水试验。

随时注意观察楼下是否有渗、漏水现象,对原有的下排水管包括洗脸盆、洗菜盆、地漏等做通水试验,看是否堵塞。

最后把检查结果告诉业主并作好记录。

如果原给水系统是预埋的,最好找到水路布置图,便于施工。

然后把排水管口封好,以防施工过程中残渣进入水管中。

如发现未仔细检查,检查后没有详细记录的,罚款施工队长50元/次。

2、对照施工平面布置图,预约业主在施工现场水路交底,并在施工日志及现场作好记录。

首先看洗菜、洗脸、沐浴、洗衣、洗拖把等功能是否齐全,并注意下水管是否齐全,下水管是否需移位,如果不能移位或移位后业主不满意,就得请设计师修改方案。

其次,了解业主热水供应的方式,几台热水器供水,分别是什么热水器,并提供热水器安装位置的参考意见。

第三、了解业主所用洁具的型号,确定给排水管的位置。

值得注意的是,大部分卫生间的蹲便器已安装,但因未考虑地面因贴砖后的抬高,导致装修后,蹲便器低于卫生间地面很多,提醒业主是否更换蹲便器。

如发现水电师傅没有与业主沟通,而擅自作主的,出现问题应立即返工,并赔偿损失,罚款施工队长20元/次。

3、给排水材料一定要开单准确,标明材料的名称、品牌、数量,给水管多余的不得超过3m,排水管多余的不得超过1m,接头不能多于5个。

超过规定的部分由水工赔偿。

蹲便器的给水管必须采用6分管(20-25铝塑管)以保证冲水压力,其他给水管采用4分管(16-20铝塑管)。

排水管一般采用φ50或φ110的,排水严禁用φ50以下的排水管,如果发现排水管小于φ50的,罚款20元/次。

水工(常规)模型试验规程

水工(常规)模型试验规程

水工(常规)模型试验规程水工(常规)模型试验是水利水电工程建设的重要环节,通过模拟真实工程情况,在实验室或试验场地进行工程试验,为工程设计、施工提供参考依据。

水工(常规)模型试验规程是规范水工模型试验活动的标准和指导,确保试验结果准确可靠,并且保障试验过程中的安全。

一、试验前准备1.确定试验目的和要求:在制定试验计划前,需明确试验的目的和要求,确定试验的具体内容、试验参数、试验时间等关键因素。

2.选择试验场地和设备:选择合适的试验场地和设备,确保试验过程中设备运行正常、场地条件符合试验要求。

3.确定试验方案和流程:制定试验方案和流程,包括试验的具体步骤、数据采集方案、试验设备的设置、试验过程的控制等内容。

4.制定试验安全措施:确保试验过程中人员的安全,制定相应的安全措施,包括人员防护、设备维护、紧急处理等措施。

二、试验过程1.设备调试和校准:在试验开始前,对试验设备进行调试和校准,确保设备运行正常,数据采集准确可靠。

2.试验数据采集和记录:在试验过程中,及时采集试验数据并进行记录,确保数据的真实性和完整性。

3.试验参数设置和控制:根据试验方案,设置试验参数并进行控制,保证试验过程中的稳定性和可重复性。

4.实时监测和反馈:对试验现场进行实时监测和反馈,及时调整试验参数以确保试验的顺利进行。

5.试验结果分析和评价:对试验结果进行分析和评价,验证试验目的和要求是否达到,为工程设计和施工提供参考依据。

三、试验报告和总结1.编制试验报告:在试验结束后,编制试验报告,包括试验目的、试验方案、试验过程、试验结果、分析和评价等内容。

2.总结经验和教训:总结试验过程中的经验和教训,为今后的试验工作提供参考和改进。

3.提交审核和审批:将试验报告提交给相关主管部门进行审核和审批,确保试验结果的准确性和可信度。

四、安全管理和保障1.严格遵守试验规程:所有参与试验工作的人员必须严格遵守试验规程,不得擅自更改试验方案和操作程序。

水工建筑工程施工规范

水工建筑工程施工规范

水工建筑工程施工规范第一章总则1.1 为了规范水工建筑工程施工行为,确保施工质量和安全,保障环境保护,制定本规范。

1.2 本规范适用于水利水电工程中的水工建筑工程施工过程,包括但不限于堤坝、水闸、泵站、渠道、引水渠等工程,同时适用于相关专业设施、设备的工程施工。

1.3 施工单位应遵守国家相关法律法规和有关规定,严格按照本规范执行。

第二章施工前准备2.1 施工前的技术准备施工单位在施工前应进行严格的技术准备工作,包括对设计图纸、工程量清单、材料、施工工艺等进行认真审查和准备。

2.2 施工前的安全准备施工单位应根据工程性质和规模,编制安全生产技术措施和施工安全预案,确保施工过程中的安全。

2.3 施工前的环境保护准备施工单位应制定环境保护措施方案,减少施工对周边环境的影响,合理利用资源,节约能源,减少污染排放。

第三章施工组织与管理3.1 施工组织施工单位应结合工程实际情况,合理安排施工组织,并设立专门的项目管理组织,明确分工、责任和权利。

3.2 施工管理施工单位应加强对施工现场的管理,保证施工作业的安全、有序进行,确保施工质量。

3.3 施工安全施工单位应采取有效措施,保护施工人员的人身安全,预防和避免施工事故的发生,严格遵守施工安全操作规程。

第四章施工过程4.1 施工工艺施工单位应根据设计要求和施工图纸,制订合理的工艺流程,确保施工过程中的细节和技术要求得到满足。

4.2 材料选用与验收施工单位应选择符合国家标准要求的材料,进行严格的验收,确保材料质量符合规定。

4.3 施工作业施工单位应组织和管理好施工作业,确保各项施工工作按照工艺要求进行,杜绝违章操作。

4.4 设备使用与维护施工单位应合理使用施工设备,并对设备进行定期检查、维护和保养,保证施工设备的正常运转。

第五章施工验收与整改5.1 施工质量验收施工单位应对施工成果进行自查和自评,确保施工质量达到设计要求,并定期进行质量验收。

5.2 异常情况处理若施工中出现异常情况,施工单位应及时制定整改方案,并对整改情况进行跟踪和检查,确保施工进度和质量。

水工操作规程

水工操作规程

水工操作规程

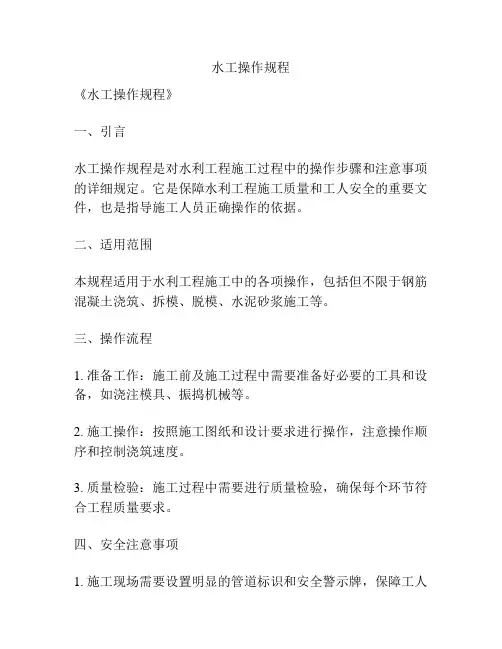

《水工操作规程》
一、引言
水工操作规程是对水利工程施工过程中的操作步骤和注意事项的详细规定。

它是保障水利工程施工质量和工人安全的重要文件,也是指导施工人员正确操作的依据。

二、适用范围
本规程适用于水利工程施工中的各项操作,包括但不限于钢筋混凝土浇筑、拆模、脱模、水泥砂浆施工等。

三、操作流程
1. 准备工作:施工前及施工过程中需要准备好必要的工具和设备,如浇注模具、振捣机械等。

2. 施工操作:按照施工图纸和设计要求进行操作,注意操作顺序和控制浇筑速度。

3. 质量检验:施工过程中需要进行质量检验,确保每个环节符合工程质量要求。

四、安全注意事项
1. 施工现场需要设置明显的管道标识和安全警示牌,保障工人
操作时的安全。

2. 操作人员需要佩戴防护用具,如头盔、安全带、手套等,严格执行操作规程。

3. 操作人员需要接受相关的培训和考试,确保操作能力和水平符合要求。

五、总结
水工操作规程是水利工程施工中不可或缺的重要文件,它保障了工程施工的质量和工人的安全。

操作规程的严格执行是实现工程质量和安全的保障,也是建设美好城市的基础。

物业水工维修规章制度范本

物业水工维修规章制度范本

物业水工维修规章制度范本第一章总则第一条为了规范物业水工维修工作,保障业主正常用水,提高服务质量,特制定本规章制度。

第二条本规章制度适用于物业管理中的水工维修工作。

第三条物业水工维修人员应严格遵守本规章制度,严禁违规操作。

第四条物业水工维修人员应具备相关的专业技能和资质证书。

第五条物业水工维修人员应保持工作环境整洁,服装整洁,仪表端庄。

第六条物业水工维修人员应积极配合物业管理工作,提高服务意识,严格遵守工作纪律。

第七条物业水工维修人员应严格遵守安全操作规程,确保工作安全。

第八条物业水工维修人员应按照相关程序进行维修工作,不能私自更改。

第二章维修工作流程第九条业主提出维修请求后,物业管理部门应及时安排水工维修人员前往现场。

第十条水工维修人员应认真核实维修请求内容,了解维修要求。

第十一条水工维修人员应携带必要的维修工具和配件前往现场。

第十二条水工维修人员应按照维修方案进行维修工作,不得随意更改。

第十三条水工维修人员应及时提交维修报告,记录维修情况和处理结果。

第十四条水工维修人员应在维修完毕后,清理现场,保持环境整洁。

第十五条水工维修人员应向业主解释维修情况和维修结果,并接受业主验收。

第十六条如需更换配件或材料,水工维修人员应保留相关凭证,并及时报备。

第三章维修质量第十七条水工维修人员应按照相关规范和要求进行维修工作,保证维修质量。

第十八条水工维修人员应做到维修工作细致、认真,确保维修效果。

第十九条水工维修人员应及时处理维修问题,防止问题扩大。

第二十条水工维修人员应保持专业技能的更新和提高,提高维修质量和效率。

第三十一条水工维修人员应根据业主的要求和需求,提供定制化的服务。

第四章维修责任第二十二条水工维修人员应对自己的工作质量和效果负责,保证维修效果。

第二十三条水工维修人员应保持服务态度诚恳,解答业主的疑问和需求。

第二十四条水工维修人员应认真对待投诉和意见,及时处理。

第二十五条水工维修人员应建立健全的维修档案,记录维修情况和维修结果。

水工施工规范及验收标准

水工施工规范及验收标准

水工施工规范及验收标准
1.确定所有洁具冷热水位置。

管道安装应横平竖直,铺设牢固。

坡度符合要求。

管道走向合理。

管卡安装牢固。

水管安装不得靠近电源。

2.上水管开槽布管。

地上不允许走管。

热水管裸露在外部分必
须套保温管。

管道完工后进行试压检查是否有渗水现象。

合格后隐蔽工程由项目经理签字验收。

所有管道用水泥沙浆定位。

现场垃圾清理干净,交付下个班组。

3.浴缸、淋浴房龙头的位置应在洁具的中间(先确定洁具尺寸)
左热右冷。

坐便器的进水尽量安置在挡住视线的地方。

卫生洁具安装牢固平稳,无损伤。

并做好产品保护工作。

4.安装浴缸前,应检查防水是否完整。

防水合格后方可安装。

5.卫生洁具安装好后,应通水试验。

以正常使用为合格。

检查
各管道接头,坐便器有无渗漏。

安装五金件,注意线管、水管的位置,防止损失墙内的管道和线路。

上海豪成装饰有限公司
二〇〇八年八月十一日。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

鸿扬家装水工规范为确保水路施工后美观、畅通、无渗漏、便于检查和维修,水工必须遵循如下规范:水工施工总程序为:施工前的准备与检测↓水路定位↓施工现场临时用水管理规范↓水路开槽↓PP-R给水布管↓排水改造↓水路试压↓水路改造工程量核对↓水路图绘制↓封槽↓洁具安装↓五金挂件安装一、施工前的准备与检测1、工具和器材的准备水桶、细砂、塑料袋、扳手、生料带等2、水路检测流程水压检测→通水试验→蓄水试验3、水压检测打开水龙头,检查水压的大小,如水压过小,则要求业主找物业处理或建议安装增压泵。

4、通水试验对原有的下排水管包括洗菜盆、洗脸盆、地漏等做通水试验,看是否堵塞。

5、蓄水试验5.1检查原房屋的厨卫地面和顶部是否有裂隙,尤其是项部水管的周围及接头处,看是否有渗漏的痕迹,仔细观察每个窗台外墙是否有渗痕迹。

5.2通知物业管理对厨卫地面做蓄水试验,用装满细砂的塑料袋堵住每个排水口和地漏,然后放水,放水的深度超过2cm。

如有条件,可请求楼上同时做蓄水试验。

6、要求业主尽快提供原始水路图、橱柜水路图、洁具图纸以及相关资料。

7、请求业主购买足够的临时施工用水。

8、相关要求和应注意的问题:8.1通水试验时通水流量应有一般龙头流量大,最好用水桶装满水,向排水管和地漏灌水。

8.2蓄水试验应做24小时,如楼下住户已装修完毕,应询问楼下住户是否在楼上做过蓄水试验及其结果,同时,建议业主做防水,未做通水和蓄水试验者罚款100元/次。

8.3在客厅、卧室等其它房间,不得做蓄水试验,地面也不得蓄水。

二、水路交底与定位1、工具与器材卷尺、平水尺、彩色粉笔、铅笔等2、流程定位前的准备→和业主、设计师交流沟通→定位3、定位的准备3.1对照施工图、橱柜水路图以及相关图纸。

了解厨卫的功能与布局。

3.2检查洗菜盆、洗脸盆、沐浴、洗拖把等功能是否齐全,位置、管道设计是否合理。

4、和业主、设计师交流沟通4.1询问业主所购的洁具类型、排水方式,如排水没有和需要移位的,须向业主充分说明;如果不能移位或移位后业主不满意就得请设计师修改方案。

4.2了解业主热水供应方式,几台热水器,分别是什么热水器,并提供热水器安装位置的参考意见。

4.3了解业主哪些地方需要安装地漏,并提出参考意见。

4.4大部分卫生间蹲便器已安装,但因未考虑地面因贴砖后的抬高,导致装修后蹲便器低于卫生间地面很多,应提醒业主换蹲便器。

5、定位根据图纸和业主的要求结合水路布置,确立每个水位的位置,并用彩色粉笔(不用红色)在墙上作好记录,否则罚款20元/次。

6、相关要求和应注意的问题:6.1水路定位的总要求为:精准、全面、一次到位。

6.2厨房定位全面参照橱柜图纸。

6.3整体浴室的定位配合厂家进行水电定位。

6.4特殊洁具定位参照其图纸、资料。

6.5定位时,热水器的各种类型和特点,应向业主充分说明,还须了解相互之间是否并联。

6.6用彩色粉笔做记录时,字迹要清晰、醒目,文字定写在不开凿的地方,冷热水槽应有注明。

6.7必须了解业主洁具的排水要求,是墙排还是地排,洗衣机排水是地排还是高排。

三、水路改造材料及洁具计划1、水路改造材料计划分为给水材料计划表和排水材料计划表,不论是公司包工包料还是业主自购,凡申购水电材料必须填表,表内有品名、规格、数量、品牌及相关说明,水工须认真填写,字体宜用正楷,未填表罚款20元/次。

PP-R材料计划(样表)填表人:电话:月日2、开单必须准确,给水管多余的不得超过3m,排水管多余的不得超过1m。

3、所有材料进场,水工一一验收,对不符合国家行业、及相关标准的材料,水电有权不用。

4、洁具计划出应造出来,蹲便器、冲冼阀、冲洗皮头要求业主在购买水材料之前一并造出来;其它洁具在涂裱工完工时,要求业主购买到位。

四、施工临时用水管理规范1、施工临时用水,在蹲便器更换之前,只能用公共卫生间的一个龙头接水。

在蹲便器更换之后,只能用主卫的一个龙头接水。

2、施工人员应注意节约用水,不能有浪费水的现象。

3、地面防尘、湿水,只能喷洒,绝不可倒水以及造成地面蓄水。

4、下班或离开工地前应切断水源。

五、水路开槽1、工具与器材手锤(4B、6B)、尖錾子、扁錾子、电锤、切割机、开槽机、墨斗、水平尺、平水管、铅笔、灰桶、水桶、手套、防尖罩、风帽、垃圾袋等。

2、工艺流程排水管的封堵→弹线→开槽→清理3、排水管的封堵开槽之前,必须对每根可能掉渣进去的排水口进行“伞”式土封堵。

4、弹线根据水位的具体位置,以及水路的走向弹线,所弹线必须横平竖直且清晰。

5、清理确认开槽完毕后,及时清理,清理时应洒水防尘。

6、相关标准和要求:6.1水路开槽前必须弹线,所开水槽必须横平竖直,在同一水平线上,偏差≤5mm。

6.2给水管开槽的深度:冷水水槽≥(管径+10mm);热水水槽≥(管径+15mm),混凝土上根据实际开槽。

6.3冷热水管须分开,其平行间距≥150mm,冷热水管间距≤150mm,罚款水工100元/次。

6.4给水系统布局走向要合理,严禁交叉斜走,严禁破坏防水层,在高于地面300mm 以上处开槽布管。

6.5在轻质墙或空心混凝土上开槽时,必须用切割机或开槽机切,不得用手锤直接锤打。

6.6用绕曲管的地方,应槽到相应的深度。

6.7开槽须遵循左热右冷,上热下冷的原则。

6.8开槽前,必须对每个排水口进行“伞”式封堵,开槽前或施工中没有对排水口进行封堵者罚款20元/次。

六、PP-R给水布管1、工具和器材热熔机具、剪切器、卷尺、铅笔、给水管材、管件、生料带、油麻、管钳、活动扳手、手套、干净抹布等2、工艺流程组装热熔机→材料、工具的准备→焊接操作→固定3、组装热熔机3.1将热熔机组装好平稳的放置于地面上,将模头上好并用内六角拧紧,一台热熔机可装多个膜头,但小的在前,大的在后。

3.2插上电源,插座须接地,将设置温度调到250-300°。

4、材料、工具的准备将布管中需要的管材,配件准备好,并将操作中要用到的卷尺、剪切器、铅笔等放置于方便操作的地方。

5、焊接操作5.1先插上插头时,热熔机亮红灯,过几分钟后亮绿灯后,便可开始操作。

5.2量出所要焊的长度,并下料,焊接前用干净,抹干净配件、管件。

5.3在管道插入深度处做记号(等于插头的承插深度)。

5.4把整个嵌入深度加热,包括管材管件,在焊接工具上进行。

5.5当加热时间完成后,把管材平稳而均匀地插入管件中,形成牢固而完美的结合。

(见操作技术参数表)焊接技术参数表注:在室外有风的地方作业时,加热时间延长50%。

6、用管卡将其固定于槽内成墙面上。

7、相关标准和要求:7.1在安装PP-R管时,热熔接头的温度须达到250-300℃。

7.2连接后在允许时间内进行调整,但绝不能旋转,调整的角度不得超过5°。

7.3 PP-R管材进场时,应严格检查材料的规格,冷热水管的标号,不得冷热水管配件混用(公司采用天力PP-R,全用热水管材管件,故不存在此问题)。

7.4管材与管件连接均采用热熔连接方式,不允许在管材或管件上直接套丝,与金属管道以及用水器具连接必须使用带金属嵌件的管件。

7.5为防止因搬运不当而出现的细小裂纹和管道操作前,将管材两端去掉40-50mm,以去掉受损的伤口。

7.6焊接前须将管材和配件的油渍、污渍清除干净,且必须确认管材和配件无水。

7.7蹲便器的给水管必须采用Ф25mm以上的水管,否则罚款50元/次。

7.8焊接模头每用两次,须用布蘸50%的酒精清洗一次。

7.9固定水管的间距应≤500mm。

7.10同位置的二个冷热水出口必须在同一水平线上平正,左热右冷,给水管出水口位置不能破坏墙面砖的腰线花砖,以及墙砖的边角。

7.11冷热水出水口应平正,冷热出水口水间距凸出墙面应符合下表要求。

7.12煤气设备不能包,不动改动移位,私自移动煤气设备的罚款200元/次。

7.13、水表有横竖两种,安装时应注意哪端是进水,哪端是出水,水表入墙安装后,应便于读数和维修。

水表两端有螺母,安水表时应考虑拧动空间。

远程抄表的底盒控制线均不能私自移动,如发现水表安装后不能读表,不能维修应立即返工并赔偿相应损失,罚款20元/次。

7.14、总阀的更换应考虑其更换维修,安装时需注意其方向,总闸两边应同时加活接。

七、排水改造1、工具的准备卷尺、钢锯、刀锯、手锤、尖錾子、粗砂纸、排水管、排水配件、排水胶、干抹布等2、工艺流程预制加工→管道安装→固定→通水实验→封口堵洞→管口封堵3、预制加工根据所安装洁具排水要求并结合实际情况,量好各管道尺寸,进行断管。

断口要平齐,用刮刀除掉断口内外飞刺。

4、管道安装4.1如需作整体排水改造,先做干管,后做支管。

4.2在正式安装前,进行试插,试插合格后,用棉布将插口部位的水分,灰尘擦拭干净,然后涂胶粘接,随即用力垂直插入,插入粘接时,将插口稍作转动,以利粘接剂分布均匀,约30-60秒即可粘接牢固。

4.3粘牢后立即将溢出的粘接剂擦拭干净。

5、管道固定5.1如管道埋在地面,则按坡向,坡度开槽并用水泥沙浆夯实。

5.2管道采用托吊安装时,则按坡向做好吊架。

6、管道安装完毕后进行通水试验,以检测是否通水是否存在渗漏。

7、确认一切合格,将所有的管口进行“伞”式封闭。

8、相关标准和要求8.1涂抹排水胶时,须先涂抹承口后涂抹插口。

8.2多口粘接时,须注意预留口方向。

8.3室内排水坡向一般为2.5%。

8.4排水胶易挥发,使用后应随时封盖,粘接凝固时间为3分钟。

8.5暗埋于地面的排水管管径必须≥50mm,蹲便器、座便器排水管径必须≥110mm。

8.6最低气温低于0℃的地方,所做立管进口超过4m必须装设伸缩节。

8.7地漏、沐浴房出水口,洗脸盆、洗菜盆、蹲便器必须安装存水弯,如安装是吊管存水弯必须带有检查口。

8.8安装排水三通、四通,应注意配件的顺向,安装后顺向装反者罚款20元/次。

8.9 90°转弯处宜用两个45°弯头。

八、水路试压1、工具与器材活动扳手、六角外丝、生料带、堵头、试压泵、软管等2、试压流程试压前准备→试压→卸压3、试压前准备3.1用软管将所试冷热水管连通。

3.2将除试压管道最低一个出水口以外的其它出水口严密封堵。

4、试压4.1打开进水阀,从管道最低处管道内充水,充分排除管内空气。

4.2关闭总进水阀,用手动泵对管道缓缓开压,升压时间不少于10分钟。

4.3升压至规定的试验压力后,稳压1小时,压力降不得超过规定值。

5、卸压5.1确认试压合格后,将管端与配水件接通,以工作压力供水,将配水件分批同时开启,检测各出水口畅通。

5.2拆下连接软管和外丝,并用堵头封堵其口。

6、相关标准和要求6.1水路试验压力≥0.6MPa。

6.2稳压1h,压力降不得超过0.06MPa。

6.3直埋在地坪面层和墙体内的管道,水压试验必须在封槽前进行,试压合格后方可继续动工。
