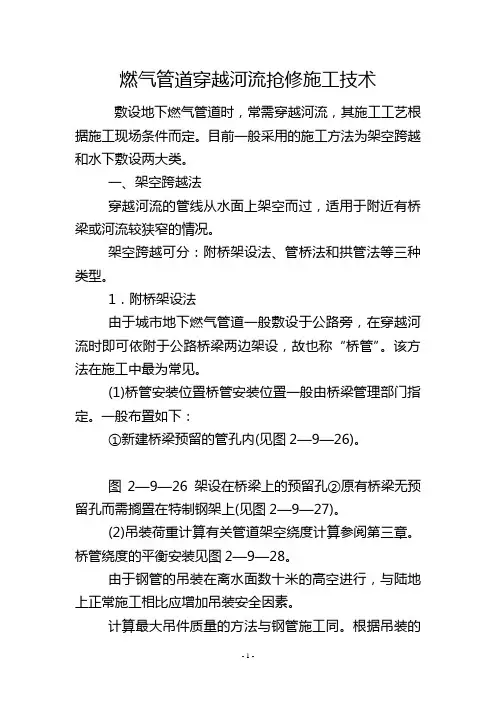

中压燃气管道(卷河桥)过河施工方案
燃气管道穿越河流抢修施工技术

燃气管道穿越河流抢修施工技术敷设地下燃气管道时,常需穿越河流,其施工工艺根据施工现场条件而定。
目前一般采用的施工方法为架空跨越和水下敷设两大类。
一、架空跨越法穿越河流的管线从水面上架空而过,适用于附近有桥梁或河流较狭窄的情况。
架空跨越可分:附桥架设法、管桥法和拱管法等三种类型。
1.附桥架设法由于城市地下燃气管道一般敷设于公路旁,在穿越河流时即可依附于公路桥梁两边架设,故也称“桥管”。
该方法在施工中最为常见。
(1)桥管安装位置桥管安装位置一般由桥梁管理部门指定。
一般布置如下:①新建桥梁预留的管孔内(见图2—9—26)。
图2—9—26 架设在桥梁上的预留孔②原有桥梁无预留孔而需搁置在特制钢架上(见图2—9—27)。
(2)吊装荷重计算有关管道架空绕度计算参阅第三章。
桥管绕度的平衡安装见图2—9—28。
由于钢管的吊装在离水面数十米的高空进行,与陆地上正常施工相比应增加吊装安全因素。
计算最大吊件质量的方法与钢管施工同。
根据吊装的落点、吊机停放位置的距离,选择吊机类型。
为确保吊机操作时的稳定,应考虑吊臂与水平仰角为60。
吊机停放位置应选择在平整的场地,距离桥栏杆应大于一米。
吊机选定后应将吊装时的总荷重与该桥梁的载荷作校核,满足下式才可施工:∑m<F;∑m=m1+m2+m3式中m1——钢管质量(吨);m2——吊机质量(吨);m3——工具、操作人员的质量(吨);F——桥梁载荷能力(吨)。
当∑m>F时可采取加铺铁板使载荷分散或移动吊机停放位置等方法来弥补。
图2—9—27 钢管过桥架空安装示意图1—桥桩;2—镶接铸管;3—绝缘玻璃布沥青(离地面700毫米以上);4—支墩;5—波形管托架;6—固定半圆环;7—波形管;8—桥栏杆;9—桥灯(3)操作顺序桥管施工应由专人负责指挥,吊装按照先桥上后桥下的顺序进行。
吊装中应遵守安全规程,按预先制订的施工方案实施。
①根据挠度计算的数值,在地面平台上完成直管部分拼装焊接(跨距大的河流可分若干段)。
燃气河流穿越施工方案

燃气河流穿越施工方案5.1回拖力计算及钻机能力分析1.主要施工设备性能表公司的德国海瑞克HK250t钻机最大拖拉力为250t,该钻机施工能力能够满足该工程需要。
HK250t型定向钻机具体性能见下表:经过以上回拖力的计算和设备能力情况的调查,用于此项目工程施工的设备完全可以满足施工的需要。
5.2钻机及配套设施就位1.由于钻机工作对稳定性的要求,现场用σ=20mm钢板制作一具钻机固定地锚,规格3.5×2×1.5m。
根据入土角度,计算出地锚坑和钻机的距离,然后开挖一个3.5×2.5×2m的地锚坑。
将地锚就位,地锚内用人工充满沙子。
为保证地锚在钻机回拖管道时的稳固,在地锚前用100#槽钢、DN200钢管制作止推挡板。
2.要保证穿越方位的准确,必须严格按照设计桩位测量放线。
由于河流穿越两岸有堤坝阻挡,一般都不能通视,因此要使用全站仪对设计桩位复测,复测后核对设计图纸和现场桩位无误才能进行正式测量放线。
测量放线时要重点做好穿越轴线的放线,轴线放完后,使用经纬仪控制,将钻机准确就位在穿越轴线上,保证钻机、入土点和出土点保持在一条直线上。
管桩6m/根在泥浆配制区搭设工棚一座,将泥浆罐、泥浆泵、泥浆材料及电气设备都放置在工棚内,既能防雨防风有能控制粉尘飞扬。
工棚尺寸为20 m×10m×3m,用2〞建筑脚手架做骨架,四周和顶部安装防雨布。
4.配制泥浆的水源就近取用河水。
在河边安装自吸泵2台,从河边至穿越入土端泥浆罐铺设4"消防水带500m。
5.在钻机至泥浆坑之间开挖1m宽引沟,沟底铺防雨布,将装卸钻杆时流出的泥浆排入泥浆坑,防止泥浆渗入地层。
6.钻机及配套设备就位:按施工平面布置图将钻机及配套设备安装在预定位置,并进行调试,保证设备正常工作。
5.3泥浆坑开挖根据以往经验及相关参数推算泥浆坑为下列尺寸能够满足施工要求:入土端:10×10×2m 出土端:10×15×2m。
燃气河流穿越施工方案

燃气河流穿越施工方案一、项目背景及目标这个项目是连接两岸燃气输送的重要工程,我们需要在保证河流生态环境不受影响的前提下,完成燃气管道的穿越施工。
目标明确,责任重大。
二、施工前准备1.调查研究:我们要对穿越河流的地形、地质、水文条件进行全面调查,了解河流的宽度、深度、流速、流向等基本参数,为后续施工提供依据。
2.设计方案:根据调查结果,我们设计了一套合理的施工方案,包括穿越方式、施工工艺、环保措施等。
3.施工队伍:选拔一支经验丰富、技术过硬的施工队伍,确保项目顺利进行。
4.设备材料:提前采购符合国家标准的设备和材料,确保施工质量。
三、施工过程1.施工前期(1)设立施工指挥部,负责协调各方工作。
(2)对施工区域进行围挡,设置警示标志,确保施工安全。
(3)对施工人员进行技术培训,确保他们熟悉施工工艺和操作流程。
2.施工中期(1)采用顶管法进行穿越施工,减少对河流生态环境的影响。
(2)严格遵循施工方案,确保施工质量。
(3)加强现场管理,对施工进度、质量、安全进行全面监控。
(4)定期对施工人员进行考核,确保施工队伍的稳定和高效。
3.施工后期(1)完成燃气管道的穿越施工后,对施工区域进行清理,恢复原状。
(2)对穿越工程进行验收,确保符合国家标准。
四、环保措施1.施工过程中,严格遵守环保法规,确保不对河流生态环境造成破坏。
2.采用环保型设备和材料,减少对环境的影响。
3.设置临时排水设施,防止施工过程中产生的废水进入河流。
4.施工结束后,及时清理施工现场,恢复原状。
五、应急预案1.制定应急预案,应对可能出现的突发情况。
2.配备应急物资,确保在突发情况下能够迅速应对。
3.对施工人员进行应急预案培训,提高他们的应急处理能力。
4.加强与当地政府的沟通,确保在突发情况下能够得到及时支援。
2.对施工队伍进行表彰,激励他们为下一个项目做好准备。
3.对项目成果进行评估,为今后类似项目提供参考。
在这个方案中,我们充分考虑了施工过程中的各种因素,力求做到施工质量、环保措施和应急预案的完美结合。
中压天然气管线大开挖穿越河流工程——管道压力试验施工设计方案

重庆科技学院课程设计报告院(系):_石油与天然气工程学院_ 专业班级:油储学生姓名:学号:设计地点(单位)______石油科技大楼K7013________ _设计题目:_中压天然气管线大开挖穿越河流工程——管道压力试验施工设计方案_________________________________ _____完成日期: 2014 年 7 月 3 日指导教师评语: ________________________________________________________________________________________________________________________________________________________________________________________________________________________________________________ __________ _成绩(五级记分制):______ __________指导教师(签字):________ ________目录目录 (1)第一章总则 (1)1.1 编制说明 (1)1。
2 编制依据 (1)1.3 编制原则 (1)第二章工程概况 (2)2.1 综合说明 (2)2。
2施工场地条件 (2)2。
3实施目标 (2)2。
4工程的难点、重点说明 (2)第三章施工准备 (3)3。
1 技术准备 (3)3。
2 物资、劳动力组织准备 (4)3。
3 施工现场准备 (5)3。
4降低成本的措施 (5)第四章施工技术方案、施工方法 (6)4.1 一般规定 (6)4。
2 强度试验 (6)4。
3严密性试验 (7)第五章施工组织机构和施工人员配备 (8)5.1 管理机构及质量、安全保证系统 (8)5。
2 项目部主要施工人员及管理人员 (8)5.3 施工队伍建设 (9)第六章投入该工程的施工机械设备 (10)6。
燃气工程定向钻穿越河流施工方案..

燃气工程定向钻穿越河流施工方案一、概述在燃气管道工程中,河流穿越是一项非常关键的工程环节,如何安全、高效地完成河流穿越任务是施工中必须充分考虑的问题。
定向钻孔技术因其可以在不破坏地表的情况下完成穿越工作,被广泛应用于燃气工程中。
本文将针对燃气工程定向钻穿越河流施工方案进行详细介绍。
二、工程准备阶段1. 定向钻探勘测在施工前,需要进行一系列的定向钻探勘测工作。
通过钻孔勘测,确定河流底部地质情况、河床厚度、水质情况等,为后续施工提供重要参考。
2. 施工方案设计根据钻探结果和实际情况,设计合理的施工方案。
包括确定钻孔起止点、孔径、钻穿深度、施工时间等。
三、施工过程1. 钻孔准备在河流两岸搭建钻孔平台,安装定向钻机和辅助设备,并进行必要的安全检查。
2. 钻孔工程启动定向钻机进行钻孔作业,控制钻头的水平位置和钻深度,确保钻穿河流时的安全稳定。
3. 管道铺设完成钻孔后,通过管道铺设机械将管道逐段送入钻孔,最终完成管道穿越河流。
四、质量控制和安全防范1. 定向钻控制施工过程中,要实时监控定向钻机的工作状态,确保钻孔方向和深度符合设计要求。
2. 安全防范加强安全意识培训,严格执行安全操作规程,确保施工人员的人身安全和作业设备的安全。
五、施工验收施工完成后,进行必要的施工验收工作,对工程质量和安全情况进行评估,确保工程达到设计要求,顺利投入使用。
结语燃气工程定向钻穿越河流作为一项技术复杂的工程,需要施工方通过科学的准备、精细的施工、严格的质量控制和安全防范,实现工程的高质量完成。
希望本文的施工方案能为相关工程人员提供有益参考,确保燃气工程河流穿越施工安全、高效、顺利进行。
过河管道施工方案

过河管道施工方案过河管道施工方案一、项目背景随着城市快速发展和人口增长,许多城市需要跨越河流的过河管道来连接两岸,为城市供水、输送天然气等提供便利。
过河管道的施工关系到城市的供水、能源、交通等基础设施运行,因此施工方案的合理性和安全性尤为重要。
二、方案概述本方案采用钢管作为过河管道的主体结构,通过铺设管道并安装固定设备完成施工。
具体步骤如下:1.前期准备在施工开始前,需要进行勘察、设计、预算,确定施工范围和工期,编制详细的施工方案,并获得相关部门的批准。
同时,需考虑施工期间的水流情况、河底情况等,确保施工的安全性和稳定性。
2.管道铺设根据施工方案,选择合适的钢管,将其铺设在河底。
先在河底挖掘一条适当深度的沟槽,然后将钢管依次卸下至沟槽中,确保管道平稳铺设。
在铺设的同时,按照设计要求保持管道的倾斜角度,以便于排水和运输液体或气体。
3.管道连接将各个钢管通过螺纹连接器进行连接,确保连接处的密封性和稳定性。
同时,加强金属螺纹的防腐处理,以增强连接的耐久性。
4.固定设备在管道的两端和适当位置,安装固定设备,如支架、护栏等,以确保管道的稳定性和安全性。
5.测试和验收在施工结束后,进行管道的测试和验收。
通过各种测试设备对管道进行压力测试、泄漏测试等,确保管道的安全性和运行效果。
三、安全措施1.人员管理:严格执行安全操作制度,保障现场工作人员的安全;及时组织人员参加相应的安全培训,提高职工的安全意识。
2.防护装备:为现场工作人员配备必要的防护装备,如安全帽、防滑鞋、手套等,确保其人身安全。
3.施工现场管理:设立施工现场的安全警戒线,限制外人进入施工区域;设置安全救援设备,如救生绳、救生筏等,应急时及时进行救援。
4.预防事故:制定严格的施工方案,合理组织施工过程,严禁违规操作;加强对施工材料的质量检测,确保施工材料的安全性和质量。
四、质量保证1.严格把控施工质量:加强现场的质量监督,确保施工过程符合相关标准和规范;定期进行质量检查,对施工中发现的问题及时纠正和改进。
中压燃气管道(卷河桥)过河施工方案.doc

天然气利用工程中压燃气管道穿越卷桥河安装施工方案编制:审核:批准编制单位:编制日期:目录1.0编制依据2.0工程概况2.1工程简介2.2地质及水文条件2.3主要工程量3.0施工方案3.1施工工序3.2测量放线3.3施工作业带及施工便道开拓3.4筑坝3.5管沟开挖3.6管道焊接3.7管道试压3.8管道下沟回填3.9地貌恢复及标志4.0施工组织4.1组织机构4.2进度计划4.3作业人员需用计划4.4主要施工机械、设备5.0施工安全措施5.1风险视别及防范5.2安全用电5.3设置安装警示6.0附图1.0编制依据1.1《城镇燃气设计规范》GB50028-20061.2《输油输气管道线路工程施工及验收规范》SY0401-981.3《油气输送管道穿越工程施工规范》GB50424-20071.4《城镇燃气输配工程施工及验收规范》CJJ33-20051.5施工现场实际情况及业主、当地政府和国家的有关规定和要求2.0工程概况2.1方案简介****中压燃气管道工程穿越卷桥河,管线采用20#钢φ325×12钢管和一段PE300管道(布置见图)。
根据现场实际勘查,确定如下:工程起点JN72-1(3+612)沿河向上游走管,距靠上游桥栏杆50米左右处穿越河床、过桥下公路、再沿山脚线返回JN74-1(3+712.5)点与钢管管连接,全长220米。
距桥50米处穿越卷桥河段,是本工程的施工难点和重点, 因此穿越河床是施工方案的编制重点。
卷桥河穿越位置定在河桥上游50米左右范围处(最终以实际过河点为准),所选位置河床覆盖层大多以卵石、砂粒、岩石、淤泥构成,淤泥量大。
河床底平坦,河床一边是沙地农田,一边是峭壁岩石及公路。
穿越采用20#钢φ325×12(3PE)钢质管道,管道接头作特加强级层PE防腐,穿越河道长度56米。
管道焊接采用氩弧焊打底,手工电弧焊填充盖面,管道埋深河床下不小于1.5米(具体深度根据现场土质情况确定),由于河内水位高1.5-2.2米,决定穿越采用筑单坝施工,坝上面宽度为5米,管线在河滩进行预制,挖掘机在坝上对坝下游管位侧进行开挖沟。
燃气管道过河施工方案

燃气管道施工方案3。
开工条件在施工前做好正式投入施工前期准备工作,包括材料购置,存放地点,防潮措施,各施工机具摆放位置,制作,均须在施工前完成。
以保证施工各环节的有序衔接,提高效率,方便操作。
充分体系组织者的领导才能和施工队伍的整体素质。
甲方负责提供该区域内地下情况:包括电缆、光缆走向、穿越位置。
管网与燃气管道的交叉等.办理临时征地手续,协调影响工程进展的各方关系。
4.清障、修施工便道根据施工图找出管道中心线,确定管线具体走向,用白灰作好标志,并清除管线左右两侧各6米范围内的障碍物,以保证正常施工。
北灌渠河岸东侧有多年生树木,清障有一定难度.施工场地内机械运行的道路及作业面,用推土机修筑,上部夯实,泥洼处用鹅卵石作垫层,保证吊车、载重汽车等设备正常通行.吊车站位处用鹅卵石作垫层200厚,夯实,保证吊车吊装安全. 5。
围堰、导流、管沟开挖。
在管道中心线两侧8米及河宽2/3处作围堰,用编织袋装粘土堆成梯形拦河坝,拦截河水,堰顶宽度3米,临水面1:3放坡,背水面坡度1:2。
围堰高度不小于1.5米。
一切准备就绪后,进行管沟开挖,挖掘深度按图纸尺寸.河道内沟槽挖掘必然有塌方现象发生,塌方的沙石用挖掘机清理干净能够后, 用麻袋装干土护坡并扎钢桩,机械清理不到的地方采用人工清理。
为了保证施工时有足够的作业空间,作业坑底宽2.5m,按1:1.5的比例放坡。
挖好的作业坑中放置三个柳条筐滤水,采用3台或多台DN50潜水泵在柳条筐内安放潜水泵排水.做完这一侧后,用同样办法完成另一侧(见示意图)。
新开渠过河段线位与旧桥墩相撞,在围堰、导流同时,还要对旧桥进行拆除,桥墩采用凿岩机或爆破手段进行拆除。
6。
管道予制 6。
1管材检验管道用的材料和管件必须具备出厂质量证明书或其复印件,各种技术指标符合现行有关标准的规定。
6.2管件及焊缝除锈A) 除锈施工:DN300管件采用除锈机机械除锈、用电动机带动钢丝轮相对转动磨擦,将管件表面杂物清除干净。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
天然气利用工程
中压燃气管道穿越卷桥河安装
施工方案
编制:
审核:
批准
编制单位:
编制日期:
目录
1.0编制依据
2.0工程概况
2.1工程简介
2.2地质及水文条件
2.3主要工程量
3.0施工方案
3.1施工工序
3.2测量放线
3.3施工作业带及施工便道开拓
3.4筑坝
3.5管沟开挖
3.6管道焊接
3.7管道试压
3.8管道下沟回填
3.9地貌恢复及标志
4.0施工组织
4.1组织机构
4.2进度计划
4.3作业人员需用计划
4.4主要施工机械、设备
5.0施工安全措施
5.1风险视别及防范
5.2安全用电
5.3设置安装警示
6.0附图
1.0编制依据
1.1《城镇燃气设计规范》GB50028-2006
1.2《输油输气管道线路工程施工及验收规范》SY0401-98
1.3《油气输送管道穿越工程施工规范》GB50424-2007
1.4《城镇燃气输配工程施工及验收规范》CJJ33-2005
1.5施工现场实际情况及业主、当地政府和国家的有关规定和要求
2.0工程概况
2.1方案简介
****中压燃气管道工程穿越卷桥河,管线采用20#钢φ325×12钢管和一段PE300管道(布置见图)。
根据现场实际勘查,确定如下:工程起点JN72-1(3+612)沿河向上游走管,距靠上游桥栏杆50米左右处穿越河床、过桥下公路、再沿山脚线返回JN74-1(3+712.5)点与钢管管连接,全长220米。
距桥50米处穿越卷桥河段,是本工程的施工难点和重点, 因此穿越河床是施工方案的编制重点。
卷桥河穿越位置定在河桥上游50米左右范围处(最终以实际过河点为准),所选位置河床覆盖层大多以卵石、砂粒、岩石、淤泥构成,淤泥量大。
河床底平坦,河床一边是沙地农田,一边是峭壁岩石及公路。
穿越采用20#钢φ325×12(3PE)钢质管道,管道接头作特加强级层PE防腐,穿越河道长度56米。
管道焊接采用氩弧焊打底,手工电弧焊填充盖面,管道埋深河床下不小于1.5米(具体深度根据现场土质情况确定),由于河内水位高1.5-2.2米,决定穿越采用筑单坝施工,坝上面宽度为5米,管线在河滩进行预制,挖掘机在坝上对坝下游管位侧进行开挖沟。
我公司在前期的谭家河穿越施工时成功实施过。
2.2地质及水文条件
河桥位于卷桥河口入长江处,卷桥河是山谷溪水形成,河口水宽和水深主要受长江水位的影响,长江在非汛期间,卷桥河面宽在25米内,水位约高2.5米,在此期间施工,费用经济,工期较短。
沿江南大道敷设管段土质多为次坚石。
2.3穿越主要工程量
10 沟槽开挖1 m 50 次坚石、管道埋深≯
1.2m
11 沟槽开挖2 m 118 四类土、管道埋深≯1
12 车行道管沟砂石混合料回填m 5 管道埋深≯1.2m
13 道管细土回填m 118 管道埋深≯1 m
14 出公路到桥面立管砌砖柱防
护
m 8 0.6m×0.6m×8m
15 出公路到桥面立管砌砖柱防
护
m 8 0.6m×0.6m×8m
16 标志牌个 2 详见图
17 毛石混凝土固定敦个 2 详见图
18 钢筋混凝土配重块块 6 详见图
19 毛石护坡米 6 详见图
20 毛石填淤筑坝基础米56 底宽8米;顶宽5米高
1.0米
21 修筑土坝(外运炮渣土碾压,
运距10KM)米56 底宽5米;顶宽4米高
2.5米
22 河床沟槽开挖()米56 宽1米深1.5
23 编织袋个450
24 编织袋装砂方m³160
25 车辆便道施工m 120 宽4米
26 砼管φ1200 根10 2米/根
3.0施工方案
3.1施工工序
3.2测量放线
穿越根据方案位置采用龙门桩吊线定管道中心线,在河堤坝两侧及漫滩处设
加密桩,从而确定筑坝的具体位置(管沟中心线上游7米处为坝的中心位置)。
3.3施工作业带及施工便道开拓
根据方案线路位置结合现场地形勘察,在靠长江上游侧的河岸向对岸方向进行筑坝施工。
根据现场勘测显示管道穿越段处于淤泥夹卵石区域,地面承载力比较差。
作业带开拓时采用毛石积淤推土机平整碾压。
施工区域要通过运输车辆,河堤至施工处需修建临时道路,即从卷桥河南侧江南大道路面开始斜缓坡下到河道外侧,由于路面至河底高差12米,现场勘测后临时道路起点须设在桩号JIN72-600处,最大满足车辆的爬坡能力。
临时道路长度120m,道路宽度4m,临时道路在原地坪上,铺厚度0.3m炮渣土碾压成型。
3.4筑坝
在靠上游桥栏杆边线上游50米左右处为坝的中心位置筑坝,推填毛石积淤跨长56米,坝体基础下宽8米,顶宽5米,高为1.0米(出水面0.5米)。
在坝基上回填土坝(宽5米,顶宽4米,高为2.5米)填至与左侧村级公路同水平,坝底河道敷设两道排水砼管引水箱涵。
3.5管沟开挖
管沟开挖深度为燃气管覆土深度加管外径,燃气管覆土深度车行道下不小于1.2米;(政府主管部门要求,车行道砼路面须整幅板破除及恢复,整幅板宽3米);人行道下不小于1.2米;河床下不小于1.5米。
在堤坝形成后,根据以确定桩位二次放线,管沟开挖采用长臂挖掘机站在堤坝上在下游开挖管沟,管沟开挖采用长臂挖沟机,为了防止塌方沟底宽度不得少于3米。
开挖时按1:2.5比例放坡,深度不得低于1.8米。
开挖过程用标有高度的标竿工具随时检查管沟开挖情况,
管沟测量时每2米测一个点,测量标高的基准点在河岸上选取。
管沟测量需反复复核。
管沟开挖完成,必须经现场监理检查确认合格后方可并记录管沟成形情况。
3.6管道焊接
管道焊接采用氩弧焊打底,手工电弧焊填充盖面。
管道组对外对口器对口,挖掘机辅助,在坝上进行预制焊接,管道焊接先于或同步与管沟成型,施工时根据管沟土质严格控制安全距离,管线焊接及防腐补口质量检验按图纸要求进行。
3.7管道试压吹扫
管道安装完成按设计要求进行压力试验。
3.8管道下沟回填
管道经过无损检测,补口补伤、分段试压等上道工序验收合格后,在管子需要加配重块的位置用10mm厚的绝缘板用6号铁丝将管子包好一周,长度为2米保护好主管线的防腐层,然后用10号铁丝将配重块逐一捆绑在主管线上,安装由吊车和PC220单斗挖掘机吊管下沟,穿越段地质为砂粒夹卵石该段管沟铺设0.2米
厚袋装细土,管顶以上铺设0.3米河砂,在管顶细土回填前进行。
车行道下管沟,遵照政府管理部门要求砂石混合料夯填至路面下30cm;人行道下管沟细土回填。
3.9 地貌恢复及标志
管道施工完成后,及时清除河道内填土和其他残留物,并按设计和地方河政部门要求进行河岸护坡砌筑及绿化恢复,及时办理检查、验收手续、河岸两边管道穿越处上方设置警示牌,防止穿越管道地段受到其他建设影响。
沿道路管段,余土及时外运,路面限期保质保量恢复。
4.0 施工组织
4.1 组织机构
为保证五龙河穿越优质高效安全顺利进行,项目部组组织机构如下:
芜湖中燃城市燃气发展有限公司
4.2 进度计划总工期 34天(2014.2.21-3.26)
施工进度计划(2014.2.20-3.26)
常用软件课程设计
4.3 作业人员需用计划
4.4 主要施工机械、设备
主要施工机械设备
5.0 施工安全措施
5.1 风险视别及防范
5.1.1 设备转场、停放
5.1.1.1主要风险
设备转场中,因路况、设备上下发生的侧滑翻车事故,造成设备损坏、人员伤害。
设备超高、超宽对空中、路边障碍的碰挂。
设备停放中,吊钩、配重等自然下落造成人员伤害。
5.1.1.2 主要防范措施
设备转场前,做好一切准备,勘察好路线,雇用当地有拉运能力的拉运设备,要选择坚实路面作为上车地点。
设备上车后,要捆绑、固定牢固。
设备转场中要有专人带车,对空中、路边障碍情况认真进行观察,处理后方可通行。
设备停放中,吊钩、配重块要进行锁定和限位。
5.2 安全用电
由于抽水用电作业较多,为防止触电事故发生配备专业电工,并安装漏电保护等安全用电装置。
5.3 设置安装警示
由于区域位于公园附近,为防止非施工人员进入施工区域,在施工区周围做好警示标志,夜间社警示标志。
