蒸汽管道安装监理实施细则1. 引言蒸汽管道是工业生产中重要的能源输送设备,其安装质量直接关系到工业生产的安全和效率。

为了确保蒸汽管道的安装符合规范要求,需要进行监理工作。

本文将介绍蒸汽管道安装监理的实施细则,包括监理人员的职责、监理流程和监理要点等内容。

2. 监理人员的职责蒸汽管道安装监理人员是负责对蒸汽管道安装工程进行全过程的监督和检查的专业人员。

他们的职责包括:2.1. 监督施工现场的整体情况,确保施工场地符合要求并具备安全条件;2.2. 检查蒸汽管道安装施工图纸的符合性,确保施工过程与设计图纸相符;2.3. 检查施工过程中的材料选择和质量控制,确保材料符合相关标准;2.4. 检查焊接工艺和焊接质量,确保焊缝的牢固性和密封性;2.5. 检查管道安装的水平和垂直度,确保管道安装的准确性;2.6. 检查蒸汽管道系统的调试和试运行过程,确保系统运行的稳定性和安全性。

3. 监理流程蒸汽管道安装监理的流程主要包括以下几个环节:3.1. 准备阶段:监理人员在施工前应仔细研读设计图纸和相关技术规范,了解项目的要求和特点。

与施工单位进行沟通,明确监理工作的时间安排和任务要求。

3.2. 施工阶段:监理人员在施工过程中进行现场检查,对施工质量进行监控。

监理人员应随时与施工单位和设计单位进行沟通,及时解决施工中的问题。

3.3. 完工阶段:监理人员对已完成的蒸汽管道进行全面检查,核实施工过程中的数据和记录。

对测试数据和试运行情况进行审核,确保系统的安全性和可靠性。

4. 监理要点4.1. 材料检查:监理人员应检查蒸汽管道材料的质量和符合性,包括管道、法兰、阀门等。

对于质量不合格的材料,要及时予以返工或更换。

4.2. 焊接质量控制:监理人员应检查焊接工艺的合理性和焊缝的质量。

要求焊接工艺符合相关标准,焊缝的牢固性和密封性要符合要求。

4.3. 安装位置准确性:监理人员应检查管道的水平和垂直度,确保管道安装的准确性,避免因安装不准确导致系统故障或泄漏。

PE管监理细则

PE管监理细则

铸造精品回馈社会成都市城镇燃气户内安装及城区管网建设工程(PE管道安装工程)监理实施细则内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师: 米中文、胡渝鹴、周岳总监理工程师:庄剑勋日期:2012年1月目录1 前言 (3)1。

2适用范围 (3)1。

3编制依据 (3)1。

4质量控制点的设置 (3)2 施工准备 (4)2.1材料的检查验收 (4)2。

2机具准备 (6)3 聚乙烯材料的储运 (6)4 土方工程 (7)5 管道连接 (7)5.1基本要求 (7)5.2热容连接 (8)5。

3电熔连接 (9)6 管道敷设 (9)6。

1敷设前的准备 (9)6.2敷设过程中的注意事项 (10)7 管道压力试验 (12)1 前言与金属管道相比,聚乙烯(PE)管具有防腐蚀性良好、质轻、施工简便、柔性好、抗震性能好寿命长等优点,所以PE管在燃气管道建设方面得到了广泛运用。

在成都城市燃气管网建设中,PE管已广泛应用于庭院管道及城市中低压干管工程。

为了确保PE管道工程质量得到有效控制,规范现场监理人员的监督行为,特制定本监理实施细则。

1.2适用范围本细则适用于成都市城市燃气PE管道安装工程施工监理(包括城市中压干管及庭院管道)。

1.3编制依据1。

3。

1《城镇燃气设计规范》GB50028-20061.3。

2《城镇燃气输配工程施工及验收规范》CJJ33—20051。

3。

3《聚乙烯燃气管道工程技术规程》CJJ63-20081.3.4《燃气用埋地聚乙烯(PE)管道系统第一部分:管材》GB15558。

1—20031.3。

5《燃气用埋地聚乙烯(PE)管道系统第二部分:管件》GB15558.2-20051.3.6本工程监理规划、监理大纲。

1.3.7业主对工程的具体要求。

1.4质量控制点的设置根据PE管安装工程的施工特点,本细则将PE管道安装工程的施工工序划分为7个质量控制点,具体内容如下表:关键工序和重要部位质量控制点2 施工准备2.1材料的检查验收2.1.1PE管材、管件、阀门应符合现行国家标准GB15558。

烟道安装工程监理实施细则

烟道安装工程监理实施细则

一、工程概况1. 工程名称:______项目烟道安装工程2. 工程地点:______3. 工程规模:______平方米4. 施工单位:______5. 监理单位:______二、监理工作依据1. 《建筑工程施工质量验收统一标准》(GB50300-2013)2. 《通风与空调工程施工及验收规范》(GB50243-2016)3. 《住宅排气道(一)》图集(07J916-1)4. 《住宅设计规范》(GB50096-2011)5. 《住宅厨房、卫生间排气道》(JGJ26-2000)6. 《玻璃纤维增强水泥排气管道》等相关标准及规范。

三、监理工作流程1. 材料进场验收2. 施工准备3. 施工过程监理4. 工程验收5. 工程移交四、监理工作控制要点及目标值1. 材料进场验收(1)检查材料质量证明文件,确保材料符合设计要求;(2)检查材料规格、型号、尺寸等是否符合要求;(3)检查材料外观质量,确保无裂纹、破损等缺陷。

2. 施工准备(1)审查施工组织设计,确保施工方案合理;(2)审查施工人员资质,确保施工人员具备相应技能;(3)审查施工机械、设备,确保设备完好、性能稳定。

3. 施工过程监理(1)检查施工工艺,确保施工质量;(2)检查施工进度,确保工程按计划进行;(3)检查施工现场安全管理,确保施工安全;(4)检查施工文明施工,确保施工现场整洁有序。

4. 工程验收(1)检查工程实体质量,确保符合设计要求;(2)检查施工资料,确保齐全、完整;(3)组织验收会议,对工程进行验收。

5. 工程移交(1)整理工程档案,确保档案齐全、完整;(2)办理工程移交手续,确保工程顺利移交。

五、监理工作的方法及措施1. 审查施工图纸、施工组织设计、施工方案等文件;2. 审查施工人员资质、设备、材料等;3. 对施工现场进行定期检查,确保施工质量、进度、安全、文明施工;4. 组织验收会议,对工程进行验收;5. 及时发现、纠正施工过程中的问题,确保工程质量。

管道安装工程土石方开挖和回填细则

管道安装工程土石方开挖和回填细则

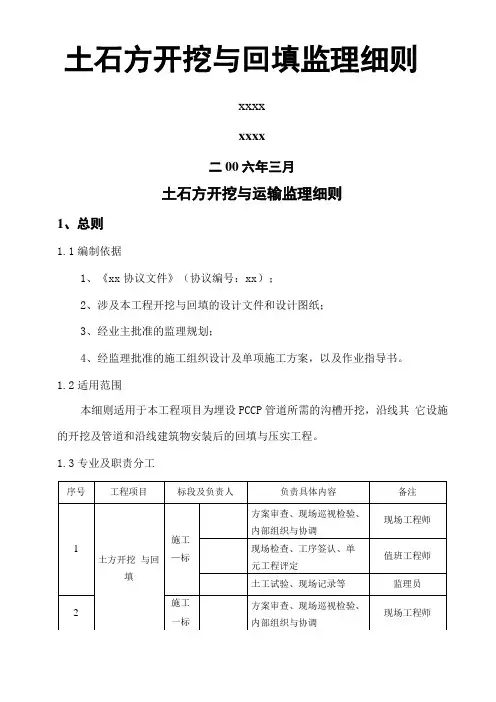

土石方开挖与回填监理细则xxxxxxxx二00六年三月土石方开挖与运输监理细则1、总则1.1编制依据1、《xx协议文件》(协议编号:xx);2、涉及本工程开挖与回填的设计文件和设计图纸;3、经业主批准的监理规划;4、经监理批准的施工组织设计及单项施工方案,以及作业指导书。

1.2适用范围本细则适用于本工程项目为埋设PCCP管道所需的沟槽开挖,沿线其它设施的开挖及管道和沿线建筑物安装后的回填与压实工程。

1.3专业及职责分工1.4适用技术标准、规程、规范的名称、文号1、《水利工程建设项目施工监理规范》SL288 -20032、《防洪标准》GB502013、《地基与基础工程施工及验收规范》GBJ2024、《土方与爆破工程施工及验收规范》GBJ2015、《爆破安全规程》GB67226、《大爆破安全规程》GB502127、《水利水电工程施工测量规范》SL528、《水利水电工程施工质量评定规程》SL1769、《水利水电建设工程验收规程》SL22310、《水工建筑物岩石基础开挖工程施工技术规范》SL4711、《水利水电工程岩石试验规程》(试行)SDJ20412、《水利水电工程岩石试验规程》(补充部分)DL500613、《土工试验规程》SL 23714、《水工建筑物地下开挖工程施工技术规范》DL /T509915、《南水北调工程质量监督管理办法》16、《南水北调工程建设监理管理办法》17、《南水北调工程安全生产管理办法》1.5业主提供的条件向承包人移交施工设施或施工条件,包括施工用地、道路、测量基准点、施工图纸等。

2、开工审批内容和程序2.1每一作业段开挖开始前28天,承包人应根据设计文件、有关施工规范、现场地形地质条件和施工水平,完成土石方开挖工程施工措施计划编制,并报监理人批准。

施工措施计划内容应包括:1)工程概况;2)开挖施工布置图;3)开挖(包括可能发生的特殊部位或特殊条件下开挖)方法、程序和施工作业措施;4)爆破方法及典型爆破参数;5)边坡和岩基保护措施;6)对所影响管线系统的保护措施。

PVC-U管道工程监理实施细则

PVC-U管道工程监理实施细则

PVC-U管道工程监理实施细则一、编制依据1、国家、北京市现行的有关工程建设法律、法规和技术标准等(1)《水利工程建设项目施工监理规范》(SL288-2003)(2)《建设工程项目管理规范》(GB/T50326-2006)(3)《建设工程监理规范》(GB50319-2000)(4)《水利水电工程施工质量检验与评定规程》(5)《给排水管道工程施工及验收规范》(GB50268—2008)(6)《埋地硬聚氯乙稀排水管道工程技术规程》(CECS122:2001)(7)《给水用硬聚氯乙烯(PVC-U)管件》(GB/T 10002.2-2003)(8)《给水用硬聚氯乙烯(PVC-U)管材》(GB/T 10002.1-2006)(9)合同有效期内,政府主管部门颁布的涉及本工程的政策法规。

2、本工程设计文件及图纸。

3、本工程的监理规划。

4、批复的施工组织设计及专项工程施工方案。

5、合同文件(1)监理合同。

(2)施工合同。

(3)监理合同有效期内,建设单位和监理人下发的文件。

二、适用范围本细则适应于顺义区2009年新农村五项基础设施建设-安全饮水工程PVC-U给水管道安装工程项目。

三、PVC-U给水管道安装工程特点1、管线较长,且分散。

1)本工程铺设水厂主管道7076米,铺设村内管网235560米,涉及9个乡镇,14个自然村,控制点分散,工作量大,涉及到和村、镇接触,各种协调关系复杂。

2、管网土质参差不齐。

各村镇相距远,管网经过处有粘性土、砂砾土、砂石、岩石等,需把握不同土质施工的方法,确定相应的实施方案。

3、管网检查井较多。

管网中涉及到各种井子5964个,由于对井子的技术要求不同,所以实施检查验收时要严格按照规范进行,杜绝不合格检查井。

四、监理目标工期目标:工程于2009年12月1日开工,2010年1月30日完工。

质量目标:工程质量达到合格。

五、质量控制(一) 工程质量控制的原则1、以施工图纸、施工及验收技术规范、规程、工程质量验评标准为依据,督促承包单位全面实现施工合同中的工程质量标准。

管道焊接监理实施细则

管道焊接监理实施细则

管道焊接监理实施细则一、引言随着现代工业的快速发展,管道在各种工业领域中的应用越来越广泛,而管道焊接质量直接影响到整个工业系统的安全运行。

因此,制定一套有效的管道焊接监理实施细则,对提高管道焊接质量,保障工业安全具有重要意义。

二、细则目的本细则旨在明确管道焊接监理的工作流程、方法和标准,确保监理人员能够科学、公正、有效地进行焊接质量监理,提高焊接质量,保障工业安全。

三、适用范围本细则适用于所有涉及管道焊接的工业领域,包括但不限于石油、化工、电力、建筑等。

四、监理职责1、审核焊接施工方案,确保其符合相关标准和规范。

2、对焊接施工过程进行监督,确保焊接操作符合规范。

3、对焊接质量进行检测,确保其符合设计要求和相关标准。

4、对焊接施工人员进行培训和考核,提高其技能水平。

5、对焊接施工过程进行记录和分析,为质量改进提供依据。

五、监理流程1、审核施工方案:监理人员应对施工方案进行审核,确保其符合设计要求和相关标准。

2、施工前检查:对焊接设备、材料、人员进行全面检查,确保其符合施工要求。

3、施工过程监控:对焊接过程进行实时监控,确保焊接操作符合规范。

4、质量检测:对焊接完成后进行质量检测,包括外观检查、无损检测等,确保其符合设计要求和相关标准。

5、记录与分析:对监理过程进行详细记录,并对记录进行分析,为质量改进提供依据。

六、监理标准1、外观质量:焊缝应平整、光滑,无气泡、夹渣、未熔合等缺陷。

2、无损检测:按照相关规范进行无损检测,如X射线探伤、超声波探伤等,确保焊缝内部质量合格。

3、力学性能:焊缝的力学性能应符合设计要求和相关标准,如抗拉强度、屈服强度等。

4、工艺评定:按照相关规范进行工艺评定,确保焊接工艺的合理性和可行性。

管道监理实施细则一、引言随着现代工业的快速发展,管道作为一种重要的传输方式,其安全、稳定、高效的运行对于社会生产和日常生活至关重要。

为了确保管道工程的质量和安全,监理制度应运而生。

本文将详细阐述管道监理实施细则,旨在提高管道监理工作的规范化和科学化水平。

给水管道工程监理细则

给水管道工程监理细则

给水管道工程监理细则为了确保水管道工程的质量和安全,进行监理是必不可少的环节。

下面是水管道工程监理的细则。

一、监理前准备1.广泛宣传工程建设监理的必要性和重要性,提高工程参建单位的监理意识。

2.成立监理组织,并确定监理人员的职责和权限。

3.编制监理计划,明确监理的内容、方法和时间安排。

4.对参建单位进行资格审核,并确定各单位在工程中的职责和义务。

二、施工前监理1.技术交底前,参建单位应向监理组织提交工程计划、施工组织设计、技术方案等相关文件,监理组织对这些文件进行审核。

2.监理组织对施工图纸进行审查和校核,确保设计符合规范要求。

3.对施工材料的质量进行评估和抽样检验,合格后方可使用。

4.监理组织组织召开施工前会议,明确参建单位的责任和工作安排。

三、施工阶段监理1.监理组织每天进行巡视,对施工进度、质量进行检查和评估。

2.监理组织对施工过程中发生的问题及时处理,并及时向业主和参建单位汇报。

3.对施工现场进行卫生和安全检查,保障工人的生命安全。

4.对施工材料进行抽样检验,并进行验收,确保材料质量符合要求。

5.对施工工艺进行抽样检验和验收,确保施工符合规范要求。

四、竣工阶段监理1.监理组织对工程竣工图纸进行审核,确保图纸与实际施工一致。

2.进行工程竣工验收,包括对工程质量、安全和环境影响等方面进行评估。

3.监理组织对工程质量进行检测和评估,确保工程质量符合规范要求。

4.检查工程交付的各项文件和证明,确保完备。

5.在竣工阶段进行工程质量保修期的监督和管理。

五、整体监理1.监理组织每月编写监理报告,向业主汇报工程进展情况、质量评估等内容。

2.对施工工序和质量进行全面检查和评估,发现问题及时处理。

3.监理组织进行定期回访,收集业主对工程质量的评价和意见,并向参建单位提出整改要求。

4.对施工工作进行综合评价,评选优秀单位和工人。

六、监理总结1.在工程结束后进行总结,评估监理工作的成效和存在的问题,并向相关单位提出改进意见。

0516室外供热管道安装监理实施细则

0516室外供热管道安装监理实施细则

室外供热管道安装监理实施细则依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《建筑给水排水及采暖工程施工质量验收规范》 GB50242-20021、范围本工艺标准适用于民用建筑群(小区)饱和蒸汽压力不大于0.8MPa,热水温度不超过150℃的室外采暖及生活热水供应管道(包括直埋、地沟或架空管道)安装工程。

2、施工准备2.1材料要求2.1.1管材:碳素钢管、无缝钢管、镀锌碳素钢管应有产口合格证,管材不得弯曲、锈蚀、无飞刺、重皮及凹凸不平等缺陷。

2.1.2管件符合现行标准,有出厂合格证、无偏扣、乱扣、方扣、断丝和角度不准等缺陷。

2.1.3各类阀门有出厂合格证,规格、型号、强度和严密性试验符合设计要求。

丝扣无损伤,铸造无毛刺、无裂纹,开关灵活严密,手轮无损伤。

2.1.4附属装置:减压器、疏水器、过滤器、补偿器、法兰等应符合设计要求应有产品合格证及说明书。

2.1.5型钢、圆钢、管卡、螺栓、螺母、油、麻、垫、电气焊条等符合设计要求。

2.2主要机具:2.2.1机具:砂轮锯、套丝机、台钻、电焊机、煨弯器等。

2.2.2工具:套丝板、压力案、管钳、活扳子、手锯、手锤、台虎钳、电气焊工具、钢卷尺、水平、小线等。

2.3作业条件:2.3.1安装无地沟管道,必须在沟底找平夯实,沿管线铺设位置无杂物,沟宽及沟底标高尺寸复核无误。

2.3.2安装地沟内的干管,应在管沟砌完后,盖沟盖板前,安装好托吊卡架。

2.3.3安装架空的干管,应先搭好脚手架,稳装好管道支架后进行。

3、操作工艺3.1工艺流程:3.1.1直埋:放线定位→挖土方→砌管沟→卡架制安装→管道安装→补偿器安装→水压试验→防腐保温→盖沟盖板→回填土3.1.3架设:放线定位→卡架安装→管道安装→补偿器安装→水压试验→防腐保温3.2直埋管道安装:3.2.1根据设计图纸的位置,进行测量,打桩、放线、挖土、地沟垫层处理等。

3.2.2为便于管道安装,挖沟时应将挖出来的土堆放在沟边一侧,土堆底边应与沟边保持0.6~1m的距离,沟底要求找平夯实,以防止管道弯曲受力不均。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

众源绿能天然气有限责任公司定边县天然气储存调峰液化项目建设工程管道安装工程监理细则编制人总监理工程师威仕工程监理有限公司定边L N G工程项目监理部2010年10月10日目录1、管道安装工程概况及特点 (03)2、本监理细则编制主要依据 (04)3、管道施工监理工作围与相关配合 (07)4、管道安装质量控制点及其检查频度 (08)5、管道施工准备阶段的监理工作细则 (12)6、管道工程施工阶段的监理工作细则 (13)7、管道竣工验收阶段的监理工作细则 (30)1. 管道安装工程概况及特点众源绿能天然气有限责任公司·定边县天然气储存调峰液化项目建设工程管道安装工程主要容:1.1 化工工艺系统管道:有冷剂压缩机厂房、工艺装置区、LNG罐区、空压制氮站、导热油炉、火炬等设施的工艺和公用工程各种管道安装,主要有天然气管道、冷剂管道、LNG管道、放空气和排液管道、冷却水管道、压缩空气管道、氮气管道、公用工程软管站;厂区管网(外管网)主要有工艺物料系统管道、压缩空气和氮气系统管道、热水采暖供热管道、导热油热媒系统管道等四个系统,连接空压制氮站、一期压缩机厂房、工艺装置、LNG罐区、锅炉房等设施的管。

另有理化在线分析采样送样管共8路。

工艺和公辅管道均采取架空敷设。

1.2 工业与民用建筑给排水及消防、采暖通风及热力管道工程:主要有工厂大门采暖通风、生活楼采暖通风、综合办公楼采暖通风、货运大门采暖、货运大门通风、中控楼采暖通风、综合仓库/维修间采暖通风、导热油系统燃气热媒炉房、燃气锅炉房管道的安装等。

给排水及消防管道主要有深井泵房((1#、2#)、工厂大门给排水及消防设施安装、货运大门给排水及消防设施安装、办公楼给排水及消防设施安装、生活楼给排水及消防设施安装、中控楼给排水及消防设施安装、综合仓库/维修间给排水及消防设施安装、消防设施安装水池配置及安装、LNG储罐给排水及消防设施安装、罐区围堰排水、总变电所给排水及消防设施安装、装置变电所给排水及消防设施安装、循环泵房/水池/冷却塔给排水安装、消防泵房/水池配置及安装、原料气压缩机厂房给排水及消防设施安装、制冷剂压缩机厂房给排水及消防设施安装、空压制氮站给排水及消防设施安装、燃气锅炉房给排水及消防设施安装、厂区地下管网(外网)等。

颁发《压力管道安全管理与监察规定》规定压力管道为受监察的管道。

在《压力管道安全管理与监察规定》第二条中将压力管道定义为:“在生产、生活中使用的可能引起燃爆或中毒等危险性较大的特种设备”。

国务院2003年6月1日颁发实施的《特种设备安全监察条例》中,将压力管道进一步明确为“利用一定的压力,用于输送气体或者液体的管状设备,其围规定为最高工作压力大于或者等于0.1MPa(表压)的气体、液化气体、蒸汽介质或者可燃、易爆、有毒、有腐蚀性,最高工作温度高于或者等于标准沸点的液体介质,且公称直径大于25mm的管道”。

这就是说,现在所说的“压力管道”,不但是指其管或管外承受压力,而且其部输送的介质是“气体、液化气体和蒸汽”或“可能引起燃爆、中毒或腐蚀的液体”物质。

本工程工艺介质管道几乎全部为压力管道。

本工程工艺管道安装工程包含有多种含能源介质管道,工程量很大,各种管道系统路由比较复杂,质量要求高。

施工平面紧凑、吊装作业困难,车间外部燃气管道高空作业较多,影响安全的危险因素多。

燃气、热力和高纯气体管道安全和特殊要求高。

管道安装工程质量是关系到整个建设工程项目能否正常试运转、能否正常投入安全生产运行的重要环节。

本工程工期紧迫,总进度计划对管道安装工程的要求:2010年10月中旬开工,至2010年12月中旬完成厂区地下管网(全部直埋敷设),2011年3月上旬至4月中旬全面完成管道安装工程。

2. 本监理细则编制主要依据2.1 监理执行的标准与规1)《建设工程监理规》GB50319-20002)《众源绿能定边LNG工程监理规划》2010.3.103)《工程测量规》GB50026-934)《现场设备、工业管道焊接工程施工及验收规》GB50236-985)《工业管道工程施工及验收规》GB50235-976)《城镇燃气输配工程施工及验收规》CJ33-20057)《通风与空调工程施工及验收规》GB50243-978)《采暖与卫生工程施工及验收规》GBJ242-829)《建筑给排水及采暖工程质量验收规》GB50242-200210)《给排水管道工程施工及验收规》GB50268-200811)《自动喷水灭火系统施工及验收规》GB50261-200512)《建设工程消防验收评定规则》GA836-200913)《压缩机、风机、泵安装工程施工及验收规》GB50275-9814)《制冷设备、空气分离设备安装工程施工及验收规》GB50274-9815)《脱脂工程施工及验收规》HGJ202-8216)《氧气及相关气体安全技术规程》GB16912-9717)《工业企业煤气安全规程》GB 6222-8618)《钢结构工程施工质量验收规》GB50205-200119)《钢熔化焊对接接头射线照相和质量分级》GB3323-8720)《钢焊缝手工超声波探伤方法和擦伤结果分级》GB11345-8921)《气焊手工电弧及气体保护焊坡口的基本形式与尺寸》GB985-198822)《埋弧焊焊缝坡口的基本形式与尺寸》GB986-198823)《涂装前钢材表面锈蚀等级和除锈等级》GB8923-198824)《钢结构、管道涂装技术规程》YB/T9256-9625)《工业设备及管道绝热工程施工及验收规》GBJ126-8926)《建筑工程施工质量验收统一标准》GB50300-200127)《建设工程文件归档整理规》GB/T50328-200128)《输气管道工程设计规》GB50251-200329)《钢熔化焊焊工技能评定》GB/T15169-200330)《石油天然气工程设计防火规》GB50183-200431)《原油和天然气输送管道穿跨越工程设计规穿越工程》SY/T0015.1-98 32)《原油和天然气输送管道穿跨越工程设计规跨越工程》SY/T0015.2-98 33)《输油(气)钢质管道抗震设计规》SY/T0450-200434)《管道干线标记设置技术规定》SY/T6064-9435)《石油天然气工业输送钢管交货技术条件第2部分:B级钢管》GB/T9711.2-199936)《管线钢管》APISpec5L(43版)37)《油气输送用钢制弯管》SY/T5257-200438)《钢制管道穿越铁路公路推荐办法》SY/T0325-200138)《顶进施工法用钢筋混凝土排水管》JC/T640-199640)《长距离输油输气管道测量规》SY/T0055-200341)《输油气管道岩土工程勘察规》SY/T0053-200442)《石油化工建设工程项目监理规》SH/T3903-200443)《阴极保护管道的电绝缘标准》SY/T0086-200344)《钢质管道熔结环氧粉末外涂层技术标准》SY/T0315-9745)《埋地钢质管道聚乙烯防腐层技术标准》SY/T0413-200246)《钢质管道及储罐腐蚀控制工程设计规》SY0007-199947)《埋地钢质管道强制电流阴极保护设计规》SY/T0036-200048)《埋地钢质管道牺牲阳极阴极保护设计规》SY/T0019-9749)《埋地钢质管道阴极保护参数测试方法》SY/T0023-9750)《埋地钢质管道直流排流保护技术标准》SY/T0017-962.2 压力管道安装资格类别与级别GA类(长输管道)长输(油气)管道是指产地、储存库、使用单位之间的用于输送商品介质的管道,划分为GA1级和GA2级。

B1.1 GAl级符合下列条件之一的长输管道为GA1级:(1)输送有毒、可燃、易爆气体介质,最高工作压力大于4.0MPa的长输管道;(2)输送有毒、可燃、易爆液体介质,最高工作压力大于或者等于 6.4MPa,并且输送距离(指产地、储存地、用户问的用于输送商品介质管道的长度)大于或者等于200km 的长输管道。

B1.2 GA2级、GA1级以外的长输(油气)管道为GA2级。

GB类(公用管道)公用管道是指城市或乡镇围的用于公用事业或民用的燃气管道和热力管道,划分为GBl级和GB2级。

B2.1 GBl级:城镇燃气管道。

B2.2 GB2级:城镇热力管道。

GC类(工业管道)工业管道是指企业、事业单位所属的用于输送工艺介质的工艺管道、公用工程管道及其他辅助管道,划分为GCl级、GC2级、GC3级。

B3.1 GCl级:符合下列条件之一的工业管道为GC1级:(1)输送GB5044—85《职业接触毒物危害程度分级》中规定的毒性程度为极度危害介质、高度危害气体介质和工作温度高于标准沸点的高度危害液体介质的管道;(2)输送GB50160-1999《石油化工企业设计防火规》及GB50016-2006《建筑设计防火规》中规定的火灾危险性为甲、乙类可燃气体或甲类可燃液体(包括液化烃),并且设计压力大于或者等于4.0MPa的管道;(3)输送流体介质并且设计压力大于或者等于10.0MPa,或者设计压力大于或者等于4.0MPa,并且设计温度大于或者等于400℃的管道。

B3.2 GC2级:除本规定B3.3规定的GC3级管道外,介质毒性危害程度、火灾危险性(可燃性)、设计压力和设计温度小于B3.1规定的GCl级管道。

B3.3 GC3级:输送无毒、非可燃流体介质,设计压力小于或者等于1.0MPa,并且设计温度大于-20℃但是小于185℃的管道。

GD类(动力管道):火力发电厂用于输送蒸汽、汽水两相介质的管道,划分为GD1级、GD2级。

B4.1 GD1级:设计压力大于等于6.3MPa,或者设计温度大于等于400℃的管道。

B4.2 GD2级:设计压力小于6.3MPa,且设计温度小于400℃的管道。

3. 管道专业监理围与相关配合3.1 本工程属冶金工厂建设工程,冶金工厂的“工艺管道”是焊管制造工艺、燃气、热力、采暖通风、环保及煤气除尘、给排水等专业各种能源介质管道的合称,但不包括机械专业和仪表专业各种管道,诸如液压管道、气动管道和设备润滑介质管道,各种电动阀门、液压驱动阀门和气动阀门、安装在管道上的各种自动调节阀、介质参量检测和分析装置的取样和在线连续分析等仪表管路。

本工程施工监理也沿用这种划分办法。

3.2 本工程针对管道工程施工监理,对项目监理机构部相关专业监理工作围及相互配合事项明确如下:1)设计单位土建专业(或钢结构专业)设计出图的的兼有金属结构性质的大型高架管道安装及其防腐等,由钢结构专业监理人员监理。

但这类管道的吹扫、清洗以及试压检漏等仍由管道专业监理人员监理。
