防火门安装作业指导书

合集下载

防火门作业指导书

防火门作业指导书

防火门作业指导书

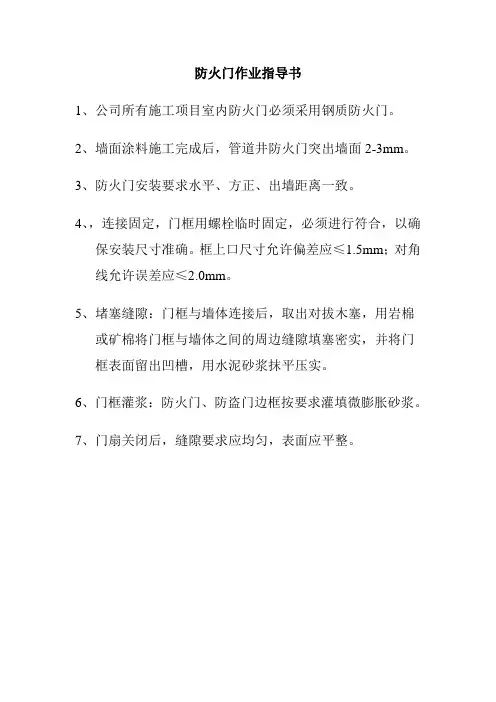

1、公司所有施工项目室内防火门必须采用钢质防火门。

2、墙面涂料施工完成后,管道井防火门突出墙面2-3mm。

3、防火门安装要求水平、方正、出墙距离一致。

4、,连接固定,门框用螺栓临时固定,必须进行符合,以确
保安装尺寸准确。

框上口尺寸允许偏差应≤1.5mm;对角线允许误差应≤2.0mm。

5、堵塞缝隙:门框与墙体连接后,取出对拔木塞,用岩棉
或矿棉将门框与墙体之间的周边缝隙填塞密实,并将门框表面留出凹槽,用水泥砂浆抹平压实。

6、门框灌浆:防火门、防盗门边框按要求灌填微膨胀砂浆。

7、门扇关闭后,缝隙要求应均匀,表面应平整。

防火门安装作业指导书

防火门安装作业指导书

防火门安装作业指导书-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII防火门安装作业指导书目的:规范打胶操作标准;适用范围:防火门窗。

一、安装前准备1、施工队招标完成。

2、安装队长准备自己所用工具(如:手枪钻、手电刨、手电锯等)和辅材(木螺丝、钻头、改锥、铁钉等)。

3、货到工地安装队长接货,确认发货单上数量、规则与实收到是否一致,确认门的外观是否有压划等伤痕,如不合格禁止安装,问题填写在收货单上,及时汇报给项目经理。

4、现场御货时,找甲方负责人协调安全的地方存放见《现场成品、材料防护及目视化管理作业指导书》5、安装队长查看建筑平面图纸,根据图纸的标识确认所装门种、门的规格型号、安装位置、开启方向,不得张冠李戴。

6、五金件应放在专用库房并有专人看管,平时安装多少取出多少。

7、从产品出厂到工程交付验收,这段时间内成品保护由安装队负责。

二、门框安装1、为保证门框在洞口内调整自如,将洞口修整到能保证门框正、侧面都垂直地面。

2、固定门框用铁钉或胀栓与墙体连接,其间距为框上下各进200mm,木质防火门中间间距500mm按一个。

钢质防火门预留胀栓孔安装,与土建技术员落实50线是否有变动,如无变动严格按50线安装,如有变动在安装前提出来,并找工地技术员出变更或工程洽商方可安装。

3、不带下框的门框安装应保证门的开启方向为疏散方向,框下端量起520mm(用红蓝铅笔作上标记)与土建五零线平齐,门框埋入地平面20mm,框与墙体两边的缝隙一致,对于同一平面上的防火门数量较多的应在两端拉上一条直线保证门框在同一平面上且高低一致。

安装框时根据墙面或柱子的宽度应考虑到闭门器的安装角度,即装闭门器后开门时,闭门器不能撞墙。

(1)安装时用细水平管测上框的水平度,用线坠或靠尺把框调到垂直地面,确认无误后,木质防火门找好钉子在洞口的固定点,用冲击钻打φ12的孔,用木楔钉实,然后用铁钉固定,钉子一定要钉在木楔上,门框必须固定牢固,但钉子要留1cm,安门扇时再将钉子钉到底,注意钉钉子时不要损坏门框。

消防工程作业指导书

消防工程作业指导书

消防工程作业指导书一、概述消防工程是指为了防止火灾的发生或者在火灾发生时能够迅速地将火灾控制并消除,保证人民群众的生命财产安全所采取的一系列安全措施,其中包括防火设计、建筑构造、供水系统、疏散通道、火警报警系统等。

消防工程作业是指消防工程的设计、施工、验收和维护等工作,涉及到多个方面的知识,如建筑学、给排水、电气、机械等。

本文将介绍几个方面的作业指导,以便加强对消防工程作业的认识,提高消防工程作业的质量。

二、施工指导1、防火门的安装防火门是用来防止火势蔓延的一种构件,其材料采用钢、木等,具有良好的隔热性能和耐高温性能。

在安装防火门时,需要注意以下几点:(1)防火门的安装位置要明确,在使用门封等密封材料焊接时,要确保密封性好。

(2)门扇的安装,应严格按照图纸要求进行,门扇的尺寸和平面度要合乎要求。

(3)门扇与门框接缝处的平直程度要求0.20mm,门扇和地面间隙控制在0.5-1cm之间。

(4)门扇的装配和拆卸要轻松,便于日常维护和使用。

2、喷淋系统的安装喷淋系统是一种对火场进行灭火控制的设备,其优点是操作便捷,有效控制火焰扩散。

在安装喷淋系统时,要注意以下几点:(1)喷淋头的选择,应根据不同火场的需要,确定不同的喷淋头类型,并严格按照图纸要求进行布局。

(2)喷淋管道的布置要合理,避免弯曲和拐角,管道连接应牢靠。

(3)喷淋系统的供水管路要严格按照送水量、送水压力的标准要求进行设计。

(4)喷淋系统的操作按钮要方便,位置合理,而且要设置多个控制点。

三、验收指导消防工程验收是对完成的消防工程设施和设备进行检查、检验、测试等一系列过程,以确定其质量是否符合规范要求,是否具备预防火灾的必要条件。

在验收时,应注意以下几点:1、应根据国家标准和规范要求进行验收,验收过程应严格按照验收规程操作,不能半途而废。

2、验收时应对所需信息进行全面收集,包括设计文件、施工图、施工日志、材料检验报告、安装验收记录等。

3、验收人员要熟悉验收标准和要求,对相关规定有充分了解。

防火门安装指导

防火门安装指导

安装作业指导书第一部分门框的安装一、门框安装所需工具及辅料:磁力线坠、透明塑料软管、楔型木块、榔头,凿子,电焊机,冲击钻,焊条,扳157.调整门框的垂直与水平:A 校正水平首先在门框左右两竖框的上端向下测量等距离的两个点,并做好标记,将塑料软管中注入足够的水,然后将软管两端的液面对准记点,调整两竖框高度,使液面与标记点重合。

注意:调整垂直、水平应反复进行,使垂直、水平同时满足要求后,测量对角线差值,满足要求后再固定楔形木块。

B 校正垂直:用磁力线坠在门框竖框的两垂直表面上进行测量,首先将磁力线坠吸在竖框顶端,让重锤自由下坠,当重锤静止不再摆动时,测量垂线到门框表面上、中、下、三点DEF[门框安装完毕]第二部分门扇的安装一门扇安装所需工具:榔头、锉刀、手枪钻、十字螺丝刀、丝锥、钻头、接线板、角磨机、保护膜。

二安装步骤及要求:1.检查门扇外观质量和规格,是否符合设计要求,符合要求方可安装。

2.用十字螺丝刀将铰链边固定在门扇上。

3.将门扇竖放在门框铰链边框旁,与门框成90度夹角,对准铰链位置,用十字螺丝刀将螺丝装上,并固定。

4.轻关门扇,检查开启是否灵活,是否反弹,门缝是否均匀,如有问题接下列方般在80mm左右,缝隙太大应按下列方式进行调整。

首先检查铰链横向定位尺寸是否符合设计要求,如果相差较小可以在现场进行调整,用一字螺丝刀和榔头轻敲门扇铰链补强板,使其产生横向位移;如果相差较大必须回厂返修。

其次检查气密条是否过高,如过高可以将气密条抽出,在其背面用壁纸刀裁去一条,减少高度。

D 门扇缝隙不均首先检查门框安装水平度和对角线是否正确,两竖框是否平行,如误差在允许范围内,可以调整铰链深度解决,如超出公差范围需重新安装调整门框。

a微变形,以解决翘曲问题。

上述问题全部解决后,门扇安装完毕。

第三部分锁具的安装现以亚萨单点锁为例说明锁具安装过程及调试办法,其它类型锁具的安装按设计要求进行。

一、锁具安装所需工具:十字螺丝刀、一字螺丝刀、扁锉、圆锉、手枪钻、钻头、丝锥、接线板。

防火门安装施工方案精选全文完整版

防火门安装施工方案精选全文完整版

可编辑修改精选全文完整版
防火门安装施工方案
1、施工方法
防火门(窗)的安装应根据现场条件和顾客要求采用相应的施工方案门(窗)框的固定可采用膨胀螺栓搭脚、焊接等方式固定。

钢质防火门如需进行灌浆处理须按要求进行。

通常情况下门(窗)框在安装完工以后,应请客户进行协调粉刷,3—5天后方可安装门扇。

所有防火门在安装时应首先对应相应的洞口,用水平尺寸或水平管找准水平位置,有埋地要求的应按工地的50线找准基准,对洞口不符合安装要求的应及时向客户反应进行修理,以达到安装要求。

2、安装标准
a. 防火门(窗)
防火门(窗)的框应根据现场情况选择适当的安装方式,门框应固定牢固,无松动现象,门框应横平竖直,垂直度误差应自上而下控制在3㎜以内,平行度和平面度误差不得超出3㎜,门框内径尺寸自上而下应保持一致,有灌浆要求的钢质门门框中间尺寸应比上、下尺寸+2㎜左右,门的开启方向,门框的埋地尺寸等其它要求应符合安装规定。

防火门的门扇应开启灵活,门扇在关闭情况下,门扇上边与门楣的间隙应水平一致并控制在要求范围之内,门扇与门框的平面度误差应控制在2㎜以内。

防火窗的窗框安装应做到横平竖直,水平度与垂直度误差不得超过3㎜,防火玻璃安装应牢固可靠,活动式窗扇应开关自如,无卡碰现象。

防火门、窗的防火绳、防火条应安装平整、无脱落,起凸不平现象,对门窗的开启无影响。

锁具安装应符合规范要求,启、闭灵活,其它五金配件安装应牢固可靠、美观,不得有松动现象。

安装完工后,应将防火门(窗)上的污渍擦试干净,防火玻璃应无明显污渍。

防火门入户门安装作业指导书

防火门入户门安装作业指导书

防火门、入户门安装作业指导书修改记录:为加强精装小户型的防火门、入户门安装质量控制,同时协调总包和防火门、入户门安装单位的工作配合,特制定此防火门、入户门安装工程施工管理制度。

1.合用范围合用于甲、乙级防火门、入户门安装工程,涉及平开钢质单、双扇防火门、钢质镶玻璃单、双扇防火门及钢质带亮窗的防火门,入户门以及防火卷帘安装。

2.施工材料准备2.1钢质防火门是指用冷轧薄钢板作门框、门板、骨架,在门扇内部填充不燃材料,并配以五金件所组成的能满足耐火稳定件、完整性和隔热性规定的门。

木质防火门(入户门)是指用木材或木材制品作门框、门扇骨架、门扇面板、耐火极限至少达成乙级规定。

2.2防火卷帘是一种合用于建筑物较大洞口处的防火、隔热设施,产品在设计上采用了卷轴内藏的特点。

防火卷帘帘面通过传动装置和控制系统达成卷帘的升降。

起到防火、隔火作用,产品外形平整美观、造型新奇,具有钢性强、密封性能好、升降平稳等特点。

2.3防火卷帘当建筑物内发生火灾时,可通过电动、手动、自动或联动系统使帘面降落关闭洞口,起到隔烟、隔火、阻止火势蔓延,分隔防火作用。

当停电时,可用备电系统完毕卷帘自动下降,关闭洞口,起到隔烟、隔火、阻止火势蔓延,分隔防火作用。

2.4钢质防火门名称符号为G、F、M。

2.5防火门耐火极限代号为甲、乙、丙。

甲级为1.20h,乙级为0.90h,丙级为0.60h。

2.6防火门代号:s--门框双槽口d--门框单槽口k--有下框,无下框代号略l--亮窗,无亮窗代号略1--单扇门2--双扇门5--右开门6---左开门代号示例:➢GFM-0921-bsk5乙-1,表达钢质乙级单扇防火门,洞口标志宽度为90 0mm,高度为2100 mm门扇上设具有防火性能的玻璃,门框为双槽口结构,有下框,门的启动方向为右开门。

➢GFM-1021-dl6丙2,表达钢质丙级双扇防火门,洞口标志宽度为100 0mm,高度为2100 mm门扇不设具有防火性能的玻璃,门框为单槽口结构,没有下框,有亮窗,门的启动方向为左开门。

防火门窗安装作业指导书

防火门窗安装作业指导书

防火门窗安装作业指导书一、防火门窗安装前的准备工作:1、对于每一扇门窗都应进行测量确认,以及安装环境的情况及其与建筑结构面的不平衡情况,必要时进行针对性加工或调整;2、门窗安装位置前应进行清洁、无灰尘、无阻碍物,准备安装工具和所需要的材料以及配件;3、确定门窗安装位置是否可以保证其开启方向和工作空间、门框横竖平、以及门窗四周是否安装了绿网和防火道盒等安全防护设施等;4、对安装现场周边区域和作业环境进行消防或安全等规范检查,做好随时处置应急情况的准备。

二、安装步骤:1、卸除旧门窗:①清除旧门窗框框架上残留的固体物。

②拆除旧门窗,取下旧门窗饰面中的螺丝和弹簧,卸下门锁、门把等配件。

③如果发现旧门窗框架松动或破裂等情况,则应及时加以修补,并确保安装的稳定性和安全性。

2、安装门窗框:①测量框架的大小,切断门窗框架的大小,然后对门窗的上下横杆和左右竖管进行布置,以便于在安装时能够旋转和改变,以适应其与墙面的垂直度。

②将门窗框架放在门窗的安装地点,对其进行微调和对齐,对其进行正反向的定位,保证其与墙面的紧密接触。

③使用膨胀螺栓或钢钉将门窗框架进行固定,确保其牢固、稳定。

3、安装门扇:①将门扇放在门窗框架内,并正确地定位和对齐,并注意其中的填充物要牢固。

②使用“施工夹”等工具进行固定,以确保门扇与门框的定位和角度正确,使门扇能够平稳地打开和关闭,并适当地做出调整和改变适应门窗材料和厚度。

③对于防火门扇,应注意门扇的尺寸和形状,与防火要求相匹配。

4、安装门锁、门把等配件:①对门锁、门把进行安装前,应检查其尺寸和形状是否与门扇匹配,不得出现变形或损坏的情况,以便正确固定和使用。

②根据门锁、门把的安装位置,在门扇上进行特殊的定位装置,在安装过程中,应特别注意其与门扇和门框之间的差距。

③安装完毕后应进行调整和检查,以确保门锁和门把符合防火标准和安全标准,且开关顺畅、灵活不阻顶。

5、完善门窗系列防火安全设施:①在整个门窗系统的四周和变形缝隙中设置防火绿网,并注入防火硅酮进行填充,以便将门窗与墙体、地面等紧密连接在一起,并起到防火隔离的作用。

防火门管井锁安装作业指导书

防火门管井锁安装作业指导书

现象
管井锁安装、维修作业标准操作要点和注意事项描述
管井锁不分左右,左右扇调
换锁体的方向。

将锁体安装在门扇上边,方
舌在下边,锁芯孔在上边。

钢门直接上M4的螺丝。


门上木螺丝,用榔头砸进三
分之一,再用改锥上三分之
二。

严禁将螺丝直接砸到底.
装完以后锁面板不能高出扇
平面(平均操作时间40S)。

安装锁芯,将锁芯钥匙拔出,
两个螺丝孔向上,从背火面
锁孔放入锁芯,在受火面用
螺丝固定锁芯。

钥匙方向不
对,拔不出钥匙(平均操作
时间40S)。

将管井锁盖门扇放平,然后
用螺丝对准穿过来的连接杆
孔将螺丝上紧。

(平均操作时
间50S)
拧钥匙锁舌弹出,钥匙向回旋转90度,钥匙可以拔出。

钥匙灵活无卡阻现象。

(平均操作时间10S)。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

防火门安装作业指导书
目的:规范打胶操作标准;适用范围:防火门窗。

一、安装前准备
1、施工队招标完成。

2、安装队长准备自己所用工具(如:手枪钻、手电刨、手电锯等)和辅材(木螺丝、钻头、改锥、铁钉等)。

3、货到工地安装队长接货,确认发货单上数量、规则与实收到是否一致,确认门的外观是否有压划等伤痕,如不合格禁止安装,问题填写在收货单上,及时汇报给项目经理。

4、现场御货时,找甲方负责人协调安全的地方存放见《现场成品、材料防护及目视化管理作业指导书》
5、安装队长查看建筑平面图纸,根据图纸的标识确认所装门种、门的规格型号、安装位置、开启方向,不得张冠李戴。

6、五金件应放在专用库房并有专人看管,平时安装多少取出多少。

7、从产品出厂到工程交付验收,这段时间内成品保护由安装队负责。

二、门框安装
1、为保证门框在洞口内调整自如,将洞口修整到能保证门框正、侧面都垂直地面。

2、固定门框用铁钉或胀栓与墙体连接,其间距为框上下各进200mm,木质防火门中间间距500mm按一个。

钢质防火门预留胀栓孔安装,与土建技术员落实50线是否有变动,如无变动严格按50线安装,如有变动在安装前提出来,并找工地技术员出变更或工程洽商方可安装。

3、不带下框的门框安装应保证门的开启方向为疏散方向,框下端量起520mm(用红蓝铅笔作上标记)与土建五零线平齐,门框埋入地平面20mm,框与墙体两边的缝隙一致,对于同一平面上的防火门数量较多的应在两端拉上一条直线保证门框在同一平面上且高低一致。

安装框时根据墙面或柱子的宽度应考虑到闭门器的安装角度,即装闭门器后开门时,闭门器不能撞墙。

(1)安装时用细水平管测上框的水平度,用线坠或靠尺把框调到垂直地面,确认无误后,木质防火门找好钉子在洞口的固定点,用冲击钻打φ12的孔,用木楔钉实,然后用铁钉固定,钉子一定要钉在木楔上,门框必须固定牢固,但钉子要留1cm,安门扇时再将钉子钉到底,注意钉钉子时不要损坏门框。

钢制防火门要根据钢框预留张栓孔进行校队用冲击钻在墙体打Ф12孔根据剪力墙结构选用10㎜x100㎜或10㎜x150㎜胀栓固定一个点。

待门框全部用水平仪或红外线超平仪检测确定横平竖直校正无误后。

在固定其它点的胀栓。

防火防盗入户门安装时注意不许私自拆下门扇。

必须框扇一同与洞口校队进行安装作业。

框花边必须紧靠墙体保持上下与墙体缝隙一致。

如花边弯曲时。

调直后固定。

安装时小心轻放。

以免对门体破坏。

造成表面质量问题)防盗门安装前检查门的表面质量是否有质量问题。

发现问题不许安装及时与负责现场的项目经理汇报后直接通知生产负责人。

如违规发现一次对安装责任人或安装队罚款500元。

(2)门框固定好以后保证以下几点:
①用水平靠尺测两框的正侧面垂直度误差≤1mm/m。

②用内外直角检测尺检测内槽口两顶角直角度误差≤1mm。

③用钢卷尺测量内槽口上中下偏差≤1mm,并检对角线偏差不得大于3mm。

补充说明:
框、扇不同时安装的时候,框严格按土建50线安装好以后要检查框的安装情况,认真做好安装记录,注明门的部位规格型号。

如有特殊情况的注明,就依据此表下达配扇的任务单,不再测量框内槽口尺寸,如需要测量的安装队长向甲方追加费用。

对每个门锁安装完后钥匙做好位置标记。

统一收藏。

三、门扇安装
1、木质门安装时检查门扇尺寸是否与门框相符,上合页距上端150mm,中间合页距上合页260mm,下合页距中间合页1080mm,当洞口高度低于1800mm时,门带下框,用两个合页,下合页距下端150mm。

在框扇上分别确定合页位置,严禁只在一边开合页槽,框上合页槽的深度与合页厚度一致。

剔好框,扇合页槽,用螺丝(5*40)固定,先用锤打入1/3深度,然后用改锥拧入,严禁一次打入,如属硬木用手枪钻钻一个直径的孔,深度为螺丝长度的2/3,然后拧紧合页,装完后应符合:钢质门安装时。

根据流水线预留合页和锁孔进行装五金件。

如发现框扇预留成型孔位置不附不能安装时。

请通知负责现场管理人员或通知场内生产技术人员。

汇报原因。

待确定维修方案通知后。

方可根据方案现场改装。

否则违规操作。

造成的损失额由责任人承担。

(1)加油孔向上;
(2)合页装好后同框平行;
(3)合页槽深度合适,位置合适门缝均匀,开关灵活不弹扇,当不合适时不得用锤子敲打,以免砸伤墙面,框或扇面和使螺丝松动的后果;
(4)合页槽在同一平面上。

2、门扇装完以后,调试时应保证以下几点:
(1)用塞尺检测门扇缝隙
木质防火管道井带下框的门上缝1mm,下缝3mm;木质防火门双扇门边缝,中缝2mm;木质防火门单扇门竖缝3mm;钢制防火门单开扇门扇与框上边及两侧间隙不得超过2毫米。

下边间隙不得超过3毫米。

对开门中缝不得超过4毫米。

(2)框、扇前表面高低差≤2mm。

(3)门扇开关灵活,回弹量≤10mm,扇玻璃压条上的小钉子帽要砸扁再钉入。

四、五金配件的安装
1、防火锁位于高度中点以下,一般距地面为宜(特殊要求例外),防火锁安装完后应保证:
(1)碰舌开启、关闭灵活;
(2)用弯把拉手、用钥匙或手柄开关都灵活;
(3)位置准确,螺丝坚固;
(4)防火锁上的配件应该安装的一定要安装完全。

比如铜管一定要安装上。

2、防火防盗入户门
防盗门出厂前已调试。

安装完后每个门重复开启门不得少于5次。

检查(1)合页螺丝是否松动。

合页开启时有没有嘎吱响声音。

(2)门缝是否与防火胶条间隙一致。

胶条粘接是否牢固。

有没有脱落。

(3)门体表面是否存在质量问题。

以上项目经理要抽查安装情况。

3、暗插销安装时位置应以插杆复位后不露出门扇为宜,用4*35或4*40的木螺丝或五金自带螺丝紧固。

4、闭门器、顺序器安装按该产品说明书位置适宜,用4*35或4*40的木螺丝紧固。

钢门用五金配套螺丝固定闭门器、顺序器安装完以后应保证:
闭门器位置准确,关闭速度不能过快,以免损伤门扇,也就是要调整闭门器的启闭力,小于90度时门扇能自动关闭;顺序器应能起到顺序关闭的作用;顺序器、闭门器螺丝坚固。

5、木门防火玻璃的安装
防火玻璃分甲、乙、丙级安装前检查窗口尺寸与玻璃尺寸是否相符;
固定扇玻璃时压框上须钉6个钉子,长边中间均布2个,短边中间一个;
搬动玻璃不要使玻璃一端受力,产生较大的弯矩而折碎;
门框扇装好暂时不装玻璃时,把压条用螺丝固定牢或把压条取下放入
一个安全的库房,在条件允许的情况下玻璃尽量晚拉到工地,如果不得已拉到工地,与甲方协商找一个安全的地方存放;安装玻璃的洞口里不能有铁钉或铁屑等东西,以免硌坏玻璃;安装玻璃时严禁强迫压入,玻璃的封口必须向上,装完后要把玻璃的里外都擦干净,用1``圆钉,间隔400-500mm固定玻璃压线条。

五、检验
1、安装人员在安装过程中应认真自检不合格的要马上整改,安装完由安装队长对所有门全部检查一遍。

2、安装人员作好现场收尾工作,把剩余材料回收入库。

想办法拉回公司。

3、安装完必须马上找甲方验收,签验收合格单时要写明数量。

暂时不能交付甲方的,此时要请甲方工地负责人签一个安装完毕或初验合格的证明,并向工地负责人说明工地需要成品保护、以免出现不必要的损失。

不合格产品严禁安装,如有违返者罚款1500元,当安装人员发现质量问题时,首先填写不合格报告,然后报项目经理,经项目经理判定可在工地修改的则在工地返修致项目经理认为合格方可安装,若确实不能在工地维修的可拉回公司修改。

不管责任部门是安装队还是生产厂或其他部门都要同样对待。

每个工程交付使用时,安装人员要详细向用户讲解门的使用方法和使用中的注意事项,同时要给用户一份产品使用说明书。

相关文档
最新文档
