净化工程安装之彩钢板安装
净化工程彩钢板施工方案【最新版】

净化工程彩钢板施工方案一、施工条件洁净室内不使用木质材料和其它不符合洁净标准要求材料。
各种进场材料存放在有围护设施、清洁干燥的环境中。
彩钢板的厚度、规格尺寸、质量必须符合设计要求或合同要求,并有出厂检验报告,彩钢板的生产必须依照二次设计的拼板图和尺寸数量清单进行,生产过程中按图纸编号,吊顶板的长度不宜超过5000㎜.辅助材料如小五金标准件、必须符合设计要求或合同要求,有出厂合格证。
连接用型钢的材质、规格应符合设计要求,有质保书或检验报告,宜采用低碳钢。
铝合金型材的材质、规格应符合设计要求或合同要求,有出厂合格证。
有足够的材料临时存放场地和铝合金加工和半成品存放场地。
二、施工方法1、隔墙防水施工PCD制程有很多湿制程,并且生产过程中使用的溶液有腐蚀性,对彩钢板墙体有腐蚀现象,影响隔墙寿命,因此建议设计该车间隔墙时在彩钢板隔墙下面做一个80-100㎜高,50㎜宽的土建结构的水泥基础或是特制的砖块,再在上面做彩钢板,如果是净化车间的一边,用本公司特别设计和用过的型材(大圆弧),保证符合洁净2、彩钢板墙面防腐施工PCD制程有很多湿制程,并且一般有腐蚀性。
对该种车间隔墙彩钢板产生腐蚀,往往彩钢板使用不会久,被迫更换。
本公司过去做过类似工程,对有腐蚀性物品的车间,彩钢板墙常规防腐处理是:a.墙面用防腐性水泥喷涂;b.墙面用防酸碱性油漆刷面板。
(这样可以使彩钢板寿命延长5-6年,石刻线正常一般使用3年左右,要考虑更换。
)3、彩钢板顶棚过升缩缝的施工方案彩钢板吊顶正对升缩缝的上面用T字铝,一边固定在T字铝,另一边搭在T字铝上。
三、施工方案1、放样按图先确定纵、横轴基准线,并复核土建结构尺寸,有无与图不符。
按图样,确定各门窗位置、距离、规格并标出门开启方向。
使用水平管确定各轴线的标高,同时在柱上标明标高,务求精确。
放样完毕,请业主及设计人员确认,确认后方可施工彩钢板。
2、彩钢板的二次设计1.根据现场放线的实际尺寸,进行隔墙和吊顶板的拼装设计。
净化车间彩钢板墙板的安装工艺要求

净化车间彩钢板墙板的安装工艺要求净化车间彩钢板安装时,根据定位墨线,安装铝合金槽铝,安装时先从门洞口处固定,因为铝合金单槽要与门框料对角装配或拼接装配,应保证门口间距的准确,否则会造成接缝不严,影响美观且易积尘;安装地面槽铝是在地面定位线全部画完且核对准确无误后进行,这样可避免因错装返工带来对材料的损坏,至于地面槽铝是否切角,要根据所采用的门框材质而定,如果采用工厂化制作的金属门,门框处的槽铝不切角,如果采用铝型材专用门框,在现场制作密封门,这时可切角也可不切角。
安装地面槽铝时,可用电锤在地面钻孔,打孔时连槽铝一并打通,这样做施工速度快且定位准确;安装槽铝一定要准确到位,任何误差都直接影响墙板的安装质量,槽铝下面涂密封胶的目的,是防止在使用过程中,有水或其他液体通过彩钢夹芯板隔墙下部的铝槽缝隙流入邻室,若采用环氧树脂自流平做地面或采用PVC卷材做地面,在铝槽下面可不涂密封胶,自流平材料就可封堵缝隙。
安装墙板前,应仔细核查哪块板上有回风洞口,在装配前应把这些洞口开好,安装时把墙板下端放入地面槽铝中,放入时把板倾斜,一个角先放入,最后放正调节到位即可;墙板装配应从靠土建外墙的墙板开始,每安装一块板,均需校正垂直度,否则接缝不均匀;若发现墙板不垂直,对于平整的地面可采用垫的方法进行校正,若地面平整度较差,用垫的方法很难奏效,在这种情况下可采用能调整高度的地面的槽铝;调正后的墙板应及时与相邻墙板的隐蔽处固定,固定位置在墙板顶部接缝处的凹槽内,固定方法用4mm*16mm的自攻钉将10mm*10mm的小槽铝固定在接缝处的凹槽内,正交墙板的固定也用此法,把10mm*10mm的小槽铝折成90°即可,安装墙板时应采取临时保护措施,以防墙板倾倒。
相交墙板的安装,应在相交处以地面槽铝为基准,向上引垂线来确定相交处槽铝的安装位置,该处槽铝应保持垂直,才能保证相交墙板的垂直;墙槽铝定位后,用4mm*16mm抽芯铆钉或自攻钉固定,把相交墙板放入墙槽铝即可,安装时先把板倾斜,让板的两个角分别放入地面槽铝和墙板槽铝中,然后慢慢把板推正即可放入,随后再轻轻向交叉板的方向推墙板,使其全部放入墙板槽铝中。
洁净室彩钢板的安装

洁净室彩钢板安装一、彩钢板施工步骤:1,安装前对基层表面灰尘,污垢,碱膜等物均应仔细清理干净。
2,彩钢板隔墙装饰安装的工艺流程按“先下后上”的原则进行,以便减少修理,保护成品。
3,在板壁连接缝处同色密封胶密封。
4,板壁安装后进行表面清洁。
二、彩钢板质量要求:1,壁板安装要垂直,顶板安装要水平。
2,工艺缝均匀,密封胶要充实。
3,板壁表面不得有划痕。
三、彩钢板施工要求:1. 熟悉洁净室图纸,仔细审阅彩钢板平面布置,节点要求,彩钢板与建筑的关联,彩钢板本身的色泽、填充物、基本尺寸要求,在彩钢板隔断中的门、窗尺寸及布置,辅助材料的型式及其它不详内容。
2.二次排板制图,这是彩钢板预制和安装的重要一步,是把设计图纸转化为可供在工厂第二次加工,把标准规格板制成不同类型的壁板,进行组合以体现设计意图的中间转化图,并在彩钢板工厂生产出标准板材,在施工现场拼装,即可以保证壁板的牢固程度又可以加快彩钢板的安装速度。
3.在洁净室工厂预制时,根据经验,门洞、窗洞和缝间充分考虑到间隙和安装余量。
并在整个运输制作,安装过程中,防止划伤、重压及表面撞击,以防止出现无法校正的凹坑和划痕。
彩钢板两侧的塑料保护膜,只有在安装全部结束后,进行彻底清洁时才允许揭掉。
4.洁净室彩钢板安装前的放线工作,应在地(楼)面完成后进行,并在具备安装的其它相关条件如较大设备已运到位、暗敷地面管线已调整完及技术夹层主要安装工作基本完成,才可以进行。
放线是在地面上划出彩钢板水平投影(50mm 宽)及门、窗位置。
上下马槽中心线应在同一垂直面上误差应在1.0%以内即3mm。
5.装上下马槽,下马槽一般采用带有内外R角的铝合金型材。
用射钉固定于地面所画的线上,射钉的位置以直线1.2-1.5m间距,转角及终端距边0.2m为宜,采用止水橡胶条的在射钉之前把两条胶条(Ф2-3)放入槽下,在射钉固定后形成防水隔离封闭。
上马槽为压制槽铝,硬吊顶时用射钉枪固定在顶板上,软吊顶时采用吊杆悬吊在层面下,高度以吊顶净高为准。
净化实验室施工手册

29
6
净化实验室工程
四,实验室内给、排水安装
精细化做法
1,安装前材料检查:阀门要抽样进行强度和严密性试验,
要求阀门开启灵活。镀锌管的镀锌层无破损。
2,管道与过墙、楼板套管之间需按设计要求填实封口, 穿墙、过棚管道采用专用不锈钢套管连接,具有很好的 密封性可以有效地防止外界空气渗入。
3,阀门安装要注意其型号、规格、安装和操作方向要正 确,并使阀门处于关闭状态。
2,安装:过滤器与框架之间密封垫料应定位粘贴过滤器 边框上,粘贴前先除净过滤边框上的污物,粘贴拼接采 用榫接,胶板厚度5mm;安装时应注意外框上的箭头要与 气流方向一致,不得装反,不得用头、手或工具等接触 滤纸,以防损坏。
29
12
净化实验室工程
九,系统调试
精细化做法
1,洁净度测试:采用光学粒子计数器,选取适当的测试 点,取样位置可在作业区的正上方,按设计要求测定尘 粒数量
29
8
净化实验室工程
精细化做法
六,弱电控制
1,网络:信息插座在铝合金线槽内与电气插座成排式集 中安装,确保排列整齐、固定牢固、便于操作和维护, 金属线槽底边距地面完成面高度为0.8m,网线选用屏蔽 线。 2,监控:安装摄像机前检查云台转动是否平稳、刹车是 否有回程,确认无误后按设计要求设置云台转动的起点 和终点;支架与云台安装牢固,电源线和控制线留出一 定余量,以不影响云台转动为宜,摄像机安装前检测是 否处于工作状态,摄像机安装尽量避免逆光摄像。 3,电子互锁:控制器,门磁,电锁,指示灯组成。
2,温湿度及压力测试:开启温湿度传感器及压力传感器, 测得数据在中央管理机上显示。
3,气流速度的测试:使用风速仪测定作业区的送风面上 的风速,可计层流工作区域的平均风速及其均匀性。
彩钢板净化装修工程施工方法及要求

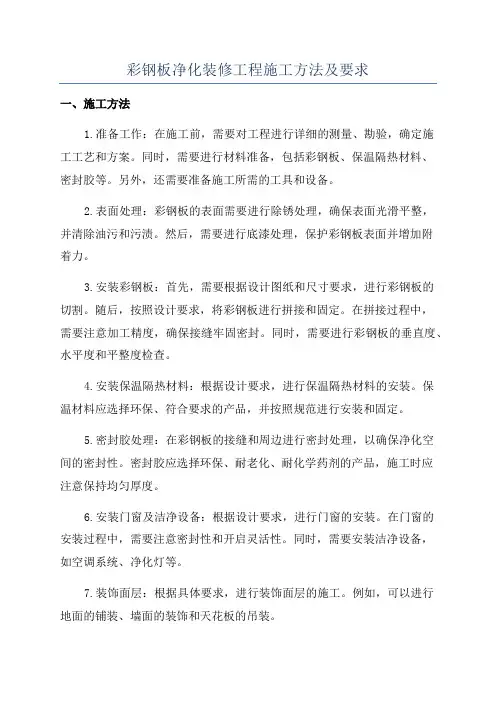

彩钢板净化装修工程施工方法及要求一、施工方法1.准备工作:在施工前,需要对工程进行详细的测量、勘验,确定施工工艺和方案。
同时,需要进行材料准备,包括彩钢板、保温隔热材料、密封胶等。
另外,还需要准备施工所需的工具和设备。
2.表面处理:彩钢板的表面需要进行除锈处理,确保表面光滑平整,并清除油污和污渍。
然后,需要进行底漆处理,保护彩钢板表面并增加附着力。
3.安装彩钢板:首先,需要根据设计图纸和尺寸要求,进行彩钢板的切割。
随后,按照设计要求,将彩钢板进行拼接和固定。
在拼接过程中,需要注意加工精度,确保接缝牢固密封。
同时,需要进行彩钢板的垂直度、水平度和平整度检查。
4.安装保温隔热材料:根据设计要求,进行保温隔热材料的安装。
保温材料应选择环保、符合要求的产品,并按照规范进行安装和固定。
5.密封胶处理:在彩钢板的接缝和周边进行密封处理,以确保净化空间的密封性。
密封胶应选择环保、耐老化、耐化学药剂的产品,施工时应注意保持均匀厚度。
6.安装门窗及洁净设备:根据设计要求,进行门窗的安装。
在门窗的安装过程中,需要注意密封性和开启灵活性。
同时,需要安装洁净设备,如空调系统、净化灯等。
7.装饰面层:根据具体要求,进行装饰面层的施工。
例如,可以进行地面的铺装、墙面的装饰和天花板的吊装。
8.检查和验收:施工完成后,需要进行工程的验收。
验收时应对施工质量进行检查,确保符合设计要求和规范要求。
二、施工要求1.材料选择:选择符合国家标准、行业标准和规范要求的彩钢板材料,确保质量可靠。
同时,需要注意彩钢板的厚度、涂层附着力、防火性能等要求。
2.施工现场:施工现场必须干净整洁,避免灰尘和污染物进入工程区域。
施工区域应设置防尘网和封闭设施,防止施工过程中的灰尘扩散和污染。
3.施工质量:施工过程中要注意施工质量的控制。
包括材料的合理使用、表面处理的精细化、拼接的严密性、保温隔热材料的完好性、密封胶的厚度均匀性等。
4.安全施工:施工过程中要注意安全施工。
洁净工程彩钢板结构施工方案

洁净工程彩钢板结构施工方案一、前言随着现代工程建设的不断发展,洁净工程在医药、电子、食品等行业中扮演着重要的角色。
彩钢板结构作为一种常用的建筑材料,被广泛应用于洁净工程中。
本文将介绍洁净工程中彩钢板结构的施工方案,包括材料准备、施工流程以及注意事项等内容。
二、材料准备1.彩钢板:选择质量可靠的彩钢板,确保平整度和强度符合要求。
2.固定设备:如螺丝、螺母、角钢等,用于连接和固定彩钢板。
3.橡胶垫:用于保护彩钢板表面,防止划伤和损坏。
三、施工流程步骤一:场地准备1.清理施工场地,确保平整干净。
2.根据设计图纸确定彩钢板结构的放置位置。
步骤二:彩钢板安装1.将彩钢板依次卷放到安装位置。
2.使用专用工具将彩钢板固定在支架上,并确保板与板之间的接口平整。
步骤三:连接和固定1.使用螺丝和螺母将彩钢板连接到支撑结构上。
2.在连接处加装角钢以增加连接强度。
步骤四:完成1.检查彩钢板的连接是否牢固。
2.清理施工现场,保持良好的工程环境。
四、注意事项1.施工过程中要严格遵守安全规定,佩戴好安全帽和手套。
2.严格按照设计图纸要求进行施工,不得擅自更改。
3.施工结束后要对工程进行检查验收,并填写相关的施工记录。
五、结语彩钢板结构在洁净工程中具有重要意义,其施工方案的科学性和规范性直接影响工程质量。
通过本文介绍的施工方案,相信能对洁净工程彩钢板结构的施工有所帮助。
希望工程施工人员能够严格按照要求进行施工,确保工程质量和安全。
以上便是洁净工程彩钢板结构施工方案的相关内容,希望对您有所帮助。
净化彩钢板工程施工

净化彩钢板工程施工一、前言随着科技的不断发展,工业生产对环境的要求越来越高,洁净室作为一种特殊的环境要求,已经在各行各业中得到了广泛的应用。
净化彩钢板工程作为洁净室的重要组成部分,以其优良的性能和施工便捷性,成为了洁净室施工的首选材料。
本文将详细介绍净化彩钢板工程施工的流程和注意事项。
二、净化彩钢板工程施工流程1. 施工前准备在施工前,首先要对洁净室的图纸进行熟悉,了解彩钢板的使用部位、尺寸、颜色等要求。
同时,要准备好所需的施工材料、工具和设备,确保施工顺利进行。
2. 放线定位在洁净室地面完成后,进行放线工作。
按照图纸要求,在地(楼)面上划出彩钢板水平投影和门、窗位置。
上下马槽中心线应在同一垂直面上,误差应在 1.0%以内。
3. 安装上下马槽下马槽一般采用带有槽口的型材,安装时应先将下马槽固定在地面上,然后安装上马槽。
上马槽安装后,应进行调整,确保其水平度和垂直度。
4. 安装彩钢板彩钢板的安装应按照从一侧向另一侧的顺序进行。
先将彩钢板的一面固定在上下马槽上,然后用自攻螺钉将彩钢板与墙体固定。
安装过程中应注意彩钢板的垂直度和接缝平整度。
5. 安装门、窗门、窗的安装应在彩钢板安装完毕后进行。
根据图纸要求,安装相应的门、窗框架,然后将门、窗面板安装到框架上。
6. 清洁和验收施工完成后,应对彩钢板表面进行清洁,去除施工过程中产生的污垢和灰尘。
最后,进行验收,确保施工质量符合要求。
三、净化彩钢板工程施工注意事项1. 施工过程中应尽量避免划伤、重压和表面撞击彩钢板,以免影响其美观和性能。
2. 在彩钢板两侧的塑料保护膜未拆除前,不得进行清洁和验收。
3. 洁净室内的彩钢板应垂直安装,顶板应水平安装。
4. 彩钢板与墙体、门、窗之间的连接缝隙应填充密封胶,确保密封性能。
5. 施工过程中,应严格按照图纸和规范要求进行,确保施工质量。
四、结语净化彩钢板工程施工是一项系统工程,涉及到洁净室的设计、施工、验收等多个环节。
只有充分了解和掌握施工流程和注意事项,才能确保施工质量,满足洁净室的环境要求。
福建净化彩钢板工程施工

福建净化彩钢板工程施工随着科技的不断发展,人们对生产环境的要求越来越高,净化工程应运而生。
福建作为我国的一个重要经济区域,净化彩钢板工程施工在各个行业中得到了广泛的应用。
本文将介绍福建净化彩钢板工程施工的相关知识。
一、净化彩钢板工程概述净化彩钢板工程是一种新型的建筑材料,主要由彩钢板、净化板、保温板等组成。
彩钢板具有质轻、强度高、耐腐蚀、美观、施工方便等优点,而净化板和保温板则具有优良的隔热、隔音、防火性能。
这种材料在工业厂房、实验室、手术室等领域具有广泛的应用前景。
二、福建净化彩钢板工程施工流程1. 施工准备:在施工前,首先要对现场进行清理,确保地面平整、无障碍物。
同时,要准备好所需的施工工具和材料。
2. 测量放线:根据设计图纸,进行现场测量放线,确定彩钢板安装的位置和高度。
3. 搭设骨架:根据放线结果,搭设钢骨架,骨架应牢固稳定,符合设计要求。
4. 安装彩钢板:将彩钢板依次安装在骨架上,注意板与板之间的连接,确保连接紧密、无缝隙。
5. 封闭净化板:在彩钢板内部填充净化板,净化板应平整、严密,不得有裂缝、空鼓等现象。
6. 安装保温板:在彩钢板外部填充保温板,保温板应牢固粘贴在彩钢板上,确保保温效果。
7. 搭设防护层:在彩钢板表面搭设防护层,防护层应平整、牢固,不得有脱落、裂缝等现象。
8. 验收:施工完成后,进行验收,确保工程质量符合设计要求和规范。
三、福建净化彩钢板工程施工注意事项1. 施工过程中,应严格按照设计图纸和施工规范进行,确保工程质量。
2. 彩钢板安装时,应注意板与板之间的连接,避免出现缝隙,影响净化效果。
3. 封闭净化板和安装保温板时,应注意填充材料的密实度,确保隔热、隔音、防火性能。
4. 搭设防护层时,应注意选用合适的材料,确保防护层的牢固性和耐久性。
5. 施工过程中,应注重现场安全,遵守安全生产规定,防止意外事故发生。
总之,福建净化彩钢板工程施工是一项专业性较强、要求较高的工程。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
净化工程彩钢板的安装步骤
净化工程彩钢板具体安装步骤及方法如下:
1. 熟悉图纸,仔细审阅彩钢板平面布置,节点要求,彩钢板与建筑的关联,彩钢板本身的色泽、填充物、基本尺寸要求,在彩钢板隔断中的门、窗尺寸及布置,辅助材料的型式及其它不详内容。
2.二次排板制图,这是彩钢板预制和安装的重要一步,是把设计图纸转化为可供在工厂第二次加工,把标准规格板制成不同类型的壁板,进行组合以体现设计意图的中间转化图,并在彩钢板工厂生产出标准板材,在施工现场拼装,即可以保证壁板的牢固程度又可以加快彩钢板的安装速度。
3.在工厂预制时,根据经验,门洞、窗洞和缝间充分考虑到间隙和安装余量。
并在整个运输制作,安装过程中,防止划伤、重压及表面撞击,以防止出现无法校正的凹坑和划痕。
彩钢板两侧的塑料保护膜,只有在安装全部结束后,进行彻底清洁时才允许揭掉。
4.彩钢板安装前的放线工作,应在地(楼)面完成后进行,并在具备安装的其它相关条件如较大设备已运到位、暗敷地面管线已调整完及技术夹层主要安装工作基本完成,才可以进行。
放线是在地面上划出彩钢板水平投影(50mm宽)及门、窗位置。
上下马槽中心线应在同一垂直面上误差应在1.0%以内即3mm。
5.装上下马槽,下马槽一般采用带有内外R角的铝合金型材。
用射钉固定于地面所画的线上,射钉的位置以直线1.2-1.5m间距,转角及终端距边0.2m为宜,采用止水橡胶条的在射钉之前把两条胶条(Ф2-3)放入槽下,在射钉固定后形成防水隔离封闭。
上马槽为压制槽铝,硬吊顶时用射钉枪固定在顶板上,软吊顶时采用吊杆悬吊在层面下,高度以吊顶净高为准。
6.细立壁板,按排版图装入预制好的组件,组件间以固定插件锁定相邻壁板。
值得特别注意的是在组立壁板的同时配合好电气暗敷管线及箱盒。
壁板应垂直,立缝要靠紧,缝隙越小越美观,立缝均匀。
在操作时,仔细清理立缝上的保护膜暂时揭开,而千万不要揭除。
清理槽内杂物及粘结的胶液凝固硬块。
否则用再大的力也很难将立缝调整的均匀、密实。
7.装吊顶板:顶板的重量支撑是通过固定在周边的立板及中间悬吊的T型铝。
长边缝间通过固定插件固定和加固,短边通过T型铝和连板抽芯铆钉固定。
吊平顶力求平整,板缝密实均匀、光洁、无痕、无伤。
操作注意同立壁板。
8.彩钢板包柱、包箱、装阴阳R角
在净化区内的柱子用б=50彩钢板另包起来有利于节约材料和统一阴阳R角均为50。
先在门窗洞口装入不锈钢的门窗框固定牢靠,装门注意开启方向,装窗玻璃。
闭门器应调节好开启速度和力量,一般在关门时前半程速度快,后半程力矩小、速度慢,以减小关门撞击和噪音。
9.密封硅胶:在净化区内,凡是有可能影响洁净度的下述缝隙,均应涂密封硅胶:
彩钢板之间的拼接缝、R角与壁板、顶板的所有缝隙;
空调风管、风口、高效过滤器与壁顶板间的缝隙;
电气穿过壁板顶板的保护管槽与洞口边缘间的缝隙;
所有开关插座灯具与彩钢板顶板面间的缝隙;
所有工艺、给排水、保护管与洞口的间隙;
玻璃与框间的缝隙;
密封硅胶应在彩板安装基本就绪,卫生条件较好,经过彻底清扫除尘后,统一进行。
否则硅胶缝易污染、发黑。
硅胶打好后24小时内,不应有大量灰尘作业及用水冲洗地面等可能影响密封硅胶的固化及牢度。
