矿棉吸音板吊顶技术交底

合集下载

矿棉板吊顶工程技术交底

矿棉板吊顶工程技术交底

矿棉板吊顶工程技术交底引言概述:矿棉板吊顶是一种常用的室内装饰材料,具有吸音、隔热、防火等优点,广泛应用于办公室、商场、学校等建造中。

在进行矿棉板吊顶工程时,技术交底是非常重要的环节,能够确保施工质量和工程进度。

本文将详细介绍矿棉板吊顶工程技术交底的内容和要点。

一、工程材料1.1 矿棉板:选择合适规格和品质的矿棉板,确保吊顶的质量和美观。

1.2 吊杆和吊环:选择耐重、稳固的吊杆和吊环,确保吊顶的安全性。

1.3 吊顶龙骨:选择合适规格和材质的龙骨,确保吊顶的稳固性和平整度。

二、施工工艺2.1 安装吊顶龙骨:根据设计要求和平面图,精确测量吊顶龙骨的位置和间距,确保吊顶的平整度和稳固性。

2.2 安装矿棉板:按照施工图纸和要求,将矿棉板逐一安装在吊顶龙骨上,注意板与板之间的缝隙和对齐。

2.3 完善配套工程:安装完矿棉板后,进行吊顶边框、灯具、通风口等配套工程的安装,确保吊顶的完整性和美观度。

三、安全施工3.1 安全防护:在施工现场设置警示标识,做好安全防护工作,避免发生意外事故。

3.2 施工人员:施工人员要经过专业培训,具备相关证书和技能,严格遵守操作规程,确保施工质量和安全。

3.3 工具设备:使用合格的工具设备进行施工,定期检查和维护,确保施工过程中的安全性和效率。

四、验收标准4.1 外观质量:吊顶表面应平整、清洁,板与板之间无明显缝隙,颜色一致。

4.2 结构稳固:吊顶龙骨和吊杆连接坚固,吊顶整体结构稳定,无松动现象。

4.3 使用功能:吊顶具有良好的吸音、隔热、防火等功能,符合设计要求和使用需求。

五、工程交付5.1 施工资料:交付施工图纸、施工记录、材料合格证明等相关资料。

5.2 维护保养:向业主交待吊顶的使用、保养方法,确保吊顶长期保持良好状态。

5.3 问题解决:如有施工质量问题或者疑问,及时与业主沟通解决,确保工程交付的顺利进行。

总结:矿棉板吊顶工程技术交底是确保施工质量和工程进度的重要环节,需要施工单位和监理单位共同配合,严格按照设计要求和施工规范进行操作。

矿棉板吊顶工程技术交底

矿棉板吊顶工程技术交底

矿棉板吊顶工程技术交底引言概述:矿棉板吊顶是一种常见的室内装修材料,具有隔音、隔热、防火等优点,广泛应用于商业建造、办公场所等。

为了确保矿棉板吊顶工程的质量和安全性,进行技术交底是至关重要的。

本文将从五个大点出发,详细阐述矿棉板吊顶工程技术交底的内容和要点。

正文内容:1. 吊顶材料的选用1.1 材料的质量要求矿棉板的质量直接影响吊顶工程的效果和使用寿命。

在技术交底中,需明确矿棉板的规格、密度、吸音系数等指标要求,并检查材料是否符合国家标准。

1.2 吊顶材料的安全性矿棉板吊顶应具备防火、防潮、防霉等特性,以确保在火灾、水患等突发情况下能有效保护人员和财产安全。

技术交底时,应明确材料的安全性要求和使用限制。

2. 吊顶安装工艺2.1 吊顶结构设计在技术交底中,需要详细说明吊顶的结构设计方案,包括横梁、吊杆、吊线等的规格和安装要求。

吊顶结构设计应满足强度要求,并确保吊顶的平整度和稳定性。

2.2 吊顶安装步骤技术交底中,应详细描述吊顶的安装步骤和注意事项。

包括吊杆的固定、矿棉板的安装、接缝处理等。

吊顶安装过程中需要注意安全防护措施,并确保施工质量和进度。

3. 吊顶装饰效果3.1 表面处理技术交底中,需明确矿棉板吊顶的表面处理方法,如喷涂、贴膜等。

吊顶表面处理应保证装饰效果和使用寿命,并满足环保要求。

3.2 灯具和空调口安装技术交底中,应说明吊顶内灯具和空调口的安装方法和位置。

灯具和空调口的安装应符合相关规范和安全要求,并保证使用方便和美观。

4. 吊顶维护和保养4.1 清洁方法技术交底中,需介绍矿棉板吊顶的清洁方法和周期。

清洁时应注意避免使用过于激烈的清洁剂,以免损坏吊顶表面。

4.2 维护和修复技术交底中,应指导维护人员进行定期检查和维护,及时修复矿棉板吊顶的破损和裂缝。

维护和修复工作应符合相关规范,确保吊顶的使用寿命和外观效果。

5. 工程验收标准5.1 施工质量验收技术交底中,应明确矿棉板吊顶工程的验收标准和方法。

矿棉板吊顶工程技术交底

矿棉板吊顶工程技术交底

矿棉板吊顶工程技术交底一、工程概述矿棉板吊顶工程是指在建造物内部顶部进行装饰和隔热的一种工程,使用矿棉板作为吊顶材料。

本文将详细介绍矿棉板吊顶工程的技术要求、施工流程、质量控制和安全注意事项。

二、技术要求1. 材料要求:(1) 矿棉板:应符合国家标准,表面平整,无明显破损和变形,无异味,防火等级不低于B1级。

(2) 吊杆:应采用镀锌钢材,规格和数量应符合设计要求。

(3) 吊杆连接件:应采用扣件连接,连接坚固,不得浮现松动现象。

2. 设计要求:(1) 吊顶结构设计应满足建造物的承重要求,承重能力应符合相关标准。

(2) 吊顶的高度、形状和布局应符合设计要求,能够满足使用功能和美观要求。

(3) 吊顶与其他装饰材料的接缝处理应平整、美观,无明显裂缝和缝隙。

三、施工流程1. 准备工作:(1) 搭设施工脚手架,并进行安全检查。

(2) 按照设计要求准备所需材料和工具。

2. 安装吊杆:(1) 根据设计要求确定吊杆的位置和间距。

(2) 使用电钻在天花板上打孔,插入膨胀螺栓固定吊杆。

3. 安装矿棉板:(1) 根据设计要求确定矿棉板的尺寸和布局。

(2) 使用电锯或者切割机将矿棉板切割成所需尺寸。

(3) 将矿棉板放置在吊杆上,用螺丝固定矿棉板与吊杆连接。

4. 接缝处理:(1) 使用石膏板填缝剂填充矿棉板之间的缝隙。

(2) 使用砂纸打磨石膏板填缝剂,使其与矿棉板表面平整。

5. 清理工作:(1) 清理施工现场的垃圾和杂物。

(2) 进行工程验收,确保吊顶工程符合设计要求。

四、质量控制1. 材料检验:(1) 对矿棉板进行外观检查,确保无破损和变形。

(2) 对吊杆进行检查,确保表面无锈蚀和变形。

2. 施工质量检验:(1) 对吊杆的固定情况进行检查,确保连接坚固。

(2) 对矿棉板的安装情况进行检查,确保平整、坚固。

3. 接缝处理质量检验:(1) 对石膏板填缝剂的填充效果进行检查,确保无明显缝隙。

(2) 对石膏板填缝剂的打磨效果进行检查,确保与矿棉板表面平整。

矿棉板吊顶工程技术交底

矿棉板吊顶工程技术交底

矿棉板吊顶工程技术交底一、项目概述矿棉板吊顶工程是指在建筑物内部顶部空间安装矿棉板作为吊顶材料的施工工程。

矿棉板吊顶具有隔音、隔热、防潮等功能,同时也能美化室内环境。

本次技术交底旨在详细介绍矿棉板吊顶工程的施工要求、工艺流程、质量控制及注意事项等内容。

二、施工要求1. 施工前需要对施工现场进行清理,确保吊顶施工区域干净整洁。

2. 施工人员应具备相关的吊顶施工经验,熟悉矿棉板吊顶的施工工艺和操作规范。

3. 施工过程中需遵守相关安全规定,佩戴好安全防护用品,确保施工人员的人身安全。

4. 施工工具、设备应符合标准要求,确保施工质量。

5. 施工材料应符合国家相关标准,且质量合格。

三、工艺流程1. 安装吊顶龙骨:根据设计图纸确定吊顶龙骨的位置和数量,使用膨胀螺栓或吊顶龙骨固定件将龙骨固定在原有天花板上。

2. 安装矿棉板:根据设计要求,将矿棉板剪裁成合适的尺寸,使用吊顶龙骨固定件将矿棉板安装在吊顶龙骨上。

3. 进行矿棉板缝隙处理:使用矿棉板专用胶进行矿棉板之间的缝隙处理,确保吊顶表面平整。

4. 进行吊顶表面装饰:根据设计要求,对吊顶表面进行涂刷、喷涂、贴饰等装饰工艺。

5. 进行吊顶验收:完成吊顶工程后,进行验收,确保吊顶质量符合设计要求。

四、质量控制1. 施工前,施工单位应对矿棉板进行质量检查,确保矿棉板无明显破损、变形等质量问题。

2. 施工过程中,施工人员应按照施工要求进行操作,确保吊顶龙骨的固定牢固、矿棉板的安装平整。

3. 施工完成后,进行吊顶质量验收,包括吊顶表面的平整度、装饰效果等方面的检查。

4. 如发现吊顶质量存在问题,应及时进行整改,确保吊顶工程质量合格。

五、注意事项1. 在施工过程中,应注意防火安全,避免明火操作,确保施工现场的安全。

2. 施工人员应定期进行安全教育培训,提高安全意识,做好个人防护。

3. 施工现场应保持整洁,及时清理施工垃圾,确保施工环境干净整洁。

4. 施工过程中,应注意与其他工种的协调配合,确保各项工程顺利进行。

矿棉板吊顶工程技术交底

矿棉板吊顶工程技术交底

矿棉板吊顶工程技术交底一、工程背景及目的矿棉板吊顶工程是指在建筑物内部顶部使用矿棉板进行装饰和隔音处理的工程。

本次技术交底的目的是确保施工人员对矿棉板吊顶工程的施工流程、材料要求、安全注意事项等方面有清晰的了解,以确保工程质量和施工安全。

二、施工流程1. 准备工作:a. 确定吊顶设计方案,包括吊顶尺寸、吊顶类型等。

b. 购买所需的矿棉板、横梁、吊杆、吊线等材料。

c. 对施工场地进行清理,确保施工环境整洁。

2. 安装横梁:a. 根据设计方案确定横梁的位置和间距。

b. 使用电钻或其他工具在墙壁上打孔,安装横梁。

3. 安装吊杆:a. 根据设计方案确定吊杆的位置和数量。

b. 使用螺丝将吊杆固定在横梁上。

4. 安装吊线:a. 根据设计方案确定吊线的位置和数量。

b. 使用吊线将吊杆与横梁连接起来。

5. 安装矿棉板:a. 根据设计方案确定矿棉板的尺寸和数量。

b. 将矿棉板放置在吊线上,使用螺丝将其固定在吊线上。

6. 进行修整和清理:a. 对已安装的矿棉板进行修整,确保表面平整、无瑕疵。

b. 清理施工现场,清除杂物和垃圾。

三、材料要求1. 矿棉板:选用质量优良、无明显损坏的矿棉板,确保其隔音效果和装饰效果。

2. 横梁:选用强度高、稳定性好的材料,如钢材或铝合金,确保吊顶的稳固性。

3. 吊杆:选用质量好、承重能力强的材料,如钢材或铝合金,确保吊顶的稳定性。

4. 吊线:选用耐用、承重能力强的材料,如钢丝绳或尼龙线,确保吊顶的稳定性。

四、安全注意事项1. 施工人员应佩戴好安全帽、防护眼镜、防护口罩等个人防护装备。

2. 施工现场应设置明显的安全警示标识,确保施工人员能够清晰识别危险区域。

3. 施工人员应熟悉使用各类施工工具和设备,并正确使用。

4. 施工人员应注意施工现场的通风,避免长时间暴露在矿棉板的粉尘中。

5. 施工人员应注意防火安全,禁止在施工现场吸烟或使用明火。

6. 施工人员应按照施工流程和要求进行操作,避免操作不当导致安全事故。

矿棉吸音板吊顶技术交底

矿棉吸音板吊顶技术交底

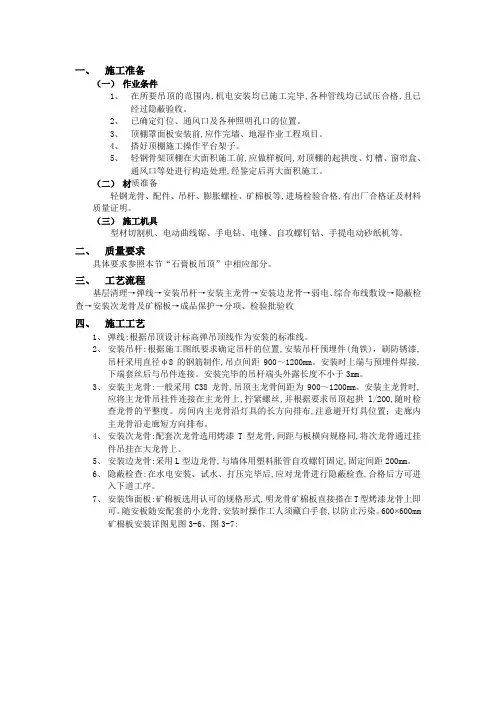

一、施工准备(一)作业条件1、在所要吊顶的范围内,机电安装均已施工完毕,各种管线均已试压合格,且已经过隐蔽验收。

2、已确定灯位、通风口及各种照明孔口的位置。

3、顶棚罩面板安装前,应作完墙、地湿作业工程项目。

4、搭好顶棚施工操作平台架子。

5、轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度、灯槽、窗帘盒、通风口等处进行构造处理,经鉴定后再大面积施工。

(二)材质准备轻钢龙骨、配件、吊杆、膨胀螺栓、矿棉板等,进场检验合格,有出厂合格证及材料质量证明。

(三)施工机具型材切割机、电动曲线锯、手电钻、电锤、自攻螺钉钻、手提电动砂纸机等。

二、质量要求具体要求参照本节“石膏板吊顶”中相应部分。

三、工艺流程基层清理→弹线→安装吊杆→安装主龙骨→安装边龙骨→弱电、综合布线敷设→隐蔽检查→安装次龙骨及矿棉板→成品保护→分项、检验批验收四、施工工艺1、弹线:根据吊顶设计标高弹吊顶线作为安装的标准线。

2、安装吊杆:根据施工图纸要求确定吊杆的位置,安装吊杆预埋件(角铁),刷防锈漆,吊杆采用直径φ8的钢筋制作,吊点间距900~1200mm。

安装时上端与预埋件焊接,下端套丝后与吊件连接。

安装完毕的吊杆端头外露长度不小于3mm。

3、安装主龙骨:一般采用C38龙骨,吊顶主龙骨间距为900~1200mm。

安装主龙骨时,应将主龙骨吊挂件连接在主龙骨上,拧紧螺丝,并根据要求吊顶起拱l/2OO,随时检查龙骨的平整度。

房间内主龙骨沿灯具的长方向排布,注意避开灯具位置;走廊内主龙骨沿走廊短方向排布。

4、安装次龙骨:配套次龙骨选用烤漆T型龙骨,间距与板横向规格同,将次龙骨通过挂件吊挂在大龙骨上。

5、安装边龙骨:采用L型边龙骨,与墙体用塑料胀管自攻螺钉固定,固定间距200mm。

6、隐蔽检查:在水电安装、试水、打压完毕后,应对龙骨进行隐蔽检查,合格后方可进入下道工序。

7、安装饰面板:矿棉板选用认可的规格形式,明龙骨矿棉板直接搭在T型烤漆龙骨上即可。

矿棉板吊顶工程技术交底

矿棉板吊顶工程技术交底

矿棉板吊顶工程技术交底一、工程概述矿棉板吊顶工程是指在建造物内部或者办公空间内,利用矿棉板材料进行吊顶装饰的工程。

矿棉板吊顶具有隔音、隔热、防火等特点,广泛应用于商业、办公、工业等各类场所。

二、工程要求1. 材料选用:矿棉板应符合国家相关标准,具有良好的隔音、隔热、防火性能,表面平整、无破损。

2. 安装要求:吊顶龙骨应使用耐腐蚀性能好的金属材料,安装结构稳固,吊顶板件应密切连接,无明显缝隙。

3. 防火要求:矿棉板吊顶应符合建造防火要求,能够满足相应的防火等级标准。

4. 规范施工:按照设计图纸和相关规范进行施工,施工过程中应注意安全,保持工地整洁。

三、施工流程1. 准备工作:确认施工区域,清理施工场地,检查吊顶龙骨安装位置是否符合设计要求。

2. 安装龙骨:根据设计图纸确定龙骨位置,使用螺丝将龙骨固定在横梁上,确保龙骨的平整和稳固。

3. 安装矿棉板:根据设计要求,将矿棉板剪裁成合适的尺寸,用螺丝将板材固定在龙骨上,确保板材之间无缝隙。

4. 检查质量:检查吊顶板件的安装质量,确保吊顶平整、坚固,无明显缺陷。

5. 清理工地:施工结束后,清理工地,将废弃材料和垃圾妥善处理。

四、质量验收1. 矿棉板吊顶的平整度、坚固度符合设计要求。

2. 吊顶板件之间无明显缝隙,连接处密切。

3. 矿棉板无破损、变形等质量问题。

4. 吊顶龙骨固定坚固,无松动现象。

5. 施工过程中无安全事故发生,工地整洁。

五、注意事项1. 施工现场应遵守相关安全规范,施工人员应佩戴安全帽、防护眼镜等个人防护装备。

2. 施工过程中注意防火安全,禁止在施工区域内吸烟、使用明火等。

3. 施工结束后,及时清理工地,保持整洁,防止杂物堆积影响施工质量。

4. 如发现施工过程中的质量问题,应及时停工整改,确保施工质量符合要求。

六、工程总结矿棉板吊顶工程技术交底是确保工程施工质量和安全的关键环节。

施工人员应严格按照像关要求进行施工,确保矿棉板吊顶的质量和使用效果。

矿棉吸音板吊顶安装技术交底

矿棉吸音板吊顶安装技术交底

技术交底记录附页一、施工准备:1、作业条件(1)在所要吊顶的范围内,机电安装均已施工完毕,各种管线均已试压合格,且已经过隐蔽验收。

(2)已确定灯位、通风口及各种照明孔口的位置。

(3)搭好顶棚施工操作平台架子。

(4)轻钢骨架顶棚及面板在大面积施工前,应对顶棚的起拱度、灯槽、线桥架、消防水管、雨落管、下水管、通风口等处进行构造处理,经鉴定后再大面积施工。

(5)根据室内高度现场的具体情况,提前搭好操作用的高凳和架子,架子要离开墙面及墙角200~250mm,以利操作安全。

2、主要材料准备序号材料名称图例用途1 矿棉板饰面板2 主龙骨支撑造型、固定结构3 大T型龙骨支撑造型、固定结构4 小T型龙骨支撑造型、固定结构5 边龙骨支撑造型、固定结构6 角铁支撑、加固结构7 膨胀螺栓固定吊杆8 吊杆承载龙骨和面板重量9 主挂件零配件10 主接件零配件11 三角龙骨挂件零配件12 螺丝螺母零配件二、施工流程:弹线→安装吊筋→安装边龙骨→安装主龙骨→安装次龙骨→隐蔽工程检查→安装矿棉吸声板吊顶三、施工工艺1、弹线:(1)在结构基层上,按照设计要求弹线,确定龙骨及吊点位置,主龙骨端部或接长部位要增设吊点。

(2)根据装修图纸中明确的吊顶标高,在墙面和柱面上,按照吊顶高度要求弹出标高线,弹线应清楚、位置准确,其水平允许偏差±5mm。

2、安装吊筋:根据施工图纸要求确定吊筋的位置,在吊点位置钻孔预埋膨胀管螺栓,然后用吊杆连接固定。

吊杆采用直径为ф8的通丝杆制作。

安装完毕的吊杆端头外露长度不小于3mm,以便于有较大的调节量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

表C2-1
资料编号 004
工 程 名 称 北京市档案馆新馆 交底日期 2022-4-26
施工单位 分项工程名称
交底提要
交底内容:
审核人 交底人 接受交底人
本表由施工单位填写。

4、 安装次龙骨:配套次龙骨选用烤漆T 型龙骨,间距与板横向规格同,将次龙骨通过挂
件吊挂在大龙骨上。

5、 安装边龙骨:采用L 型边龙骨,与墙体用塑料胀管自攻螺钉固定,固定间距200mm 。

6、 隐蔽检查:在水电安装、试水、打压完毕后,应对龙骨进行隐蔽检查,合格后方可进
入下道工序。

7、 安装饰面板:矿棉板选用认可的规格形式,明龙骨矿棉板直接搭在T 型烤漆龙骨上即
可。

随安板随安配套的小龙骨,安装时操作工人须藏白手套,以防止污染。

600×600mm 矿棉板安装详图见图3-6、图3-7:
8、 吊顶工程验收时应检查下列文件和记录:
1. 吊顶工程的施工图、设计说明及其他设计文件;
2. 材料的产品合格证书、性能检测报告、进场验收记录和复验报告;
表C2-1
资料编号 004
工 程 名 称 北京市档案馆新馆 交底日期 2022-4-26
施工单位 分项工程名称
交底提要
交底内容:
审核人 交底人 接受交底人
本表由施工单位填写。

3. 隐蔽工程验收记录;
4. 施工记录。

五、 成品保护
1、 轻钢骨架、罩面板及其他吊顶材料在人场存放、使用过程中应严格管理,保证不变
形、不受潮、不生锈。

2、 装修吊顶用吊杆严禁挪做机电管道、线路吊挂用;机电管道、线路如与吊顶吊杆位
置矛盾,须经过项目技术人员同意后更改,不得随意改变、挪动吊杆。

3、 吊顶龙骨上禁止铺设机电管道、线路。

4、 轻钢骨架及罩面板安装应注意保护顶棚内各种管线,轻钢骨架的吊杆、龙骨不准固
定在通风管道及其他设备件上。

5、 为了保护成品,罩面板安装必须在棚内管道试水、保温等一切工序全部验收后进行。

6、 设专人负责成品保护工作,发现有保护设施损坏的,要及时恢复。
