地下室防水工程施工方案(DOC)
地下室防水工程施工方案

地下室防水工程施工方案地下室防水工程施工方案一、施工前准备工作1.了解地下室结构和设备布置情况,查看有无裂缝和漏水现象。
2.地下室清理,清除所有异物和杂物。
3.修复地下室内已有的裂缝和漏水点。
4.检查地下室的排水系统,排除堵塞和泄漏问题。
二、地下室防水的材料选择1.选择高品质的防水涂料,如聚氨酯、环氧树脂等。
2.选择合适的防水卷材,如SBS、APP等。
三、施工方法1.地面处理:地面用砂浆铺平,保证地面平整,以便更好地固定防水材料。
2.防水涂料施工:将防水涂料均匀涂刷在地下室墙面和地面上,确保覆盖完整,防止水分渗透。
3.灌浆处理:在地下室墙体和地面的接缝处进行灌浆处理,填补缝隙,提高防水效果。
4.防水卷材施工:将防水卷材进行定位施工,用专用焊接机器对接缝进行热焊接处理,确保接缝牢固。
5.加强层施工:在防水涂料和防水卷材之间加铺一层纤维布,增加防水层的稳固性。
6.检查和清理:施工完成后,对地下室进行检查,清理施工垃圾和残留物。
四、施工细节:1.施工过程中对施工现场进行严格管理,防止灰尘和水渍污染防水层。
2.墙面和地面处理切换时要注意缝隙的处理和相互的衔接。
3.边角处的处理要仔细,确保无漏水现象。
4.施工过程中应定期进行质量检验,确保施工质量符合要求。
五、施工后的保养和维护:1.施工完成后,施工单位要对工程进行验收,确保防水工程合格。
2.地下室的保养:禁止在地下室随意堆放物品,定期清理地下室,保持通风和干燥。
3.定期检查地下室的防水状况,发现问题及时修复,防止漏水扩大。
4.对于有排水系统的地下室,定期清理和检查排水管道,防止堵塞和泄漏。
以上是地下室防水工程施工方案的基本内容,通过合理的施工和有效的维护,可以确保地下室的防水效果,维护地下室的正常使用。
地下室防水工程施工方案

地下室防水工程施工方案一、前期准备工作1.完成地下室的结构和建筑工程,确保地下室外部墙体、地面、地基等结构完好无损。
2.对地下室内部进行清理,清除所有障碍物,并进行垃圾分装和搬运。
3.对地下室进行细致的检查,检查是否存在漏水、渗水等问题,确保地下室防水施工前的工程质量。
二、主体施工工作1.表面处理:首先对地下室外墙进行清理处理,确保墙面表面平整干净。
然后对墙面进行基层处理,使用专业的材料进行涂刷或抹灰,增强墙面的附着力和防水性能。
2.防水层施工:采用聚合物、注浆、水泥浆等防水材料进行防水层的施工。
根据地下室结构的不同,可采用不同的防水层施工方式,如喷涂、卷材等。
3.排水系统施工:在地下室的地面进行排水系统的施工,以确保地下室内不会积水。
可采用排水沟、排水管等方式进行施工,并与防水层相连,确保排水系统的顺畅和防水性能。
4.接缝处理:地下室内部的墙缝、地缝等接缝部分进行处理。
可采用填缝剂、密封胶等材料进行填充,增强接缝的密封性和防水性能。
5.防水涂料施工:在地下室墙面、地面进行防水涂料的施工。
防水涂料可采用多种类型,如水性、油性等,根据需要选择合适的涂料进行施工。
6.防水层检查:在完成防水层施工后,进行仔细的检查,确保防水层的质量和效果。
若有问题及时进行修复和重施工。
三、施工质量检查和验收1.对防水工程进行质量检查,检查防水层是否有开裂、渗水等问题,并进行记录整理。
2.对防水层进行特别检查,如使用专用检测仪器进行水密性和可靠性测试。
3.进行施工质量评估,评估防水工程的质量和效果,根据评估结果进行优化和改进。
4.进行防水工程的验收,根据工程监理的要求进行验收并出具相关的验收报告。
地下室防水工程施工方案需要根据具体的工程情况和需求进行调整和优化。
在施工过程中,需要严格按照工程监理的要求和相关标准进行施工,并且要定期进行质量检查和评估,确保地下室的防水工程质量和效果,以提高地下室的使用安全性和舒适度。
地下室防水工程(湿铺法施工方案)

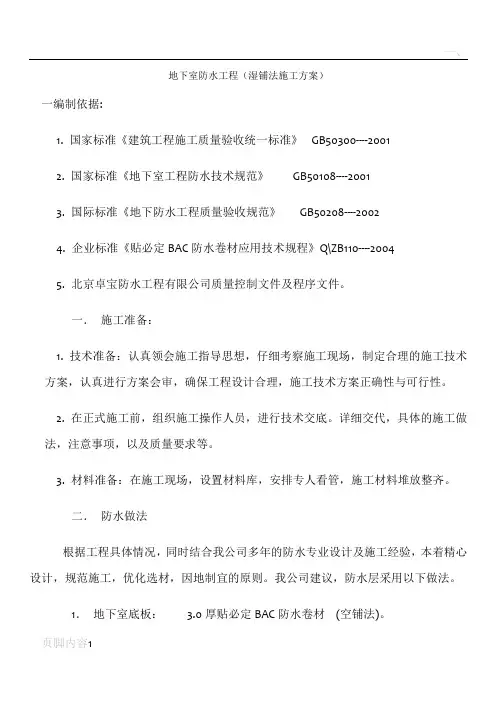

地下室防水工程(湿铺法施工方案)一编制依据:1. 国家标准《建筑工程施工质量验收统一标准》GB50300----20012. 国家标准《地下室工程防水技术规范》GB50108----20013. 国际标准《地下防水工程质量验收规范》GB50208----20024. 企业标准《贴必定BAC防水卷材应用技术规程》Q\ZB110----20045. 北京卓宝防水工程有限公司质量控制文件及程序文件。
一.施工准备:1. 技术准备:认真领会施工指导思想,仔细考察施工现场,制定合理的施工技术方案,认真进行方案会审,确保工程设计合理,施工技术方案正确性与可行性。
2. 在正式施工前,组织施工操作人员,进行技术交底。
详细交代,具体的施工做法,注意事项,以及质量要求等。
3. 材料准备:在施工现场,设置材料库,安排专人看管,施工材料堆放整齐。
二.防水做法根据工程具体情况,同时结合我公司多年的防水专业设计及施工经验,本着精心设计,规范施工,优化选材,因地制宜的原则。
我公司建议,防水层采用以下做法。
1.地下室底板: 3.0厚贴必定BAC防水卷材(空铺法)。
2.地下室侧墙: 3.0厚贴必定BAC防水卷材(湿铺法)。
3.地下室顶板: 3.0厚贴必定BAC防水卷材(干铺法)。
三.地下室底板防水层施工工艺空铺法施工:依据参见国家标准GB50108-2001第20页第4.3.12条,2底板垫层混凝土,平面部位的防水卷材,宜采用空铺法或点粘法。
新疆自治区工程建设标准《地下防水工程,施工工艺标准》XJ019-2005第23页3.2.8空铺法。
2.工艺流程:基层清理——做附加层——定位弹线——空铺贴必定BAC防水卷材——检查验收3.作业条件:(1)基层应干净、坚实、平整(抹光)、无毛刺。
(对基层含水率无要求,但不得有明水)。
(2)基层阴阳角、顺直,并做成圆弧形,阴角最小半径50mm,阳角最小半径20mm。
4.施工做法:(1)检查验收基层后,对基层进行清理。
地下室防水工程施工方案(DOC)

地下室防水工程施工方案一、施工准备1.1 工程前期准备在进行地下室防水工程前,需做好以下准备工作: - 确定施工单位,并签订施工合同; - 提前购置所需材料和工具,保证施工进度; - 对施工场地进行清理及勘测,确保施工环境安全; - 制定详细的施工计划,合理安排施工流程。
1.2 施工人员配备•施工队伍应具备相关的防水工程施工经验;•配备足够数量的施工人员,确保施工进度;•确保施工人员具备相关的安全防护意识。
二、施工工艺2.1 地下室结构处理在进行地下室防水工程时,首先需对地下室结构进行处理,包括填缝处理、墙面处理等,确保地下室结构的完整性。
2.2 防水材料选择根据地下室的具体情况,选择合适的防水材料,如聚氨酯涂料、沥青防水涂料等,以达到有效的防水效果。
2.3 施工工艺•将选定的防水材料按照施工规范进行涂刷或铺设;•保证施工现场通风良好,确保材料的质量;•对施工现场进行定期检查,及时处理施工过程中的问题。
三、施工质量控制3.1 施工过程监控在地下室防水工程施工过程中,需对施工质量进行持续监控,确保施工符合设计要求。
3.2 施工验收完成地下室防水工程后,需进行施工质量验收,确保施工质量达到标准要求。
四、施工安全措施4.1 安全防护在施工过程中,需严格执行安全操作规程,做好安全防护工作,确保施工人员和施工环境的安全。
4.2 突发事件处理在施工过程中如遇突发事件,需及时组织应急处理,保障施工人员和施工环境的安全。
五、施工总结地下室防水工程施工完成后,需进行总结,对施工工艺、质量控制、安全防护等方面进行评估,为后续施工工作提供参考经验。
地下室防水工程施工方案(完整版)

地下室防水工程施工方案XX工程公司目录一、工程概况 (1)二、设计图纸要求 (1)三、施工的准备工作及施工条件 (1)四、防水施工工艺 (1)五、热熔法施工注意事项 (5)六、细部处理 (6)七、质量保证措施 (9)八、施工现场安全措施 (10)九、工期进度及安排 (10)十、施工管理及人员安排 (11)十一、施工现场组织安排………………………………………………11十二、防水层验收 (12)XX地下室防水工程施工方案一、工程概况二、设计图纸要求人防地下室底板由防水砂浆及防水卷材组成;人防地下顶板是防水卷材防水;蓄水池及消防水池是聚合物水泥基复合防水涂料,其面层用4厚聚合物丙烯酸酯乳液砂浆粘结4厚瓷片过水面150高,白水泥桨抹缝。
三、施工的准备工作及施工条件1、公司负责(1) 做好防水施工前施工现场的工作面及临水、临电准备。
(2) 清理施工面上的水泥碴、毛刺、油污、泥土等。
(3) 提供施工脚手架、水、电、临时施工材料和机械存放的仓库,临时职工住宿工棚。
2、防水专业施工队负责(1) 准备好施工材料和施工机具、施工人员。
(2) 对分公司提供的工作面进行验收。
(3) 清理工作面,确保无潮湿和灰尘后方可施工。
四、防水施工工艺基坑开挖——垫层施工——砌筑900 mm高卷材保护墙——基层处理——底板卷材铺贴——20厚1:2.5水泥砂浆保护层——底板混凝土施工——20厚1:2.5防水砂浆外墙基层清理——20厚1:2.5水泥砂浆找平层——外墙卷材附加层铺贴——外墙卷材铺贴——抹砂浆保护层——砌筑外墙卷材120保护墙——土方回填——后浇带混凝土浇筑1、垫层施工底板卷材基础施工基坑验槽后,在地基上浇筑C15素混凝土垫层,随打随抹随压光。
然后,在底板垫层的四周用防水砂浆先砌筑900mm高卷材保护砖墙,砖墙最上3皮砖用石灰砂浆砌筑(便于以后拆除,露出卷材进行搭接),内墙面抹15mm厚1:2.5水泥砂浆并压光。
先砌筑此段保护墙主要目的是将底板防水卷材引出,保证卷材接头质量,另外也兼做底板混凝土外侧。
地下室工程防水施工方案

地下室防水施工方案1。
概况1。
1本工程地下分地下室和半地下室两层,地下室面积m。
半地下室面积m,层高均为4.5米,地下室顶板标高为-3。
30米和—4.450米。
(个别处有降板)-3。
30米顶板按设计要求做二层400g/m2高分子合成防水卷材.再做50厚保护层后回填至室外自然地面。
1.2本工程地下室防水主要为:承台、承台梁砖胎模内侧、桩头及基水坑斜坡,均涂刷水泥基渗透结晶二遍0.8mm厚,平面采用干撒水泥基渗透结晶两遍1Kg/m2,地下室外墙及-3.30米顶板防水采用二层400g/m2高分子合成防水卷材。
2。
原材料要求2。
1进场材料必须有出厂合格证,厂家提供的有资质的检测单位出具的检验报告,同时要有本市材料准用证。
2.2材质必须符合国家有关规定。
2。
3进场材料,必须经复试合格后方可使用。
3.涂刷水泥基渗透结晶防水涂料施工3.1工艺流程基层处理-基层湿润—配制防水涂料—涂刷水泥基渗透结晶防水涂料—检验—养护—验收3。
2基层处理本工程砖胎模内侧、桩头、基水坑斜坡及垫块底部等防水采用水泥基渗透结晶防水涂料,该工艺要求防水基层表面干净、平整,不得有浮浆、粉尘。
3.3基层湿润用水充分湿润处理过的待施工的基面,保持基层得到充分的湿润,但不得有明水。
3。
4配制防水涂料3.4。
1根据产品说明书提供的配合比集中配料,具体技术指标如下:(1)涂层厚度:0.8—1。
2mm。
(2)用量:≥110KG/m2(3)料水比:3:1。
4、严格按照给定的配合比进行配制,机器搅拌或人工搅拌配料时,要掌握好料、水的比例,每次适量,随用随配,配好的料要在20分钟内用完,固结后应废弃,不得再次加水拌合使用。
涂刷水泥基渗透结晶防水涂料涂刷时要求涂刷均匀,尤其是阴阳角处不能有过厚的沉积,防止在过厚处出现开裂.每遍涂刷时应交替改变涂层的涂刷方向,同层涂膜的先后搭茬宽度宜为30~50mm。
涂刷程序应先上而下,顺着一个方向均匀涂刷,先转角,后进行大面积涂刷. 4、按要求涂刷二遍,涂刷厚度0.8mm,下一道施工在第一层涂料初步固化(2-3h)后进行。
建筑工程地下室防水工程施工方案

一、工程概况本工程位于某市区,地下室面积为500平方米,深度4米,用途为仓库。
由于地下水位较高,地下室防水施工工作至关重要。
为确保地下室工程的质量和安全,特制定以下地下室防水工程施工方案。
二、施工准备1. 施工材料:防水混凝土、防水涂料、卷材、防水布、排水器等。
2. 施工设备:搅拌机、振捣器、切割机、喷枪、刷子等。
3. 施工人员:专业防水施工队伍,具备相关资质。
4. 施工场地:确保地下室地面平坦,平整度误差不超过毫米。
三、施工步骤1. 防水混凝土制备(1)采用硅酸盐水泥、普通水泥,粒形良好、洁净的石子,最大粒径不宜大于40mm。
(2)砂选用坚硬、抗风化性强、洁净的中粗砂,含泥量不应大于3%,泥块含量不宜大于1%。
(3)防水混凝土胶凝材料总用量不宜小于320kg/m,水泥用量不宜小于260kg/m;水胶比不得大于0.5,有侵蚀介质时水胶比不宜大于0.45。
(4)采用预拌商品混凝土,入泵坍落度宜控制在120~160mm。
2. 防水混凝土浇筑与养护(1)防水混凝土应分层连续浇筑,分层厚度不得大于500mm,并采用机械振捣。
(2)墙体水平施工缝应留在高处地板表面不小于300mm的墙体上,墙体上有预留孔洞时,施工缝距孔洞边缘。
3. 防水涂料施工(1)在地下室深处均匀涂抹防水涂料,确保覆盖整个地下室。
(2)在涂抹防水涂料前,应先将防水涂料均匀喷洒在地下室地面上。
4. 地下室与地面封闭施工(1)将地下室地面和墙面清理干净,并涂上砂浆。
(2)确保砂浆干燥无湿,保证封闭效果。
(3)地下室出入口的地面也要做好防水处理。
5. 地下室防水装饰施工(1)确保地下室墙面、地面和排水口等防水工程干燥后,进行装饰施工。
(2)可以使用防水涂料、防水壁纸、防水石材等,以增加防水效果。
(3)施工时要注意保持通风,保证施工质量。
四、施工质量保证1. 严格控制防水材料的质量,确保其性能符合要求。
2. 严格按照施工工艺进行操作,确保施工质量。
地下室防水工程施工方案

地下室防水工程一、地下室刚性自防水工程地下室防水等级为二级,地下室底板按建设单位要求采用0.6mm厚聚乙烯丙纶防水,侧壁及顶板采用外包4mm厚高聚物改性沥青防水卷材防水层加混凝土自防水(抗渗等级为P6)双重防水功能,地下室防水顶板排水坡度1%。
防水混凝土施工缝、穿墙管道预留洞、转角、坑槽、后浇带等部位和变形缝等地下工程细部构造应符合国标图集《地下室防水构造》02J301,并符合《地下室防水工程质量验收规范》GB50208-2002 的有关规定。
地下室采用P6密实钢筋混凝土自防水,要求浇捣密实。
凡管道穿外墙板处须予埋止水套管,管道安装时的防水处理、止水带等做法详见建筑详图。
地下室基础顶面上300mm处、地下室二(三)层顶板上下各300mm处施工缝均加设钢板止水带。
1、地下室防水抗渗等级P6,对于该工程施工,根据施工图纸设计要求,委托商混实验室进行施工配合比试配。
2、施工缝保证界面清理达标外,须按规定预埋钢板止水带,确保施工缝处无渗漏发生。
3、地下室外墙侧面结构模板,将采用止水螺杆进行紧固,防水施工前取出螺栓孔处预埋的木块(50*50*1.5mm),再将露出的螺杆割掉,并用同混凝土强度水泥浆,内掺5%防水剂嵌实,以防止从螺栓周边渗漏发生,Ф12止水螺栓(L=墙厚+400mm)及止水挡片(50*50*3mm钢板)所用材料均一次性摊销。
4、地下室外墙防水则严格按防水工程施工规范规定要求,先进行表面清理,然后做防水层,并保证质量标准。
二、地下室柔性防水工程地下室底板采用0.6mm厚聚乙烯丙纶防水,侧墙、顶板以及底板放大角和相应后浇带及阴阳转角处附加层采用4mm厚SBS改性沥青防水卷材,为保证工程的施工质量,特制定施工方案如下:一、施工准备1、主材:(1)选用4mm厚SBS改性沥青防水卷材(型号SBS I PY PE4 10),该产品应符合GB18242-2008标准要求。
辅助材料:基层处理剂(冷底油)(2)选用0.6mm 厚聚乙烯丙纶防水卷材(型号FS2-PE-100),该产品应符合GB18173.1-2006标准要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
中国移动苏州研发中心一期一阶段工程地下室防水工程施工方案编制:审核:审批:中国建筑第六工程局有限公司中国移动苏州研发中心一期一阶段项目部r目录一、工程概况 (1)二、设计图纸要求 (1)三、施工的准备工作及施工条件 (1)四、防水施工工艺 (1)五、热熔法施工注意事项 (5)六、细部处理 (6)七、质量保证措施 (9)八、施工现场安全措施 (10)九、工期进度及安排 (10)十、施工管理及人员安排 (11)十一、施工现场组织安排 (11)十二、防水层验收 (12)十三、应急预案地下室防水工程施工方案一、工程概况1.1总体工程简介1.2结构设计概况1、中国移动苏州研发中心一期一阶段工程包括:A01研发楼(简称A01)、A02研发楼(简称A02)、C01食堂(简称C01及A01、A02、C01共用地下室工程(简称地下室),建筑占地面积12864.71 m2,建筑密度7.83%,容积率0.33,绿地率40%2、建筑面积:总建筑面积81998.37m2地上54516.73m2,地下27481.64m2建筑基底面积:A01研发楼5451.79 m2A02研发楼5448.75 m2C01食堂1963.98 m23、建筑工程等级:均为1级4、建筑结构设计使用年限:50年5、建筑层数:A01:地上5层,局部出屋面设备层,地下1层A02:地上5层,局部出屋面设备层,地下1层C01:地上2层,地下1层6、建筑高度(主体部分屋面层高度):A01:22.30m,A02:22.30m,C01:11.70m7、建筑防火设计分类:均为多层建筑8、耐火等级:均为二级,地下室一级9、屋面防水等级:均为1级10、地下室防水等级:均为1级11、结构形式:均为钢筋混凝土框架结构12、抗震设防类别:均为丙级13、抗震设防烈度:6度,采取抗震措施见结施二、设计图纸要求地下室底板防水:3+4厚双层聚酯胎SBS改性沥青防水卷材。
地下室侧墙防水:3+4厚双层聚酯脂SBS改性沥青防水卷材防水;地下室顶板防水:4MM 聚酯胎SBS改性沥青防水卷材,3MM厚SBS耐根穿刺防水卷材。
屋面防水:3+3厚双面自粘复合SBS改性沥青防水。
均为(1级防水)要求。
地面、卫生间防水1.5厚聚合物水泥基防水涂料。
三、施工的准备工作及施工条件1、项目班组(1)防水工程必须由相应资质的专业防水施工队伍进行施工,主要负责施工人员应持有建设行政主管或其指定单位颁发的执业证书。
(1) 做好防水施工前施工现场的工作面及临水、临电准备。
(2) 清理施工面上的水泥碴、毛刺、油污、泥土等。
(3) 提供施工脚手架、水、电、临时施工材料和机械存放的仓库,临时职工住宿工棚。
(4)做好技术交底工作,确立图纸“三交底”:施工主管队长向施工工长做详细的图纸工艺要求、质量要求交底;工序开始前工长向班组长做详细的图纸、施工方法、质量标准交底;作业开始前班长向班组成员作具体的操作方法、工具使用、质量要求的详细交底,务求每个施工人员对其作业的工程项目了然于胸。
施工当日(如果需要动火)先办动火证(5)人员进场做好三级培训。
2、防水专业施工队负责(1) 准备好施工材料和施工机具、施工人员。
(2) 对项目组提供的工作面进行交接验收并做好记录。
(3) 清理工作面,确保无潮湿和灰尘符合规定要求后方可施工。
(4)成品保护:施工人员就应做好已完成的成品保护,减少不必要的重复工作。
四、防水施工工艺基坑开挖—保温施工—垫层施工—20厚1:2.5水泥砂浆保护层—3+4厚双层聚酯胎SBS改性沥青防水卷材——0.4厚聚氯乙烯塑料薄膜隔离层——50厚C20防水砼保护层——防水钢筋砼底板地下室筏板:400—500厚抗渗分凝土+SBS改性沥青防水卷材,顶板为200厚抗渗混凝土SBS+改性沥青防水卷材,地下室外墙为350—400厚抗渗分凝土+SBS 改性沥青防水卷材。
地下室外墙:基层清理——20厚1:2.5水泥砂浆找平层——外墙卷材附加层铺贴——外墙3+4厚双层聚酯胎SBS改性沥青防水卷材——40厚聚苯板——2:8灰土分层夯实。
地下室顶板:基层清理—最薄30厚LC5.0轻集料砼1%找坡—20厚1:2.5水泥砂浆找平—4MM厚聚酯胎SBS改性沥青防水卷材—3MM厚聚酯胎SBS改性沥青防水卷材——1.2厚高密度聚已稀工膜——50厚C20细砼找平。
卫生间防水:卫生间、盥洗室地面以1%坡度坡向地漏。
采用一道1.5厚聚合物水泥基防水涂料,卫生间四周墙根防水层泛水高度≥300mm淋浴间采用一道1.5厚聚合物水泥基防水涂料,临墙面防水高度≥2米,遇门洞处向外延伸300—500屋面防水:基层清理—最薄30厚LC5.0轻集料砼2%找坡—20厚1:2.5水泥砂浆找平—3+3MM厚聚酯胎SBS改性沥青防水卷材—20厚1:2水泥砂浆找平层——50厚挤塑保温板(XPS板)。
1、垫层施工底板卷材基础施工基坑验槽后,在地基上辅100保温板(局部)后浇筑C15素混凝土垫层,随打随抹随压光。
然后,在底板垫层3+4厚双层聚酯胎SBS改性沥青防水卷材——0.4厚聚氯乙烯塑料薄膜隔离层—浇筑50厚防水砼保护层,所有阴阳角均做成R=100m m圆弧,以便于卷材粘结。
2、基层处理(1)基层必须牢固,无松动、起砂等缺陷。
基层表面应平整洁净、均匀一致。
(2)必须将突出基层表面的异物、砂浆疙瘩等铲除,并将尘土杂物清除干净,最好用高压空气进行清理。
阴阳角、管道根部等处更应仔细清理,若有油污、铁锈等,应以砂纸、钢丝刷、溶剂等予以清除干净。
(3)基层若高低不平或凹坑较大时,应用掺加108胶(占水泥重量的15%)的1:3水泥砂浆抹平。
(4)基层与变形缝或管道等相连接的阴角应做成均匀一致、平整光滑的折角或圆弧。
(5)基层应干燥,含水率宜小于9%。
(6)排水口、地漏应低于基层;有套管的管道部位应高于基层表面不少于20mm。
将所留空洞浇水洗净、湿润后,用防水砂浆塞实、抹平、压光。
接缝处的水泥渣用磨光机磨平,以外墙、塑料止水带表面水泥浆等杂物用铲刀和钢丝刷清理干净,最后将混凝土表面灰尘扫净。
3、防水卷材施工1)在基层清理干净后,20厚1:2.5水泥砂浆找平层,以增强卷材与基层的粘结力,2h后方可铺贴卷材。
2)卷材施工的一般要求,卷材粘贴采取热熔粘结,除底板平面卷材采用条粘法(条粘法:每幅卷材两边各与基层粘贴150mm宽)外,(距底板保护墙内侧1m范围内要求满粘),其它部位都采用满粘法。
3)卷材铺贴分两步施工,首先铺贴止水带、后浇带、阴阳角, 900mm高保护墙以下部位等处附加层(包括底板卷材)。
(本工程采用甩搓做法)。
采用上防内贴法。
卷材搭接宽度长边不小于100mm、短边不小于150mm。
相邻两幅卷材的接缝要错开300mm以上。
卷材搭接缝应单独收边,做法是用喷枪烘烤外露边缘,再用专用抹子抹出平滑的45o斜角。
4)然后根据铺贴顺序、搭接宽度、卷材尺寸等弹好卷材铺贴线,再进行大面铺贴。
大面积满粘以“滚铺法”为佳,先铺粘大面、后粘结搭接缝,这种方法可以保证卷材铺贴质量,用于卷材与基层及卷材搭接缝一次熔铺。
四、热熔法施工注意事项(1)热熔法同材性的关系。
高聚物改性沥青防水卷材各品种的改性基料成分有所不同,因之软化点、熔融度及熔化速度亦不同。
施工人员对所选卷材应进行探索试验,调节火焰距离以及烘烤时间,观察卷材底面热熔胶的熔融状态以及铺贴后卷材的粘贴强度,积累经验后用于大面积施铺。
(2)烘烤温度对卷材的影响。
以液化石油气为热源的火焰喷枪,当喷嘴全部开放时,火焰的端部温度约为1300℃左右,火焰中心的温度约1100℃左右,调节喷枪开关可将温度降至1000~800℃左右。
在这样的高温下实施热熔法施工,要求在对卷材材性了解的基础上熟练掌握持枪烘烤技术。
这里应特别强调一点,即对热熔型卷材高温烘烤的瞬时性,卷材的改性混合基料中的石油沥青已经过高温处理,其沥青胶质对混合基料中的橡胶或树脂可起到保护作用,因此瞬时高温不会影响卷材性能;高温对不同的胎基影响也不同,对无纺聚酯布胎基,温度达130℃时其伸长变形即可超限而失去增强作用,而玻纤胎却不受此限,而对SBS、APP改性基料瞬间接触260℃高温亦不致破坏材性。
因此,可以说在一定条件下,高温不致影响卷材的材性。
(3)常温下,正确施工的热熔型卷材防水层,其粘结强度可大于0.5MPa,可满足质量要求。
但在低温下施工,热熔胶冷却也快,往往影响粘铺质量,这就需要丰富的经验和熟练的操作技术,必要时可同时使用两把火焰喷枪(或喷灯)进行加热操作,以使热熔胶熔融均匀,保证粘铺质量。
(4)采用热熔施工,在点火时以及在烘烤施工中,火焰喷嘴严禁对着人。
特别是立墙卷材热熔施工时,更应注意施工安全,亦应佩戴防护用品。
(5)施工现场应清除易燃物及易燃材料,并备有灭火器等消防器材。
消防道路要畅通。
(6)施工使用的易燃物及易燃材料应贮放在指定处所,并有防护措施及专人看管。
(7)铺贴卷材严禁在雨天、雪天、五级及以上大风中施工,(8)汽油喷灯、火焰喷枪,以及易燃品等,下班后必须放入有人管理的指定仓库。
六、细部处理1、地下室外墙后浇带处理外墙后浇带位置外侧砌“U”形砖墙将其封闭,砖墙内净空至少保证800×1400,砖墙厚度为240mm,高度砌平外墙顶。
砖墙外侧批20厚1:2.5 水泥砂浆找平,阴角批成弧角,再做防水卷材,面上再做保护层。
(防水做法按回地下室外墙外防水做法)砖墙下浇C15垫层150mm厚,垫层比砖墙两面各凸出100mm。
外墙后浇带两侧止水螺栓头保留,用作日后固定后浇带模板。
图2 地下室外墙后浇带防水处理图2、变形缝处防水处理措施变形缝处应增加卷材附加层,附加层总宽度为600 mm。
变形缝两侧的混凝土应分两次浇筑。
在施工时,把止水带的中部夹于变形缝端模上,同时沥青木丝板钉在端模上,并把止水带的翼边用铅丝固定在底板钢筋上,然后浇筑混凝土,待混凝土强度达到一定强度后拆除端模板,用铅丝将止水带另一翼边固定在底板钢筋上,再浇筑另一侧混凝土。
木丝板端用密封油膏填严。
施工要求:在施工中,要保证止水带与混凝土牢固结合,除混凝土的水灰比和水泥用量要严格控制外,接触止水带的混凝土不应出现粗骨料集中或漏振现象。
在支设模板和浇筑混凝土不得将止水带破坏。
振捣时,止水带处混凝土应振捣密实,赶出气泡。
但振捣棒插入点应离开止水带250 mm以上,严禁振捣棒接触止水带。
(a)墙体变形缝;(b)底板变形缝1-需防水结构;2-浸过沥青的木丝板;3-止水带;4-填缝油膏;5-卷材附加层;6-卷材防水层;7-水泥砂浆面层;8-混凝土垫层;9-水泥砂浆找平层;10-水泥砂浆保护层;11-保护墙图3 地下室施工缝防水处理图4、地下室穿墙套管节点对于热力管道穿过混凝土外墙,可采用防水橡胶止水套管以适应因温度引起的管道涨缩变形。
