施工现场临时设施做法

合集下载

工程现场临时设施方案

工程现场临时设施方案

工程现场临时设施方案一、前言在施工现场,为了保障工程的顺利进行和工人的安全,需要设置临时设施。

这些临时设施包括生活区、办公区、仓储区、作业区等。

在本方案中,我们将详细说明各类临时设施的设置和管理办法。

二、临时生活区1.安排位置临时生活区一般设置在施工现场附近,方便工人的日常生活,同时也要确保与施工区域的安全距离。

生活区应离施工区域足够远,避免因为施工现场出现问题而危及工人生命安全。

2.搭建类型生活区的搭建类型应考虑施工场地的具体情况。

一般情况下,可以使用活动板房或者简易棚屋搭建生活区。

搭建材料应符合安全和环保要求,保障工人的生活质量。

3.设施配备临时生活区应配备必要的生活设施,包括宿舍、浴室、厨房、食堂等。

宿舍区应设有独立的床位和储物空间,保障工人的个人生活空间。

浴室和厨房应保持干净卫生,确保工人的健康和安全。

4.管理办法生活区的管理办法应该明确,包括卫生保洁、安全管理、消防安全等方面的要求。

同时,还要规定生活区的使用规定,禁止私设电线、乱搭乱建等行为,保证工人生活区的整洁和安全。

三、临时办公区1.安排位置临时办公区一般设置在施工现场的办公区域,便于施工管理人员和监理单位的日常办公。

办公区应与生活区相对独立,保障工程管理和工人生活的分开。

2.搭建类型办公区可以使用活动板房或者简易棚屋搭建。

办公区的搭建材料要求符合安全和环保标准,保障办公区的安全和健康。

3.设施配备临时办公区应配备必要的办公设施,包括办公桌、文件柜、会议桌椅、电脑、打印机等。

办公区内的设施应符合办公要求,并定期维护保养。

4.管理办法办公区的管理办法应明确规定,包括办公区的使用规定、办公设施的维护保养、电器使用安全等方面的要求。

管理办法应严格执行,保障办公区的安全和秩序。

四、临时仓储区1.安排位置临时仓储区一般设置在施工现场的仓储区域,保障施工材料和设备的储存和保管。

仓储区应与生活区和办公区相对独立,确保仓储设施对工人和管理人员的安全和健康没有影响。

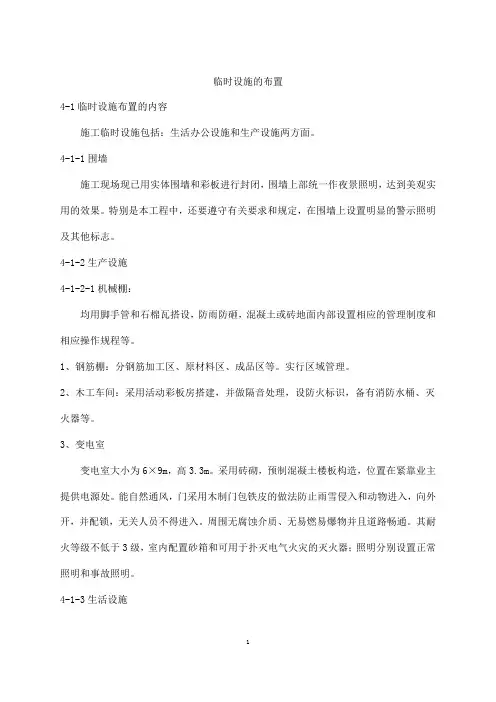

临时设施的布置

临时设施的布置

临时设施的布置4-1临时设施布置的内容施工临时设施包括:生活办公设施和生产设施两方面。

4-1-1围墙施工现场现已用实体围墙和彩板进行封闭,围墙上部统一作夜景照明,达到美观实用的效果。

特别是本工程中,还要遵守有关要求和规定,在围墙上设置明显的警示照明及其他标志。

4-1-2生产设施4-1-2-1机械棚:均用脚手管和石棉瓦搭设,防雨防砸,混凝土或砖地面内部设置相应的管理制度和相应操作规程等。

1、钢筋棚:分钢筋加工区、原材料区、成品区等。

实行区域管理。

2、木工车间:采用活动彩板房搭建,并做隔音处理,设防火标识,备有消防水桶、灭火器等。

3、变电室变电室大小为6×9m,高3.3m。

采用砖砌,预制混凝土楼板构造,位置在紧靠业主提供电源处。

能自然通风,门采用木制门包铁皮的做法防止雨雪侵入和动物进入,向外开,并配锁,无关人员不得进入。

周围无腐蚀介质、无易燃易爆物并且道路畅通。

其耐火等级不低于3级,室内配置砂箱和可用于扑灭电气火灾的灭火器;照明分别设置正常照明和事故照明。

4-1-3生活设施4-1-3-1宿舍民工宿舍安排在现场共安排2间5m×12m双层彩板房共240m2,可供施工高峰期130人左右住宿。

宿舍内采用36V电压,按规范要求架设。

冬天采用暖气集中取暖,夏天配备电风扇。

宿舍内要经常清扫和消毒,保持室内及环境清洁卫生。

宿舍实行封闭的物业化管理,建立各项管理制度,设专人负责。

4-1-3-2厕所采用“轻钢结构标准型拼装系列活动板房”设置一间,厕所地下设有化粪池。

地面铺设瓷砖,配备蹲便器。

设置定时冲厕设备。

具备良好的通风条件和良好的照明,采用36V电压,按规范要求架设。

冬天采用保暖设施,夏天设置通风设备。

厕所内要经常清扫和消毒,保持室内及环境清洁卫生。

厕所前甬道采取花砖铺装,设置部分绿化。

设置排水沟,保证良好排水,垃圾采用封盖密闭容器,严禁乱泼乱倒。

4-1-3-3民工食堂民工食堂设置在民工生活区内,伙房1间,共30m2,地面铺设瓷砖,配备电蒸锅和燃气厨房设备。

临设做法

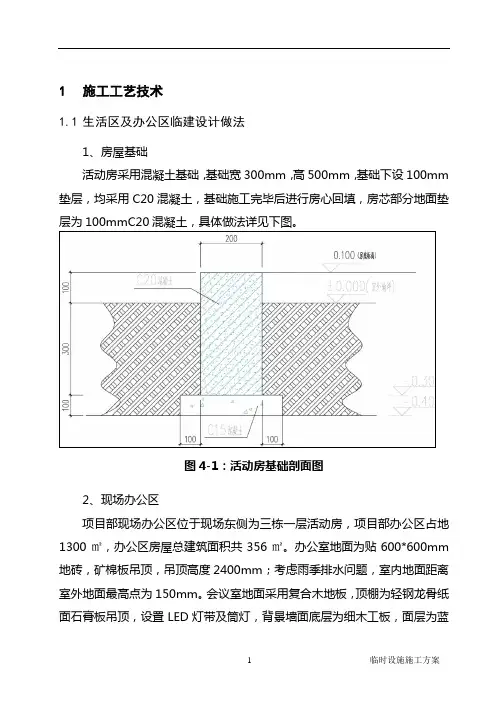

临设做法

1施工工艺技术1.1生活区及办公区临建设计做法1、房屋基础活动房采用混凝土基础,基础宽300mm,高500mm,基础下设100mm 垫层,均采用C20混凝土,基础施工完毕后进行房心回填,房芯部分地面垫层为100mmC20混凝土,具体做法详见下图。

图4-1:活动房基础剖面图2、现场办公区项目部现场办公区位于现场东侧为三栋一层活动房,项目部办公区占地1300㎡,办公区房屋总建筑面积共356㎡。

办公室地面为贴600*600mm 地砖,矿棉板吊顶,吊顶高度2400mm;考虑雨季排水问题,室内地面距离室外地面最高点为150mm。

会议室地面采用复合木地板,顶棚为轻钢龙骨纸面石膏板吊顶,设置LED灯带及筒灯,背景墙面底层为细木工板,面层为蓝色铝塑板,设置石材装饰条,同时两侧设置木质饰面板。

表4-1:临时用房一览表(办公区)表4-2:办公区临时用房做法一览表3、化粪池化粪池购买成品玻璃钢12m³化粪池。

7、围挡现场办公区围墙采用砖墙+镂空铁艺栏杆组成,围墙总高度为1.8m,其中铁艺栏杆高1.2m,下部墙体为砌体结构,需设置构造柱及圈梁,外贴图4-4:围挡详图8、大门现场办公区设置一樘8m宽1.6m高电动伸缩门,门两侧设置600×600mm×2600mm高门垛,门垛外干挂2.5mm厚中国红石材,门垛上部设置球形灯。

图4-5:办公区大门立面图工地大门为3mm薄铁板,50*50方管焊制,大门为两开门,总宽度为8米,高度2.5米,每扇门为2米×2.5米。

大门正腰1.25米处铁板为中铁蓝色,上下0.5米为白色。

门的正腰为蓝色,宽度1.25米,一侧为中国中铁logo,一侧为中国中铁文字。

门头截面尺寸为1*1米,高度为1.5米,材质为L50、L40角钢外包喷绘布。

标识尺寸为1.2米×1.2米,文字内容分为“工程项目名称”,门楣为蓝色,标识反白,字为白色。

门柱截面尺寸为1*1米,高度为5米,L70、L50角钢焊制,外包喷绘布。

土木工程知识点-建筑施工现场临建、临设做法

土木工程知识点-建筑施工现场临建、临设做法

土木工程知识点-建筑施工现场临建、临设做法一、施工现场临时建筑及设施基本规定1、统筹规划施工总平面布置,施工区域划分和临时场地占用应符合项目总体施工部署和施工流程的需要,避免相互干扰。

2、临时建筑及设施的建设应符合消防、卫生、环保和节约用地的有关要求。

3、建筑结构选型应遵循可循环利用的原则,临时用房应优先选用箱式组合房、装配式轻钢结构板房,食堂、浴室、厕所也可采用砖砌。

4、临时建筑的层数不宜超过两层,办公区、生活区和施工区应分区设置,采取相应的隔离措施,并设置导向、警示等标识。

5、施工现场临时建筑和设施建设应编制专项施工方案或在施工组织设计中陈述,并经审批后实施。

6、施工现场临时建筑及设施的建设、使用除应符合本方案要求外,尚应符合国家行政法规和现行标准规范的规定。

二、办公临时建筑及设施建设要求1、主要内容办公用房、办公设施、办公区大门及围墙等。

2、办公用房建设标准要求3、办公设施标准要求装配式轻钢结构办公楼参照图箱式组合办公房参照图4、办公区大门(1)无门楼式大门建设标准要求无门楼式大门8M示意图(2)门楼式大门建设标准要求门楼式大门示意图(3)电动伸缩式大门建设标准要求包括整体移动式电动门和伸缩式移动大门。

整体移动式电动门:文字组合的制作同上。

伸缩式移动大门:在门内正前方制作A式组合品牌墙。

5、停车场办公区划定专门区域作为停车场,停车场地面硬化或植草砖,并设置指示牌。

三、生活区临时建筑及设施建设要求1、主要内容宿舍、食堂、浴室、厕所等2、宿舍建设标准要求3、食堂建设标准要求有人认为建立新形式的标准化始走向建筑和谐的唯一道路,并且能用建筑技术加以成功地控制.而我的观点不同,我要强调的是建筑最宝贵的性质是它的多样化和联想到自然界有机生命的生长.我认为着才是真正建筑风格的唯一目标.如果阻碍朝这一方向发展,建筑就会枯萎和死亡.要使建筑结构适合于环境,要注意到气候,地位和四周的自然风光,在结合目的来考虑的一切因素中,创造出一个自由的统一的整体,这就是建筑的普遍课题,建筑师的才智就要在这个可提到完满解决上体现。

单位工程临时设施施工方案

单位工程临时设施施工方案

单位工程临时设施施工方案一、工程概况该单位工程是一处商业综合体建筑项目,项目占地面积约10000平方米,总建筑面积约50000平方米,包括商业、办公、娱乐等多种功能。

二、临时设施施工的必要性1. 施工期间需要搭建临时设施,如施工现场围挡、办公室、休息室、食堂、临时厕所、临时供电、照明、通风等设施,以提供施工人员的工作和生活条件。

2. 临时设施的设置符合安全、卫生和环保要求,有利于保障施工人员的身体健康和施工进度。

3. 临时设施的设置也是为了提高施工效率,合理利用施工资源,保证施工的顺利进行。

三、临时设施施工的具体方案1. 施工现场围挡在施工现场周边搭建围挡,采用木材或钢架结构,围挡高度约2米,以保障施工现场的安全和秩序,同时增加施工现场的美观度。

2. 办公室、休息室在施工现场内部搭建临时办公室和休息室,提供给管理人员和施工人员使用。

办公室配备必要的办公用具和设备,休息室配备舒适的座椅和桌子,提供给施工人员休息。

3. 食堂搭建临时食堂,提供施工人员日常用餐。

食堂设置在施工现场周边,配备餐具、饮水设备和垃圾桶,保证食品安全和卫生。

4. 临时厕所搭建临时厕所,设置在施工现场周边,满足施工人员的卫生需求。

厕所设施应符合卫生标准,保证使用者的健康和安全。

5. 临时供电、照明为施工现场提供临时供电、照明设施,确保施工场地的正常用电和照明需要。

供电线路应设置合理,安全可靠。

6. 通风为施工现场提供通风设施,保证空气流通,改善施工人员的工作环境和生活条件。

通风设施应设置在施工现场的关键位置,保证施工现场的通风效果。

四、临时设施施工的安全措施1. 所有临时设施的搭建、使用和维护必须符合国家相关法律法规和标准要求。

2. 监督施工单位严格按照设计要求进行搭建和使用,保证临时设施的安全和稳固。

3. 加强对临时设施的检查和维护工作,做好各项设施的定期维护和保养。

4. 施工人员应严格遵守临时设施的使用规定,严禁私自改动或破坏设施。

施工现场临时设施布置

施工现场临时设施布置

施工现场临时设施布置一、办公区和生活区(一)办公区1、办公区整体效果(1)办公用房的施工安装、拆卸或拆除应编制施工方案,并应由专业人员施工、专业技术人员现场监督。

(2)办公用房层数不应超过两层。

(3)办公区的通道、楼梯处应设置应急疏散、逃生指示标识和应急照明灯。

(4)办公用房主要采用双层结构的箱式组合房(集装箱式组合房),单个厢式组合房外尺寸为6.4m*3.05m*2.7m。

室内净高不应低于2.5米,人均使用面积不宜小于4㎡。

(5)办公用房基础可采用模块式混凝土等可周转基础,可重复使用,节约成本、环保。

(6)办公楼外延集装箱立柱、顶板、底板涂刷灰色,其他部位为白色办公楼内部墙面为白色,顶棚白色加装LED灯管照明,深灰色门及踢脚线。

(7)如现场有条件也可利用原有建筑物作为办公楼使用。

2、办公区总平面图(单排)卫生间、淋浴室1F食堂1F 办公用房2F停车场办公区停车场入口通往施工区通往办公区4M4M8M4M办公区总平面图单排示例注:办公区各门须设有门禁,车辆须先进入办公区停车场才可通过门禁进入办公区,从办公区通过门禁才可进入施工区。

4M4M3、办公区总平面图(双排)(1)办公用房所采用的原材料、构配件和设备等,其品种、规格、性能等应满足设计要求并符合国家现行标准的规定,不得使用已被国家淘汰的产品。

(2)办公用房应根据当地气候条件,采取低抗风、雪、雨、雷电等自然灾害的措施。

(3)施工现场宜采用集中供暖,严禁使用炉火或明火取暖。

(4)办公用房与食堂、卫生间、淋浴室等间距不得小于4m,建筑物距正门间距不得小于8m。

(5)除特殊需要外,办公区用地以节地、节材、减少投入为设计原则,不求大、不求洋。

(6)根据施工现场实际情况,办公区可以设置停车场的,小型车辆停车场均设置在办公区域一侧,进入办公区、生活区、施工区均须要通过门禁系统,不可直接将停车场设置在办公区内部。

如不具备办公区一侧设置停车场的条件,停车场设置的位置也应满足从停车场进入办公区、生活区、施工区须通过门禁系统的条件。

装修工程临时设施施工方案

装修工程临时设施施工方案

装修工程临时设施施工方案一、前提条件1.1 建设单位为xx公司,工程地点位于xx市xx区xx路xx号。

1.2 施工单位为xx装饰公司,具备相关资质和技术能力,有丰富的装修工程施工经验。

1.3 工程部位包括室内装修、管道改造、电气改造等。

1.4 施工期限约为3个月,并要求在规定时间内完成各项施工任务。

二、施工方案2.1 施工前期准备在进行装修工程施工之前,施工单位需要向建设单位提供施工方案、施工组织设计、施工组织方案等相关资料,并经过建设单位审核确认后方可开工。

2.2 现场设施搭建在进行装修工程施工期间,需要搭建临时设施,包括施工临时用电、临时办公室、材料堆放区域、施工区域围挡等。

施工单位需要根据工程实际情况,合理布局和设置各项临时设施,保障施工的顺利进行。

2.3 施工临时用电电气是施工中必不可少的一项设施,施工单位需向当地供电部门申请临时用电,然后按照相关规定进行布线、安装开关插座等,确保施工现场有足够的电力供应。

2.4 临时办公室在施工现场搭建临时办公室,便于施工单位的工程管理人员进行工作安排、施工进度监控、质量安全检查等工作。

临时办公室要符合相关规定,保证施工单位工程管理人员的工作环境和条件。

2.5 材料堆放区域在施工现场设置材料堆放区,对施工材料进行分类、整理、堆放,保证施工现场的材料准备和使用能够满足实际需要。

2.6 施工区域围挡在施工现场设置围挡,保障施工区域的安全和秩序,在围挡的同时,设置必要的标识和警示牌,提醒周边人员注意施工区域的安全问题。

2.7 施工安全防护在施工现场配备必要的安全防护设备,包括安全帽、安全鞋、手套、耳塞、防护眼镜等,保障施工人员的人身安全。

2.8 施工现场秩序管理维持施工现场的秩序,确保施工现场的环境整洁、杂物堆放有序、施工材料合理摆放,避免出现施工现场混乱、乱堆乱放等情况,保证施工现场的安全和美观。

2.9 施工现场卫生管理定期清理施工现场,清除垃圾,保持施工现场的卫生,做到环境整洁、清新。

建筑施工现场临建、临设做法

建筑施工现场临建、临设做法

建筑施工现场临建、临设做法一、施工现场临时建筑及设施基本规定1、统筹规划施工总平面布置,施工区域划分和临时场地占用应符合项目总体施工部署和施工流程的需要,避免相互干扰。

2、临时建筑及设施的建设应符合消防、卫生、环保和节约用地的有关要求。

3、建筑结构选型应遵循可循环利用的原则,临时用房应优先选用箱式组合房、装配式轻钢结构板房,食堂、浴室、厕所也可采用砖砌。

4、临时建筑的层数不宜超过两层,办公区、生活区和施工区应分区设置,采取相应的隔离措施,并设置导向、警示等标识。

5、施工现场临时建筑和设施建设应编制专项施工方案或在施工组织设计中陈述,并经审批后实施。

6、施工现场临时建筑及设施的建设、使用除应符合本方案要求外,尚应符合国家行政法规和现行标准规范的规定。

二、办公临时建筑及设施建设要求1、主要内容办公用房、办公设施、办公区大门及围墙等。

2、办公用房建设标准要求3、办公设施标准要求装配式轻钢结构办公楼参照图箱式组合办公房参照图4、办公区大门(1)无门楼式大门建设标准要求无门楼式大门8M示意图(2)门楼式大门建设标准要求门楼式大门示意图(3)电动伸缩式大门建设标准要求包括整体移动式电动门和伸缩式移动大门。

整体移动式电动门:文字组合的制作同上。

伸缩式移动大门:在门内正前方制作A式组合品牌墙。

5、停车场办公区划定专门区域作为停车场,停车场地面硬化或植草砖,并设置指示牌。

三、生活区临时建筑及设施建设要求1、主要内容宿舍、食堂、浴室、厕所等2、宿舍建设标准要求3、食堂建设标准要求4、浴室及厕所建设标准要求四、施工区临时设施建设要求主要包括仓库、材料构件及设备堆场、预制加工场、标养室、现场休息亭等。

1、仓库及周转库房建设标准要求2、材料、构件及设备堆场建设标准要求3、预制加工棚建设标准要求(1)钢筋加工棚建设标准要求(2)预制加工场地标识牌的制作要求见下表及示意图(3)现场钢结构加工场建设标准要求4、现场标养室建设标准要求5、现场休息亭建设标准要求6、施工区临时围墙建设标准要求(1)砖砌式临时围墙建设标准要求(2)金属式临时围墙建设标准要求7、施工现场门禁系统建设标准要求8、门卫室建设标准要求五、临时给排水设施建设要求六、临时道路及洗车台建设要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

万科紫台二期Ⅱ标段
施工现场临时设施布置图及具体做法编制:
审核:
审批:
山西诚泰建筑工程有限公司
万科紫台项目部
二零一二年三月一日
万科紫台二期Ⅱ标段
施工现场临时设施具体做法
一、施工现场围挡做法:
施工现场围挡周边连续设置,拼缝严密,搭设稳固、整齐、美观。

材料采用(规格2米*3米)高度≥2.0m,主干道两侧施工现场围挡高度不低于2.5米,其它施工现场围挡不得低于2米,材料采用3mm厚彩钢铁皮,后面每隔3米处采用三角型铁做构架,角铁规格为3*3。

根据规定好的围挡位置,按照每隔3米间距将制作好的构架固定好位置,构架底座处浇筑C20混凝土,以防止构件松动,浇筑的过程中严格按照技术交底施工,浇筑完毕后,及时覆盖并养护。

待基础达到一定的强度后,进行固定支架,焊接通横梁。

全部焊接完后,进行板块安装,将板块的所有龙骨及横梁连接牢固,依次安装每个板块,安装时要拉线,以保证墙面的平整、垂直,待板块安装完毕后,然后按照做围挡装饰,围挡的宣传策划由万科营销管理部统一制定要求或设计。

围挡板与方管之间、方管与角钢之间必须连接牢固,不得有松动现象,板与板之间衔接平顺,直线段要在一条直线上;板与板之间不能留有缝隙,做到在场外不能看见场内施工的效果为标准。

项目现场内与相邻施工单位分别设置围挡实行封闭管理,围挡高度不得低于1.8m。

施工作业区与材料堆放区间相互分开。

隔离措施采用铁栅栏,高度不得低于1.8m,各区设有明显的标志牌,由生活区进入施工作业区的出入口要悬挂安全警示标志。

施工现场围挡示意图:
二、安全通道
1、通道口、预留洞口、楼梯口、电梯井口和阳台、楼板、屋面等临边部位必须设有必须设置牢固的盖板、防护栏杆、安全网或其他防坠落的防护措施。

2、安全通道搭设必须采用钢制脚手架杆,钢管脚手架杆件必须全部涂有黄色防锈油漆,剪刀撑刷黄黑相间。

3、安全通道脚手架立杆间距和步距均≤1.8m,底部设扫地杆(距地250mm)、竖向加斜撑。

斜道搭设必须与建筑物或脚手架连接,如无连接,必须设可靠支撑。

4、土方施工阶段,应根据放、护坡方式,确定马道或斜道的稳固措施。

具体作法:运料斜道宽度为1.8m以上,坡度宜采用1:6;人行斜道,宽度宜为1m,坡度宜采用1:3。

斜道面上每隔250~300mm 设一道防滑条,厚度为20~30mm。

斜道两侧和休息平台外围均设置不低于180mm挡脚板和1.2m高的防护栏杆。

斜道应设剪刀撑、横向斜撑,外挂密目安全网,通道路面使用脚手板满铺。

5、结构施工自二层起,凡人员进出通道口(施工用电梯的进出通道口),均应搭设安全防护棚,设双层防护。

从一层开始应每隔6 ~8层且不超过30米沿通道和出入口一侧设置一道防护棚架。

具体作法:高层结构防护棚的长度不小于6m。

宽于出入通道两侧各1m,护头棚双层满铺不小于50mm厚的木脚手板,两层之间间距宜为300mm。

外围立杆间距不大于1.5m,非出入口和护头棚两侧用密目立网封闭。

6、当建筑物高度超过4m时须在外架设安全网,外架底部设置安全平网,平网内建筑垃圾必须及时清理,保证安全平网的完整性和有效性。

7、在通道入口外设置安全警示牌。

电梯井口防护采用开启式防护栏杆,楼梯口防护
外架防护
出入口防护棚
三、工地临时厕所
1、施工现场区西边设置符合安全卫生标准的男女厕所并挂牌。

2、厕所地面水泥压光,内墙面贴瓷砖(高度1.2米)其余水泥压光、拉毛。

男厕蹲位为9个每隔0.9m一个,女厕蹲位为4个,每隔1m一个。

3、大便槽为250mm宽,通长设置,深度为500mm,大便槽中心线距墙轴线1.5m。

大便槽为水冲。

水箱设置在厕所短边一侧,水箱底皮标高应适当高于厕所地面高度,以便靠自然流冲洗厕所。

4、男厕及女厕大便槽相通,以方便冲洗。

蹲位两头各设置一个水龙头,水龙头下方各设置一个洗手盆,洗手盆为砖砌,内外均抹防水砂浆。

5、男厕与蹲位相对应一侧为小便池,紧靠墙体设置,宽度为300mm。

6、男厕天棚设置两处防潮防爆管灯照明,女厕为一处。

7、外立面抹灰厚度为25mm,外侧为万科灰平涂。

8、厕所格局考虑通风。

在厕所底部设置化粪池,项目定期对化粪池进行清淘,加盖并定期喷药,厕所每日有专人负责清洁,保证厕所的正常使用。

四、大模板临时堆放区
1、在施工现场设置大模板临时堆放区及加工区(见平面布置图)模板堆放场地设有明显的标识牌。

2、加工区用5㎝厚木板搭设双层防护栅,高度不低于2.6m,加工机械必须做接零保护和安装匹配的停电保护口。

3、木工机械应有防护装置,严禁使用平刨和圆盘锯合用一台电机的多功能木工机具。

木工平(压)刨:外露传动部位必须装有防护装置。

刨面必须稳固牢靠。

平刨刀刃处必须设防护装置。

压刨设有刀口防回弹装置。

必须单独接零保护,并安装漏电保护器。

并挂有操作人员、安全操作规程牌,且验收手续齐全。

4、木工加工区地面浇筑C20混凝土硬化。

模板场地应平整夯实。

5、施工作业人员在木工加工区严禁吸烟。

6、木工加工场所不得使用明露高热强光源灯具。

7、木工加工区配备消防器材,做到布局合理,至少每25平方米应配置一个种类合适的灭火器。

要有明显的防火标志,消防器材应定期检查,确保完好有效。

8、严禁在木工加工区内燃用明火取暖。

9、脚手架杆黄黑相间刷油;
10、屋面为行架坡屋顶,双层防护。

五、钢筋加工区
1、在施工现场设置钢筋加工区及原材料堆放场地(位置见施工现场平面布置图)并设有明显的标识牌。

2、钢筋加工区防护棚采用脚手架体系进行支撑,棚顶用5㎝厚木板搭设双层防护,高度不低于2.6m,加工机械必须做接零保护和安装匹配的停电保护口。

3、钢筋加工区地面浇筑C20混凝土进行硬化,表面抹光。

4、所有钢筋机械设有防护装置。

5、钢筋堆放场地浇筑C20混凝土进行硬地,并高出周围地面10-20cm,以防止钢筋堆放时变形,钢筋堆放时底部应采用木横楞架空,以防止堆场积水造成钢筋锈蚀,短期内不使用的应有防雨措施。

六、搅拌机棚
1、我项目在目前施工前期阶段不适用搅拌机及砂浆机,待到五月中旬在设置搅拌机及砂浆机。

2、搅拌机棚搭设时,考虑防雨操作棚,(棚内挂有安全操作规程牌、机械设备使用维护责任人、验收合格证),机体安装坚实平稳。

各类离合器、制动器、钢丝绳、防护罩必须安全可靠有效。

操作人员应持证上岗操作。

必须有保护接零、漏电保护器灵敏、可靠。

搅拌机操作杆必须装有保险装置,进料斗的吊索及挂钩应齐全。

砂浆机筒体防护齐全。

并挂有操作人员、安全操作规程牌,且验收手续齐全,周边配备准确的计量设备;
3、搅拌机棚使用脚手架管进行,棚顶用用50㎜厚木板搭设双层防护,具体见图片;
4、建筑砂、石场地
七、水泥库 1、规格;长×宽×高 7米×4米×2.5米 2、水泥库采用彩钢房搭设,搭设牢固、严密。

3、钢质门:(2米×1.2米)×3个
砂石池
C20素混凝土予制构件
H=800mm L=1000mm B1=120mm 单体予制构件详图
注第部 应

第一排予埋钢筋第二排予埋钢筋B=400mm
4、水泥、白灰等粉状材料要分期分批存放于干爽的室内仓库。

仓库要有足够木枋承托,再用夹板或适当的物料铺面,堆放高度<2m或根据材料特性及楼面承重能力降低堆放高度 (以最低者为准) 。

结构胶及油漆等一般外面包有保护胶纸,存放时应保留保护胶纸原板。

粉状材料堆放区桶装材料堆放区
八、洗车池
大门口场地硬化处理,车辆出入口位置设车辆冲洗装置和排水沟,保证所有车辆在离开工地前,必须清理干净车身及车胎,以免把泥土、尘埃、垃圾或污秽物等带到市政道路上。
