浅谈工程量清单计价的必要性
工程量清单计价的意义

工程量清单计价的意义工程量清单计价是建设工程中常用的一种计价方式,通过将工程项目划分为若干个工程量清单,对每一项工作进行细致的量化和计价,以确定工程项目的成本。
这种计价方式具有重要的意义,对于建设工程的合理预算、施工过程的控制和成本管理等方面都起到了积极的作用。
下面将从几个方面探讨工程量清单计价的意义。
第一,实现合理预算。
通过工程量清单计价,能够对整个工程项目的投资进行精确地估算。
各项工程量清单按照标准定额进行计算,包括材料、人工、机械设备等各个方面的费用,确保了每一项工作都能得到准确的成本计算。
在项目预算编制过程中,可以根据清单计价的结果进行逐项核算,从而确保预算的科学合理性。
这对于工程项目的投资方、承建方以及管理部门都具有重要意义,能够避免因预算不准确而导致的资金紧张或者预算超支等问题。
第二,提高施工过程的控制。
通过工程量清单计价,可以将整个工程项目的施工过程分解为若干个可量化的工作任务。
施工管理人员可以根据每一项工程量的数量和计价情况,对工程进度进行精确的控制。
在施工过程中,可以根据清单计价的结果进行施工进度的评估,及时调整施工计划,确保工程的按时完成。
此外,通过对工程量清单计价的比较,可以对施工班组进行绩效评估,有利于提高施工质量和效率,避免工程变更和纠纷。
第三,加强成本管理。
工程量清单计价能够为工程项目的成本管理提供有效的依据。
通过对每一项工程量清单进行详细计价,可以明确各项工作的成本构成和费用分布,更好地掌握工程项目的成本情况。
在工程施工过程中,可以通过对清单计价数据的监控和分析,及时掌握工程成本的动态变化,以便采取相应的措施控制成本。
此外,工程量清单计价还可以为合同价款的支付提供准确的依据,避免因支付款项不准确而导致的合同纠纷。
第四,便于工程进度对比和整体把控。
通过工程量清单计价,可以将工程项目的不同阶段进行清晰的对比。
每一项工程量清单都包含了特定的工作任务和工作量,可以通过对清单计价的比较,实现工程进度的精确监控。
浅谈工程量清单计价模式的必要性

工 程 量 清 单 计 价 方 法 是 相 对 于 传 统 计 价 方 法 的 种 新 的 计 价 模 式 , 一 种 市 场 确 定 工 程 造 价 的 定 是 价模 式 。随着 建筑 业 改 革 的逐 步 深 入 , 筑 市 场 日 建 益 完 善 , 投 标 制 和 合 同制 的 逐 步 推 行 , 招 以及 我 国 加 入 W TO 与 国 际 接 轨 的 要 求 , 行 “ 程 量 清 单 计 推 工 价 ” 势 在必 行 。 已 1 何 谓 工 程 ■ 清 单 计 价 工程 量 清单计 价是 承包 人 依据 发包 人按 统一项 目( 价项 目) 置 , 一计 量规 则 和计 量 单 位 按 规 计 设 统 定 格 式 提 供 的 项 目实 物 工 程 量 清 单 , 合 工 程 实 际 、 结 市 场 实 际 和 企 业 实 际 , 分 考 虑 各 种 风 险 后 , 出 的 充 提 包 括成 本 、 润 和税 金 在 内的综合 单 价 , 形成 工程 利 并 价 格 。 这 种 计 价 方 式 和 计 价 过 程 体 现 了 企 业 对 工 程 价 格 的 自主 性 , 利 于 市 场 竞 争 机 制 的 形 成 , 合 社 有 符 会 主义 市 场 经 济 条 件 下 工 程 价 格 由市 场 形 成 的原 贝Ⅱ 。 2 实 行 工 程 ■ 清 单 计 价 的 合 理 性 和 可 行 性 2. 工 程 量 清 单 计 价 采 用 综 合 单 价 , 合 单 价 包 含 1 综 了工 程 直接 费 、 接 费 、 润 和 税 金 。一 言蔽 之 , 间 利 就 是 大综 合 。不 象 以 往 定 额 计 价 中先 计 算 定 额 直 接 费 , 计 算 价差 , 后 在计 取 各项 费用后 才 能知 道工 再 最 程 费 用 。 相 比之 下 , 程 量 清 单 计 价 显 得 简 单 明 了 , 工 更 适 合 工 程 的造 价 管 理 。 2. 采 用 统 一 工 程 量 清 单 , 工 企 业 可 将 经 济 、 2 施 技 术 、 量 和进 度 等 因素经 过科 学测 算 , 化 到综合 单 质 细 价 的 确 定 中 , 对 工 程 造 价 中 自变 和 波 动 较 大 的 因 并 素 比如 建 筑 材 料 价 格 及 具 体 工 程 的 施 工 措 施 费 和 管 理 费 , 行 自 主 报 价 。 这 就 充 分 引 入 了市 场 竞 争 机 实 制 , 通 过竞 争确 定招 标 、 标双 方均 能接 受 的工程 并 投 承包 价 , 样 才 符合市 场 经济 运行 规律 。 这 23 采 用 工 程 量 清 单 , 利 于 投 标 者 集 中 力 量 评 . 有 估 、 析 、 算 自身 各 项 费 用 单 价 高 低 的 情 况 , 理 分 测 合 选择具 有 竞争 性 的 施 工 组织 和 措施 方 案 , 而 促 进 从 企 业抓 管 理 , 内功 , 成 本 , 效 益 。有 效地 避 免 炼 降 提 了个 别 投 标 单 位 因 预 算 人 员 的 编 制 水 平 、 质 的 差 素 异 而 造 成 工 程 量 计 算 偏 差 , 而 使 评 标 、 标 工 作 在 从 定
浅谈实行工程量清单计价的必要性

以及 工程造价管理机 构发布 的市场价格 ,结合市场 竞争情
况, 充分考虑风 险, 自主报价 , 通过市场竞 争形成价格 的计价
方式 。
机制相悖 , 整定额单 价的权力在 政府 , 调 即使定额 单价 明显
低于市 场价格 , 如果 没有政府 的红 头文件 , 定额预 算单价也
工程量清单计价方式在 国际上通行 已有 上百年历史 , 规 章完备 , 体系成熟 。工程量清单是 由具有编制招标能力 的招
标 人或受其委托具 有相应 资质的 中介机 构 , 据《 依 工程量 清 单计 价规 范》 投标须知 、 、 设计规范 、 图纸等 , 编制拟建工 程的
分部 分项工程项 目、 措施项 目、 其他项 目的名称 和相应 的明 细清单 。 工程量清单计价是指投标人按照招标文件所提供的
20 年第 2 09 O期 总第 5 8期
经济研究导刊
E C0N0MI S C RE EARC G DE H UI
No2 2 0 . 0. 0 9
S ra . e i lNO58

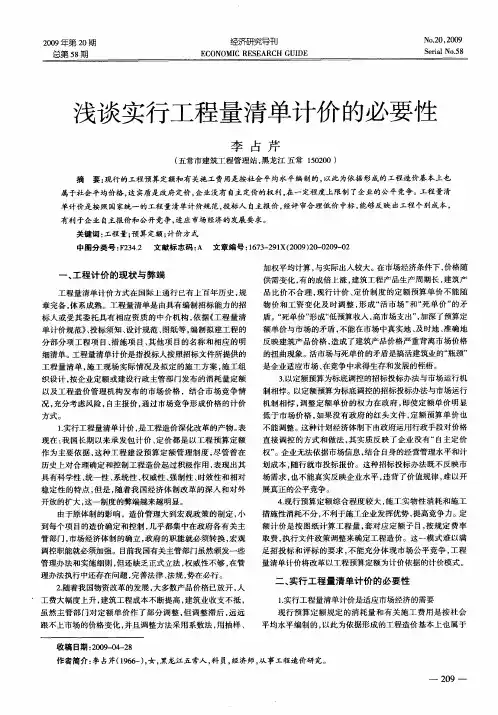

浅谈 实行工程量清单计价 的必要性
李 占 芹
( 五常市建筑工程管理站 , 黑龙江 五常 10 0 5 2 0) 摘 要: 现行 的工程预算定额和有关施工费用是按社会 平均水平编制的, 以此 为依据形成 的工程造价基本上也
中图 分 类 号 :242 文 献 标 志 码 : 文 章 编号 :6 3 2 1 2 0 )0 0 0 - 2 F3. A 17 — 9 X(0 92 — 2 9 0
加权平均计算 , 与实际出入较大 。 在市场经济条件下 , 价格随
一
建设工程工程量清单计价规范的重要性

建设工程工程量清单计价规范的重要性建设工程工程量清单计价规范是建设工程项目中的一个重要管理手段和技术规范,对于确保工程项目的质量、进度、成本控制以及合法、公正、透明的施工合同履行具有重要意义。
本文将从以下几个方面探讨建设工程工程量清单计价规范的重要性。
1. 规范工程量计算建设工程工程量清单计价规范的一个重要作用就是规范工程量的计算。
工程量清单是工程项目中各项工程量的详细表列,对于确保工程量的准确计算、衡量工程的实际量与设计量之间的差异以及合同对工程量付出的报酬具有重要作用。
通过规范的工程量计算,可以避免工程量的误差,保证施工合同的公平性和合理性。
2. 有效控制成本建设工程工程量清单计价规范的另一个重要作用是对工程成本进行有效控制。
通过规范的工程量清单计价,可以确保工程项目中各项工程量的定额定价合理、准确,减少变更和索赔的产生。
合理的工程量清单计价可以使工程项目的成本控制在合理的范围内,避免成本过高或者出现成本超支的情况,从而保证工程项目的经济效益。
3. 评价工程进度建设工程工程量清单计价规范还可以用于评价工程进度。
通过对工程量清单的计算与实际工程进度的对比,可以评估工程项目的进展情况,及时发现工程进度滞后或者提前的问题。
通过及时的调整和优化,可以保证工程项目按照合同约定的时间节点进行,保证工程项目按期交付。
4. 保证工程质量建设工程工程量清单计价规范对于保证工程质量也具有重要作用。
通过建立合理的工程量计价标准,可以明确施工方对于不同工程项目的资金预算,并为之提供相应的质量保证。
工程量清单计价规范还可以监督施工方在工程施工过程中的质量控制措施落实情况,确保施工工艺和质量符合标准要求。
5. 提升行业竞争力建设工程工程量清单计价规范的实施有利于提升整个建筑行业的竞争力。
通过规范的工程量计价,可以减少工程项目中的纠纷和合同纠纷,提升工程项目的合法性和公正性。
同时,规范的工程量清单计价规范对于建筑企业的内部管理和绩效评估也具有重要意义,可以提高企业的整体效益和竞争力。
浅谈推行工程量清单计价的必要性

种计价模式的对比, 提出研 究和 掌握 工程量 清单 计价的 必
推行工程量清单计价模式的意义
我国自加入 以后,有些国外大的 投资商进入 中国 来争占我国巨大的 投资 市场,我 们也 同时利 用入 世的机 遇 到国外去投资和经 营项 目。入世 意味 着必须 按照 国际公 认 的游戏规则来运作, 我们过 去习 惯的 与国际 不通 用方法 必 亚洲银行等金融机 构普 遍认可 ,成为 国际性 的工 程承包 合 同文本。纵观世界 各国 的招标 计价 办法,绝 大多 数国家 均 采用最具竞争性的 工程 量清单 计价 方法。国 内利 用国际 货 款项目的招投标也 都实行 工程量 清单 计价。随 着《 中华 人 民共和国招标投标 法》 的颁 布,建设 工程承 发包 主要通 过 招投标方式来实现。 为了 适应我 国建 筑市场 发展 的要求 和 国际市场竞争的需要,我国在 20 03 年 2 月 1 ( 日发布了中华 人民 共 和国 国 家 标 准 《 建 设 工 程工 程 量 清 单 计 价 规 范 》 50 500 -20 0 3) ,并全 面 推行 工程 量清 单 计价 模式 。工 程量清单计价模式与 我国传 统的 定额 加费率 造价 管理模 式 不同,它将主要采 用综 合单价 计价。工 程项 目综 合单价 包 括了工程直接费、间接费、利润、规 费和税金等 一切费用, 不再需要像以往定额计价那样进 行套定额,调 整材料差价、 计算独立费等 工作,使 工程 计价简 单明 了,更适 合招投 标 工作。 实施工程量清单计价,其意 义有以下五 个方面:第一, 有利于贯彻“ 公正、 公平、公开 ” 的原 则。业主 与承包 商 在统一的工程量清 单基 础上 进行招 标和 投标,承 发包工 作 更易于操作,有 利于 防止建 筑领 域的腐 败行 为。第 二,工 程量清单报价可以 在设 计过 程中进 行。不同 于以 往以施 工 图预算为基础报价 ,工程 量清单 报价 可以在 设计 阶段 中期 就进行,缩短了 建设 周期,为 业主带 来明 显经 济效 益。同 时,设计周期也可适当延长,有 利于提高设 计质量。第三, 工程量清单要求 承包商 根据 市场行 情、项目 状况 和自 身企 业实力报价,有 利于引 导承 包商编 制企 业定额, 进行项 目 成本核算,提高 其管 理水平 和竞 争能 力。第四,工 程量 清 单条目简单明 了,有利 于监 理工程 师进 行工程 计量,造 价 工程师进行 工程 结算,加快 结算 进度。第 五,工程比
工程量清单计价的意义

工程量清单计价的意义1.控制成本:工程量清单计价是建筑工程投资决策的重要依据之一,通过对工程量的详细计算与估算,可以合理预测工程的投资成本,并对工程的预算进行控制。
在项目的初期阶段,可以根据工程量清单计算出的总造价与预算进行比较,从而及时发现和纠正可能存在的超支或者预算不匹配的问题。
2.合理招投标:工程量清单计价能够提供准确的工程量数据,为工程的招标单位或承包商提供明确的标准,使得招标单位能够根据工程要求和设备规格进行评估和比较。
同时,工程量清单计价还能够提供依据,帮助招标单位或承包商了解工程具体范围,准确掌握工程进度和施工周期。
3.保障合同约定:工程量清单计价是合同中的重要内容之一,它可以明确工程成本与合同约定的关系,保证工程质量和工程进度。
同时,工程量清单计价还可以提供清晰的计费标准,明确工程付款的时间节点以及款项的分期付付款方式,使得双方可以在施工过程中更好地协调资源,按照合同约定妥善进行工程付款。
4.提高效益:通过对工程量清单的计价和评估,可以确定工程资源的配置情况,为工程的制定和实施提供合理的依据。
合理的资源配置能够提高工程的效益,减少材料和人力资源的浪费,提高工程的施工质量和效率。
同时,通过对工程量清单的计价,还可以提前发现和解决可能存在的工程设计或施工方面的问题,从而避免后期返工、修补和纠纷等问题的发生,提高工程的整体效益。
综上所述,工程量清单计价对于建筑工程来说是至关重要的。
它不仅能够提供准确的工程量数据和投资成本,为项目投资决策提供依据,还可以协调工程资源,保证工程质量和进度的合理约定。
这些能力综合起来,最终能够提高工程的效益和价值,使得工程能够按时按量完成,并实现预期目标。
因此,对于建筑工程项目来说,工程量清单计价是一个不可或缺的重要环节。
工程量清单计价的必要性

工程量清单计价的必要性工程量清单计价的必要性在工程建设过程中,工程量清单是非常重要的一环。
工程量清单是指将各种工程项目按照规格、数量、材料、价格等细节详细列出来的表格。
而工程量清单计价是指根据工程量清单中明细表格所列出的数量、价格、和其他信息,计算出工程建设项目的总价。
这两个概念是密不可分的,在工程建设过程中起到了至关重要的作用。
以下我们将具体探讨工程量清单计价的必要性。
一、保证工程建设质量工程量清单作为工程建设的核心文件之一,可以让设计师更清晰地了解工程建设项目所需的材料和细节,并根据这个清单制定出最佳的施工方案,保证工程建设质量。
同时,通过工程量清单计价,可以根据实际情况调整施工计划和材料选择,确保工程建设达到最优效果,同时防止在施工过程中出现浪费和疏漏的情况。
二、确定工程建设预算在工程建设过程中,确定工程建设预算是必不可少的。
通过工程量清单计价,可以明确工程建设所需材料和人工成本,并预测出后续可能涉及到的花费,从而在建设过程中制定出最佳的调度计划,避免在建设过程中超预算或在某个环节停止施工的情况出现。
三、方便监理和验收通过工程量清单计价,可以非常明确地确定工程建设的质量和费用,并且可以清晰地反映出材料的质量和价格变化,这样方便监理和验收工作的开展。
如果在施工过程中出现质量问题,可以及时与承包商进行沟通和协调,避免出现质量问题的流产和矛盾。
在现代建筑工艺中,将工程量清单计价列为一个大项目是非常必要的。
它可以有效地保证工程建设的质量和工期,同时减少浪费和疏漏,最大限度地避免额外的费用和时间成本。
工程量清单计价的方法越来越被广泛接受和采用,并且被自动化软件工具所支持和实现。
因此,对于加强工程建设的管理、提高工程建设效率以及保证建设质量方面,工程量清单计价是不可缺少的。
工程量清单计价现实意义和实际意义

工程量清单计价现实意义和实际意义一、概述工程量清单计价是指根据工程项目的施工图纸、设计文件以及相关技术规范,对工程项目所需要的各种材料、人工、机械设备以及施工方法等进行清单计量和计价的工作。
工程量清单计价在工程项目的实际实施中具有重要的意义,既有现实意义,也有实际意义。
二、现实意义1. 为项目投标提供准确依据工程量清单计价是工程项目投标的重要依据之一。
通过对工程项目所需的各种材料、人工、机械设备等进行清单计量和计价,可以准确地确定工程项目的成本,为投标者提供了准确的成本依据,保障了投标的准确性和公正性。
2. 为合同签订提供有效依据在工程项目的实际施工中,工程量清单计价也是合同签订的重要依据之一。
通过工程量清单计价,可以明确工程项目的施工范围、施工内容和成本等重要信息,为合同签订提供了有效的依据,保障了合同的有效性和公正性。
3. 为施工组织和管理提供基础工程量清单计价为工程项目的施工组织和管理提供了基础。
通过工程量清单计价,可以明确工程项目所需的各种材料、人工、机械设备等,为施工组织和管理提供了重要的信息基础,保障了施工的有效性和规范性。
4. 为工程项目的监理提供技术支持在工程项目的实际施工中,工程量清单计价也为工程项目的监理提供了技术支持。
通过工程量清单计价,可以为监理提供了重要的技术依据,帮助监理对工程项目的施工进度、质量和成本等进行有效监管,保障了工程项目的施工质量和安全。
5. 为工程项目的结算提供基础工程量清单计价也为工程项目的结算提供了基础。
通过工程量清单计价,可以明确工程项目的各项工程量及相应的计价标准,为工程项目的结算提供了有效的依据,保障了结算的公正性和合理性。
三、实际意义1. 提高工程项目管理水平工程量清单计价可以帮助提高工程项目的管理水平。
通过工程量清单计价,可以对工程项目的各项工程量进行清单化管理,提高了工程项目的管理效率和管理质量,保障了工程项目的顺利进行。
2. 促进工程施工的规范化工程量清单计价也有利于促进工程施工的规范化。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
浅谈工程量清单计价的必要性
价的特点与优点,说明我国推进工程造价管理模式改革的必要性。
关键词】工程量清单计价模式;定额计价模式;组成;优势进入新世纪以来,已有十多年时间。
在这十多年的时间里,我们的建设行业飞速发展,工程项目的管理体制也一直经受着重大的改革。
随着与国际市场的接轨,我国的工程造价管理模式也在不断演进,建设工程造价的计价方式也一共经历了四次重大的变革,从原先的定额计价方式转变为2003清单计价,又转换为2008清单计价。
最近发布的建设工程工程量清单计价规范(2013),于2013年1月开始实施。
是工程造价面临的第四次革新。
建设工程造价计价方式的每次改变意味着实行工程量清单计价规范的造价管理面临着新的机遇和挑战。
实行工程量清单进行招投标,不仅是快速实现与国际通行惯例接轨的重要手段,更是政府加强宏观管理转变职能的有效途径,同时可以更好地营造公开、公平、公正的市场竞争环境。
1、工程量清单计价模式与传统定额计价模式的组成
1.1 传统定额计价模式
我国的传统计价模式为采用国家、部门或者地区统一定额和收费标准进行工程造价计价的模式,通常也称为定额计价模式。
传统计价模式下,由主管部门制定工程预算定额,并且规定间接费的内容和取费标准。
传统的定额计价模式规定了反映工程实体的人工、材料、机械消耗量,同时对施工措施消耗部分也固定化了,虽然由有关部门定期发布价格指
数对价格作以调整,但以此为依据形成的工程价格基本上属于社会平均价格。
传统定额计价费用组成包括:直接费、间接费、利润和税金。
1.2工程量清单计价模式
工程量清单计价模式是指按照工程量清单规范规定的全国统一工程量计算规则,由招标人提供工程量清单和有关技术说明,投标人根据企业自身的定额水平和市场价格进行计价的模式。
工程量清单是表现拟建工程的分部分项工程项目、措施项目、项目名称和相应数量的明细清单,是由招标人按照《计价规范》附录中统一的项目编码、项目名称、计量单位和工程量计算规则进行编制。
包括分部分项工程量清单、措施项目清单、其他项目清单。
工程量清单计价模式是由投标人完成由招标人提供的工程量清单所需的全部费用,包括分部分项工程费、措施项目费、其他项目管理费和规费、税金。
2、工程量清单计价模式与传统定额计价模式的比较
2.1传统定额计价的弊端
2.1.1不利于工程造价的管理
在采用传统计价模式下,定额项目是国家规定以工序为划分项目原则,施工工艺施工方法是根据大多数企业的施工方法综合取定的,工、料、机消耗量是根据社会平均水平综合测定的,取费标准是根据不同地区平均测算的,因此企业报价时,工程价格基本上属于社会平均价格,企业不能结合项目具体情况、自身技术管理水平自主报价,不能充分调动企业加强管理的积极性,即不能体现企业自身的工程造价管理能力和
水平,不利于企业对自身管理模式的改进和提高。
2.1.2不利于选择质优价低的工程
对于建设工程发包人来说,发包人一般都希望通过招标或其他竞争方式选择到理想的、有能力承担建设工程任务的合格单位,用经济合理的价格,获得满意的服务和产品。
另一方面,作为承担建设工程任务的设计、施工等单位也通常以投标竞争来显示自己的实力和水平,从而获得欲承担的工程任务。
2.1.3对于招标工作的弊端严重
2.1.
3.1 不利于招标工作的规范性
2.1.
3.2不利于体现招标工作的竞争性
传统定额计价模式下,由于各施工单位所选用的定额基价相同,如工程量计算无误,最终结果大同小异,不能实现企业自主报价,体现企业本身的竞争性。
传统定额计价方式是发包方提供同一套图纸,由各施工单位套用同一定额计算并报价。
理论上,所得的计算结果应该是一样的,但是由于工程量计算由投标方各自单独完成,各单位预算员对施工图纸理解的不同,造成工程量、工艺等的不同,计价基础不统一,往往造成各单位结果差异很大。
如果与标底接近,中标的可能性就会很大。
这种方式,与施工单位本身的施工管理和施工水平没有太大的关系,而是与预算员的水平有很大的关系。
2.2清单计价的优势
2.2.1利于实现招标的本质
清单计价中,工程量清单是由招标人负责编制的,将要求投标人完成的工程项目的实体数量全部列出,为投标人提供拟建工程的基本内容、实体数量和质量要求等基础信息,避免了各投标单位的预算人员因工程量计算和理解的差异而引起各方在工程量方面的分歧,使得各投标人的竞争活动有了一个共同基础,机会均等,体现了招投标公平、公正的立意。
2.2.2利于发包方选择质优价廉的施工企业
发包方总是希望所建工程质量好,价格低。
工程质量相同的情况下,管理优秀、技术力量强的施工企业的施工成本就会较低,相应的报价也会较低。
例如大规模的混凝土工程,有经验的施工企业可以通过合理的使用水泥外加剂和适当的调整配合比,既可降低材料成本,同时又可以改善材料性能,并且采取相应先进的技术措施和组织管理措施降低周转材料的破损率,从而达到使整个工程造价大幅度降低的效果。
在管理费用上,管理能力强或管理效率高的施工企业,可同时经营多个工程,分摊到每个工程的管理费用便更少。
2.2.3实现了建设双方的风险共担
建设单位承担工程量计算的风险,施工单位承担综合单价的风险。
采用工程量清单计价模式招标投标,对发包单位,由于工程量清单是招标文件的组成部分,招标单位必须编制出准确的工程量清单,并承担相应的风险,促进招标单位提高管理水平;由于工程量清单是公开的,将避免工程招标中的弄虚作假、暗箱操作等不规范行为。
对于承包企业,采用工程量清单计价,必须对单位工程成本、利润进行分析,统筹考虑、
精心选择施工方案,并根据企业的定额合理确定人工、材料、施工机械等要素的投入与配置,优化组合,合理控制现场费用和施工技术措施费用,确定投标报价。
2.2.4利于施工企业改进管理方式和施工方式,增强竞争力
企业竞争中,企业可以发现自身在管理上和施工中的不足,根据实际情况进一步改进自身管理模式和施工方法,关注新技术,新工艺的发展,进一步节约成本、提高效率,同时拓宽材料采购等方式,使企业在报价时从容的面对多变的形势,从而增强企业综合竞争力。
结束语
随着建设市场进一步对外开放,我国的建筑企业也更多的走出国门,工程量清单计价是目前国际上通行的做法,英联邦国家和世界银行等国际金融组织等均采用这种模式。
采用这种国际上通行的做法,实行招标工程的工程量清单计价,势在必行。
采用清单计价,将更有利于增进国际间的经济往来,有利于我国施工企业的进入国际市场承包工程,同时有利于我国施工企业提高管理方式,占领国际市场和提高国际竞争力。
