中国工商银行数据中心(北京)暖通空调分部工程调试方案

合集下载

数据中心机房空气调节系统施工方案

数据中心机房空气调节系统施工方案

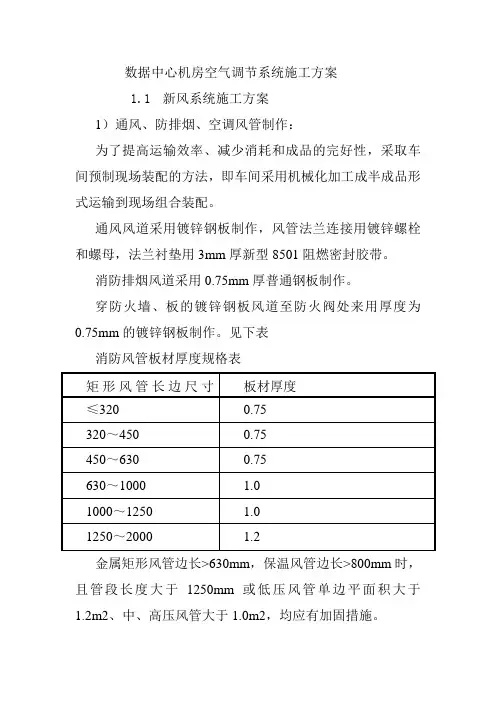

数据中心机房空气调节系统施工方案1.1新风系统施工方案1)通风、防排烟、空调风管制作:为了提高运输效率、减少消耗和成品的完好性,采取车间预制现场装配的方法,即车间采用机械化加工成半成品形式运输到现场组合装配。

通风风道采用镀锌钢板制作,风管法兰连接用镀锌螺栓和螺母,法兰衬垫用3mm厚新型8501阻燃密封胶带。

消防排烟风道采用0.75mm厚普通钢板制作。

穿防火墙、板的镀锌钢板风道至防火阀处来用厚度为0.75mm的镀锌钢板制作。

见下表消防风管板材厚度规格表矩形风管长边尺寸板材厚度≤320 0.75320~450 0.75450~630 0.75630~1000 1.01000~1250 1.01250~2000 1.2金属矩形风管边长>630mm,保温风管边长>800mm时,且管段长度大于1250mm或低压风管单边平面积大于1.2m2、中、高压风管大于1.0m2,均应有加固措施。

如果风管中增加一道支撑隔板,材料厚度与风管相同。

风管的支管与干管相接处为三通分路,当支管与干管的底面(或顶面)相距<150mm时,做成弧形三通,相距在150mm 以上者做成插管式三通,连接要严密。

风管弯头按《91SB6》标准图制作。

空调、风管软接材料为阻燃尼龙帆布制作,排烟系统可采用不燃软性材料制作。

金属矩形风管与角钢法兰连接时,当管壁厚度≤1.5mm 时可采用翻边铆接,铆接应牢固;当管壁厚度>1.5mm时,可采用满焊或翻边间断焊。

矩形风管法兰用镀锌铆钉铆固,法兰在铆固前先除锈再刷樟丹两道,矩形风管咬口处应严密、平整、无毛刺。

通风管道的联接方式为角钢法兰联接,适用于高压通风系统(防排烟系统及超静压系统)。

金属矩形风管法兰用料规格表风管长边尺寸(mm)法兰用料规格(角钢)≤630 25×3630~1500 30×31500~2500 40×42500~4000 50×5矩形弯管导流片:矩形风管弯管边长大于800mm时应设置导流片,导流片的弧度应与弯管角度相一致。

银行办公楼暖通空调设计说明书_本科毕业设计 精品推荐

银行办公楼暖通空调设计说明书_本科毕业设计 精品推荐

本建筑为北京银行办公楼,一、二层为营业大厅、门厅等大空间房间,三至六层为办公室。

设计的任务是完成该建筑的通风空调设计。

银行办公楼属于民用建筑,宜用舒适性空调系统,即为室内人员创造舒适健康环境的空调系统。

该设计就是要完成对办公楼夏季室内的供冷,以及防火排烟和消声减震的设计。

设计的内容主要有:(1)空调冷负荷和湿负荷的计算。

计算的方法采用的是谐波反应法。

(2)夏季空调过程的设计,包括送风状态确定,送风量计算,新风量计算,回风量计算和冷量计算。

(3)空调系统的划分和方案确定,由于该办公楼一、二层为大厅和门厅等宜采用全空气系统,即全部用空气承担室内的冷负荷、热负荷;三至六层为办公楼,宜优先采用调节方便的半集中式空调系统,即对室内空气处理的设备分设在各个被调节和控制的房间内,而又将新风集中在新风机房进行处理。

(4)空调制冷设备选型,包括风机盘管,全空气机组和新风机组的选型。

(5)气流组织设计,包括送风气流组织设计,回风口设计计算。

(6)风管水管的水力计算,确定风管的断面尺寸和水管的管径。

(7)防火排烟设计,设置防火阀,防火防烟阀。

(8)消声减震,分析噪声的来源,确定噪声量的来源,并选择消声器。

通过该设计实现了对北京银行办公楼夏季供冷和通风的需求,创造了一个有利于健康的,适于人类工作和生活的内部空间环境。

关键词:通风空调;舒适;供冷;防火排烟;消声减震This building for Beijing bank offices, a business hall, 2 hall for large space, such as room, three to six layer for the office. Design task is finished the building ventilation and air conditioning design.Bank office building belongs to civil building, appropriate USES comfort air-conditioning systems, namely indoor personnel for creating healthy and comfortable environment of air conditioning system. This design is to finish the summer of office buildings as well as fire and cooling, indoor smoke and silencing the design of shock. Design is the main content of: (1) the air condition cold load and wet load calculation. Calculation method USES is harmonic response method. (2) summer air conditioning process design, including the supply air condition, send air volume calculation, determine the new air volume calculation, the calculation and the cold air back calculating. (3) air conditioning system division and plan, because the office building and 2nd for the hall and vestibular etc appropriate adopts all-air system, is all of the use of air cooling load, undertake indoor thermal load; Three to six layers as offices, appropriate priority to adopt convenient adjustment half of central air-conditioning systems, i.e. on indoor air treatment equipment in each is consisted of adjustment and the control room, and will air on fresh air room for processing. (4) air conditioning and refrigeration equipment selection, including fan coil units and fresh air, the air unit selection. (5) airflow organization design, including the supply air inlet airflow organization design, design and calculation. (6) duct conduit of hydraulic calculation and determine the section size and conduit wind pipe diameter. (7) fire smoke exhaust design, setting fire smoke fire valve, valve. (8) silencing the source of shock, analysis of noise, determine the amount of noise sources, and choose the muffler.Through the design of Beijing bank building realized summer cooling and ventilation requirement, created a healthy, suitable for human work and life's internal space environment. Keywords:Ventilation and air conditioning; Comfortable; Cooling; Fire smoke; Silencing damping展望21世纪空调技术的发展“节约能源,保护环境和获取趋于自然条件的舒适健康环境”必将是空调技术发展的总目标[1]。

中国工商银行北京数据中心综合布线系统

中国工商银行北京数据中心综合布线系统

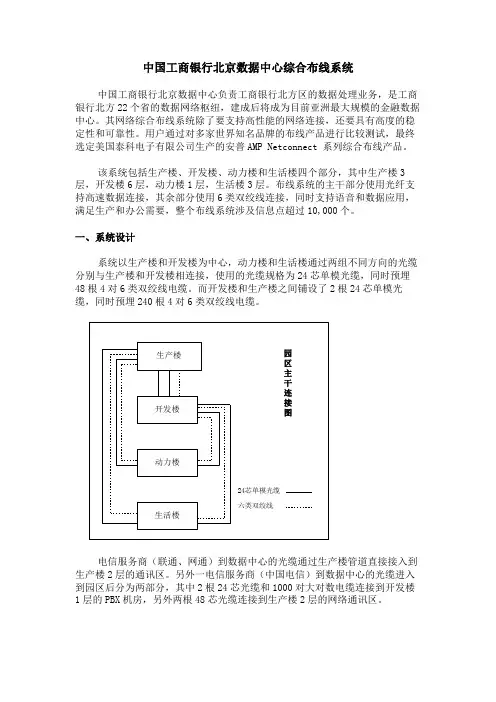

中国工商银行北京数据中心综合布线系统中国工商银行北京数据中心负责工商银行北方区的数据处理业务,是工商银行北方22个省的数据网络枢纽,建成后将成为目前亚洲最大规模的金融数据中心。

其网络综合布线系统除了要支持高性能的网络连接,还要具有高度的稳定性和可靠性。

用户通过对多家世界知名品牌的布线产品进行比较测试,最终选定美国泰科电子有限公司生产的安普AMP Netconnect 系列综合布线产品。

该系统包括生产楼、开发楼、动力楼和生活楼四个部分,其中生产楼3层,开发楼6层,动力楼1层,生活楼3层。

布线系统的主干部分使用光纤支持高速数据连接,其余部分使用6类双绞线连接,同时支持语音和数据应用,满足生产和办公需要,整个布线系统涉及信息点超过10,000个。

一、系统设计系统以生产楼和开发楼为中心,动力楼和生活楼通过两组不同方向的光缆分别与生产楼和开发楼相连接,使用的光缆规格为24芯单模光缆,同时预埋48根4对6类双绞线电缆。

而开发楼和生产楼之间铺设了2根24芯单模光缆,同时预埋240根4对6类双绞线电缆。

电信服务商(联通、网通)到数据中心的光缆通过生产楼管道直接接入到生产楼2层的通讯区。

另外一电信服务商(中国电信)到数据中心的光缆进入到园区后分为两部分,其中2根24芯光缆和1000对大对数电缆连接到开发楼1层的PBX机房,另外两根48芯光缆连接到生产楼2层的网络通讯区。

在建筑物内部,主干的数据部分采用24芯多模光缆,在生产楼和开发楼中,每个楼层的电信间分别通过两条24芯多模光缆连接到设备间,两条光缆分别通过各自独立的电缆通道实现连接。

为了保证系统安全,在开发楼和生产楼的每个楼层的电信间和设备间之间还铺设了144条6类双绞线做备份。

生活楼的建筑物内主干采用6类双绞线,每个楼层通过24条6类双绞线连接到设备间。

水平布线为6类布线系统,不区分数据和语音,通过跳线决定接口的用途。

信息点的配置根据使用区域和位置的不同分为办公室、主机房、测试机房、会议室、网络实验机房、生活楼客房和动力楼信息点等不同模式。

数据中心暖通空调工程施工方案精选全文完整版

数据中心暖通空调工程施工方案精选全文完整版

可编辑修改精选全文完整版数据中心暖通空调工程施工方案目录1暖通空调系统工程系统概述 (2)2暖通空调工程水系统施工方法 (3)1)空调水系统施工工艺流程 (3)2)空调水系统主要施工方法 (4)3)阀门安装 (9)4)管道补偿器选型及安装 (11)5)水压试验 (13)3空调及通风排烟风系统施工方法 (19)1)共板法兰风管制作 (19)2)风管安装 (22)3)风管部件安装 (27)4)风管严密性测试 (29)5)防腐与保温 (29)4设备安装 (31)1)设备安装工程概述 (31)2)设备安装施工程序 (32)3)风机盘管的安装 (39)4)水泵安装 (40)5)卧式热水罐安装 (44)6)冷却塔安装 (48)7)空调机组的安装 (49)5暖通空调系统调试 (52)1)调试准备工作 (52)2)空调风系统调试 (55)3)水系统调试 (59)4)楼控系统调试 (63)5)空调调试常见问题及解决措施 (68)1暖通空调系统工程系统概述本工程由IDC 机房楼、呼叫中心楼、通信枢纽楼和动力中心楼组成,IDC 机房楼设置水冷集中空调系统,标准达到黄金级数据机房要求,并在数据机房配置双冷源机房专用空调,系统冷源、水泵、冷却塔、水管路等均互为备份;呼叫中心设置水冷式舒适性集中空调系统、数据机房设置风冷式精密空调系统及各小房间多联机系统;通信枢纽楼通信数据机房采用风冷式精密空调系统,大厅等设置多联机变频空调系统;各栋均根据功能和空间布置安设机械排风及事故通风系统,并根据防火分区的划分,设置排烟系统和正压送风系统。

2暖通空调工程水系统施工方法1)空调水系统施工工艺流程空调水系统施工流程图图纸深化设计预留预埋绘制系统分解图施工材料采购管道预制支架预制干管安装立管安装支管安装支架安装管道试压管道冲洗二次防腐保温管道刷油防腐调试2)空调水系统主要施工方法(1)管材选用和连接方式水管管道材料及连接方式管道使用位置规格管材选用连接方式空调冷热水管、冷却水管DN≤50 焊接钢管丝扣连接DN>50 无缝钢管焊接连接空调凝结水管镀锌钢管或PVC管丝扣连接(2)管道安装的注意事项A、在经过建筑的沉降缝位置,必须使用不锈钢金属软管;管道穿越外墙、内墙、楼板和屋面必须选择相应类型的套管;B、对于使用补偿器的管道,必须按照指导图纸(该指导包括用于伸缩接头的固定装置和导管以及用于阻止型钢摆动防止弯曲的支架)的要求,在伸缩的起始点安装一个固定装置和导管;C、对于空调末端设备的凝结水管的,必须设置水封;D、管道与设备连接必须加装相应规格的软接头;E、管道要保持适当的坡度,便于排水和通气;F、管道分支或汇合时只可以使用三通,禁止使用四通;G、所有水管在安装前,需将管内外污垢、铁锈、杂物清除干净,安装中的敞口应临时封堵。

暖通空调系统调试方案

暖通空调系统调试方案

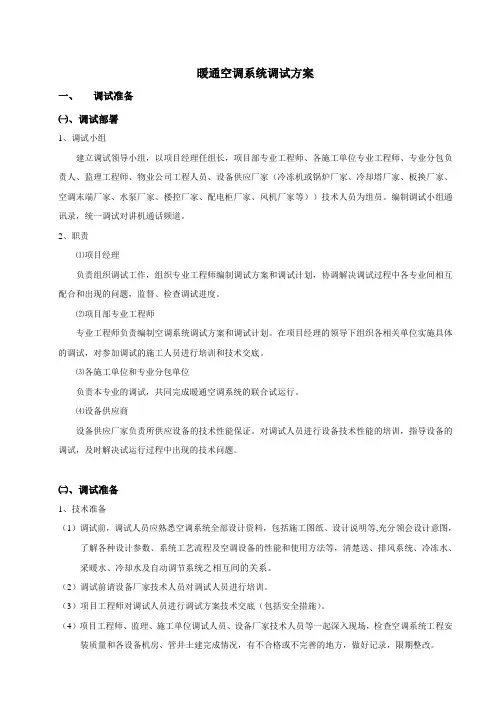

暖通空调系统调试方案一、调试准备㈠、调试部署1、调试小组建立调试领导小组,以项目经理任组长,项目部专业工程师、各施工单位专业工程师、专业分包负责人、监理工程师、物业公司工程人员、设备供应厂家(冷冻机或锅炉厂家、冷却塔厂家、板换厂家、空调末端厂家、水泵厂家、楼控厂家、配电柜厂家、风机厂家等))技术人员为组员。

编制调试小组通讯录,统一调试对讲机通话频道。

2、职责⑴项目经理负责组织调试工作,组织专业工程师编制调试方案和调试计划,协调解决调试过程中各专业间相互配合和出现的问题,监督、检查调试进度。

⑵项目部专业工程师专业工程师负责编制空调系统调试方案和调试计划。

在项目经理的领导下组织各相关单位实施具体的调试,对参加调试的施工人员进行培训和技术交底。

⑶各施工单位和专业分包单位负责本专业的调试,共同完成暖通空调系统的联合试运行。

⑷设备供应商设备供应厂家负责所供应设备的技术性能保证。

对调试人员进行设备技术性能的培训,指导设备的调试,及时解决试运行过程中出现的技术问题。

㈡、调试准备1、技术准备(1)调试前,调试人员应熟悉空调系统全部设计资料,包括施工图纸、设计说明等,充分领会设计意图,了解各种设计参数、系统工艺流程及空调设备的性能和使用方法等,清楚送、排风系统、冷冻水、采暖水、冷却水及自动调节系统之相互间的关系。

(2)调试前请设备厂家技术人员对调试人员进行培训。

(3)项目工程师对调试人员进行调试方案技术交底(包括安全措施)。

(4)项目工程师、监理、施工单位调试人员、设备厂家技术人员等一起深入现场,检查空调系统工程安装质量和各设备机房、管井土建完成情况,有不合格或不完善的地方,做好记录,限期整改。

暖通空调系统调试前现场工程完成情况检查表工程名称:检查时间:年月日2、系统调试前的检查(1)暖通系统管线和设备等必须全部安装完毕。

运转调试前项目专业工程师、监理、施工单位调试人员、设备厂家技术人员须对暖通系统安装情况进行全面检查。

供暖空调系统检验调试与验收实施方案

供暖空调系统检验调试与验收实施方案

供暖空调系统检验调试与验收实施方案1. 项目概述本文档旨在提供供暖空调系统检验调试与验收的实施方案。

该方案的目标是确保供暖空调系统的正常运行和符合规范要求。

2. 检验调试准备工作在进行供暖空调系统检验调试之前,需要进行以下准备工作:- 确定检验调试时间安排和人员配备- 准备所需的检验设备和工具- 安排施工人员进行系统设备的安装和连接3. 检验调试内容和步骤根据供暖空调系统的不同类型和规模,检验调试的具体内容和步骤可能有所不同。

以下是一个典型的检验调试流程:1. 系统设备安装调试:- 检查供暖空调设备的安装位置和固定方式- 检查供暖空调设备的电源连接和接地情况- 进行设备的开机测试和功能调试2. 管路系统检验调试:- 检查管路系统的安装质量和连接情况- 进行管路系统的漏水测试和压力调试- 检查管路系统的阀门操作和流量平衡情况3. 控制系统检验调试:- 检查控制系统的电气连接和仪表设备的安装- 进行控制系统的开机测试和功能调试- 检查各个控制元件的正常工作和设定参数是否准确4. 验收标准和方法供暖空调系统的验收标准应根据相应的规范和合同要求来制定。

验收的具体方法可以包括以下几个方面:- 检验报告:编制对检验调试过程和结果的详细报告,包括系统设备的安装情况、管路系统的检验结果和控制系统的调试情况等。

- 记录表格:编制各个检验项的记录表格,用于记录检验数据和结果。

- 现场检查:组织专业人员进行验收现场检查,确认系统的各项指标符合验收标准。

- 系统运行测试:对供暖空调系统进行一段时间的运行测试,验证系统的稳定性和性能指标。

5. 完工验收和文件归档在供暖空调系统检验调试完成后,应进行完工验收和文件归档工作:- 进行完工验收会议,汇报检验调试结果和系统的运行情况。

- 归档检验调试相关文件和记录表格。

- 编制最终的供暖空调系统检验调试报告。

- 提交供暖空调系统的验收资料给相关单位或部门。

以上是供暖空调系统检验调试与验收实施方案的概要。

暖通空调系统调试方案

暖通空调系统调试方案

暖通空调系统调试方案一、调试准备㈠、调试部署1、调试小组建立调试领导小组,以项目经理任组长,项目部专业工程师、各施工单位专业工程师、专业分包负责人、监理工程师、物业公司工程人员、设备供应厂家<冷冻机或锅炉厂家、冷却塔厂家、板换厂家、空调末端厂家、水泵厂家、楼控厂家、配电柜厂家、风机厂家等>>技术人员为组员.编制调试小组通讯录,统一调试对讲机通话频道.2、职责⑴项目经理负责组织调试工作,组织专业工程师编制调试方案和调试计划,协调解决调试过程中各专业间相互配合和出现的问题,监督、检查调试进度.⑵项目部专业工程师专业工程师负责编制空调系统调试方案和调试计划.在项目经理的领导下组织各相关单位实施具体的调试,对参加调试的施工人员进行培训和技术交底.⑶各施工单位和专业分包单位负责本专业的调试,共同完成暖通空调系统的联合试运行.⑷设备供应商设备供应厂家负责所供应设备的技术性能保证.对调试人员进行设备技术性能的培训,指导设备的调试,及时解决试运行过程中出现的技术问题.㈡、调试准备1、技术准备<1>调试前,调试人员应熟悉空调系统全部设计资料,包括施工图纸、设计说明等,充分领会设计意图,了解各种设计参数、系统工艺流程及空调设备的性能和使用方法等,清楚送、排风系统、冷冻水、采暖水、冷却水及自动调节系统之相互间的关系.<2>调试前请设备厂家技术人员对调试人员进行培训.<3>项目工程师对调试人员进行调试方案技术交底<包括安全措施>.<4>项目工程师、监理、施工单位调试人员、设备厂家技术人员等一起深入现场,检查空调系统工程安装质量和各设备机房、管井土建完成情况,有不合格或不完善的地方,做好记录,限期整改.暖通空调系统调试前现场工程完成情况检查表工程名称:检查时间:年月日2、系统调试前的检查<1>暖通系统管线和设备等必须全部安装完毕.运转调试前项目专业工程师、监理、施工单位调试人员、设备厂家技术人员须对暖通系统安装情况进行全面检查.其全部符合设计、施工及验收规范和工程质量标准的要求,才能进行试运转和调试.<2>核对冷冻机、锅炉、冷却塔、空调箱、风机盘管、通风机、水泵等各种设备的型号、规格及系统结构是否符合设计要求及规范要求.<3>检查设备地脚螺栓是否拧紧,减振台座是否平整,皮带轮或联轴器是否平整;检查轴承处是否有足够的润滑油,加注润滑油的种类和数量应符合设备技术文件的规定.<4>检查设备电机及有接地要求的管线接地线连接是否可靠.<5>设备转动部分的防护措施可靠.3、常用调试用仪器序号器具名称型号/规格数量适用范围1 手持电子计数式转速表DM6234P 1 测量风机水泵及电机转速2 数字微压差计DP1000-111B 1 测量风机静压、动压、全压3 兆欧表ZC25B-4 2 测量电机线路绝缘4 数显声级计HS5920 1 测量设备及环境燥声5 叶轮风速仪AM4201 2 测量风口风速6 数字温湿度计JM222 2 测量干湿度温度7 百分表0~5mm 2 测量水泵径向及轴向偏差8 数字钳形表UT205 3 测量电流电压、电阻值9 热球风速仪QDF-3 2 测量风管风速10 水流量仪 1 测量管道水流量及压差值11 8倍频率噪声仪NL-22 1 测量设备及环境燥声4、现场准备1>检查电源、水源、燃气及现场清洁情况等是否具备调试条件.2>将调试技术交底内容张贴于醒目的地方.3>准备好空白的调试表格.㈢、暖通空调系统调试前检查注意点1、电系统<分为强电和弱电楼控两部分>:强电系统:①临时电调试:空调调试前一般要求正式电进配电箱,如正式电不能按时到位时,提前考虑利用临时电对水泵、空调箱进行单机调试,根据以往的经验,配电箱一般为成套系统,目前比较成熟,一般不会有太大问题,且临时电调试和正式电的相序往往不同,还需要进行三相调相调整,所以尽量不用用临时电调试.②配电箱问题:配电箱配置开关及热继电器与空调、水泵配置不符.注意主要发生在后期设备型号调整或采购的设备功率和原设计有偏差;项目部暖通工程师须及时关注,及时提醒通知设计部调整配电箱设计并落实配电柜厂家调整.以上问题一般配电柜厂家多能现场处理,一般不会对调试产生影响.③接线问题主要有:a、配电箱的进线,如有电气火灾报警,零线一定也要经过感应线圈,否则会报警;b、设备的接线,一定要有设备厂家现场确认指导,确定是星型还是三角?还是星—三角转换?要注意星—三角转换接线,配电箱相应要有两组接线端子,布线要布两根,两组热继电器的大小不同.④对应的电缆线径有对应的开关大小要求,否则开关不能启动保护电缆及设备的功能;⑤接线前必须对电线电缆进行通断测量,绝缘测量,低压照明线路绝缘电阻值不小于 0.5 兆欧, 电机动力线路绝缘电阻值不小于 1 兆欧 , 低压电力电缆绝缘不小于 10 兆欧. 一般工程电机动力、低压照明绝缘值一般正常在5兆欧左右.注意送电前需要拆下设备接线后摇绝缘.弱电楼控部分:①所有设备的取源点需要在设备管网安装时配合安装施工〕一般由安装代为施工〔,调试前要完成相关的布线工作、设备安装工作完成.楼控设备一般在管网打压清洗完成后安装.安装、调试时注意保护水管、风管的保温层及调试完成后相应的修复.②楼宇设备电源的提供:部分楼宇设备采用串联接线,需要采用双电源集中供电;③楼宇布线及设备安装的固定要独立牢固,布线路线、设备位置要合理并便于调试检查的需求;楼控控制的界面及设置程序需要书面征求物业使用单位意见,调试过程中请物业参与,并对物业进行培训,楼控调整一般在空调系统正常投入使用后开始,一个月内完成.2、空调水系统:空调调试前必须管网施工完毕,并充满水后进行,空调水注意以下几点:①空调机组和管网施工时必须针对有限的机房空间进行深化,尽量减少绕弯、翻弯,同时要为施工考虑施工空间、使用、检修、维护空间等.空调机房管线施工前,施工单位须深化机房详细图纸,并报项目部专业工程师确认;②注意管网的设计思路和现场实际施工情况进行检查核实,在**新百和**新百多出现水管接错现象.监理工程师和项目专业工程师调试前须现场进行复核.③调试前,管网须进行清洗.管网清洗时注意对设备保护,一般把进设备的阀门关死,另外增加旁通管来施工.清洗前把预留的楼控设备及压力表温度表的接口用堵头封堵.④清洗完毕后,正式进水.正式进水前,需要把所有的管网上的配件设备安装完毕,排气,并清理干净.打压、清洗时隔离的设备进水处法兰有存在漏水现象,要详细检查.<**金鹰在设备进水时排气阀有遗漏未安装完毕,导致漏水>⑤空调水主管不能向其它管道那样为了标高要求,随意上翻下弯,容易发生气堵,最终影响调试效果.除按设计安装排气阀外,在楼层管网最高点、翻弯处需要增加排气阀.根据工程的实际使用效果,采用卧式排气阀效果较好.⑥因调试时一般装饰已经基本成型,一般要求施工单位每个楼站人巡视,及时发现处理问题.3、风系统:风系统调试时注意接口的连接、保温的完好、阀门的开启,另外要注意以下几点:①施工中空调通风风管法兰垫片一般用防火垫片<9501胶条>,防排烟风管须用不燃垫片.施工过程中的风管一般夜间使用漏光法检测;漏风量测试商用一般不测,常用在高压风系统和净化空调系统.②风管主要存在的问题是,后期施工对风管保温的破坏未能及时修复,部分风管顶面因施工难度等未能按要求保温到位.③风管的和风口的连接,因部分风口为保证装饰效果采用装饰风口,装饰风口和风管的连接会存在漏风现象,需要仔细检查.风口的布置部分需要随装饰进行位置调整,相应的风管也要调整,注意接口和保温.④风管调节阀的调整,注意调节阀处的检修口的设置,调节阀的调整根据风管的各个风口风量进行调整.空调水的流量调节决定空调机组的出风温度,主要调节方法是通过调整水管阀门来实现,该部分调整待楼控调试时通过电动阀门可自动调整,风机盘管则是通过调整手动阀门来实现.4、设备等:空调系统主要有以下设备:⑴、冷冻机:冷冻机的调试前主要注意以下几点:A、冷冻机一般有水流指示保护,需要在管网上设置水流开关<压差式流量开关>,并要布线到冷冻机的控制柜,一般由机电安装单位配合预留水流开关底座和设置布线软管.B、冷冻机的控制系统需要布线,部分冷冻机有润滑油提升动力需要,需要布线,并且需要有相应的出线开关.调试前必须请冷冻机厂家到场进行确认并施工完毕.冷冻机的动力负荷较大,一般冷冻机的配电柜采用母线供电,注意安装的空间及施工的质量.C、冷冻机开机前一般需要预热机组24小时,注意调试计划中需考虑灌注制冷剂和机组预热时间.根据以往经验一般冷冻机调试不会有太大问题.冷冻机开机必须在水泵、冷却塔正常运转后进行.⑵、锅炉:锅炉的调试前主要注意以下几点:A、锅炉的调试一般是燃气系统施工完毕送气后进行.以往项目中出现的主要问题是:锅炉燃烧器到燃气管阀门间的管子无人施工,一般燃气公司做到燃烧器旁的燃气阀,而安装单位合同内无此项内容,需要提前明确和安排施工单位<仙林金鹰是请的燃气公司施工人员施工的>.B、燃烧器要提供3相电源,需要在调试前布置到位;C、燃烧器调试前安装到位较佳.⑶、水泵:水泵的调试时在水应灌满的基础上还要注意以下几点:A、水泵的电缆接线<接线方式>是否按厂家要求施工完毕;B、水泵启动前先要放气,调试前准备一些放气阀备用,开机前需要先盘动叶轮,水泵的安装水平度检测合格,水泵的减震垫按厂家要求垫设完毕.C、水泵启动前需要在管网施工完毕并灌满水、排完气后进行.开机前保证管网通畅,开机前关闭出水阀,待水泵开启后再缓慢打开出水阀,否则会导致水泵启动时负荷过大,导致电流过大,引起继电器跳闸等故障.⑷、空调机组、风机旁管等:空调机组的调试时主要注意以下几点:A、空调机组开机前要检测电机功率及配电箱开关与设计是否符合;线路是否按要求敷设到位.检测电机的皮带松紧程度是否满足要求;B、空调机组的进水、出水阀门是否开启<特别要注意电动阀门的开闭情况>,风管的出风阀、回风阀是否已经全部开启;⑸、冷却塔:冷却塔的调试时主要注意以下几点:A、进出水管是否已经按要求施工完毕,并且已经满水.补水的浮球是否已经安装到位并能正常补水,布线是否已经施工完毕,电源是否已经送到.阀门是否按调试要求已经开启.B、注意冷却塔的填料是否紧密合适,否则会飘水;注意冷却塔的通风通畅性会影响设备冷却效果.C、注意冷却塔的噪音,如新百的老冷却塔噪音过大,影响环评验收及楼层用户使用.⑹、以上所有设备要有接地扁铁连接.冷冻机房的支架建议采用落地支架,否则噪音会通过楼板传递给上一层,如**新百大堂噪音问题.一般冷冻的噪音在80DB以上,会严重影响营业,适当考虑冷冻机房的隔音处理.另外,甲供的锅炉的燃烧器、风冷热泵及冷冻机的水流开关等设备配件在设备进场时一定特别交待接收单位妥善保存,以往项目经常出现损坏及丢失情况,耽误调试时间.㈣、调试主要项目:1、空调系统电气控制设备及线路的检查测试.2、空调设备单机无负荷运转〕风机、水泵、风机盘管、空调箱等〔.3、空调设备单机带负荷运转<风系统、空调水系统和冷冻机系统在带负荷的情况下, 对各项参数进行测试与调整>.4 、空调自动控制系统的调试.二、调试㈠、空调系统的调试重点:<1>、冷冻机<或锅炉>一般由厂家单独调试,调试方案和调试报告由厂家提交.<2>、空调机组、新风机组、送排风机、防排烟风机单机调试:<a>测量电机绝缘是否达到规范要求<绕组相间绝缘及绕组对地绝缘不应低于5MΩ>.<b>测量电机在设备满负荷情况下的起动电流及运行电流,采用变频控制部分起动电流由零至运行电流.通常情况满负荷运行电流为70~90%左右,不应超过电机的额定电流.采用星三角控制部分的起动电流为电机额定电流的3~4倍.满负荷的运行电流为70~90%左右,一般不应超过电机的额定电流.<c>在满负荷的情况下测量电机的转速,正负不应大于5%.<d>测量在满负荷的情况下运行电压,一般正负不应大于5%.<e>测量风机的总送风量与设计风量的偏差不应大于10%,新风量与设计风量允许偏差为10%.<f>测量风机静压.<g>测量机房内风机噪声,一般不允许超过设计值.测量风机转速,一般正负不应大于5%.<3>、水泵单机调试:其电机测量内容与风机电机测量内容相同.调整水泵供回水压差使之达到水泵的设计扬程,测量水泵供水流量达到设计值.允许偏差值为10%左右,测量水泵转速,一般正负不应大于5%.<4>、风系统的平衡调试:以每个独立的风系统为单位.首先将支路末端的每个风口的设计给定的风量为标准按比例调平,然后以支路为单位将每条支路的风量调平.系统经过平衡调整后,末端各个风口的风量与设计风量相差不应大于15%.<5>、空调机组的功能测试:在满负荷的情况下测量制冷/采暖送回风温差是否达到空调机组的设计要求.测量使用区域的温度值是否达到设计要求.测量供回水温差值是否满足空调机组的设计要求.<6>、空调系统设备控制箱的功能测试:<a>起动功能测试.<b>手/自动功能转换测试.<c>过载功能测试.<d>指示灯功能测试,反馈信号功能测试,BA自控功能测试,消防报警功能测试.<7>、水系统的平衡调试:以整个水系统为单位,并计算出整个水系统末端负荷的累计总流量.然后根据水系统在满负荷情况下,开启水泵的数量,若水泵开启台数的累计流量等于或者少于水系统的总流量时,按以下方法调试水系统的平衡:以支路末端空调机组或新风机组的设计流量为依据,将末端设备按比例调平,然后以支路为单位按比例调平.系统水流量经过平衡调整后,末端设备的水流量与设计水流量允许偏差为20%.<8>、水系统压差点的测量:当整个水系统完成平衡调试后,开启全部末端设备的电动阀,使整个水系统在满负荷的情况下运行.然后测量供回水的压差,以测得的实际数值为依据,设定二次变频水泵的最大输出功率.<10>、板式热交换器的功能测试:在冷冻水系统/冷却水系统满负荷的情况下,测量一次侧、二次侧的水流量是否达到设计值.测量一、二次侧的供回水温度是否达到设计值.测量一、二次侧供回水温差值是否达到设计要求.<11>、冷却水塔的功能测试:在满负荷的情况下测量冷却水塔的供回水温度是否达到设计要求.测量供回水温差是否达到设计要求.调整液位补水阀在满负荷的情况下的补水量必须满足蒸发量的要求,调整冷却水塔分水器使之平衡.<12>、排烟系统的功能测试:测量每个排烟风口的排烟量必须满足该防烟分区的设计排烟量.手动测试在开启排烟阀门时对应的排烟风机是否能联动运行.测试该排烟分区在火灾报警时排烟阀是否能自动开启,并联动该区域的排烟风机.测试手/自动时阀门开启及排烟风机运行时的信号是否能反馈至消防控制中心.<13>、防烟系统的功能测试:测量楼梯的静压应不低于50pa,测量前室的静压应不低于25pa,测量楼梯及前室的门风速应不少于0.7m/s.手动开启前室加压阀门时对应的加压风机应起动运行,在火灾报警时对应楼层的前室加压阀门应自动开启,并联动对应的前室及楼梯加压风机.阀门及风机的信号应反馈至消防控制中心.<14>、水系统清洗:<a>旁通连接应不少于设备总数的30%.<b>水系统的物理清洗.<c>水系统的化学清洗.<d>水系统的化学预膜.㈡、空调系统测试调试程序:1. 冷冻机组调试程序〕1〔清洁冷冻机组及水泵机组四周,确保无障碍物〕2〔检查冷冻机组蒸发器,冷凝器水管连接正确.〕3〔检查冷却水及冷冻水系统管道及阀门安装是否正确.〕4〔检查所有电动及手动阀门开关在正确的位置.〕5〔检查冷冻机组减振器螺丝连接至牢固.并确保减振弹簧往复、顺畅.调整减震器至水平.〕6〔检查供电回路,设定断路器电流在冷冻机组额定电流范围内.〕7〔确保冷却水系统及冷冻水系统的管道已注满水、管道内的空气排干净.〕8〔起动冷冻水泵、冷却水泵,确保冷冻水及冷却水循环.〕9〔开启冷却塔及末端设备.〕10〔参与冷冻机厂家调试<物业公司参加>,并由冷冻机厂家提供调试报告.〕11〔许多冷冻机在正式开机前可以对主要电控系统做模拟动作检侧,即机组主机不通电,控制系统通电,然后通过机组内部设定,对机组的电控系统进行检测,组件是否运行正常.如果电控系统出现什么问题,可以及时解决.最后再通上主机电源,进行调试.〕12〔开启冷冻机,测量供回水温度.比较供回水温度与设计值是否接近.〕13〔记录所有资料.〕14〔组织冷冻机厂家技术人员对物业工程人员进行培训,并请物业工程人员在培训资料上签字确认.2. 燃汽热水锅炉调试程序〕1〔检查燃汽热水锅炉,安装是否正确.〕2〔检查燃汽热水锅炉各部位螺丝及紧固件是否牢固.〕3〔燃汽热水锅炉及热水系统管道完成水质清洗/化学清洗/化学预膜工作.〕4〔热水系统内所有的安全阀必须通过安检部门校验.〕5〔检查供回水管道及阀门安装是否正确.〕6〔确保电动及手动阀门开关在正确位置.〕7〔开启末端空调处理机及新风机,并确保供回水电动阀门/手动阀门已打开.〕8〔开启热水泵,确保热水系统水流循环畅顺.〕9〔检查供电回路,对燃汽热水锅炉进行绝缘测试,并达到规范要求.〕10〔切断燃汽热水锅炉主电源,对控制回路进行类比测试.〕11〔调整水流量至设计数值.〕12〔参与供应商调试,并由供应商提供调试报告.〕13〔开启燃汽热水锅炉,测量供回水温度.〕14〔检查及调校自动控制程式功能.〕15〔调整比较水温自动控制器的设定温度与实际出水温度的误差值是否符合要求.〕16〔比较供回水温度与设计值是否接近.〕17〔试验高水温保护器在水温高出设定值时能否工作.〕18〔记录所有资料.〕19〔组织锅炉供应商技术人员对物业工程人员进行培训,并请物业工程人员在培训资料上签字确认.3. 冷却塔调试程序㈠、机械部分:〕1〔检查安装型号是否正确.〕2〔清洁冷却塔四周及冷却塔内的杂物.〕3〔检查冷却塔各部位螺丝及紧固件是否牢固.〕4〔检查调整减振器,确保减振器自由振动.〕5〔检查冷却塔风扇叶片与风胴之间隙基本相等.〕6〔检查调整皮带松紧是否达到要求.〕7〔调整电机皮带轮与风扇皮带轮的垂直平行度,使之达到规定的要求.〕8〔确保电机皮带轮及风扇皮带轮安装牢固.〕9〔用手转动风扇叶片须畅顺自然.㈡、水系统部分:〕1〔检查冷却水塔供回水管道、水平衡管道及阀门安装是否正确.〕2〔检查冷却塔水管及分水器是否有污物堵塞.〕3〔检查冷却塔回水过滤网是否良好.〕4〔检查冷却塔供回水阀门、溢水阀及平衡阀是否安装合理.〕5〔清洗冷却塔导流片及水盘,迅速打开冷却塔低位排污阀,将清洗盘内污垢排除.〕6〔调整补水浮球阀至合理的位置.〕7〔调整分水器阀门使每路分水器的水量达到均衡.㈢、电气部分:〕1〔检验电机安装型号是否正确.〕2〔检查起动继电器及电流过载器型号是否正确.〕3〔检查总断路开关型号及电流是否满足电动机满载要求.〕4〔检查起动箱进/出接线是否正确.〕5〔检查控制回路.〕6〔检查所有接线螺丝是否牢固.〕7〔清洁控制箱内外一切杂物灰尘.〕8〔检查电动机进/出接线绝缘电阻,并达到规范要求.〕9〔紧急停止按纽必须工作正常.〕10〔供电及控制回路,测定起动程序必须符合设计要求.㈣、试运行及设定:〕1〔检查及测量供电电压是否与设备使用电压一致.〕2〔点动冷却塔,检查电机运转方向是否正确.〕3〔测量电机及风扇转速,使输出风量达到设计要求.〕4〔确保所有水系统阀门工作正常.〕5〔重新起动冷却塔,调整星/三角转换时间至正常.〕6〔检查冷却塔减振器,消除由振动产生的噪声,使之达到设备允许值.〕7〔检查电动机各相的电流是否平衡.〕8〔当风机连续工作2h后,测量轴承温度<滑动轴承外壳最高不得超过70℃,滑动轴承不得超过80℃. 〕9〔调整电流过载保护器至电动机额定电流的100%~110%.〕10〔检查冷却塔的供回水压力至规定范围内.〕11〔确定水泵的循环流向正常.测量冷却塔供回水温差.〕12〔调整水流量至设计值.〕13〔测量冷却塔供回水温差.〕14〔记录所有数据.〕15〔组织锅炉供应商技术人员对物业工程人员进行培训,并请物业工程人员在培训资料上签字确认.4.水泵㈠、水泵单机调试流程图㈡、机械部分:〕1〔检查安装型号是否正确〕2〔清洁泵组四周的杂物,并确保无障碍物.〕3〔检查水泵体及电动机的固定螺丝必须达到牢固.〕4〔检查调整水泵机组减振器使之达到平衡,确保减振器自由振动. 〕5〔调整水泵与马达连轴器同心度达到规定要求.〕6〔用手转动连轴器必须顺畅.〕7〔紧固水泵与电机连轴器螺丝至牢固,安装安全网.㈢、电气部分:〕1〔检验电机安装型号是否正确.〕2〔检查起动继电器及电流过载器型号是否正确.〕3〔检查总断路开关型号及电流须满足电动机满载要求.〕4〔检查起动箱进/出接线是否正确.〕5〔检查控制回路.〕6〔检查所有接线螺丝必须牢固.〕7〔清洁控制箱.〕8〔检查电动机进/出接线绝缘电阻,并达到规范要求.〕9〔紧急停止按纽必须工作正常.〕10〔供电及控制回路,测定起动程序必须符合设计要求.。

通风与空调系统测定与调试方案

通风与空调系统测定与调试方案

通风与空调系统测定与调试方案一、编制依据1.*设计顾问有限公司的设计图纸及其说明。

2.通风与空调工程施工及验收规范。

3.北京市建筑设备安装分项工程施工工艺标准(第二版)二、项目质量管理目标1.质量目标:此分项工程为优。

2.施工现场安全文明消防管理目标:此分项工程施工安装符合北京市文明消防安全各项管理规定。

3.工期目标:本会所空调专业分部工程6月30日调试完毕。

三、工程概况1.本会所空调工程空调水系统在地下二层设有螺杆式冷水机组,总制冷量为580KW, 冷水出入口温度为7/12摄氏度。

冷水循环泵2台,冷却循环水泵2台,会所二层屋顶设冷却塔一台,流量为150M3/H(冷却塔由厂家负责安装并到现场配合调试)。

空调水系统采两管制,冬季采暖由城市集中供暖,热媒管接至地下二层冷冻机房空调管系统进行冷热水切换,热媒管出入口温度为50/65摄氏度。

2.通风系统分为空调系统、送排风系统、排烟系统。

空调机组设置在地下一层空调机房,HS-X3-B1-01、HS-X3-B1-02空调机组风量为2X4000立方米/小时,功率2X0 。

8KW,冷量2X24KW,热量2X30KW,共2台,主要负责游泳池区域。

HS-X1-B1-01空调机组风量为15000立方米/小时,功率3 。

3KW,冷量150KW,热量200KW,共1台,主要负责会所的地下一层、夹层的西边区域。

HS-X1-B1-01空调机组风量为8000立方米/小时,功率1 。

6KW,冷量48KW,热量60KW,共1台,主要负责会所的地下一层、夹层的东边区域、会所一层、二层。

空调新风作为补充每个局部区域的新风,局部区域内设置风机盘管或卡式风机。

3.各区域的送排风、排烟、排风兼排烟系统具体见图纸设计。

各风机型号、风量具体见图纸设计及设备表。

四、施工部署1、主要管理人员及布置施工力量准备:负责人:技术调试人员:: *质验、安全员::劳动力8人左右。

2 。

根据装饰施工进度预计5月初开始至6月底五、作业条件及施工准备1 。
