临时排水施工方案91433

合集下载

施工临时排水施工方案

施工临时排水施工方案

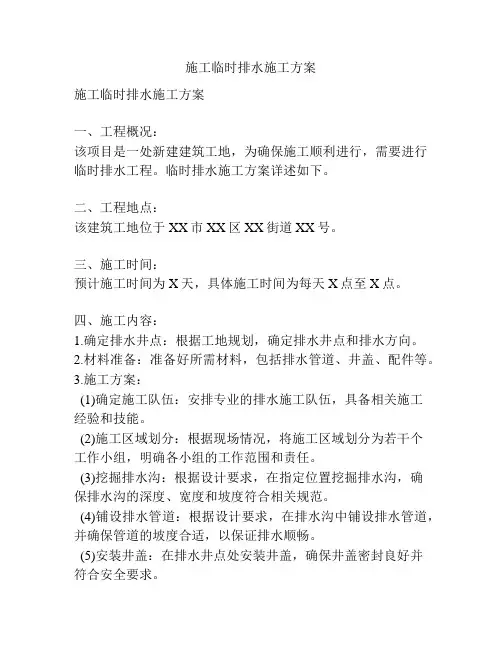

施工临时排水施工方案施工临时排水施工方案一、工程概况:该项目是一处新建建筑工地,为确保施工顺利进行,需要进行临时排水工程。

临时排水施工方案详述如下。

二、工程地点:该建筑工地位于XX市XX区XX街道XX号。

三、施工时间:预计施工时间为X天,具体施工时间为每天X点至X点。

四、施工内容:1.确定排水井点:根据工地规划,确定排水井点和排水方向。

2.材料准备:准备好所需材料,包括排水管道、井盖、配件等。

3.施工方案:(1)确定施工队伍:安排专业的排水施工队伍,具备相关施工经验和技能。

(2)施工区域划分:根据现场情况,将施工区域划分为若干个工作小组,明确各小组的工作范围和责任。

(3)挖掘排水沟:根据设计要求,在指定位置挖掘排水沟,确保排水沟的深度、宽度和坡度符合相关规范。

(4)铺设排水管道:根据设计要求,在排水沟中铺设排水管道,并确保管道的坡度合适,以保证排水顺畅。

(5)安装井盖:在排水井点处安装井盖,确保井盖密封良好并符合安全要求。

(6)测试验收:施工完成后,对排水系统进行测试验收,确保排水系统的稳定性和正常运行。

五、安全措施:1.施工人员必须佩戴安全帽、安全鞋等防护用品,并遵守安全操作规程。

2.施工现场必须设置安全警示标志,确保施工区域的安全。

3.施工过程中,尽量避免与其他施工区域交叉作业,减少事故风险。

4.施工结束后,及时清理施工现场,确保施工区域的整洁和安全。

六、环境保护:1.施工过程中,严禁向周边水体、土壤等环境中排放有害物质。

2.施工现场必须妥善处理废弃物,分类收集并进行合理处理。

七、施工管理与监督:1.由专业的施工管理人员负责现场管理和协调工作。

2.定期对施工进行巡查和检查,确保施工质量和进度。

3.遇到问题或突发情况,及时向上级汇报并采取相应措施。

八、施工费用:相关施工费用由建设单位承担,并按照施工进度进行支付。

九、工程质量验收:1.施工完成后需进行工程质量验收,确保临时排水工程达到设计要求和规范要求。

施工临时排水专项方案(全面完整)

施工临时排水专项方案(全面完整)

施工临时排水专项方案(全面完整)施工临时排水专项方案一、方案范围及意图本方案分为三个部分:生产用水、生活用水和临时消防用水。

其中,生产用水包括浇筑砼的用水、砂浆搅拌用水以及模板冲洗、砼养护用水等;生活用水主要考虑办公及生产人员的生活用水;临时消防用水则用以配合其他临时消防设施,以确保安全生产及生活,保证工程顺利进行。

二、编制依据本方案的编制依据包括:分项工程施工图纸等、现场具体情况及业主提供的给水接入点,以及施工安全文明相关规定。

三、施工部署及准备计划3.1施工周边排水系统部署1)给水水源位于现场场地西侧,装水表计量后由主管道供水至办公区和生产区。

为了经济实用,采用消防和生产、生活合用的方式布置临时给水管道。

2)在整个场区外围修筑排水沟,以便雨水排放。

在每栋活动板房的四周都设置砖砌的排水沟,排水沟截面为250×150~300,沟底浇筑100㎜C15混凝土,排水沟侧面采用120㎜厚砖墙砌筑。

排水沟的坡度约0.5%。

3)根据现场实际情况,在生活区布置给水管,保证施工用水及消防用水。

楼层面积较大时适当增加配水点,并配合以灭火器及一定数量消防水带及水枪以备用,确保安全生产顺利进行。

临时用水点应按照各个施工段,进行分段分施工小组独立管理以及保护,实行责任制。

4)根据管网压力以及本建筑各个分区建筑高度分析,各分区供水可直接供水,无需加压。

5)工程出入口处设洗车用水点,以保护市政环境卫生。

食堂要设立隔油池,污水经过隔油措施后再排入排水管道。

所有厕所均要设立化粪池,经过沉淀后再排入排水管道。

6)施工区域内的自然地面标高略高于场地外的道路市政排水管网,因此施工区域内的积水经过沉淀后,很容易排入道路市政排水管网。

办公、生活区排水沟内的积水经过沉砂池沉淀后,排入窨井经埋入地下的Φ500排水管引入道路市政排水管网。

3.2办公、生活区的布置本工程的办公、生活区与施工生产区分开布置。

办公区和生活区布置在靠新城路一侧的围墙边,分管理人员办公、生活区和工人生活区两部分。

工程临时排水施工方案(3篇)

工程临时排水施工方案(3篇)

第1篇一、工程概况本工程为XX项目,位于XX地区,占地面积XX平方米,建筑面积XX平方米。

工程结构形式为XX,共XX层,地下XX层。

由于施工现场地形复杂,排水问题尤为重要。

为确保施工顺利进行,特制定本临时排水施工方案。

二、施工目标1. 确保施工现场排水畅通,避免因积水影响施工进度和质量。

2. 保障施工人员安全,防止因积水导致的安全事故。

3. 保护周边环境,减少施工对环境的影响。

三、施工准备1. 人员准备:成立临时排水施工小组,负责施工方案的制定、实施和监督。

2. 材料准备:准备排水管道、排水沟、水泵、沙袋、挡水板等材料。

3. 设备准备:准备挖掘机、推土机、水泵等施工设备。

四、施工方法1. 排水管道布置:- 根据施工现场地形和施工区域,合理布置排水管道,确保排水畅通。

- 排水管道采用PVC或PE等材料,管径根据排水量确定。

- 管道接口采用热熔连接,确保密封性。

2. 排水沟施工:- 在施工现场低洼处开挖排水沟,排水沟深度和宽度根据排水量确定。

- 排水沟底部铺设碎石,增加排水能力。

3. 水泵安装:- 在排水沟末端或低洼处安装水泵,将积水抽排至指定位置。

- 水泵功率根据排水量确定,确保排水效率。

4. 挡水措施:- 在施工现场周边设置挡水板,防止雨水流入施工现场。

- 在施工区域入口设置沙袋,防止泥沙进入排水系统。

5. 日常维护:- 定期检查排水管道、排水沟、水泵等设备,确保其正常运行。

- 及时清理排水系统中的杂物,防止堵塞。

五、环境保护措施1. 施工过程中,严格控制施工噪音,避免对周边居民造成影响。

2. 施工过程中,做好扬尘控制,减少对周边环境的影响。

3. 施工结束后,及时清理施工现场,恢复原状。

六、安全措施1. 施工人员必须佩戴安全帽、手套等防护用品。

2. 施工现场设置安全警示标志,提醒施工人员注意安全。

3. 施工过程中,加强对施工人员的安全培训,提高安全意识。

七、施工进度安排1. 施工前,完成排水管道、排水沟、水泵等设备的准备。

临时排水方案施工方案

临时排水方案施工方案

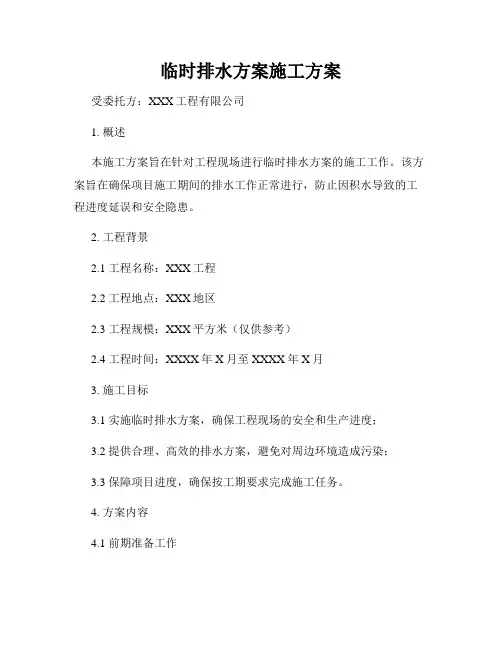

临时排水方案施工方案受委托方:XXX工程有限公司1. 概述本施工方案旨在针对工程现场进行临时排水方案的施工工作。

该方案旨在确保项目施工期间的排水工作正常进行,防止因积水导致的工程进度延误和安全隐患。

2. 工程背景2.1 工程名称:XXX工程2.2 工程地点:XXX地区2.3 工程规模:XXX平方米(仅供参考)2.4 工程时间:XXXX年X月至XXXX年X月3. 施工目标3.1 实施临时排水方案,确保工程现场的安全和生产进度;3.2 提供合理、高效的排水方案,避免对周边环境造成污染;3.3 保障项目进度,确保按工期要求完成施工任务。

4. 方案内容4.1 前期准备工作4.1.1 确定排水方法:根据工程现场地质情况和要求,选择合适的排水方案,如开挖排水沟、设置临时排水管道等;4.1.2 确定排水设备:选用符合国家标准的排水设备,包括水泵、管道、阀门等;4.1.3 准备人力资源:组织专业技术人员参与方案的制定和施工工作;4.1.4 准备材料和工具:根据实际需要准备所需的排水材料和工具。

4.2 施工步骤4.2.1 地面平整:在工程现场地面进行平整,清除障碍物,确保施工区域开阔;4.2.2 排水沟开挖:根据排水方案,在工程现场挖掘排水沟,确定排水方向和深度;4.2.3 安装排水管道:根据设计方案,将排水管道安装到排水沟中,并进行牢固的固定;4.2.4 连接排水设备:将水泵与排水管道进行连接,并测试设备的正常运行;4.2.5 检查排水效果:经过排水设备工作一段时间后,对排水效果进行检查和调整;4.2.6 定期维护检修:在工程施工期间,定期对排水设备进行维护检修,确保其正常运行。

5. 安全措施5.1 工作场所安全:工程现场应设置明显的安全标识,确保工人和设备的安全;5.2 用电安全:使用符合标准的电缆和电源插座,避免用电事故的发生;5.3 施工人员安全:为施工人员提供必要的防护装备,并进行安全操作培训;5.4 设备维护保养:定期对排水设备进行保养维护,确保设备的安全运行。

临时排水方案施工方案

临时排水方案施工方案

临时排水方案施工方案一、工程概况临时排水工程是为了解决临时建筑或工地内积水问题而进行的工程。

本施工方案旨在针对工地内的积水问题,制定临时排水方案施工方案,确保工地内的排水畅通,维护工地内的工程安全及施工进度。

二、施工目标1.快速有效地排水,确保工地内的积水问题得到及时解决。

2.确保施工过程中的排水设备和工具能够正常运行,不影响正常施工。

3.施工期间要严格按照相关规定,保证施工安全。

三、施工方案1.前期准备工作(1)现场勘察:了解工地内的积水情况、排水问题,确定排水设备及工具的使用数量和种类。

(2)方案制定:根据现场情况,制定临时排水方案。

包括排水设备的摆放位置、排水管道的敷设、排水设备的维护等。

(3)人员培训:对施工人员进行安全培训,确保能够正确使用排水设备和工具。

2.排水设备搭设(1)选择合适的排水设备:根据现场情况选择合适的排水设备,包括水泵、排水管道、排水井等。

(2)摆放位置确定:根据现场情况确定排水设备的最佳摆放位置,保证排水畅通。

(3)设备安装:按照相关规定对排水设备进行安装,确保设备能够正常运行。

(4)管道敷设:根据现场布局确定排水管道的敷设路径,确保排水畅通。

3.排水施工(1)排水设备运行:在积水区域启动排水设备,保持设备的正常运行,确保工地内的积水被正常排出。

(2)排水设备维护:定期对排水设备进行检查和维护,保证设备的正常运行,避免设备故障引起的排水中断。

(3)现场巡查:定期巡查工地内的排水情况,及时发现和解决排水问题。

4.施工安全措施(1)安全警示:设置明显的安全标志,提醒施工人员注意安全事项。

(2)安全防护措施:施工人员必须佩戴安全帽,遵守工地规定,确保施工安全。

(3)应急预案:制定应急预案,明确人员撤离及其他应急措施,确保在发生意外情况时能够及时应对。

四、施工流程1.现场勘察、方案制定、人员培训。

2.排水设备搭设:选择排水设备,确定摆放位置,进行安装和管道敷设。

3.排水施工:启动排水设备,保持设备正常运行,定期巡查工地内的排水情况。

临时排水方案施工方案

临时排水方案施工方案

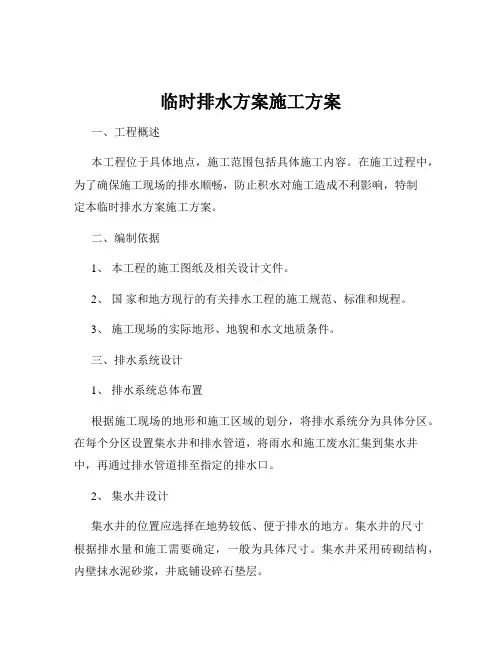

临时排水方案施工方案一、工程概述本工程位于具体地点,施工范围包括具体施工内容。

在施工过程中,为了确保施工现场的排水顺畅,防止积水对施工造成不利影响,特制定本临时排水方案施工方案。

二、编制依据1、本工程的施工图纸及相关设计文件。

2、国家和地方现行的有关排水工程的施工规范、标准和规程。

3、施工现场的实际地形、地貌和水文地质条件。

三、排水系统设计1、排水系统总体布置根据施工现场的地形和施工区域的划分,将排水系统分为具体分区。

在每个分区设置集水井和排水管道,将雨水和施工废水汇集到集水井中,再通过排水管道排至指定的排水口。

2、集水井设计集水井的位置应选择在地势较低、便于排水的地方。

集水井的尺寸根据排水量和施工需要确定,一般为具体尺寸。

集水井采用砖砌结构,内壁抹水泥砂浆,井底铺设碎石垫层。

3、排水管道设计排水管道采用管道材质,管径根据排水量计算确定。

管道的敷设应尽量顺直,减少弯头和坡度变化。

管道的基础采用基础形式,保证管道的稳定性。

四、施工准备1、技术准备(1)熟悉施工图纸和相关规范,编制施工方案,并向施工人员进行技术交底。

(2)测量人员根据设计图纸,放出排水系统的中心线和检查井的位置。

2、材料准备(1)根据施工方案,准备好所需的排水管道、检查井、集水井材料、红砖、水泥、砂、碎石等材料,并确保材料的质量符合要求。

(2)对进场的材料进行检验和验收,不合格的材料不得使用。

3、机械设备准备(1)准备好挖掘机、装载机、运输车辆、振捣器等施工机械设备,并确保机械设备的性能良好。

(2)对机械设备进行调试和保养,保证施工过程中的正常运行。

4、劳动力准备(1)根据施工进度计划,组织足够的劳动力,并进行培训和安全教育。

(2)明确各工种的职责和分工,确保施工的顺利进行。

五、施工工艺流程1、集水井施工(1)按照设计要求,进行集水井的开挖。

开挖时应注意控制井底标高和尺寸,避免超挖或欠挖。

(2)在井底铺设碎石垫层,然后砌筑集水井的砖壁。

临时排水施工方案

临时排水施工方案

临时排水施工方案临时排水施工方案一、施工内容:该工程为临时性排水施工,主要包括以下几个方面的内容:1. 设置临时排水管线,将工地内的积水排放至指定的排水沟或排水管道。

2. 设立排水设备,如泵站等,以便将积水抽离至排水管道。

3. 填充排水沟,加固排水管道,并进行相关的检修与维护工作。

二、施工准备:1. 调查工地区域的现状,包括地形、水源、排水设施等情况。

2. 梳理施工流程,进行合理的排水设计,确保施工效果。

3. 准备必要的材料和设备,包括排水管道、排水设备、填充材料等。

三、施工步骤:1. 确定排水线路,包括起点、终点以及中间可能的分支。

根据现场情况,选择合适的管道材质和规格。

2. 进行挖掘工作,开挖排水沟和相关设施的基坑,并进行必要的加固处理。

3. 安装排水管道,按照预定线路进行铺设,并连接好各个部分。

4. 设置排水设备,如泵站等,以便将积水抽离至排水管道。

5. 进行填充工作,填充排水沟,加固排水管道,并进行相关的检修与维护工作。

6. 清理施工现场,保持周围环境整洁。

四、施工要求:1. 施工人员必须经过相关培训,并具备相关证书。

2. 施工现场必须设置警示标志,确保施工安全。

3. 施工过程中必须遵守相关安全操作规程,严禁乱堆乱放、乱挖乱填等行为。

4. 施工过程中必须保持与周围环境的协调性,避免对周围居民的影响。

五、施工成本控制:1. 合理规划施工流程,保证施工时间的有效利用。

2. 调动合适的劳动力和设备,避免资源的浪费。

3. 选择合适的材料,确保质量的同时,控制成本。

4. 加强施工管理,减少人为因素带来的损失。

六、施工风险及应对措施:1. 地下管线泄漏:在施工前,进行地下管线的仔细调查,并采取相应的防护措施。

2. 人员伤害:施工现场设置明显的警示标志,并进行必要的安全教育培训。

3. 设备故障:定期对排水设备进行维护和检修,确保设备的正常运行。

以上为临时排水施工方案,该方案将按照以上步骤进行具体操作,以确保施工效果和施工安全。

施工临时排水施工方案

施工临时排水施工方案

施工临时排水施工方案施工临时排水施工方案一、前期准备工作1. 确定施工区域内的排水设备位置和数量,并进行标注。

2. 检查施工区域的排水设备是否正常运作,并进行必要的维修或更换。

3. 了解施工区域的地形和地势,确定排水方案和施工方法。

二、施工材料和设备准备1. 准备足够的排水管道和接头,确保施工过程中不会缺失。

2. 准备相应的排水设备,如水泵、污水收集桶等。

3. 准备必要的工具和保护设备,如手套、安全帽、口罩等。

三、施工方案1. 根据施工区域的情况和地形,选择合适的排水方案,如自流式排水、泵站排水等。

2. 根据施工区域的大小和施工时间,确定相应的排水设备数量和位置,确保排水效果良好。

3. 进行施工过程中的水位监测和泵站控制,及时调整排水设备的运行状态。

4. 在施工过程中,加强现场巡查和管道清理,确保排水设备不会被堵塞或损坏。

四、施工安全措施1. 在施工现场设置明显的警示标志和安全防护设施,确保施工人员的安全。

2. 施工人员必须穿戴符合要求的工作服和个人防护装备,并严格按照操作规程进行施工。

3. 对施工人员进行安全教育和培训,增强他们的安全意识和防范能力。

4. 定期对施工设备进行检查和维护,确保其正常运行。

五、施工质量控制1. 对施工过程中的排水设备运行状态进行监测和记录,及时发现和解决问题。

2. 定期对施工区域进行巡查和清理,保持排水设备通畅清洁。

3. 对施工完成后的排水设备进行验收,并修复施工中可能存在的问题。

以上是施工临时排水施工方案,请根据具体工程情况进行相应的调整和完善。

在施工过程中,一定要重视施工安全和质量控制,确保施工顺利进行和排水效果良好。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

XXXXXXXXXXXXXXX工程临时排水施工方案中国华西企业有限公司二〇一五年十二月目录1 编制依据 ........................................... 错误!未定义书签。

2 工程概况 ........................................... 错误!未定义书签。

3 施工现场污水、雨水排放原则.......................... 错误!未定义书签。

4 排污排水管道及排水沟设计............................ 错误!未定义书签。

5 安全文明施工管理措施................................ 错误!未定义书签。

6 成品保护管理措施 ................................... 错误!未定义书签。

7 环境保护管理措施 ................................... 错误!未定义书签。

8 临时排水系统管理措施................................ 错误!未定义书签。

9 附图 ............................................... 错误!未定义书签。

1 编制依据1、《室外排水设计规范》GB50014-2006(2014年版)。

2、《室外给水设计规范》GB50014-2006(2014年版)。

3、《建筑给水排水设计规范》(GB50015-2015)。

4、《建筑给水排水设计手册》。

5、《施工安装建筑设备通用图集》(91SB4)。

6、《建筑工程施工现场安全防护、场容卫生、环境保护及保卫消防标准》(DBJ01-83-2003)。

7、业主提供的现场临时用水情况。

8、总平面布置图。

9、其他有关的国家现行规范、标准、规程和规定。

2 工程概况一、基本情况本工程位于位于深圳市福田区振华路与华发北路交汇处,由1栋综合楼及部分裙楼组成,占地面积约 4200.94平方米,总建筑面积58674.25平方米。

地下3层,地上31层,总建筑高度134.4米,其中6层及以下为商业裙楼。

本工人施工高峰期人数为350人,施工期间产生生活污水量约为67立方米/日,雨水量178L/S。

二、周边市政排水管网情况该项目南侧为环中路、西侧为华发北路,有1条N160污水管网和1条DN300雨水管网。

三、工地内雨污分流情况工地内部雨、污分流,食堂污水经隔油池,厕所污水经化粪池处理后排入市政(污)水管;施工产生废水经多个集水井、沉淀池处理后排入市政(污)水管;屋面、室外地面雨水经排水沟、临时排水管汇集到沉淀池处理后排入市政(雨)水管。

四、出户管与市政管网接驳情况1、DN:160污水出户管连接桑达小区DN300污水管的检查井(坐标:X=,Y=),下游连接华发北路现状DN500市政污水管道的检查井(X=,Y=)。

2、DN300雨水管出户管连接华发北路现状DN600市政雨水管的检查井(坐标:X=,Y=)。

3 施工现场污水、雨水排放原则一、废水排放要求及标准施工区域、食堂、厕所等场所必须设置污水处理设施。

施工过程中产生的各类污水须经处理后排放,不准将泥浆、油污、粪便等污染物直接或间接排入下水道或河道。

施工现场须保持排水畅通,无黑臭积水、无随地便溺现象。

施工现场应避免让污水进入雨水管道。

污水处理设施排出口水样必须符合相应等级污染物(PH、悬浮物、CODcr、动植物没、氨氮)排放浓度标准。

第二类污染物最高允许排放浓度:(mg/L)二、食堂废水排放控制1、在食堂搭建及布设排水管道同时,必须沿废水排放管设置隔油池。

隔油池可用砌块砌筑,池的底部须用混凝土浇捣,也可采用不锈钢制作。

可参照《国家建筑标准设计04S519》。

2、隔油池的基本要求(1) 隔油池应有足够的容量使废水流过隔油池时,油污可以与废水分开。

(2) 防止废水注入隔油池时与池面已浮起的油脂混合。

在隔油池的入口应装设隔板(详见04S519标准图),使废水流入池内时减慢流速,与浮在表层的废物分开。

入水管尾端应向下弯曲90度,并使废水进入隔油池时,至少低于水面100毫米。

入水管决不可高于水面,使废水跌入隔油池。

(3) 设置清掏及维修口,安装活动钢盖板,使积存池底及浮于池面的废物可得以清理。

(4) 所有隔油池必须装置通风口(详见04S519标准图)。

(5) 隔油池出水管管底至池底深度不小于0.6m。

(6) 隔油池内允许残渣量占有效容积的10%。

(7) 在隔油池投入工作之前,应对现场进行验收。

有效容积大于2m3,必须在附近显眼位置设置图解标识,并注明隔油池位置,高度及水位深度。

3、隔油池的管理(1) 积聚在隔油池内的油垢,需要定期清理,清掏周期7天,确保隔油池能正常工作。

(2) 需每隔三天检查一次隔油池,若发现油垢积聚超过该池有效容积的25%,应立刻清掏。

(3) 如发现食堂炊事正常使用的情况下,隔油池内油垢明显减少的异常问题,应检查隔油池是否有损坏,并及时根据设计标准修理。

(4) 清掏操作要求:a)清除出的废动植物油应放入防渗袋或桶中。

b) 清掏工作在食堂停止工作时进行,一次清掏不应在池中留下任何油脂块,油脂块会造成管道淤塞。

c) 当隔油池体积大于2 m3清掏时,应安置警告牌或护栏以确保安全。

d) 清理后迅速把隔油池的井盖盖好,并清洁周围环境。

e) 清除出的油脂废物应小心密封,然后与其他厨房废物一起处置,不可弃置于厕所、雨水口、明渠污水管道或沙井内。

f) 将清掏工作记录存档。

g) 厨房所排出的废水可能夹带比水重的固体废物沉积在隔油池底部,这些沉淀物需定期清除,否则会减弱隔油池的效能。

处理方法同处理表层有一样。

4、注意事项(1) 在清洗碗碟和煮食器具前,抹去剩余食物并用防渗桶收集。

(2) 在清洗台盆水落内放入过滤网隔。

(3) 饭厅、厨房及洗碗处附近,应设有盖污物桶(箱),并有专人保洁。

不要把煮食后用过的废油倒入排水管或厕所,应把废油倒入储存容器内,和其他厨房废物一起处理。

(4) 不要过量使用洗洁精。

三、生活污水排放控制1、施工现场放置生活污水排放管道或沟槽,并至少经一处沉淀池,与生产废水管路会流排放。

如果与生产废水分路排放,必须经三处沉淀池后,方能排放。

2、定期清理沉淀淳残渣,并作好记录,残渣与生产垃圾一并处置。

3、生活区域应按参建工程人数,设计建造临时化粪池。

根据《粪便污水单独排入化粪池设计总人数表》选定化粪池的有效容积。

4、化粪池内应隔分为二格,一般使用砌块砌筑,池的底部须用混凝土浇捣,具体砌筑要求参见《国家建筑标准设计O2S701砖砌化粪池》。

5、厕所必须设置化粪池或集粪坑,并加盖喷药,或使用临近的原有化粪池(需与环卫部门联系)。

6、高层作业区应设便桶,并落实专人清倒入厕所化粪池。

7、定期由环卫部门组织粪便清运,并作好记录。

四、生产废水排放控制1、根据施工组织设计的要求在施工准备阶段,与有关方面协商沟通,弄清城市污水排放入口或排放去向(河道)。

2、应根据施工组织设计和现场地实际情况,在施工便道两侧、构筑物周边、生活设施周边及施工污水集中产生的地方,辅设连续、贯通的废水排放管网或开挖构筑排水沟。

3、在排水设施出水端口必须设置沉淀池,排水端口必须与市政污水管道连接,严禁与雨水管道相接。

5、废水排放口或排放去向前节,应放置三处沉淀池,通过三处沉淀的废水达标后方可组织排放。

6、每周落实专人及时对排水沟、泥浆池、沉淀池、化粪池进行清理,并做好记录,清理的淤泥、残渣应作建筑垃圾堆处置。

7.其它规定:a)将清洗机械后的污水引入隔油缸。

b)严格对废弃、残余油漆、化学溶剂的管理,严禁向排水设施倾倒8、检查监测:a)各项目必须联系环境专业监测机构,对施工现场的污水排放指标(PH、悬浮物、CODcr、动植物没、氨氮)进行测试。

一般每项目一次,跨年度项目每年度一次。

b)各项目必须落实专人定期(一般每周一次)或根据实际状况,对施工现场的污水排放进行PH值的测试,并污水排放措施的落实情况进行检查。

c)公司应对各项目每季进行一次PH值的抽测,监督项目的污水排放措施的落实情况。

4 排污排水管道及排水沟设计一、本工程共设1座Z4-9型号化粪池、1座2000×1000×1500隔油池、1座3900×2000×1500沉砂池,在基坑周边设有300×300排水沟,经沉淀池排入排水口。

二、现场雨水:本工程现场面积较小,并且大部分地势较周边地势低,因此雨水排水主要考虑污水泵提升向外排水的方式排水。

为保证现场的正常施工,同时现场在基坑周边设有截洪沟,以拦截现场外的雨水流入现场施工区域,同时在现场内部可增设集水坑,把现场内的雨水或地下水利用污水泵向外提升排至市政污水、雨水管网。

现场路面硬化时场地中间向两侧找坡,坡度2%,流入排洪沟或者集水坑,统一汇入甲方指定出水位置。

三、施工现场污水:现场为保证排水清洁,不积淤,不对市政管网造成损害,我们采取设置沉淀池,确保排水不浑浊,经沉淀后的污水排入雨水管线。

车辆经过洗车台,由工程部门指定人员对运输车辆进行冲洗,保证运输车辆干净驶出施工现场,不对场外环境造成污染。

当池内淤泥达到300mm厚时,由相关人员进行清淤工作。

四、拟建基坑采用明排降水,在含水层坡面上每隔1.0m插放一个泄水管,将地下水导出。

在坡顶设置截水沟,坡底设置排水沟,排水沟宽300mm,深300mm,排水沟内填滤料(即石屑,用于截住排出的流沙),排水沟边缘与坡面间地面需做硬化处理,于坡底排水沟间隔20-30米设置一口集水井或集水坑(根据现场情况确定),井径600mm,深1.0m,下入φ400mm包缠滤网的无砂滤水管,外围填充石屑滤料,井内下入潜水泵,将所集之水及时排至破顶地表排水系统。

5 安全文明施工管理措施1、安全生产管理目标及安全技术措施(1)安全目标:确保无重大工伤事故,杜绝死亡事故。

(2)组织监督施工人员学习安全知识,落实安全责任制。

定期对工人进行安全教育,针对施工项目、特殊部位进行有目的安全教育。

(3)进入施工现场必须戴安全帽,在指定的出入口进出施工现场,不在无防护地段停留,不穿拖鞋和硬底鞋或赤脚进入施工现场。

(4)施工现场严禁吸烟。

无论是施工现场还是生活区杜绝打架斗殴现象。

(5)高空作业必须搭设脚手架,应有可靠的防护措施,防止踩空伤人。

架子使用前经安全员检查确定安全后方可使用。

(6)使用电动工具时要有合格的漏电保护装置,接地保护可靠,并严格执行有关的安全操作规程,使用的安全防护用品、用具要定期检查和维修,不符合安全规程的严禁使用。

(7)油漆类易燃物品应妥善保管,库房应通风良好,并设置消防设施。

调配油料的作业场所严禁烟火。

相关文档
最新文档
