外币建造合同业务及会计核算方法探析

合集下载

外币业务的建造合同会计核算办法研究

外币业务的建造合同会计核算办法研究

外币业务的建造合同会计核算办法研究引言外币业务建造合同是一项外币交易,可以为企业带来丰厚的利润,但同时也存在着风险,如外汇波动风险、信用风险、政治风险等。

因此,企业在进行外币业务建造合同时需要制定一套完整可行的会计核算办法,加强风险管理,保障公司财务的安全和稳定。

本文旨在探讨外币业务建造合同的会计核算方法,并针对存在的风险提出完善的风险管理建议。

一、外币业务的定义和种类外币业务是指企业在海外或与海外经济主体进行贸易活动时发生的付款和收款,其货币种类为非本币种。

外币业务种类主要有以下几种:1.出口业务:指国内企业将产品和服务出口到其他国家或地区的贸易活动。

出口业务的收入通常来自于与国外采购商签订的销售合同和支付的货款。

2.进口业务:指国内企业从其他国家或地区进口物品和服务的贸易活动。

进口业务的支出通常来自于与国外供应商签订的采购合同和支付的货款。

3.外币融资业务:指企业在国际市场上借款融资的贸易活动。

企业在海外金融机构借款的货币种类为非本币种。

4.外币投资业务:指企业在海外市场上进行投资的贸易活动。

企业进行投资支付的货币种类为非本币种。

以上几种外币业务皆属于外汇交易,其货币种类不同于本币,需要进行会计核算处理。

二、外币业务建造合同的会计核算方法外币业务建造合同通常涉及的货币种类为美元、欧元、人民币等。

企业在记录外币业务建造合同时,一般采用以下两种会计核算方法:1.汇率变动会计核算方法:该方法将基期货币单位的报表金额在当前汇率下重新计价到非本币单位,汇兑差额在现金流量表中呈现。

其会计分录为:借:非本币款项(外币款项)× 汇率×(期末汇率—期初汇率)贷:汇兑损益例如:2019年5月1日,企业签订了一份海外建造合同,总金额为10万美元。

当时的汇率为1美元=6.9元人民币,给付日期为2020年1月1日,当时的汇率为1美元=6元人民币。

则2019年12月31日的记账会计分录为:借:非本币款项(外币款项)=10万美元×6元/1美元=60万元贷:汇兑损益=10万美元×(6元/1美元-6.9元/1美元)=-9万元当企业向债务人收取外币款项时,其会计分录如下:借:银行存款贷:非本币款项(外币款项)汇率变动会计核算方法主要适用于外币货款逐期多期支付的情况,但是其具有较大的会计师计算难度,需要企业具备丰富的汇率风险管理经验。

建造合同准则会计核算的探讨

建造合同准则会计核算的探讨

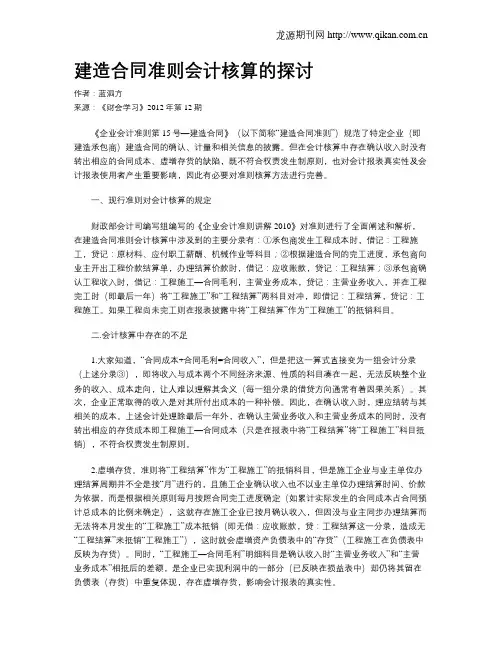

建造合同准则会计核算的探讨作者:蓝泗方来源:《财会学习》2012年第12期《企业会计准则第15号—建造合同》(以下简称“建造合同准则”)规范了特定企业(即建造承包商)建造合同的确认、计量和相关信息的披露。

但在会计核算中存在确认收入时没有转出相应的合同成本、虚增存货的缺陷,既不符合权责发生制原则,也对会计报表真实性及会计报表使用者产生重要影响,因此有必要对准则核算方法进行完善。

一、现行准则对会计核算的规定财政部会计司编写组编写的《企业会计准则讲解2010》对准则进行了全面阐述和解析,在建造合同准则会计核算中涉及到的主要分录有:①承包商发生工程成本时,借记:工程施工,贷记:原材料、应付职工薪酬、机械作业等科目;②根据建造合同的完工进度,承包商向业主开出工程价款结算单,办理结算价款时,借记:应收账款,贷记:工程结算;③承包商确认工程收入时,借记:工程施工—合同毛利,主营业务成本,贷记:主营业务收入,并在工程完工时(即最后一年)将“工程施工”和“工程结算”两科目对冲,即借记:工程结算,贷记:工程施工。

如果工程尚未完工则在报表披露中将“工程结算”作为“工程施工”的抵销科目。

二.会计核算中存在的不足1.大家知道,“合同成本+合同毛利=合同收入”,但是把这一算式直接变为一组会计分录(上述分录③),即将收入与成本两个不同经济来源、性质的科目凑在一起,无法反映整个业务的收入、成本走向,让人难以理解其含义(每一组分录的借贷方向通常有着因果关系)。

其次,企业正常取得的收入是对其所付出成本的一种补偿。

因此,在确认收入时,理应结转与其相关的成本。

上述会计处理除最后一年外,在确认主营业务收入和主营业务成本的同时,没有转出相应的存货成本即工程施工—合同成本(只是在报表中将“工程结算”将“工程施工”科目抵销),不符合权责发生制原则。

2.虚增存货。

准则将“工程结算”作为“工程施工”的抵销科目,但是施工企业与业主单位办理结算周期并不全是按“月”进行的,且施工企业确认收入也不以业主单位办理结算时间、价款为依据,而是根据相关原则每月按照合同完工进度确定(如累计实际发生的合同成本占合同预计总成本的比例来确定),这就存在施工企业已按月确认收入,但因没与业主同步办理结算而无法将本月发生的“工程施工”成本抵销(即无借:应收账款,贷:工程结算这一分录,造成无“工程结算”来抵销“工程施工”),这时就会虚增资产负债表中的“存货”(工程施工在负债表中反映为存货)。

浅析境外项目外币业务会计核算

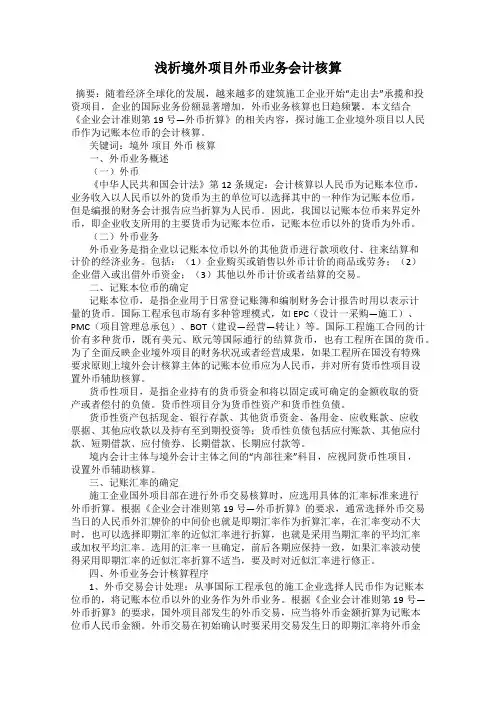

浅析境外项目外币业务会计核算

浅析境外项目外币业务会计核算摘要:随着经济全球化的发展,越来越多的建筑施工企业开始“走出去”承揽和投资项目,企业的国际业务份额显著增加,外币业务核算也日趋频繁。

本文结合《企业会计准则第19号—外币折算》的相关内容,探讨施工企业境外项目以人民币作为记账本位币的会计核算。

关键词:境外项目外币核算一、外币业务概述(一)外币《中华人民共和国会计法》第12条规定:会计核算以人民币为记账本位币,业务收入以人民币以外的货币为主的单位可以选择其中的一种作为记账本位币,但是编报的财务会计报告应当折算为人民币。

因此,我国以记账本位币来界定外币,即企业收支所用的主要货币为记账本位币,记账本位币以外的货币为外币。

(二)外币业务外币业务是指企业以记账本位币以外的其他货币进行款项收付、往来结算和计价的经济业务。

包括:(1)企业购买或销售以外币计价的商品或劳务;(2)企业借入或出借外币资金;(3)其他以外币计价或者结算的交易。

二、记账本位币的确定记账本位币,是指企业用于日常登记账簿和编制财务会计报告时用以表示计量的货币。

国际工程承包市场有多种管理模式,如EPC(设计一采购—施工)、PMC(项目管理总承包)、BOT(建设—经营—转让)等。

国际工程施工合同的计价有多种货币,既有美元、欧元等国际通行的结算货币,也有工程所在国的货币。

为了全面反映企业境外项目的财务状况或者经营成果,如果工程所在国没有特殊要求原则上境外会计核算主体的记账本位币应为人民币,并对所有货币性项目设置外币辅助核算。

货币性项目,是指企业持有的货币资金和将以固定或可确定的金额收取的资产或者偿付的负债。

货币性项目分为货币性资产和货币性负债。

货币性资产包括现金、银行存款、其他货币资金、备用金、应收账款、应收票据、其他应收款以及持有至到期投资等;货币性负债包括应付账款、其他应付款、短期借款、应付债券、长期借款、长期应付款等。

境内会计主体与境外会计主体之间的“内部往来”科目,应视同货币性项目,设置外币辅助核算。

境外工程建造合同核算的一点思考【会计实务操作教程】

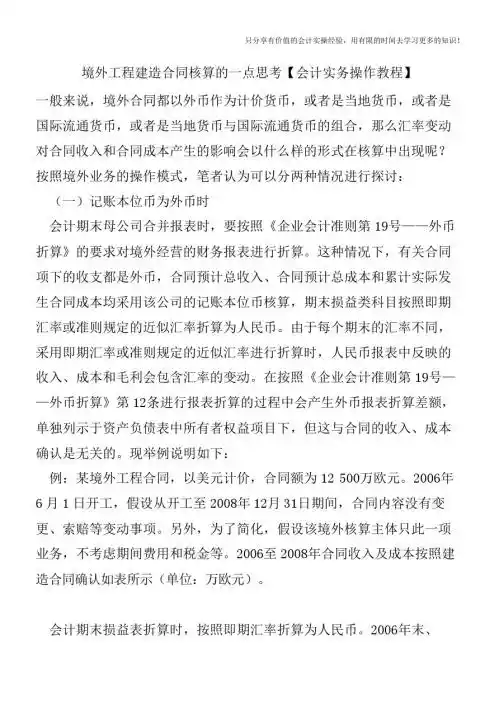

境外工程建造合同核算的一点思考【会计实务操作教程】

币收入。在这种核算方式下,收入确认环节实质上与上述第一种情况中
的报表折算结果一样。另一种做法是,对合同预计总收入中的初始收入 和变更等收入的调整均采用签订或发生时的汇率折算为人民币,不随汇 率变动而变动,按照完工百ቤተ መጻሕፍቲ ባይዱ比法确认累计收入和当期收入。这种情况
只分享有价值的会计实操经验,用有限的时间去学习更多的知识!
只分享有价值的会计实操经验,用有限的时间去学习更多的知识!
境外工程建造合同核算的一点思考【会计实务操作教程】 一般来说,境外合同都以外币作为计价货币,或者是当地货币,或者是 国际流通货币,或者是当地货币与国际流通货币的组合,那么汇率变动 对合同收入和合同成本产生的影响会以什么样的形式在核算中出现呢? 按照境外业务的操作模式,笔者认为可以分两种情况进行探讨: (一)记账本位币为外币时 会计期末母公司合并报表时,要按照《企业会计准则第 19号——外币 折算》的要求对境外经营的财务报表进行折算。这种情况下,有关合同 项下的收支都是外币,合同预计总收入、合同预计总成本和累计实际发 生合同成本均采用该公司的记账本位币核算,期末损益类科目按照即期 汇率或准则规定的近似汇率折算为人民币。由于每个期末的汇率不同, 采用即期汇率或准则规定的近似汇率进行折算时,人民币报表中反映的 收入、成本和毛利会包含汇率的变动。在按照《企业会计准则第 19号— —外币折算》第 12条进行报表折算的过程中会产生外币报表折算差额, 单独列示于资产负债表中所有者权益项目下,但这与合同的收入、成本 确认是无关的。现举例说明如下: 例:某境外工程合同,以美元计价,合同额为 12 500万欧元。2006年 6 月 1 日开工,假设从开工至 2008年 12月 31日期间,合同内容没有变 更、索赔等变动事项。另外,为了简化,假设该境外核算主体只此一项

外币业务会计概述及折算方法

外币业务会计概述及折算方法

自然对冲
通过调整资产和负债的货币结构,使得以外币计价的资产和负债 在价值上相等,从而抵消汇率波动带来的风险。
多元化货币组合
将资金分散到多种货币计价的项目中,降低单一货币汇率波动对财 务报表的影响。
定期评估与监控
建立汇率风险监控机制,定期评估汇率波动对企业财务状况的影响 ,及时调整风险管理策略。
使用衍生金融工具管理折算风险
外币业务会计在全球化背景下的挑战与机遇
汇率风险管理挑战
全球化背景下,汇率波动对外币业务会 计带来更大的风险管理挑战。企业需要 关注汇率市场动态,合理采用对冲策略 ,降低汇率风险对财务状况的影响。
VS
跨境业务机遇
全球化为企业提供了更多的跨境业务机遇 。外币业务会计作为企业财务管理的重要 组成部分,将有助于企业把握跨境投资、 贸易等业务的机遇,实现业务的全球化拓 展。
记账处理
外币交易在记账时,应分别记录 外币金额和记账本位币金额,并
标明折算汇率。
报表列示
在财务报表中,外币交易应以记 账本位币金额列示,并在附注中 披露外币金额、折算汇率等信息

信息披露要求
企业应按照会计准则要求,充分 披露外币交易的相关信息,包括 交易性质、金额、汇率等,以便
报表使用者理解和分析。
外币交易的后续计量
汇率变动处理
在后续计量中,如果汇率发生 变动,应采用变动后的汇率对
外币交易进行重估。
汇兑损益处理
由于汇率变动而产生的汇兑损益, 应计入当期损益。
折算方法选择
可采用逐笔折算或汇总折算的方法 对外币交易进行后续计量,具体方 法选择应根据企业实际情况和会计 准则要求确定。
外币交易的记录与报告
外币业务会计概述及折算方法

浅析建筑施工企业外币建造合同收入折算的方法

浅析建筑施工企业外币建造合同收入折算的方法

企业导报2015年第17期浅析建筑施工企业外币建造合同收入折算的方法胡秀梅陈世千(四川财经职业学院)摘要:笔者在此主要探讨建造合同结果能够可靠估计的情况下,如何将外币报表确认的建造合同收入折算为人民币报表收入的方法。

关键词:建造合同;工程结算;外币报表折算;收入确认一、基本概述建造合同是指为建造一项或数项在设计、技术、功能、最终用途等方面密切相关的资产而订立的合同,主要适用于提供建造、建筑、安装、修理修配及其他劳务活动或制造大型机械设备的业务。

所建造或生产的产品通常体积大、建设周期长、价值比较大。

二、我国现有会计准则对建造合同和外币折算的规定根据《企业会计准则第15号———建造合同》规定,在资产负债表日,建造合同的结果能够可靠估计的,应当根据完工百分比法确认合同收入和合同费用;根据《企业会计准则第19号———外币折算》的规定,企业对境外经营的财务报表进行折算时,对收入和费用项目,采用交易发生日的即期汇率折算,也可以采用按照系统合理的方法确定的与交易发生日的即期汇率近似的汇率折算为人民币对应的报表项目即可。

三、涉及两种外币结算的收入确认在特殊情况下,境外建筑施工企业受当地市场经济环境、政治环境、建设资金来源方式等的影响,施工总承包方可能会要求业主方或者基于业主自身的要求在工程结算时,一部分用当地币(通常为记账本位币)结算,一部分用相对比较稳定、通用的其他一种或者多种国际结算货币进行结算(为了表述方便,用记账本位币以外结算的货币称为D 货币),在这种情况下,由D 货币折算为本位币收入,由本位币确认的收入折算成人民币的收入就变得比较复杂,截止目前为止还没有十分完善的理论体系来指导实际工作,笔者以当地币即记账本位币和D 货币同时结算确认收入为例谈谈报表收入的确认方法并与同行进行交流。

(一)资产负债表日记账本位币预计总收入和当期收入的确认步骤。

(1)首先确定D 货币的工程结算金额:建造合同结果能够可靠估计的能可靠估计的情况下,当前可确定流入企业的部分是工程结算部分,未来可确定流入企业的利益是未结算的部分。

外币业务核算方法的案例解析

外币业务核算方法的案例解析

外币业务核算方法的案例解析【摘要】外币业务核算方法在企业的财务管理中起着重要作用,本文通过分析不同情况下企业外币业务的核算方法,探讨外币业务核算方法的影响因素以及对企业的影响。

在案例一中,公司A的外币收入情况下,需要考虑外汇风险的管理与控制;而在案例二中,公司B的外币支出则需要合理选择外币汇率进行核算。

案例三和案例四分别讨论了外币资产和外币负债在企业财务报表中的表现,结合实际案例解析了影响因素。

总结了外币业务核算方法的应用建议,并展望了其未来的发展方向,以帮助企业更好地处理外币业务,提高财务管理水平。

通过本文的研究,可以为企业外币核算提供指导意见,促进企业财务管理的质量和效率。

【关键词】外币业务核算方法、案例解析、外币收入、外币支出、外币资产、外币负债、影响因素、总结、建议、展望、外币核算方法的发展。

1. 引言1.1 外币业务核算方法的案例解析外币业务核算方法是指企业在国际贸易或境外投资中涉及外币交易时所采用的会计核算方法。

外币业务核算方法的正确应用对企业的财务报告和经营决策具有重要意义。

本文将通过具体案例,解析外币业务核算方法的应用及影响因素,帮助读者深入理解这一领域的知识。

在实际案例分析中,我们将以公司A、公司B、公司C、公司D等不同类型的企业为例,分别讨论它们在外币收入、外币支出、外币资产、外币负债等方面的核算方法及影响因素。

通过对这些案例的解析,我们可以更好地理解外币业务核算方法在不同情况下的应用及相关注意事项。

外币业务核算方法的选择和应用往往受到多种因素的影响,如汇率波动、货币政策、经济环境等。

我们将会对这些因素进行深入分析,帮助读者更好地把握外币核算方法的运用时机和技巧。

通过本文的案例解析,读者可以更全面地了解外币业务核算方法的实际操作,为企业在国际化经营中的财务管理提供参考。

本文也将结合实际情况,提出相关应用建议和发展展望,为读者提供更具实践性和前瞻性的参考资料。

2. 正文2.1 外币业务核算方法的案例解析概述外币业务核算方法是企业在进行国际业务过程中,对涉及外币的收入、支出、资产、负债等进行核算的方法。

涉及外币业务的建造合同会计核算方法探析

涉及外币业务的建造合同会计核算方法探析

涉及外币业务的建造合同会计核算方法探析◎ 文/吴岳随着经济全球化日趋深入,作为世界经济贸易组织的成员国,我国已有大量的企业走出国门,步入世界经济大舞台,参与到越来越激烈的国际竞争中,特别是近几年我国机械加工、航空、船舶制造等专业化的建筑施工企业和存在建造合同业务的建造承包商自身实力迅速提高,产品国际市场份额逐步扩大,国际贸易业务显著增长,会计核算外币业务日趋频繁。

再加上 2005年以来我国人民币汇率发生了重大调整,汇率变动幅度较大,企业的经营行为和会计信息受国家外币政策的影响也显著增加,而我国现有的外币业务会计准则和建造合同会计准则却缺乏对存在外币业务的建造合同如何进行会计核算的相关规定。

企业存在涉及外币业务建造合同时,如何公允地反映企业会计信息就成为目前相关企业会计核算所面临的一个新的课题。

一、我国现有会计准则下建造合同的基本会计处理(一)合同成本按权责发生制,实际发生时确认借:工程施工──基本生产成本(实际发生的成本数)贷:银行存款/原材料/应付账款/应付工资等(实际发生的成本数)(二)合同进度款按权责发生制,在实际产生收款权利之日确认借:应收账款(应收账款×本月记账汇率)贷:工程结算(应收账款×本月记账汇率)若月末应收账款未能收回,按外币核算准则要求对外币应收款项进行汇率调整,计入财务费用,同时调整应收款项人民币数额。

(三)实际收款时的会计处理借:银行存款(应收外币金额×本月记账汇率)贷:应收账款(应收外币金额×上月调账汇率)借或贷:财务费用(两者差额)(四)按月确认收入及成本借:主营业务成本(预计总成本×累计完工百分比-以前年度已经确认的主营业务成本)工程施工──毛利(预计总毛利×累计完工百分比-以前年度已经确认的毛利)贷:主营业务收入(预计总收入×累计完工百分比-以前年度已经确认的主营业务收入)(五)合同完工时,结转“工程施工”和“工程结算”科目借:工程结算(全部合同收入,即结转前“工程结算”累计余额)贷:工程施工──基本生产成本(全部生产成本,即结转前“工程施工──基本生产成本”余额)工程施工──毛利(全部合同毛利,即结转前“工程施工──毛利”余额)二、涉及外币业务的建造合同会计核算的特点根据《企业会计准则──建造合同》的相关规定,企业资产的确认发生在企业根据合同约定施工企业具有收款权利的当日,将合同约定应当收取的金额(分期结算价款)按当期人民币汇率折算确认;而收入、成本和毛利的确认却是在各会计期末,分别按照合同总收入、合同预计总成本和总毛利,乘以累计完工百分比,再减去以前会计期间已经确认的收入、成本和毛利。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

摘要:进入21世纪以来,伴随经济全球化和区域经济一体化进程的逐步加快国际化生产和运营的步伐逐步加快,由此催生了外币建造合同业务及会计核算的问题。

本文通过精心梳理和研究,探索新时期我国企业外币建造合同业务及会计核算的优化方法。

关键词:外币建造合同;会计核算;方法
一、外币建造合同会计核算概要
(一)现有会计准则下建造合同会计处理
在现有会计准则下建造合同会计核算主要包括以下几个方面。

首先,按照权责发生制合同成本在实际发生时进行如下确认:借方:工程施工-合同成本,贷方:应付账款/银行存款/应付职工薪酬/原材料。

其次,按照权责发生制合同进度款在实际发生时进行如下确认:借方:应收账款,贷方:工程结算。

第三,项目合同在实际收款时的会计核算与处理:借方:银行存款,贷方:应收账款;其中,银行存款为本月记账汇率与应收外币金额的乘积,应收账款为上月调整汇率与应收外币金额的乘积。

第四,在项目合同完工时,对工程项目和工程结算科目进行结转,具体按以下进行确认:借方:工程结算,贷方:工程施工;其中,工程结算为全部合同收入,工程施工为全部合同成本及毛利。

(二)外币建造合同会计核算的主要特点
根据我国现有的会计制度即《企业会计准则-建造合同》,我们会发现企业在资产确认与损益确认方面不同步,这一点有别于其他企业在资产和损益确认时的同步性,同样也体现在外币建造合同方面。

理论研究和实践表明,企业在涉及到外币建造合同时,对相关业务进行会计核算,鉴于外币建造合同价款结算与收入确认的不同步性,在操作中收入确定与价款结算的折算方法以及折算汇率选择明显不同。

尤其是,关于工程结算与工程施工的科目折算汇率以及核算原则的确定方法,将会在很大程度上决定了外币建造合同的会计核算方法以及合同损益的确认,是否具有合理性与公允性。

综上所述,在涉及到的外币建造合同业务及其会计核算时,通常会由于预计合同成本、预计合同收入以及工程结算的确认,尤其是汇率的变动,将会在很大程度上对企业的损益产生很大的影响,其会计核算很值得深入研究。

二、外币建造合同会计核算存在的主要问题及分析
(一)工程结算问题及分析
总体来看,在现有会计准则下,外币建造合同业务及其会计核算主要存在三大问题即工程结算、核算汇率以及折算汇率,尤其是工程结算科目问题可谓首当其冲。

从某种意义而言,我国很多企业在外币建造合同操作中,对工程结算科目的认识很片面,大都将其理解为货币性项目或者理财行为进行会计核算,尤其是企业财务人员将其设置双币种进行核算,其目的是为了在账套反映外币合同额的完成情况并便于及时查询,与此同时在会计期末,根据当局提供的即期汇率进行实时调整。

从某种意义而言,在外币建造合同中,涉及的工程项目预算从早期的合同签订,到最后的工程交付使用涉及到的结算情况,重在反映建造合同的工程进度,根本不属于货币性项目,其涉及到的汇率变动情况也不属于财务费用范畴。

根据权责发生制原则,外币建造合同中的工程结算科目,在完工当天按照即期汇率进行一次性折算即可,根本不需要日后再进行汇率调整。

(二)核算汇率问题及分析
在外币建造合同中,会计业务及核算存在的第二个突出问题就是核算汇率,比如企业在收到海外建设单位即业主的工程进度款时,通常的做法是:借方:银行存款,贷方:应收账款;其中,前者是指实际收到的外币金额与记账汇率的除数,后者是指应该收到的外币金额与记账汇率的除数。

不可否认,这样尽管在一定程度上可以抵消涉外合同的应收账款,不过由于外币建造合同的项目收款日和相应的权责发生日有很大的出入,加上各自所采用的汇率也有很大的区别,这样一来就会导致外币建造合同涉及的应收账款与本位币无法平衡,往往
需要进行调整分录:借方:财务费用,贷方:应收账款。

也许,从结果来看,上述分录调整尽管不会对外币建造合同的结果产生实质性影响,然而如果从会计核算的完整性和美观性方面来看性则严重不足。

基于此,本文认为较为合理的做法应当是应收账款所采用的汇率,要最大可能性地与外币建造合同权责认定日的历史汇率保持一致,这样可以在后期的会计分录中进行实时同步确认,根本不需要再进行分录调整。

(三)折算汇率问题及分析
在企业外币建造合同中,对于预计总收入和预计总成本的核算一般采用两种方法,无论哪一种均存在一定的前提条件即汇率变动或者汇率波动比较小,一旦出现较大的汇率波动就必须要考虑汇率的折算问题。

实际上,在外币建造合同中,考虑到工程价款的结算比较复杂,甚至经常出现跨期结算的现象,从而导致确认合同收入、成本以及毛利的不同步性,尤其是两者的汇率波动及较大差异会导致外币建造合同涉及到的累计工程结算以及累计确认的收入无法进行配比。

需要令人关注的事,在国际市场出现较大汇率变动的情况下,往往会导致外币建造合同涉及到的累积工程结算本位币金额与累积确认的收入本位币金额之间会出现较大的差异。

于是,为了最大限度地降低或者缩小二者之间的差额,企业需要对折算汇率进行研究与分析,从而科学合理地确定预计总收入、预计总成本记账本位币。

三、外币建造合同会计核算的优化对策
(一)工程施工科目核算方法
在外币建造合同业务及其会计核算中,对于涉及到的工程施工科目的核算优化,要具体分为两种情况,即工程施工-合同成本的归集核算和工程施工-毛利的确认。

在在外币建造合同中,关于工程施工与合同成本方面的核算与成本归集,企业财务人员必须要紧密结合项目具体实际,对涉及到的各种材料等直接成本,通过历史成本的模式进行登记入账;对于外币建造合同涉及的间接费用,要通过合理归集进行入账处理;对于外币建造合同涉及的外币成本,则要根据折算汇率进行核算,以免日后再作调整。

对于工程施工-毛利的确认及核算,从本质来讲主要还是对外币建造合同涉及的各项收入,尤其是主营业务收入及其相应的成本进行科学核算。

与此同时,外币建造合同涉及到的企业业务收入在进行核算时,凡是已结算的价款对应收入视为以结算当期的汇率实现,尚未结清的价款则以当期的汇率进行估算,并逐步调整,从而最大化地靠近实际汇率。

(二)工程结算与应收账款科目核算方法
在外币建造合同业务及其会计核算中,对于工程结算科目与应收账款科目的核算,必须要紧密结合它们的性质,并严格按照权责发生制原则进行操作,即在工程价款结算以及取得收款权利的当天,依据当天的即期汇率或者记账汇率进行折算,从而避免日后再进行调整,具体的会计处理如下,首先,按照工程价款计算。

借方:应收账款(外币应收账款金额/当月记账汇率或权责日即时汇率)相关科目(相关科目外币金额/当月记账汇率或权责日即时汇率),贷方:工程结算(外币工程结算金额/记账汇率或权责日即时汇率)。

其次,对于应收账款的核算,则要按照核算汇率与权责日的历史汇率或者上一会计期末的调整汇率保持一致,从而顺利实现同步确认财务费用。

(三)收入、成本、毛利的确认核算方法
在外币建造合同业务及其会计核算中,关于工程项目的收入、成本以及毛利等科目的确认与核算,要充分考虑到收入与工程结算的配比勾稽关系。

首先,涉及到的外币建造合同的财务部门要根据各项财务凭证,合理确定外币建造合同涉及的工程总收入、工程总成本,并紧密结合汇率,通过历史成本和项目工程进度,合理确定外币建造合同的主营业务收入,以及相应的主营业务成本和项目工程的毛利。

其次,在外币建造合同中,一旦项目全面竣工,要科学处理工程结算会计科目与总收入的关系,并以记账模式进行登记。

最后,在实际操作中一旦出现亏损项目的外币建造合同,则要按照有关规定进行处理。

相关文档
最新文档
