隧道防水施工方法QC成果

提高岩溶地区隧道施工质量 六郎隧道防水施工方法
QC 成果
发表人:苏彦喜
小组名称:中铁十七局云桂铁路项目经理部六郎隧道防水 QC 小组
发表日期:
2019.11.10
1
前言
云桂铁路系国家开发西部重点工程之一,建设这条线路具有深远意义。

集团公司在投标时就确定了隧道工程"不渗不漏"的承诺,而隧道工程的
防水施工又是其中的难题,如防水施作不好,对隧道质量和外观有较大影响。

我部根据现有条件和要求,经过实践积累出隧道防水施工方法,以该
方法施工的隧道将会获得良好的经济效益和社会效益。

一、QC 小组成员情况介绍
小组名称
小组组长
小组副组长
小组成员
平均QC 教育
时间
活动次数
小组业务范围中铁十七局云桂铁路项目经理部
六郎隧道防水施工QC 小组成立日期2010年8 月1日
苏彦喜(总工)
田克强(总监)
王龙飞(安质部长)、夏斯伟(工程部长)、高润鲜(实验室主任)杨加勇(隧道主管工程师)、蒙鼎(隧道主管工程师)
200 小时
8 次
总计7 人
活动时间30 小时
对六郎隧道防水施工进行控制,制定出完整的工法,保证防水工程质量达到"不渗不漏"和工程创优的目标,指导后续工程的施工。

二、工程概况、支护施工开挖情况
六郎隧道起讫里程为DK573+807~DK587+903,全长14096m。

国家高速铁路网建设的重要项目,是铁道部和云南省省政府共同建设的国家重要区际干线铁路,主要不良地质现象为岩溶及岩溶水,施工中可能发生突泥、突水现象,预测隧道正常涌水量约为37.5×104m3/d,雨季最大涌水量约为80.3×104m3/d。

隧址区属浊蚀中山地貌,地形起伏不大,年平均降雨量1060mm。

洞身段地面高程1510~1950m,出口段地面最低高程1350m,相对高程300~600m,自然坡度一般15°~30°
隧道所经地段岩溶发育,涌水量大,提高防水质量已经成为该隧道施工质量的重要关键环节。

2
隧道通过地段为IV、V级围岩,施工采取台阶法开挖,锚喷支护,采用衬砌台车整体式衬砌。

V级围岩段采用拱墙设置格栅钢架及 42小导管
注浆加强支护,格栅钢架间距1m,超前小导管2m/环,每环20根,每根长3.5m。

根据开挖揭示地质具体情况,支护作相应调整,格栅间距不大于1.2m,超前锚杆的搭接长度不得小于1m。

(见下图)并喷射砼作临时支护,为提高隧道防水效果创造条件。

>1m
L=3.5m
超前锚杆格栅钢架锚杆
三、选题理由
1、社会效益
实现集团公司投标时"不渗不漏"的承诺
和工程创优的目标,为企业创造好的声誉,为
企业再发展创造新机。

2、经济效益
根据经理部的现有条件,尽可能以最小投入来保证隧道防水质量。

减少堵漏所花费的人力物力,节约成本。

3、工期因素
减少堵漏所需工期,使工期提前。

4、技术效益
使本单位技术人员和职工进一步熟练掌握隧道防水施工知识,为今后工作打好基础。

确定课题

3。

合集下载

某建设公司隧道衬砌防止渗漏水QC成果

某建设公司隧道衬砌防止渗漏水QC成果

QC成果总结材料隧道衬砌防止渗漏水一、工程概况XX隧道是XX铁路全线第七长隧道,全长7186m,为单线电气化铁路隧道,被铁道部列为创“国家家优质工程”项目。

隧道穿过地层主要为块石土、页岩、砂夹岩、灰岩。

其中:灰岩占绝大部分,岩层节理发育,破碎易风化。

XX隧道出口段长3186m,由第一项目部负责施工,其中V级围岩段41m,Ⅳ级围岩段长510 m,Ⅲ级围岩段长2635m,隧道涌水量较大,保证衬砌不渗不漏,是实现该工程创国优目标的关键,也是施工单位对甲方的承诺。

二、小组概况我们QC小组组建于XXXX年10月5日,XXXX年10月15日选题登记注册,小组成员由管理干部、技术干部和工人结合组成。

平均年龄为岁,平均接受TQC教育时间49小时,平均考试成绩93分。

详见表2-1。

三、选题理由1、XX铁路建设总指挥要求XX隧道创国家优质工程,并保证了开工必优,一次成优。

2、我局投标承诺确保隧道衬砌不渗不漏。

3、隧道渗漏水问题一直是顽症,不仅影响电气化接触网的安装运行,而且严重影响衬砌美观。

4、通过QC小组活动积累隧道衬砌,防止渗漏水的施工经验,培养一批隧道衬砌防止渗漏水的技术骨干。

QC小组成员概况表四、活动目标和措施(一)活动目标1、保证隧道衬砌完成后不渗不漏水。

2、总结出一套隧道防止渗漏水的施工工艺和新方法。

(二)措施1、定期组织QC小组成员及施工人员分别进行工前专业技术和全面质量管理培训,经考核合格后方可上岗。

2、建立健全各种责任制,特别是操作、技术、质量、安全责任制。

3、对施工工艺流程分解落实,专人负责,减少因技术失误、操作失误而引起的返工。

4、制定质量保证体系,并狠抓落实,见表4-1。

施工技术标准表5、活动目标,制定控制标准,落实到人,见表4-1。

6、确定隧道衬砌防止渗漏水施工工艺流程,见图4-1。

衬砌防止渗漏水施工工艺流程图4-1五、小组活动情况(一)第一次PDCA循环(XXXX年10月18日~XXXX年11月18日)。

[qc成果]提高地下防水工程施工质量合格率

[qc成果]提高地下防水工程施工质量合格率

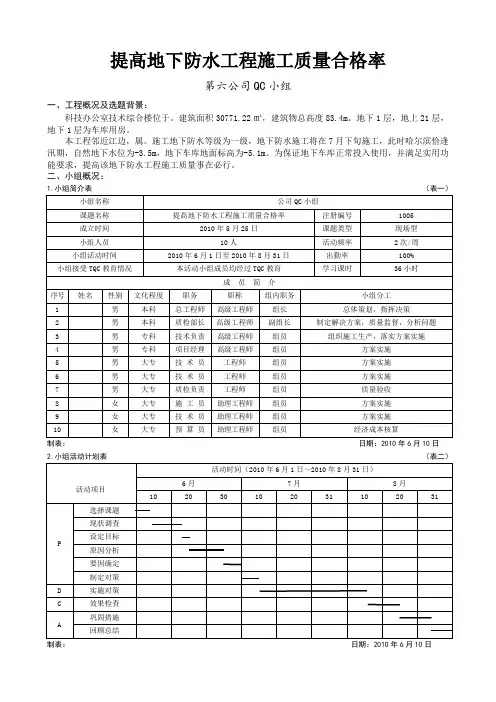

提高地下防水工程施工质量合格率第六公司QC小组一、工程概况及选题背景:科技办公室技术综合楼位于。

建筑面积30771.22㎡,建筑物总高度83.4m。

地下1层,地上21层,地下1层为车库用房。

本工程邻近江边,属。

施工地下防水等级为一级,地下防水施工将在7月下旬施工,此时哈尔滨恰逢汛期,自然地下水位为-3.5m,地下车库地面标高为-5.1m。

为保证地下车库正常投入使用,并满足实用功能要求,提高该地下防水工程施工质量事在必行。

二、小组概况:1.小组简介表(表一)制表:日期:2010年6月10日2.小组活动计划表(表二)制表:日期:2010年6月10日三、选题理由:四、现状调查:为了找出影响地下防水工程施工质量的主要问题,我们QC 小组在2010年6月10日,对近两年施工的4个临江的防水工程进行实地测量和检查,共随机抽查了240个点,通过分析整理,包含下列5大类问题,检查评价表如下:地下防水工程施工质量检查评价表 (表三) 制表: 日期:2010年6月16日难度指标效益目标质量目标本工程质量目标为“鲁班奖” 。

公司为确保质量目标的实现,要求严格过程质量控制,将其列为本年度质量管理重点监控工程。

近年来,地下防水质量问题比较突出,返修率高,为确保使用功能,降低后期维修费用,急需进一步提高地下防水工程的施工质量。

工程属于松花江漫滩,地下水位高,施工恰逢汛期; 设计要求地下室混凝土留置3道竖向交圈后浇带和1道水平施工缝,累计长度达620m ,漏点隐患多。

提高地下防水工程施工质量合格率选定课题制图:日期:2010年6月18日合格率柱状统计图(图一)制图:日期:2010年6月18日合格率折线统计图(图二)从上述列表看出,地下防水工程质量合格点数为190点,其合格率仅为79.2%,数据收集后,我们对不合格点进行统计、分析和归纳,具体见下表:不合格项目统计表(表四)制表:日期:2010年6月19日制图: 日期:2010年6月23日现状调查排列图 (图三)从上面排列图可以看出,处于A 区的“后浇带处渗漏”频率达到76%,是影响地下防水工程施工质量的主要因素。

施工优秀QC小组成果获-中国石油工程建设协会

施工优秀QC小组成果获-中国石油工程建设协会
金属结构分公司钢构车间QC小组
提高双H型钢组合梁成型
一次合格率

21
锦西炼油化工总厂工程总公司
换热器QC小组
浮头式换热器试压胎具改进

22
四川石油天然气建设工程有限责任公司
重庆分公司安全QC小组
提高施工班组工作安全分析
执行合格率

23
中石油东北炼化工程有限公司吉林兴
油电气仪表分公司
电气调试QC小组
解决电容器投入组数与保护
天然气管线超生检测的优化
二等
50
长庆石油勘探局油田建设工程公司
榆林项目部QC小组
榆林储气库注米试验地面工 程X射线检测底片质量控制
二等
51
中国天然气第一建设公司石化设备厂
Solidworks软件应用QC小

利用Solidworks软件提高
冲压胎具制作效率及质量
二等
52
中国天然气第一建设公司西气东输一
二等
中国石油天然气第一建设公司石化设
备厂
镍基合金管道焊接QC小组
确保镍基合金异种金属堆焊
质量

18
中国石油天然气管道局第三工程分公
司南昌-上海支干线项目部
穿越QC小组
卵石地质高速公路穿越施工
方法研究

19
中国石油天然气管道局第一工程分公司
设备租赁中心QC小组
改造焊接车驻车制动系统

20
辽河石油勘探局油田建设工程二公司
河北石油职业技术学院职业技能实训
(鉴定)中心
管工精品培训QC小组
提高管工中级工职业技能鉴
定通过率

序号
单位名称

QC成果-提高隧道二次衬砌防水效果

QC成果-提高隧道二次衬砌防水效果

现场检查二次衬砌防水材料安装时 ,施工人员为省事,没有按照技术
现场 调查
要求按照防水材料。

曾新 平
3
施工人员及班组长技术水平 较差
技术人员已按照设计图纸对班组长 进行防水材料安装的技术交底,能 熟练掌握防水施工工艺。
现场 调查

曾新 平
现场检查砼骨料质量较差,骨料不
4

砼的骨料质量较差,导致砼 的防渗质量不达标
表4 活动后检查表
位置 K0+370~KO+440 K1+040~K1+140 K1+200~K1+260 K1+997~K2+045 制表:曾新平
面积(㎡) 700 1000 600 480
渗水点(个) 6 9 5 4
渗水点比例
设计值
12.24%
每100㎡不超 过7个
12.85%
每100㎡不超 过7个
环境
制图:曾新平
图1 因果分析图
制表日期:2015-4-30
七、要因确认
表3 要因确认表
序 号
影响因素
确认方法
确认 是否 确认 情况 要因 人员
1

防水施工工艺繁琐,施工人 员不够熟练
施工人员为5年以上二次衬砌施工 队伍,人员都进行技术交底及教育 ,班组技术技能较高。
现场 调查

曾新 平
2

施工人员存在懒惰心理,防 水材料安装时责任心不强
和漏泥砂;任意100㎡防水面积上的漏点或湿渍点数不超过7处,单个漏水点的最大漏水量不 得大于2.5L/d,单个湿渍最大面积不得大于0.3㎡。
QC小组通过对现状调查结果统计,结合小组成员的工作能力制定目标:在郑坑下隧道任 意100㎡防水面积上的漏点或湿渍点数不超过2处,单个湿渍最大面积不得大于0.2㎡。

隧道二衬质量控制QC成果

隧道二衬质量控制QC成果

对未来工作的展望
持续改进
我们将继续致力于隧道二衬质量 的持续改进工作。通过不断优化 质量控制流程和方法,提高工程
质量的稳定性和可靠性。
技术创新
我们将积极探索和应用新的质量 控制技术和方法,以提高工作效 率和准确性。同时,加强团队成 员的培训和学习,提升整体技术
水平。
拓展应用领域
在确保隧道二衬质量的基础上, 我们将逐步拓展质量控制的应用 领域,将其应用于其他工程项目 中,为公司的业务发展做出更大
小组的成立得到了公司领导的支 持和相关部门的配合,具有广泛 的代表性。
小组人员构成
小组成员包括隧道工程师、质检员、 施工员和技术员等,共计10人。
小组中具有丰富经验的专家担任组长, 负责制定和监督执行质量标准。
小组活动开展情况
01
小组成员分工明确,责任到人,确保各项质量控制措施得到有 效执行。
02
提高了施工效率
实施 QC 质量控制措施后,施工 过程更加规范和高效,缩短了工 期,降低了施工成本。
增加了工程附加值
优质的质量提升了工程的价值和 附加值,为企业在市场竞争中赢 得了更多机会。
社会效益提升情况
提高了公众出行安全
隧道二衬质量的提升,增强了隧道结构的安全性能,为公众提供 了更加安全的出行环境。
质量问题的危害性评估
影响隧道结构的耐久性和安全性,可能引发渗漏、裂缝等病害。 影响隧道的使用功能和外观质量,降低隧道的使用寿命和安全性。 对施工单位的声誉和经济效益产生负面影响,可能需要进行返工和维修。
03
QC 活动实施过程
确定目标
1 3
目标明确
确定隧道二衬质量控制的预期目标,如减少衬砌混凝土裂缝 、提高衬砌厚度合格率等。

施工缝防水质量控制QC成果

施工缝防水质量控制QC成果

开展QC活动控制施工缝防水质量小组名称:施工缝防水质量控制小组发表人:###发表时间:#####年##月#####集团有限公司第#公司##项目部目录一、工程现状 (1)二、小组概况 (1)三、选题理由 (2)四、活动目标 (3)五、可行性分析 (3)六、QC小组活动情况 (5)6.1第一次PDCA循环 (5)(1)活动时间 (5)(2)计划目标 (5)(3)现状调查 (5)(4)因果分析及要因确认 (6)(5)制定对策 (7)(6)措施的实施 (9)(7)效果检查 (10)6.2第二次PDCA循环 (10)(1)活动时间 (10)(2)计划目标 (10)(3)因果分析及主要因素 (10)(4)制定对策 (11)(5)实施过程 (12)(6)效果复查 (12)七、活动总效果 (13)八、巩固措施及下一步打算 (15)8.1巩固措施 (15)8.2下一步打算 (15)开展QC活动控制施工缝防水质量一、工程现状##4标于2009年9月开工,至现在已进入隧道主体结构施工中。

本标段范围为东城南至寮步区间GDK19+780~GDK25+080段矿山法区间隧道主体结构,位于东莞市东城南区及寮步镇,全段为矿山法区间隧道。

本段区间隧道自GDK19+780沿东北方向依次下穿光明二路、八一路,至GDK20+700附近,线路逐渐转向东,穿越一残丘后于GDK21+500附近开始向东下穿东莞高尔夫球场、环城东路,并于GDK22+500附近进入山体、下穿莞深高速、上屯村居民房、厂房及黄沙河,止于黄沙河东侧GDK25+080处,所在地区属冲积平原、剥蚀丘陵及低山丘陵,本表段地表水水量丰富,居民区局部地段基岩裂隙可能与地表水连通,通过地表水补给,基岩裂隙水量丰富;黄沙河勘测期间水量随季节变化明显,河床的底部砂层与该区段砂层连通,雨季河水对地下水进行补给显著,标段内地下水水文地质条件受当地气候、地貌、岩性、地质构造及人类活动等因素的影响,根据地下水埋藏条件可简单划分为孔隙水、基岩裂隙水。

地下室防水施工质量控制_QC成果报告

地下室防水施工质量控制_QC成果报告一、引言二、控制措施1.施工前准备:在施工前,对地下室进行全面勘察并编制详细的设计方案。

确保施工材料符合相关标准,并组织专业技术人员进行培训,提高施工人员的技术水平。

2.施工过程管理:a.防水材料的质量控制:要求施工单位提供符合标准要求的防水材料,并对材料进行质量检验。

对于主要材料,可以委托第三方机构进行抽样检测,确保质量合格。

b.施工现场的质量控制:对施工队伍进行管理,确保施工人员具备必要的技术资质。

在施工现场,应设置监测点,并对施工过程进行实时监控。

如发现施工不规范现象,要及时进行整改。

3.质量检验与验收:在施工结束后,对地下室防水施工进行质量检验与验收。

通过抽样检测、现场测试等方式,确保施工质量达到设计要求。

如发现质量问题,要及时进行整改。

三、QC工作成果总结通过上述控制措施的实施,取得了以下成果:1.施工材料质量得到有效控制,均符合相关标准要求。

2.施工过程中,没有发生严重的质量事故和施工事故,确保了工程的安全。

3.施工队伍具备较高的技术水平,施工质量得到有效保障。

4.质量检验与验收结果表明,施工质量基本符合设计要求。

四、改进意见基于上述工作成果,针对地下室防水施工质量,提出以下改进意见:1.加强施工前的准备工作,勘察与设计方案编制应更加详尽,确保施工过程中的问题预警及时有效。

2.强化施工过程中的质量控制,从施工材料的进场检验开始,到施工现场的实时监控,确保施工质量全程控制。

3.加强施工队伍管理,定期进行技术培训和考核,提高施工人员的技术水平。

4.对施工质量检验进行全面检视,发现质量问题要及时整改,确保施工质量符合设计要求。

五、结论通过地下室防水施工质量控制(QC)工作的实施,施工质量得到有效控制,工程安全性得到保障。

在今后的施工过程中,应加强施工前准备工作,强化施工过程中的质量控制,加强施工队伍管理,对施工质量检验进行全面检视。

通过不断的改进,提高地下室防水施工质量,确保建筑工程的安全和持久性。

隧道防排水安装施工质量控制QC成果概述(PPT 30页)

5、防水板未紧贴初支面,没有预留富余量。主要原因 是悬挂点不足,或是悬挂过程中有挂点掉落。
6、中埋式止水带破损严重。原因是挖机在仰拱开挖过 程中操作水平较差,常将中埋式止水带挖断或是划破。
7、止水带安装不平顺。主要原因有:施工方法不对; 工人施作责任心不强或是经验不足;管理监督不到位。
8、打孔波纹透水盲管埋设坡度不符合排水要求,土工 布包裹不严。主要原因有:施工方法不对;工人施作责任 心不强或是经验不足;管理监督不到位。
对策措施表
序 号
要因
对策
目标
措施
责任人 地点 完成时间
(1):加强现场作业整改力度,对
不合格或不符合作业标准的施工内
务 必 是 容,严格要求现场作业工人进行整
1
作业工 人责任 心不强
加强现 场作业工 人的质量 意识。
工 人 能 够 改,使工人在改正作业错误的同时
将 准
作 理
业 念
标 贯
认识到施作标准和要求。 (2): 反复对现场作业工人进行交底和培
王俊
彻 到 作 业 训,交底内容可以详细到作业工人
之中。 的每个作业细节。(3):对现场技
术人员严格要求,严格把关,重视
验收和检验工作。
现场
2013.12.2~ 2013.12.9
接上表
序号 要因 对策 目标
措施
责任人 地点 完成时间
(1):用测量仪器对初支面进行测 量,对超挖部分进行补喷,对欠挖 部分进行凿除。 (2):人工仔细 加强防排 确保初支 排查围岩面的情况,对于基面外漏
中交二航局西成客专清凉山隧道隧道起讫里程为DgK56+156~ DgK68+709,全长12553m。隧道为双线隧道。铁路设计为客运专线 时速250km/h,采用电力牵引,轨道采用双块式无砟轨道,全隧采用 复合式衬砌。一工区管段内负责清凉山隧道进口及1#斜井施工,本 次二衬砼外观质量课题活动地点定于清凉山隧道进口工点。该工点 施工段落起讫里程为DgK56+156-DgK58+591,施工长度2435m,其 中Ⅲ级围岩1280米,Ⅳ级围岩710米,Ⅴ级围岩445米。

隧道施工QC成果

XX高速公路工程咨询有限公司—XXXXXXXXXX驻地办QC小组
提高隧道二衬钢筋保护层合格率
QC小组课题:提高隧道二衬钢筋保护层合格率 QC小组单位:XXXXXXXXX驻地办QC小组
QC活动时间:2019年3月—2019年10月
目录
01.小组概况 02.课题选择
XX高速公路工程咨询有限公司—XXXXXXXXXX驻地办QC小组
不合格点数
91
44
102
72
24
70
合格率
65%
63.3%
60.8%
60%
60%
61.1%
不合格率
35%
36.7%
39.2%
40%
40%
38.9%
平均合格率
61.9%
平均不合格率
38.1%
制表:XXX
制表时间:2019 年4 月 8 日
03.现状调查
XX高速公路工程咨询有限公司—XXXXXXXXXX驻地办QC小组
QC小组对钢筋保护层厚度缺陷进一步调查,汇总 表见表3-2
表3-2 二衬钢筋保护层厚度缺陷统计表
2018年10月 2018年11月 2018年12月
2019年1月
2019年2月
2019年3月
不合格点数
91
44
102
72
24
70
保护层偏大数
72
35
81
63
21
64
保护层偏小数
19
9
19
9
3
6
偏大率
79.1%
序号
末端原因
1
教育培训不到位
2
台车模板变形
3
砼浇筑中台车移位

[QC]提高隧道二次衬砌防水效果 [详细]

提高隧道二次衬砌防水效果单位:核工业井巷建设公司小组名称: 核工业井巷建设公司金丽温项目部QC小组注册编号:ZL-20XX015一、工程概况郑坑下隧道全长2183m,隧道穿越主要基岩地层为侏罗系上统磨石山群西山头组的熔结凝灰岩,洞口段穿越土层主要为第四系残坡积粉质粘土含碎石,岩石破碎,中间穿越四个大型富水区及多个小型富水区,岩层含水量较多,开挖时滴水、渗水较严重。

隧道二次衬砌设计:Ⅱ级围岩不需要衬砌;Ⅲ级围岩采用C25素砼,厚度为20XXm;Ⅳ级围岩采用C30钢筋砼,厚度20XXm;Ⅴ级围岩采用C30钢筋砼,厚度250mm;Ⅵ级围岩采用C30钢筋砼,厚度300mm。

本QC是以郑坑下隧道为研究课题,为以后水下穿越隧道上皮山隧道二次衬砌防水积累经验。

二、小组概况表1 小组概况表17三、选题理由1、通过此次QC小组活动,提高滴水段混凝土质量,为以后水下穿越隧道二次衬砌防水工艺积累经验。

2、减少后期渗水处理工作量,节约成本,创造较大经济效益和社会效益,给业主提供优质产品,提升“核工井巷”品牌。

3、此次QC小组活动,能培养一批高素质、技术型、专业型的骨干队伍。

四、现状调查郑坑下隧道桩号K0+370~K0+440、K0+770~K1+1590、K1+997~K2+045三段渗水较大,初期支护后还存在滴水等现象。

隧道二次衬砌采用从中间桩号K0+963向进出洞口两套模板进行浇筑。

在浇筑后检查发现,郑坑下隧道K0+860~ K0+840、K1+010~K1+030段每100㎡漏水点或湿渍点数平均为10个。

大于设计防水要求。

混凝土表面出现渗水白色结晶体,对混凝土的外观质量产生很大影响。

见下表3:表2 现状调查表五、设定目标根据《地下工程防水技术规范》,本隧道防水等级为三级标准:有少量漏水点,不得有限流和漏泥砂;任意100㎡防水面积上的漏点或湿渍点数不超过7处,单个漏水点的最大漏水量不得大于2.5L/d,单个湿渍最大面积不得大于0.3㎡。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
