旋挖钻孔灌注桩专项施工方案.

合集下载

旋挖钻孔灌注桩施工方案

旋挖钻孔灌注桩施工方案

旋挖钻孔灌注桩施工方案一、工程概述旋挖钻孔灌注桩是一种常见的钢筋混凝土桩基施工方法,广泛应用于建筑、桥梁、港口等工程中。

本施工方案主要介绍了旋挖钻孔灌注桩的施工过程及要点。

二、施工准备1. 设备准备根据工程要求,配备旋挖钻机、水泥搅拌站、输送泵等必要设备,确保施工的顺利进行。

2. 施工人员配备经验丰富的钻孔工、灌浆工、设备操作工和安全监护人员,确保施工安全可靠。

三、施工过程1. 地面平整在施工现场进行地面平整工作,确保钻孔机具及相关设备的稳定性和操作空间。

2. 钻孔设置按照设计要求,在地面上进行桩位标定,采用控制钻孔方式确定钻孔的位置和孔径,完成预钻设备的设置。

3. 钻孔施工由操作人员操作旋挖钻机进行钻孔作业,掌握钻孔机的下压力和转速,保持正常的钻孔速度和质量。

a) 钻孔进场钻孔机进场后,校准各项参数并进行试钻,确保钻孔机的正常运行。

b) 钻孔过程根据设计要求,操作员逐孔完成钻孔工作,控制钻孔的深度和倾斜度,确保孔洞的垂直度和水平度。

c) 钻孔完成钻孔达到预定深度后,进行孔口清理,确保孔洞内无杂物影响灌注桩的质量。

4. 灌浆处理钻孔完成后,立即进行灌浆处理,保持孔洞不被土层塌方。

灌浆材料的选用应符合设计要求,并按照配比比例准确搅拌,确保灌浆的均匀性和流动性。

同时,要注意控制灌浆的速度和时间,使灌注桩获得满意的密实效果。

5. 钢筋布置按设计要求,在灌浆后的合适时间内,进行钢筋的布置工作。

确保钢筋的规格、数量符合设计要求,并采取防锈处理措施,确保钢筋在浇筑过程中的质量。

6. 混凝土浇筑在灌浆和钢筋布置后,及时进行混凝土浇筑工作。

在浇筑前,要检查孔洞内的灌浆情况并确保其充分凝固。

a) 浇筑工艺根据施工要求,选择合适的混凝土浇筑方法,确保混凝土能够充分填满孔洞。

b) 浇筑质量控制控制浇筑速度和振捣时间,确保混凝土的质量和均匀度。

7. 后续处理混凝土浇筑完成后,根据施工要求进行震实处理或进行降温保护,确保桩体的结构稳定和耐久性。

旋挖钻孔灌注桩施工方案

旋挖钻孔灌注桩施工方案

旋挖钻孔灌注桩施工方案一、引言旋挖钻孔灌注桩是一种广泛应用于基础工程建设的桩基础,其具有承载力强、施工速度快、成本低廉和施工难度小等优点。

本文将详细介绍旋挖钻孔灌注桩的施工方案。

二、施工准备1. 地基勘察:在施工前要进行地基勘察,确定地基的土层性质和地下水位等信息。

2. 设计方案:依据地基勘察结果确定合适的桩径、桩长、桩间距和灌注混凝土的配合比等参数,制定施工方案。

3. 现场布置:根据设计方案布置钻孔位置、安装钻杆、调整挖掘机位置等。

4. 设备检查:检查各种机械设备如挖掘机、钻杆等是否正常运转。

三、施工步骤1. 钻孔1.1 确定孔径大小:根据设计要求选择合适的钻孔直径,对于大口径钻孔,一般采用反循环钻进法辅助钻孔。

1.2 钻孔过程中需注意:要检查钻杆轴线是否垂直,钻孔进度是否正常,如遇地层不稳定、孔内塌方等情况,需采取相应的钻孔方式进行处理。

1.3 钻孔深度:钻孔深度必须达到设计要求的孔深,同时在孔底处需进行清洗,去除孔底杂物和泥沙,保证灌注混凝土材料无污染。

2. 灌注混凝土2.1 配合比:根据设计要求选择合适的混凝土配合比,混凝土的强度等级应不低于C20。

2.2 搅拌:将混凝土原材料按一定比例放入搅拌罐中,在搅拌过程中逐渐加入水,并搅拌至混凝土均匀。

2.3 灌注:在钻孔灌注口处设置搅拌机,将预制的混凝土泵送入钻孔内。

2.4 充填:灌注至孔顶高出地面50cm左右时,停止灌注,采用人工或机械方式将混凝土料头充填至孔口平整,为控制灌注孔压力和混凝土裂缝,宜采用慢速卸料。

2.5 垂直度:在灌注混凝土的过程中,应严格控制桩身的垂直度误差,不得超过1/500。

四、施工安全措施1. 施工前应制定详细的安全计划,并按照计划进行。

2. 施工现场应设置标志牌和隔离带,并制定施工区域管制措施。

3. 施工过程中,必须保持操作区域内的清洁和整洁,根据实际情况定期清理钻孔和施工场地杂物。

4. 操作人员必须熟悉操作规程和安全操作规范,遵守操作要求。

旋挖钻孔灌注桩施工方案

旋挖钻孔灌注桩施工方案

旋挖钻孔灌注桩施工方案【一】旋挖钻孔灌注桩施工方案一、工程概况及目标本工程位于某地区,施工范围为xx平方米,地势平整,土质为xxx级岩层。

本施工方案旨在实现xx目标,确保施工安全、质量和进度。

二、施工准备1.调查阶段:(1)地质勘察分析:详细描述地层情况、地下水位、土体力学参数等。

(2)场地测量:测量场地平整度、周边建造物与障碍物位置等。

2.设计阶段:(1)根据调查结果设计桩基参数:包括桩径、桩长、桩间距等。

(2)确定桩机型号和数量:根据桩基参数选择合适的旋挖钻孔机。

(3)制定桩机布置图和施工平面图:标明钻孔位置、施工道路、堆场等。

三、施工工艺1.进场准备:(1)搭建工地围挡:确保施工现场安全。

(2)安装施工道路标识牌:指示施工路线,确保交通秩序。

2.桩孔钻探:(1)布置钻机:按照设计要求布置旋挖钻孔机。

(2)开展钻孔作业:根据桩基参数进行钻孔,及时记录孔深、孔径等。

3.清孔及灌注:(1)清孔作业:清除孔内积水、杂物等。

(2)灌注作业:根据设计要求进行混凝土灌注,确保充实密实。

4.拔桩及验收:(1)拔除孔内钢筋、套管等辅助设备。

(2)进行桩身质量检查:包括外观质量、孔底回弹等。

(3)完成验收并记录。

四、安全措施1.施工人员:配备合格的工程技术人员和操作工。

2.设备安全:检查设备完好性,确保正常运行。

3.临边作业:设立安全警示标志,确保作业人员安全。

4.电力安全:自由支配的电缆应能承受额定电流,铺设前应检查电缆纵向弯曲、压扁、破损等情况,确保安全。

【附件】1.调查报告:xx地质勘察报告、平面图。

2.设计图纸:桩基设计图、施工平面图。

3.施工记录表:孔深、孔径记录表、桩身质量检查记录表。

【法律名词及注释】1.施工安全法:确保施工过程中的安全。

2.国家标准:xxxx3.施工许可证:进行相关施工操作的合法凭证。

4.施工合同:明确双方权利和义务的合同文件。

【二】旋挖钻孔灌注桩施工方案一、工程概况及目标本工程位于某地区,施工范围为xx平方米,地势平整,土质为xxx级岩层。

旋挖钻孔灌注桩专项施工方案(1)

旋挖钻孔灌注桩专项施工方案(1)

旋挖钻孔灌注桩专项施工方案(1)一、施工概况1.1 项目背景本工程为某某项目,位于某某地区,涉及某某类型建筑的基础工程施工。

1.2 工程目标本次施工旨在完成旋挖钻孔灌注桩的施工任务,确保施工质量和工程进度。

1.3 施工单位施工单位为某某公司,具有丰富的施工经验和专业施工团队。

二、施工准备2.1 前期准备1.制定施工计划,明确施工步骤和时间节点;2.调集施工人员和设备,确保施工的顺利进行;3.检查施工现场,确保施工安全和环境符合要求。

2.2 施工材料1.钻孔设备及配件;2.砼搅拌机、输送泵等设备;3.砂石、水泥等原材料。

三、施工流程3.1 钻孔施工1.根据设计要求设置钻孔位置和孔径;2.使用旋挖钻机进行钻孔作业;3.清理孔内杂物,检查孔壁质量。

3.2 灌注桩施工1.设置钻孔内模板,并进行固定;2.制备混凝土材料,通过输送泵灌注至孔中;3.振捣混凝土,确保桩体质量。

3.3 后续工作1.完成桩顶标高和水平校验;2.设置桩顶标志,待混凝土强度达到要求后拆除钻孔模板。

四、施工要点4.1 安全施工1.施工过程中严格遵守施工安全规范;2.钻孔和灌注过程中保持一定的通风和照明。

4.2 质量控制1.钻孔质量检验,确保孔径和垂直度符合要求;2.灌注桩质量验收,确保混凝土强度和密实度达标。

4.3 环境保护1.施工现场保持整洁,减少扬尘和噪音污染;2.合理利用水资源,避免污染环境。

五、施工总结5.1 优势1.旋挖钻孔灌注桩施工效率高;2.施工操作简便,适用于不同复杂地质条件。

5.2 不足1.桩体质量易受地层影响,需要严格控制施工参数;2.钻孔设备维护成本较高。

5.3 展望1.不断提升施工技术,提高效率和桩体质量;2.加强与设计单位和监理单位的沟通合作,确保工程顺利完成。

以上为旋挖钻孔灌注桩专项施工方案的详细内容,希望本施工方案能够为本次工程的顺利进行提供有效指导和参考。

旋挖钻孔灌注桩专项施工方案

旋挖钻孔灌注桩专项施工方案

旋挖钻孔灌注桩专项施工方案一、项目概述本方案旨在提供旋挖钻孔灌注桩专项施工方案。

旋挖钻孔灌注桩是一种常用的桩基施工方法,用于增加土体承载力及抗侧力。

本施工方案包括施工前准备、施工工艺、施工步骤、质量控制及安全措施等内容。

二、施工前准备2.1方案编制施工前需进行方案编制,明确施工目标、工期、人力需求、机械设备及材料准备等。

2.2施工图纸审核施工前需对相关施工图纸进行审核,确保施工图纸与实际需求一致。

三、施工工艺3.1桩基布置根据设计要求,确定桩基布置方案。

桩基布置需考虑桩间距、桩径、桩深度等因素,以保证工程的稳定性和安全性。

3.2钻孔施工3.2.1机械设备准备选用适当的旋挖钻机进行施工,确保机械设备的性能符合工程需求。

3.2.2钻孔操作根据设计要求,进行钻孔操作。

钻孔时需注意操作规范,确保钻孔直径、深度符合要求。

3.3灌注施工3.3.1材料准备准备所需的水泥、砂浆、砾石等灌注材料,并按照设计比例进行调配。

3.3.2灌注操作将调配好的灌注材料通过泵送设备灌注至钻孔中,确保灌注均匀、紧密,防止产生空隙。

四、施工步骤1.施工前准备:方案编制、施工图纸审核。

2.桩基布置:根据设计要求确定桩基布置方案。

3.钻孔施工:机械设备准备、钻孔操作。

4.灌注施工:材料准备、灌注操作。

5.完工验收:对施工质量进行检查,确保符合设计要求。

五、质量控制5.1施工质量检查在施工过程中,定期对施工质量进行检查,及时发现和纠正问题,确保施工质量符合要求。

5.2质量记录施工过程中需做好质量记录,包括施工日志、试验数据等,以备后期查阅和分析。

六、安全措施6.1施工人员安全施工过程中,施工人员需穿戴符合安全要求的工作服和安全防护用品,做好自己的安全防护工作。

6.2机械设备安全施工前需对机械设备进行检查和维护,确保设备的安全性能符合要求。

6.3现场安全管理对施工现场进行划分和标识,设置警示标志和安全警戒线,控制施工现场的人员进出,并做好安全巡查工作。

旋挖钻孔灌注桩施工方案

旋挖钻孔灌注桩施工方案

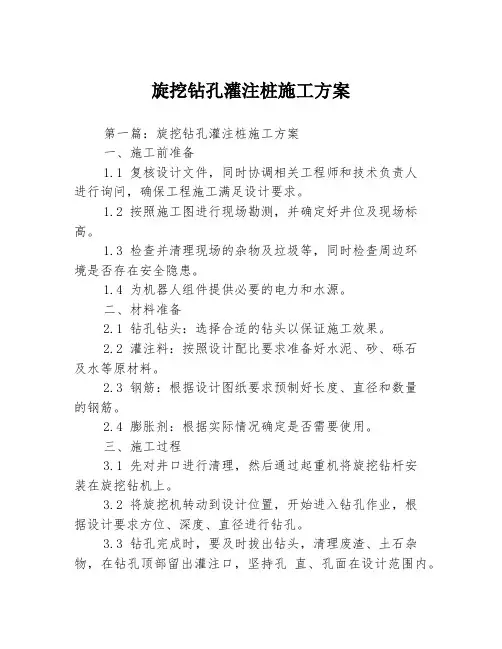

旋挖钻孔灌注桩施工方案第一篇:旋挖钻孔灌注桩施工方案一、施工前准备1.1 复核设计文件,同时协调相关工程师和技术负责人进行询问,确保工程施工满足设计要求。

1.2 按照施工图进行现场勘测,并确定好井位及现场标高。

1.3 检查并清理现场的杂物及垃圾等,同时检查周边环境是否存在安全隐患。

1.4 为机器人组件提供必要的电力和水源。

二、材料准备2.1 钻孔钻头:选择合适的钻头以保证施工效果。

2.2 灌注料:按照设计配比要求准备好水泥、砂、砾石及水等原材料。

2.3 钢筋:根据设计图纸要求预制好长度、直径和数量的钢筋。

2.4 膨胀剂:根据实际情况确定是否需要使用。

三、施工过程3.1 先对井口进行清理,然后通过起重机将旋挖钻杆安装在旋挖钻机上。

3.2 将旋挖机转动到设计位置,开始进入钻孔作业,根据设计要求方位、深度、直径进行钻孔。

3.3 钻孔完成时,要及时拔出钻头,清理废渣、土石杂物,在钻孔顶部留出灌注口,坚持孔直、孔面在设计范围内。

3.4 按照设计要求放入钢筋,钢筋外露5~10cm。

3.5 灌注前检查,确认井孔內和钢筋有效保护,同时准确计算出灌注料的用量,灌注料的配比也必须正确。

3.6 开始灌注工作,中途加浆,灌注过程中使用振动棒加强填充。

3.7 灌注结束后,要等待灌注料充分硬化,然后将旋挖钻机上的钻杆拆卸出来。

3.8 对于接下来的施工作业,如需要重新定位,要给井口加盖板。

四、安全措施4.1 施工现场要设立围栏,确保作业安全。

4.2 在施工钻孔期间,要做好风险评估,并采取必要措施,如扣锁或加固井壁、采石、搜索爆破及防雷等。

4.3 在施工过程中,严格遵守安全操作规程,要求施工队员必须佩戴安全帽、安全带等防护装备,严禁乱开车、乱跑。

以上即旋挖钻孔灌注桩施工的相关要点,施工过程中一定要注意安全工作。

旋挖钻孔灌注桩施工方案(3篇)

旋挖钻孔灌注桩施工方案(3篇)

第1篇一、工程概况本工程位于XX市XX区,主要建筑物为住宅楼、商业楼等。

基础形式采用旋挖钻孔灌注桩基础,桩径为Φ600mm,桩长为18m。

工程总桩数为120根,单桩设计承载力为800kN。

二、施工准备1. 人员准备- 组织施工队伍,包括项目经理、技术负责人、施工员、安全员、质量员等。

- 对施工人员进行技术交底和安全教育,确保施工安全。

2. 材料准备- 桩基材料:水泥、砂、石子、钢筋等,需符合设计要求和国家标准。

- 施工设备:旋挖钻机、混凝土搅拌运输车、混凝土泵车、钢筋笼制作设备等。

3. 施工机械准备- 旋挖钻机:用于钻孔,需满足钻孔直径和深度要求。

- 混凝土搅拌运输车:用于运输混凝土。

- 混凝土泵车:用于混凝土浇筑。

- 钢筋笼制作设备:用于制作钢筋笼。

4. 场地准备- 清理施工场地,平整地面,确保施工顺利进行。

- 设置施工围挡,确保施工安全。

三、施工工艺1. 钻孔施工- 钻孔前,根据设计图纸和地质勘察报告,确定桩位和桩径。

- 使用旋挖钻机进行钻孔,钻孔过程中注意控制钻速和钻压。

- 钻孔过程中,定期检查孔深、孔径和垂直度,确保符合设计要求。

- 钻孔完成后,清除孔内岩屑,进行清孔。

2. 钢筋笼制作与安装- 根据设计图纸,制作钢筋笼,确保尺寸和形状符合要求。

- 钢筋笼制作完成后,将其吊装至孔口,确保位置准确。

- 钢筋笼安装完成后,进行接头检查,确保连接牢固。

3. 混凝土浇筑- 混凝土浇筑前,检查孔壁和钢筋笼,确保无杂物和缺陷。

- 使用混凝土搅拌运输车将混凝土运输至孔口。

- 使用混凝土泵车将混凝土泵送至孔内,确保混凝土密实。

- 浇筑过程中,进行混凝土浇筑高度和密实度检查,确保符合设计要求。

4. 成桩检测- 混凝土浇筑完成后,进行成桩检测,包括桩身完整性检测和单桩承载力检测。

- 桩身完整性检测采用声波透射法,单桩承载力检测采用静载荷试验法。

四、质量控制1. 材料质量控制- 严格控制材料质量,确保材料符合设计要求和国家标准。

旋挖钻孔灌注桩及后注浆专项施工方案..

旋挖钻孔灌注桩及后注浆专项施工方案..

旋挖钻孔灌注桩及后注浆专项施工方案一、工程背景旋挖钻孔灌注桩及后注浆是土木工程中常见的基础施工方法,能有效提高桩基的承载能力和抗侧移性能。

本文将介绍一套针对这一工法的专项施工方案,旨在保证工程质量、提高施工效率。

二、施工准备工作在进行旋挖钻孔灌注桩及后注浆施工前,需做好以下准备工作: - 完成土质勘察和设计方案编制; - 确定施工现场布置方案; - 调查地下管线等附属设施; - 确保施工人员安全用具齐全。

三、施工工艺流程1. 钻孔•使用旋挖钻机对桩位点进行钻孔,直径和深度按设计要求进行;•钻孔过程中需及时清理孔内泥浆,确保孔壁稳定。

2. 灌注混凝土•将预制好的钢筋笼放入钻孔中,注意保证笼体的正位;•采用搅拌车将混凝土送入孔内,同时使用振捣棒进行振捣,确保混凝土充实。

3. 后注浆•等待混凝土硬化后,进行后注浆工序;•选择合适的注浆材料,按设计要求注浆孔内,同时注意控制注浆量和压力。

四、质量控制为保证施工质量,需严格执行以下控制措施: - 确保钻孔直径和深度符合设计要求; - 钢筋笼的加工和安装需符合相关标准; - 混凝土配合比、强度等需要符合要求; - 后注浆材料质量和注浆工艺需符合规范。

五、安全注意事项在施工过程中,需要严格遵守相关安全规定,保障施工人员和设备的安全: - 搭设安全防护网和警示标识; - 严格执行安全操作规程,避免发生工伤事故; - 定期检查施工设备状态,确保安全可靠。

六、施工总结旋挖钻孔灌注桩及后注浆是一种有效的基础施工方法,通过严格的施工方案和质量控制,可以保证工程质量,提高桩基的承载能力。

在实际施工中,施工单位需严格执行工程规范和安全规定,确保施工过程顺利进行,工程顺利竣工。

以上是旋挖钻孔灌注桩及后注浆专项施工方案的具体内容,希望能够为相关工程的施工提供参考与指导。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
c、采用30米吊车进行吊装钢筋笼时,要高吊慢放垂直安装,不准钢筋斜插将孔壁泥土带入孔底形成沉渣。
d、钢 筋 笼 安 装 好后立即安 放 导 管,导 管 吊 脚 高度 控制在0.5~1.0m之间,不可将导管吊脚离孔底过高以免造成混凝土离析。
e、导管安装完成后立即灌砼,灌砼时上下活动导管,利用导管使桩体混凝土密实。
根据地勘报告提供的各土层及岩层的长度和强度及结合设计提供的试桩方案,我项目部建议1#试桩桩长为21.5m,极限承载力为7200KN,持力层为强风化⑥-2层;4#试桩桩长为23.5m,极限承载力为7200KN,持力层为强风化⑥-2层;5#试桩桩长为27m,极限承载力为7200KN,持力层为强风化⑥-1层;混凝土强度等级:桩为C35;桩纵向钢筋采用8根直径Φ14;螺旋箍采用直径Φ8、间距250mm,加密段长度为3500mm间距100mm;每2000mm设置一道Φ14加劲箍;纵向钢筋采用单面焊接,焊接长度不小于10d,箍筋与纵筋交接处焊牢.桩身钢筋混凝土保护层厚度为50mm。
A、钻(挖)干成孔技术要求:
a、钻孔时,对每各土质土样请地勘、设计、代建、建设、监理、施工等单位的代表对土样进行确定。
b、当钻孔达到设计标高和持力层岩层时,桩机的钻速相比减慢,对于进入持入屋判断有三种方式,1.钻进速度.进入持力层时如持力层强度高时,机械进尺较慢并有摇摆感。2.根据地勘报告和实测标高测量钻孔深度确定.3由地勘单位及时对钻孔跟踪判断.同时将钻出的土样与地勘报告提供的土样比对,经地勘、设计、代建、建设、监理、施工等单位的代表按地勘报告和设计试桩方案进行验收,被确认终孔后,方可停止钻进。必须改用双底单开锥形斗清渣钻具将孔底钻渣取出桩底以保证孔底沉渣符合设计要求。
4.6清 孔
旋挖钻机设计桩型分为多种,但都是双底双开锥形斗。顺时针时为钻进,逆时针为底盖关闭提钻,根据钻头原理厂家设计双底单开锥形斗为清孔钻头,在单开底部焊接一斜板在钻头放置终孔深度时,顺时针旋转沉渣进入清空钻头内,逆时针旋转时底盖关闭沉渣进入清孔钻头内。清孔完毕,具体施工步骤如下:
1、清水施工时,将钥匙开关打到电源档,旋挖钻机的显示器显示旋挖钻机标记画面,按任意键进入工作画面。先进行选挖钻机的钻桅起立桅及调垂,即首先将旋挖钻机移到钻孔作业所在位置,旋挖钻机的显示器显示桅杆工作画面。从桅杆工作画面中可实时观察到桅杆的X轴、Y轴方向的偏移.操作旋挖钻机的电气手柄将桅杆从运输状态位置起升到工作状态位置,在此过程中,旋挖钻机的控制器通过采集电气手柄及倾角传感器信号,通过数学运算,输出信号驱动液压油缸的比例阀实现闭环起立桅控制。实现桅杆平稳同步起立桅。同时采集限位开关信号,对起立桅过程中钻桅左右倾斜角度进行保护。在钻孔作业之前需要对桅杆进行定位设置,一般情况下,做直孔作业,所以需要对桅杆进行调垂。调垂可以分为手动调垂、自动调垂两种方式。在桅杆相对零位±5°范围内才可以通过显示器的自动调垂按钮进行自动调垂作业;而桅杆超出相对零位±5°范围时,只能通过显示器上的点动按钮或左操作箱上的电气手柄进行手动调垂工作。在调垂的过程中,操作人员可通过显示器的桅杆工作界面实时监测桅杆的位置状态,使桅杆最终达到作业成孔的设定位置。
3、《建筑地基处理技术规范》(JGJ79-2012)
4、《岩土》(GBJ50007-2011)
6、《工业建筑防腐蚀设计规范》GB50046-2008
7、《建筑桩基技术规范》(JGJ94-2008)
8、《混凝土结构工程施工质量验收规范》(GB50204-2015)
2、清水施工钻孔时通过显示器按钮直接进入主工作界面,然后进行钻孔作业.钻孔时先将钻斗着地,通过显示器上的清零按钮进行清零操作,记录钻机钻头的原始位置,此时,显示器显示钻孔的当前位置的条形和数字,操作人员可通过显示器监测钻孔的实际工作位置、每次进尺位置及孔深位置,从而操作钻孔作业.在作业工程中,操作人员可通过主界面的三个虚拟仪表的显示一动力头压力,加压压力、主卷压力,实时监测液压系统的工作状态.开孔时,以钻斗自重并加压作为钻进动力,一次进尺短条形柱显示当前钻头的钻孔深度,长条形柱动态显示钻头的远东位置,孔深的数字显示此孔的总深度.当钻斗被挤压充满钻渣后,将其提出地表,倒渣后完毕后,通过操作显示器上的自动回位对正按钮机器自动回到钻孔作业位置,或通过手动操作回旋操作手柄使机器手动回到钻孔作业位置.此工作状态可通过显示器的主界面中的回位标识进行监视.开孔后,以钻头自重并加压作为钻进动力.当钻头被挤压充满钻渣后,将其提出地表,同时观察监视并记录钻孔地质状况.
9、《建筑机械使用安全技术规程》(JGJ33-2012)
10、《钢筋焊接及验收规程》(JGJ18-2012)
11、现场具体情况
二、工程概况
本项目位于湾里区兴湾大道西侧、江西中医药大学南侧、江西警察学院北侧,试桩区域为瑞祥嘉苑高层区,试桩桩基类型为旋挖钻孔灌注桩基础,试桩桩径为700mm,根数为3根,试桩的目的是为高层区工程桩提供承载力设计依据。
4.5钻探成孔
根据岩土工程勘察报告钻探揭露,试桩场地内地层自上而下为:粉质粘土、全风化岩、强风化岩1、强风化岩2、中风化岩。场地内均为弱透水层,地下水仅在填土层含上层滞水。根据以上情况分析我们认为该场地适合干钻成孔工艺。
(1)干成孔钻(挖)成孔工艺流程:
放线定位→钻机对桩位→干钻旋挖成孔→至设计深度→验孔→合格→旋挖清理孔底沉渣→成孔检收合格→吊装钢筋笼→安装导管→灌混凝土→测定桩顶标高→拔出导管→清理场地。
三、工程地质概况
详见瑞祥嘉苑项目二期岩土工程勘察报告。
四、施工工艺
4.1工艺流程
4.2场地平整
原施工场地高低不平,为便于桩基混凝土的浇筑,对应试桩部位修筑临时便道,确保桩机的行走及成孔后混凝土的浇捣。
4.3桩位测量
依据设计桩位平面布置图及建立的现场测量控制网,放出桩位点并打入定位桩。
4.4钻机就位
旋挖钻机要求施工场地平整,为保持钻机的垂直度,通过控制器可使钻杆前俯1000mm,后仰600mm,左右摆800mm。在钻进过程中,如钻机倾斜率在0.3以内,可自行调节垂直度。
瑞祥嘉苑项目













编制:职务:项目技术负责人
审核:职务:项目经理
审批:职务:公司技术负责人
编制单位:江西建工第三建筑有限责任公司
2016年3月10日
旋挖钻孔灌注桩试桩施工方案
一、编制依据
1、设计提供的试桩桩基础工程施工图
2、《地基与基础工程施工及验收规范》(GB50202-2002)
