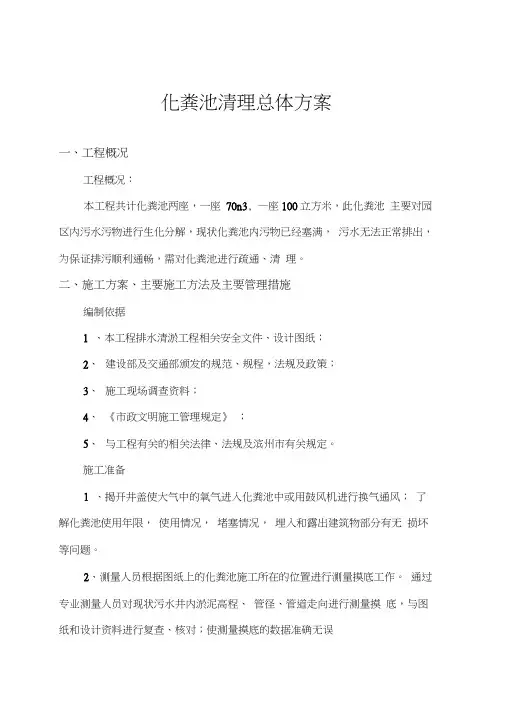

化粪池清理总体方案一、工程概况工程概况:本工程共计化粪池两座,一座70n3, —座100立方米,此化粪池主要对园区内污水污物进行生化分解,现状化粪池内污物已经塞满,污水无法正常排出,为保证排污顺利通畅,需对化粪池进行疏通、清理。

二、施工方案、主要施工方法及主要管理措施编制依据1 、本工程排水清淤工程相关安全文件、设计图纸;2、建设部及交通部颁发的规范、规程,法规及政策;3、施工现场调查资料;4、《市政文明施工管理规定》;5、与工程有关的相关法律、法规及滨州市有关规定。

施工准备1 、揭开井盖使大气中的氧气进入化粪池中或用鼓风机进行换气通风;了解化粪池使用年限,使用情况,堵塞情况,埋入和露出建筑物部分有无损坏等问题。

2、测量人员根据图纸上的化粪池施工所在的位置进行测量摸底工作。

通过专业测量人员对现状污水井内淤泥高程、管径、管道走向进行测量摸底,与图纸和设计资料进行复查、核对;使测量摸底的数据准确无误3、根据施工进度计划安排,施工前对施工机具已安排到位并且对机械设备做好了检查、维修和必要的保养工作,确保施工设备的正常使用。

4、抓好安全文明施工工作。

施工前已制作了大小围挡,订做了施工安全帽、工作服、安全条幅等安全施工用品。

5、施工期间成立安全文明施工队伍清扫泥浆、车辆沾带的泥土、围挡加固,保证市容及周围环境干净、保证做好交通组织宣传工作。

6、施工前,对现场管理人员、机械设备驾驶人员、现场施工人员进行专门组织技术培训、安全培训及施工技术交底,学习本工作范围内的相关知识,明确职责。

7、施工前检测井内有毒气体浓度。

8、施工前安排防化救生潜水人员,下井检查有无暗道,或者异常涌流、以及塌陷危险排水构筑物等威胁施工人员的各项因素,发现情况及时处理。

9、施工前配备足够数量的防毒面具、照明矿灯,救生绳具、氧气瓶、潜水衣等防护用品。

工期、质量及安全目标1、工期目标污水疏通工程计划接到招标单位开工通知即可开工至合同约定竣工之日完工,计划用时按招标人要求,提前两天。

化粪池清理方案

化粪池清理方案

化粪池清理方案化粪池清理是一项重要的卫生工作,对于保障环境卫生和人民身体健康具有至关重要的意义。

本文将提出一种高效、安全、环保的化粪池清理方案,以解决传统清理方式所面临的问题。

一、清理前准备工作在进行化粪池清理之前,需要进行以下准备工作:1. 安全措施:清理人员需配备防护设备,如手套、口罩、防护服等,确保个人安全。

2. 清理工具:准备必要的清理工具,如抽水泵、清粪机、清洗液等,以确保清理过程顺利进行。

3. 排污设施:准备合适的排污设施,以便在清理过程中妥善处理废水和其他废弃物。

二、清理过程1. 抽取污水:使用抽水泵将废物水抽出化粪池,并将其排入合适的排污设施中。

确保抽水泵的正常运行和充分排水。

2. 清洁化粪池:借助清粪机和清洗液,对化粪池进行彻底清洁。

通过高压水枪冲洗池壁及池底,将残留物清除,保持池内环境的卫生。

3. 检查和维修:在清洁化粪池的过程中,检查池体是否有破损或漏水的情况,并及时修复。

确保池体结构的完整性,以免造成继续使用时的问题。

4. 处理废物:将清洁后的废物进行分类处理,如沉积物可进行沉淀处理,废水可经过处理后排放。

三、清理后处理清理化粪池之后,还需要进行以下处理工作,以确保清理工作的完善:1. 消毒:在清理过程结束后,对化粪池进行消毒处理,以杀灭可能存在的细菌和病毒,确保清理后的池体达到卫生标准。

2. 检验和验收:清理工作完成后,对化粪池进行检验和验收。

确保池体内部清洁干净,没有残留物和异味,符合卫生标准。

3. 记录和报告:清理工作的记录和报告是必要的,以便事后的追溯和查证。

记录清理的时间、工作内容和使用的材料,报告池体的清理情况和发现的问题。

四、常规维护为了保持化粪池的清洁和正常使用,需要进行常规维护工作:1. 定期清理:根据化粪池的使用情况和存储量,制定定期清理计划,确保废物不积压,降低污染风险。

2. 检查维修:定期检查化粪池的结构和设备是否存在问题,及时进行维修和更换,以确保化粪池的正常运行。

化粪池清理总体方案

化粪池清理总体方案

化粪池清理总体方案一、清理前准备工作1.确定清理时间和计划,以便提前通知相关人员和安排工作。

2.检查化粪池周边环境,确保清理时安全且无干扰因素。

3.准备必要的清理工具和设备,包括抽泵设备、护目镜、手套、防护服、消毒剂等。

二、清理过程1.关闭化粪池入口和出口处的阀门,确保清理过程中不会有废水或污物倒流。

2.利用抽泵设备将污水泵出化粪池,并将泵出的污水送至合适的处理设施。

3.若化粪池内积聚有固体废物,采用适当的方式清理,如使用挖掘机或铲车进行清理。

4.定期检查化粪池内部排污管道和接口,以确保其畅通无阻。

5.清理完毕后,将废水通过合适的管道排放至污水处理设施,并进行必要的消毒处理。

6.检查化粪池是否有漏水或损坏情况,如有,及时进行修复或更换。

三、清理后处理1.清理结束后,对化粪池进行彻底清洗和消毒处理,确保无残留物和细菌。

2.检查并修复化粪池周边的防护设施,如栏杆、围栏等,防止不慎坠落或事故发生。

3.清理中产生的固体废物应当依法分类处理,如分类填埋或送往处理中心进行处理和回收。

4.做好相关记录,包括清理时间、清理人员、清理工具、清理过程中的问题和处理方法等,以备日后参考。

5.涉及环境污染排放的单位,应在清理后向相关环保部门报备,并配合相关检测和监管工作。

四、安全措施1.清理过程中,必须佩戴防护服、护目镜、手套等个人防护装备,确保工作人员的安全。

2.清理时严禁吸烟、使用明火或高温电器,以防止可燃气体引发事故。

3.清理过程中要小心操作,防止破坏化粪池或造成不必要的环境污染。

4.在清理现场设置警示标志,防止他人误入或发生意外。

5.工作结束后,对工作场所进行彻底清理,将废水、废物等进行分类和妥善处理。

总之,化粪池清理涉及多项工作和安全措施,必须严格按照规定的步骤进行,并采取适当的防护措施保证工作人员和环境安全。

相关单位和个人要加强对化粪池的定期清理和维护,以保持其正常运作和对环境的友好。

化粪池清理方案

化粪池清理方案

化粪池清理方案一、引言化粪池是用于储存和分解人类排泄物的设施,广泛应用于农村地区和一些没有污水处理设施的地方。

然而,由于长时间使用和不当管理,化粪池容易产生污泥和异味,给环境和居民的生活带来不便。

因此,合理清理化粪池是确保卫生环境的重要措施之一。

本文将介绍一个有效的化粪池清理方案,帮助解决化粪池清理难题。

二、化粪池清理方案的必要性1. 保持卫生环境:化粪池清理可以有效去除污泥和异味,减少细菌和病原体的滋生,保持周围环境的清洁和卫生。

2. 避免地下水污染:当化粪池堵塞或泄漏时,废水可能渗入地下水中,造成地下水污染,给周边环境和居民健康带来潜在风险。

3. 增强化粪池使用寿命:定期清理化粪池有助于延长其使用寿命,减少维修和更换成本。

三、化粪池清理方案的步骤1. 准备工作在进行化粪池清理前,需要做好以下准备工作:- 确保清理人员具备专业的化粪池清理知识和技能,并佩戴适当的防护用品,如手套、口罩和防护服等。

- 将周边区域划定为工作区域,防止他人的干扰。

- 关闭化粪池的入口和出口阀门,确保安全操作。

2. 抽排污液使用抽水机或真空吸尘车将化粪池内的污液抽出,确保化粪池内的液位降至合适的高度。

抽出的污液应妥善处理,避免造成二次污染。

3. 清理固体废物使用专业的化粪池清理设备或工具,将化粪池内的固体废物清理出来,并将其存放在密封的容器中,以方便后续处理。

清理过程中应避免将固体废物溅及周围环境和操作人员。

4. 清洗化粪池清洗化粪池可使用高压水枪或清洗车辆进行。

对于较小的化粪池,可以人工用水桶进行清洗。

清洗过程中,应注意不要将清洁剂和废水倒入地面或污水系统中,以免造成环境污染。

5. 巡查和修复清理化粪池后,应进行巡查,确保化粪池的密封性能良好,以防止废水泄漏或污染地下水。

如发现问题,及时进行修复或更换设备。

四、化粪池清理方案的注意事项1. 安全第一:清理化粪池是一项危险的工作,务必佩戴适当的防护用品,如手套、口罩、防护服和安全帽等,确保人员安全。

清掏施工化粪池方案

清掏施工化粪池方案

清掏施工化粪池方案一、方案背景化粪池是农村和部分城市地区常见的污水处理设施,用于收集人类排泄物和厨余垃圾,对环境和人体健康存在一定的危害。

因此,定期清掏施工化粪池,清除积存的污泥和排泄物成为必要的任务。

二、方案目标1.确保化粪池内无臭气泄漏和渗漏现象,保护周边环境。

3.提高化粪池的排污能力,确保排污顺畅,减少污水外溢和对周边水源的污染。

三、施工方案1.施工前准备(1)确认化粪池是否无法正常排污。

通常情况下,当池内废物超过池容量的2/3时需要清掏。

(2)做好安全准备工作,如佩戴防护面罩、手套和防护服等。

(3)准备所需工具和设备,如化粪池拉绳、清掏斗、吸污车等。

2.施工过程(1)围绕化粪池搭建围挡,确保严禁他人靠近施工区域。

(2)用绳索固定清掏斗,降低臭气泄漏风险。

(3)佩戴防护面罩、手套、防护服等,施工人员进入化粪池开始清掏作业。

(4)如果污泥较多,可以适量加入泡沫剂和消毒剂,便于清理。

(5)将清掏的污泥倒入吸污车中,再清洗池内残留的污物。

(6)清掏完毕后,对化粪池内表面进行消毒处理。

(7)烧毁或安全处理化粪池内的废物和污泥。

3.施工要求(1)确保施工人员健康安全,注意个人防护,定期体检。

(2)施工作业期间要保持通风,以减少臭气和有害气体对施工人员的影响。

(3)清掏污泥过程中,防止泥浆外溢,污染周边环境。

(4)对施工区域进行及时清洁,保持干净整洁。

四、施工效果评估1.对比施工前后清掏施工化粪池的臭气情况,确认施工效果。

2.观察清掏后化粪池的排污情况,确保排污畅通。

3.定期检测清掏后的化粪池水质,评估水质处理效果。

以上是一份清掏施工化粪池方案,通过科学的施工工艺和严谨的施工要求,可以保证施工效果的达到预期目标。

施工单位应具备相应的资质和经验,并严格按照国家环保法规进行施工,以保护环境和人民健康。

小区化粪池清理方案

小区化粪池清理方案

小区化粪池清理方案第一步:制定清理计划1.全面了解小区的化粪池情况,包括位置、容量、建设年限等。

2.根据化粪池的状况,制定清理计划,包括清理频率、清理方式、清理费用等。

3.考虑到小区居民的方便和安全,尽量选择清理时间段,避免影响居民的正常生活。

第二步:委托专业清理公司1.按照清理计划,委托专业的清理公司进行清理工作。

2.选择信誉良好、经验丰富的清理公司,确保他们具备处理化粪池的技术和设备。

3.要求清理公司提供相关证书和资质证明,确保他们的合法经营和能力。

第三步:清理前的准备工作1.小区物业服务部门与清理公司共同进行现场勘察和测试,确定清理前的准备工作。

2.小区居民被告知清理时间和要求,提前做好准备,如关闭相关设备、存放家具等。

第四步:清理过程1.清理公司在清理前提供清理方案,包括清理工艺、设备、消毒措施等。

2.清理过程中,清理公司应遵循相关卫生标准和环保要求,确保清理操作的安全性和有效性。

3.清理过程中产生的废物和污水应进行分类、妥善处理,避免对环境造成污染。

4.清理过程中,对化粪池设备进行检查和维护,发现问题及时修复或更换。

第五步:清理后的处理1.清理后,清理公司应向小区物业和居民提供清理报告,包括清理情况、发现问题和解决方案等。

2.清理公司应及时回收、处理清理过程中产生的废物和污水,确保环境的卫生和安全。

3.小区物业需对清理后的化粪池进行监测和管理,定期检查化粪池的运行情况和清理需求,并做好相关记录。

第六步:宣传和教育2.提醒居民正确使用化粪池,遵循相关规定和操作要求,同时提醒他们关注化粪池的运行情况,及时报修或反馈问题。

第七步:定期检查和维护1.小区物业需定期对化粪池进行检查和维护,包括检查管道、阀门的密封性和运行情况等。

2.定期检查化粪池的水质和气味,发现问题及时处理,避免化粪池的污染扩散。

3.定期清理和维护化粪池设备,排查设备故障,修复或更换老化设备,确保化粪池的正常运行。

通过以上方案,可以确保小区化粪池的正常运行和高效清理,提升小区环境卫生水平,保障居民健康和生活安全。

化粪池清掏施工方案四篇

化粪池清掏施工方案四篇

化粪池清掏施工方案四篇篇一:化粪池清掏施工方案施工方案:(一)、污水井及污水管道清理方案1、将施工区域封闭,安全员在施工区摆放警示标志。

2、揭盖打捞污水井内的堆积物。

3、使用钢带和拉盘将污水管道内的堆积物拉出后,注入清水清洗,确保管道畅通。

4、将沉淀物、打捞物装袋,清理施工现场,恢复原貌。

(二)、生化池清理方案1、将施工区域封闭,安全员在施工区摆放警示标志。

2、打开化粪池井口通风,使池内的沼气自然释放,同时采用消防水处理沼气。

打捞生化池内漂浮物,使用潜水泵将污水抽干。

4、有沼气测定仪测试沼气指标,排放至安全值。

5、在施工过程中,不断地用大功率的高压送风机向池内送风,确保工人的人身安全。

6、采用人工到生化池内将所有垃圾清掏出来打包外运。

7、地面铺设彩条布,隔离污物,保持地面清洁。

8、高标准清理施工现场,恢复原貌。

操作过程中,所有人员严格按照安全工作流程,佩戴防毒面具、安全带,紧急时启用紧急备用车。

施工安全责任及措施:1.本工程在施工中,应做好安全防范工作,施工过程中所发生的施工安全事故及工作人员伤亡(包括对第三方造成的伤害)由本公司自行承担法律及经济赔偿责任。

2.本公司施工人员在施工过程中必须在施工现场用彩条布封闭并悬挂醒目的安全标志。

3.采用封闭施工:白天施工、晚上除渣,垃圾不在小区过夜。

有专用车辆将垃圾运到政府指定的垃圾处理场进行处理。

完工后打扫施工现场周边的环境卫生,对周边现场进行消毒处理。

最后恢复设施及原有的园艺,经甲方验收合格后交给甲方使用。

4.在施工过程中观测生物相(生物膜滑否、无机物在污泥中所占比例是否过多、是否有后生物原生物等),然后根据PH值的检测和生物相的观测对氧化池沼气池进行技术处理:均衡PH值、加入适量营养液、投放微生物种群等。

施工标准:1、生化池内无明显污物,进出水畅通无堵塞,池内水为清水见池底,不能留有粪渣杂物。

2、保证集粪井至化粪池出水口至沙井畅通。

3、清理期间确保化粪池设施完整无缺,有顺坏的按原状恢复。

化粪池清理方案

化粪池清理方案

化粪池清理方案化粪池是在没有污水管道的地区,生活污水和排泄物不得不靠化粪池处理的一种设备。

长时间不清理会导致化粪池的底部淤积物堆积成山,产生臭味,还可能造成环境污染和健康问题。

因此,本文将介绍化粪池清理的方案。

清理时间化粪池每隔1~2年需要清理一次。

但是,具体清理时间还与化粪池的大小、使用人数等相关因素有关。

如果化粪池容量较小,使用人数较多,建议每年清理一次。

反之,容量较大,使用人数较少,可以每隔2年清理一次。

建议在冬季清理,因为冬季不易滋生细菌,而且排出的臭味较少。

清理方法首先,投资方需找到专业的企业进行清理,不可自行清理,一是因为化粪池内有大量致病的细菌和病毒,二是由于化粪池清理需要使用专业的设备和工具,个人无法完成。

实施清理之前,专业人员需要检查化粪池是否还存在潜在的危险因素,比如是否存在裂缝、是否有良好的通风等,以确保清理安全。

之后,开始进行清理。

清理步骤如下:1.专业清洁人员首先要排干化粪池内的废水,之后再将化粪池内的淤泥和污物抽出来。

2.清理人员采用高压水枪将池壁内壁和下水管道内部进行彻底冲洗,将细菌和病毒清除干净。

3.完成清理后,清洁人员还需要对清理后的池体进行消毒,并填充清洁水,防止池体干涸,并确保下一次使用的健康和安全。

需要注意的是,清理时要将化粪池里的淤泥、污物和残留物处理到指定的处理站,而不能乱倒或随意丢弃,以防止对周围环境造成污染。

预防措施除了定期清理外,使用化粪池的用户还可以采取以下措施,预防化粪池淤积:1.不要乱扔垃圾或类似的东西进入化粪池,这可能会导致化粪池的阀门堵塞。

2.定期检查并清洗化粪池进出口的管道,以便及早发现管道是否堵塞。

3.不要在厕所中扔卫生巾、纸巾等东西,这些卫生物品难于降解并容易引起堵塞。

4.可以定期添加微生物清洁剂,分解化粪池内的有害物质,减少淤积物和臭味的产生。

结论化粪池清理需要专业人员进行,因为清理过程中存在很多安全问题,且清理过程需要多种专业设备和工具支持。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

化粪池清理总体方案一、工程概况工程概况:本工程共计化粪池两座,一座70n3, —座100立方米,此化粪池主要对园区内污水污物进行生化分解,现状化粪池内污物已经塞满,污水无法正常排出,为保证排污顺利通畅,需对化粪池进行疏通、清理。

二、施工方案、主要施工方法及主要管理措施编制依据1、本工程排水清淤工程相关安全文件、设计图纸;2、建设部及交通部颁发的规范、规程,法规及政策;3、施工现场调查资料;4、《市政文明施工管理规定》;5、与工程有关的相关法律、法规及滨州市有关规定。

施工准备1、揭开井盖使大气中的氧气进入化粪池中或用鼓风机进行换气通风;了解化粪池使用年限,使用情况,堵塞情况,埋入和露出建筑物部分有无损坏等问题。

2、测量人员根据图纸上的化粪池施工所在的位置进行测量摸底工作。

通过专业测量人员对现状污水井内淤泥高程、管径、管道走向进行测量摸底,与图纸和设计资料进行复查、核对;使测量摸底的数据准确无误3、根据施工进度计划安排,施工前对施工机具已安排到位并且对机械设备做好了检查、维修和必要的保养工作,确保施工设备的正常使用。

4、抓好安全文明施工工作。

施工前已制作了大小围挡,订做了施工安全帽、工作服、安全条幅等安全施工用品。

5、施工期间成立安全文明施工队伍清扫泥浆、车辆沾带的泥土、围挡加固,保证市容及周围环境干净、保证做好交通组织宣传工作。

6、施工前,对现场管理人员、机械设备驾驶人员、现场施工人员进行专门组织技术培训、安全培训及施工技术交底,学习本工作范围内的相关知识,明确职责。

7、施工前检测井内有毒气体浓度。

8施工前安排防化救生潜水人员,下井检查有无暗道,或者异常涌流、以及塌陷危险排水构筑物等威胁施工人员的各项因素,发现情况及时处理。

9、施工前配备足够数量的防毒面具、照明矿灯,救生绳具、氧气瓶、潜水衣等防护用品。

工期、质量及安全目标1、工期目标污水疏通工程计划接到招标单位开工通知即可开工至合同约定竣工之日完工,计划用时按招标人要求,提前两天。

2、质量目标确保合格。

3、安全目标实现“双零”目标,即:即零安全事故,零伤亡率。

人员及机械进场计划1、人员安排项目部管理人员2人,施工工人人数6人。

其中接受专业培训技术工6人。

2、机械设备及材料联合化粪池吸污车一辆及配套相应设施施工工艺1、施工工序流程图安全保证措施:为杜绝施工中的重大安全事故,减少一般安全事故,根据本工程的特点,建立安全保证体系,制定以下安全技术管理措施:一、成立施工经理为首的安全组,设专职安全员,各施工队长、组长及兼职安全员参加安全保证体系,强化安全工作的系统领导。

二、定期开展安全活动,经常对施工人员进行安全教育,采用树立“安全第一,预防为主”的思想。

三、严格执行安全生产责任制和领导值班制,强化安全管理专职机构,充分发挥安全技术交底。

四、编制施工技术方案时,制定安全技术措施,在技术交底时,必须同时进行安全技术交底。

五、强化施工现场安全防护管理,严格执行安全操作规程,特殊工种人员须持证上岗。

确保施工人员在安全环境中进行施工作业。

六、施工现场设置安全色标和警告牌,施工范围内设置警告区,限速慢行,并设置醒目路障,禁止非施工人员进入现场,部分施工区域增加施工围挡。

专职安全人员负责现场安全监督检查,行使安全否决权,对有危安全的作业项目进行检查指导,制止违章作业,对不遵守安全规定的人和事进行经济制裁。

七、机械设备使用安全管理制定专项措施,机械操作人员持证上岗,定期培训,有专职人员巡查监督。

每天对施工设备和运输机械进行检查维修,定人定机定岗,严禁带病作业。

八、临时用电制定专项措施,如需临时用电,有专业电工负责管理,采取用电三级防护措施,合理分配用电负荷。

分相均衡,不得有偏相负荷。

现场用电设备安装漏电保护装置,供电线路安全定期检查,电线横穿公路要有保护措施,确保用电安全。

九、夜间作业应有足够的照明。

不适合夜间作业的工序杜绝夜间施工。

十、坚持经常和定期检查制度,及时发现事故隐患,堵塞事故漏洞,还要结合安全事故的规律和季节特点,重点察访触电、防火、防中暑、防交通事故等措施的落实,对检查中发现的问题及时米取措施解决。

十一、经常与当地政府联系,密切同当地群众的关系,征求意见,促进工作,既要保证运输的畅通,又要保证行车与交通的安全,严肃群众纪律,搞好工农联防,共同做好施工期间的安全工作。

十二、制定专项防火措施,强化员工安全防火意识,定期学习演练,员工生产生活及宿舍区预留充足的安全消防及疏散通道。

施工不切断四周居民的安全消防通道。

环境保护及文明施工:创建和谐施工环境,保护周围环境,做到文明施工,我公司制定如下措施一、教育施工人员,认真执行环境保护法规,增加环保意视和环保技能,制定环境规划。

二、在施工中注意当地生态保护,场边废料、垃圾应按监理工程师指定地点处理,防止水土流失。

保持好附近河流、水渠、水井的清洁,生活垃圾、废水一律不得排入,保持施工现场环境卫生三、因地制宜制定可行的防噪音措施,对噪音较大的施工工序,设置隔音棚或隔音障及其他消音措施,减少夜间作业频率,增加白天作业强度。

尽量减少、控制施工噪音,不影响附近居民的日常生活。

四、对施工现场每日进行一次文明评比,制定的各项规章制度挂牌上墙。

机械车辆停放整齐,各种材料分类堆放,工地现场井然有序、洁净卫生。

五、该段工程施工处于城市主要道路,为减少施工过程中产生垃圾对居民正常生活的影响,产生的垃圾日产日清,清运垃圾过程中既要保护好路面,又要在运输过程中不污染环境,采用人工装车,绳网覆盖垃圾,杜绝运输过程中,垃圾脱落飞扬,避免隐患。

污泥能够挥发复杂有毒及异味气体,影响周围环境及居民生产生活。

污泥要日产日清,不留死角。

清运污泥过程中既要保护好路面,又要在运输过程中不污染环境,采用人工装车,塑料布铺车。

应急保证措施1、安全事故处理为保证施工的正常进行,防止出现意外事故,项目部成立以项目经理为领导的突发事件处理小组,一旦遇到紧急事件,小组成员立即保护好现场,抢救伤员,并立即向甲方和监理工程师报告或以事故报告的形成向有关政府部门或管理机构报告。

2、停电事故处理为保证施工现场在出现突发停电事故能正常作业,减少因停电造成的各种意外。

保证施工现场正常供电,针对现场实际情况,采取以下处理措施:(1)加强施工用电线路的检查和维护,因工程施工工期较长,对老化线路必须及时更换,确保线路正常,安全输电。

(2)施工现场的配电箱均加设防雨、防风遮盖加固设施,防止意外造成断电。

(3)施工现场准备一至两路备用电源,防止停电造成井下工作人员的安全事故。

3、突发火灾的处理施工现场、生活区及各类库房、配备足够的消防桶、灭火器、砂箱灯必备消防器材,施工期间消防器材不得挪作它用。

施工区域有众多商户,消防安全隐患多,容易产生火灾。

施工时保护好道路两侧消防栓。

保留消防安全通道。

当出现火警时,立即组织人力扑灭火险,并及时报警。

六、工程质量保证措施1、质量控制组织机构(见下页附图)质量组织机构图项目经理r技术负 页责人办公室试验室工程科材料科质检科淤泥运输施工队物资设备部技术质量部财务部工程管理部各施工队质量保证体系图施工过程的质量控制施工机具、材料的质量控制施工前期准备的质量控制施工 组织设计与方案的质量控制贯彻执行公司质量控制体系质量信息反馈项目部成立质量管理领导小组,由项目经理任组长,项目总工任副组长,各施工队长、技术科,安全质量科参加,工班组各设一名专(兼)职质量检查员,对各质量体系及工程质量进行监查,对监查情况及时开分析会,研究制定改进措施。

2、组织措施设专职质检工程师对整个工程进行全方位施工质量检查,施工时坚持自检、互检、交接检制度,使工程质量在施工全过程都处于受控状态之中。

同时用检测控制工序,让工序控制过程,靠过程控制整体。

管道分段上报监理进行验收,合格后进入下道工序施工。

从施工每一道工序,每一个细节入手,全过程的跟踪检测,以确保工程质量依数据说话。

3、管理措施,开展全面质量管理(1)严格质量标准工程严格实施标准化作业,做到全部工序有标准,有检查,并把新技术、新工艺、新方法,运用到各项施工生产中去,切实保证标准化的作业质量。

对于不合格产品要坚决推倒重来,决不遗留隐患、后患。

(2)严格执行签证制度严格执行监理工程师签证制度,上一道工序没有通过,下一道工序不得进行。

(3)严格奖惩制度明确质量责任,严格执行公司《绩效考核管理办法》实行工资、奖金与工程质量挂钩。

严格落实公司《质量管理办法》,对违反操作规程及管理规定的不仅在经济上进行处罚,而且还要视其情节给予必要的行政处分,以教育本人,警戒大家。

(4)严格材料把关外购材料必须三证(出厂证、合格证、检验证)齐全,并严格控制其质量符合施工要求,进场后需按规定进行复检,确认合格后才能使用。

七、创优计划我单位计划成立专项资金,精心组织,严抓质量,加快工期,杜绝安全隐患,文明施工,争创市级优质工程。

八、冬雨季施工措施,节日及农忙季节保勤措施雨季施工措施根据该工程的施工工期及特点,该段工程施工正逢雨季,为此特制订以下措施,保证工程能有序和不间断进行,确保工程的质量和工期。

一、安排专人每天不间断收听、收看气象预报,做好预防工作。

二、购进塑料薄膜,在雨天用来覆盖尚未成形的砼及接口等。

三、沟槽开挖时,要预留排水口,遇雨时能将积水及时排出;检查井、开口后完成要及时回填,避免夜晚雨淋。

四、搭设防雨棚,以保证水泥和施工机械不被雨淋。

五、施工段做好临时排水沟壕,雨水及时排出工作面。

六、遇有雨天施工未完工序时,主要管理人员更要顶岗作业,及时采取措施,严把质量关,以确保工程质量。

节日及农忙季节施工措施为保证工程质量及施工进度按计划进行,做好充分准备,保证农忙季节劳力、机械材料的供应和正常使用。

一、在开工前,施工队与劳务人员签定劳务合同,确保农忙季节施工现场足够的劳力。

二、开工后,积极筹备各方资金,抽调各种运输车辆及有关设备, 储备充分的工程材料,如:红砖、水泥、砂子、石子等等。

保证农忙季节工程材料正常供应,不影响工程施工的正常进度。

三、做好每个员工的思想工作,树立工程第一的思想,对工程施工机械设备进行及时保养和维修确保机械设备的完好。

以机械施工为主,最大限度发挥机械化施工的优势,减少劳动力的使用。

十、施工用水及用电计划施工用水、电计划表。
