钢结构施工进度计划及保证措施
钢结构施工进度计划钢结构厂房工程施工进度计划及保证措施

钢结构施工进度计划钢结构厂房工程施工进度计划及保证措施-钢结构厂房工程施工进度计划及保证措施编制依据本工程进度计划编制依据主要包括如下几个方面:(1)长虹空调生产基地搬迁暨扩能升级项目二标段项目比选文件以及答疑文件;(2)长虹空调生产基地搬迁暨扩能升级项目二标段设计图纸资料以及答疑文件;(3)比选文件关于工程进度的要求;(4)我公司根据本工程比选文件、设计图纸以及答疑文件确定的施工方案;(5)绵阳市近几年来的气象资料;(6)长虹空调生产基地搬迁暨扩能升级项目二标段项目施工场地条件。
进度计划编制的总体思路:(1)合理安排关键线路上的工作及各关键工序间的搭接;(2)合理安排非关键线路上工作的插入时间;(3)充分考虑必要的技术间隙时间;(4)充分考虑材料的采购、制作、供货周期;(5)充分考虑安装前期准备等所需的工作,尤其钢结构吊装单元的地面拼装,拼装场地的地面平整,吊车行走线路等;(6)钢结构的施工进度及施工顺序紧密结合土建的施工顺序;施工总进度计划计划开工日期:20XX年8月26日计划竣工日期:20XX年6月26日节点日期:基础工程20XX年10月31日前完成,主体工程20XX 年3月10日前完成,装饰装修工程20XX年6月26日前完成,20XX 年7月10日前具备工艺设备进场条件。
若我单位中标,将保证按以上工期要求完成。
详见附表四:计划开、竣工日期和施工进度横道图进度计划保证措施保证工期的组织体系(1)公司总部授权项目经理对本工程的工期负责,指导项目部制定工期保障计划和措施,在公司范围内对资源进行调配,公司职能部门为项目部提供技术、管理上的支持、服务和保障。
(2)公司项目管理负责人代表公司对本工程的工期保障计划与措施作出决策,指导项目经理执行工期保障计划、措施,对公司范围内投入到本工程的资源进行有效调配、平衡和监督,保证工程按网络计划节点实现。
(3)项目经理本工程工期保障计划与措施的制定者、决策者和领导实施者,对整个工程工期保障计划、措施和网络计划节点、总工期目标的组织、实施负责,是实现总工期目标的第一责任人。
钢结构工程施工质量保证措施

钢结构工程施工质量保证措施一、钢结构工程技术准备1.深化图及加工图设计1.1认真熟悉施工图纸,了解设计意图与设计院进行进一步交流、参与图纸会审,提出节点优化设计、深化设计方案,并确定设计思路。
本工程的深化设计将使用“图纸装配法”,能顺利解决图多与构件对号入座问题。
确立“设计为制作服务,制作为安装服务”的原则。
1.2根据钢架所在位置对所有构件按序编号,使其能对号入座。
1.3汇总同类构件,按规格汇总总数,并分配翻样任务,减少重复工作量。
1.4制订设计进度计划,按照计划检查完成任务情况及时增减设计人员。
设计过程中及时与设计院联络,并组织交流讨论,使构件深化设计能满足易制作、便安装的要求。
1.5加工图深化设计完成后,即交与设计院审核。
1.6审核通过后,对制造、安装部门及时进行技术交底工作;1.7及时对钢结构设计图纸的技术变更作出修改。
1.8按照施工安装提供的机械设备能力,结合运输的限制,确定单元结构构件的划分;1.9对制造、安装部门进行钢结构设计图的技术交底工作;1.10同时对钢结构设计图纸的技术变更提出书面资料;2.深化设计流程图工厂制造用的施工图设计按照原设计图纸及相关的技术文件资料,将整个结构分解成各个单独的杆件和单元件,分别进行绘制,并全部采用计算机完成,施工图设计主要包括以下内容:节点拼装总图、节点拼装顺序图、杆件图、节点图及材料明细表等。
3.工装胎具设计制作为保证钢结构构件生产制造的质量、提高制造精度、生产效率,尽量使构件进行标准化生产,宜设计制造或改制一系列工装。
二、钢结构安装测量1.钢结构测量重点本工程钢结构安装测量的主要内容是钢结构安装测量控制网(平面、高程)的布设、钢柱安装平面及标高控制线的放样、钢柱垂直度测量及监测。
2.钢结构测量控制网的布设钢柱安装的平面控制网直接引用钢筋混凝土结构施工控制网,使用前必须对控制网进行复核。
施工完成后,依据基坑边布设的平面控制网,在首层楼面布设地上部分钢结构安装平面控制网。
钢结构施工质量保证措施

一、钢结构施工质量保证措施(二)第二条钢结构加工质量控制1.原材料检验1.1原材料采购过程中的质量控制严格按IS09000质量体系程序,依据受控的作业指导书进行原材料采购和质量控制。
对本工程的材料供应,各部门履行以下职责,以充分保证材料质量。
材料进厂的检验和质量控制根据程序文件及指导书要求,入库材料必须分类、分批次堆放,做到按产品性能进行分类堆放标识,确保堆放合理,标识明确,做好防腐、防潮、防损坏、防混淆工作,做到先进先出,定期检查。
具体要求如下:钢材进厂后先卸于“待检区”。
由质检科检验员对原材料进行检查,首先检查该批钢材“质量保证书”上所写化学成分、机械性能是否达到技术条件的要求,并复核钢材表面质量、外形是否符合标准,同时,需对该批钢材的机械性能进行自检,如全部符合,在钢材表面做出检验合格的认可标记。
3.涂装质量控制1.1涂装环境要求:涂装前,除了底材或前道涂层的表面要清洁、干燥外,还要注意底材温度要高于露点温度3。
C以上;此外,应在相对湿度低于85%的情况下可以进行施工。
2.2除锈合格后应进行涂刷防锈底漆,相对湿度不大于65%时,除锈后应在8小时内涂装完底漆,相对湿度为65—85%,应在除锈后4小时内完成底漆涂装。
3.3涂装间隔时间:一道漆涂装完毕后,在进行下道漆涂装之前,一定要确认是否已达到规定的涂装间隔时间,否则就不能进行涂装。
如果在过了最长涂装间隔时间以后再进行涂装,则应该用细砂纸将前道漆打毛后,并清除尘土、杂质以后再进行涂装。
4.4涂层膜厚的检测:施工各道油漆时,要注意漆膜均匀,并达到规定的漆膜厚度,以保证涂层质量及保证年限。
漆膜检测工具可采用湿膜测厚仪、干膜测厚仪。
5.5检测方法为:油漆喷涂后马上用湿膜测厚仪垂直按入湿膜直至接触到底材,然后取出测厚仪读取数值。
6.6膜厚控制原则:喷涂应均匀,完工后干膜厚度应达到2个85%。
7.7外观检验:涂层均匀,无起泡、流挂、龟裂、干喷和参杂物现象。
钢结构施工进度计划

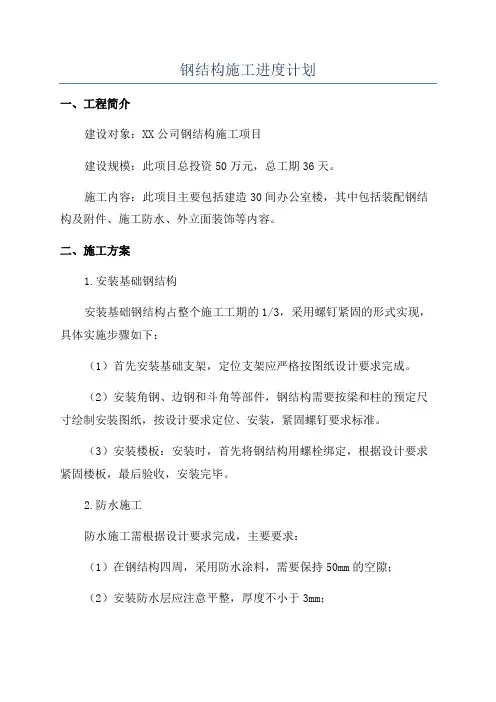

钢结构施工进度计划
一、工程简介
建设对象:XX公司钢结构施工项目
建设规模:此项目总投资50万元,总工期36天。
施工内容:此项目主要包括建造30间办公室楼,其中包括装配钢结构及附件、施工防水、外立面装饰等内容。
二、施工方案
1.安装基础钢结构
安装基础钢结构占整个施工工期的1/3,采用螺钉紧固的形式实现,具体实施步骤如下:
(1)首先安装基础支架,定位支架应严格按图纸设计要求完成。
(2)安装角钢、边钢和斗角等部件,钢结构需要按梁和柱的预定尺寸绘制安装图纸,按设计要求定位、安装,紧固螺钉要求标准。
(3)安装楼板:安装时,首先将钢结构用螺栓绑定,根据设计要求紧固楼板,最后验收,安装完毕。
2.防水施工
防水施工需根据设计要求完成,主要要求:
(1)在钢结构四周,采用防水涂料,需要保持50mm的空隙;
(2)安装防水层应注意平整,厚度不小于3mm;
(3)防水构件与结构件的连接处,应采用防水材料密封,屋面防水应按设计要求进行处理;
(4)防水施工完毕后,应检查防水层是否完整,漏水点是否。

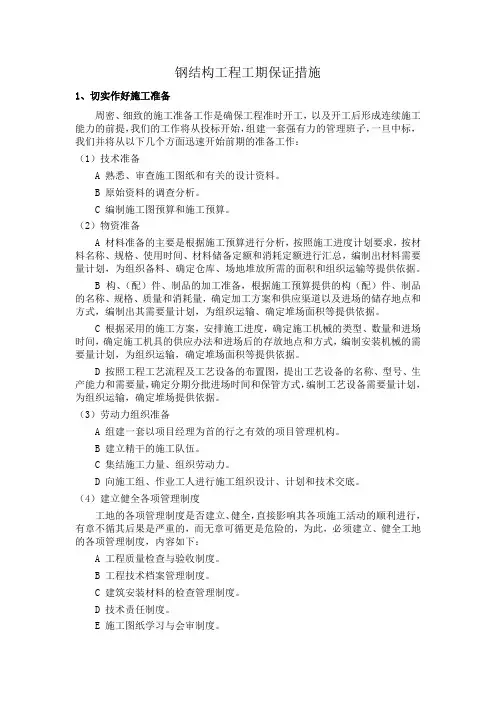

钢结构工程工期保证措施

钢结构工程工期保证措施1、切实作好施工准备周密、细致的施工准备工作是确保工程准时开工,以及开工后形成连续施工能力的前提,我们的工作将从投标开始,组建一套强有力的管理班子,一旦中标,我们并将从以下几个方面迅速开始前期的准备工作:(1)技术准备A 熟悉、审查施工图纸和有关的设计资料。
B 原始资料的调查分析。
C 编制施工图预算和施工预算。
(2)物资准备A 材料准备的主要是根据施工预算进行分析,按照施工进度计划要求,按材料名称、规格、使用时间、材料储备定额和消耗定额进行汇总,编制出材料需要量计划,为组织备料、确定仓库、场地堆放所需的面积和组织运输等提供依据。
B 构、(配)件、制品的加工准备,根据施工预算提供的构(配)件、制品的名称、规格、质量和消耗量,确定加工方案和供应渠道以及进场的储存地点和方式,编制出其需要量计划,为组织运输、确定堆场面积等提供依据。
C 根据采用的施工方案,安排施工进度,确定施工机械的类型、数量和进场时间,确定施工机具的供应办法和进场后的存放地点和方式,编制安装机械的需要量计划,为组织运输,确定堆场面积等提供依据。
D 按照工程工艺流程及工艺设备的布置图,提出工艺设备的名称、型号、生产能力和需要量,确定分期分批进场时间和保管方式,编制工艺设备需要量计划,为组织运输,确定堆场提供依据。
(3)劳动力组织准备A 组建一套以项目经理为首的行之有效的项目管理机构。
B 建立精干的施工队伍。
C 集结施工力量、组织劳动力。
D 向施工组、作业工人进行施工组织设计、计划和技术交底。
(4)建立健全各项管理制度工地的各项管理制度是否建立、健全,直接影响其各项施工活动的顺利进行,有章不循其后果是严重的,而无章可循更是危险的,为此,必须建立、健全工地的各项管理制度,内容如下:A 工程质量检查与验收制度。
B 工程技术档案管理制度。
C 建筑安装材料的检查管理制度。
D 技术责任制度。
E 施工图纸学习与会审制度。
F 技术交底制度。
钢结构厂房施工总进度计划及保证措施

钢结构厂房施工总进度计划及保证措施目录钢结构厂房施工总进度计划及保证措施 (1)第一节施工总进度计划 (2)第二节主要分部分项进度计划 (2)第三节施工工期完成的可行性分析 (4)第四节施工前期准备 (4)一、施工准备工作组织及时间安排 (4)二、技术准备 (6)三、施工现场准备 (6)四、管理人员和劳务队伍准备 (7)五、物资准备 (7)第五节确保工程进度技术措施 (8)一、加强劳动力的投入和管理 (8)二、强化各级生产管理 (8)三、严格推行网络施工,科学合理组织流水施工 (9)四、加强各工种的协调施工 (10)五、确保工程款项的合理控制 (11)第一节施工总进度计划本工程计划施工总工期为275个日历天(含节假日)。
我公司承诺在计划工期,保质、保量、高效、快速的完成所有施工任务,施工总进度计划表详见附表。
第二节主要分部分项进度计划1、桩基工程:本工程桩基形式为Ф1000、Ф1200、Ф1400三种桩径的人工挖孔桩组成,按照40天施工期考虑。
2、土方开挖:土方开挖时,我公司计划投入2台PC200、1台PC100挖土机和10辆5T自卸车进行施工,以保证土方开挖进度。
本工程土方工程量仅基槽承台等土方开挖,土方工程量较小,需现场留置部分余土回填,外运土方量少;计划在10天内全部完成土方开挖工程。
3、基础工程:基础工程计划根据施工设计后浇带分三个施工段进行间隔由南向北连续流水施工作业,每个施工段在10天左右完成基础结构施工。
4、主体工程:因为主体结构本工程只有三面附楼,首先施工南面五层附楼,后续施工东、西二侧厂房附楼。
主体框架结构(包括砌体)完成后即进行主体中间结构验收。
5、屋面工程:屋面工程在主体结构验收后即开始施工。
屋面施工相对较为独立,无后续工程,但为避开雨季,在确保工程质量尤其是防水质量的前提下,尽可能提早完成。
屋面工程计划在30天内完成。
6、钢结构专业安装工程:钢结构工程影响到土建施工外墙及主厂房地面等施工,与后期牵扯较大;基础结构施工期间进行钢结构预埋复核等工作,待土建工程框架一次结构主体封顶后钢结构专业分包即可提前进场进行钢结构主体安装;钢结构屋面板安装完成时间45天,即可进行主厂房土建地面面层等施工;钢结构包括屋面及外墙彩钢保温板全部安装工期时间为75天工期。
钢结构施工质量控制措施

钢结构施工质量控制措施一、施工前期控制措施1.前期准备工作:对设计文件进行仔细研究,制定详细的施工组织设计和计划,明确施工任务和要求,配备充足的施工人员和设备,确保施工进度和质量。
2.基础施工:对基础验收合格后,进行建立垂直度管控点、平面度管控点,设置水平和竖直控制网,进行基础底平,做好基础防水、隔湿和隔音处理,确保基础平整、牢固。
3.钢结构材料采购:严格按照设计和规范的要求,采用合格的钢材供应商,进行材料验收,并做好相应的材料台账记录。
4.钢构件制造:严格按照制造工艺和质量控制要求进行生产,特别是焊接工艺的控制,实施焊缝检测和无损检测,避免出现瑕疵和缺陷。
5.施工方案制定:制定详细的施工方案,包括起重安装方案、焊接工艺方案、防腐防火方案等,确保施工过程中的安全和质量。
二、施工中期控制措施1.钢结构安装:严格按照设计和安装要求进行施工,确保安装位置准确、焊缝牢固,采取有效的防护措施,避免构件损坏和安全事故。
2.焊接质量控制:严格按照焊接工艺方案进行施工,进行焊缝的外观质量检查和无损检测,确保焊接质量符合规范要求。
3.检验与验收:按照规范要求进行验收,对焊缝进行力学性能测试、焊缝无损检测等,确保钢结构的工作性能和安全可靠性。
4.防腐防火处理:对钢结构进行防腐涂层和防火处理,确保钢结构的抗腐蚀和耐火性能,延长使用寿命。
三、施工后期控制措施1.结构保护:在完工验收后,做好表面和内部的防腐、防锈等保护措施,确保钢结构长期稳定和安全使用。
2.质量评估和整改:对钢结构工程进行质量评估,发现问题及时整改,确保施工质量达到设计要求和规范要求。
3.使用与维护:加强维护和管理,定期检查钢结构的使用情况,避免因设备老化或人为疏忽造成的事故和损坏。
4.建立档案:建立和维护钢结构相关的施工、验收、检测、维护等各类档案,为日后的维护和管理提供依据。
综上所述,钢结构施工质量控制措施需要从施工前期的准备工作,到施工过程中的安装和焊接质量控制,再到施工后期的维护和整改等各个环节进行全方位的监督和控制,以确保钢结构的施工质量符合要求,从而保证工程的安全和可靠性。
钢结构工程施工进度方案

钢结构工程施工进度方案一、前期准备工作1.施工前的准备在施工前,需要进行一系列的准备工作,保证工程的顺利进行。
首先要对施工现场进行勘察和测量,确定施工范围和位置,清理现场杂物,确保施工区域的安全。
其次要做好材料的采购工作,保证工程所需材料的充足和品质。
同时,要制定好施工计划和施工图纸,为后续的施工工作做好准备。
2.组织管理与协调施工团队要做好组织管理与协调工作,任命工程经理和相关施工负责人,并完善管理体制,确保各项工作的有序进行。
同时,要和相关单位进行沟通和协调,保证工程的顺利进行。
3.安全生产在施工前,要做好安全生产工作,培训施工人员的安全意识,加强安全管理,减少安全事故的发生,确保施工的安全进行。
二、主体施工阶段1.主体结构加工与安装主体结构的加工与安装是钢结构工程的关键环节。
在加工方面,要做好材料的预处理和切割,确保材料的尺寸和质量符合要求。
在安装方面,要统一指挥,协调作业,确保每个节点的安装准确无误。
2.主体结构的焊接与验收在结构安装完毕后,对焊接部分进行检查和验收。
对焊缝进行X射线或超声波探伤,确保焊接质量符合相关标准,保障工程的安全性。
3.检验与调试在主体结构安装完成后,进行验收和调试工作。
对整体结构进行静载试验和振动试验,确保结构的稳定性和安全性。
4.防护工程在主体结构施工完成后,要进行相关的防护工程,如防腐、防火等,确保结构的保养和使用寿命。
三、收尾工作1.环境保护在工程结束后,要进行环境保护工作,清理施工现场杂物,恢复环境和植被,确保周围环境的整洁和美观。
2.施工档案整理有关施工的档案要进行整理,包括施工图纸、质量检验记录、工程合同及相关证件等,做到整理清晰、完整,方便日后查阅和管理。
3.验收与交付最后,要进行工程的验收工作,确保工程的质量和安全。
与业主代表签署最终验收报告,并将工程交付给业主方,结束整个施工过程。
以上是钢结构工程施工进度方案的内容,希望对工程施工有所帮助。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钢结构施工进度计划及保证措施
4.1 施工总体进度控制计划
本工程计划从2009年11月15日开始安装,春节前完成主体钢结构安装,至2009年六月底完成全部合同施工任务,详细施工总体进度控制计划附后。
其中的节点工期目标主要分为五个主要节点:
2009年10月30日完成全部的深化设计图和加工工艺图
2009年10月30日开始钢结构的正式加工制作
2009年11月20日开始现场钢结构的安装
2010年01月30日完成钢结构的安装
2010年3月30日完成桅杆拉索系统的安装
2010年6月30日完成屋面系统的安装
4.2 施工进度计划控制流程
4.3 各阶段工期保证措施
4.3.1确保总进度目标实现的措施
确保本工程总进度目标实现的措施主要从组织、管理、技术和经济上制定相应的措施加以保证。
确保总进度目标实现的组织措施如图所示,为确保工程进度目标的实现,必须做好组织结构设计、工作流程组织设计。
确保总进度目标实现的组织措施
确保总进度目标实现的管理措施如下图所示,为确保工程进度目标的实现,必须做好下述的管理工作。
管理措施
成立专项工程管理机构,设立工程总指挥部进行统筹管理
加强设计的管理与协调
重点控制关键线路
强化总进度计划的动态调整
确保总进度目标实现的管理措施
确保总进度目标实现的技术措施如图所示,为确保工程进度目标的实现,必须在各个技术环节上进行控制,并落实合理的技术方案。
交界面控制与协调
技术措施
关键技术路线确定
控制与协调分析项目实施过程中各工作环节之间的关系
过程控制与协调
确保总进度目标实现的技术措施
确保总进度目标实现的经济措施有:
资金需求计划
编制资源需求计划 人力和物力资源需求计划
资金供应总量(分阶段控制) 经济措施 分析业主资金的来源
资金供应条件编制各阶段资金使用计划
经济激励措施(赶工、月度奖励等)
4.3.2钢结构深化设计工期保证措施
按照本工程的深化工作量,及工期的要求,专门成立单独的深化设计项目部,按照现场安装和工厂制作的工期要求实行“设计倒计时”制度,全面负责本工程的深化设计,使本工程的深化设计进度在节点工期上保证,在总体设计进度也得以保证。
4.3.2钢结构制作工期保证措施
专门成立本工程的制作项目部负责从原材料采购,计划到构件的加工制作。
并下设计划、采购、工艺、质检、生产五个职能部分别进行本工程材料构件的采购、加工工艺流程、加工制作质量及加工制作进度等方面的全面控制。
确保工程加工制作的进度和质量满足现场安装和设计等要求。
4.3.4钢结构安装工期保证措施
在安装现场还将采取以下措施,确保达到预计的工期,保证在计划时间内按时竣工交付给业主使用。
4.3.3.1采用的施工进度计划与周、日计划相结合的各级网络计划进行施工进度和管理并配套制订,计划、设备、劳动力数量安排实施适当的动态管理。
同时,对于现场施工一线人员进行看管板管理。
4.3.3.2合理安排施工进度和交叉流水工作,通过各控制点工期目标的实现来确保总工期控制进度的实现。
4.3.3.3成熟的施工工艺和新工艺方法相结合,尽可能缩短工期。
4.3.3.4准备好预备零部件,带足备件、施工机械和工具,以保证能现场解决的问题应在现场解决,不因资源问题或组织问题造成脱节而影响工期。
4.3.3.5所有构件编号有检验员专门核对,确保安装质量一次成功到位。
4.3.3.6严格完成当日施工计划,不完成不收工,现场人员可适当加班加点,必要时开夜工安装,管理人员应及时分析工作中存在的问题并采取对策。
4.3.3.7准备好照明灯具和线缆,以确保在开夜工加班时有充分的照明,为夜班工作创造条件。
4.4 其他保证措施
4.4.1夜间施工措施
4.4.1.1制定夜间施工作业制度几安全制度,规范夜间作业,保证安全生产。
4.4.1.2制定夜间施工应急预案,并根据应急预案建立相应体系,保证安全生产。
4.4.1.3做好夜间施工安排,在施工前针对夜间施工的特殊性进行安全,生产交底,保证夜间施工正常有序的进行。
4.4.1.4夜间施工应安排身体非常健康的工人进行,严禁不适合夜间施工的工人进行夜间作业。
4.4.1.5施工前,有专职机电人员布置和检查现场照明情况,保证照明达到施工要求,对不符合施工要求的照明设施立即进行整改,知道达到施工要求为止。
4.4.1.6夜间施工时,应保证通讯系统的畅通,通讯设备完好。
4.4.1.7夜间巡查小组成员笔削坚守岗位,认真做好夜间施工巡查工作,并对现场夜间施工提出建议和整改方案。
4.4.1.8夜间施工应尽量采取减低噪音的措施,并与当地居委会协调,出安民告示,求得群众谅解。
有专人负责,定期听取周遍居民的意见,并对合理意见积极进行。
