施工导流:在河流上兴建水利水电工程,为给水工建筑物创造干地的施工条件,用临时挡水建筑物围护基坑,并把河水引向临时泄水通道下泄的方法称为..纵向围堰确定①通航、筏运、围堰、河床防冲要求;②各段主体工程的工程量要大致均衡;③便于布置后期导流用的泄水建筑物,避免后期截流困难。

5.充分利用河心洲、小岛等有利地形条件6。

尽可能纵向围堰与永久建筑物相结合围堰:导流工程中的临时挡水建筑物,用来围护施工基坑,保证水工建筑物能在干地条件下施工,完成导流任务后,不是永久建筑物应予以拆除围堰基本要求:1、稳定、防渗、抗冲、强度要求2、为临时水工建筑物,尽量就地取材,构造要简单,便于修建和拆除,以降低程造价;3、工作环境特殊、应力求使水流平顺,避免严重的局部冲刷导流标准:是选择导流设计流量进行施工导流设计的标准,以洪水频率来表示导流标准确定的步骤:1定级--根据导流建筑物的保护对象的重要性、失事后果、使用年限和工程规模等指标,按现行规范《水利水电工程施工组织设计规范》SDJ 338-89(试行),将导流建筑物划分级别2定标--根据导流建筑物级别和类型(土石、砼)在规定幅度内选定相应的洪水标准导流时段的划分:按照导流程序所划分的各施工阶段的延续时间(几个月、年)。

划分目的:与导流标准一起确定导流设计流量,即以导流时段内量大流量Qm为系列推求Qp。

选择导流方案应考虑的主要因素1、水文因素;2、地形条件3地质条件4水工建筑物的型式及其布置;5、施工期间河流的综合利用;6、施工进度,施工方法及施工场地布置等。

截流过程:填筑截流戗堤(单、双向)→形成龙口→合龙戗堤进占→龙口范围加固→合龙和闭气防渗处理)→加高加厚戗堤→形成围堰截流立堵法特点:1不需架设浮桥,准备工作简单,费用较低2龙口单宽流量大,最大流速较高,需重量较大的截流材料。

龙口进占分双向和单向进占。

平堵法特点:1架设浮桥,费用较高;2龙口单宽流量较小,最大流速较低,且分布均匀,截流材料单个重量也小截流日期选择①截流后的工作有加高、加宽围堰,排水清基,主体工程施工,在汛期前围堰要抢修到一定高程以上等,故要求截流日期应尽量提前②有航运要求的河流,最好选在对航运影响较小的时段内③北方河流要避开流冰期④导流泄水建筑物完建,具备过水能力之后截流设计流量:因为截流时段很短,一般为几个小时或几天,所以选截流时段频率为10%~20%的旬或月平均流量龙口位置①位于河床主流部位,使截流前河水能比较顺畅地经由龙口下泄②位于耐冲河床上,避免冲刷河床③龙口附近应有较宽阔的场地,以便布置截流运输路线和制作、堆放截流材料。

水利工程施工复习资料5

水利工程施工复习资料5

本章练习题一、填空题1.大、中型水利工程采用的骨料来源有____________、____________、____________等。

2.模板按架立和工作特征分有____________、____________、____________和____________.3.钢筋加工一般包括____________、____________、____________、____________和____________等工序。

4.混凝土拌和楼分为____________、____________、____________、____________及___________共五层。

5.混凝土在运输过程中,要求混凝土_____________、_____________、_____________、_____________、_____________。

6.混凝土坝施工,混凝土的水平运输,最常用的方式是_____________,也有_____________,或用_____________.7.常用的混凝土垂直运输设备有_____________、_____________、_____________、_____________.8.门、塔机浇筑混凝土的栈桥布置方式有_____________、_____________和_____________。

9.皮带机运输混凝土,皮带机的倾角向上不大于______、向下不大于______,皮带的运行速度应控制在________范围之内。

10.大坝混凝土浇筑,分块尺寸和铺层厚度已定,解决层间不出现冷锋的措施有________________________、________________________。

11.大体积混凝土的温度变化过程可分为_____________、____________和___________三个时期.12.混凝土坝施工,产生的温度裂缝有___________、___________两类。

水利工程施工机考复习资料1精选全文

水利工程施工机考复习资料1精选全文

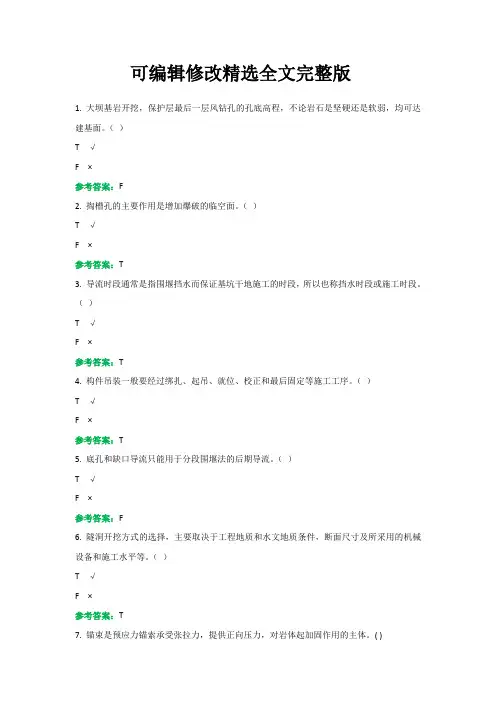

可编辑修改精选全文完整版1. 大坝基岩开挖,保护层最后一层风钻孔的孔底高程,不论岩石是坚硬还是软弱,均可达建基面。

()T √F ×参考答案:F2. 掏槽孔的主要作用是增加爆破的临空面。

()T √F ×参考答案:T3. 导流时段通常是指围堰挡水而保证基坑干地施工的时段,所以也称挡水时段或施工时段。

()T √F ×参考答案:T4. 构件吊装一般要经过绑扎、起吊、就位、校正和最后固定等施工工序。

()T √F ×参考答案:T5. 底孔和缺口导流只能用于分段围堰法的后期导流。

()T √F ×参考答案:F6. 隧洞开挖方式的选择,主要取决于工程地质和水文地质条件,断面尺寸及所采用的机械设备和施工水平等。

()T √F ×参考答案:T7. 锚束是预应力锚索承受张拉力,提供正向压力,对岩体起加固作用的主体。

( )T √F ×参考答案:T8. 水工隧洞监测的主要目的在于了解围岩稳定性以及支护作用。

通过量测围岩变形,掌握围岩变形动态,对围岩稳定作出判断,验证施工程序,选择合理的支护时机和检验支护的实际效果,以指导设计与施工。

()T √F ×参考答案:T9. 自下而上分段灌浆适用于地质条件不良、岩层破碎、竖向裂隙发育的情况。

()T √F ×参考答案:F10. 灌浆的钻孔质量要求孔深、孔向孔位符合设计要求,孔径上下均一,孔壁平顺,钻进过程中产生的岩粉细屑较少。

( )T √F ×参考答案:T11. 隧洞的开挖方式只能采用钻孔爆破法。

()T √F ×参考答案:F12. 对重力坝,要求开挖以后的基岩面比较平整,高差不宜太大、无棱角、无反坡,并尽可能略向上游倾斜。

( )T √F ×参考答案:T13. 泥浆性能控制是泥水加压平衡式盾构施工的要素之一。

()T √F ×参考答案:T14. 导洞开挖隧洞时,导洞的开挖面一般在12m2左右。

水利工程施工题库带答案

水利工程施工题库带答案

水利工程施工复习题第一章施工导流一、填空题1.施工导流的基本方法大体上可分为____和____两类。

2.用分段围堰法导流时,宣泄水流前期用____,后期可用____、____或____等。

3.用全段围堰法导流时,宣泄水流通常用____、____或____等。

4.围堰按使用的材料不同,可以分为____、____、____、____等。

5.围堰按与水流方向的相对位置,可以分为____和____。

6.围堰按导流期间基坑淹没与否可分为____和____两种。

7.混凝土围堰的形式有_____和_____。

8.土石过水围堰的下游面板及堰脚的加固保护措施有____、____及____。

9.解决围堰防冲的措施有____、____。

10.土石围堰的拆除方法有____或____。

11.导流时段的划分与____、____、____与____等有关。

12.截流的施工过程包括____、____、____与____四项工作。

13.截流的基本方法有____和____两种。

14.土石坝施工,若坝身在汛前不可能达到拦洪高程时,可采用____、____、____、____等措施。

15.基坑排水按排水时间及性质分____与____。

16.经常性排水的水量来源包括____、____、____与____。

17.经常性排水的方法有____与____两大类。

18.人工降低地下水位法按排水工作原理分为____和____两种。

19.井点法降低地下水位的设备,按其降深能力分____和____。

20.管井法是用____作用排水,井点法还可附有____或____排水的作用。

二、选择题1.分段围堰法河床束窄程度约在____之间。

A.30%~45% B.40%~70%C.75%~85%2.缺口导流,高低缺口间的高差以不超过____为宜。

A.3~5 m B.4~6 m C.7~9 m以3.导流隧洞进出口应与上下游水流相衔接,与河道主流的交角以____左右为宜。

水利工程施工考试大纲

水利工程施工考试大纲

水利工程施工考试大纲一、水利工程施工基础知识1.1 水利工程概述1.2 水利工程施工的特点和要求1.3 水利工程施工的基本原理和方法1.4 水利工程施工的组织管理二、水利工程施工相关法律法规2.1 水利工程施工相关法律法规概述2.2 水利工程施工的法律责任和规范2.3 水利工程施工的安全生产法律法规三、水利工程施工的基本工程测量3.1 水利工程施工前的基本测量3.2 水利工程施工中的基本测量3.3 水利工程施工后的基本测量3.4 水利工程施工中测量的数据处理与应用四、水利工程施工的土方工程4.1 水利工程施工的土方计算和测量4.2 水利工程施工的土方开挖和填方4.3 水利工程施工中的土方质量控制和验收五、水利工程施工的混凝土工程5.1 混凝土材料及配合比的选择5.2 混凝土施工中的模板安装和拆除5.3 混凝土浇筑和养护5.4 混凝土工程的质量检测与验收六、水利工程施工的钢筋工程6.1 钢筋加工和预制6.2 钢筋工程施工中的布置和连接6.3 钢筋工程施工中的安装和固定6.4 钢筋工程的质量检测和验收七、水利工程施工的水工结构7.1 水利工程施工中的闸门、管道和泵站的安装7.2 水利工程施工中的水工构筑物的施工7.3 水利工程施工中的水工结构的检测与验收八、水利工程施工的安全生产8.1 水利工程施工中的安全意识和安全常识8.2 水利工程施工中的安全管理制度8.3 水利工程施工中的事故应急处理和救援措施九、水利工程施工的质量管理9.1 水利工程施工的质量控制9.2 水利工程施工的质量检测与验收9.3 水利工程施工的质量保证和质量文档的管理十、水利工程施工的环境保护10.1 水利工程施工中的环境保护要求10.2 水利工程施工中的环境污染防治技术10.3 水利工程施工中的环境风险评估和监测处理十一、水利工程施工的项目管理11.1 水利工程施工项目的经济管理11.2 水利工程施工项目的进度管理11.3 水利工程施工项目的成本管理11.4 水利工程施工项目的风险管理十二、水利工程施工的施工技术创新12.1 水利工程施工中的技术创新需求12.2 水利工程施工中的技术创新方法12.3 水利工程施工中的技术创新案例分享以上是水利工程施工考试大纲的详细内容,希望考生们能够按照大纲的要求做好准备,顺利通过水利工程施工考试。

水利工程施工期末考试知识点

水利工程施工期末考试知识点

第一章施工导流1、导流隧洞进出口应与上下游水流相衔接,与河道主流的交角以30°左右为宜2、导流隧洞进出口与上下游围堰之间的距离,一般不应大于50m3、导流隧洞中的弯道转弯半径应该大于5倍隧洞直径为宜4、导流明渠的进出口与上下游围堰之间一般要保持50-100m的距离5、在通航的河道上,分段围堰法导流时,束窄河床后的水流速度,除特殊情况外,一般不得超过2m/s6、截流设计流量可采用截流时期内10%-20%频率的月或旬平均流量7、坝体施工期临时度汛的洪水标准,对土石坝当拦洪库容小于0.1亿m3时为50-20年一遇洪水8、水库蓄水一般按保证率为75%-85%的月平均流量过程线来制定9、导流用临时泄水建筑物封堵的设计流量,选用封堵时段5-10年重现期的月或旬平均流量10、截流日期一般选择枯水期的前期11、基坑初期排水水位下降速度一般以每昼夜0.5-1.0为宜12、分段围堰法河床束窄程度约在40%-70%之间13、对于河床狭窄、基坑工作量不大、水深流急难于实现分期导流的地方采用全段围堰法14、一般河谷狭窄、两岸地形陡峻、山岩坚实的山区河流常用隧洞导流15、导流的分期数和围堰的分段数不一定相同16、分段围堰法后期常用泄水建筑物的类型有底孔、缺口等17、导流建筑物根据其保护对象、失事后果、使用年限和工程规模分为3-5级18、导流建筑物设计洪水标准应根据建筑物的类型和级别选择,并结合风险度综合分析,使所选标准经济合理,对失事后果严总的工程,要考虑对超标准洪水的应急措施19、当坝体筑高到不需围堰保护时,其临时度汛洪水标准应根据坝型及坝前拦洪库容选取20、划分导流时段时要全面分析河道的水文特点,被围的永久建筑物的结构型式及其工程量大小、导流方案、工程最快的施工速度等21、划分导流时段时尽可能采用低水头围堰,进行枯水期导流,是降低导流费用,加快工程进度的重要措施22、在划分导流时段时,要确保枯水期,争取中水期,还要尽力在汛期中争工期,既要安全可靠,又要力争工期23、山区性河流,其特点是洪水流量大,历时短,而枯水期则流量小,经常可采用淹没基坑的导流方法,以降低导流费用24、导流建筑物设计流量即为导流时段内根据洪水设计标准确定的最大流量,据以进行导流建筑物的设计25、围堰是一种临时性水工建筑物,用来围护河床中基坑,抱枕水工建筑物施工在干地进行26、当泄水建筑物完成时,抓住有利时机,迅速实现围堰合龙,迫使水流经泄水建筑物下泄,截流第二章爆破1、爆破作用指数的大小可判断爆破作用性质及岩石抛掷的远近程度,一般用n来区分不用爆破漏斗,划分不同爆破类型,当n>1时,为加强抛掷爆破漏斗2、当采用药壶法爆破时,每次爆扩药壶后,须间隔20-30min3、进行石方开挖时,在主爆区爆破之前沿设计轮廓线先爆出一条具有一定宽度的贯穿裂缝,以缓冲、反射开挖爆破的振动波,控制其对保留岩体的破坏影响,使之获得较为平整的来挖轮廓,这种爆破技术称为预裂爆破4、施工现场临时仓库内爆破材料严格控制贮存数量,炸药不得超过3t,雷管不得超过10000个和相应数量的导火索。

水利工程施工复习资料

水利工程施工复习资料

绪论水利工程施工的特征:1.受自然条件影响大;2.工程量大,投资高,工期长;3.施工质量高;施工干扰机会多;4.综合利用制约因素多;5.施工风险较大;6.需要修建许多临时工程;7.施工组织和管理难度较大水利工程施工的任务:1、编制切实可行的施工组织设计;2、科学、合理地组织施工;3、开展科学研究、推动水利事业的发展。

第一章施工导流1.施工导流可概括为:“导、截、拦、蓄、泄”2.导流方法主要有:1、全段围堰法导流1)隧洞导流:河谷狭窄、两岸地形险峻、岩体坚实的山区性河流2)明渠导流:岸坡平缓或有宽阔滩地的平原河道3)涵管导流:导流量较小或只用来承担枯水期的导流任务4)明渠隧洞组合导流:河床狭窄,河床覆盖层很厚,流量大,地形允许5)渡槽导流:结构简单,泄流量较小,用于流量小、河床窄、导流期短的中小型工程2、分段围堰法导流束窄河床导流:一期或前期导流底孔导流:二期或后期导流坝体预留缺口导流:联合宣泄洪峰流量3、其他导流方式(淹没基坑导流、渡槽导流、电站厂房导流、船闸闸室导流)3.截流的定义:在施工导流过程中,为修筑围堰、围护基坑修建主体建筑物,必须截断原河床水流迫使河水按人的意志经系统泄水建筑物下泄,这一过程就叫截流。

4.截流的基本方法:1.立堵法:将截流材料,从龙口一端向另一端或从两端向中间抛投进占,逐渐束窄龙口,直至全部将河流拦断。

2.平堵法:沿整个龙口宽度全线抛投,抛投料堆筑体全面上升,直至露出水面。

5.立堵法截流的施工过程是:戗堤进占→龙口加固→合龙→闭气6.截流日期的选择:截流年份内截流时段的选择,既要把握截流时机,选择在枯水期初、河水流量显著下降时进行;又要为后续的基坑工作和主体建筑物施工留有余地,不致影响整个工程的施工进度。

7.截流抛投材料主要有:块石、石串、装石竹笼、帚捆、柴捆、土袋等,当截流水力条件较差时,还须采用人工块体8.围堰是一种临时性水工建筑物9.围堰的基本要求:1)安全可靠,能满足稳定、抗渗、抗冲要求;2)结构简单,施工方便,宜于拆除并能充分利用当地材料及开挖弃料3)堰基易于处理,堰体便于与岸坡或已有建筑物连接;4)在预定施工期内修筑到需要的断面和高程;5)具有良好的技术经济指标。

大工23春《水利工程施工》在线作业2-复习资料-答案

大工23春《水利工程施工》在线作业2-复习资料-答案

大工23春《水利工程施工》在线作业2-00001
试卷总分:100 得分:100
一、单选题 (共 5 道试题,共 30 分)
1.土石料性质是压实特性的重要影响因素,对于粘性土料而言,其粘结力一般比较(),摩擦力较()。

\A.\项.大,小
\B.\项.大,大
\C.\项.小,小
\D.\项.小,大
正确选择:A
2.基岩灌浆钻孔冲洗的目的是( )。

\A.\项.浸润孔壁
\B.\项.冲洗孔壁测定灌浆参数
\C.\项.残存在孔内、孔壁的岩粉碎屑冲到孔外
\D.\项.将残存在孔内、孔壁的岩粉碎屑冲到孔外并将岩层裂缝中冲填物冲洗干净
正确选择:D
3.灌浆的材料中的水泥一般采用标号符合要求的()。

\A.\项.矿渣水泥或硫酸盐水泥
\B.\项.火山灰质硅酸盐水泥或铝酸盐水泥
\C.\项.普通硅酸盐水泥或硅酸盐大坝水泥
\D.\项.以上均不正确
正确选择:C
4.最优含水量是指在某一击实次数下,()时的含水量。

\A.\项.干表观密度达到最大值
\B.\项.干表观密度达到最小值
\C.\项.堆积密度达到最大值
\D.\项.堆积密度达到最小值
正确选择:A
5.可灌性最终是通过()进行确定的。

\A.\项.灌浆试验
\B.\项.灌浆压力
\C.\项.注浆方式
\D.\项.水灰比
正确选择:A
二、多选题 (共 5 道试题,共 30 分)
6.坝体填筑面作业的主要内容是: ( )
\A.\项.铺料和平料
\B.\项.土料的压实
\C.\项.质量检查。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

水利工程施工考试复习资料第一章施工水流控制1施工导流大体分三类:(1)分段围堰法导流(即周围堰将水工建筑物分段、分期维护起来进行施工的方法)(2)全段围堰法导流(就是在河床主体工程的上下游各建一道断流围堰,使水流经河床以外的临时或永久泄水道下泄。

)(3)淹没基坑法导流。

(1)适用于河床宽阔流量大施工工期长的工程。

(2)一次围堰,河床外导流(3)山区洪水期流量大,历期短,枯水期流量小,水位暴涨暴落,水位变化幅度大的山区河流。

2围堰是临时挡水建筑物:(1)按堰与水流的相对位置分为横向围堰和纵向围堰。

(2)按导流期间基坑淹没条件分为过水围堰和不过水围堰。

(3)按材料分为土石围堰、草土围堰、钢板桩路型围堰、混凝土围堰。

3施工导流标准导流标准是选择导流设计流量进行施工导流设计的标准。

初期导流标准,坝体抗洪度汛标准,孔洞封堵标准。

5论述题:施工进度、施工方法及施工场地布置。

水利水电工程的施工进度与导流方案密切相关。

通常是根据导流方案安排控制性进度计划。

在水利水电枢纽施工导流过程中,对施工进度起控制作用的关键性时段主要有导流建筑物的完工期限、截断河床水流的时间、坝体拦洪的期限、封堵临时泄水建筑物的时间以及水库蓄水发电的时间等。

各项工程的施工方法和施工进度直接影响到各时段中导流任务的合理性和可能性。

导流方案的选择与施工场地的布置亦相互影响。

例如在混凝土坝施工中,当混凝土生产系统布置在一岸时,宜采用全段围堰法导流。

若采用分段围堰法导流,则应以混凝土生产系统所在的一岸作为第一期工程,因为这样两岸施工交通运输问题比较容易解决。

6导流方案的选择及影响因素:1水文条件 2 地形条件 3 地质及水文地质条件 4 水工建筑物的形成及其布置 5 施工期间河流的综合利用 6 施工进度、施工方法及施工场地布置。

7截流日期的选择:把握时机,选择枯水流量风险较小的时段进行,为后续基坑工作和主体建筑物施工留有余地。

1 截流后,继续加高围堰,排水,清基,基础处理等。

围堰或永久建筑物抢修到一定程度。

2 对航运影响较小时 3 不应在流水期。

多在枯水期初,流量减小时,而不一定流量最小。

8龙口位置 1 主流部位 2 耐冲河床上 3 附近有较宽阔的场地尽可能窄,但不引起冲刷9材料取决于流速及开挖、起重、运输设备的能力,尽量就地取材。

梢料,工料,麻袋,草包,石料,卵石竹笼,混凝土四面体、六面体、四脚体钢筋混凝土结构。

10混凝土坝施工,若坝身在汛前浇筑不到拦洪高程,应采用什么措施以保证汛期不停工? 1 在坝面上预留缺口渡汛 2 采用临时断面挡洪。

11截流的基本方法立堵法、平堵法、立平堵法、平立堵法、下闸节流以及定向爆破截流。

1立堵法截流一般适用于大流量、岩基或覆盖层较薄的岩基河床。

2 平堵法截流通常适用在软基河床上。

12截流过程戗堤进占,龙口裹头护底,合龙,闭气。

第二章爆破工程1炸药的性能指标 1 威力代表炸药的做功能力,分别以爆力和猛度表示。

2敏感度炸药起爆的难易程度,称为炸药的敏感度。

炸药的敏感度包括热感度、火焰感度、冲击感度、摩擦感度和爆轰感度。

3 氧平衡反映炸药含氧量和氧化反映程度的指标。

4 安定性炸药在长期储存中保持自身性质稳定不变的能力。

5 殉爆距离炸药药包的爆炸引起相邻药包起爆的最大距离。

6 最佳密度炸药能获得最大爆破效果时的密度。

2起爆器材: 1 雷管:用来引爆炸药的器材。

2 导火索:导火索用来激发火雷管。

3 导爆索 4 导爆管:导爆管用于导爆管起爆网路中冲击波的传递,需用雷管引爆。

5导爆雷管:在火雷管前端加装消爆室后,再用塑料卡口塞与导爆管连接即成导爆雷管。

3起爆方法:起爆方法包括电力起爆和非电力起爆(火花、导爆管和导爆索起爆)。

4爆破工程的基本原理:岩土介质的爆破破碎是炸药爆轰产生的冲击波的动态作用和爆轰气体准静态作用的联合作用结果。

5爆破方法:钻孔洞室爆破(取决于工程规模、开挖程度、施工条件)6 改善深孔爆破效果的措施:1 合理利用或创造人工自由度。

2 改善装药结构 3 优化起爆网络 4 利用微差挤压爆破 5 保证堵塞长度和堵塞质量。

7预裂爆破和光面爆破的基本概念:预裂爆破,就是首先起爆布置在设计轮廓线上的预裂爆破孔炸药,形成一条设计轮廓线贯穿的裂缝,再在该人工裂缝的屏蔽下进行主体开挖部分的爆破,保证保留岩体免遭破坏;光面爆破是先爆除主体开挖部分的岩体,然后再起爆布置在设计轮廓线上的周边孔药包,将光爆层炸除,形成一个平整的开挖面。

8钻孔器具:1 驱动(电动、风动、液压) 2 操作(手动机械转动) 3 运动(冲击、回转、混合式)9预裂爆破和光面爆破的质量控制标准: 1 开挖壁面岩石的完整性用岩壁上炮孔痕迹率来衡量,炮孔痕迹率也称为半孔率,为开挖壁面上的炮孔痕迹总长与炮孔总长的百分比率。

2 围岩壁不平整度的允许值为15cm。

3 在临空面上,预裂缝宽度一般不宜小于1cm。

10爆破的公害:爆破飞石、地震波、空气冲击波、噪声、粉尘和有毒气体等负面效应11爆破公害的控制与防护: 1 爆源:合理的爆破参数,炸药单耗及装药结构。

2 在传播途径上加以消弱:欲裂爆破,减震槽,临空面覆盖,架设防护屏。

3 保护对象的的防护:防震沟、防护屏、表面覆盖。

12土石方开挖的原则:自上而下,分层开挖。

第三章基础处理工程1灌浆的分类:1 帷幕灌浆:布置在靠近上游迎水面的坝基内,形成一道连续的防渗帷幕。

2 固结灌浆:其目的是提高基岩的整体性与强度,并降低基础的透水性。

3 接触灌浆:其目的是加强坝体混凝土与坝基或岸肩之间的结合能力,提高坝体的抗滑稳定性。

2灌浆的流程:钻孔,钻孔(裂缝)冲洗,压水实验,灌浆方法与工艺,灌浆结束与封孔,灌浆质量检查。

3岩基灌浆的流程:1 钻孔灌浆次序:分序加密原则。

单排:I——II——III——IV。

双排或多排:下游—上游—中间(避免浆液过多流失到灌浆区范围以外) 2 注浆方式 a 纯压式:一次压入,不再返回。

b 循环式(帷幕灌浆宜采用):一部压入岩层缝隙中,另一部分由回浆管返回拌浆桶中,保持流动;了解岩层吸收状况。

3 钻灌方法:全孔一次钻灌,全孔分段钻灌:自上而下(质量好,无抬动冒浆,慢);自下而上(反之);综合(结合二者);孔口封闭(快省好,管凝住)4灌浆压力控制方法:一次升压法(由稀到浓);分级升压法(一般三级) 5 灌浆结束条件:残余吸收量,闭浆时间。

6 灌浆质量检查:钻孔(压水和浆液注入率试验)取岩芯,挖洞,竖井人员直接进入检查。

4施工工艺:1 槽孔前的准备工作,泥浆准备; 2 泥浆固壁与造孔成槽;3终孔验收与清孔换浆; 4 槽孔浇筑5全墙质量验收等过程。

5泥浆的作用:泥浆除了固壁作用外,在造孔过程中,尚有悬浮和携带岩屑、冷却润滑钻头的作用;城墙以后,渗入孔壁的泥浆和胶结在孔壁的泥皮,还对防渗起辅助作用。

6泥浆的制备:泥浆的制浆材料主要有膨润土、粘土、水以及改善泥浆性能的掺合料。

制浆材料通过搅拌机进行拌制,经筛网过滤后,放入专用储浆池备用。

7造孔成槽的方法:1钻劈法 2 钻抓法 3 分层钻进法 4 铣削法。

8墙体浇筑(直升导管法):1无泥浆夹层 2 与一、二期的结合 3 连续浇筑,一气呵成。

9防渗墙施工的导向槽:导向槽沿防渗墙轴线设在槽孔上方,用于控制造孔的方向,支撑上部结构。

它对于保证造孔质量,预防塌方事故有很大作用。

10天然地基缺陷种类天然地基缺陷:断层、软弱夹层、滑坡体、危岩、溶洞、裂隙等岩基处理:开挖、开挖置换砼,灌浆。

软基:桩基础、开挖置换、真空预压。

第四章土石坝工程1料场规划的原则:优质、经济、就近取材的原则。

空间规划:1上坝运距尽可能远些。

2高程上有利于重车下坡,减少运输机械功率的消耗。

3低料低用,高料高用。

4坝的上下游、左右岸最好都选有料场,这样有利于上下游、左右岸同时供料,减少施工干扰。

时间规划:1 在用料规划上应力求做到上坝强度高时用近料场,低时用较远的料场。

2 在料场使用规划中,还应保留一部分近料场供合龙段填筑和拦洪度汛高峰强度时使用。

3对近料场和上游易淹的料场应先用,远料和下游不易淹的料场后用。

质与量的规划:1 应对料场的地质成因、产状、埋深、储量以及各种物理力学指标进行全面勘探和实验。

勘探精度应随设计深度加深而提高。

2在施工组织设计中,进行用料规划,不仅应使料场的总储量满足坝体总方量的要求,而且应满足施工各个阶段最大上坝强度的要求。

3料尽其用,充分利用永久和临时建筑物开挖渣料是土石坝料场规划的又一重要原则。

3土石料的加工工艺:调整土料含水量,掺和,含水量大超径料处理,翻晒,掺料,烘烤和某些特殊的处理要求,。

4 土石坝综合机械化施工的原则:分为挖掘、运输、压实三方面,挖掘机械有,单斗式、多斗式、。

挖运组合机械有,推土机,铲运机,。

运输机械有循环式(有轨机车和汽车)和连续式(带式运输机)两种。

开挖运输方案主要根据结构布置特点、坝料性质、填筑强度、运输远近、可供选择的机械设备型号等多种因素。

应结合工程施工的具体条件,组织好挖、装、运、卸的机械化联合作业,提高机械利用率,减少坝料的转运次数;各种坝料铺筑方法及设备应尽量一致,减少辅助设施;充分利用地形条件,进行统筹规划和布置。

压实机械有,羊角碾,震动碾,气胎碾,夯板。

选择压实机械的原则:与压实土料的物理力学性质相适应。

能够满足设计压实标准,可能取得的设备类型,满足施工强度要求,设备类型规格与工作面的大小,压实部位相适应,施工队伍现有设备和施工经验等。

5压实参数:铺土厚度、压实遍数,最优含水量,相对密度。

6材料开采:土料:立采,平采。

砂砾石料,堆石料:陆上。

8面板坝的施工程序:岸坡坝基开挖清理,趾板基础及坝基开挖,趾板混凝土浇筑,基础灌浆,分期分块填筑主堆石料,垫层料必须与部分主堆石料平起上升,填至分期高度时用滑模浇筑面板,同时填筑下期坝体,再浇混凝土面板,直到坝顶。

第五章混凝土坝工程1料场开采规划应遵循的原则:骨料要机械化集中开采;合理配置采、挖、运配置,满足施工强度要求;采取有效措施提高料场开采率,合理规划使用料场;对于位于坝场上游的料场,应考虑施工期围堰或坝体挡水对料场开采和运输的影响;受洪水或冰冻影响的料场有备料、防洪或过冬开采等措施;符合环境保护和水土保持要求。

2骨料的加工过程:钻孔爆破块石开采或砂砾料开采,场内运输(装卸运输),骨料加工(破碎,筛分,冲洗),成品堆存(堆料装卸),成品料运输(装卸运输),混凝土生产系统。

3对采集的毛料进行加工:通过破碎、筛选和冲洗,成符合级配、除去杂质和碎石的人工砂。

4骨料破碎机械的类型:颚板式、反击式和锥式。

5骨料的堆存方式:台阶式,栈桥式,堆料机堆料。

6模板的基本类型:1 拆移式模板,它适用于浇筑块表面为平面的情况,可做成定型的标准模板。

相关文档
最新文档
