一、目的 根据现场实际施工状况,墙面经饰面施工后,观感效果较 差.通过加强外墙抹灰层施工质量、观感效果,在此基础之上的饰面、 涂饰工程施工完成后的效果.
二、责任部门 监理公司、总包单位、外墙涂料分包单位;
三、移交质量要求
一、外墙面按照高级抹灰标准执行
二、外墙腰线分隔缝水平顺直,宽度一0mm,深度五mm;
甩浆厚度5mm以内,毛尖 凸起3mm以内
1:3水泥砂浆
试验点数 合格率% 不合格点数
破环Байду номын сангаас况
12 9/12=75
3
结合层2点粘结层1点
12 11/12=92
1
结合层1点
12 12/12=100
0
结论 结合层甩浆厚度五mm以内,其中毛尖凸起不小于三mm;
甩毛率达到九五%以上.
实施前
毛糙程度不够, 未拉出毛尖
工序与试验结 果
结合层不同拉 毛面积
结合层不同拉 毛程度
找平层
样板1
1:1:0.2水泥、砂、胶甩浆 拉毛,制毛率70%
甩浆厚度3mm以内, 毛尖凸起2mm以内
1:3水泥砂浆
样板2
1:1:0.2水泥、砂、胶甩浆拉 毛,制毛率 85%
甩浆厚度4mm以内, 毛尖凸起2.5mm以内
1:3水泥砂浆
样板3
1:1:0.2水泥、砂、胶甩浆 拉毛,制毛率 95%
后方可接收.
五、工作流程
不合 格
总包外墙抹 灰施工、整 改
外墙抹灰一 00%自检实 测.[以大面 积抹灰面为 主]
不合 格
合格
监理抽查三 0%面积
不合 格
合格
外墙分包单位 验收、接收

建筑工程施工现场实测实量记录表

建筑工程施工现场实测实量记录表

6
一套房内按功能划分随机实测三个功能间(厨卫间除外),每个功能间按随机部位测量
顶板水平度
[0,10]mm,(不爆板)
5个点,以最低点为基准点,计算另外四点与最低点之间的偏差,作为该实测指标合格
顶板水平度
15
率的5个计算点。
楼板厚度
[-5,10]mm,负偏差超标的按2个不 一套房内按功能划分随机实测四个功能间(厨卫间除外),按随机选取实测部位。每个
分别与设计值对比。
洞口尺寸
6
大面墙[0,4]mm
一套房内每面墙测1个点,共实测8个点。
8
墙面平整度
踢脚线[0,4]mm 门贴脸[0,4]mm
一套房内踢脚线部分实测6个点。 一套房内门贴脸部分实测6个点。
6 墙面平整度
6
开关面板[0,3]mm
一套房内开关面板部位随机测6个点(用钢尺实测)。
6
墙面平整度(精装修)
墙面平整度
8
垂直度
[0,2]mm(瓷砖、石材)
一套房厨卫间,按随机部位实测8个点。
垂直度
8
阴阳角
[0,3]mm(瓷砖、石材)
一套房内,按随机部位实测8个点。
阴阳角
8
墙地砖工程
墙砖拼缝高低差
[0,0.5]mm
一套房内厨房、卫生间、阳台或露台的墙面都可以作为1个实测区,累计实测实量6个
实测区。
墙砖拼缝高低差
一套房内随机实测3个功能间(含厨卫间),分别测量其开间及进深,比较与设计值的 极差。
开间 进深
6
顶板水平度 方正度 阴阳角
[0,10]mm (不爆板)
一套房内按功能划分随机实测三个功能间(厨卫间除外),每个功能间按随机部位测量 5个点,以最低点为基准点,计算另外四点与最低点之间的偏差,作为该实测指标合格

实测实量标准

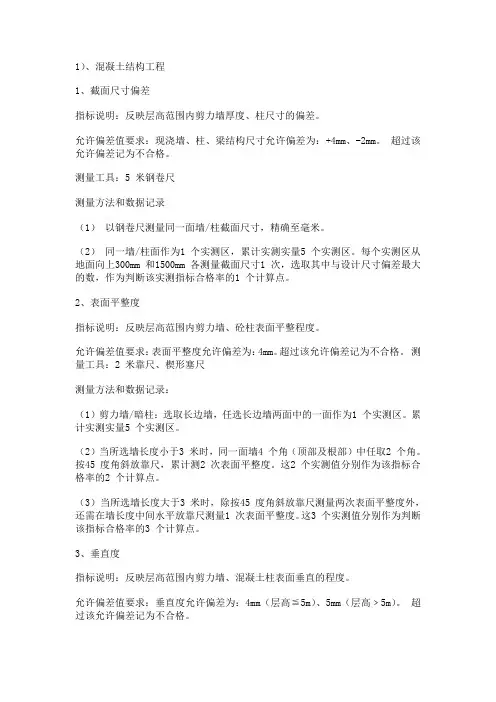

实测实量标准

1)、混凝土结构工程1、截面尺寸偏差指标说明:反映层高范围内剪力墙厚度、柱尺寸的偏差。

允许偏差值要求:现浇墙、柱、梁结构尺寸允许偏差为:+4mm、-2mm。

超过该允许偏差记为不合格。

测量工具:5 米钢卷尺测量方法和数据记录(1)以钢卷尺测量同一面墙/柱截面尺寸,精确至毫米。

(2)同一墙/柱面作为1 个实测区,累计实测实量5 个实测区。

每个实测区从地面向上300mm 和1500mm 各测量截面尺寸1 次,选取其中与设计尺寸偏差最大的数,作为判断该实测指标合格率的1 个计算点。

2、表面平整度指标说明:反映层高范围内剪力墙、砼柱表面平整程度。

允许偏差值要求:表面平整度允许偏差为:4mm。

超过该允许偏差记为不合格。

测量工具:2 米靠尺、楔形塞尺测量方法和数据记录:(1)剪力墙/暗柱:选取长边墙,任选长边墙两面中的一面作为1 个实测区。

累计实测实量5 个实测区。

(2)当所选墙长度小于3 米时,同一面墙4 个角(顶部及根部)中任取2 个角。

按45 度角斜放靠尺,累计测2 次表面平整度。

这2 个实测值分别作为该指标合格率的2 个计算点。

(3)当所选墙长度大于3 米时,除按45 度角斜放靠尺测量两次表面平整度外,还需在墙长度中间水平放靠尺测量1 次表面平整度。

这3 个实测值分别作为判断该指标合格率的3 个计算点。

3、垂直度指标说明:反映层高范围内剪力墙、混凝土柱表面垂直的程度。

允许偏差值要求:垂直度允许偏差为:4mm(层高≦5m)、5mm(层高﹥5m)。

超过该允许偏差记为不合格。

测量工具:2 米靠尺测量方法和数据记录:(1)剪力墙:任取长边墙的一面作为1 个实测区。

累计实测实量5 个实测区。

(2)当墙长度小于3 米时,同一面墙距两端头竖向阴阳角300mm 位置,分别按以下原则实测2 次:一是靠尺顶端接触到上部混凝土顶板位置时测1 次垂直度,二是靠尺底端接触到下部地面位置时测1 次垂直度,这2 个实测值分别作为判断该实测指标合格率的2 个计算点。

主体结构施工质量实测实量操作指南

主体结构施工质量实测实量操作指南

主体结构实测实量操作指南1.混凝土结构工程1.1 基本原则同一标段内根据各楼栋进度,在实测前随机确定已拆完模板的2个楼层作为混凝土结构工程的实测层。

1.2 截面尺寸偏差(砼结构)1.2.1 指标说明:反映层高范围内剪力墙、砼柱施工尺寸与设计图尺寸的偏差。

评判标准:[-5,8]mm。

1.2.2 测量工具:5米钢卷尺。

1.2.3 测量方法和数据记录:(1)以钢卷尺测量同一面墙/柱截面尺寸,精确至毫米。

(2)同一墙/柱面作为1个实测区,累计实测实量15个实测区、30个测点。

每个实测区从地面向上300mm 和1500mm各测量截面尺寸1次,选取其中与设计尺寸偏差最大的数,作为判断该实测指标合格率的1个计算点。

1.2.4 示例:1.3 表面平整度(砼结构)1.3.1指标说明:反映层高范围内剪力墙表面平整程度。

评判标准:[0,8]mm。

1.3.2测量工具:2米靠尺、楔形塞尺。

1.3.3测量方法和数据记录:(1)剪力墙/暗柱:选取长边墙,任选长边墙两面中的一面作为1个实测区。

累计实测实量15个实测区、60个测点进行计算。

(2)当所选墙长度小于3米时,同一面墙4个角(顶部及根部)中取左上及右下2个角。

按45度角斜放靠尺,累计测2次表面平整度。

跨洞口部位必测。

这2个实测值分别作为判断该指标合格率的2个计算点。

(3)当所选墙长度大于3米时,除按45度角斜放靠尺测量两次表面平整度外,还需在墙长度中间位置水平放靠尺测量1次表面平整度,这3个实测值分别作为判断该指标合格率的3个计算点。

(4)跨洞口部位必测。

实测时在洞口45度斜交叉测1尺,该实测值作为新增实测指标合格率的1个计算点。

(5)砼柱:可以不测表面平整度。

1.3.4示例:1.4 垂直度(砼结构)平整度测量示意1.4.1指标说明:反映层高范围内剪力墙、砼柱表面垂直的程度。

评判标准:[0,8]mm。

1.4.2测量工具:2米靠尺。

1.4.3测量方法和数据记录:(1) 剪力墙:任取长边墙的一面作为1个实测区。

抹灰质量实测实量指标

抹灰质量实测实量指标
[0 , 15]
测距仪检查
4.
楼地面水平度
[0,10]mm
塔尺、激光水平仪检查
5.
空鼓、裂缝
无空鼓、无裂缝
观察、空鼓锤检查
6.
观感质量
1、抹纹平顺,无起砂、色差、污染、刮痕、杂物、踢脚线和阴角部位方正、平整、顺直
2、大开间、狭长过道、门槛处切缝(顺直)
3、相邻面层高差符合要求;线条、翻边和相邻面层高差接口处顺直、光洁、密实、无磕碰、裂纹和缺棱掉角(阳角做小圆角)
4、外墙、阳台翻边处泛水方向正确。管道、排气道根部收口光洁、密实。
5、修补外观形状规则,接口平顺、平整、色差小、无起砂、开裂、离缝
7.
文明施工
1、余料及时回收利用,无建筑废料和垃圾残留
2、工种间协调配合、成品保护。
±5
测距仪或卷尺测量
7.
内窗台大小头
[-5,5]mm
钢尺检查
8.
门垛厚度偏差
±3mm
钢尺检查
9.
天棚水平度
[0,10]mm
塔尺、激光水平仪检查
10.
空鼓、裂缝
无空鼓、无裂缝
观察、空鼓锤检查
11.
观感质量
1、无:起砂、露网、透底、色差、破损、污染、砂痕、刮痕、抹痕、夹杂
2、外窗台板、外墙线条、女儿墙、阳台翻边处泛水方向正确,泛水高差大于15mm,阴阳角无破损
3、箱盒、栏杆、门窗周边方正、饱满、平整
4、修补面:无色差、接口平顺、外观方正
12.
文明施工
1、落地灰能及时清理回收利用,无明显的抹灰垃圾残留。
2、工种之间、专业之间协调配合、成品保护。
楼地面质量实测实量指标
1.
平整度

墙面抹灰工程量计算规则

墙面抹灰工程量计算规则

墙面抹灰工程量计算规则
1.墙体面积计算:首先需要测量每面墙体的长度和高度,然后将每面
墙的长度乘以高度,得到墙体的面积。

如果墙体有凹凸不平的地方,需要
按照面积计算法则将其划分为不同的矩形、三角形等几何形状来计算面积。

2.抹灰厚度计算:抹灰厚度根据建筑设计要求来确定,一般为5-20
毫米之间。

抹灰厚度越大,工程量越大。

3.偏差计算:在计算工程量时还需要考虑偏差因素。

偏差因素包括墙
体的凹凸度、墙角的角度等,可能会导致一些面积的误差。

因此,需要在
计算时将这些偏差因素考虑进去,计算得到的工程量应该稍微增加。

4.材料计算:根据抹灰工程的要求和厚度,计算所需的抹灰材料。


般来说,抹灰材料由水泥、石膏、沙子、胶凝材料等组成,计算时需要考
虑到材料的浪费率和损耗。

5.加坡线计算:墙面抹灰工程中,还需要计算加坡线的长度。

加坡线
是用来指导墙面抹平度的水平线,用于保证抹灰层的平整度。

根据墙面的
设计要求,计算所需的加坡线长度。

总结:墙面抹灰工程量计算规则主要包括墙体面积、抹灰厚度、偏差
计算、材料计算以及加坡线计算。

通过这些规则的运用,可以准确计算出
墙面抹灰工程的工程量,以便进行施工和材料准备。

实测实量记录表格

实测实量记录表格

-------
附表三:实测实量记录表格式(A5版)
实测实量记录表目录
----
钢筋绑扎实测实量记录表(A5版) hnwj-gc-zl-scsl-01
----
----
----
----
----
----
内墙涂饰实测实量记录表(A5版) hnwj-gc-zl-scsl-05
----
------- 本表由质检组填写,由质量主管留存。

----
-------
水泥地面实测实量记录表(A5版) hnwj-gc-zl-scsl-06
----
地砖地面实测实量记录表(A5版) hnwj-gc-zl-scsl-07
楼梯地面实测实量记录表(A5版) hnwj-gc-zl-scsl-08
------- 本表由质检组填写,由质量主管留存。

饰面砖墙面实测实量记录表(A5版) hnwj-gc-zl-scsl-09
外墙抹灰实测实量记录表(A5版) hnwj-gc-zl-scsl-10
外墙保温实测实量记录表(A5版) hnwj-gc-zl-scsl-11
------- 本表由质检组填写,由质量主管留存。

-------
屋面找坡层、找平层实测实量记录表(A5版) hnwj-gc-zl-scsl-12
------- 本表由质检组填写,由质量主管留存。

屋面面层实测实量记录表(A5版) hnwj-gc-zl-scsl-13
防水层实测实量记录表(A5版) hnwj-gc-zl-scsl-14
安装实测实量记录表(A5版) hnwj-gc-azzl-scsl-01
本表由质检组填写,由质量主管留存。

建筑施工项目实测实量检查标准

建筑施工项目实测实量检查标准
墙体防开裂节点
20
合格标准:搭接长度2lOOmm;
不同基体交接处需挂设镀锌钢丝网或耐碱玻纤网等防开裂措施;挂网前墙体高低差部分采用水泥砂浆填补;每一面砌体墙作为1个实测点,累计实测实量20个实测点。
项目名称:
施工阶段:
实测实量
抹灰工程
平整度
30
合格标准:[0,3]πιιn;
水泥砂浆、粉刷石膏、薄抹灰实测标准均为[0,3]mm,现场随机抽30个测区(重点关注门窗洞口、山墙、楼梯间、电梯井等控制薄弱部位)测平整度、垂直度,每个测区取偏差最大的1个值作为1个计算点;
楼板厚度
15
合格标准:卜5,8]mm;
考虑到破坏性钻眼测量会造成结构板开裂、渗漏隐患,尽量采用楼板测厚仪测量板厚,选取目测最不利点进行测量,大跨度顶板抽取不少于5块。
砌体
「.程
平整度
30
合格标准:隔墙板、高精砌块[0,4]mm,普通砌块[O,5]mm;
现场随机抽30个测区,以目测最不利点进行测量,每个测区取偏差最大的1个值作为1个计算点:测量正手墙,跨门窗洞口、腰梁、构造柱部位抽取不少于15面墙;跨构造柱、圈梁实测墙体不少于6面墙。
正常工序穿插导致有修补打磨时,合格标准为[0,4]mm,现场随机抽30个测区(重点关注门窗洞口、山墙、楼梯间、电梯井等控制薄弱部位)测平整度、垂直度,每个测区取偏差最大的1个值作为1个计算点;可参照如下原则:山墙不少于4面墙、外墙跨窗洞口不少于8面墙;跨门洞口不少于10面墙。
垂直度
30
外窗洞口尺寸
20
注:
实测实量检查仪器:5米卷尺、靠尺、塔尺、塞尺、激光扫平仪、楼板测厚仪、测距仪、阴阳角尺、空鼓锤、千分尺(测涂膜)、回弹仪、游标卡尺;
