2020关于工期延长的申请报告

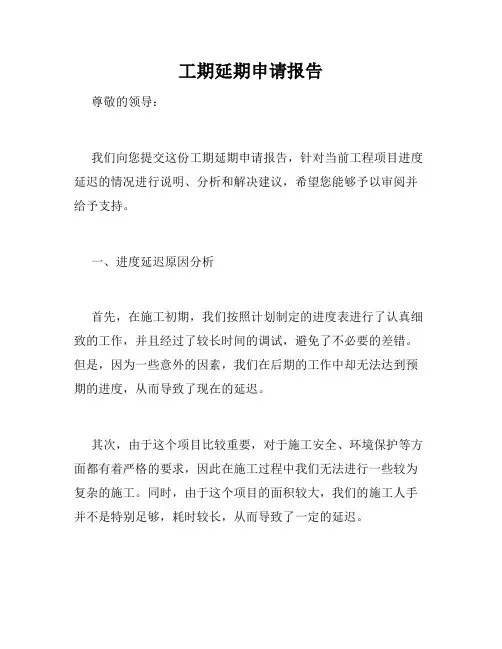

工期延期申请报告

工期延期申请报告
尊敬的领导:
我们向您提交这份工期延期申请报告,针对当前工程项目进度延迟的情况进行说明、分析和解决建议,希望您能够予以审阅并给予支持。
一、进度延迟原因分析
首先,在施工初期,我们按照计划制定的进度表进行了认真细致的工作,并且经过了较长时间的调试,避免了不必要的差错。
但是,因为一些意外的因素,我们在后期的工作中却无法达到预期的进度,从而导致了现在的延迟。
其次,由于这个项目比较重要,对于施工安全、环境保护等方面都有着严格的要求,因此在施工过程中我们无法进行一些较为复杂的施工。
同时,由于这个项目的面积较大,我们的施工人手并不是特别足够,耗时较长,从而导致了一定的延迟。
另外,由于施工中一些不可控因素的存在,如天气、自然灾害等,这些都会对我们的施工进度造成影响。
综上所述,以上是我们遇到的主要问题,导致了这次进度的延迟,非常抱歉给您带来不便。
二、延期解决建议
对于前期施工进展顺利的情况,我们对于后期计划确实有些疏忽,没有考虑到造成的延迟,因此在之后的施工中我们会更加严格地按照计划进行施工,避免类似的问题再次出现。
同时,我们也会增加一些人力资源,对施工人员进行培训,提高他们的工作技能和效率,以便更好地适应项目的要求。
除此之外,我们也将积极配合天气和自然灾害等不可控因素,通过加强施工现场管理和及时发现问题来避免进度的过度延迟,尽快将项目完工。
最后,我们会积极配合您的要求,不断完善并改进我们的工作方法,确保项目的成功,确信这个项目必将为公司和社会带来更多的价值。
再次感谢您的支持和理解,期待您的审阅和回复。
此致
敬礼!。
工程合同工期延长申请报告

工程合同工期延长申请报告尊敬的甲方:根据我国相关法律法规和双方签订的《工程合同》,现将我公司承建的贵公司项目工程合同工期延长事宜提交报告,敬请审阅。
一、工程概况1. 工程名称:XXXX项目工程2. 工程地点:XXXX3. 工程规模:XXXX4. 工程合同总价:XXXX5. 工程合同工期:根据合同规定,原工程合同工期为XX个月。
二、工期延长原因1. 不可抗力因素:在工程实施期间,我国部分地区出现了罕见的自然灾害(如洪涝、地震、台风等),直接影响了部分施工材料的采购及运输,也对施工现场的安全带来一定的威胁。
因此,根据《中华人民共和国合同法》第117条规定,不可抗力事件导致的工期延误,双方互不承担违约责任。
2. 设计变更:在工程实施过程中,根据甲方需求和实际情况,双方进行了多次设计变更,导致部分工程量增加,从而影响了工程进度。
3. 甲方原因:由于甲方原因,如审批延迟、款项支付延迟等,导致工程进度受到影响。
三、工期延长方案1. 针对不可抗力因素导致的工期延误,我公司已积极采取措施,调整施工计划,尽力减少不可抗力因素对工程进度的影响。
同时,根据《中华人民共和国合同法》第117条规定,工期应相应顺延。
2. 针对设计变更导致的工期延误,我公司已根据甲方需求,及时调整施工方案,并确保工程质量。
根据《工程合同》第XX条约定,因设计变更导致的工期延误,工期应相应顺延。
3. 针对甲方原因导致的工期延误,我公司已积极与甲方沟通,争取甲方支持,尽快解决相关问题,确保工程进度。
四、工期延长时间根据上述原因分析,并结合实际工程进度,拟将原工程合同工期延长XX个月。
具体工期延长时间如下:1. 不可抗力因素导致的工期延误:XX个月2. 设计变更导致的工期延误:XX个月3. 甲方原因导致的工期延误:XX个月综上,拟将原工程合同工期延长总计为XX个月。
五、工期延长后的工程进度计划我公司已根据工期延长方案,重新制定工程进度计划,并报请甲方审批。
公路工期延长申请报告

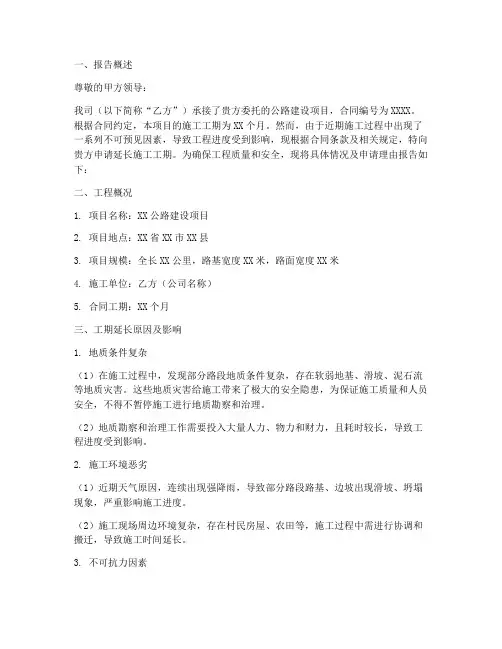

一、报告概述尊敬的甲方领导:我司(以下简称“乙方”)承接了贵方委托的公路建设项目,合同编号为XXXX。
根据合同约定,本项目的施工工期为XX个月。
然而,由于近期施工过程中出现了一系列不可预见因素,导致工程进度受到影响,现根据合同条款及相关规定,特向贵方申请延长施工工期。
为确保工程质量和安全,现将具体情况及申请理由报告如下:二、工程概况1. 项目名称:XX公路建设项目2. 项目地点:XX省XX市XX县3. 项目规模:全长XX公里,路基宽度XX米,路面宽度XX米4. 施工单位:乙方(公司名称)5. 合同工期:XX个月三、工期延长原因及影响1. 地质条件复杂(1)在施工过程中,发现部分路段地质条件复杂,存在软弱地基、滑坡、泥石流等地质灾害。
这些地质灾害给施工带来了极大的安全隐患,为保证施工质量和人员安全,不得不暂停施工进行地质勘察和治理。
(2)地质勘察和治理工作需要投入大量人力、物力和财力,且耗时较长,导致工程进度受到影响。
2. 施工环境恶劣(1)近期天气原因,连续出现强降雨,导致部分路段路基、边坡出现滑坡、坍塌现象,严重影响施工进度。
(2)施工现场周边环境复杂,存在村民房屋、农田等,施工过程中需进行协调和搬迁,导致施工时间延长。
3. 不可抗力因素(1)受疫情影响,部分施工人员无法按时到场,影响施工进度。
(2)原材料供应紧张,部分材料价格上涨,导致工程成本增加,进而影响施工进度。
四、工期延长申请鉴于以上原因,乙方特向贵方申请延长施工工期XX个月,即原合同工期XX个月调整为XX个月。
具体调整如下:1. 路基工程:原计划XX个月,现申请延长XX个月,共计XX个月。
2. 路面工程:原计划XX个月,现申请延长XX个月,共计XX个月。
3. 配套设施工程:原计划XX个月,现申请延长XX个月,共计XX个月。
五、保障措施1. 优化施工组织,合理安排施工计划,确保各工序衔接紧密,提高施工效率。
2. 加强施工现场管理,严格执行安全生产制度,确保施工安全和工程质量。
工程延期申请报告范文4篇

工程延期申请报告范文工程延期申请报告范文精选4篇〔一〕尊敬的委员会,关于工程延期申请报告,我特此提交以下申请。
我所在的工程工程是一项方案在四个月内完工的大型工程。
该工程是为了建造一座大型商业综合体而进展的。
我们的团队非常努力,每天都在工作,以确保按时完成工程。
然而,由于一些不可防止的原因,我们在工程中遇到了一些挑战。
首先,我们遇到了一些供给商交货延迟的问题。
我们需要在一定的时间内获得一些特殊的建筑材料,但是我们的供给商却未能按时提供。
这迫使我们推延了一些关键的安装工作。
为了不影响工程的质量和进度,我们选择了等待供给商的交货。
其次,由于我们所建造的是一个大型的商业综合体,需要大量的设备和系统建立,这也需要我们积极与城市相关的机构协调。
由于城市规划变更了一些内容,这给我们的机构协调工作带来了严重的影响,致使工作进度受到了严重的摧残。
由于这些原因,我们需要更多的时间来完成工程。
我们认为,将工程完成时间从原来的四个月延长三周是合理的,并且也不会对工程的质量和平安性产生影响。
我们完全明白,这是对所有相关利益相关人的影响,但我们已经尽力了。
最后,我们保证我们将利用这些额外的时间来进一步稳固和进步工程的质量和可持续性,以确保工程在最正确条件下运行,并为商业和民生带来最大的利益。
我们在工程延期申请报告中已经给出了详细的工作方案和预算,以证明我们有足够的理由要求工程延期申请。
我们相信,我们的申请得到了您的充分理解和支持,感谢您的耐心阅读和考虑。
敬礼〔此处签名〕工程延期申请报告范文精选4篇〔二〕尊敬的领导:本人所负责的工程工程如今出现了延期的情况。
在此,本人向贵单位提出了延期申请。
同时,为了防止工程的进度受到影响,本人在此提供了延期原因、预期完成时间以及延期方案等,希望可以得到贵单位的支持。
我们的工程工程由于受到了一些突发事件的影响,例如近期天气变化频繁,加之施工难度较大,所以导致工期出现了延误。
我们原定的工期是2个月,在施工过程中,我们尽力保证了进度,但由于上述原因,我们无法按照原方案完成工程。
工期顺延的申请报告

一、报告概述尊敬的[建设单位名称]:我司[施工单位名称]自[合同签订日期]起承建贵单位[工程名称]项目,项目合同工期为[原定工期]。
然而,在项目实施过程中,由于不可抗力因素和合同履行中的特殊情况,导致项目施工进度受到影响,现根据《中华人民共和国合同法》及《建设工程施工合同》的相关规定,特向贵单位提出工期顺延申请。
二、工期顺延的原因1. 不可抗力因素- [具体原因说明]:如自然灾害(地震、洪水等)、社会事件(政府政策调整、罢工等)等,导致项目施工被迫中断或延期。
2. 合同履行中的特殊情况- 土建单位影响:[具体原因说明]:如土建单位进度滞后,导致我司施工面不足,影响施工进度。
- 设计变更:[具体原因说明]:如设计单位在施工过程中提出设计变更,导致施工方案调整,增加施工难度和工期。
- 材料供应问题:[具体原因说明]:如材料供应商延迟供货,导致施工进度受阻。
- 停电影响:[具体原因说明]:如供电设施故障或计划停电,导致施工中断。
三、工期顺延的具体情况1. 不可抗力因素导致的工期延误- [具体原因说明]:如地震、洪水等自然灾害,导致项目施工被迫中断,延误工期[天数]。
2. 合同履行中的特殊情况导致的工期延误- 土建单位影响:[具体原因说明]:如土建单位进度滞后,导致我司施工面不足,延误工期[天数]。
- 设计变更:[具体原因说明]:如设计单位在施工过程中提出设计变更,导致施工方案调整,延误工期[天数]。
- 材料供应问题:[具体原因说明]:如材料供应商延迟供货,导致施工进度受阻,延误工期[天数]。
- 停电影响:[具体原因说明]:如供电设施故障或计划停电,导致施工中断,延误工期[天数]。
四、工期顺延的申请鉴于以上原因,我司特向贵单位申请工期顺延[天数]。
为保障工程质量和进度,我司将采取以下措施:1. 加强现场管理,优化施工方案,确保工程进度。
2. 积极协调各方资源,加快材料供应,确保施工顺利进行。
3. 加强与土建单位、设计单位等相关部门的沟通与协作,确保工程顺利进行。
生产工期延期申请报告

一、报告概述尊敬的监理单位、甲方代表:我单位承接的[项目名称]项目,原定竣工日期为[原定竣工日期],因以下原因,导致工期延误,现向贵单位申请工期延期。
现将具体情况说明如下:一、项目背景[项目名称]项目位于[项目地点],占地面积[项目占地面积],总建筑面积[项目总建筑面积]。
项目总投资[项目总投资],建设内容主要包括[项目主要建设内容]。
本项目于[开工日期]正式开工,原定竣工日期为[原定竣工日期]。
二、工期延误原因分析1. 设计变更:在项目实施过程中,由于甲方对部分功能需求进行调整,导致设计变更。
设计变更涉及[设计变更部分],经核实,设计变更部分施工图纸及说明共计[设计变更图纸数量]份,涉及工程量[设计变更工程量]。
2. 材料供应:项目所需部分材料因市场供应紧张,导致材料采购周期延长。
具体如下:(1)材料A:原计划采购周期为[原计划采购周期],实际采购周期延长至[实际采购周期]。
(2)材料B:原计划采购周期为[原计划采购周期],实际采购周期延长至[实际采购周期]。
3. 施工单位原因:施工单位在施工过程中,由于以下原因导致工期延误:(1)施工人员不足:施工单位在施工高峰期,因人员流动导致施工人员不足,影响施工进度。
(2)施工设备故障:施工过程中,部分施工设备出现故障,导致停工维修,影响施工进度。
4. 天气因素:在项目实施过程中,受连续降雨等恶劣天气影响,导致部分工程无法正常施工,影响工期。
5. 甲方原因:甲方在项目实施过程中,对部分施工内容提出修改意见,导致施工进度受到影响。
三、工期延期申请根据以上原因分析,经我单位研究决定,申请将[项目名称]项目的竣工日期延期至[延期竣工日期]。
具体延期天数如下:1. 设计变更:延期天数[设计变更延期天数]天。
2. 材料供应:延期天数[材料供应延期天数]天。
3. 施工单位原因:延期天数[施工单位原因延期天数]天。
4. 天气因素:延期天数[天气因素延期天数]天。
5. 甲方原因:延期天数[甲方原因延期天数]天。
延长工程申请报告

(报告编号:XX-2023-025)一、报告概述尊敬的总监理工程师:我单位承接的XX建筑工程项目,合同编号为XX,项目名称为XX,建设地点位于XX。
根据合同约定,项目原定竣工日期为2023年10月31日。
然而,由于不可抗力因素及部分设计变更等原因,导致工程进度受到影响,工期出现延误。
为确保工程质量和安全,现向贵单位申请延长工期,特此报告如下。
二、工程延期原因分析1. 不可抗力因素(1)2023年6月,我国南方地区遭遇罕见强降雨,导致施工现场道路中断,材料运输困难,施工进度受到影响。
(2)2023年7月,施工现场附近发生地质灾害,对部分施工区域造成影响,需要重新进行地质勘察和基础处理。
2. 设计变更(1)项目设计单位在施工过程中提出部分设计变更,如变更建筑物的结构形式、增加部分设备设施等,导致施工方案调整,影响工程进度。
(2)由于设计变更,部分材料需要重新采购,导致材料供应周期延长。
三、工程延期情况及影响1. 工程延期情况根据现场实际情况,截止到2023年9月30日,项目实际进度比原计划工期延误了60天。
2. 工程延期影响(1)工程进度延误,导致项目整体进度受到影响,影响工程交付时间。
(2)部分工程因延期而未能按时完成,可能存在安全隐患。
(3)工程延期导致人力、物力、财力投入增加,增加项目成本。
四、延期申请及计划1. 延期申请鉴于上述原因,我单位特向贵单位申请延长工期60天,即原定竣工日期由2023年10月31日延长至2023年12月30日。
2. 延期计划(1)针对不可抗力因素,我单位已积极采取措施,确保施工进度。
如道路中断,已采取临时道路建设;地质灾害已得到妥善处理。
(2)针对设计变更,我单位将与设计单位密切沟通,优化施工方案,确保工程进度。
(3)加强现场管理,确保工程质量和安全。
五、附件1. 延期事件发生的时间、原因及凭证;2. 延期时间及进度计划;3. 不可抗力因素证明材料;4. 设计变更通知及证明材料。
公路工期延期申请报告

致:XX公路管理段报告编号:XX-2023-011一、工程概况项目名称:XX线改建工程项目地点:XX省XX市XX县建设单位:XX公路管理局施工单位:XX公路工程有限公司项目合同工期:2015年6月22日开工,2015年9月30日竣工项目总投资:XX万元二、工期延期原因及依据1. 自然因素(1)连续降雨:自2023年5月15日起,XX市连续降雨,导致施工现场道路积水,部分施工机械无法正常作业,影响施工进度。
(2)地质条件复杂:部分路段地质条件复杂,施工过程中遇到溶洞、断层等地质问题,增加了施工难度,导致工期延误。
2. 设计变更(1)施工图变更:在施工过程中,因地质条件等原因,设计单位对部分路段的施工图进行了变更,增加了施工量,导致工期延误。
(2)交通组织变更:为保障施工安全和周边居民出行,对部分路段的交通组织进行了调整,增加了施工难度,导致工期延误。
3. 人力资源不足(1)劳动力市场紧张:由于近年来建筑行业快速发展,劳动力市场紧张,导致施工单位难以在短时间内招聘到足够的施工人员。
(2)施工人员流动:施工现场施工人员流动性较大,部分施工人员因家庭原因或其他原因离开施工现场,导致施工进度受到影响。
4. 其他原因(1)设备故障:部分施工设备出现故障,影响施工进度。
(2)材料供应不及时:部分施工材料供应不及时,导致施工进度受到影响。
三、工期延期申请根据以上原因,我单位特向贵单位申请将XX线改建工程竣工日期延期至2023年12月30日。
四、延期后的施工进度计划为确保工程按期完工,我单位将采取以下措施:1. 加强施工组织管理,优化施工方案,提高施工效率。
2. 积极与设计、监理单位沟通,确保设计变更及时、准确。
3. 加强人力资源调配,确保施工人员稳定。
4. 加强设备维护保养,确保设备正常运行。
5. 加强材料供应管理,确保材料及时到位。
五、总结XX线改建工程工期延误是由于多种因素导致的,我单位将采取积极措施,确保工程按期完工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
关于工期延长的申请报告
XXXX对外贸易经济合作局:
我司承建的XXXX外经贸大厦安全维修工程,按照双方施工合同约定应该于2020年1月19日竣工。
但在施工过程中出现相关签证及合同中约定的可延长的情形,导致工程不能按照合同约定完成竣工。
现我司就施工过程中出现工期滞后情况进行总结汇报:
一、在2020年7月3日我公司和贵局同时接到市安质总站“建筑工程安全质量整改书”,内容为:主楼结构安全性鉴定尚未完成,原结构情况不明,要求全面暂停施工。
经过贵局与检测单位检测数据成果确定后,有监理工程师下发编号为07通知单,从2013年8月7日恢复正常施工。
直接影响施工进度达36日历天。
二、2020年10月6日接中央气象台23号台风预报。
为防台抗台,根据实际安全情况,工程实施全面停工措施。
这次台风对我市造成特大的洪涝灾害,市政府及三防指挥部多次在电视节目中告知,不要轻易出门,重点抗台排涝,对学校及在建工程采取停课、停工措施。
这次台风后的洪涝灾害造成本工程停工至2020年10月12日,持续停工为7日历天。
三、鉴于现场实际情况,由于物业需拆除屋顶广播铁塔,为了安全起见,造成我司在2020年5月底至6月初直接影响施工工期达7日历天。
四、由于整幢大楼玻璃幕墙拆除无在招投标范围,业主要求我司以料
抵工进行拆除,在原玻璃幕墙拆除时整个外墙施工必须停工。
从2020年9月16日~10月5日玻璃幕墙全部拆除,在这段过程中,延误本工程施工工期为19日历天。
综上所述,施工过程中累计延误本工程整体施工进度达69日历天,致使原计划的施工工期难以实现。
上述情况均属于合同中工期延长的情形,为此,我司请求贵局根据现场实际情况,延长合同施工工期,并按实际工期作为该工程合同工期。
敬请领导给予审批为感!
特此报告。
XXXXX集团有限公司
2020年1月16日
CB26延长工期申报表
(承包[ 2020 ]延期 01号)
合同名称:富阳市污水处理厂厂区溪道改道工程合同编号:/
说明:本表一式 3份,由承包人填写。
监理机构签收后,发包人 1份、监理机构 1 人 1 份。
延长工期申请报告
杭州富阳水务有限公司、富阳永安工程监理有限公司:
我单位中标施工的富阳市污水处理厂厂区溪道改道工程于2020年7
月14日开工建设,合同工期为180天,合同完工工期为2020年1月11日。
由于诸多原因,本工程未能按合同工期完成,其主要原因为:
1、现场政策处理不到位,电缆、变压器、煤气管道、石料厂设备等没有移除,这一原因导致我单位从2020年8月2号至2020年9月2号无法进行施工,只能停工等待,工期延长31天。
2、第六节箱涵处洗车房问题处理从2020年10月26日至2020年11月11日完成,工程延长17天。
3、溪道0+330~0+356段φ800钻孔灌注桩因现场原有自然水管阻拦无法进行施工,故等待设计重新提供新的施工方案,自2020年9月11日至2015年10月14日桩机现场停工待命,工期延长34天。
2020年12月29日至2020年12月31日,我单位配合其他单位进行自然水管的移除,工程延长3天。
4、2020年1月21日至2020年2月17日,时处连续冰冻天气无法进行施工,工期延长28天。
5、天气持续下雨或中到大雨无法施工或正值沟、槽土方开挖阶段遭遇雨水天气无法施工,时间分别为2020年11月共12天,12月共8天,2020年1月共3天,3月共7天,4月共10天,5月共12天,6月共6天,工期延长共58天。
综上:工期延长时间总计:31+17+34+3+28+58=171天
由于以上诸多因素,工程到2016年6月15日才完全完工,造成施工工期拖延157天,为此,我方要求贵单位从现场实际情况出发,延长
合同约定工期,并按实际工期作为该工程合同工期,现将延期申请报告上报贵单位,请给予审批。
承包人:浙江水基建设有限公司
富阳市污水处理厂厂区溪道改道工程项目部
项目负责人:周圣洪
日期:2020年6月20日。
