第1篇一、项目背景随着我国经济的快速发展,工业生产规模不断扩大,对厂房的需求日益增加。

本工程旨在建设一座现代化、高效能的厂房,以满足企业生产需求。

为确保工程顺利进行,特制定本施工方案。

二、工程概况1. 工程名称:XX厂房工程2. 工程地点:XX市XX区XX街道3. 工程规模:占地面积10000平方米,建筑面积8000平方米4. 工程结构:钢筋混凝土框架结构5. 工程工期:预计6个月6. 工程投资:预计5000万元三、施工组织1. 施工单位:XX建筑工程有限公司2. 施工项目经理:张三3. 施工团队:包括土建、钢结构、电气、通风、消防等专业人员4. 施工进度计划:根据工程进度要求,制定详细的施工进度计划,确保工程按期完成。

四、施工准备1. 施工图纸及资料:收集并审核施工图纸及有关资料,确保施工图纸完整、准确。

2. 材料设备:根据工程需要,采购各种建筑材料、设备,确保材料设备质量符合要求。

3. 施工人员:组织施工队伍,对施工人员进行岗前培训,提高施工人员素质。

4. 施工现场:做好施工现场的规划、布置,确保施工现场安全、整洁。

五、施工工艺1. 土建施工(1)基础施工:根据设计要求,进行基础开挖、垫层、钢筋绑扎、模板安装、混凝土浇筑等工序。

(2)主体结构施工:进行主体结构模板安装、钢筋绑扎、混凝土浇筑、防水、保温等工序。

2. 钢结构施工(1)钢结构加工:根据设计图纸,进行钢结构加工、焊接、防腐等工序。

(2)钢结构安装:进行钢结构构件吊装、焊接、校正、防腐等工序。

3. 电气施工(1)电气设备安装:根据设计要求,进行电气设备安装、调试、验收等工序。

(2)电气线路敷设:进行电气线路敷设、电缆桥架安装、接地、防雷等工序。

4. 通风、消防施工(1)通风管道安装:进行通风管道安装、风机安装、调试等工序。

(2)消防系统安装:进行消防管道安装、消防设备安装、调试等工序。

六、施工质量控制1. 施工过程中,严格按照施工图纸、规范、标准进行施工,确保工程质量。

厂房工程关键施工方案(3篇)

厂房工程关键施工方案(3篇)

第1篇一、工程概况本项目为一座现代化厂房工程,总建筑面积为XX平方米,建筑高度为XX米,结构形式为框架结构。

工程位于XX市XX区,占地面积XX亩。

工程主要包括主体结构、屋面、装饰装修、设备安装等施工内容。

二、施工组织设计1. 施工进度安排:根据工程特点,制定合理的施工进度计划,确保工程按期完成。

2. 施工人员组织:成立项目组织机构,明确各岗位职责,确保施工过程中的协调与配合。

3. 施工材料设备:根据工程需求,合理配置施工材料设备,确保施工质量。

4. 施工现场管理:加强施工现场管理,确保施工安全、文明、有序。

三、关键施工方案1. 主体结构施工(1)地基处理:采用地基加固处理,确保地基承载力满足设计要求。

(2)基础施工:采用钢筋混凝土基础,确保基础结构稳定。

(3)主体结构施工:采用现浇钢筋混凝土框架结构,施工过程中严格控制钢筋间距、混凝土强度等指标。

2. 屋面施工(1)屋面防水:采用SBS改性沥青防水卷材,确保屋面防水效果。

(2)屋面保温:采用挤塑聚苯乙烯泡沫塑料板,确保屋面保温效果。

(3)屋面排水:采用雨水排水系统,确保屋面排水畅通。

3. 装饰装修施工(1)外墙装饰:采用干挂石材,确保外墙美观、耐用。

(2)内墙装饰:采用乳胶漆,确保内墙美观、易清洁。

(3)地面装饰:采用耐磨地砖,确保地面平整、耐用。

4. 设备安装(1)电气安装:按照电气施工规范进行,确保电气设备安全、可靠。

(2)给排水安装:按照给排水施工规范进行,确保给排水系统畅通。

(3)通风空调安装:按照通风空调施工规范进行,确保通风空调系统运行正常。

四、质量控制措施1. 施工前进行技术交底,确保施工人员掌握施工技术要求。

2. 施工过程中严格控制施工质量,对关键工序进行检测、验收。

3. 施工过程中加强材料设备管理,确保材料设备质量。

4. 施工过程中加强施工人员培训,提高施工人员素质。

五、安全文明施工措施1. 施工现场设置安全警示标志,确保施工安全。

厂房工程专项施工方案范本

厂房工程专项施工方案范本

厂房工程专项施工方案范本第一部分:施工前准备工作一、项目概况该项目为一座面积为10000平方米的厂房,用途为生产加工工业用品。

项目地点位于XX省XX市XX区,地理位置优越,交通便利,具有较好的发展前景。

二、施工单位资质本项目的施工单位为XX建筑工程有限公司,具备相应的资质和工程施工能力,并拥有一支经验丰富的专业施工团队,能够全面保障工程施工的质量和进度。

三、施工环境与规划项目所在地的气候条件属于XX气候,具有四季分明的特点。

施工环境相对优越,周边无重大污染源和危险源。

在施工过程中,要严格按照环保规定进行施工,并保证环境卫生。

四、施工过程中的安全与保障为保障施工安全,施工单位将严格遵守有关规定,制定详细的安全生产方案,加强现场安全管理,确保施工过程中无任何安全事故发生。

五、施工周期及进度计划按照项目需求和实际情况,施工单位将制定详细的施工进度计划,包括施工过程中的各项工程量、工期以及施工阶段的具体完成时间。

并将根据实际情况进行调整和优化。

六、施工方案编制要求施工单位在编制施工方案时,要紧密结合项目实际情况,制定科学合理的施工方案,确保施工质量和进度,同时保障工程安全。

第二部分:施工准备工作一、施工前期组织在开工前,施工单位将组织相关人员对施工现场进行全面勘察,了解现场情况及环境特点,做好各种准备工作。

二、现场布置与围挡在施工现场,施工单位将根据实际情况设置施工区域,并进行围挡及安全警示标志的设置,保障施工现场的安全。

三、施工方案设计施工单位将在施工前期对整个工程进行细致的施工方案设计,并将设计方案与施工实际情况相结合,确保施工方案的可行性和科学性。

四、人力资源准备施工单位将根据施工需要,合理配置人力资源,确保项目的施工进度和质量。

五、物资设备准备在施工前期,施工单位将采购所需的物资和设备,并对其进行核查、检测和保养,确保施工现场的物资设备齐全和正常运作。

六、环保与安全措施为保障施工环境的安全与卫生,施工单位将采取一系列的环保与安全措施,确保施工现场的环境卫生和安全生产。

工程项目厂房施工方案模板

工程项目厂房施工方案模板

工程项目厂房施工方案模板一、项目概况1.1 项目名称:XXX工程项目厂房施工方案1.2 项目地址:XXX1.3 项目建设单位:XXX公司1.4 项目规模:XXX平方米1.5 施工单位:XXXXX施工公司1.6 项目负责人:XXX1.7 施工期限:XXX年月日至XXX年月日二、工程项目概况2.1 项目背景(1)项目的立项依据、原因及目的(2)项目关联方的情况2.2 项目建设内容(1)工程项目的主要内容(2)工程项目的总体布局2.3 施工内容(1)厂房建设的主要施工内容(2)厂房建设的安全、环保等要求2.4 施工范围(1)施工范围的具体情况(2)施工相关的技术、材料等要求三、施工组织管理3.1 施工组织情况(1)施工单位组织的结构及人员分工(2)施工单位与监理单位的协调工作3.2 管理体系(1)施工单位的质量管理体系(2)施工单位的安全生产管理体系(3)施工单位的环境保护管理体系3.3 施工方案(1)施工单位针对工程项目的具体施工方案(2)施工单位的施工进度安排(3)施工单位的施工资料准备四、施工技术措施4.1 地基处理(1)地基状况及处理措施(2)地基处理的安全、环保要求4.2 结构施工(1)结构施工的具体方案(2)结构施工的质量、安全要求4.3 安装(1)设备安装的具体方案(2)设备安装的质量、安全要求4.4 装饰装修(1)装饰装修的具体方案(2)装饰装修的质量、安全要求五、安全与环保措施5.1 安全措施(1)安全生产管理(2)人员安全培训(3)施工现场管理5.2 环保措施(1)环境影响评价(2)环境污染治理措施六、施工资料准备6.1 施工图纸(1)施工图纸的准备情况(2)施工图纸的质量要求6.2 施工材料(1)施工材料的购买及准备情况(2)施工材料的质量、环保要求6.3 施工设备(1)施工设备的购买及准备情况(2)施工设备的安全、质量要求七、施工进度计划7.1 施工进度安排(1)全面计划(2)阶段进度计划7.2 施工排程(1)施工计划(2)施工进度监控八、质量验收与保修8.1 施工质量验收(1)施工验收标准(2)施工验收流程8.2 保修期(1)保修期的具体时间(2)保修期的责任及要求以上是XXX工程项目厂房施工方案的基本内容,请参照以上内容进行详细的制定和实施。

工业厂房施工专项方案

工业厂房施工专项方案

一、工程概况本工程为新建工业厂房,位于我国某市工业开发区,占地面积约10000平方米,建筑面积约20000平方米。

厂房采用钢结构设计,主要功能为生产加工、仓储物流等。

工程总投资约5000万元,预计工期为12个月。

二、施工组织与管理1. 施工组织架构:成立以项目经理为领导的施工项目组,下设技术部、安全部、物资部、财务部等部门,明确各部门职责。

2. 施工进度管理:采用网络计划技术,编制详细的施工进度计划,并进行实时跟踪与调整。

3. 质量管理:严格执行国家相关标准和规范,加强施工过程中的质量监控,确保工程质量。

4. 安全管理:建立健全安全管理制度,加强施工现场安全管理,确保施工安全。

三、施工方案1. 钢结构厂房施工:(1)基础施工:采用钢筋混凝土基础,按设计要求进行施工,确保基础稳定性。

(2)钢结构安装:采用分段吊装法,先安装柱子,再安装屋架、屋面板等。

(3)焊接施工:采用二氧化碳气体保护焊,确保焊接质量。

(4)防火涂料施工:在钢结构表面涂刷防火涂料,提高钢结构防火性能。

2. 装饰装修施工:(1)墙面施工:采用轻钢龙骨石膏板隔墙,按设计要求进行施工。

(2)地面施工:采用耐磨地坪,确保地面平整、耐磨。

(3)门窗安装:选用高品质门窗,确保密封性、隔音性。

3. 设备安装:(1)设备基础施工:按设备要求进行基础施工,确保设备稳定运行。

(2)设备安装:严格按照设备安装说明书进行,确保设备安装质量。

四、关键技术措施1. 钢结构施工:采用分段吊装法,提高施工效率,确保安装精度。

2. 防火涂料施工:选用环保型防火涂料,确保施工安全和环保。

3. 设备安装:采用先进的安装技术,确保设备安装质量和运行稳定性。

五、施工进度安排1. 基础施工:1个月2. 钢结构安装:2个月3. 装饰装修施工:2个月4. 设备安装:1个月5. 验收、交付使用:1个月六、安全措施1. 建立健全安全管理制度,加强施工现场安全管理。

2. 对施工人员进行安全教育培训,提高安全意识。

(完整word版)工业厂房施工重难点及施工措施

(完整word版)工业厂房施工重难点及施工措施

1.4施工重难点分析及解决措施

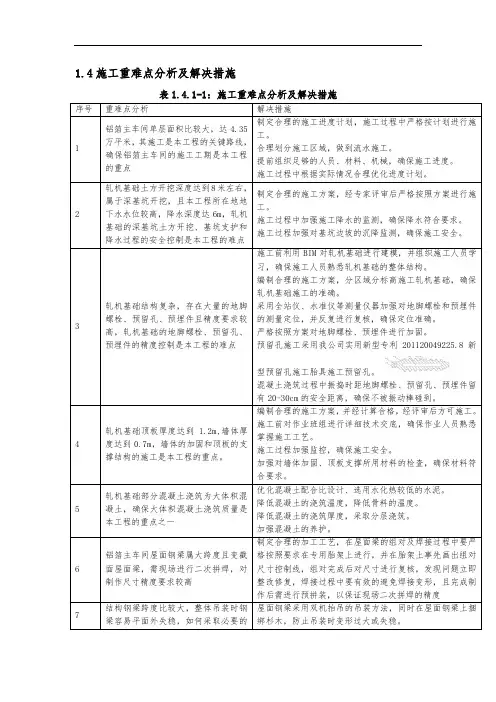

表1.4.1-1:施工重难点分析及解决措施
施工前利用BIM对轧机基础进行建模,并组织施工人员学
习,确保施工人员熟悉轧机基础的整体结构。

编制合理的施工方案,分区域分标高施工轧机基础,确保
轧机基础施工的准确。

采用全站仪、水准仪等测量仪器加强对地脚螺栓和预埋件
的测量定位,并反复进行复核,确保定位准确。

严格按照方案对地脚螺栓、预埋件进行加固。

预留孔施工采用我公司实用新型专利201120049225.8新
型预留孔施工胎具施工预留孔。

混凝土浇筑过程中振捣时距地脚螺栓、预留孔、预埋件留
有20-30cm的安全距离,确保不被振动棒碰到。

编制合理的施工方案,并经计算合格,经评审后方可施工。

厂房土建施工专项方案

厂房土建施工专项方案

一、项目背景随着我国经济的快速发展,工业厂房建设需求日益增加。

为确保厂房土建施工质量,提高施工效率,降低施工风险,特制定本专项方案。

二、施工范围及内容1. 施工范围:本工程主要包括厂房主体结构、基础工程、装饰装修、设备安装等。

2. 施工内容:(1)基础工程:包括基坑开挖、基础垫层、基础钢筋绑扎、基础混凝土浇筑等;(2)主体结构:包括柱、梁、板、墙等主体构件的施工;(3)装饰装修:包括墙面、地面、门窗、吊顶等装修施工;(4)设备安装:包括电气、给排水、暖通等设备的安装。

三、施工组织及进度安排1. 施工组织:(1)成立项目领导小组,负责工程的全面管理;(2)设立项目经理部,负责施工过程中的各项管理工作;(3)成立专业施工班组,确保施工质量。

2. 进度安排:(1)基础工程:30天;(2)主体结构:60天;(3)装饰装修:45天;(4)设备安装:30天;(5)总工期:165天。

四、施工工艺及质量控制1. 施工工艺:(1)基础工程:采用明挖法进行基坑开挖,基础垫层采用C15混凝土,基础钢筋采用HPB300钢筋,基础混凝土采用C30混凝土;(2)主体结构:采用现浇钢筋混凝土结构,柱、梁、板、墙等构件均采用C30混凝土;(3)装饰装修:墙面采用乳胶漆、瓷砖等材料,地面采用环氧树脂地坪;(4)设备安装:按照相关规范进行安装,确保设备运行稳定。

2. 质量控制:(1)严格遵循国家标准和行业规范;(2)加强原材料、半成品、成品的检验,确保质量;(3)实行全过程跟踪检验,发现问题及时整改;(4)加强施工过程中的技术交底和培训,提高施工人员素质。

五、安全管理1. 严格执行《中华人民共和国安全生产法》及相关法律法规;2. 制定安全管理制度,明确各级人员的安全职责;3. 加强施工现场安全管理,确保施工安全;4. 定期开展安全检查,及时消除安全隐患;5. 加强施工现场的消防、防汛、防暑降温等工作。

六、环境保护1. 严格执行《中华人民共和国环境保护法》及相关法律法规;2. 制定环境保护措施,减少施工对环境的影响;3. 加强施工现场的噪音、粉尘、废水等污染治理;4. 加强施工现场的绿化、美化工作。

厂房施工方案模板

厂房施工方案模板

厂房施工方案模板一、项目概述本项目旨在对厂房进行施工,确保其按规划设计进行建设,以满足相关使用要求。

本文档将提供一个厂房施工方案模板,以作为工作指导和参考。

二、项目背景厂房建设是工业企业发展的重要环节。

在厂房施工过程中,需要考虑建筑结构、土建工程、电气安装、给排水系统、通风系统等多个方面的因素。

合理的施工方案能够保证施工进度和质量,降低施工风险。

三、施工目标本项目的施工目标如下:1.确保按照规划设计进行建设,满足相关使用要求。

2.保证施工期间的安全和质量,减少施工事故发生的风险。

3.合理使用材料和资源,控制成本,并确保施工质量。

4.按时完成施工任务,保证交付时间。

5.建立健全的施工管理体系,确保施工过程的监督和控制。

四、施工方案模板1.工程规模与地理位置(1)工程规模:说明工程的规模和总建筑面积。

(2)地理位置:描述厂房所在地及周边环境。

2.施工工艺与方法(1)土建工程:包括地基处理、地下管道施工、混凝土浇筑等。

(2)建筑装饰:包括外墙、内墙、屋面、地面、门窗等装饰工程。

(3)电气安装:包括电缆敷设、配电箱安装、照明设施安装等。

(4)给排水系统:包括供水管道、排水管道、给排水设备安装等。

(5)通风系统:包括通风管道敷设、风机安装等。

(6)其他工艺与方法:根据具体情况添加。

3.工期安排(1)项目启动时间:从获得批准开始,按照计划启动工程。

(2)工期计划:制定详细的施工工期计划,包括各个施工阶段的时间节点。

(3)工序安排:根据施工工艺和工期计划,制定各个工序的具体安排。

4.施工质量控制(1)质量管理体系:建立质量管理体系,明确责任、制定标准、实施检查。

(2)材料采购与验收:根据规定采购合格的材料,并进行验收。

(3)施工过程监督:严格按照规范和图纸施工,进行监督和检查。

(4)质量验收与交付:完成各项工程后,进行质量验收并进行交付。

5.安全管理措施(1)安全管理制度:制定施工安全管理制度,明确责任和要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

辊压机技改工程施工重点及难点
施工中的重点是针对技改工程的特点实现”三个确保”即”测量放线必须确保相对位置标高准确无误”、”必须确保设备安装用的预留孔、预埋件位置精度准确”、”必须确保混凝土的强度”;
施工重点主要如下几点:
1、桩基施工过程中的定位校准;
2、超过一定规模的危险性较大的分部分项工程;
1)模板工程及支撑体系;
2)脚手架工程;
3、设备基础预留孔洞施工;
一、桩基础施工中的定位校准
我单位采用先进行人工挖孔桩施工, 后开挖基础土方, 再进行承台施工的顺序。

( 一) 冲孔桩施工的工艺流程见下图。

冲孔灌注桩施工工艺流程图( 二) 成孔
1) 、护筒埋设
护筒采用钢护筒, 壁厚 3.0mm, 内径1000~1400mm, 长度为1.0~1.5m采用人工挖埋法埋设。

护筒埋设位置要准确, 深度必须超过表层松散土深度进入原状土0.2m以上, 筒体垂直定位后, 四围用粘土分层回填夯实, 并在护筒上用红漆标示出”十”字线, 用以确定桩中心位置。

桩基在成孔过程中没有对桩位进行校核, 不时因桩机就位不平整或发生移动导致桩位发生偏差, 严重的会导致补桩或整桩报废等处理方法, 最终造成施工成本增加和工期的延误。

控制方法:
1、根据定位轴线制作轴线控制桩;
2、护筒定位埋设校准, 并检查桩机就位的平整度;
3、待桩机钻进1米后, 停机校核桩中心位置;
二、超过一定规模的危险性较大的分部分项工程
超过一定规模的危险性较大的分部分项工程应编制针对性强, 且经济适用的专项施工方案。

专项施工方案应当包括以下内容:
1)工程概况: 危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。

2)编制依据: 相关法律、法规、规范性文件、标准、规范
及图纸( 国标图集) 、施工组织设计等。

3)施工计划: 包括施工进度计划、材料与设备计划。

4)施工工艺技术: 技术参数、工艺流程、施工方法、检查验收等。

5)施工安全保证措施: 组织保障、技术保障、应急预案、监测监控等。

6)劳动力计划: 专职安全生产管理人员、特种作业人员等。

7)计算书及相关图纸。

1、模板工程及支撑体系: 本工程模板工程及支撑体系为搭设高度超过8m及以上, 搭设跨度18m及以上的模板支撑系统均属超过一定规模的危险性较大的分部分项工程, 需要在施工前编制专项方案并组织专家对专项方案进行论证。

根据该工程结构特点及规划, 楼盖、屋盖模板按清水构件要求制作、安装, 方案如下:
a.柱模: 采用12厚九厘板定制, 投入一层用量, 采用钢管作柱箍, 间距600mm。

楼面柱模安装时, 先在楼板上弹出柱子边线, 沿外边线用1:2水泥砂浆粉成条带, 经过水准仪校正找平, 作为模板支承面。

对于外柱应在柱外边设置模板支承垫条带, 支承垫条带应安装平直, 紧贴混凝土外边, 柱外模与支承垫条紧密接触, 防止漏浆。

另外为了保证柱模、钢筋位置准确, 在柱钢筋四角点焊与保护
层同厚的角钢块。

柱模高度>2m时, 每隔2m在其对称面设600×600混凝土下料口。

b.梁、楼板模板: 梁侧模采用12厚九厘板, 投入一层周转, 梁、楼板底采用12厚九厘板散拼散拆, 投入二层用量。

c.梁、板模板安装: 支模体系采用ф48×2.7普通钢架管满堂红脚手架体系。

支柱间距≤1200mm, 采用钢架管作大龙骨, 间距600mm, 50×100mm的木枋作小龙骨, 间距250mm; 安装时, 先拉通线调节支柱高。

将大龙骨找平, 架设小龙骨; 楼面模板铺完后, 检查支架是否牢固, 模板、梁面、板面清扫干净。

支撑体系配套不少于三层的用量投入。

d.梁跨度≥4m时均需起拱, 起拱高度1‰至4‰; 梁高≥900mm时, 宜在梁侧模中偏下处设一道对拉螺栓φ12@800mm。

模板施工前刷高效脱模剂二道。

e.框架梁、柱截面均较大, 为了防止出现胀模, 在梁、柱支模过程中设置φ14对拉螺栓, 柱按双向设置, 间距@500, 梁的截面高度超过900时, 设一道对拉螺栓, 梁的截面高度超过1200时, 设二道对拉螺栓, 间距@500。

f.模板拆除:
拆模顺序一般为先支后拆, 后支先拆。

柱侧模: 柱模在混凝土强度能保证其表面及棱角不会受损时。
