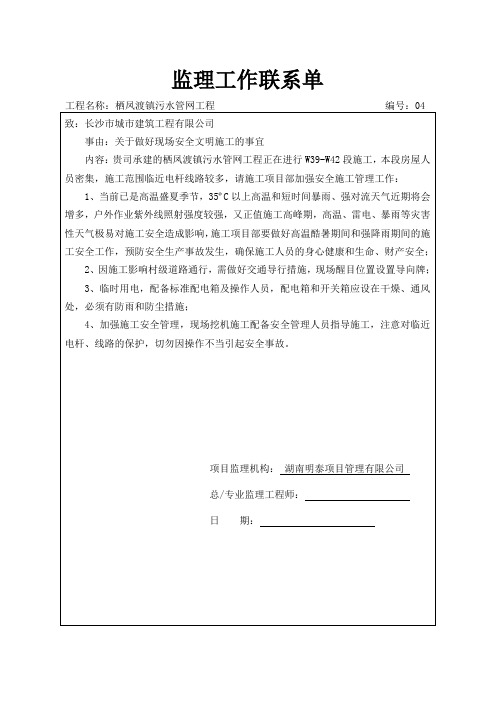

通达监理工作联系函
监理工作联系函04

工程名称:栖凤渡镇污水管网工程编号:04
致:长沙市城市建筑工程有限公司
事由:关于做好现场安全文明施工的事宜
内容:贵司承建的栖凤渡镇污水管网工程正在进行W39-施工管理工作:
1、当前已是高温盛夏季节,35ºC以上高温和短时间暴雨、强对流天气近期将会增多,户外作业紫外线照射强度较强,又正值施工高峰期,高温、雷电、暴雨等灾害性天气极易对施工安全造成影响,施工项目部要做好高温酷暑期间和强降雨期间的施工安全工作,预防安全生产事故发生,确保施工人员的身心健康和生命、财产安全;
总/专业监理工程师:
日期:
2、因施工影响村级道路通行,需做好交通导行措施,现场醒目位置设置导向牌;
3、临时用电,配备标准配电箱及操作人员,配电箱和开关箱应设在干燥、通风处,必须有防雨和防尘措施;
4、加强施工安全管理,现场挖机施工配备安全管理人员指导施工,注意对临近电杆、线路的保护,切勿因操作不当引起安全事故。
项目监理机构:湖南明泰项目管理有限公司
监理联系函(关于保温单位现场无管理和施工人员的事宜)

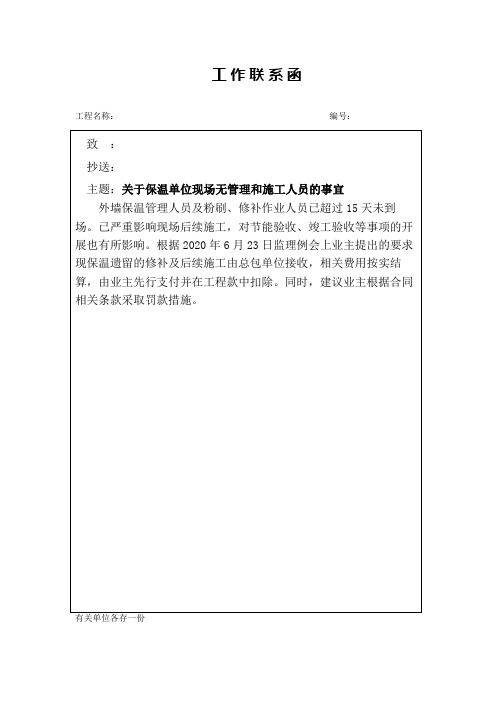

抄送:
主题:关于保温单位现场无管理和施工人员的事宜
外墙保温管理人员及粉刷、修补作业人员已超过15天未到场。已严重影响现场后续施工,对节能验收、竣工验收等事项的开展也有所影响。根据2020年6月23日监理例会上业主提出的要求现保温遗留的修补及后续施工由总包单位接收,相关费用按实结算,由业主先行支付并在工程款中扣除。同时,建议业主根据合同相关条款采取罚款措施。
有关单位各存一份
监理联系函(关于监理通知单回复事项)

2018.08.18钢筋退场的事宜
25
2018.08.27钢筋退场的事宜
26
2018.08.31钢筋退场的事宜
27
2018.09.17钢筋退场的事宜
28
2018.10.03钢筋退场的事宜
29
2018.10.15钢筋退场的事宜
30
2018.10.16钢筋退场的事宜
31
2018.10.29钢筋退场的事宜
83
2019.01.14九号楼、十号楼北面河堤加固H型钢拔除事宜
84
2019.01.14关于1-2地块7#、8#楼北面~9#、10#楼地库顶板防水未按图纸要求施工的事宜
85
2019.01.15九号楼北面地下室外墙土方回填未按设计图纸施工
86
2019.01.16八号楼西北面地下室外墙土方回填未按设计图纸施工
6
2020.01.06关于1-2标段上下交叉作业高空坠物的事宜
7
2020.01.07外墙保温进度滞缓的事宜监理工作联系单
8
2020.01.13春节放假前的各项安全工作
32
2018.11.07钢筋退场的事宜
33
2018.11.15钢筋退场的事宜
34
2018.11.23钢筋退场的事宜
35
2019.03.15钢筋原材料进场不在世茂品牌库内
36
2019.03.24钢筋退场的事宜
37
2019.03.25钢筋退场的事宜
38
2019.04.10盘螺钢筋退场的事宜
39
2019.04.19钢筋退场的事宜
58
2019.08.16关于墙体砌筑、粉刷工程存在的问题
59
2019.09.27一标屋面泡沫混凝土配合比单的事宜
关于加强使用监理通知单和联系函的工作制度

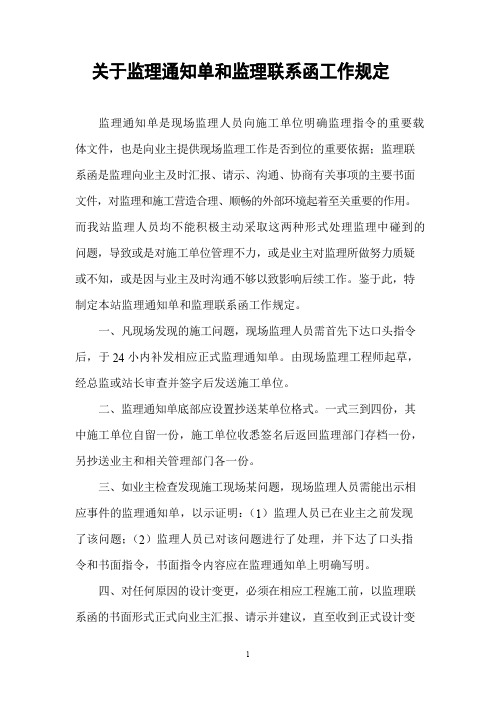

关于监理通知单和监理联系函工作规定监理通知单是现场监理人员向施工单位明确监理指令的重要载体文件,也是向业主提供现场监理工作是否到位的重要依据;监理联系函是监理向业主及时汇报、请示、沟通、协商有关事项的主要书面文件,对监理和施工营造合理、顺畅的外部环境起着至关重要的作用。
而我站监理人员均不能积极主动采取这两种形式处理监理中碰到的问题,导致或是对施工单位管理不力,或是业主对监理所做努力质疑或不知,或是因与业主及时沟通不够以致影响后续工作。
鉴于此,特制定本站监理通知单和监理联系函工作规定。
一、凡现场发现的施工问题,现场监理人员需首先下达口头指令后,于24小内补发相应正式监理通知单。
由现场监理工程师起草,经总监或站长审查并签字后发送施工单位。
二、监理通知单底部应设置抄送某单位格式。
一式三到四份,其中施工单位自留一份,施工单位收悉签名后返回监理部门存档一份,另抄送业主和相关管理部门各一份。
三、如业主检查发现施工现场某问题,现场监理人员需能出示相应事件的监理通知单,以示证明:(1)监理人员已在业主之前发现了该问题;(2)监理人员已对该问题进行了处理,并下达了口头指令和书面指令,书面指令内容应在监理通知单上明确写明。
四、对任何原因的设计变更,必须在相应工程施工前,以监理联系函的书面形式正式向业主汇报、请示并建议,直至收到正式设计变1更图纸后再行施工。
若业主执意要先行施工后补图纸,则需有业主书面指令文件。
否则不予同意施工,若业主单方面同意施工单位自行施工,则现场监理决不允许自行计量并签字,需请示总监,由总监与业主进行必要的交涉后,最后视情况决定后续处理。
若有其它需及时向业主汇报、请示、建议或沟通的事项,也应及时发送书面监理联系函。
五、如发生上述各项事件,现场监理人员不能提供相应的监理通知单或监理联系函,发生一次对该监理人员罚款50元,从当月补助中扣取。
对设计变更程序不合规而没有向业主及时发送监理联系函的,若最终造成更大影响,将视所造成的社会和经济损失大小严格追究现场监理人员责任。
工作联系函的格式及参考范文_委托书_

工作联系函的格式及参考范文工作联系函作为公文中惟一的一种平行文种,其适用的范围相当广泛。
对于工作联系函的格式大家清楚么?往下看看,希望对大家有所帮助!工作联系函格式由于函的类别较多,从制作格式到内容表述均有一定灵活机动性。
主要介绍规范性公函的结构、内容和写法。
公函由首部、正文和尾部三部分组成。
其各部分的格式、内容和写法要求如下:(一)首部。
主要包括标题、主送机关两个项目内容。
1、标题。
公函的标题一般有两种形式。
一种是由发文机关名称、事由和文种构成。
另一种是由事由和文种构成。
2、主送机关。
即受文并办理来函事项的机关单位,于文首顶格写明全称或者规范化简称,其后用冒号。
(二)正文。
其结构一般由开头、主体、结尾、结语等部分组成。
1、开头。
主要说明发函的缘由。
一般要求概括交代发函的目的、根据、原因等内容,然后用“现将有关问题说明如下:”或“现将有关事项函复如下:”等过渡语转入下文。
复函的缘由部分,一般首先引叙来文的标题、发文字号,然后再交代根据,以说明发文的缘由。
2、主体。
这是函的核心内容部分,主要说明致函事项。
函的事项部分内容单一,一函一事,行文要直陈其事。
无论是洽工作,询问和答复问题,还是向有关主管部门请求批准事项等,都要用简洁得体的语言把需要告诉对方的问题、意见叙写清楚。
如果属于复函,还要注意答复事项的针对性和明确性。
(三)结尾。
一般用礼貌性语言向对方提出希望。
或请对方协助解决某一问题,或请对方及时复函,或请对方提出意见或请主管部门批准等。
(四)结语。
通常应根据函询、函告、函或函复的事项,选择运用不同的结束语。
如“特此函询”、“请即复函”、“特此函告”、“特此函复”等。
有的函也可以不用结束语,如属便函,可以像普通信件一样,使用“此致”、“敬礼”。
(五)结尾落款。
一般包括署名和成文时间两项内容。
署名机关单位名称,写明成文时间年、月、日;并加盖公章。
五、撰写函件应注意的问题函的写作,首先要注意行文简洁明确,用语把握分寸。
监理工作联系函

监理工作联系函南通锦丰建筑安装工程有限公司:经我中心实地查看发现,你公司尚存在诸多问题,特此发函,具体事项如下:(一)观音山路面维修围挡不到位,野蛮施工,已出现3起交通事故,安全隐患巨大,具体如下:1.太平路安全警示标志不全(未设置导向标志、警示标志、警报灯等设施);围挡外侧(车辆行人通行路段)存在沟槽,安全风险巨大;2.观西街西半幅浇筑已有一个月,已具备通行条件,目前东半幅有车辆通行且东半幅路中间位置存在沟槽,安全隐患巨大,勒令你单位立即封闭观西街东半幅交通,开放西半幅交通且做好围挡,安全警示标志设置到位;3.通甲路北侧半幅已完成浇筑且开放交通,南侧半幅东西两端为密闭围挡,遮挡行车视线,勒令你单位将围挡东西两端更换成网状围挡,保证行车视线,且做好围挡,安全警示标志设置到位;4.太平支路西侧半幅已完成浇筑,东侧半幅为交通通行段,警示桩东侧(行人车辆通行部位)存在沟槽,且该路段无路灯;太平支路西侧半幅局部有围墙倾倒,勒令你单位立即清除倾倒围墙,完成路面修复后恢复围墙;太平支路北侧西半幅地面上有警示桩破坏后残留的螺丝杆,存在安全隐患,勒令你单位立即清除,恢复围挡;太平支路路西(太平支路南端,钟秀路绿化带内)有少量渣土,勒令你单位立即清除。
以上维修路段除太平路外都无人值守,现勒令你单位施工期间派人巡查和值守,在围护措施未整改到位和交通备案未办理好前勒令你单位暂停路面维修,于2019年4月16日前整改到位,以上路段全部维修任务于2019年4月30日前完工。
如发生逾期、整改不到或拒不整改的情况,将按照1.合同条款10.4(1)安全防护措施不到位,应按2000元/次*4共计8000元进行处罚;2.合同条款10.4(5)承包人出现安全事故,或在发包人规定的整改期限内达不到整改要求或明显无法按期完工的,没收履约保证金且按已完成合格工程量60%的工程价款结算。
在维修期间,如再次出现安全和交通事故,由你单位承担责任并自行解决。
监理工作联系函(01)
工程名称:群升大智汇综合体智慧社区(A区)20#地块项目编号QSDZH-01
致:贵州群升置业有限公司(建设单位)
关于E2栋1层商铺4/01轴交Z轴~N轴墙体砌筑质量问题的相关事宜
内容:
1.E2栋1层商铺4/01轴交Z轴~N轴墙体砌筑在巡查过程中发现墙体水平灰缝不饱满且平整度不足,拉结筋使用的圆钢未设置弯钩,现场已口头告知施工单位质量员,但施工单位拒不整改,且态度恶劣,施工班组拒不整改并组织罢工,且现场对监理及甲方态度蛮横,且产生口头冲突,我项目监理组现场通知施工方现场主管及施工方老板杨维国进行现场协调,但施工方现场主管及施工方老板杨维国到场后依旧态度恶劣,误认为监理及甲方故意刁难,不管现场所提出的质量问题,放纵施工班组组织罢工,与甲方及监理产生冲突,让我项目监理组人员及甲方现场代表感受到人身威胁,导致我项目监理组及甲方现场代表日后的工作管理难以开展,人身安全难以保障。
针对此区域我项目监理组要求暂停施工,并上报处理方案。
发出单位:群生大智汇综合体智慧社区20#地块项目监理组
负责人(签字):
2018年7月26日
监理工作联系单
监理工作联系单
工程名称:XXX工程建设项目
致:XXX工程项目指挥部:
事由:
关于监理单位下发监理工程师通知单后,施工单位有关管理人员无视监理单位正当要求,违背建设工程相关法律、法规的问题。
内容:
监理人员XX在7月12日中午接到施工单位质检员XX口头通知后,下午刚上班,及时到货楼及4号楼梯屋面验收梁、板钢筋绑扎。发现如下问题:
(1)屋面留洞板底上排和板底下排双向14#钢筋未安置;
(2)现场吊钩锚入梁底不到200mm,未焊接或绑扎,设计要求锚入梁顶800mm,混凝土内不小于30d并应焊接或绑扎在钢筋骨架上。
对于上述严重违反设计要求,且对质量、安全功能产生较大隐患的部位。监理方及时下发了监理工程师通知单。
施工单位接到监理工程师通知单后,质检员XX在机加工地坪浇筑现场找到分包单位技术员XX,并把监理工程师通知单交给技术员XX,XX看了监理工程师通知单后,当场把监理工程师通知单撕毁。
鉴于事情的严重性,呈报业主,请业主及时处理此事。
监理通知函模板范文
监理通知函模板范文尊敬的[施工方名称]:朋友们!咱们在这个[项目名称]工程上已经合作有一段时间啦。
不过呢,最近我在工地巡查的时候,发现了一些小状况,就像饭菜里不小心混进了小沙子,虽然不致命,但也影响整体的口感,所以得跟你们说说。
一、工程进度方面。
你们之前给的工程进度计划就像我们去旅行时的地图一样,是个指引。
可现在呢,感觉我们像是迷了路的旅行者。
按照计划,[具体工程内容]应该已经完成了百分之[X],但实际情况却是只完成了百分之[Y](这里Y明显小于X哈)。
就像我们约好了一起跑到终点,你们却在半路慢悠悠地散步,这可不行啊。
我知道有时候会有各种意外情况,就像突然下了一场雨打乱了野餐计划一样,但咱们得想办法把进度赶回来。
希望你们能重新审视一下进度计划,加派人手也好,调整施工顺序也好,总之要让工程进度回到正轨上来,毕竟我们都想早日看到这个工程大功告成呢。
二、工程质量问题。
质量可是这个工程的灵魂啊,就像人的健康一样重要。
我发现有些地方的施工质量有点像刚学走路的小孩,摇摇晃晃不太稳当。
比如说,[具体指出质量问题的位置,如某楼层的墙面]的抹灰工作,那表面看起来就像月球表面似的,坑坑洼洼,一点都不平整。
还有[列举其他质量问题,如某个结构部件的钢筋绑扎],钢筋的间距就像小朋友排队时,有的挨得太近,有的又离得太远,完全不按照规范来。
这要是盖房子,那房子可就像搭在沙滩上的城堡,不太可靠哦。
我希望你们能立刻对这些质量问题进行整改,让每一个施工环节都像精雕细琢的艺术品一样完美。
要是对施工标准不太清楚的话,就把规范手册拿出来好好看看,可别再迷糊啦。
三、安全管理。
安全这个事儿,那可是重中之重,就像我们头上的安全帽一样,必须时刻戴着,不能掉以轻心。
我在工地看到有些工人兄弟就像调皮的小猴子一样,在高处作业的时候,安全带系得松松垮垮的,这要是不小心掉下去,那可就不是闹着玩的了。
还有那些施工材料,乱堆乱放的,就像小朋友玩完玩具不收拾一样,把通道都堵住了。
监理联系函(关于要求抓紧西侧坡道附近施工)
有关单位各存一份。
工作联系函
工程名称:编号:
主送:
抄送:
主题:关于要求抓紧西侧坡道附近施工的函
内容:
根据施工进度,西侧基坑(2-2剖至5-5剖东南角)部位的支护型钢(共211根)在总包完成大部分土方回填后开始拔除。但因西侧剖道附近(1轴交G-H轴)的基础一直未完成,拔除工作已暂停。经多方沟通,余下型钢(共117根)暂缓拔除,待上述部位基础墙体施工完成,土方回填后再拔,现要求总包单位合理安排进度,抓紧相关区域施工,在具备条件后及时通知桩基单位完成拔桩的后续工作。特此函告。
