全套门洞改造工程技术交底(通用)

合集下载

门洞改造工程技术交底

门洞改造工程技术交底

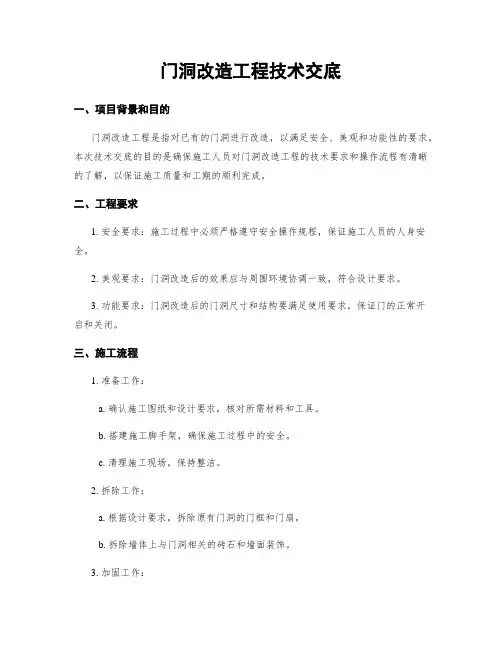

门洞改造工程技术交底一、项目背景和目的门洞改造工程是指对已有的门洞进行改造,以满足安全、美观和功能性的要求。

本次技术交底的目的是确保施工人员对门洞改造工程的技术要求和操作流程有清晰的了解,以保证施工质量和工期的顺利完成。

二、工程要求1. 安全要求:施工过程中必须严格遵守安全操作规程,保证施工人员的人身安全。

2. 美观要求:门洞改造后的效果应与周围环境协调一致,符合设计要求。

3. 功能要求:门洞改造后的门洞尺寸和结构要满足使用要求,保证门的正常开启和关闭。

三、施工流程1. 准备工作:a. 确认施工图纸和设计要求,核对所需材料和工具。

b. 搭建施工脚手架,确保施工过程中的安全。

c. 清理施工现场,保持整洁。

2. 拆除工作:a. 根据设计要求,拆除原有门洞的门框和门扇。

b. 拆除墙体上与门洞相关的砖石和墙面装饰。

3. 加固工作:a. 检查墙体结构是否需要加固,若需要,按照设计要求进行加固处理。

b. 安装门洞加固钢筋,确保门洞的稳定性。

4. 砌筑工作:a. 根据设计要求,重新砌筑门洞的墙体,保证尺寸和垂直度的准确性。

b. 使用优质砂浆进行砌筑,确保墙体的坚固性和平整度。

5. 安装工作:a. 安装门洞的门框和门扇,按照设计要求进行调整和固定。

b. 安装门锁、门把手等门洞配件。

6. 防水工作:a. 对门洞周围的墙体进行防水处理,确保门洞不受潮湿和渗水影响。

7. 整理工作:a. 清理施工现场,清除垃圾和杂物。

b. 对门洞进行最后的检查和整理,确保无质量问题。

四、施工注意事项1. 施工人员必须持有效证件上岗,严禁无证上岗。

2. 施工过程中必须戴好安全帽、防护眼镜等个人防护用品。

3. 施工现场必须设置明显的安全警示标志,确保施工区域的安全。

4. 施工过程中应遵守环保要求,防止扬尘和噪音污染。

5. 施工过程中应注意材料的保护和使用,避免浪费和损坏。

五、质量验收标准1. 门洞的尺寸和垂直度应符合设计要求,偏差不得超过规定范围。

门洞改造工程技术交底

门洞改造工程技术交底

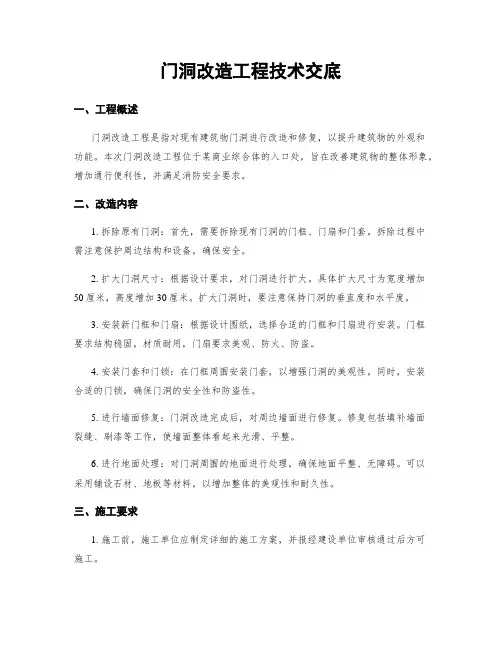

门洞改造工程技术交底一、工程概述门洞改造工程是指对现有建筑物门洞进行改造和修复,以提升建筑物的外观和功能。

本次门洞改造工程位于某商业综合体的入口处,旨在改善建筑物的整体形象,增加通行便利性,并满足消防安全要求。

二、改造内容1. 拆除原有门洞:首先,需要拆除现有门洞的门框、门扇和门套。

拆除过程中需注意保护周边结构和设备,确保安全。

2. 扩大门洞尺寸:根据设计要求,对门洞进行扩大。

具体扩大尺寸为宽度增加50厘米,高度增加30厘米。

扩大门洞时,要注意保持门洞的垂直度和水平度。

3. 安装新门框和门扇:根据设计图纸,选择合适的门框和门扇进行安装。

门框要求结构稳固,材质耐用,门扇要求美观、防火、防盗。

4. 安装门套和门锁:在门框周围安装门套,以增强门洞的美观性。

同时,安装合适的门锁,确保门洞的安全性和防盗性。

5. 进行墙面修复:门洞改造完成后,对周边墙面进行修复。

修复包括填补墙面裂缝、刷漆等工作,使墙面整体看起来光滑、平整。

6. 进行地面处理:对门洞周围的地面进行处理,确保地面平整、无障碍。

可以采用铺设石材、地板等材料,以增加整体的美观性和耐久性。

三、施工要求1. 施工前,施工单位应制定详细的施工方案,并报经建设单位审核通过后方可施工。

2. 施工过程中,应按照设计图纸和相关规范进行操作,确保施工质量。

3. 施工单位应对施工现场进行严格管理,保持施工现场的整洁和安全。

4. 施工单位应配备专业技术人员进行施工,确保施工过程中的技术要求得到满足。

5. 施工完成后,施工单位应进行验收,并与建设单位进行联合验收。

如有质量问题,应及时进行整改。

四、安全措施1. 施工单位应制定安全施工方案,并向施工人员进行安全培训,确保施工过程中的安全。

2. 施工现场应设置明显的警示标志,提醒周边人员注意施工区域。

3. 施工人员应佩戴安全帽、安全鞋等个人防护装备,并严格遵守施工现场的安全规定。

4. 施工现场应配备灭火器等消防设备,以应对突发火灾等紧急情况。

门洞改造工程技术交底

门洞改造工程技术交底

门洞改造工程技术交底一、项目背景和目的门洞改造工程是指对现有门洞进行技术改造,以满足新的使用需求和安全要求。

本次工程的目的是确保门洞改造工程的施工质量和安全,提供详细的技术交底,以便施工人员能够正确理解并按照要求进行施工。

二、工程概述1. 项目名称:门洞改造工程2. 工程地点:某某地区某某街道某某号3. 工程内容:对现有门洞进行改造,包括拆除旧门洞、加固门洞结构、安装新门洞等。

4. 工程时间:预计工期为30天。

5. 工程责任单位:某某建筑公司。

三、施工要求1. 施工前准备:a. 施工前必须对施工区域进行详细勘测,了解门洞的具体尺寸、结构等情况。

b. 施工前必须制定详细的施工方案,并提交给相关领导审批。

c. 施工前必须组织施工人员进行技术交底,确保施工人员对工程要求和施工流程有清晰的理解。

2. 施工过程:a. 施工人员必须按照施工方案进行施工,严禁擅自更改施工流程。

b. 施工人员必须按照相关安全规范进行操作,佩戴必要的个人防护装备。

c. 施工过程中必须保持施工现场的整洁,严禁乱堆乱放材料和工具。

3. 施工质量要求:a. 施工人员必须按照相关标准和规范进行施工,确保施工质量符合要求。

b. 施工过程中必须进行必要的质量检查和验收,确保每个环节的施工质量。

四、安全措施1. 施工人员必须参加安全培训,了解施工现场的安全要求和操作规范。

2. 施工现场必须设置明显的安全警示标志,确保施工区域的安全。

3. 施工人员必须佩戴安全帽、安全鞋等个人防护装备,并按照规定使用相关工具和设备。

五、质量验收标准1. 门洞改造工程必须符合相关建筑设计规范和施工标准。

2. 门洞改造工程必须达到以下质量验收标准:a. 门洞尺寸符合设计要求,无明显偏差。

b. 门洞结构牢固,无裂缝、漏水等质量问题。

c. 门洞安装完毕后,门扇开闭灵活,无卡阻、松动等问题。

d. 门洞周边环境整洁,无乱堆乱放材料和工具。

六、技术交底记录1. 技术交底记录必须详细记录施工人员的培训情况,包括培训时间、培训内容、培训人员等。

门洞改造工程技术交底

门洞改造工程技术交底

门洞改造工程技术交底一、项目背景门洞改造工程是指对现有建筑物的门洞进行改造和升级,以提升建筑物的整体外观和功能性。

本次门洞改造工程涉及的建筑物位于某商业综合体内,拥有大量商铺和办公空间。

为了适应商业发展需求,提升建筑物的形象和功能性,我们决定对门洞进行改造。

二、改造目标1. 提升建筑物的外观形象,增加商业吸引力;2. 增加门洞的宽度,方便人员和物品的进出;3. 改善门洞的通风和采光条件;4. 提升门洞的安全性和防火性能。

三、改造内容1. 拆除原有门洞:根据设计方案,我们将拆除原有门洞的门框和门扇,以便进行后续改造工作。

拆除工作需要按照相关安全规范进行,确保施工过程中不会对周围环境和建筑物结构造成损害。

2. 扩大门洞宽度:根据设计方案,我们将扩大门洞的宽度,以便适应商业活动的需求。

扩大门洞的具体尺寸将根据建筑物结构和设计要求进行调整,确保改造后的门洞能够满足人员和物品进出的需要。

3. 安装新的门框和门扇:改造后,我们将安装新的门框和门扇。

新的门框将采用耐久性好、防火性能高的材料,以确保门洞的安全性和防火性能。

门扇的设计将考虑到商业形象和通风采光的需求,选择适宜的材料和样式。

4. 改善通风和采光条件:为了改善门洞的通风和采光条件,我们将在门洞上方安装透明的玻璃顶棚,以增加自然光的进入。

同时,我们将安装通风设备,确保门洞内空气的流通和新鲜度。

5. 配套设施安装:为了提升门洞的功能性,我们将安装一些配套设施,如安全门禁系统、照明设备、监控摄像头等。

这些设施将提升门洞的安全性和便利性,为商业活动提供良好的环境。

四、施工流程1. 确定施工方案:根据设计方案和施工要求,制定详细的施工方案,包括施工顺序、施工方法、材料采购等。

2. 施工准备:组织施工人员,采购所需材料和设备,搭建施工场地,确保施工过程中的安全和顺利进行。

3. 拆除原有门洞:按照相关安全规范,进行门洞的拆除工作,确保施工过程中不会对周围环境和建筑物结构造成损害。

门洞改造工程技术交底

门洞改造工程技术交底

门洞改造工程技术交底一、项目概述门洞改造工程是指对建造物门洞进行改造和升级,以提升建造物的整体外观和功能性。

本项目旨在对某建造物的门洞进行改造,使其更加美观、安全和便利。

二、改造目标1. 美观:通过门洞改造,使建造物外观更加吸引人,符合现代审美要求。

2. 安全:改造后的门洞应具备良好的安全性能,确保人员和财产的安全。

3. 便利:改造后的门洞应提供更加便利的出入口,方便行人和车辆进出。

三、改造内容1. 门洞尺寸调整:根据实际需要,对门洞的宽度和高度进行调整,以适应不同类型的人员和车辆进出。

2. 门洞材料更换:根据设计要求,更换门洞的材料,如门框、门扇、玻璃等,以提升门洞的质感和美观度。

3. 照明系统改进:改造门洞的照明系统,增加照明设备,确保门洞在夜间也能提供足够的照明,增强安全性。

4. 防护设施安装:根据需要,在门洞周围安装合适的防护设施,如护栏、防撞柱等,以保护门洞和行人、车辆的安全。

5. 门洞装饰:对门洞进行装饰,如喷涂涂料、贴装饰板等,以提升门洞的整体美观度。

四、施工要求1. 施工前准备:在施工前,需对门洞周围进行清理,确保施工区域干净整洁,方便施工人员操作。

2. 施工方案:施工方案应经过合理设计,并与业主进行确认,确保施工过程顺利进行。

3. 施工工艺:施工过程中,应按照像关标准和规范进行操作,确保施工质量和安全。

4. 施工材料:施工过程中所使用的材料应符合国家相关标准,确保施工质量和安全。

5. 施工时间:施工时间应与业主和相关部门商议确定,并严格按照施工计划进行施工。

6. 施工安全:施工过程中,应加强安全管理,确保施工人员的人身安全和财产安全。

五、验收标准1. 尺寸要求:门洞的宽度和高度应符合设计要求,确保人员和车辆的顺利进出。

2. 材料要求:门洞所使用的材料应符合国家相关标准,确保施工质量和安全。

3. 照明要求:门洞的照明系统应正常工作,提供足够的照明,确保夜间出入口的安全。

4. 防护设施要求:门洞周围的防护设施应坚固可靠,确保门洞和行人、车辆的安全。

门洞改造工程技术交底

门洞改造工程技术交底

门洞改造工程技术交底一、项目概述门洞改造工程是指对现有建造门洞进行改造和升级,以提高门洞的安全性、美观性和便利性。

本文将详细介绍门洞改造工程的技术要求、施工步骤和注意事项。

二、技术要求1. 结构设计要求:a. 根据实际情况,门洞改造工程应满足建造设计规范的要求,确保结构稳定和安全性。

b. 门洞的尺寸应符合相关标准,确保门的正常使用和通行。

c. 门洞改造工程应考虑建造的整体风格和外观,保持一致性。

2. 材料要求:a. 门洞改造工程所使用的材料应符合国家标准,具有良好的质量和耐久性。

b. 门框、门扇等主要构件应选择耐腐蚀、防火和防盗性能较好的材料。

c. 门洞改造工程所使用的门锁、门铰链等配件应符合相关标准,确保安全可靠。

3. 施工要求:a. 施工前应进行详细的测量和勘察工作,确保门洞改造工程的准确性和合理性。

b. 施工过程中应按照像关规范和要求进行操作,确保施工质量和安全。

c. 门洞改造工程中的各项施工工序应有明确的施工顺序和时间安排。

三、施工步骤1. 前期准备:a. 确定门洞改造工程的具体范围和要求。

b. 进行门洞的测量和勘察工作,制定详细的施工方案。

c. 准备所需的施工材料和工具。

2. 拆除原有门洞:a. 拆除门框、门扇等原有构件。

b. 清理门洞内的杂物和残留物。

3. 结构加固:a. 根据设计要求,进行门洞的结构加固工作,如加装钢筋、钢板等。

b. 确保门洞的承重能力和稳定性。

4. 安装新门洞构件:a. 安装新的门框、门扇等构件,确保尺寸和位置的准确性。

b. 进行门洞的调整和调平工作,确保门的正常开闭。

5. 完善细节工作:a. 安装门锁、门铰链等配件,确保安全可靠。

b. 进行门洞的防水、防潮处理,延长使用寿命。

c. 进行门洞的装饰和美化工作,提高整体的美观性。

6. 清理和验收:a. 清理施工现场,确保安全和整洁。

b. 进行门洞改造工程的验收,确保施工质量和符合要求。

四、注意事项1. 施工过程中,要严格遵守相关安全规范,采取必要的安全防护措施。

门洞改造工程技术交底

门洞改造工程技术交底

门洞改造工程技术交底一、项目概述门洞改造工程是对现有建筑门洞进行改造和升级,以提升建筑物的外观和功能。

本文将详细介绍门洞改造工程的技术交底内容。

二、施工准备1. 施工前,应对门洞进行全面检查,确保门洞结构稳固,没有明显的损坏。

2. 清理门洞周围的杂物和垃圾,确保施工区域干净整洁。

3. 准备施工所需的工具和材料,包括锤子、电钻、水平仪、砂浆等。

三、施工步骤1. 拆除旧门洞:首先,使用电钻和锤子将门洞上的门框和门扇拆除。

然后,使用锤子和凿子将门洞周围的砖块逐一拆除,确保门洞的尺寸符合设计要求。

2. 修补门洞:根据门洞的尺寸,使用砂浆和水泥将门洞周围的砖块进行修补,确保门洞的墙体结构牢固。

3. 安装门框:根据设计要求,选择合适的门框进行安装。

首先,使用水平仪将门框调整到水平位置,然后使用螺丝将门框固定在门洞上。

4. 安装门扇:根据门洞的尺寸,选择合适的门扇进行安装。

首先,将门扇放置在门框上,确保门扇与门框垂直。

然后,使用螺丝将门扇固定在门框上。

5. 涂装门洞:根据设计要求,对门洞进行涂装。

首先,使用砂纸将门洞表面进行打磨,然后使用刷子或喷枪将涂料均匀地涂抹在门洞表面,确保涂层平整美观。

6. 清理施工现场:施工完成后,及时清理施工现场,清除杂物和垃圾,确保施工区域整洁干净。

四、质量控制1. 施工过程中,应严格按照设计要求进行操作,确保门洞的尺寸和结构符合标准。

2. 施工人员应熟练掌握使用工具和材料的技巧,避免因施工不当导致的质量问题。

3. 完工后应进行验收,确保门洞改造工程符合设计要求和相关标准。

五、安全措施1. 施工人员应佩戴好安全帽、手套等个人防护用品,确保施工过程中的人身安全。

2. 使用电钻等电动工具时,应注意电源的安全,避免触电事故的发生。

3. 施工现场应设置警示标志,提醒他人注意施工区域,避免意外伤害的发生。

六、施工注意事项1. 在进行门洞改造工程时,应根据实际情况进行施工方案的调整,确保施工的顺利进行。

门洞改造工程技术交底

门洞改造工程技术交底

门洞改造工程技术交底一、项目概述门洞改造工程是指对建筑物门洞进行改造,以适应不同的使用需求,提升建筑物的功能性和美观性。

本文将详细介绍门洞改造工程的技术交底内容。

二、施工前准备1. 确定改造设计方案:根据业主需求和建筑结构特点,确定门洞改造的设计方案。

2. 准备施工材料:根据设计方案确定所需的施工材料,包括门洞框架、门扇、门锁等。

3. 检查施工现场:对门洞进行测量和检查,确保施工现场符合设计要求,无任何隐患。

三、施工工艺1. 拆除旧门洞:首先,根据设计方案拆除原有的门洞框架和门扇。

注意安全防护,避免对周围结构造成损坏。

2. 加固门洞结构:根据设计方案,对门洞进行加固处理,包括加装钢筋、混凝土填充等,以增强门洞的稳定性和承重能力。

3. 安装新门洞框架:根据设计方案,安装新的门洞框架,确保框架的垂直度和水平度,以便后续的门扇安装。

4. 安装门扇:根据设计方案,安装新的门扇,确保门扇的平整、稳固和开闭灵活。

5. 安装门锁:根据设计方案,安装门洞适配的门锁,确保门锁的安全性和使用便捷性。

6. 进行粉刷和装饰:根据设计方案,对门洞进行粉刷和装饰,使其与周围环境协调一致。

四、施工安全注意事项1. 施工现场要设置明显的安全警示标志,确保施工区域的安全。

2. 施工人员必须佩戴符合要求的安全防护用品,如安全帽、防护眼镜、手套等。

3. 施工过程中,要注意防止施工材料和工具掉落,避免对周围人员和设备造成伤害。

4. 施工现场要保持整洁,及时清理施工垃圾和杂物,防止滑倒和其他意外事故的发生。

5. 严格遵守施工规范和操作规程,确保施工质量和安全。

五、质量验收标准1. 门洞框架安装:门洞框架应牢固稳定,垂直度和水平度误差不得超过规定范围。

2. 门扇安装:门扇应平整、稳固,开闭灵活,不得出现变形、松动等现象。

3. 门锁安装:门锁应安装牢固,开闭顺畅,锁舌完好,钥匙能够顺利插入和拔出。

4. 粉刷和装饰:粉刷和装饰应均匀、平整,无明显刷痕、漏刷和起皮现象。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工工艺流程:按建筑图纸对门洞进行放线 钢筋混凝土过梁的预制 过梁端头位置凿洞 钢筋混凝土过梁的安装 门洞的封堵。
施工工艺:
1、按建筑图纸将门洞高度位置进行放线,并经项目部施工人员确定后进入下一步施工。
2、按《中南标12ZG313》中过梁的做法对过梁进行预制。
3、混凝土过梁搁置位置进行凿洞,保证搁置长度≧25cm,搁置长度需用M10砂浆进行找平后再安装。预制混凝土过梁强度高于设计强度的75%后,才能进行安装。
门洞改造工程技术交底
施工单位:北京大龙建设集团有限公司 工程名称:中南大学湘雅医院老病栋大修建安工程
分部(分项)工程名称
门洞改造工程
班组名称
门洞改造工程班组
技术交底内容:
主要施工工艺与方法
一、老砖墙上新开门洞
(一)门洞宽度L<2米时,施工工艺流程:放线 槽钢位置开槽 槽钢夹梁(钢过梁)施工 拆除门洞口砖墙
按项目部进行的植筋技术交底进行植筋施工
3、采用小型机具对门洞口边开凿企口缝,企口缝的大小和间距详下图。开凿企口缝过程 中要尽量减少对原有墙体的破坏。
4、门窗洞口的封堵,封堵之前对门窗洞口部位和砖砌体进行洒水湿润。原有门窗洞口堵砌根据文物要求采用M10混合砂浆砌筑MU10实心粘土砖。
5、当门洞新旧砖墙不相等时,对预留的企口缝进行C25细石砼灌浆填实(如下图)。
1、按建筑图门窗尺寸在老墙上的新开门洞位置进行弹线,弹线后由项目部管理人员确认后再进行下一步施工。
2、按老墙上的弹线,进行开槽,每边的开槽长度应超过门洞宽度的四分之一,且大于25cm。
采用12槽钢夹梁做门窗过梁,具体钢梁施工如下图:
3、钢过梁施工完成,对门洞砖墙采用切割的方法进行拆除。
(二)门洞宽度2≦L<4.2米时,施工工艺流程:放线 灰缝处理 插入角钢 焊接钢板 对拉螺杆施工 拆除需拆除的墙体
3、对于还需增开部分门洞的过梁采用钢过梁,其钢过梁的施工方法同第一条钢过梁的施工方法。对于部分封堵,利用未封堵部分原有洞口采用钢筋混凝土过梁,钢筋混凝土过梁采用《中南标12ZG313》法进行拆除,尽量减少对原有墙体的破坏。
四、原门洞位置不变,门洞高度变小
5)封堵砖砌体质量满足规范要求。
交底人:
接受人(全员)签名:
日 期:
3、部分封堵,再在老墙体上增开部分洞口的(部分封堵,利用未封堵部分原有洞口)
施工工艺流程:按建筑图纸对门洞进行放线 砌筑需封堵的部分原门洞 过梁的施工 老墙上增开部分门洞
施工工艺:
1、将需封堵的部分门洞和增开的部门门洞进行放线,并经项目部施工人员确定后进入下一步施工。
2、对需封堵的部分原门洞封堵方法同第二条原门洞的封堵,进行植筋、企口凿洞、砌筑砖墙。
2、原门洞封堵
施工工艺流程:原有门洞口抹灰层的清除 化学植筋 原门洞口凿企口缝 门洞砖墙封堵(如新旧砖墙不相等时留出企口缝浇筑混凝土) 企口缝浇筑砼(当新旧砖墙不相等时)
施工工艺:
1、原有门洞抹灰层在门洞封堵施工前需凿除干净,经验收合格后再进行下一工序施工。
2、对原门洞口边进行化学植筋,化学植筋大小间距如下图:
1、按建筑图门窗尺寸在老墙上的新开门洞位置进行弹线,弹线后由项目部管理人员确认后再进行下一步施工。
2、将弹线位置的灰缝进行凿除(先凿除一边插入角钢后再施工另一边)。
3、按设计图纸在砖墙上钻孔,并焊接钢板,螺栓孔缝隙采用压力灌注108胶水泥浆进行处理。
4、钢过梁施工完成,对门洞砖墙采用切割的方法进行拆除。
4、混凝土过梁强度达到设计强度后,再进行上部门洞的封堵。门洞封堵的方法同第二条。
质量标准
1)所用材料及主要配套材料必须符合设计要求和规范规定。
2)化学植筋深度应该满足规范和图纸要求大于20d,化学植筋完成后需按规范进行拉拔试验。
3)钢过梁的防腐、防锈、防火满足规范要求
4)预留门洞高度、宽度误差应小于±5mm。
