2019年电大【高层建筑施工】形成性考核册答案
电大高层建筑施工形成性考核册答案

电大高层建筑施工形成性考核册答案一、填空题1 明沟排水、深层明沟排水、暗沟排水和利用工程设施排水。
2、作为保证基坑开挖稳定的支护体系包括和3、钢板桩一般分为(槽钢钢板桩)和(热轧锁口钢板桩)两种。
4、当基坑深度较大,悬臂的挡墙在强度和变形方面不能满足要求时,即需增设支撑系统,支撑系统分为撑和基坑外支撑两类。
5、根据墙体材料的特点,可以把地下连续墙分为以下三类,即(混凝土地下连续墙(使用泥浆)、(水泥固化地下连续墙(使用泥浆)和(水泥土地下连续墙(不用泥浆)。
6、钢筋混凝土地下连续墙施工方法通常都要经、、7、钢筋混凝土地下连续墙施工与槽壁稳定有关的因素可以归纳为三个方面。
8、钢筋混凝土地下连续墙施工中清底的方法一般有两种。
9、地下连续墙段间的接头一般分为、。
10、逆做法施工又分为和二、选择题1、某基坑土层由多层土组成,且中部夹有砂类土,其集水坑排水方式宜选用(B)。
A 明沟与集水坑排水B分层明沟排水C深层明沟排水D暗沟排水2、某基坑要求降低地下水位深度不小于10m,土层渗透系数K=24m/d,其井点排水方式家选用(B)。
A 单层轻型井点B多层轻型井点C喷射井点D管井井点3、机械开挖大型土方,基坑深度4m,开挖机械宜选用(B)。
A 正铲挖土机B反铲挖土机C抓铲挖土机D挖空心思土机4、下列对土方边坡稳定没有影响的是(C)。
A 开挖深度B 土质C开挖宽度D开挖方法5、钢板桩一般分为(D)两类。
A 槽型钢板和U型钢板桩B 槽型钢板和T型钢板桩 C槽型钢板桩和T型钢板桩D槽型钢板桩和热轧锁扣钢板桩6、由于钻孔灌注桩挡水效果差,帮有时将它与(B)组合使用,前者抗弯,后者挡水。
A 钢板桩挡墙B深层搅拌水泥土桩C 地下连续墙D环梁支护7、由于(B)的挡水交果差,帮有时将它与深层搅拌水泥土桩组合使用,前者抗弯,后者挡水。
A 钢板桩挡墙B钻孔灌注桩挡墙C地下连续墙D环梁支护8、钢板桩的打设家采用(C)。
A 轻锤重击B轻锤高击C重锤轻击D重锤低击9、钢板桩施工中,由于钢板桩之间的连接采用铰接锁口,容易产生(A)现象。
国开(吉林)00428《2019春《高层建筑施工》形成性考核2复习资料答案

2019春《高层建筑施工》形成性考核2 作业资料答案
说明:每学期的课程题目都可能更换,请认真核对是您需要的题目后再下载!
【题目】混凝土浇注()后已经成熟,产生约束变形。
a. 18
b. 20
c. 24
d. 22
[请认真阅读以上题目,运用所学知识完成作答]
参考答案:20
【题目】轻微侵蚀介质,无渗透要求,取()㎜。
a. 0.2
b. 0.5
c. 0.3
d. 0.4
[请认真阅读以上题目,运用所学知识完成作答]
参考答案:0.2
【题目】下列哪项不是采用分段分层的方法()。
a. 角度分层
b. 分段分层
c. 全面分层
d. 侧面分层
[请认真阅读以上题目,运用所学知识完成作答]
参考答案:侧面分层
【题目】下列选项中哪项不是降低混凝土的绝热温升的方法()。
a. 采用优质粉煤灰等活性惨合料取代水泥用料。
电大建筑结构形成性考核册2019答案

电大建筑结构形成性考核册2019答案(总9页)-CAL-FENGHAI.-(YICAI)-Company One1-CAL-本页仅作为文档封面,使用请直接删除《建筑结构》作业1说明:本次作业包括第一章钢筋和混凝土的物理力学性能、第二章混凝土结构的基本计算原则、第三章受弯构件承载力计算的内容,请于四周之前完成。
一、填空题(每小题2分,共20分)1.对于有明显流幅的钢筋(俗称软钢),一般取(屈服强度)作为钢筋设计强度的依据。
2.混凝土强度等级的表示方法为,符号C 代表(混凝土),C 后面的数字表示以(2/mm N )为单位的立方体抗压强度标准值。
3.结构的极限状态分(承载能力极限状态)和(正常使用极限状态)两种。
4.混凝土和钢筋的强度设计值,定义为强度标准值(除以)相应的材料强度分项系数。
5.(纵向受力钢筋)的外边缘至(混凝土)表面的垂直距离,称为混凝土保护层厚度,用c 表示6、钢筋混凝土从加荷至构件破坏,梁的受力存在着三个阶段,分别为弹性工作阶段、(带裂缝工作阶段)和(破坏阶段)阶段。
7、受拉钢筋首先到达屈服,然后混凝土受压破坏的梁,称为(适筋) 梁,这种破坏称为(延性)破坏。
8、影响有腹筋的斜截面破坏形态的主要因素是(剪跨比)和(配箍率)。
9、钢筋混凝土梁的斜截面破坏的三种形式中,只有(剪压)破坏是斜截面承载力计算的依据。
10、T 型截面梁按中和轴位置不同分为两类:第一类T 型截面中和轴位于(翼缘内),第二类T 型截面中和轴位于(梁肋内)。
二、选择题(每小题2分,共20分)1.对于无明显屈服点的钢筋,其强度标准值取值的依据是(D ) A.最大应变对于的应力 B.极限抗拉强度 C. 倍极限抗拉强度 D.条件屈服强度2.我国规范采用(A )作为确定混凝土强度等级的依据。
A .立方体抗压强度标准值 B .轴心抗压强度 C .轴心抗拉强度 D .劈拉强度3. 建筑结构在其设计使用年限内应能满足预定的使用要求,有良好的工作性能,称为结构的(B ) A .安全性 B .适用性 C .耐久性 D .可靠性4.当结构或构件出现下列状态(A )时,即认为超过了承载能力极限状态。
2019年电大《高层建筑施工》考试题两套资料汇编附答案【电大备考篇】

2019年电大《高层建筑施工》考试题两套资料汇编附答案一、选择题1.某基坑要求降低地下水位深度4 m,士层渗透系数80 m / d,宜选用( ) 。
D .管井井点2 .挡墙的监测项目主要有( ):(1)侧压力; ( 2 ) 弯曲应力; (3 ) 轴力; (4 ) 变形 c. (1)(2)(4)3 .地下连续墙施工中,与槽壁稳定有关的因素( ):(1)地质条件( 2 ) 开挖机械 ( 3 ) 泥浆质量 ( 4 ) 施工技术c. (1) (2)(4)4.土层锚杆灌浆后,待锚固体强度达到( )设计强度以后,才可以对锚杆进行张拉和锚固。
C 80%5 .沉桩施工中,摩擦桩的质量控制原则是( ) D.以控制桩尖标高为主,控制贯入度作参考6.湿作业成孔灌注桩施工中,护筒内的泥浆密度太小,可能引起的质量事故是(B .孔壁胡落)7.按裂缝的深度划分,裂缝可分为( ) 。
A .贯穿裂缝、深层裂缝和表面裂缝料裂缝8 . 大体积混凝土施工常用浇筑方法() 。
D .以上都是9 . 下列关于塔式起重机说法不正确的是() 。
c.吊钩高度小10.如果( ) ,混凝土干硬,泵送阻力大,影响混凝土的可泵性,容易造成泵的堵塞。
D .胡落度过小11.现浇高层混凝土结构施工中,大直径竖向钢筋的连接一般采用( ) 。
B .电渣压力焊气压焊机械连接技术12.下列关于螺纹套筒连接技术特点说法不正确的是() 。
B .自锁性差13.碳素结构钢的质量等级分为A、B、C、D四级,由A到D表示质量由低到高,不同质量等级对()的要求有区别。
c.冲击韧性二、判断正误题(每题2分,共2 6分)如果边坡土体中的剪应力小于士的抗剪强度,则边坡土体处于稳定状态。
( 对 ) 地下连续墙施工振动小、噪声低,非常适于在城市中施工。
( 对 )设置锚杆时,各部分的锚杆都应该密接,但不能交叉。
( 错 ) 锤击沉桩的施工过程包括:桩架移动与就位→吊桩与定桩→打桩→截桩与接桩等。
2019年电大高层建筑施工考试试题汇总附答案【考前推荐】

2019年电大高层建筑施工考试试题汇总附答案高层建筑施工试题一、单项选择题(每题2分,共26分)1.某基坑的土层由多层土组成,其中中部夹有砂类土,若采用集水坑排水方式,宜选用 (D.分层明沟排水 )2.机械开挖大型基坑土方,基坑深度8m,宜( A.正铲挖土机 )分层开挖。
3.钢板桩的打设宜采用( C.重锤轻击 )。
4.地下连续墙的特点中不包括(A.施工振动大 )。
5.下列哪项是地下连续墙的特点?( C.施工噪声小 )6.地下连续墙按照开挖方式分为(C.地下连续墙、地下连续防渗墙 )三种。
A.桩板式、槽板式和防渗式7.锚杆的基本类型有(B.圆柱形、扩大圆柱形、圆锥形 )。
8.单根锚杆的最大长度不得超过(B.30m )。
9.桩按照受力情况分为( B.端承桩和摩擦桩 )。
10.干作业成孔灌注桩的施工机械主要是( B.螺旋钻孔机 )。
11.下列关于碗扣式脚手架优点说法不正确的是( D.宜丢失 )。
12.现浇高层混凝土结构施工中,大直径竖向钢筋的连接一般采用( B.电渣压力焊气压焊机械连接技术 )。
13.碳素结构钢的质量等级分为A、B、C、D四级,由A到D表示质量由低到高。
不同质量等级对( D.冷弯性能 )的要求有区别。
二、判断正误题(每题2分,共24分)1.钢板桩施工中,打入桩时和已打人的邻桩一起下沉的现象称为水平伸长。
(×)2.钢板桩的沉桩原则是“轻锤高击”。
( × )3.目前,地下连续墙越来越多替代桩基础、沉井等深基础,承担更大的荷载。
(√)4.如果地面荷载较大,应缩短单元槽段长度,以缩短槽壁开挖和曝露的时间。
(√)5.地下连续墙按成墙方式分为:地下连续墙和地下防渗墙。
(× )6.土层锚杆在允许情况下,尽量采用群锚,避免用单根锚杆。
(√ )7.设置锚杆时,各部分的锚杆都不得交叉。
(√ )8.土层锚杆施工中,压力灌浆的目的主要是形成锚固段。
( × )9.预制桩施工时,主要以控制人土深度和标高为主,控制贯人度为辅。
高层建筑施工形成性考核册(习题+答案)

高层建筑施工作业1第1、2章一、填空题1、集水坑排水的特点是设置集水坑和排水沟,根据工程的不同特点具体有以下几种方法:明沟与集水井排水、分层明沟排水、深层明沟排水、暗沟排水和利用工程设施排水。
2、作为保证基坑开挖稳定的支护体系包括挡墙和支撑两部分。
3、钢板桩一般分为(槽钢钢板桩)和(热轧锁口钢板桩)两种。
4、当基坑深度较大,悬臂的挡墙在强度和变形方面不能满足要求时,即需增设支撑系统,支撑系统分为基坑内支撑和基坑外支撑两类。
5、根据墙体材料的特点,可以把地下连续墙分为以下三类,即(混凝土地下连续墙(使用泥浆)、(水泥固化地下连续墙(使用泥浆)和(水泥土地下连续墙(不用泥浆)。
6、钢筋混凝土地下连续墙施工方法通常都要经挖槽、固壁、浇筑和联接等工序才能建成。
7、钢筋混凝土地下连续墙施工与槽壁稳定有关的因素可以归纳为泥浆、地质条件和施工三个方面。
8、钢筋混凝土地下连续墙施工中清底的方法一般有沉淀法和置换法两种。
9、地下连续墙段间的接头一般分为柔性接头、刚性接头和止水接头。
10、逆做法施工又分为全逆作和半逆作两种方法。
二、选择题1、某基坑土层由多层土组成,且中部夹有砂类土,其集水坑排水方式宜选用(B)。
A明沟与集水坑排水B分层明沟排水C深层明沟排水D暗沟排水2、某基坑要求降低地下水位深度不小于10m,土层渗透系数K=24m/d,其井点排水方式家选用(B)。
A单层轻型井点B多层轻型井点C喷射井点D管井井点3、机械开挖大型土方,基坑深度4m,开挖机械宜选用(B)。
A正铲挖土机B反铲挖土机C抓铲挖土机D挖空心思土机4、下列对土方边坡稳定没有影响的是(C)。
A开挖深度B土质C开挖宽度D开挖方法5、钢板桩一般分为(D)两类。
A槽型钢板和U型钢板桩B槽型钢板和T型钢板桩C槽型钢板桩和T型钢板桩D槽型钢板桩和热轧锁扣钢板桩6、由于钻孔灌注桩挡水效果差,帮有时将它与(B)组合使用,前者抗弯,后者挡水。
A钢板桩挡墙B深层搅拌水泥土桩C地下连续墙D环梁支护7、由于(B)的挡水交果差,帮有时将它与深层搅拌水泥土桩组合使用,前者抗弯,后者挡水。

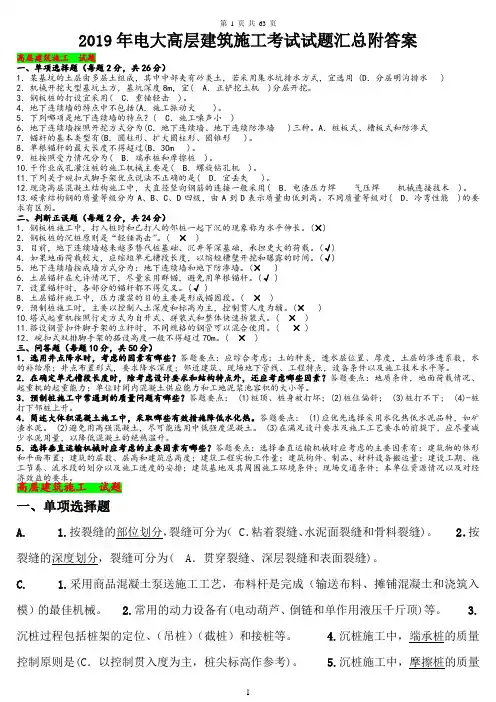

2019年电大高层建筑施工考试试题汇总附答案

2019年电大高层建筑施工考试试题汇总附答案第 1 页共 63 页 1 9 2019 年电大高层建筑施工考试试题汇总附答案高层建筑施工试题一、单项选择题(每题 2 2 分,共 6 26 分) 1.某基坑的土层由多层土组成,其中中部夹有砂类土,若采用集水坑排水方式,宜选用 (D.分层明沟排水 ) 2.机械开挖大型基坑土方,基坑深度 8m,宜( A.正铲挖土机 )分层开挖。
3.钢板桩的打设宜采用( C.重锤轻击 )。
4.地下连续墙的特点中不包括(A.施工振动大 )。
5.下列哪项是地下连续墙的特点?( C.施工噪声小 ) 6.地下连续墙按照开挖方式分为(C.地下连续墙、地下连续防渗墙 )三种。
A.桩板式、槽板式和防渗式 7.锚杆的基本类型有(B.圆柱形、扩大圆柱形、圆锥形 )。
8.单根锚杆的最大长度不得超过(B.30m )。
9.桩按照受力情况分为( B.端承桩和摩擦桩 )。
10.干作业成孔灌注桩的施工机械主要是( B.螺旋钻孔机 )。
11.下列关于碗扣式脚手架优点说法不正确的是( D.宜丢失 )。
12.现浇高层混凝土结构施工中,大直径竖向钢筋的连接一般采用( B.电渣压力焊气压焊机械连接技术 )。
1/ 313.碳素结构钢的质量等级分为 A、B、C、D 四级,由 A 到 D 表示质量由低到高。
不同质量等级对( D.冷弯性能 )的要求有区别。
二、判断正误题(每题 2 2 分,共 4 24 分) 1.钢板桩施工中,打入桩时和已打人的邻桩一起下沉的现象称为水平伸长。
( ) 2.钢板桩的沉桩原则是轻锤高击。
( ) 3.目前,地下连续墙越来越多替代桩基础、沉井等深基础,承担更大的荷载。
( ) 4.如果地面荷载较大,应缩短单元槽段长度,以缩短槽壁开挖和曝露的时间。
( ) 5.地下连续墙按成墙方式分为:地下连续墙和地下防渗墙。
( ) 6.土层锚杆在允许情况下,尽量采用群锚,避免用单根锚杆。
( ) 7.设置锚杆时,各部分的锚杆都不得交叉。
国家开放大学吉林00428《2019春《高层建筑施工》形成性考核2作业资料

2019春《高层建筑施工》形成性考核2 复习题(带答案)
说明:每学期的课程题号都可能更换,请认真核对是您需要的题号后再下载!
【题号】混凝土浇注()后已经成熟,产生约束变形。
a. 18
b. 20
c. 24
d. 22
[认真学习课本知识,并分析作答上述题号]
参考答案:20
【题号】轻微侵蚀介质,无渗透要求,取()㎜。
a. 0.2
b. 0.5
c. 0.3
d. 0.4
[认真学习课本知识,并分析作答上述题号]
参考答案:0.2
【题号】下列哪项不是采用分段分层的方法()。
a. 角度分层
b. 分段分层
c. 全面分层
d. 侧面分层
[认真学习课本知识,并分析作答上述题号]
参考答案:侧面分层
【题号】下列选项中哪项不是降低混凝土的绝热温升的方法()。
a. 采用优质粉煤灰等活性惨合料取代水泥用料。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
【高层施工】形成性考核册答案形考作业一答案:一. 填空题1. 明沟与集水井分层明沟深层明沟暗沟利用工程设施2. 挡墙支撑3.槽钢热轧锁口钢板4. 基坑内支护结构基坑外拉锚5.使用泥浆的钢筋混凝土地下连续墙水泥固化地下连续墙(使用泥浆)不用泥浆的水泥土地下连续墙6. 修筑导墙挖深槽壁泥浆固清底成墙施工7. 泥浆地质条件施工8.置换法沉淀法9. 柔性接头(施工接头)刚性接头(结构接头)止水接头10. 全逆做法半逆做法二.选择题1. B 2 .A 3.. B 4 C 5. .. B 6. B 7. B 8. D 9. A 10. D 11. C12. A 13. C 14. C 15.D三.1. ×2. ×3. ×4. ×5. √6. √7.8. ×9. √10. √四、1. 集水坑排水的特点是应用最为广泛、简单、经济。
但当基坑的涌水量过大或易产生流砂的情况则集水井降水方法不宜采用。
根据工程的不同特点,集水井排水可有明沟与集水井排水、分层明沟排水、深层明沟排水、暗沟排水和利用工程设施排水等方法。
2. 井点降水方法有轻型井点、喷射井点、电渗井点、管井井点和深井井点等。
从材料上说,可有无砂大孔混凝土管井点,在某些情况下,可采用小沉井井点。
轻型井点适用于渗透系数在0.5~50m/d的情况,降水深度3~6m;喷射井点适用于渗透系数在0.1到2.0m/d的情况,降水深度8~20m;电渗井点适用于渗透系数在<0.1m/d的情况,因其与轻型井点或喷射井点联合使用,不单独用。
管井井点适用于渗透系数在20~200m/d的情况,降水深度3~5m;深井井点适用于渗透系数在5~25m/d的情况,降水深度>15 m。
3.凡影响土体中剪应力和土体抗剪强度的因素,均可是影响土方边坡的稳定基坑开挖后,若边坡土体中的剪应力大于土的抗剪强度,则边坡将滑动失稳。
影响边坡土体中土体抗剪强度的因素:气候影响使土质疏松;粘土夹层因浸水而产生润滑作用;细砂、粉砂土因受振动而液化。
影响土体中剪应力的因素:土方边坡顶存在荷载(尤其动载);下雨使土体含水量增加土自重加大;土的渗流产生动水压力;水浸入土体裂缝中产生静水压力。
4. 挡墙的主要作用是挡土,相当多的挡墙还应挡水,当挡墙结构足够强,可不设支撑,若设支撑可使挡墙与支撑形成具一定刚度的支撑体系。
5. 常用的挡墙有钢板桩、钢筋混凝土板桩、钻孔灌注桩、H型钢支柱(或钢筋混凝土支柱)、地下连续墙、深层搅拌水泥土桩挡墙、旋喷桩帷幕墙、环梁支护。
6. 钢板桩施工常遇的质量问题包括倾斜、扭转、共连、水平伸长等。
倾斜原因是打桩行进方向板桩贯入阻力小。
处理方法是,采用方法是钢丝绳拉住桩身逐步纠正,同时用仪器随时检查、纠正。
扭转原因是钢板桩连接的铰接锁口。
处理方法是在打桩行进方向用卡板所著板桩的前锁口,在钢板桩与围檩间的两边空隙内,设定榫滑轮支架,制止下沉中的转动在锁口扣搭处的两边用垫铁和木榫填实。
共连原因是钢板桩弯曲,使槽口阻力增加。
处理方法是及时处理钢板桩倾斜,把发生共连的桩与其他已打好的桩一块或数块用角钢电焊临时固定。
水平伸长原因是钢板桩锁口扣搭处有1cm空隙,该现象属正常现象。
处理方法是在设计时考虑水平伸长值,在轴线修正时加以纠正。
7. 支护结构的监测项目对支护结构主要有:侧压力、弯曲应力、轴力、变形、沉降等。
对周围环境及其它的监测项目有:沉降、位移、隆起、抬起、裂缝等。
对地下水还应观测水位变化、孔隙水压力等。
支护结构与周围环境的观测主要分为应力监测和变形监测。
变形监测主要采用经纬仪、水准仪、测斜仪等。
主要监测变形、隆起、位移、裂缝、抬起等主要针对周围环境的监测;应力监测主要采用土压力计、孔隙水压力计、钢筋计及支撑内力所用应力、应变的传感器等。
8. .重复第4题答案9. 常用的支撑形式有锚拉支撑、斜柱支撑、短桩横隔支撑、钢结构支撑、地下连续墙支护、地下连续墙锚杆支护、挡土护坡桩支撑、挡土护坡桩与锚杆结合支撑、板桩中央横顶支撑、板桩中央斜顶支撑、分层板桩支撑等。
10. 地下连续墙的优点是施工时振动小、噪音低;墙体刚度大;防渗性好;可贴近施工;可采用逆作法施工;适用于多种地基条件;可作刚性基础;占地少。
其缺点是在特殊条件下施工难度大;易出现相邻墙段不能对齐和漏水的问题;费用相对较高;城市施工废泥浆处理较麻烦。
11. 地下连续墙按成墙方式,可分为桩板式、槽板式、组合式;按用途分,可分为防渗墙、临时挡土墙、永久挡土墙、作为基础用的地下连续墙;按墙体材料,可分为钢筋混凝土墙、塑性混凝土墙、固化灰浆墙、自硬泥浆墙、预制墙、泥浆槽墙、后张法预应力地下连续墙、钢制地下连续墙按开挖情况可分为开挖的地下连续墙和不开挖的地下防渗墙。
12. 地下连续墙主要用于水利水电、露天矿山和尾矿坝(池)以及环保工程的防渗墙;建筑物的地下室、地下构筑物(如地下铁道、地下道路、地下停车场、地下街道、酒店以及地下变电站);市政管沟和涵洞;盾构等工程的竖井;泵站、水池;码头、护岸和干船坞;地下油库和仓库;各种深基础和桩基。
13地下连续墙的导墙的作用是:作为挡土墙;作为测量的基准;作为重物的支承;存蓄泥浆。
14. 泥浆的作用是护壁作用;携渣作用;润滑钻头的作用;冷却作用。
15. 地下连续墙的施工组织设计一般包括工程概况;挖掘机械等设备选用;导墙设计;单元槽段划分;预埋件等施工详图;泥浆护壁等配比、管路循环、泥浆处理与管理;废泥浆和土渣的处理;钢筋笼加工运输和吊放等;混凝土配比设计、供应、浇注方法;动力供应和供排水;施工平面图布置;工程进度计划和材料、劳力供应计划;安全和质量措施。
16. “逆作法”以基坑围护墙和工程桩及受力柱作为垂直承重构件,将主体结构的顶板、楼板作为支撑系统(必要时价临时支撑)采取地下和地上结构同时施工,或地下结构由上而下的施工方法,称作“逆作法”“逆作法”施工的特点有可缩短工期;对周围环境和建筑物、构筑物影响小;使结构设计更合理;具有经济性;“逆作法”施工必须解决施工的关键技术和做好施工控制工作。
17. 地下连续墙的单元槽段划分应注意:单元槽段的最小长度不得小于一个挖掘段,在确定时除考虑设计要求和结构特点外,还应考虑地质条件、地面荷载、起重机的起重能力、单位时间内混凝土供应能力以及工地上具备的泥浆池的容积。
18. 防止槽壁坍方是地下连续墙施工非常关键的问题。
为防止槽壁坍方应在泥浆方面、土质条件方面、施工方面采取措施。
泥浆方面注意泥浆液面的高低、泥浆的相对密度以及地下水位高低的影响;土质条件方面要根据不同的土质条件选用不同的配合比;施工方面注意长深比的影响、在挖槽出现坍塌,泥浆漏失时及时将机械提出地面迅速采取措施避免坍塌进一步扩大,常用迅速补浆和回填粘性土等方法。
19. 地下连续墙的成墙质量检验是指一整道混凝土连续墙的质量进行一次总的检查。
包括墙段墙身混凝土质量的检查、墙段与墙段之间套接质量与接缝质量的检查、墙底与基岩接合质量的检查、墙身预留孔及预埋件质量的检查以及成墙防渗效率的检查等。
检查前,应对施工过程中积累的工程技术资料进行查对与分析,从中发现问题,并可对各项质量的出切实的结论。
五. 论述题1.①坑(填土、淤泥、墓穴)的处理挖除松土坑的虚土至天然土,回填压缩性相近的土料;松土范围大可将基槽放宽用砂或砂石土回填同时放坡,用灰土回填也要放坡;若松土坑较大且超过5m,可挖去软弱土将基础落深,做踏步接两端每步不下于50cm;松土坑较深,且大于槽宽或1.5m,应增加上部结构的强度在相应部位配3~4根φ8~12钢筋;对地下水位高的基坑挖去软弱土用砂土或混凝土回填。
②水井在附近降低地下水,用中粗砂及块石、卵石或碎砖夯填至地下水位以上50 cm,枯井在5 m内先素土夯实,回填到地坪下1.5m处拆砖和挖去松软土,后用素土或灰土分层夯实;枯井在基础下,条形基础3倍基础宽度或柱基2倍基础宽度内,先素土夯实回填到基础下2m处,挖去软土或拆除砖井圈再用素土或灰土分层夯实;井在房屋转角处可加强基础处理设钢筋混凝土板跨越,也可从基础上挑梁;若其方法不经济可延长基础到天然土上,适当配筋或加强混凝土梁;井已淤填但不密实,可用大块石挤紧软土,再回填处理。
③局部软硬地基的处理⑴尽量挖除基岩等较硬部分或凿去30~50cm,并填筑土砂混合物;⑵软土上作混凝土或砌块石支承墙,或灌注桩至基岩;⑶基础高差大,低部做混凝土或砌块石支承墙,中间部分素土夯实回填或凿去较高部位岩层。
④橡皮土、古沟的处理可采用晾槽或掺石灰粉的方法降低土的含水率,已出现橡皮土,可铺填一层碎砖或碎石挤紧土,或将挖去颤动部分土,填以砂土或级配砂石夯实。
2. 地下连续墙的技术要点包括应解决的问题和加强各环节的联系其中应解决的问题包括开挖出符合设计要求的槽孔;在开挖中保持槽孔的稳定;用适宜的材料回填到槽孔已形成一道连续的不透水的能承受各种荷载的墙体;并在施工过程中解决各个墙段的接缝连接问题。
而加强各环节的联系就是要加强设计、科研和施工间的联系,以促进施工技术的不断发展。
【高层施工】形考作业二答案:一填空1. 锚头钢拉杆塑料套管(定位分隔器)水泥砂浆2. 锚杆布置锚杆承载力整体稳定性,锚杆尺寸确定3. 锚杆埋置深度,锚杆层数锚杆的垂直间距,水平间距锚杆的倾斜角,锚杆的长度4. 土的性质,工程大小,桩种特性,施工期限,动力和机械供应现场情况5. 冲抓锥成孔机,旋转式冲击式钻孔机振动螺旋冲抓综合式6. 桩架,振动箱,卷扬机加压装置下料斗7. 桩架的移动和就位吊桩与插桩(定桩)打桩截桩与接桩8. 钻孔灌注桩挖孔灌注桩套管成孔灌注桩爆扩成孔灌注桩9. 冲抓锥成孔机,斗式钻头成孔机冲击式钻孔机潜水电钻机二1. B2. C3. C4. C5.B6.D7. D8. . D9. B10.C 11. D三.1. ×2.×3. √4. ×5. ×6. ×7. √8. ×9. √ 10.√四. 简答题1. 土层锚杆已广泛应用于水坝、电视塔、悬索桥、水池、栈桥、房屋建筑、高架电缆铁塔、烟囱、飞机库大跨度结构、隧道孔壁2. 锚杆中的锚头、钢拉杆、塑料套管(定位分隔器)水泥砂浆3. 土层锚杆设计包括锚杆布置、锚杆承载力、整体稳定性、锚杆尺寸确定等。
4. 锚杆施工包括钻孔、安放拉杆、灌浆、张拉锚固等工艺。
5. 土层锚杆施工前,一般需进行的准备工作:①弄清施工地区的土层分布和各土层的物理力学特性(天然重度、含水率、孔隙比、渗透系数、压缩模量、内聚力、内摩擦角)②查明土层锚杆施工地区的地下管线、构筑物等的布置③研究土层锚杆施工对邻近建筑物的影响④要编制土层锚杆的施工组织设计6. 对土层锚杆的钻孔用钻机的具体要求有通过回转、冲击钻具等钻进方式将动力传给钻头;能通过钻具向钻头传递足够的轴向压力,并有相当的调节范围;能调整和控制钻头的给进速度,保证连续钻进;能变换钻进角度和按一定的技术经济指标钻出设计规定的直径和深度的钻孔;能完成升降钻具的工作。
