建筑物轴线的竖向投1
2022年二建《建筑管理与实务》施工测量技术28道(带答案解析)

二建建筑管理与实务第 1题:多选题(本题2分)下列用于精密水准测量的仪器有()。
A、DS0.5B、DS1C、DS2D、DS3E、DS4【正确答案】:AB【答案解析】:新版教材P44,DS05和DS1型水准仪称为精密水准仪。
第 2题:单选题(本题1分)用于一般工程测量的水准仪型号是()。
A、DS0.5B、DS1C、DS2D、DS3【正确答案】:D【答案解析】:新版教材P44,DS3用于一般工程水准测量。
第 3题:单选题(本题1分)测量工程轴线间距时,一般使用钢尺的长度为()。
A、2mB、3mC、5mD、20m【正确答案】:D【答案解析】:新版教材P44,钢尺是采用经过一定处理的优质钢制成的带状尺,长度通常有20m、30m和50m等几种第 4题:单选题(本题1分)住宅工程测量中常用的水准尺长度为()m。
A、1B、2C、3D、4【正确答案】:C【答案解析】:新版教材P44,工程中常用的水准尺为3m,也是标准尺;其他长度为非标尺,偶尔也在特别部位使用,也是特殊定制的。
第 5题:多选题(本题2分)建筑工程中,常用于网格测量距离的钢尺长度有()。
A、50mB、10mC、20mD、30mE、40m【正确答案】:ACD【答案解析】:新版教材P44,建筑工程中用于网格测量的钢尺长度有20m,30m,50m。
第 6题:单选题(本题1分)水准仪的主要功能是测量两点间的()。
A、高程B、高差C、距离D、夹角【正确答案】:B【答案解析】:新版教材P44,水准仪主要功能是测量两点间的高差第 7题:多选题(本题2分)水准仪的主要部件包括()。
A、望远镜B、水准器C、基座【正确答案】:ABC【答案解析】:新版教材P44,水准仪主要由望远镜、水准器和基座三个部分组成,使用时通常架设在脚架上进行测量。
三脚架是水准仪使用时的辅助装置。
第 8题:多选题(本题2分)用钢尺丈量距离结果中应考虑()修正数。
A、尺长B、温度C、湿度D、倾斜E、人员【正确答案】:ABD【答案解析】:新版教材P44,用钢尺丈量距离结果中应考虑尺长,温度,倾斜等改正数。

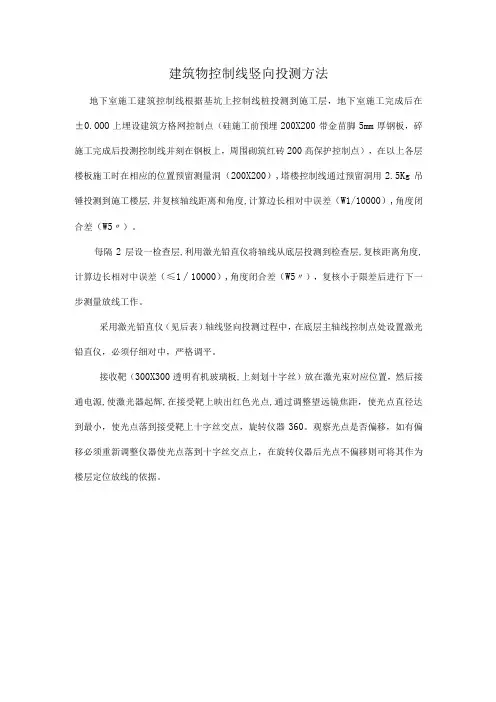

建筑物控制线竖向投测方法

建筑物控制线竖向投测方法
地下室施工建筑控制线根据基坑上控制线桩投测到施工层,地下室施工完成后在±0.OOO上埋设建筑方格网控制点(硅施工前预埋200X200带金苗脚5mm厚钢板,碎施工完成后投测控制线并刻在钢板上,周围砌筑红砖200高保护控制点),在以上各层楼板施工时在相应的位置预留测量洞(200X200),塔楼控制线通过预留洞用2.5Kg吊锤投测到施工楼层,并复核轴线距离和角度,计算边长相对中误差(W1/10000),角度闭合差(W5〃)。
每隔2层设一检查层,利用激光铅直仪将轴线从底层投测到检查层,复核距离角度,计算边长相对中误差(≤1∕10000),角度闭合差(W5〃),复核小于限差后进行下一步测量放线工作。
采用激光铅直仪(见后表)轴线竖向投测过程中,在底层主轴线控制点处设置激光铅直仪,必须仔细对中,严格调平。
接收靶(300X300透明有机玻璃板,上刻划十字丝)放在激光束对应位置,然后接通电源,使激光器起辉,在接受靶上映出红色光点,通过调整望远镜焦距,使光点直径达到最小,使光点落到接受靶上十字丝交点,旋转仪器360。
观察光点是否偏移,如有偏移必须重新调整仪器使光点落到十字丝交点上,在旋转仪器后光点不偏移则可将其作为楼层定位放线的依据。
高层建筑的轴线投测和竖向偏差的控

高层建筑的轴线投测和竖向偏差的控制摘要:当基础工程完工后,随着结构的不断升高,要逐层向上投测轴线,尤其是高层结构四廓轴线的投测,直接影响结构的竖向偏差。
随着建筑物设计高度的增长,施工中对竖向偏差的控制越来越显得重要。
关键词:竖向偏差;经纬仪;轴线;为了保证工程质量,有关规范对于不同结构、不同高度的高层建筑施工的竖向精度,规定了不同的要求。
在各种结构中,以钢筋混凝土高层装配式框架结构施工对竖向允许偏差要求最高。
即各层柱身的竖向允许偏差不大于±5mm,总高累计竖向允许偏差一般为总高的1/1000,但不大于±20mm。
上述竖向误差是由测量误差和施工本身的误差两部分组成。
为了能满足上述的精度要求,常采用下列两类方法进行高层建筑轴线的投测。
无论使用哪一类方法向上投测轴线,都必须在基础工程完成后,根据建筑场地平面控制网,校测建筑物轴线控制桩(即保险桩)后,将建筑物四廓和各细部轴线精确地弹测到±0.000首层平面上,再精确地延长到建筑物以外适当的地方并妥善保护起采,作为向上投测轴线的依据。
下面分别介绍常用的两类投测方法。
一、经纬仪竖向投测法这是当前高层建筑施工中向上投测轴线、控制竖向偏差的最常用方法。
由于仪器设备、场地情况不同,按照安置仪器的不同位置又分为以下三种投测方法:1、延长轴线法当场地四周宽阔,可将高层建筑四廓轴线延长到建筑物的高度以外,或附近的多层建筑物顶面上时,可轴线的延长线上安置经纬仪,以首层轴线为准,依次向上投测。
如图1所示,C″、C′及C′1为CC1轴线上的延长桩位。
施测时将经纬仪安置在各桩上,向上投测。
如某饭店主楼,某电视台主楼(27层112m高),均用此法。
图1如图1所示,经纬仪先在C′1上投测出C1中后,在C1中点将轴线延长投测到C″1,再在外上安置经纬仪,仍以C1为准向上投测C1上点时,由于C″1不在轴线方向的点位误差,对向上投测的影响很小,可以略而不计,而经纬仪在C″1点上后视C1、前视C1上的视线长度均短于C″C上,故其结果比经纬仪在C″点上投测的误差要小。
2024二建《建筑工程》真题及解析(B卷34题全)

2024二建《建筑工程》真题(B卷)单选题1.住宅建筑最适合体系()。
A.网架结构B.筒体结构C.混合结构D.悬索结构答案:C解析:住宅建筑最适合采用混合结构。
2.下列不能改善混凝土耐久性的外加剂是()。
A.早强剂B.引气剂C.阻锈剂D.防水剂答案:A解析:改善混凝土耐久性的外加剂包括引气剂、防水剂和阻锈剂。
3.下面材料中,适宜制作火烧板的是()。
A.天然大理石B.天然花岗石C.建筑陶瓷D.镜片玻璃答案:B解析:天然花岗石:所含石英在高温下会发生晶变,体积膨胀而开裂、剥落,所以不耐火,但因此而适宜制作火烧板。
4.无支护土坊工程一采用()。
A.放坡B.墩式C.盆式D.逆作法答案:A解析:无支护土方工程采用放坡挖土,有支护土方工程可采用中心岛式(也称墩式)挖土、盆式挖土和逆作法挖土等方法。
5.一般抹灰底层砂浆稠度()。
A.7-9cmB.8-10cmC.9-11cmD.12-14cm答案:C解析:6.卷材防水层铺贴卷材对气温的要是()。
A.冷粘法室外气温不低于-10°CB.热熔法室外气温不低于-15°CC.自粘法法室外气温不低于+5°CD.焊接法室外气温不低于-15°C答案:D解析:卷材防水层的施工环境温度应符合下列规定:①热熔法和焊接法不宜低于-10℃;②冷粘法和热粘法不宜低于5℃;③自粘法不宜低于10℃。
7.下列施工参数中,属于工艺参数的是()。
A.流水节拍B.流水强度C.流水步距D.流水施工工期答案:B解析:流水施工参数1)工艺参数,指组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两个参数。
2)空间参数,指组织流水施工时,用以表达流水施工在空间布置上划分的个数,可以是施工区(段),也可以是多层的施工层数,数目一般用M表示。
3)时间参数,指在组织流水施工时,用以表达流水施工在时间安排上所处状态的参数,主要包括流水节拍、流水步距和流水施工工期三个方面。
高层建筑轴线的投测方法

高层建筑轴线的投测方法摘要:高层建筑施工测量的主要任务是将轴线精准地向上引测和进行高程传递。
由于高层建筑层数多、高度大、平面造型复杂、设备装修标准高等特点,这就要求建筑施工测量要更加精确,测量误差必须控制在允许偏差范围内。
文章对高层建筑施工竖向测量轴线引测常用的外控法和内控法进行了阐述。
关键词:高层建筑;施工测量;内控法;激光铅锤仪;引言:近年来,随着我国城市化进程的发展,高层建筑在我国的数量有了迅猛增长,现在在县级城市看到高层建筑已不足为奇,有的地域乡镇级城市已经开始建造高层建筑。
施工测量是高层建筑施工的首要条件和前提,其主要任务是将建筑物的轴线精确的向上引测和将建筑高程向上传递,为施工提供可靠的依据。
由于建筑的竖向偏差对工程受力情况有直接影响,所以测量要尽量精确。
高层建筑物轴线的投测,控制方法常用外控法和内控法两种,按照使用的观测仪器,可分为经纬仪投测法、吊线坠法、激光铅锤仪法等。
由于外控法对施工现场要求较高,当施工现场较宽阔时可采用外控法,现施工测量多使用内控法。
一、外控法外控法是在建筑物外部,利用经纬仪,根据建筑物控制桩进行轴线竖向投测的方法。
是将经纬仪安置在事先测设好的轴线控制桩上,严格整平仪器,用望眼镜瞄准建筑物底部已标出的轴线,用盘左和盘右分别向上投测到施工层楼面上,并取其中点作为该层轴线控制点的投影点。
该方法特点是使用仪器较少,但随着建筑物的增高,轴线控制桩距建筑物又较近时,望眼镜的仰角较大,操作不便,投测精度也会降低,另外,该方法要求场地宽阔,目前应用较少。
二、内控法当施工场地窄小,无法在建筑物之外的轴线上安置仪施测时,多使用内控法。
依据仪器的不同,内控法又可分为吊线坠法、激光铅垂仪法、天顶锤准测量及天底垂准测量四种投测方法。
(1)、吊线坠法吊线坠法是使用较重的特制线坠悬吊,以首层靠近建筑物轮廓的轴线交点为准,直接向各施工层悬吊引测轴线。
吊线坠法竖向测量一般用于高度为50~100m的高层建筑施工中。
2022-2023年施工员《土建施工基础知识》考前冲刺卷I(答案解析17)

2022-2023年施工员《土建施工基础知识》考前冲刺卷I(答案解析)全文为Word可编辑,若为PDF皆为盗版,请谨慎购买!第I卷一.综合考点题库(共50题)1.下列属于非落地式脚手架的是()。
A.附着升降脚手架B.爬升式脚手架C.悬挑式脚手架D.吊篮脚手架E.挂脚手架正确答案:A、C、D、E本题解析:非落地式脚手架包括附着升降脚手架、悬挑式脚手架、吊篮脚手架和挂脚手架,即采用附着、挑、吊、挂方式设置的悬空脚手架。
2.防潮层常见的构造做法:()。
A.砌块防潮层B.卷材防潮层C.岩体防潮层D.砂浆防潮层E.细石混凝土防潮层正确答案:B、D、E本题解析:防潮层主要由以下三种常见的构造做法:卷材防潮层、砂浆防潮层、细石混凝土防潮层。
3.假定下侧受拉为正,图示悬臂梁截面C处的弯矩是()。
A.-PaB.0C.PaD.2Pa正确答案:C本题解析:暂无解析4.因具有防潮、防火、防腐等特点,被广泛应用于屋面和外墙保温隔热构造中的节能材料是()。
A.膨胀珍珠岩B.膨胀蛭石C.泡沫玻璃D.加气混凝土正确答案:C本题解析:泡沫玻璃因具有防潮、防火、防腐等特点,被广泛应用于屋面和外墙保温隔热构造中的节能材料5.砌筑砂浆搅拌后的稠度以()为宜。
A.10-70mmB.20-80mmC.30-90mmD.40-100mm正确答案:C本题解析:砌筑砂浆搅拌后的稠度以30一90mm为宜,砌筑砂浆的稠度可根据块体吸水特性及气候条件确定。
6.工程量计算规则,是确定建筑产品()工程数量的基本规则。
A.工程建设项目B.单项工程C.单位工程D.分部分项正确答案:D本题解析:工程量计算规则,是确定建筑产品分部分项工程数量的基本规则。
7.暂估价是指招标人在工程量清单中提供的用于支付必然发生但暂时不能确定价格的项目,一般包括()。
A.材料暂估单价B.工程设备暂估单价C.专业工程暂估价D.规费E.税金正确答案:A、B、C本题解析:建设单位在工程量清单中提供的用于支付必然发生但暂时不能确定价格的材料的单价以及专业工程的金额,包括材料暂估价和专业工程暂估价。
高层建筑竖向投测和要点

高层建筑竖向投测和要点当高层建筑施工到±0.000 后,随着结构的升高,要将首层轴线逐层向上投测,用以作为各层放线和结构竖向控制的依据。
其中,以建筑物轮廓轴线和控制电梯井轴线的投测更为重要。
为保证本工程质量,特别对高层建筑施工测量进行专门要求。
1 工程建筑竖向精度要求1. 1 施工允许偏差钢筋混凝土结构施工中的竖向允许偏差,层间8mm;全高(H)H/1000_30mm。
2 高层建筑竖向投测和要点为了满足上述测量精度要求,常采用下列两类方法进行高层建筑轴线的竖向投测。
无论使用哪类方法向上投测轴线,都必须在基础工程完成后,根据建筑场地平面控制网,校测建筑物轴线控制桩后,将建筑轮廓和各细部轴线精确地弹测到±0.000 首层平面上,作为向上投测轴线的依据。
2.1 内控法由于本工程施工场地窄小,无法在建筑物之外的轴线上安置仪器施测,故采用此法。
在建筑物的首层测设室内控制网,用垂准线原理进行竖向投测,故此法也叫垂准线投测法。
由于使用仪器类型的限制,所以采用吊线坠投测方法。
以下是对此法的详细说明:吊线坠法是使用较重的特制线坠悬吊,以首层靠近建筑物轮廓的轴线交点为准,直接向各施工层悬吊引测轴线。
施测中,保证采取得当的措施,使用线坠引测铅直线是既经济、简单,又直观、准确的方法。
一般在3~4m 层高的情况下,要求认真操作,由下一层向上一层悬吊铅直线的误差不会大于±3mm。
若采取依次逐层悬吊18 层,其总误差不会大于±3mm√18=±12.72mm,此精度能满足规范要求。
但在使用吊线坠法向上引测轴线中,要特别注意以下几点:(1)线坠的几何形体要规正,重量要适当(1~3kg)。
吊线要用编织的或没有扭曲的细钢丝。
(2)悬吊时要上端固定牢固,线中间没有障碍,尤其是没有侧向抗线。
(3)线下端(或线坠尖)的投测人,视线要垂直结构面,当线左、线右投测小于3~4mm 时取其平均位置,两次平均位置之差小于2 ~ 3mm 时,再取平均位置,作为投测结果。
一级建造师案例题案例题 (2)

第17题:2A312010施工测量技术(案例)(本题:20分)背景:某教学楼工程,建筑面积12000m2,框架结构,地上4层,檐高18m,施工单位中标后进场施工,施工过程中发生了如下事件:事件一:甲方将规划批准的、测绘院提供的场区定桩坐标成果通知书交给施工单位,要求施工单位按要求定位、放线施工。
事件二:结构施工期间,由于测量人员对轴线等的传递精度控制,使得结构尺寸控制较好,得到了监理的好评。
问题:1.事件一中,从定桩坐标成果到细部点的测设需要经过哪些主要步骤?采用何种方法进行平面位置测设最佳?说明原因。
2.事件二中,建筑轴线竖向投测拟选用哪种方法?结构施工期间测量人员主要工作有哪些?答疑:参考答疑:1.主要步骤有:(1)控制方格网—定位控制点—建筑物轴线—细部点。
(2)采用直角坐标法进行平面位置测设最佳。
因为方格网为直角系,所以各点坐标只用加、减法计算即可,方便工作,精度比较高。
2.主要工作有:主轴线内控基点设置,施工层放线和抄平,建筑物轴线的竖向投测,施工层标高的竖向传递,室内±0.000线投测。
第13题:2A312030主体结构工程施工技术(案例)(本题:20分)背景:某框架剪力墙结构,框架柱间距9m,普通框架结构,采用预拌混凝土,钢筋现场加工,采用多层板模板碗扣支撑。
施工过程中,发生如下事件:事件一:项目部编制《施工组织设计》中规定:钢筋焊接方法采用搭接焊;钢筋机械连接采用钢筋套筒挤压连接;钢筋接头位置设置在受力较大处;柱中的竖向钢筋搭接时,角部钢筋的弯钩应与模板成45°;箍筋的接头(弯钩叠合处)应交错布置在四角纵向钢筋上;墙的垂直钢筋每段长度不得超过4m(钢筋直径不大于12mm)或6m(直径大于12mm),水平钢筋每段长度不得超过10m;板、次梁与主梁交叉处,主梁的钢筋在上,次梁的钢筋居中,板的钢筋在下;当有圈梁或垫梁时,主梁的钢筋在下。
监理工程师审查时,认为存在诸多错误,指令修改后重新报审。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
建筑物轴线的竖向投测,主要有外控法和内控法两种
1.外控法
外控法是在建筑物外部,利用经纬仪,根据建筑物的轴线控制桩来进行轴线的竖向投测。
高层建筑物的基础工程完工后,经纬仪安置在轴线控制桩上,将建筑物主轴线精确地投测到建筑物底部,并设立标志,以供下一步施工与向上投测之用。
另外,以主轴线为基准,重新把建筑物角点投测到基础顶面,并对原来作的柱列轴线进行复核。
随着建筑物的升高,要逐步将轴线向上投测传递。
外控法(参看图10-l3)向上投测建筑物轴线时,是将经纬仪安置在远离建筑物的轴线控制桩上,分别以正、倒镜两次投测点的中点,得到投测在该层上的轴线点。
按此方法分别在建筑物纵、横主轴线的控制桩上安置经纬仪,就可在同一层楼面上投测出轴线点。
楼面上纵、横轴线点连线构成的交点,即是该层楼面的施工控制点。
当建筑物楼层增至相当高度(一般为10层以上)时,经纬仪向上投测的仰角增大,投点精度会随着仰角的增大而降低,且观测操作也不方便。
因此必须将主轴线控制桩引测到远处的稳固地点或附近大楼的屋面上,以减小仰角。
为了保证投测质量,使用的经纬仪必须经过严格的检验校正,尤其是照准部水准管轴应严格垂直仪器竖轴。
安置经纬仪时必须使照准部水准管气泡严格居中。
2.内控法
高层建筑物轴线的竖向投测目前大多使用重锤或铅垂仪等仪器,利用内控法来进行。
根据使用仪器的不同,内控法有吊线坠法、准直仪法、激光经纬仪法等。
(1) 吊线坠法
图l0-22 铅垂仪投点
一般用于高度在50~l00m的高层建筑施工中。
可用10~20kg重的特制线坠,用直径0.5~0.8mm钢丝悬吊,在±0.000首层地面上以靠近高层建筑结构四周的轴线点为准,逐层向上悬吊引测轴线和控制结构的竖向偏差。
如南京市金陵饭店主褛(高l10.75m)和北京市中央彩电播出楼(高1l2m)就是采用吊线坠法作为竖向偏差的检测方法,效果很好。
在用此法施测时,要采取一些必要措施,如用铅直的塑料管套着坠线,以防风吹,并采用专用观测设备,以保证精度。
(2) 准直仪法(天顶、天底准直仪)
准直仪又称垂准仪,置平仪器上的水准管气泡后,仪器的视准轴即处于铅垂位置,可以据此进行向上或向下投点。
若采用内控法,首先应在建筑物底层平面轴线桩位置预埋标志,其次在施工时要在每层褛面相应位置处都预留孔洞,供铅垂仪照准及安放接收屏之用(见图10-22)。
(3)激光经纬仪法
激光经纬仪是利用配套的激光附件装配在经纬仪上组成的仪器。
激光附件由激光目镜、光导管、氦氖激光器和激光光源组成。
激光经纬仪使用时是将仪器安置在地面控制点上,严格对中、整平,接通电源,即可发出激光,在楼板的预留孔上放一激光接收靶,看到激光后通过对讲机指挥仪器操作员调节激光光斑大小,旋转经纬仪一周,取光斑轨迹的中心即可。
另外,用经纬仪或全站仪加上弯管目镜亦可进行内投法投测。
