支架预压及沉降观测1支架预压1.1、预压范围本次预压按全桥预压进行。

支架采用碗扣式满堂钢管脚手架,预压主要观测支架的弹性变形和非弹性变形。

1.2、预压方式支架加载预压采用砂袋的方法进行预压,即根据箱梁重量的110%压重,计算出砂袋堆码厚度,加载预压前首先布设沉降观测点,在底模上堆码砂袋至设计高度,砂袋的加载总重量为1.1倍的箱梁重量,以消除支架的非弹性变形。

加载采取分级进行,使加载过程尽量符合浇混凝土的状态,砂袋要逐袋称量。

本桥加载可分三级进行,第一次加载模拟箱梁底板、腹板钢筋绑扎完成,钢绞线及各种模板和加固措施安装完毕后的荷载;第二次加载模拟底板、腹板砼浇筑完成后的荷载;第三次加载模拟顶板砼浇筑完成后的荷载。

全部加载后,不可立即卸载,需等地基及支架观测稳定后再逐级卸载(主要是地基沉降值变化幅度稳定后才可卸载)。

根据卸载前后观测数据计算出地基沉降、弹性变形及非弹性变形,并根据地基及支架的弹性变形设置预拱度。

1.3、预压重量计算加载总重量:1.1(1.2Q静+1.4Q动)2、测量观测需观测的数据:箱梁支架的挠度变形和非弹性变形。

2.1、设置沉降观测点支架搭设、立模作业程序完成后,箱梁立柱之间跨中和立柱外悬挑处设置支架沉降观测截面,每个观测截面沿横向对称设置2个观测点,从而形成一个沉降观测网;观测点采用吊尺法测量,即在观测点位箱梁底模底部打入一铁钉,测量时将钢卷尺吊在铁钉上进行观测。

2.2、沉降观测沉降观测应贯穿于加载及卸载的整个过程,在开始加载前必须进行首次观测,作为沉降观测的零点,接着加上第一次荷载,加载后立即再观测,得出施加第一次荷载后的地基沉降、支架变形;施加第二次荷载前再观测,然后施加第二次荷载并立即观测,得出施加第二次荷载后的地基沉降、支架变形;施加第三次荷载前再观测,然后施加第三次荷载并立即观测。

观测工作在预压时间内一直进行,一直到沉降趋于稳定。

加载及卸载必须在整个预压范围内分级进行,在一个连续的梁段范围内不得分成几段后加载或卸载。

支架预压

支架预压

西铁工程公司陇海线元龙至伯阳改线灾后重建工程项目经理部编号:工程名称及项目连续梁支架预压技术交底(跨济青高速公路特大桥)技术交底内容一、施工方法支架搭设完后,为保证系梁浇注混凝土后满足设计的外形尺寸及拱度要求,检验支架及地基的强度及稳定性,消除整个支架的非弹性变形,测量出支架的弹性变形,采取对支架预压的方法以消除非弹性变形,具体做法如下:(1)预压材料:用编织袋装砂土对支架进行预压,预压荷载为梁体自重的120%。

(2)预压范围:0#、1#箱梁底全长、全宽范围。

(3)测点布置0#、1#块段支架预压的观测点设置为每节段顺桥向中心断面及远离端头50cm三个横断段,每个横断面在箱梁底板中心线及腹板中心线处设三个观测点。

交底人:现场负责人:复核:现场领工员:审核:班组操作人:交底日期:接受日期:西铁工程公司陇海线元龙至伯阳改线灾后重建工程项目经理部编号:工程名称及项目连续梁支架预压技术交底(跨济青高速公路特大桥)技术交底内容(4)预压方法首先对搭设的支架高度按设计进行调整。

根据箱梁各部位重量及砂袋的容重分别计算出桥梁上的加载高度,待箱梁底模安装完成后,按照计算结果逐级加载。

加载时用吊车将砂袋吊至支架顶,由人工摆放(每个砂袋重量提前过磅)。

加载中由技术人员现场控制加载重量位置,避免出现过大误差而影响观测结果。

加载时按照0→30%→60%→100%→120%→100%→60%→30%→0设计荷载分四级加载,测出各测点加载前后的高程。

前三级荷载持荷6小时,第四级持荷72小时后,再分别按加载级别卸载,并分别测出每级各测点的高程值。

加载比率(%)0 30 60 100 120加载重量(t)0 144.75 289.5 482.5 579持核时间(h) 0 6 6 6 72 堆载材料采用袋装土(中、细砂或普通土),,堆载高度根据荷载大小及分布情况及袋装土的容重实际计算,在r=1.55t/m2时,高度为0.5m~1.35m,因此,翼缘板处堆载一层沙袋,靠近腹板加厚处加载一层沙袋,箱体处先堆载两层沙袋,往上逐渐减少。

满堂支架预压规程

满堂支架预压规程

第7节、支架预压施工方案规范规定中华人民共和国行业标准(JGJ/T194-2009《钢管满堂支架预压技术规程》)1.0.2 本规程适用于浇筑与市政工程中搭设钢管满堂支架现浇混凝土工程施工的支架基础与支架预压。

2.0.1 支架基础预压:为检验支架搭设范围内基础的承载能力和沉降状况,对支架基础进行的加载预压。

2.0.2 支架预压:为检验支架的安全性,收集施工沉降数据,对支架进行的加载预压。

3.0.1 现浇混凝土工程施工的钢管满堂支架的预压应包括支架基础预压与支架预压。

3.0.2 支架基础预压与支架预压应根据工程结构形式、荷载大小、支架基础类型、施工工艺等条件进行预压组织设计。

4.1.3 支架基础应设置排水、隔水设施,不得被混凝土养护用水和雨水轻浸泡。

4.1.4 支架基础预压前,应布置支架基础的沉降监测点;支架基础预压过程中,应对支架基础的沉降进行监测;支架基础监测应符合本规程第6章的规定。

4.1.5 对支架基础代表性区域的预压监测过程中,当最初72h各监测点的沉降量平均值小于5mm时,应判断同类支架基础的其余部分预压合格。

5 支架预压5.1.1 支架预压应在支架基础预压合格后进行。

5.1.3 支架预压加载范围不应小于现浇混凝土结构物的实际投影面。

5.1.4 支架预压前,应布置支架的沉降监测点;支架预压过程中,应对支架的沉降进行监测;支架预压监测应符合本规程第6章的规定。

5.1.5 在全部加载完成后的支架预压监测过程中,当满足下列条件之一时,应判断支架预压合格:1、各监测点最初24h的沉降量平均值小于1mm;2、各监测点最初72h的沉降量平均值小于5mm;5.1.7 支架预压后应编写支架预压报告,支架预压报告应包括下列内容:1、工程项目名称;2、支架分类以及支架代表性区域的选择;3、支架沉降监测;4、支架预压的合格判定。

5.2.1 支架预压荷载不应小于支架承受的混凝土结构恒载与模板重量之和的1.1倍。

支架及基础预压

支架及基础预压

邯郸市中华大街-北环路立交工程ES 匝道桥箱梁支架基础及支架预压技术交底报批1编制依据1.1邯郸市中华大街-北环路立交工程ES 匝道桥施工图设计(送审稿) 1.2JTJ/T194-2009钢管满堂支架预压技术规程 1.3项目部对箱梁施工的技术交底 2支架基础预压2.1支架基础预压区域选择根据支架基础预压的规定和ES 匝道桥4#~7#支架区域的现场的实际情况,预压范围选择在支架高度较低(支架较低支架对基础荷载相对集中),基础相对不稳定(承台基坑范围)的4#轴北侧5米范围内。

2.2预压方法底托底面尺寸为15*15cm ,垫木尺寸为宽度为15cm 。

由于预压的是集中荷载,垫木长度为15cm 等同底托底座宽度。

垫木分布同支架分布。

具体如下图:原地表整平夯实40cm厚灰土10cm厚现浇混凝土垫木10*15cm方木,上面长度15cm主龙骨15cm*15cm脚手板加载材料支点平面布置图预压方法简图2.3预压荷载在选定的区域内,对基础的荷载理解为局部的集中荷载,混凝土图示混凝土部分计算1.8米长箱梁混凝土量。

由于支架高度较小不计算模板及支架的重量。

根据支架基础预压的规定,预压单元内出现的最大荷载强度不超过预压单元内荷载强度平均值的120%。

预压荷载=2.95*1.8*2.6*1.2=16.5(吨)*10=165KN2.4加载及卸载加载预压单元横纵向对称加载,一次性加载完成。

卸载过程同加载过程。

2.5预压监测①加载之前监测点标高②加载后每隔24小时的监测点标高③卸载6小时后监测点标高2.6记录根据现场预压的实际数值,按照下述格式进行记录:支架基础沉降监测表监测:计算:施工技术负责人:监理:编制:高唐- 3 -3支架预压支架按照要求搭设完成后,铺设底模主龙骨及次龙骨,在次龙骨上铺设5cm大板进行箱梁预压,3.1预压荷载支架的预压荷载不小于箱梁钢筋混凝土重量的1.2倍,由于支架预压预压时翼檐部分支架不参与预压,所以算混凝土重量时按照下图所示断面进行计算:翼檐部分0.993m3/m,每跨混凝土体积约为70m3。

满堂支架预压规程

满堂支架预压规程

第7节、支架预压施工方案规范规定中华人民共和国行业标准(JGJ/T194-2009《钢管满堂支架预压技术规程》)1.0.2 本规程适用于浇筑与市政工程中搭设钢管满堂支架现浇混凝土工程施工的支架基础与支架预压。

2.0.1 支架基础预压:为检验支架搭设范围内基础的承载能力和沉降状况,对支架基础进行的加载预压。

2.0.2 支架预压:为检验支架的安全性,收集施工沉降数据,对支架进行的加载预压。

3.0.1 现浇混凝土工程施工的钢管满堂支架的预压应包括支架基础预压与支架预压。

3.0.2 支架基础预压与支架预压应根据工程结构形式、荷载大小、支架基础类型、施工工艺等条件进行预压组织设计。

4.1.3 支架基础应设置排水、隔水设施,不得被混凝土养护用水和雨水轻浸泡。

4.1.4 支架基础预压前,应布置支架基础的沉降监测点;支架基础预压过程中,应对支架基础的沉降进行监测;支架基础监测应符合本规程第6章的规定。

4.1.5 对支架基础代表性区域的预压监测过程中,当最初72h各监测点的沉降量平均值小于5mm时,应判断同类支架基础的其余部分预压合格。

5 支架预压5.1.1 支架预压应在支架基础预压合格后进行。

5.1.3 支架预压加载范围不应小于现浇混凝土结构物的实际投影面。

5.1.4 支架预压前,应布置支架的沉降监测点;支架预压过程中,应对支架的沉降进行监测;支架预压监测应符合本规程第6章的规定。

5.1.5 在全部加载完成后的支架预压监测过程中,当满足下列条件之一时,应判断支架预压合格:1、各监测点最初24h的沉降量平均值小于1mm;2、各监测点最初72h的沉降量平均值小于5mm;5.1.7 支架预压后应编写支架预压报告,支架预压报告应包括下列内容:1、工程项目名称;2、支架分类以及支架代表性区域的选择;3、支架沉降监测;4、支架预压的合格判定。

5.2.1 支架预压荷载不应小于支架承受的混凝土结构恒载与模板重量之和的1.1倍。

支模架预压

支模架预压

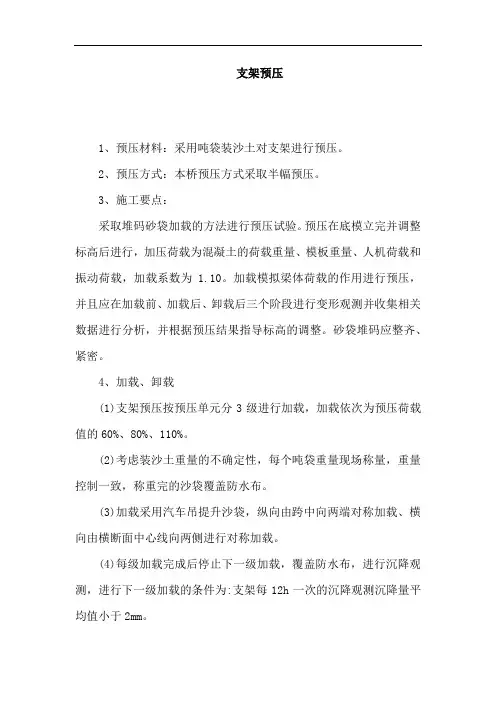

支架预压1、预压材料:采用吨袋装沙土对支架进行预压。

2、预压方式:本桥预压方式采取半幅预压。

3、施工要点:采取堆码砂袋加载的方法进行预压试验。

预压在底模立完并调整标高后进行,加压荷载为混凝土的荷载重量、模板重量、人机荷载和振动荷载,加载系数为1.10。

加载模拟梁体荷载的作用进行预压,并且应在加载前、加载后、卸载后三个阶段进行变形观测并收集相关数据进行分析,并根据预压结果指导标高的调整。

砂袋堆码应整齐、紧密。

4、加载、卸载(1)支架预压按预压单元分3级进行加载,加载依次为预压荷载值的60%、80%、110%。

(2)考虑装沙土重量的不确定性,每个吨袋重量现场称量,重量控制一致,称重完的沙袋覆盖防水布。

(3)加载采用汽车吊提升沙袋,纵向由跨中向两端对称加载、横向由横断面中心线向两侧进行对称加载。

(4)每级加载完成后停止下一级加载,覆盖防水布,进行沉降观测,进行下一级加载的条件为:支架每12h一次的沉降观测沉降量平均值小于2mm。

(5)卸载采用人工配合吊车一次性从两端向中间对称、同步进行。

5、预压监测(1)监测点布置纵向在1/2跨、1/4跨、跨中位置,横向每断面在底模上由中心向两端对称布置5个监测点,依次进行编号标记,监测点布置图如下:在全部加载完成后的支架预压监测过程中,当满足各监测点最初24h的沉降量平均值小于1mm或各监测点最初72h的沉降量平均值小于5mm时,判定支架预压合格。

⑹卸载及监测支架预压合格后对支架进行卸载。

支架卸载采取一次性对称、均衡卸载。

卸载6h后,观测各监测点的标高,并计算支架各监测点的弹性变形量、非弹性变形量及支架基础沉降量。

⑺底模预拱度设置①预拱度设置应按设计要求考虑,其考虑的主要因素:δ1——卸架后上部结构自重及50%活载所生的竖向挠度;δ2——支架在荷载作用下的弹性压缩;δ3——支架在荷载作用下的非弹性压缩;δ4——支架在荷载作用下的非弹性沉陷;δ3、δ4两项是非弹性变形,通过预压之后即可消除。

三级安全技术交底记录表 - 盖梁支架预压

三级安全技术交底记录表 - 盖梁支架预压
三级安全技术交底记录表
E&OHSC/SDSJ-28B3
单位:编号:
项目名称:
交接地点
时间
交底单位
接受单位
主持人
主讲人(签字)
接受人员签字:
技术交底主要内容:
(1)根据设计要求和施工需要,盖梁支架体系搭设完成后,应进行支架体系的堆载预压。计算支架沉降量的计算公式均是近似的、精度有限,通过支架预压后可以消除非弹性变形,得出弹性变形较准确的数值。为所施工的结构更接近于设计提供了有利条件,并保证了施工期间的结构安全。
(4)支架预压的目的:
1)消除支架地基的不均匀沉降和支架的非弹性变形从而获得弹性变形参数;
2)检验支架的安全性。
盖梁支架按设计要求,在正式浇筑盖梁砼之前对支架进行预压,预压荷载为1.2倍的盖梁荷载进行预压,预压荷载的分布模拟需承受的结构荷载及施工荷载,以确保安全和消除非弹性变形,取得支架的各项参数,同时测量其弹性变形量和非弹性变形量,并按实测的弹性变形量和施工控制要求,确定立模高度和预拱度,以便在盖梁立模时调整标高和预留变形值。
(3)支架承受施工荷载引起的弹性变形;
(4)支架基础在受载后的非弹性沉陷;
(5)超静定结构由混凝土收缩、徐变及温度变化而引起的挠度。
审查人:(签字) 年 月 日
注:可附页
(1)支架预压的监测包括下列内容:
1)加载之前监测点标高;
2)每级加载后监测点标高;
3)加载至100%后每间隔24h监测点标高;
4)卸载6h后监测点标高;
(2)预压监测要计算沉降量、弹性变形量、非弹性变形量。
(3)支架预压需进行监测数据记录,具体按下表进行记录。
(4)预压监测点布置:
1)在预压区附近设置临时水准点,并设定水准点的高程作为观测依据。水准点设好后应及时对水准点进行保护和标识,防止施工中被破坏。

满堂支架预压规范流程

满堂支架预压规范流程

第7节、支架预压施工方案规范规定中华人民共和国行业标准(JGJ/T194-2009《钢管满堂支架预压技术规程》)本规程适用于浇筑与市政工程中搭设钢管满堂支架现浇混凝土工程施工的支架基础与支架预压。

支架基础预压:为检验支架搭设范围内基础的承载能力和沉降状况,对支架基础进行的加载预压。

支架预压:为检验支架的安全性,收集施工沉降数据,对支架进行的加载预压。

现浇混凝土工程施工的钢管满堂支架的预压应包括支架基础预压与支架预压。

支架基础预压与支架预压应根据工程结构形式、荷载大小、支架基础类型、施工工艺等条件进行预压组织设计。

支架基础应设置排水、隔水设施,不得被混凝土养护用水和雨水轻浸泡。

支架基础预压前,应布置支架基础的沉降监测点;支架基础预压过程中,应对支架基础的沉降进行监测;支架基础监测应符合本规程第6章的规定。

对支架基础代表性区域的预压监测过程中,当最初72h各监测点的沉降量平均值小于5mm时,应判断同类支架基础的其余部分预压合格。

5 支架预压支架预压应在支架基础预压合格后进行。

支架预压加载范围不应小于现浇混凝土结构物的实际投影面。

支架预压前,应布置支架的沉降监测点;支架预压过程中,应对支架的沉降进行监测;支架预压监测应符合本规程第6章的规定。

在全部加载完成后的支架预压监测过程中,当满足下列条件之一时,应判断支架预压合格:1、各监测点最初24h的沉降量平均值小于1mm;2、各监测点最初72h的沉降量平均值小于5mm;支架预压后应编写支架预压报告,支架预压报告应包括下列内容:1、工程项目名称;2、支架分类以及支架代表性区域的选择;3、支架沉降监测;4、支架预压的合格判定。

支架预压荷载不应小于支架承受的混凝土结构恒载与模板重量之和的倍。

支架预压应按预压单元进行分级加载,且不应小于3级。

3级加载依次宜为单元内预压荷载值的60%、80%、100%。

当纵向加载时,宜从混凝土结构跨中开始向支点处进行对称加载;当横向加载时,应从混凝土结构中心线向两侧进行对称布载。
