第一章、工程概况与设计概述1
第一章工程概况
1.1 项目建设的必要性
拳击是第29届奥运会的正式比赛项目之一,北京市工人体育馆被选定为奥运会拳击比赛场馆,拳击训练场地要求与比赛声馆距离较近,并交通方便,因此,为满足奥运会的比赛要求,奥组委及北京市政府,北京市“2008”工程建设指挥部办公室决定,地坛体育馆作为2008年奥运会拳击项目的训练场地,为保证2008年北京奥运会的成功举办,需要对地坛体育馆进行综合改造
1.2工程基本情况及主要参数
1.2.1 工程基本情况
1、工程名称:北京2008奥运会拳击训练馆(原地坛体育馆)改扩建工程
发改委批准文号:东发改[2006]107号
工程性质:民用
2、工程建设地点:北京市东城区安定门外大街116号
3、建设单位:北京市东城区体育局
4、代建单位:北京东方置地投资发展有限公司
5、工程图纸设计单位:中国建筑设计研究院
6、招标代理机构:北京国际招标有限公司
1.2.2 工程主要参数
1、工程规模:建筑面积14397.4 m2
包括:
原地坛体育馆维修改造建筑面积:10851.5m2
含地上:6552 m2 ,地下:4299.5 m2 。
新建总建筑面积:3545.9 m2 ,含拳击训练馆3200.2 m2
外围综合指挥部345.7 m2。
其中:复建建筑面积:1211.4 m2,新增建筑面积:2334.5 m2 。
2、结构类型:框架结构,地基基础独立柱基,双柱基。
建筑标高:±0.00相当于绝对标高44.50m
3、使用年限:50年
4、建筑结构的安全等级:二级
5、建筑耐火等级:一级地下室的防水等级:一级
6、抗震设防烈度:8度建筑抗震设防类别:丙类
7、工程开竣工日期:自2006年11月1日至2008年1月12日
8、工程概算:2515万元人民币
9、招标范围:全部图纸内容
1.3 项目改扩建涉及内容
1.3.1 地坛体育馆改扩建内容
北京2008奥运会拳击训练馆改扩建工程相邻主体育馆外檐做大的调整和改造,只在标高10.50M处部分悬挑板拆除与原地坛训练馆原址拆除,重建08年奥运会拳击训练馆,一并进行改扩建工程改造,同时在原地坛体育场售票厅位置上新建二层08年奥运会外围指挥部小楼。
1.3.2 具体的内容和面积
1、原地坛体育馆的维修、设备更换、建筑面积约为6552m2。
(暂无图纸)
2、拆除原地坛训练馆、拆除原建在原训练馆位置上新建二层训练馆,为2008年奥运会拳击训练馆及配套用房。
3、拆除原地坛体育馆售票厅,在原售票厅位置上新建二层安保配套用房,为2008年奥运会外围综合指挥部,建筑面积457 m2。
(暂无图纸)
4、室外环境道路、绿地、围拦等改造。
(暂无图纸)
1.4 拳击训练馆设计概述
本工程项目改造虽包含四部份内容,但投标阶段仅有拳击训练馆工程图纸,在此,只对拳击训练馆工程进行监理工作概述,若我公司中标其它部分监理工作随图纸的完善将在监理规划中加以论述。
1.4.1 建筑设计
1、内外装修设计
⑴楼面、地面工程
本工程含地砖、防滑地砖、水泥地面、硬木地板、耐磨丙酸地坪漆楼面、防滑地砖楼面、水泥楼面、超韧面漆楼面、花岗石楼面等多种装修做法。
楼梯台阶做法为地砖、花岗石、超韧面漆三种做法。
⑵内墙
内墙做法有乳胶漆、装饰矿棉吸声板、装饰木丝板、面砖、四种做法
⑶顶棚
顶棚做法为喷涂、纸面石膏板、铝条板吊顶、压型钢板屋面板(训练厅内砖红色,其他部分银白金属色)
⑷门窗
建筑外门窗均采用断桥式铝合金框双层中空玻璃,管道井检修门为木门。
⑸外墙面
外墙面做法有合成氟树脂涂料,面砖(含保温与不保温两种)、玻璃幕墙等三种做法。
2、节能设计
⑴本建筑为乙类建筑。
建筑体形系数:0.23。
南、东、西、北各朝向窗墙比分别为0.18、0.14、0.07、0.23。
⑵外墙保温为40厚挤塑聚苯板+25厚胶粉聚苯颗粒。
密度>30㎏/m3传热系数:0.60.
⑶屋面为SRS3屋面系统,内含100厚挤塑板或岩棉保温材料。
部分混凝土平屋面保温为70厚挤塑板保温。
传热系数:0.39。
⑷外窗气密性等级不低于4级,透明幕墙不低于3级。
⑸特殊部位保温作法详见有关切点详图。
3、防水设计
⑴混凝土屋面防水为柔性防水两道。
厚度3+4㎜SBS改性沥青卷材防水。
卷材采用长纤聚酯胎SBS改性沥青防水卷材GB18242-2000标准Ⅱ型。
坡屋面SRS3屋面系统为自防水,防水坡度为12.1%扩15.8%。
⑵室内楼地面防水卫生间为1.5厚单组分聚氨酯涂膜防水。
⑶地下室及特殊部位防水做法详有关节点详图。
4、防火
⑴防火分区详见防火分区示意图。
⑵凡砌体墙均应砌至梁底或板底。
管道井(风井除外)在设备管线安装完毕后,每层楼板处均用后浇板作防火分隔。
凡防火分隔构件的贯穿孔口和结构缝隙均应进行防火封堵,并根据缝隙位置、大小和贯穿物等具体情况选用相适应的防火封堵材料,且不低于该防火分隔构件的耐火极限。
⑶防火分区隔墙耐火极限为4小时,为200厚陶粒混凝土实心砌块墙。
由砌块厂家提供能满足4小时耐火极限的检测报告。
⑷钢屋顶承重构件耐火极限为1小时,防火涂料厚度为超薄涂型2㎜,防火涂料涂于钢结构底漆表面,应保证底漆、面漆之间的相容性,附着力及耐久性。
⑸体育馆和训练馆之间设置的防火卷帘均为采用双轨双帘无机复合防火卷帘。
耐火极限不低于3小时。
何形式的阻断;防火卷帘下部不得布置任何无关设施。
⑹其他有关消防设计见专业图。
5、无障碍设计
本项目在主要出入口处无障碍入口;首层设计有残疾人专用卫生间。
1.4.2 结构设计
1、地基基础
本工程采用天然地基上的柱下独立基础(部分双柱基础),持力层为粘质粉土、砂质粉土、重粉质粘土,地基承载力标准值140KPa
2、主体结构
主体为钢筋混凝土框架结构,二层,附有夹层,最高点高度21.6m。
⑴主要构件
混凝土强度等级
1)基础垫层:C15
2)基础:C30
3)地下室外墙:C35(抗渗等级0.6Mpa)
4)框架柱:C45
5)框架梁、板:C35
6)现浇楼梯:C25
7)圈梁、构造柱、现浇过梁:C20
⑵钢筋种类:
1)直径<10为HPB235钢筋
2) 10≤直径≤14为HPB335钢筋
3)直径≥16为HRB400钢筋
4)型钢、钢板:Q235B
⑶主筋保护层厚度:
保护层大于40㎜的墙体,保护层内应加设钢筋网。
⑷焊条:E43系列用于HPB235级钢和Q235B钢
E50系列用于HRB335级钢
E55系列用于HRB400级钢
3、墙体设计
外檐部分为中空镀膜玻璃幕墙,二次结构内外墙体为200/300局部为400/500陶粒空心砖砌块填充墙,部分为100厚轻钢龙骨石膏板墙;
4、钢结构屋面设计
本工程屋面系统采用钢结构。
钢梁分别为:主馆采用4 跨度为18.8m的钢管桁架。
附属用房采用焊接H型钢梁,支承于混凝土柱或牛腿上。
钢管橇架弦杆最大截面为φ203×8,腹杆均为φ120×5;H型钢截面为H400×250×12×6钢檀条为冷弯C型钢截面为C180×70×20×2.5,材质均为φ235B。
本工程钢结构耐火等级为一级,所有梁耐火极限为2小时。
设计要法语对钢构件做防火喷涂,防火喷涂的厚度应达到构件耐火极限要求。
1.4.3设备专业设计概述
1、本工程空调专业采用柜式空调和一拖多空调机组对该工程提供冷量。
2、通风专业含有送风系统、排风系统、排烟系统,所有管道均采用镀锌钢板。
3、采暖系统热源从原锅炉房引入,采用铜铝复合散热器,部分房间还同时设有冷暖分体空调机。
4、给水系统由市政管网直接供水。
热水系统由原锅炉房提供,与供暖管道共沟敷设。
管道材料均采用钢塑复合管。
5、排水管道采用污、费水合流系统,直接排入化粪池。
6、雨水系统部分自流,部分采用内排水,然后通过提升泵排入市政雨水系统。
7、消火栓系统水源为市政给水,与原旧馆管道系统连接。
自动喷水灭火系统自室外原旧馆管道接D150管道,供应本楼的自动喷水灭火系统。
1.4.4电气专业设计概述
1、工程内容
电气部分包括变配电系统,动力照明系统,场地照明及其控制系统,弱电系统,防雷接地系统。
2、变配电系统为新建工程,由于奥运场馆的特殊重要性,本工程大部分为一级供电负荷,并有柴油发电机组作为备用电源。
对特别重要的一级负荷,采用双回路电源+柴油发电机供电;一级负荷为双回路电源末端互投。
3、本工程的应急照明,疏散指示等符合训练场馆的要求,还注意到奥运会后用于商业经营的需求。
灯具和光源对比赛中的照度、眩光等要求较严格。
其灯具选择、灯具布置及高度都是监理工作中应严格把关的环节。
4、本工程的弱电系统有主要为奥运服务的无线对讲系统及奥运专项要求的安防系统;综合布线系统;有线电视采用高清晰度电视转播,双向传输数字网系统。
弱电系统现已有的设计图仅提出了方案要求,系统图,设备选型,线缆选型,都需要在深化设计中解决。
健康步道施工组织设计
(一)施工组织设计第一章总体概述一、工程概况1、项目名称:济宁市全民健身广场管理中心新建健康步道项目2、建设地点:济宁市任城区3、计划工期:50日历天4、质量要求:达到国家验收合格标准5、工程概况:济宁市全民健身广场健身步行道改建工程改建步行道约3550㎡(宽5m,长820m),工程内容:拆除原花砖及垫层,铺设5cm厚的C20混凝土,铺设4.5cm厚的AC-10沥青混凝土,喷涂3mm 厚的美国SP彩色路面面层,两侧安装规格为10cm×15cm×100cm的花岗岩路沿石。
6、工程建设地点的现场条件:场地地形平坦、宽阔,施工用水、用电可以满足施工需要,场外至场内交通条件较好。
7、工程目标(1)质量目标:实现对业主的质量承诺,以领先行业水平为目标,严格按照合同条款要求及现行规范标准组织施工,工程质量确保合格。
(2)安全目标:按我公司现场标准化管理标准施工。
坚决杜绝重大身伤亡事故和机械设备事故的发生,一般人身的伤亡事故控制在1‰以内。
确保安全文明卫生合格工地。
(3)工期目标:科学组织施工,合理安排工序穿插。
我方工期安排如下:2016年9月1日开工。
2016年10月20日竣工,共50日历天(具体开竣工日期以合同为准)。
二、工程施工方案编制依据及原则1、编制依据(1)全民健身广场维修改造项目公开招标文件;(2)施工现场实地踏勘;(3)类似工程项目施工经验资料;(4)设计图纸;(5)国家有关文件、法规、规范;(6)本公司ISO9002国际质量体系、《质量手册》、《程序文件》、《技术标准》及技术力量,管理程序文件,各项作业指导书。
我公司依据以上条文,充分研究工程的实际情况和施工特点,结合本公司的施工优势,编制本工程施工组织设计。
2、遵守的有关规范、标准(1)《工程测量规范》(GB50026—2007);(2)《建筑地面工程施工质量验收规范》(GB50209-2010);(3)《室外工程》(02J003);(4)《室外配件》(L03J004);(5)《建筑施工安全检查评分标准》(JGJ59—2011);(6)《建筑机械使用安全技术规程》(JGJ33-2012);(7)《施工现场临时用电安全技术规范》(JGJ46-2008);(8)《建筑施工模板安全技术规范》(JGJ162-2008);(9)《建筑地面工程施工及验收规范》(GB50209-2010);(10)《建筑做法说明》(L06J002);3、编制原则(1)认真贯彻执行国家建设工程施工规范及工程验收评定标准,严格执行工程建设的法律、法规、强制性条文、规程、方针和政策等。
第一章工程总体概述及项目特点、重点、难点分析()
第一章工程总体概述及项目特点、重点、难点分析第一节工程概况1 工程基本情况工程名称:重庆江北国际机场东航站区及第三跑道建设工程新建T3A航站楼、综合交通枢纽和ITC大楼消防工程二标段工程地点:重庆江北国际机场招标人:重庆机场集团有限公司招标代理单位:新华招标有限公司2 项目概况2.1 新建综合交通枢纽概况新建综合交通枢纽:本建筑为多层建筑,地上部分耐火等级为贰级,地下室耐火等级为壹级。
综合交通枢纽工程建筑面积约34万平方米,包含停车楼及地面交通枢纽、城铁机场站、轨道10号线机场T3A航站楼站、轨道交通换乘大厅以及员工值班用房和食堂。
其中停车楼及地面交通枢纽工程层数为地上三层地下两层(不包括城铁、地铁部分);城际铁路机场段全长约4.5公里,设T3航站楼站,共地下三层;轨道10号线机场段设T3航站楼站,为地下岛式车站,位于城铁T3航站楼站之上;轨道交通换乘大厅包含换乘大厅、换乘通道和设备用房。
2.2新建ITC大楼概况新建ITC大楼设计耐火等级为壹级。
大楼为机场的信息中心,总建筑面积为1.5万平方米,地下一层,地上六层。
3 投标范围按照招标文件及设计图纸的要求完成重庆江北国际机场新建综合交通枢纽和ITC大楼的消防工程,消防工程包括消火栓系统、消防喷淋系统、消防水炮系统、气体灭火系统、泡沫灭火系统、消防报警系统(包括大空间报警系统)、防火剩余电流动作报警系统(或电气火灾监控系统)和集中控制型消防应急灯系统,所承担工程的深化设计、设备采购、包装、运输、保管、布线、安装、综合调试、配合调试、验收等施工内容。
4 工期4.1总工期计划开工日期:2015年1月20日计划竣工日期:2015年12月31日总工期:346日历天4.2节点工期吊顶和墙内主要管线敷设完成:2015年3月31日;消防工程末端点位安装完成:2015年8月31日;消防工程自身联动调试完毕具备接受消防检测单位验收条件:2015年10月31日;消防工程专项验收且合格:2015年11月30日。
工程概况范本
工程概况范本篇一:工程概况格式第一章、工程概况一、工程的主要情况?工程的名称、性质、规模、用途用途和功能—地下室:停车场用途和功能—1#楼:一层商店,二层以上住宅工程位置:北偏东9.5度?工程的建设、勘察、设计单位建设单位:龙岩市新城房地产开发有限公司勘察单位:龙岩市新城房地产开发有限公司设计单位:龙岩雅竹建筑设计有限公司?工期、质量、成本合同工期—地下室:80天使用年限类别为3类,主体结构使用年限为50年,地下建筑耐火等级为一级,地上部分建筑为二级高层建筑,耐火等级为二级,上部结构体系为剪力结构体系,抗震设防烈度为6度。
工程做法:①楼梯、电梯间墙裙踢脚线:彩色釉面砖砖踢脚楼面电梯、楼梯间:高级防滑砖面层②楼梯、电梯间内墙面:乳胶漆墙面③楼梯、电梯间顶棚:乳胶漆顶棚④卫生间楼面:钢筋混凝土板上加981防水涂料(待用户二次装厚施工缝埋止水带加涂防水涂膜?防水—楼面:钢筋混泥土板加981防水涂料?保温-屋面:40mm厚钢筋网细石混凝土+隔离层+3厚SBS防水卷材+2。
0厚981防水涂膜+70厚憎水珍珠岩+20mm厚1:3水泥砂浆找平+110mm厚钢筋混凝土结构层+25mm厚板底抹灰?外墙保温:煤矸石烧结砖:外饰面+20mm厚水泥砂浆+190mm 厚煤矸石烧结转+20mm厚水泥砂浆+内饰面?门:钢制防火门、胶合板门?窗:框架PVC塑料窗扇无色通明玻璃9. 《屋面工程质量验收规范》GB50207-200210.《建筑地面工程施工质量验收规范》GB50209-200211.《建筑装饰装修工程质量验收规范》GB50210-200112.《建筑给排水及采暖工程施工质量验收规范》GB50242-200213.《通风与空调工程施工质量验收规范》GB50243-200214.《建筑电气工程施工质量验收规范》GB50303-200215.《电梯工程施工质量验收规范》GB50310-200216.《钢筋焊接及验收规范》JGJ18-9617.《钢筋焊接接头试验方法标准》JGJ/T27-2001的满足施工需要,确保既定的质量、工期、安全生产、文明施工四大目标的实现。
配水巷、吸水井、配水井施工安全作业规程

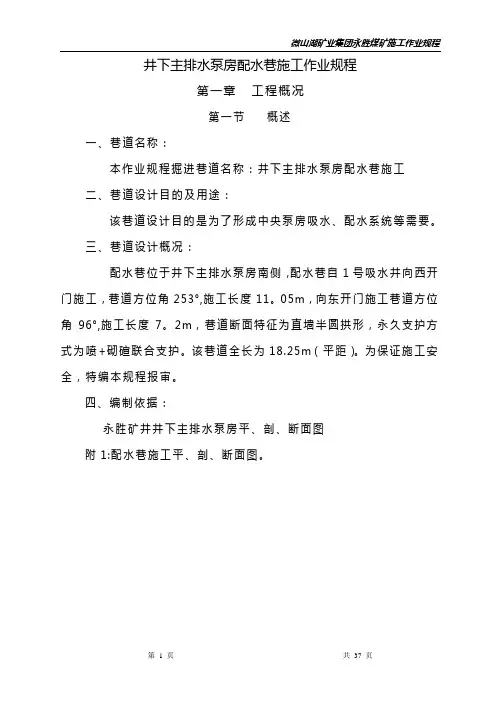

井下主排水泵房配水巷施工作业规程第一章工程概况第一节概述一、巷道名称:本作业规程掘进巷道名称:井下主排水泵房配水巷施工二、巷道设计目的及用途:该巷道设计目的是为了形成中央泵房吸水、配水系统等需要。
三、巷道设计概况:配水巷位于井下主排水泵房南侧,配水巷自1号吸水井向西开门施工,巷道方位角253°,施工长度11。
05m,向东开门施工巷道方位角96°,施工长度7。
2m,巷道断面特征为直墙半圆拱形,永久支护方式为喷+砌碹联合支护。
该巷道全长为18.25m(平距)。
为保证施工安全,特编本规程报审。
四、编制依据:永胜矿井井下主排水泵房平、剖、断面图附1:配水巷施工平、剖、断面图。
第二节地质水文条件配水巷掘进地质说明书第二章施工方案第一节施工顺序施工顺序1、1号先以方位253°施工,配水巷西段施工完毕后,调向以630方位角中线方向向东施工,分别与配水井,吸水井贯通并施工至设计位置。
第二节施工工艺一、凿岩方式本规程所施工的巷道均采用光面爆破的方法破岩.1、打眼机具:采用YT—28型气腿式凿岩机、钻杆采用Φ20*2200mm六角中空钢成品钎,钻头采用Φ28mm一字钻头打眼。
风源来自地面压风机房。
2、降尘方法采用湿式打眼;放炮使用水炮泥、爆破时打开除尘水幕,使用放炮喷雾,巷道定期冲尘等方法降尘。
二、爆破作业掏槽方式为楔式掏槽方式。
1、炸药、雷管:使用煤矿安全许用水胶炸药、煤矿安全许用毫秒延期电雷管,最后一段的延期时间不得超过130ms。
2、装药结构:反向装药。
3、起爆方式起爆使用MFB—200型发爆器,联线方式:串并联。
为确保光面爆破,根据围岩及特殊地质条件,应随时调整爆破参数,周边眼采用隔眼装药爆破或用风镐、手镐刷至设计尺寸.放炮前,当班班组长依照当班出勤名单,对出勤人员逐一核对,确认当班所有人员撤出警戒线以外,并派人到警戒点进行警戒,然后由班长下达放炮命令,此时放炮员打开MFB-200型发爆器,连接放炮母线,发出放炮信号5s后用MFB—200型发爆器放炮。
第一章工程概况
第一章工程概况1.1工程概况牛堰水库位于凤凰县西南部阿拉镇牛堰村境内。
所属流域为沅江三级支流沱江支流黄丝桥溪,是一座以灌溉为主,兼有防洪、供水等综合效益的小Ⅰ型水库工程。
坝址距凤凰县城35km,距阿拉镇政府6km,S308省道从大坝坝顶通过,交通较方便。
水库大坝集雨面积5.27km2,水库总库容267万m3,正常库容242万m3。
枢纽工程由大坝、溢洪道及放水设施等建筑物组成。
大坝坝型为均质土坝,坝顶高程669.3m,最大坝高16.3m,坝顶轴长195m。
溢洪道位于大坝左端山坳,为岸边式溢洪道,溢洪堰型式为宽顶堰,堰顶高程667.5m。
灌溉输水设施为卧管接涵管,涵管布置在大坝右端,其断面为浆砌石箱涵,断面尺寸为0.5×1.1m,长90m。
洪水标准为:该水库为小Ⅰ型水库,工程等别为Ⅳ等,主要建筑物为4级,次要建筑物为5级。
设计洪水重现期为30年,校核洪水重现期为300年。
1.2水文现象牛堰水库坝址以上集雨面积2.15km2,干流长度3.75km,干流平均坡降29‰。
调洪演算成果见下表。
表2-1牛堰水库调洪演算成果表洪水频率(%)洪峰流量(m3/s)最高洪水位(m)最大下泄流量(m3/s)相应库容(万m3)0.3368.6667.9929.12673.3347667.8121.6256.3541667.68202511.3地形与地质牛堰水库位于凤凰县西南部阿拉镇牛堰村境内。
所属流域为沅江三级支流沱江支流黄丝桥溪。
区域地貌形态受构造及岩性控制,经风化、剥蚀、溶蚀等作用形成一相对开阔的山间盆地,椭圆形残山零星分布,相对高差不大。
坝址座落在对称的“U”形沟谷上,两岸地势与坝顶高差不大,略高于坝顶或与坝顶平齐,沿坝轴线方向顺势延伸至库外。
坝左侧溢洪道所在山体基岩出露,库区为第四系残坡积的红粘土覆盖,基岩为白云岩,风化节理裂隙较发育,部分岩石风化成碎块有的还成了白云砂。
水流下泄方向为NE向。
根据工程地质测绘及钻孔揭露,坝址区分布有第四系坝体填筑土、第四系冲洪积土、第四系残积土及寒武系上统娄山关群白云岩。
第一章工程概况和特点1.1工程简述
第一章工程概况和特点1.1工程简述电石220KV变电站xx站扩间隔工程 设计单位:xxxx电力工程设计有限公司;监理单位:xxx监理咨询有限公司;站址所在位置xx南30米衡山变电站。
1.2工程性质及特点本工程工期要求紧。
土建施工部分和I期保持一致,不但要达标投产,还要创优质工程。
1.3工期规模电石220KV变电站衡山站扩间隔工程主要附属生产工程1.4工期要求:本工程计划开工日期2011年 月 日,计划投产日期2011年 月 日。
1.5工程涉及的主要单位工程建设单位:xxx电股份有限公司工程监理单位:xxx监理咨询有限公司工程设计单位:xxx电力工程设计有限公司工程施工单位:xxx电力(集团)有限公司1.6 土建施工依据及内容1.6.1土建施工依据1、《关于印发<国家电网公司输变电工程建设创优规划编制纲要>等7个指导文件的通知》(基建质量[2007]89号)2、《建设工程建设管理规范》(GB/T 50326-2006)3、《建设工程质量管理条例》中华人民共和国国务院令第279号4、《质量管理体系 要求》(idt ISO 9001:2008)(GB/T 19001—2008)5、地基与基础工程施工及验收规范 GBJ202-836、建筑基坑支护技术规范 JGJ120-997、混凝土质量控制标准 GB50164-928、工程测量规范 GB50026-93 79、建筑机械使用安全技术规范 JGJ33-200110、施工现场临时用电技术规程 JGJ46-200511、建筑施工安全检查标准 JGJ59-9912、建筑施工高处作业安全技术规范 JGJ80-9113、我公司按照ISO90012008,DHSASISO01—2007标准编制的《管理手册》和相关体系文件。
14、建筑施工现场环境与卫生标准 JGJ146-20041.6.2土建施工内容电石Ⅰ及电石Ⅱ间隔工程主要施工内容如下:1、土方开挖工程2、设备基础3、钢构架安装4、围墙、护坡及水沟5、场地道路6、电缆沟第二章施工现场组织机构2.1施工现场组织机构电石220KV变电站衡山站扩间隔工程项目部设项目经理一名,现场具体负责人一名,项目总工程师一名。
1123(1)高抽巷作业规程(岩巷炮掘)解析
1123(1)高抽巷及施工联巷掘进作业规程第一章:工程概况第二章:地质说明书第三章:支护设计3.1施工图纸(图号:S1375-1319-01G)1123(1)高抽巷及施工联巷从1123(1)轨道顺槽GS3点(X=24445.930、Y=56209.076、Z=-693.500)按124°方位角向前5.382m拨门,平巷施工6m,再15°上山施工33.646m,再平巷施工9.5m至GS6’(X=24415.438、Y=56254.282.516、Z=-684.485)点,然后再按84°方位拨门继续向前3‰上坡施工50m,再10°上山施工42m,再3‰上坡施工140m,再1°上山350m,再 3‰上坡施工60m,再1.5°下山130m,再2.5°下山188m,再15°下山施工20.348m 至该工程结束。
主巷共五个断面,1-1(净):5.0m×3.0m(属已施工断面),2-2、5-5(净):5.0m×3.6m,3-3(净):6.6m×4.4m,4-4(净):4.1m×3.2m。
GS6’沿124°方位角向前7.117m、84°方位角向前10m各施工一个慢绞硐室(净断面:5.0m×3.6m×4.0m)、电气硐室(净断面:5.0m ×3.6m×5.0m),10°上山上、平段各布置一个信号硐室(净断面:2.4m×2.2m×2.0m)。
3.2永久支护设计根据巷道围岩实际情况,各断面均采用锚网支护。
如果施工中遇到地质构造带、围岩不稳定、岩性破碎、三岔门、拨门口地段,需要补打锚索的应及时补打锚索,需要改变支护形式时必须由相关部门现场鉴定后出具业务联系书进行措施复审更改为29U型钢金属拱形棚支护并保持巷道净断面不小于设计断面。
第一章工程概况
第一章工程概况1.1土建工程1.1.1工程简介富华住宅小区工程由XX投资兴建,该建筑位于XX路与XX路交叉口北侧,由XX设计公司设计。
1.1.2建筑特征富华住宅小区地下室工程总共地下二层,均为车库,地下室占地面积约170×90m,呈南北狭长分布,总建筑面积16005 m2,因地形所致,车库为高低错台层叠设置,依山而建,由低至高,因地制宜,标高富于变化。
该建筑物建筑等级为Ⅱ级,防火等级为Ⅰ级,抗震设防列度7度。
该地下室以底板标高高低共分为四个库区,其中,四号车库最低,其底板绝对标高为22.5米,三号车库底板绝对标高为24.8米和25.5米,二号车库底板绝对标高为28.6米,一号车库底板绝对标高为34.4米,设备室绝对标高为31.5米。
四号车库区层高4.2米,三号库区层高3.8米,二号库区层高3.6米,一号库区层号3.7米。
1.1.3结构特征本地下室基础采用人工挖孔灌注桩,结构类型为框支剪力墙结构,基础底板厚400,承台厚度1000、1500、2000类型居多,其中,大多数为2000,楼板厚度200,地下室外墙厚300,内墙多为200,砼强度等级如下表:1.1.4现场情况现场位于两山之间的一段斜坡中,现桩基础已将施工完毕,水电均已接入现场50米,临建区位于场地南端,面积约1000m2,满足地下室开工条件。
1.2水电安装工程1.2.1电气部分:本工程地下室主要有动力、照明、防雷接地三大系统。
(1)消防用电设备、消防中心、变配电室、电梯电源、事故照明采用双回路供电,末端自动切换其中一回路由发电机电源供电。
(2)应急灯、安全出口灯、诱导灯采用镉镍电池的灯具,应急时间不小于60分钟,在正常和事故情况下均为点燃。
(3)消防水泵、电梯、防排烟风机等重要消防用电设备配电的线路采用耐火型电缆或电线,其他线路采用普通型电缆或电线。
±0.00以下和配电干线的线路采用镀锌钢管保护,其余线路采用PVC管。
(完整版)第1章、工程概述
第1章工程概述1.1工程概况南水北调中线工程自起点湖北丹江口水库引水,经湖北、河南、河北等省市,进入北京境内。
北京段总干渠自北拒马河中支南与河北省明渠段相接,经渠首进水闸,入北拒马河暗渠,至惠南庄泵站,经加压泵扬水,通过PCCP输水管道输水至大宁调压池。
大宁调压池后采用低压暗管自流输水,经永定河倒虹吸、卢沟桥低压暗箱、西四环低压暗箱,最后由团城湖明渠输水至终点团城湖,全长80km。
PCCP管道工程的南水北调中线北京段总干渠线路最长的大型输水工程,上接惠南庄泵站,下接大宁调压池,输水管线起点距离渠首2.3km,输水管线末端距总干渠终点颐和园团城湖约21.4km。
PCCP输水干线全长56.359km(其中设两条隧洞,西甘池隧洞和崇青隧洞),为两排直径4mPCCP管道。
惠南庄~大宁段PCCP输水管线工程为I等工程,主要建筑物为1级建筑物。
以HD41+000为界,HD0+000~HD41+000设计地震烈度为7度,HD41+000~HD56+359.296设计地震烈度为8度。
输水干线加压输水设计流量为50m3/s,加大设计流量为60m3/s,自流输水流量为20m3/s。
惠南庄~大宁段输水干线输水干线工程运行方式为:当流量Q≤20m3/s自流输水;当流量Q>20m3/s从惠南庄泵站加压输水至大宁调压池。
PCCP管道工程由2排直径4.0mPCCP压力管道(每节管重54~77t,最大管外径4852mm),4处分水建筑物,3处连通建筑物,101处排气阀井建筑物、19处排空阀井建筑物、1处末端控制阀井建筑物、2处穿隧洞建筑物、4处穿铁路建筑物、17处穿主要等级公路建筑物、27处河道防护工程、永久巡线路及穿巡线路建筑物等组成。
共分为六个标段。
本标段为惠南庄~大宁段PCCP管道工程土建安装第一标。
本标段输水干线起点桩号为DH0+000~DH12+300,全长12.3km。
PCCP管道沿线布置有排气阀建筑23处、排空阀建筑5处、连通建筑物1座、河道交叉7处、公路交叉2处等沿线建筑物。
道路施工组织设计(史上最完整版)
目录第一章工程概况 (1)第一节编制依据、设计规范与施工标准 (1)第二节设计概况 (3)第三节工程范围 (5)第四节主要实物工程量 (5)第五节工程特(难)点分析 (6)第二章施工组织保证体系 (7)第一节施工组织机构 (7)第二节组织机构框架详见下图 (7)第三节施工安全管理框图 (7)第四节施工组织管理机构高效运转保障措施 (8)第五节方针目标管理 (8)第六节技术保证措施 (9)第三章施工总体方案及施工准备 (10)第一节施工指导思想 (10)第二节施工展开顺序 (10)第三节工程进度安排 (11)第四节施工任务的划分 (11)第五节临时设施工程 (12)第六节主要施工机械 (13)第七节主要材料用量 (14)第四章目标与管理手段 (16)第一节工程进度管理 (16)第二节成本控制与管理 (16)第三节质量控制与管理 (16)第四节安全管理 (17)第五章施工方法 (18)第一节修长临时道路 (18)第二节破除道路砼路面 (18)第三节施工测量 (18)第四节地下排水管道施工 (19)第五节路道工程施工 (22)第六节人行道及绿化带、桥涵等附属工程施工 (26)第七节小三线工程施工 (26)第八节与建设单位的配合 (26)第六章质量保证措施 (28)第七章工期保证措施 (29)第八章保证工程安全措施 (30)第一节安全管理制度 (30)第二节施工安全注意事项 (30)第九章文明施工措施 (32)第十章排水、防雨措施 (33)第一章工程概况第一节编制依据、设计规范与施工标准1、【×××】道路、排水、桥梁工程工程施工设计文件和施工设计图以及有关设计文件。
2、现场实际踏勘所了解的情况。
3、交通、市政、建筑安装有关道路、排水、管渠、桥梁等的施工规范,施工工艺及操作规程和质量验收评定标准。
4、本企业管理水平,机械设备能力,类似工程施工经验。
5、本设计中采用规范(1)《城市道路设计规范》CJJ37-90(2)《公路设计手册》(路基)(3)《公路设计手册》(路面)(4)《城市道路设计手册》(上、下册)(5)《公路水泥砼路面设计规范》G85768-86(6)《公路路线设计规范》CJTJ101(7)《公路桥涵设计通用规范》JTJ021-89(8)《公路砖石及砼桥涵设计规范》JTJ022-85(9)《公路钢筋砼及预应力砼桥涵设计规范》JTJ023-85(10)《城市桥梁设计荷载标准》CJJ77-98(11)《公路桥涵地基与基础设计规范》JTJ024-85(12)《城市道路设计规范》CJJ37-90(13)《城市桥梁设计准则》CJJ11-936、施工标准(1)【×××】市政设计院提供的图纸及有关资料(2)设计图纸中指定使用的标准图(3)《城市道路设计规范》(CJJ37-90)(4)《混凝土结构工程施工及验收规范》(GB50204-92)(5)《市政道路工程质量检验评定标准》(CJJ1-90)(6)《市政排水管渠工程质量检验评定标准》(JJ3-90)(7)《公路桥涵施工技术规范》(JTJ-041-89)(8)《预制混凝土构件质量检验评定标准》(GBJ302-90)工程位置及地形、地貌和工程地质、气象、水文条件1、工程位置【×××】位于【×××】,横贯【×××】,是一项重点工程,这项工程对【×××】有着重要的意义。
