设计变更管理流程
房地产公司设计变更管理流程

房地产公司设计变更管理流程房地产设计变更管理流程是为了在项目开发过程中应对设计变更而制定的一套标准化操作流程,旨在提高设计变更的管理效率,减少相关风险,保证项目的顺利进行。
下面是房地产公司设计变更管理流程的详细介绍。
一、设计变更管理流程的目标和原则1.目标:确保设计变更的合理性和可行性,保证设计变更符合项目要求,并能够按照合同的约定实施。
2.原则:科学决策、合理变更、精简流程、高效执行、严格控制。
二、设计变更申请和审批流程1.项目经理或设计师根据项目的实际需要和变更的要求,填写设计变更申请表。
2.设计变更申请表需要包含变更内容、变更原因、变更影响分析等相关信息。
3.申请表提交给项目负责人审查,项目负责人根据申请内容进行审查,并决定是否同意变更申请。
4.如果项目负责人同意变更申请,将申请表提交给相关部门进行评估,评估包括技术可行性、成本分析、进度影响等内容。
5.评估结果通过评审委员会讨论并确定是否批准变更申请。
6.评审委员会对变更申请进行评审,包括技术专家、质量控制人员、合同管理人员等。
7.评审委员会根据评审结果给出意见和建议,并提交给项目负责人最终决定是否批准变更申请。
8.项目负责人根据评审委员会的意见和建议,决定是否批准变更申请,并填写相应的变更批准表。
9.如果项目负责人批准变更申请,将变更批准表下发给项目相关人员执行。
10.执行人员根据变更批准表的要求进行变更实施,并制定相应的实施计划和措施。
11.变更实施过程中,执行人员需要及时与项目负责人、设计师等相关人员进行沟通和协调,确保变更实施的顺利进行。
12.变更实施完成后,项目负责人进行验收,并填写相应的验收报告。
13.验收报告经项目负责人审核,确认变更实施的合格性,并签字确认。
14.变更实施完成后,需要对变更前后的设计文件进行整理和归档,确保相关文件的安全性和完整性。
15.设计变更管理流程结束后,需要进行总结和评估,找出存在的问题和不足,并提出相应的改进措施。
设计变更管理流程

变更控制功能
CMS可以对变更请求进行 评估、审核和控制,确保 变更不会对产品或项目的 稳定性产生负面影响。
数据存储与分析
CMS可以存储大量的配置 数据,并进行分析和报告 ,帮助团队更好地了解产 品或项目的状态和问题。
版本控制工具
版本控制功能
版本控制工具可以对代码 、文档等文件进行版本控 制,记录修改历史和变更 详情。
培训和教育
为相关人员提供变更管理培训,提高其对变更管 理的认识和参与程度。
鼓励反馈和建议
鼓励相关人员对变更过程提供反馈和建议,以便 持续改进变更管理流程。
建立变更评审机制,确保变更的有效性和合理性
设立评审委员会
成立由跨部门、跨角色的专家组成的评审委员会,对变更请求进 行独立评估。
制定评审标准
明确评审委员会的评审标准,以确保所有变更请求得到公平、客观 的评估。
案例二
总结词
优化生产流程时,需充分了解生产现状和需求,制定 合理的变更计划,确保生产效率和产品质量不受影响 。
详细描述
某公司为提高生产效率和质量,对生产流程进行了优 化改进,导致产品设计发生变更。为确保变更的成功 实施,该公司首先对生产现状进行了深入了解和分析 ,制定了合理的变更计划。在变更实施过程中,该公 司还采取了有效的监控措施,及时收集和分析生产数 据,确保生产效率和产品质量不受影响。同时,他们 还与相关部门进行了积极沟通和协调,确保变更计划 的顺利执行。
评估和审批。
轻微设计变更
对产品影响较小的变更,如Байду номын сангаас 字说明、图标等。
设计变更管理的重要性
01
02
03
04
确保设计变更符合法规要求和 公司战略目标。
EPC项目设计变更管理流程

EPC项目设计变更管理流程设计变更管理流程是在EPC(工程采购施工)项目执行过程中,用于管理和控制设计变更的一种有效方式。
设计变更是指在项目设计阶段或工程实施过程中,由于各种原因需要对原始设计方案进行修改、调整或补充的情况。
合理的设计变更管理流程能够有效地控制项目质量、成本和进度,并确保项目能够按照最新的需求和要求进行顺利执行。
一、设计变更管理流程的概述设计变更管理流程主要包括变更申请、变更评审、变更审批和变更实施四个环节。
1. 变更申请:项目组内部或外部利益相关方提出设计变更需求,包括但不限于设计文件问题、工程条件变更、技术方案调整等。
变更申请应明确变更的内容、原因以及所需的资源投入。
2. 变更评审:变更申请经过初步审核后,由专业技术人员进行评审,评估变更对项目的影响程度,包括例如技术可行性、成本影响、工期延误等。
并进行风险分析和评估,以便为变更审批提供详尽的信息和建议。
3. 变更审批:变更评审结果提交给项目决策层或指定的审批机构,进行变更审批。
审批结果应当及时、准确地反馈给项目组,并记录在案。
4. 变更实施:一旦变更得到批准,在确保充分沟通和理解的前提下组织实施变更,同时必须进行项目风险管理,包括但不限于重新评估资源需求、合理安排工期、及时调整项目进度计划等。
二、设计变更管理流程的具体操作流程1. 变更申请- 确认变更申请人的身份和权限,并记录相关信息。
- 综合考虑变更的需求、目标、影响因素等,编制变更申请表,并包括所需资源、风险评估等信息。
- 将变更申请表和相关资料提交到变更管理部门或项目办公室。
2. 变更评审- 变更管理部门负责对变更申请进行初步审核,包括合规性、完整性等方面的评估。
- 组织专业技术人员进行详细评审,评估变更的技术可行性、成本和进度影响等。
- 基于评审结果,制定变更实施方案和风险管理策略。
3. 变更审批- 提交变更评审结果和建议给项目决策层或指定审批机构,进行变更审批。
- 审批机构根据评审结果、项目需求和约束条件等,做出合理决策,并及时反馈审批结果。
设计变更管理流程

设计变更管理流程1适用范围适用于XX地产公司开发的项目施工图蓝图完成后设计方面的变更控制。
2控制目标加强设计变更管理,对设计变更的内容、方案进行审查,规范工作流程,有效地控制成本,确保工程质量和工程进度。
3术语定义3.1设计变更:凡涉及到施工图纸内容变化(不包括承包商深化设计内容)建造标准、交付标准、材料设备选型或产品技术要求的变化,都称为“设计变更”。
是对原设计的错漏及欠合理、欠经济的地方、工程施工过程提出的及销售环节顾客提出或公司管理层提出的变更要求,对设计进行修改完善及优化,一般需要设计单位出变更图纸和对设计变更的签字、盖章。
3.2技术核定单:为明确施工图中工艺,无需对施工图纸进行调整的技术核定确认单。
3.3技术通知单:作为《技术核定单》补充,原则上不牵涉外部设计院、监理单位且不牵涉重大效果调整、用电负荷、结构安全、防火、节能或其他影响验收的技术核定。
3.4深化设计:凡在招标文件中已经要求,施工单位须对招标图纸中未曾详细描述,且施工单位可以根据施工图纸中所指向的施工图集或施工规范中查阅的相关做法,为保证工程施工的进行而需要进行深化的节点图纸或其它工法图纸,为深化设计内容。
3.5一般设计变更:指造成造价变动小于等于5万的设计变更。
3.6较大设计变更:指造成造价变动大于5万元且小于等于20万的设计变更。
3.7重大设计变更:造成造价变动20万元以上的设计变更或重大效果(如外立面)、规划调整。
4职责4.1工程施工部4.1.1作为设计变更主责部门,在内部审批通过后,及时与外部设计院对接,并形成最终《变更通知单》下发施工单位予以实施,并监督变更过程。
4.1.2及时在明源成本管理系统中录入设计变更信息。
4.2成本管控部在变更论证期间,负责变更估算,在《变更通知单》下发后,及时“一单一算”,将结算金额及时录入明源成本管理系统,并体现在成本月度报表中。
4.3设计研发中心4.3.1汇总分析一般/较大/重大设计变更;计算各类变更比例,且将核心的设计缺陷与优化方案纳入设计任务中与审图要点。
设计变更管理流程

1、需按《项目工程结算管理流程》进行。
按相关流程规定
支持文献:
1、《材料、设备选型管理流程》
2、《材料、设备定板和封样管理流程》
3、《项目工程结算管理流程》
登记表格:
1、《ALBH-PR-SJ-023设计变更审批表》
2、《ALBH-PR-SJ-024客户变更确认表和告知函》
3)营销类:策划补充修改、客户规定;
4)其它类:领导规定、政府规定等。
2、设计单位对图纸的补充完善不属于修改设计内容,仍按设计图审批程序进行。
1个工作日内
《设计变更审批表》
2.
设计变更论证
工作流程:
1、设计管理部经理收到设计变更需求后,组织相关部门经理分析论证。论证中应考虑是否影响规划规定、消防等专项验收、销售承诺、成本变化等因素。
5)设计管理部经理对涉及到产品方案设计或产品标准化的重大变更提出明确的意见;
6)物业公司对涉及影响物业设施使用、维护和管理等变更提出明确意见;
7)若客户提出设计变更需求时,由设计管理部经理组织出具变更图纸并组织成本管理部对变更费用进行估算,变更方案与费用经客户批准后,营销策划部经理组织客户填写《客户变更确认表和告知函》后,由设计管理部经理填写《设计变更审批表》并抄送项目部贯彻。同时营销策划部经理告知财务管理部及时跟进客户变更费用的缴纳情况;
1.1设计变更管理流程图
1.2设计变更管理流程标准
流程名称
设计变更管理流程
流程目的
对设计变更的因素、方案进行论证和记录,使设计变更按规范程序进行,并提高设计管理能力。
流程节点
工作流内容
工作流程及工作重点
时限
相关记录
/支持性文献
1.
设计变更管理流程

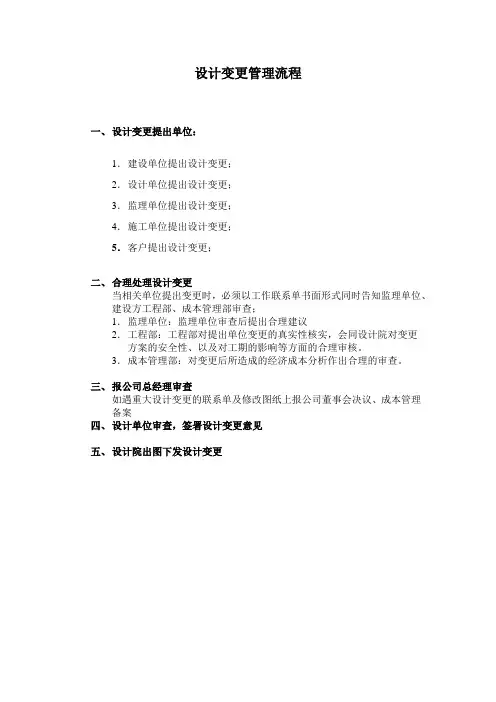

设计变更管理流程
一、设计变更提出单位:
1.建设单位提出设计变更;
2.设计单位提出设计变更;
3.监理单位提出设计变更;
4.施工单位提出设计变更;
5.客户提出设计变更;
二、合理处理设计变更
当相关单位提出变更时,必须以工作联系单书面形式同时告知监理单位、建设方工程部、成本管理部审查;
1.监理单位:监理单位审查后提出合理建议
2.工程部:工程部对提出单位变更的真实性核实,会同设计院对变更方案的安全性、以及对工期的影响等方面的合理审核。
3.成本管理部:对变更后所造成的经济成本分析作出合理的审查。
三、报公司总经理审查
如遇重大设计变更的联系单及修改图纸上报公司董事会决议、成本管理备案
四、设计单位审查,签署设计变更意见
五、设计院出图下发设计变更。
建设单位(甲方)工程设计变更管理流程

建设单位(甲方)工程设计变更管理流程建设单位(甲方)工程设计变更管理流程一、目的为确保工程建设质量、安全、进度和投资控制等目标的顺利实现,规范工程设计变更管理工作,明确各部门职责,提高工作效率,特制定本流程。
二、适用范围本流程适用于建设单位(甲方)在工程建设过程中,对工程设计进行变更的管理工作。
三、职责划分1. 建设单位(甲方):负责组织、监督和协调工程设计变更工作,对设计变更进行审批。
2. 设计单位:负责根据建设单位(甲方)的要求,进行工程设计变更,并提供相应的设计文件。
3. 施工单位:负责根据设计变更文件,进行施工调整,确保工程质量、安全、进度和投资控制目标的实现。
4. 监理单位:负责对设计变更的实施情况进行监督检查,确保设计变更符合相关法规、规范和标准。
四、变更程序1. 提出变更申请:当工程建设过程中出现需要变更设计的情况时,由施工单位或监理单位向建设单位(甲方)提出设计变更申请,并说明变更原因及影响。
2. 初步审查:建设单位(甲方)对设计变更申请进行初步审查,确定变更的必要性及可行性。
3. 组织专家评审:对于涉及重大设计变更的项目,建设单位(甲方)应组织专家进行评审,并提供评审意见。
4. 审批变更:根据初步审查和专家评审结果,建设单位(甲方)对设计变更进行审批。
5. 设计单位变更:设计单位根据审批结果,进行工程设计变更,并提交变更后的设计文件。
6. 施工单位执行:施工单位根据变更后的设计文件,进行施工调整。
7. 监理单位监督:监理单位对设计变更的实施情况进行监督检查,确保施工质量、安全、进度和投资控制目标的实现。
8. 变更资料归档:设计变更完成后,建设单位(甲方)应将相关资料进行归档,以备查阅。
五、变更管理要求1. 设计变更应符合国家法规、行业标准和工程建设强制性标准。
2. 设计变更应遵循科学、合理、经济、安全的原则。
3. 设计变更应充分考虑工程质量、安全、进度和投资控制等目标。
4. 设计变更应由具有相应资质的设计单位进行。
工程 设计 变更管理制度

工程设计变更管理制度一、制度目的和依据工程设计变更管理制度(以下简称变更管理制度)的目的在于规范工程设计变更的程序和流程,确保设计变更合理、可行、及时、完整及有效控制设计变更的范围和影响。
本制度依据《建设工程设计质量管理条例》、《建筑工程设计管理办法》等相关法律法规,制定可行的规定。
二、适用范围本制度适用于所有工程设计变更管理活动,包括但不限于工程设计方案、施工图设计变更等。
三、工程设计变更管理流程1.设计变更提出1.1 当设计单位或业主方对工程设计提出变更时,应提交书面变更申请,包括设计变更的原因、内容、影响分析等相关资料。
1.2 设计单位应在接到变更申请后,组织专业技术人员对变更的必要性进行评估和分析,并形成初步意见。
2.设计变更评审2.1 设计单位将初步意见提交给业主方,并进行沟通和确认。
2.2 设计单位组织相关专业技术人员进行设计变更评审,包括对变更内容的技术可行性、影响分析等进行评估。
2.3 设计单位将评审结果提交给业主方,业主方审查并决定是否通过变更。
3.设计变更实施3.1 设计单位经过业主方确认变更后,应立即通知相关人员进行设计文件的修改,并确保相关设计人员理解和遵守变更内容。
3.2 设计单位应与监理单位、施工单位等相关方进行沟通,确保设计变更的顺利实施。
3.3 设计单位应及时更新变更后的设计文件,并将变更后的文件提交给相关单位备案和存档。
4.设计变更追踪4.1 设计单位应建立设计变更管理台账,记录设计变更的整个过程,包括申请、评审、实施等环节的情况。
4.2 设计单位应进一步分析设计变更的原因和后果,不断总结经验教训,为今后的工程设计提供参考。
四、设计变更管理的注意事项1.设计变更应尽量避免对工程造成重大影响,确保工程设计整体的合理性和系统性。
2.设计单位应严格按照变更管理流程操作,遵守相关规定,确保设计变更程序的合法性和有效性。
3.设计单位应加强与业主方、监理单位、施工单位等相关方的沟通和协调,确保设计变更的顺利实施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2、由于设计变更导致的材料/设备变更应由设计管理部经理按《材料、设备选型管理流程》、《材料、设备定板和封样管理流程》规定重新组织定板封样。
3、施工阶段如工程施工进度急迫,设计单位出设计变更图纸的时间满足不了进度要求,可由设计管理部经理在征得设计单位同意的前提下,先行出具变更设计图纸交设计单位盖章确认,或传真给设计单位,并注明限期一天给予反馈,否则视为同意。
8)项目部经理、设计管理部经理应对设计变更涉及施工现场当时的进度情况描述清楚,确认有无返工、及变更的工程量,对工期有无影响等,并对方案的可行性和对进度的影响提出明确意见。对严重影响工期的可予以否决;认为可行的,提出进度评审意见。
3个工作日内
《客户变更确认表和告知函》
3.
设计变更过程控制
工作流程:
1、成本管理部经理组织造价工程师对变更的费用进行估算。
设计变更管理流程
1.1设计变更管理流程图
1.2设计变更管理流程标准
流程名称
设计变更管理流程
流程目的
对设计变更的原因、方案进行论证和统计,使设计变更按规范程序进行,并提高设计管理能力。
流程节点
工作流内容
工作流程及工作重点
时限
相关记录
/支持性文件
1.
设计变更上报
工作流程:
1、公司提出对原设计功能配置要求的变更或材料、设备替换等的变更要求,设计管理部经理组织专业设计师进行设计变更信息的收集、分类和整理,由提出部门填写《设计变更审批表》提交设计管理部执行变更。
3)对于重大设计变更,设计管理部经理应组织由设计单位、本部门各专业设计师、成本管理部、营销策划部及项目部等人员参加的论证会,填写《设计变更审批表》。
2、论证的要求:
1)成本管理部经理应明确设计变更相关工程量的核减及与原图纸作法进行比较,并对由此产生的造价成本增减予以确认。评审认为不合理、不必要的,或设计变更会导致大幅度增加造价的,可予以否决;认为可行的,签署造价评审意见;
工作标准及重点:
1、
2个工作日内
4.
设计变更费用审核
工作流程:
1、成本管理部造价工程师将经理审核过的3万元以上的设计变更费用估算提交总工程师审核。对重大设计变更,还需提交总经理审核。
工作标准及重点:
1、审核需严谨。
提交后1个工作日内
5.
设计变更Байду номын сангаас用审批
工作流程:
1、总工程师对3万元(含)以下的设计变更费用估算进行审批。总经理对3万元以上的设计变更费用估算进行审批,重大设计变更需由董事长审批。
2、由施工单位或监理单位提出因设计错误等变更申请,由项目部经理上报设计管理部执行变更。
3、因施工单位技术措施、施工不便、材料采购等非功能变化引起的修改,报设计管理部执行变更。
工作标准及重点:
1、设计变更的原因分类:
1)设计类:设计错漏、设计优化、超目标成本、补充设计和现场条件等;
2)现场施工类:施工错误、施工困难和施工进度要求;
2、3万元(含)以下的设计变更费用估算审批通过后交总经理备案。
3、3万元以上的设计变更费用估算审批通过后交董事长备案。
工作标准及重点:
1、设计管理部经理按以下审批权限(客户需求变更不在此列)提交相关人员进行审核:
序号
变更费用估算
设计管理部
成本管理部
总工程师
总经理
董事长
1、
3万元(含)以下
组织
审核
审批
2、成本管理部经理每月对设计变更的原因及类型、数量、成本进行统计和分析,对可能超成本控制目标的设计变更类别在项目每周和月例会中及时发出预警。
3、如变更影响工程量变化由项目部经理与成本管理部经理组织对现场工程量进行确认,具体按《现场签证管理流程》执行。
4、图纸会审纪要、设计变更通知等涉及施工图改变的指令由项目经理督促相关工程师(接到变更指令当日)将设计变更指令在施工图中予以标识并记录。
2)设计管理部经理应对设计变更所涉及的材料/设备的价格或供给情况的变化描述清楚,并提出明确意见;
3)营销策划部经理对涉及销售承诺变化的变更,须对设计变更涉及签约图纸引起的问题阐述清楚,并提出明确意见;
4)设计管理部经理对涉及影响项目规划验收和相关专项验收的设计变更,须对变更是否符合政府审批的有关规定提出明确意见,并提前与相关主管部门沟通确认;
5)设计管理部经理对涉及到产品方案设计或产品标准化的重大变更提出明确的意见;
6)物业公司对涉及影响物业设施使用、维护和管理等变更提出明确意见;
7)若客户提出设计变更需求时,由设计管理部经理组织出具变更图纸并组织成本管理部对变更费用进行估算,变更方案与费用经客户同意后,营销策划部经理组织客户填写《客户变更确认表和告知函》后,由设计管理部经理填写《设计变更审批表》并抄送项目部落实。同时营销策划部经理通知财务管理部及时跟进客户变更费用的缴纳情况;
备案
2、
3万元以上
组织
审核
审核
审批
备案
3、
重大设计变更
组织
审核
审核
审核
审批
提交后1个工作日内
6.
设计变更图纸审查及交底
工作流程:
1、设计管理部经理将审批确定的《设计变更审批表》及设计单位提交的变更图纸及变更单,发放项目部,项目部经理组织专业工程师审查图纸无误后下发至监理公司和施工单位,并组织监理公司、施工单位进行变更交底。
工作标准及重点:
1、设计变更论证的形式:
1)设计管理部经理对上述信息进行收集记录和判断,判断是否属于重大变更,根据具体情况判断设计变更可行性论证会的参与部门和形式;
2)对于一般变更,由设计管理部经理给出基本可行性及合理建议方案,并组织本部门专业设计师及成本管理部进行会签、论证,填写《设计变更审批表》;
5、如设计变更影响销售承诺,由营销策划部经理判断是否需要与客户进行沟通解释并执行。
6、如发生影响面积的设计变更,设计管理部经理需组织填写《设计变更审批表》并由相关领导审批签发后及时转交营销管理经理。原则上面积预测完成后,不再办理涉及面积变化的设计变更。
工作标准及重点:
1、需区分不同情况采取相应措施。
3)营销类:策划补充修改、客户要求;
4)其它类:领导要求、政府要求等。
2、设计单位对图纸的补充完善不属于修改设计内容,仍按设计图审批程序进行。
1个工作日内
《设计变更审批表》
2.
设计变更论证
工作流程:
1、设计管理部经理收到设计变更需求后,组织相关部门经理分析论证。论证中应考虑是否影响规划要求、消防等专项验收、销售承诺、成本变化等因素。
