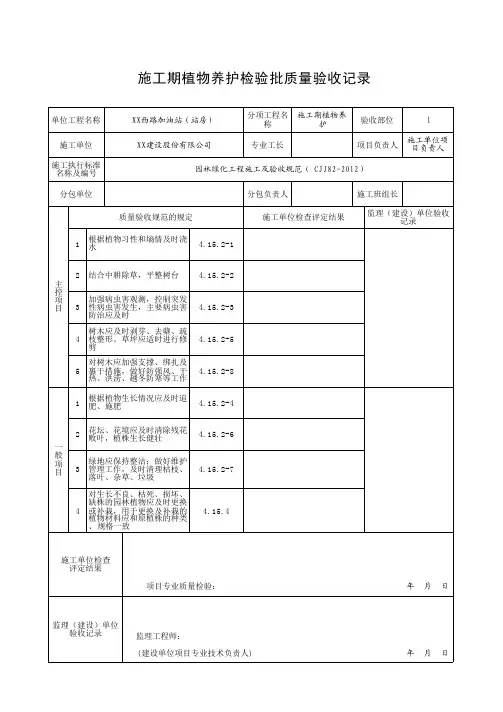

施工期的植物养护检验批质量验收记录

项目专业质量检查员:年月日
监理(建设)单位
验收记录
监理工程师:
(建设单位项目专业技术负责人)年月日
注:①检查频率:100株,检查10株;不足20株,全数检查。②检验方法:观察、尺量。
根据植物生长情况应及时追肥、施肥
合格
2
花坛、花境应及时清除残花败叶,植株生长健壮
合格
3
绿地应保持整洁;做好维护管理工作,及时清理枯枝、落叶、杂草、垃圾
合格
4
对生长不良、枯死、损坏、缺株的园林植物应及时更换或补栽,用于更换及补栽的植物材料应和原植株的种类、规格一致
合格
施工单位检查
评定结果
主控项目全部合格,一般项目符合规范的要求。
施工期的植物养护检验批质量验收记录
单位工程
名称
河西大道绿化工程项目
分项工程
名称
施工期的养护
验收部位
绿地苗木
施工单位
武汉旺林花木开发有限公司
专业工长
项目负责人
施工执行标准名称及编号
《园林绿化工程施工及验收规范》(CJJ82—2012)
分包单位
无
分包负责人
无
施工班组长
无
质量验收规范的规定
施工单位检查评定结果
监理(建设)单位验收Fra bibliotek录主控
项
目
1
根据植物习性和墒情及时浇水
合格
2
结合中耕除草,平整树台
合格
3
加强病虫害观测,控制突发性病虫害发生,主要病虫害防治应及时
合格
4
树木应及时剥芽、去蘖、疏枝整形。草坪应适时进行修剪
合格
5
对树木应加强支撑、绑扎及裹干措施,做好防强风、干热、洪涝、越冬防寒等工作
合格
一
般
项
目
1
合集下载

绿化施工期植物养护检验批

绿化施工期植物养护检验批

施工期植物养护报验申请表工程名称:梅山湖路延伸段 - 绿化工程编号:致:安徽省建设监理有限公司监理公司我单位已完成了段绿化施工期植物养护工作,现上报该申请表,请予以审查和查收。

附件:施工期植物养护检验批质量查收记录承包单位(章)项目经理日期审查建议:项目监理机构总/专业监理工程师日期本表一式三份,经监理单位审批后,监理单位、承包单位、城建档案馆各存一份。

园林工程用表施工期植物养护检验批质量查收记录单位梅山湖路延伸段 - 绿化工程分项施工期植物查收部位K3+890.450~K4工程名称工程名称养护施工单位中铁十局专业工长汪龙年项目经理田猛施工执行标准名《园林绿化工程施工及查收规范》( CJJ82-2012 )称及编号分包单位/分包负责人/施工班组长质量查收规范的规定施工单位检查评定结果监理(建设)单位查收记录1依照植物习惯和墒条切合规范规定要求切合要求情及时浇水。

第 1款2结合中耕除草,平展条切合规范规定要求切合要求树台。

第 2 款主加强病虫害察看,控3制突发性病虫害发条切合规范规定要求切合要求控生,主要病虫害防治第 3 款项应及时。

目树木应及时剥芽,去条4蘖、疏枝整形。

草坪切合规范规定要求切合要求第 5 款应合时进行修剪。

对树木应加强支撑,绑扎及裹干措施,做条5好防强风、干热、洪切合规范规定要求切合要求第 8款涝、越冬御寒等工作。

1依照植物生长情况条应及时追肥,施肥。

第 4款花坛、花境应及时清条2除残花败叶,植株生一第 6款长强壮。

般绿地应保持齐整;做项3好保护管理工作,及条目时清理枯枝、落叶、第 7款杂草、垃圾。

对生长不良、枯死、4损坏、缺株的园林植条物应及时更换。

切合规范规定要求切合要求切合规范规定要求切合要求切合规范规定要求切合要求经自查查收,主控与一般项目均切合图纸设计及《园林绿化工程施工及查收规范》(CJJ82-2012 )要求,自检合格。

施工单位检查结果结果项目专业质量检查员:年月日监理(建设)单位查收记录监理工程师:(建设单位项目专业技术负责人)年月日施工期植物养护报验申请表工程名称:梅山湖路延伸段 - 绿化工程编号:致:安徽省建设监理有限公司监理公司我单位已完成了段绿化施工期植物养护工作,现上报该申请表,请予以审查和查收。

绿化工程各工序检验批质量验收记录文本

绿化工程各工序检验批质量验收记录文本

word 格式整理版种植地基层处理检验批质量验收记录表8.1编号:工程名称XXXXX分项工程名称XXXXX项目负责人XXX施工单位XXXXX验收部位XX 路树穴 / 槽/ 景观绿地施工执行标准专业工长《城市绿化工程施工及验收规范》CJJ/T-99XXX 名称及编号(施工员)分包单位/分包项目负责人/施工班组长XXX质量验收标准的规定施工单位自检记录监理(建设)单位验收记录1 清除石块、残根、杂草 (5.1.4)符合要求主2种植土下基层不能有不透水层或积水符合要求控现象 (5.1.4)(主控项目均符合设计项3地下水位深度符合植物生长要求符合要求及规范要求)目(5.1.4)一1表面基本平整 (5.1.6)符合要求般2地形标高符合设计要求(5.1.6)符合设计和有关标准规定(一般项目均符合设计项及规范要求)目施工操作依据设计文件和相关规范质量检查记录检查记录齐全经检查 ,主控项目 、一般项目均符合设计和《城市绿化工程施工及验收规范》CJJ/T-99 的规定 ,评定合格施工单位检查项目专业 项目专业结果评定质量检查员 :技术负责人 :年月 日(同意施工单位评定结果 ,验收合格 ,同意进行下道工序施工。

)监理 (建设 )专业监理工程师 :单位验收结论(建设单位项目专业技术负责人)年 月 日种植土地形整理检验批质量验收记录表 8.3编号 :工程名称 分项工程名称项目负责人施工单位验收部位施工执行标准 专业工长 名称及编号(施工员)分包单位/分包项目负责人/施工班组长质量验收标准的规定施工单位自检记录 监理 (建设 )单位验收记录主 1 种植土地形的整体造型符合设计要求符合设计和有关标准规定控(5.1.4)项 2目1 地表基本平整 、无明显的低洼和积水处(5.1.7)地表平整 ,无明显积水2地形排水坡度 (5.1.7)≥ 5‰或设计要求 一种植土与道路 (挡土墙或 3挡土侧石 )接壤处处理 符合要求(5.1.9)≥ 120cm般大中乔木深根性或设计要求有 (5.1.10)浅根性 ≥ 90cm效 小乔木和大、中灌木、 或设计要求项≥ 60cm 4土 大藤本(5.1.10) 或设计要求层 小灌木 、宿根花 ≥ 40cm卉、小藤本 (5.1.10) 或设计要求 目厚 棕榈类≥ 90 cm度 或设计要求≥ 80 cm竹类大径 符合设计和有关标准规定符合要求符合设计和有关标准规定符合设计和有关标准规定符合设计和有关标准规定符合设计和有关标准规定符合设计和有关标准规定符合设计和有关标准规定中、小≥ 50 cm符合设计和有关标准规定径或设计要求草坪、草花、地被 ≥ 30cm 符合设计和有关标准规定(5.1.10)或设计要求地≤ 100cm ±5+4 -2 -1 +5 +4(5.1.10) -1+2-2+4形全100 ~ 200cm相 ± 10(5.1.10)5对200 ~ 300cm标 高 ± 20(5.1.10)高300 ~ 500cmcm± 30(5.1.10)施工操作依据设计文件和相关规范质量检查记录检查记录齐全经检查 ,主控项目 、一般项目均符合设计和《城市绿化工程施工及验收规范》施工单位检查CJJ/T-99 的规定 ,评定合格结果评定项目专业项目专业质量检查员 :技术负责人 :年 月 日监理(建设) 专业监理工程师 :单位验收结论(建设单位项目专业技术负责人 )年月日植物修剪检验批质量验收记录表 8.8编号:工程名称分项工程名称 项目负责人施工单 位验收部位施工执行标准专业工长名称及编号(施工员 )分包单位/分包项目负责人/施工班组长施工质量验收规范的规定施工单位检查评定记录监理 (建设 )单位验收记录主植物修剪符合设计和自然树形要求目 控 1项(5.3.3)2 植物修剪符合树木生长规律(5.3.4)3植物修剪与周边设施关系( 5.3.5 )1不良根系和枝条修剪 (5.3.6)2乔木修剪 (5.3.7)一3灌木及藤木修剪 (5.3.8)般4观花植物修剪 (5.3.9)项5棕榈类修剪 (5.3.10)目6剪口质量 (5.3.11)7防腐处理 (5.3.12)施工操作依据质量检查记录施工单位检查结果评定项目专业项目专业质量检查员:技术负责人:年月日监理(建设)单位验收结论专业监理工程师:(建设单位项目专业技术负责人)年月日行道树种植工程检验批质量验收记录表 8.13编号:工程名称分项工程名称项目负责人施工单位验收内容XX 路行道树 X 树施工执行标准《城市绿化工程施工及验收规范》CJJ/T-99专业工长名称及编号(施工员)分包单位/分包项目负责人/施工班组长质量验收标准的规定施工单位自检记录监理(建设)单位验收记录主 1 分枝点高度符合要求( 5.8.12 )树穴的规格、尺寸符合要求控2( 5.8.13 )项3目41主干略有弯曲的树木,其弯曲面应符合 5.8.14要求一2树木种植后的覆土高度应与地表持平 (5.8.15)般3行道树种植后,其支撑应符合5.8.16 的要求项目施工操作依据质量检查记录施工单位检查项目专业项目专业结果评定技术负责人:质量检查员:年月日监理(建设)专业监理工程师:单位验收结论(建设单位项目专业技术负责人)年月日乔灌木种植工程检验批质量验收记录表8.9编号:工程名称分项工程名称项目负责人施工单位验收内容施工执行标准专业工长名称及编号(施工员)分包单位/分包项目负责人/施工班组长质量验收标准的规定施工单位自检记录监理(建设)单位验收记录1 放样定位 (表 5.4.5.1)3 定向及排列 (表 5.4.5.1)一4 种植深度 (表 5.4.5.1)般土球包装物、培土、浇水项5(表 5.4.5.1)目垂直度、支撑和卷干6(表 5.4.5.1)乔灌木树穴规格符合要求( 表75.4.5.1 、表 5.4.5.2)施工操作依据质量检查记录施工单位检查项目专业项目专业结果评定质量检查员:技术负责人:年月日监理(建设)专业监理工程师:单位验收结论(建设单位项目专业技术负责人)年月日草花、地被种植工程检验批质量验收记录表 8.12编号:工程名称分项工程名称项目负责人施工单位验收内容施工执行标准专业工长名称及编号(施工员)分包单位/分包项目负责人/施工班组长质量验收标准的规定施工单位自检记录监理(建设)单位验收记录主放样、行株距应符合设计要求1控( 5.7.3 )项2目草花种植工程的质量符合要求1(5.7.4)一地被种植工程的质量符合要求般2(5.7.4)项3目4施工操作依据质量检查记录施工单位检查项目专业项目专业结果评定质量检查员:技术负责人:年月日监理(建设)专业监理工程师:单位验收结论(建设单位项目专业技术负责人)年月日草坪种植工程检验批质量验收记录工程名称分项工程名称项目负责人施工单位验收内容施工执行标准专业工长名称及编号(施工员)分包单位/分包项目负责人/施工班组长质量验收标准的规定施工单位自检记录监理(建设)单位验收记录主种植放样应符合设计要求1控( 5.5.5 )项覆盖率和空秃面积应符合要求2目( 5.5.6 )籽播或植生带 (5.5.7)草1草块移植 (5.5.7)坪一茎铺 (5.5.7)般2 切草边 (5.5.7)项播种草坪苗期管理符合要求(表3目5.5.8.1)草坪铺置后的管理符合要求(表45.5.8.2)施工操作依据质量检查记录施工单位检查项目专业项目专业质量检查员:技术负责人:结果评定年月日word 格式整理版监理(建设)专业监理工程师:(建设单位项目专业技术负责人)单位验收结论年月日。

植物材料检验批质量验收记录

植物材料检验批质量验收记录

11~40
-2
>40
-3
施工单位检查评定结果 实测值
验收部位 项目负责人
植物材料检 验批质量验
收记录
施工班组长
监理(建设)单位验收 记录
施工单位检查 评定结果
施工单位检查 评定结果
项目专业质量检验:
监理(建设)单位 验收记录
监理工程师: (建设单位项目专业技术负责人)
年月日 年月日
植物材料检 验批质量验
4.3.2
省市及国外引进的植物材料
应有植物检疫证
1
植物材料的外观质量要求和检 验方法应符合规定
4.3.3
项 目(cm)
允许偏差
≤5
-0.2
胸 乔径 木
高 度 冠 径 高 灌度 木冠 径
6~9 10~15 06~20
- - ≥100 <100 ≥100 <100
-0.5 -0.8 -1.0 -20 -20 -10
收记录
理(建设)单位验收 记录
年月日 年月日
单位工程名称
施工单位 施工执行标准
名称及编号 分包单位
植物材料检验批质量验收记录
工程2
分项工程名 称
专业工长
植物材料
分包负责人
质量验收规范的规定
Байду номын сангаас
主 控
1
植物材料种类、品种名称及规 格应符合设计要求
严禁使用带有严重病虫害的
项
植物材料,非检疫对象的病
4.3.1
目
2
虫害危害程度或危害痕迹不 得超过树体的5%~10%。自外
-5 -10 -5
≤50
0
一 般
冠
50~100
-5

水湿生植物栽植槽工程检验批质量验收记录

水湿生植物栽植槽工程检验批质量验收记录

水湿生植物栽植槽工程检验批质量验收记录项目名称:水湿生植物栽植槽工程承包单位:XXX建筑工程有限公司施工单位:XXX工程施工队验收时间:20XX年XX月XX日一、前期准备工作1.施工单位按照施工图纸和设计要求,对工程现场进行了勘测和标桩,并进行了土壤测试,确保土壤符合植物生长的要求。

2.施工单位制定了施工方案和安全预防措施,确保施工过程中的安全。

二、质量验收内容1.工程实施过程(1)栽植槽开挖:施工单位按照设计要求,对栽植槽进行了清除杂物和确保土壤平整的处理。

栽植槽的尺寸和深度符合设计要求。

(2)栽植槽土壤处理:施工单位按照设计要求,对栽植槽的土壤进行了调整和改良。

土壤质量良好,pH值和养分含量符合植物生长的需要。

(3)水源供应:施工单位按照设计要求,设置了水源供应系统,确保植物生长所需的水分供应。

(4)栽植槽边缘处理:施工单位对栽植槽的边缘进行了加固和保护,确保边缘的稳固性。

2.植物栽培工作(1)植物选择:施工单位按照设计要求,选择了适合水湿生环境的植物,根据种类和数量进行了合理的配置。

(2)植物栽培:施工单位按照设计要求,将植物依次栽培到栽植槽中,确保植物的存活和生长。

三、质量验收结果根据对以上质量验收内容的检查,现对工程质量进行评定:1.工程实施过程:施工单位按照设计要求完成了栽植槽工程的实施工作,各项施工指标符合设计要求。

2.植物栽培工作:施工单位选择了合适的植物,并进行了正确的栽培,植物存活率高,整体生长良好。

四、存在的问题在现场验收过程中,未发现明显的质量问题。

五、建议和改进建议1.加强施工单位对栽植槽的养护管理,定期检查植物生长情况,及时调整施肥和浇水的方案。

2.对于植物选择和栽培工作,可以进一步优化,提高植物的适应力和景观效果。

六、项目负责人意见七、监理工程师意见监理工程师:XXX签字:____________八、业主单位意见业主单位:XXX签字:____________九、质量验收结论经过检查和评定,水湿生植物栽植槽工程质量符合设计要求和施工规范,可以进行验收,并投入使用。

施工期植物养护检验批质量验收记录

施工期植物养护检验批质量验收记录

施工期植物养护检验批质量验收记录
单位工程名称XX西路加油站(站房)分项工程名
称
施工期植物养
护验收部位1
施工单位XX建设股份有限公司专业工长项目负责人施工单位项目负责人
施工执行标准
名称及编号园林绿化工程施工及验收规范(CJJ82-2012)
分包单位分包负责人施工班组长
主控项目
质量验收规范的规定施工单位检查评定结果
监理(建设)单位验收
记录
1
根据植物习性和墒情及时浇
水 4.15.2-1
2结合中耕除草,平整树台 4.15.2-2
3
加强病虫害观测,控制突发
性病虫害发生,主要病虫害
防治应及时
4.1
5.2-3
4
树木应及时剥芽、去蘖、疏
枝整形。

草坪应适时进行修
剪
4.1
5.2-5
5
对树木应加强支撑、绑扎及
裹干措施,做好防强风、干
热、洪涝、越冬防寒等工作
4.1
5.2-8
一般项目1
根据植物生长情况应及时追
肥、施肥 4.15.2-4 2
花坛、花境应及时清除残花
败叶,植株生长健壮 4.15.2-6 3
绿地应保持整洁;做好维护
管理工作,及时清理枯枝、
落叶、杂草、垃圾
4.1
5.2-7 4
对生长不良、枯死、损坏、
缺株的园林植物应及时更换
或补栽,用于更换及补栽的
植物材料应和原植株的种类
、规格一致
4.1
5.4
施工单位检查
评定结果
项目专业质量检验:年月日监理(建设)单位
验收记录监理工程师:
(建设单位项目专业技术负责人)年月日。

5、施工期的植物养护(浇灌水)

5、施工期的植物养护(浇灌水)
浇灌水检验批质量验收记录
单位 工程名称 施工单位 施工执行标准名 称及编号 分包单位 / 质量验收规范的规定 树木栽植后应在栽植穴周 1 围筑高10cm~20cm围堰, 堰应筑实 主 控 项 目 浇灌树木的水质应符合现 行国家有关标准《农田灌 2 溉水质标准》GB 5084的 规定 南乐县城区及大外环绿化景 观提升项目 北京东方园林环境股份有限 公司 分项 工程名称 专业工长 浇灌水 史有路 验收部位 项目负责人 15足植物成活及生长需要
1
浇水时应在穴中放置缓冲 垫
4.6.2-3
浇水时已在穴中放置缓冲垫
一 般 项 目
新栽树木应在浇透水后及 2 时封堰,以后根据当地情 况及时补水
4.6.2-5
新栽树木已在浇透水后及时封堰
对浇水后出现的树木倾 3 斜,应及时扶正,并加以 固定
4.6.2-6
对浇水后出现的树木倾斜,已及时扶正,并 加以固定
施工单位检查 评定结果 项目专业质量检验:
主控项目全部合格,一般项目符合要求
年
月
日
监理(建设) 单位验收记录 监理工程师: (建设单位项目专业技术负责人) 年 月 日
《园林绿化工程施工及验收规范》(CJJ82-2012) 分包负责人 / 施工班组长 /
施工单位检查评定结果
监理单位验收记录
4.6.2-1
树木栽植后已在栽植穴周围筑高10cm~20cm 围堰,堰已筑实
4.6.2-2
浇灌树木的水质符合现行国家有关标准《农 田灌溉水质标准》GB 5084的规定
3
每次浇灌水量应满足植物 成活及生长需要

植后植物材料检验批质量验收记录

植后植物材料检验批质量验收记录植后植物材料检验批质量验收记录?说实话,这个名字一听就让人有点懵,感觉像是要进行一场严肃的审判,啥也不懂的人都要惶恐不安。

不过,放心,我们今天就来轻松聊聊,搞清楚这到底是个啥。

说白了,植后植物材料的检验,主要就是对一些植被、苗木、草坪等植物材料的质量进行检查,看它们是不是符合标准,能不能投入使用。

就像我们挑菜一样,要挑那些又新鲜又健康的,不能拿着一堆枯萎的材料去交差。

这个“检验批质量验收记录”就像是一个植物材料的“身份证”。

你要知道,植被这些东西,要经过很多环节才能到达我们的手里。

栽种前需要从合格的供应商那里采购过来,然后到达工地后,得通过一轮严格的检验。

这一轮检验可不是简单地“看看能不能活”,而是要从各个方面综合考虑,确保植物健康、根系发达、无病虫害,甚至连土壤的质量也不能掉以轻心。

简直就是一场植物的“体检”,不能马虎。

要是不合格,就得“退货”,不能让这些植物不堪一击,站在工地上就成了“摆设”,甚至影响后期的绿化效果,想想都心慌。

哎,说到这,咱们也得聊聊这份“质量验收记录”是怎么来的。

其实呢,它是通过专门的人员进行现场检查后填写的。

他们不但要看植物长得好不好,还得检查这些植物是否符合验收的标准。

如果植物苗木的高度、根系长度、叶片质量不符合标准,那就得给出“不合格”的判定,进行“重修”。

也可能是运输过程中受到了损伤,或者是环境不适应,植物状态不好,这些都得一一记录下来,像开了个小小的“诊断单”。

有的苗木一看就知道不行,干枯了、烂掉了,一眼就能判断。

但有的,嘿,得细心一点儿,根系发育不好,看不见的地方也要摸一摸,仔细检查,真的是看得出生命力的。

这就好比是你去医院做体检,医生给你拿个报告单,说你这肝不好,肾也得注意一下,植物检验也是这意思。

值得一提的是,这个质量验收的标准可不是随便制定的,而是有章可循的。

不同地区、不同种类的植物都有对应的标准,譬如耐旱的植物要求根系要发达,抗风性强的植物要求枝干结实。

树木后期养护中耕除草工程(检验批)质量验收记录

绿39检控项施工单位自检记录合格不合格监理建设单位验收记录各类绿地中影响植物景观的直立性杂草必须铲除
绿-39
树木后期养护中耕除草工程(检验批)质量验收记录
施工单位: 管护部位: 编号:
单位(子单位)工程名称: 分项工程名称:
施工执行规范的章节名称: 监理(建设) 单位 验收记录
检控 序 项目 号
质量验收规范的规定
施工单位自检记录 (合格√ ,不合格×)
主 控 项 目
1
新栽植树木基部附近土壤常因灌水而板结,应及时松 土。
2
各类绿地中影响植物景观的直立性杂草必须铲除。对 影响树木生长的各类野生藤蔓,应及时清除。
一 般 项 目
树木根部附近的土壤要保持疏松,易板结的土壤,在 1 蒸腾旺季须每月松松土一次。中耕深度为10-20cm,以 不影响根系生长为限。 中耕除草应选在晴朗或初晴天气,且土壤不过分潮湿 2 的时候进行。应注意不可削伤树皮,折损枝条。中耕 时应及时清除土壤中的瓦砾、石块等。 主控项目: 一般项目平均合格率:
检查结果
施工单位检查评定结果:
监理(建设)单位验收结论:
技术负责人: 年 月 日
监理工程师: (建设单位技术负责人)
年
月 日Biblioteka

园林绿化工程检验批质量验收记录

检验批质量验收记录(01-栽植土)检验批质量验收记录(02-栽植前场地清理)检验批质量验收记录(03-栽植土回填及地形造型)检验批质量验收记录(04-栽植土施肥和表层整理)检验批质量验收记录(05-栽植穴、槽)检验批质量验收记录(06-植物材料)检验批质量验收记录(06-植物材料)检验批质量验收记录(06-植物材料)检验批质量验收记录(06-植物材料)检验批质量验收记录(07-苗木运输和假植)检验批质量验收记录(08-苗木修剪)检验批质量验收记录(09-树木栽植)检验批质量验收记录(10-浇灌水)检验批质量验收记录(11-支撑)检验批质量验收记录(12-大树挖掘包装)检验批质量验收记录(13-大树吊装运输)检验批质量验收记录(14-大树栽植)检验批质量验收记录(15-草坪和草本地被播种)检验批质量验收记录(16-喷播种植)检验批质量验收记录(17-草坪和草本地被分栽)检验批质量验收记录(18-铺设草块和草卷)检验批质量验收记录(19-运动场草坪)检验批质量验收记录(20-花卉栽植)检验批质量验收记录(21-水湿生植物栽植槽)检验批质量验收记录(22-水湿生植物栽植)检验批质量验收记录(23-竹类栽植)检验批质量验收记录(24-耐根穿刺防水层)检验批质量验收记录(25-排蓄水层)检验批质量验收记录(26-过滤层)检验批质量验收记录(27-设施障碍性面层栽植基盘)检验批质量验收记录(28-设施顶面栽植)检验批质量验收记录(29-设施里面垂直绿化)检验批质量验收记录(30-树木栽植)检验批质量验收记录(31-排盐渗水管沟隔淋层开槽)检验批质量验收记录(32-排盐渗水管敷设)检验批质量验收记录(33-隔淋渗水层)检验批质量验收记录(34-施工期植物养护)检验批质量验收记录(35-碎拼花岗岩面层)检验批质量验收记录(36-卵石面层)检验批质量验收记录(37-嵌草地面)检验批质量验收记录(38-水泥花砖混凝土板块面层)检验批质量验收记录(39-侧石安装)检验批质量验收记录(40-冰梅面层)检验批质量验收记录(41-花街铺地面层)检验批质量验收记录(42-大方砖面层)检验批质量验收记录(43-压模面层)检验批质量验收记录(44-透水砖面层)检验批质量验收记录(45-小青砖(黄道砖)面层)检验批质量验收记录(46-自然块石面层)检验批质量验收记录(47-水洗石面层)检验批质量验收记录(48-假山、叠石、置石工程)检验批质量验收记录(49-水景管道安装)检验批质量验收记录(50-水景潜水泵安装)检验批质量验收记录(51-水景喷泉的喷头安装)检验批质量验收记录(52-座椅(凳)、标牌、果皮箱等安装)检验批质量验收记录(53-园林护栏)检验批质量验收记录(54-喷灌喷头安装)检验批质量验收记录(01-栽植土)检验批质量验收记录(02-栽植前场地清理)检验批质量验收记录(03-栽植土回填及地形造型)检验批质量验收记录(04-栽植土施肥和表层整理)检验批质量验收记录(05-栽植穴、槽)检验批质量验收记录(06-植物材料)检验批质量验收记录(06-植物材料)检验批质量验收记录(06-植物材料)检验批质量验收记录(06-植物材料)检验批质量验收记录(07-苗木运输和假植)检验批质量验收记录(08-苗木修剪)检验批质量验收记录(09-树木栽植)检验批质量验收记录(10-浇灌水)检验批质量验收记录(11-支撑)检验批质量验收记录(12-大树挖掘包装)检验批质量验收记录(13-大树吊装运输)检验批质量验收记录(14-大树栽植)检验批质量验收记录(15-草坪和草本地被播种)检验批质量验收记录(16-喷播种植)检验批质量验收记录(17-草坪和草本地被分栽)检验批质量验收记录(18-铺设草块和草卷)检验批质量验收记录(19-运动场草坪)检验批质量验收记录(20-花卉栽植)检验批质量验收记录(21-水湿生植物栽植槽)检验批质量验收记录(22-水湿生植物栽植)检验批质量验收记录(23-竹类栽植)检验批质量验收记录(24-耐根穿刺防水层)检验批质量验收记录(25-排蓄水层)检验批质量验收记录(26-过滤层)检验批质量验收记录(27-设施障碍性面层栽植基盘)检验批质量验收记录(28-设施顶面栽植)检验批质量验收记录(29-设施里面垂直绿化)检验批质量验收记录(30-树木栽植)检验批质量验收记录(31-排盐渗水管沟隔淋层开槽)检验批质量验收记录(32-排盐渗水管敷设)检验批质量验收记录(33-隔淋渗水层)检验批质量验收记录。

栽植和养护检验批质量验收记录

项 2 常,长势稳定,无严重枯黄死亡和植 第13.2.5条
目
被裸露。
3 及时防治害虫为害,未造成病虫害。 第13.2.6条
施工单位检 查评定结果
项目专业质量检验员:
年月日
监理 (建设)
单位 验收 记录
监理工程师: (建设单位项目专业技术负责人)
年月日
目 2 等应符合设计要求,支撑操作必须使 第13.2.2条
栽植苗木达到稳固而不妨碍生长。
3
植物栽植成活率达到95%为合格;地被 覆盖度道道95%为合格。
第13.2.3条
植物材料的类型必须符合设计要求, 1 设计无要求时,应符合一般规定的要 第13.2.4条
求。植物栽植定位准确。
一 般
土层下根系生长较好,植物生长正
栽植和养护检验批质量验收记录
单位工程名称
示例工程
分项工程名称 栽植养护
验收部位
施工单位
施工执行标准 名称及编号
分包单位
专业工长 分包负责人
项目负责人 施工班组长
质量验收规范的规定
施工单位检查评定结果
监理单位验收记录
1
植物材料的种类、品种和植物的配置 方式应符合设计要求
第13.2.1条
主
控
项
自制或采用成套固定牵引装置、埋件
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
