三轴搅拌桩试题(内部培训考试)
三轴水泥土搅拌桩

三轴⽔泥⼟搅拌桩⼀、三轴⽔泥⼟搅拌桩(⼀)⾦泰ZKD65-3A多轴钻孔机本⼯程三轴⽌⽔围幕施⼯,我司拟投⼊1台⾦泰ZKD65A-3多轴钻孔机,性能如下:1、三轴⽔泥⼟搅拌桩施⼯流程2、三轴⽔泥⼟搅拌桩施⼯⽅法A、测量放线、开挖沟槽(1)测量放线。
施⼯平台测量放样,搅拌机定位对中,保持设备⽔平,钻机主轴垂直误差不⼤于0.5%。
桩机垂直度采⽤三种⽅式进⾏控制,先采⽤桩机⾃⾝⽔泡进⾏初调,然后采⽤两台经纬仪按90°进⾏准确控制,为防⽌施⼯过程中钻杆发⽣偏斜,在钻杆架体上吊线锤,如发现线锤有偏斜,施⼯时及时调整钻机相关参数,保证桩机垂直度偏差不得⼤于1/250。
为⽅便夜间施⼯时垂直度检测,在桩机顶部、底部设置照明灯具。
(2)开挖沟槽。
根据放样出的搅拌桩中⼼线,挖掘机沿中⼼线放线开挖⼯作沟槽,沟槽宽度为1m,深度为1.0m~2.0m之间。
B、路⾯处理,桩机就位(1)路⾯处理先⽤挖机挖除预计⾏⾛路⾯表层浮⼟,⽤现场挖机来回碾压。
并铺设钢板,保证⾏⾛路⾯的平整度。
机⾝⾏⾛时,先进⾏机⾝调平,保证⾏进过程中机⾝平稳,桩架垂直。
⼤船或⼩船提起⾏⾛时,提起⾼度不⼤于5cm,确保出现地⾯下沉时,能迅速着地起⽀撑作⽤。
(2)桩机就位统⼀指挥桩机就位,移动前看清上、下、左、右各⽅⾯情况,发现有障碍物应及时清除,移动结束后检查定位情况并及时纠正,桩机应平稳、平正。
施⼯前应⽤⽔平尺将平台调平,并调直机架,确保机架垂直度不⼩于1/250.C、三轴搅拌桩孔定位搅拌桩机上的2根吊锥线距钻杆中⼼线为600mm~1200mm,导沟开挖好后,在沟漕中⼼线向外600mm~1200mm处⽤固定物做出标记,并在固定物上标记好每幅桩的中⼼点。
这样,桩机吊锥线对准定标记,即完成孔位定位。
D、制备⽔泥浆液及浆液注⼊在施⼯现场布设⽔泥浆搅拌系统(⾃动搅拌站),附近安置⽔泥罐,在开机前按要求进⾏⽔泥浆液的搅制。
将配制好的⽔泥浆送⼊贮浆桶内备⽤。
混凝土搅拌工中级考试题+参考答案

混凝土搅拌工中级考试题+参考答案一、单选题(共83题,每题1分,共83分)1.一组三块混凝土立方体抗压强度平均值精确至()。
A、0.01MPaB、0.1MPaC、0.2MpaD、0.3MPa正确答案:B2.滑升模板组成:()。
A、模板系统、操作系统和液压系统B、爬杆、液压千斤顶和操纵装置C、操作平台、内外吊架和外挑架正确答案:C3.梁、柱混凝土工程每个检查件(处)的任何一处蜂窝面积不大于1000,累计不大于()为合格等级。
A、1000B、2000C、3000D、4000正确答案:B4.单层工业厂房杯形基础浇筑时,宜先将杯口底混凝土振实,再捣杯口模四周外的混凝土,以防止()。
A、杯口模上浮B、挤歪杯口C、尺寸不准D、底部混凝土不密实正确答案:A5.混凝土工老王在一次混凝土加工制作过程中,因为与自己新带的徒弟小孙聊天,精力不集中,导致水泥的配合比超出规定要求。
造成这种情况出现的主要原因是()A、作业时间太长B、老王没有做到遵守工作纪律C、水泥太粘稠D、徒弟小孙没有做到尊师正确答案:B6.浇框架结构混凝土的垂直运输可用塔吊、井式升降机().A、翻斗车B、龙门架C、料斗D、自卸汽车正确答案:B7.拌制C20混凝土时,石子中的含土(泥块)量应不超过()。
A、1%B、2%C、3%D、3.5%正确答案:B8.在进行混凝土工程量结算时,首先由()按实际情况列出工程量计算式并汇总出总方量。
A、产权方B、施工方C、监理方D、设计方正确答案:B9.浇筑柱子混凝土时,其根部应先浇()目的是防止烂根。
A、500mm厚细石混凝土B、5~10mm厚水泥浆C、5~10mm厚水泥砂浆D、50~100mm厚水泥砂浆正确答案:C10.某受检桩上段一组三块混凝土芯样试件强度分别26.0MPa、28.0MPa、20.0MPa,该部位混凝土芯样试件抗压强度值为()。
A、27.0MPaB、28MPaC、20.0MPaD、24.7MPa正确答案:D11.下列组合钢模板尺寸不符合常用模数的是()。
三轴水泥搅拌桩施工-

1、根据施工工艺的要求,采用三轴深搅设备,根据工程的规模和工期的要求以及现场场地条件和临时用电等情况,合理确定设备的投入力量和机械的配套工具。
拟投入本工程的主要机械设备表2、施工顺序三轴深搅桩施工大小幅顺序进行,为重复套钻,保证墙体的连续性和接头的施工质量,水泥土搅拌桩的搭接以及施工设备的垂直度补正是依靠重复套打来保证,以达到止水作用。
(1)Φ650跳槽式双孔全套复搅式连接:一般情况下均采用该种方式施工。
(2)Φ650单侧挤压式连接方式:对于转角处或有施工间断情况下通常采用此连接。
(3)桩机就位1)由当班班长统一指挥,桩机就位,移动前看清上、下、左、右各方面的情况,发现障碍物应及时清除,桩机移动结束后认真检查定位情况并及时纠正。
2)桩机应平稳、平正,并用线锤对龙门立柱垂直定位观测以确保桩机的垂直度。
3)三轴水泥搅拌桩桩位定位后再进行定位复核,偏差值应小于3cm。
4)搅拌速度及注浆控制①三轴水泥搅拌桩在下沉和提升过程中均应注入水泥浆液,同时严格控制下沉和提升速度。
根据设计要求和有关技术资料规定,下沉速度不大于1m/min,提升速度不大于1m/min,在桩底部分适当持续搅拌注浆,开挖面以上适当控制下沉速度及提升速度,做好每次成桩的原始记录。
详见下图。
②水泥库及水泥浆液及浆液注入在施工现场搭建拌浆施工平台,平台附近搭建100m2水泥库,在开机前应进行浆液的搅制,开钻前对拌浆工作人员做好交底工作。
拌浆及注浆量以每钻的加固土体方量换算。
注浆压力为 1.5Mpa~2.5Mpa,以浆液输送能力控制。
土体加固后,搅拌土体28天抗压强度≥1.0MPa 。
③水泥用量参数确定采用32.5级普通硅酸盐水泥,水灰比为1.5~1.8,根据不同土质条件,经施工单位试桩,现场监理认可,确定施工水灰比及相关施工参数。
3、施工冷缝处理施工过程中一旦出现冷缝则采取在冷缝处围护桩外侧补搅素桩方案,在围护桩达到一定强度后进行补桩,以防偏钻,保证补桩效果,素桩与围护桩搭接厚度1、施工准备深度 桩底(1)场地平整:正式进场施工前,进行管线调查后,清除施工场地地面以下2 米以内的障碍物,不能清除的做好保护措施,然后整平、夯实;同时合理布置施工机械、输送管路和电力线路位置,确保施工场地的“三通一平”。
三轴搅拌桩安全技术交底

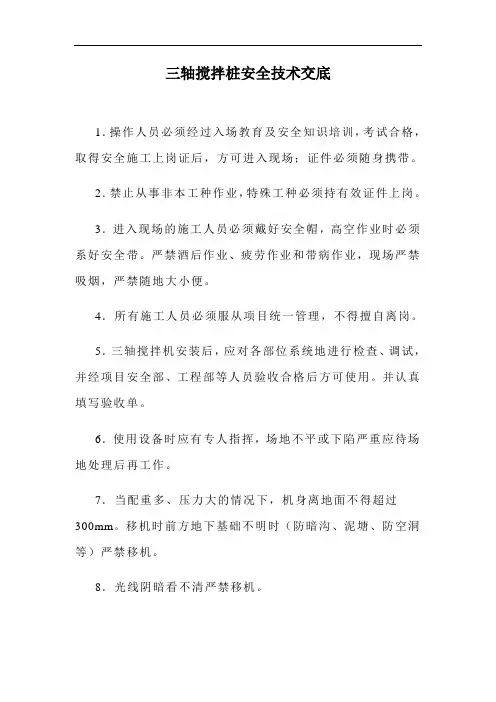

三轴搅拌桩安全技术交底1.操作人员必须经过入场教育及安全知识培训,考试合格,取得安全施工上岗证后,方可进入现场;证件必须随身携带。
2.禁止从事非本工种作业,特殊工种必须持有效证件上岗。
3.进入现场的施工人员必须戴好安全帽,高空作业时必须系好安全带。
严禁酒后作业、疲劳作业和带病作业,现场严禁吸烟,严禁随地大小便。
4.所有施工人员必须服从项目统一管理,不得擅自离岗。
5.三轴搅拌机安装后,应对各部位系统地进行检查、调试,并经项目安全部、工程部等人员验收合格后方可使用。
并认真填写验收单。
6.使用设备时应有专人指挥,场地不平或下陷严重应待场地处理后再工作。
7.当配重多、压力大的情况下,机身离地面不得超过300mm。
移机时前方地下基础不明时(防暗沟、泥塘、防空洞等)严禁移机。
8.光线阴暗看不清严禁移机。
9.上下坡度太大,支腿油缸机身配重不能调水平,倾斜状态严重严禁上下坡。
10.移机时没有专人指挥、指挥信号不明,遇到错误指挥等情况禁止移机。
11.三轴搅拌机施工时离高压线路或近建筑物,安全距离不够不得作业。
12.作业范围内有危险源未清除或采取有效防护措施禁止施工操作。
13.设备性能不熟悉,非专业操作人员禁止操作。
14.启动前检查并确认钻机各件连接牢固,将操纵杆放在空档位置。
减速箱内油位符合规定,钻深限位报警装置有效。
15.启动后,先作空运转试验,检查仪表机械声音及制动等各项工作正常,方可作业。
16.施工时,先将钻杆缓慢放下,使钻头对准孔位,当电流表指针偏向无负荷状态时即可下钻。
在钻孔过程中,当电流表超过额定电流时,应放慢下钻速度。
17.钻孔中卡钻时,立即切断电源,停止下钻。
未查名原因前,不得强行启动。
18.作业中,当需改变钻杆回转方向时,待钻杆完全停转后再进行。
19.钻孔时,当机架出现摇晃、移动、偏斜或钻头内发出有节奏的响声时,立即停钻,经处理后,方可继续钻进。
20.作业中停电时,将各控制器放置零位,切断电源,并及时将钻杆全部从孔内拔出,使钻头接触地面。
安全培训试题及答案(搅拌桩施工)

中铁十二局集团天津铁路枢纽西南环线扩能改造工程I标搅拌桩施工岗前安全教育培训考试题(总分100分)姓名:岗位:分数:一、填空题(每空3分,共60分)1、发生伤害事故的常见原因一般有:(触电)、(物体打击)、高处坠落、(机械碾压、压榨伤)、土石方坍塌掩埋等。
2、作业人员违章操作多表现在:忽视警告标志、(警告信号);忘记关闭设备、酒后作业、注意力不集中;奔跑作业、(供料或送料速度)过快;用压缩空气吹铁屑、攀坐不安全位置;(用手清除切屑)、用手代替工具操作;(不佩戴防护用品)。
3、各种电动机械设备须有可靠的(接零或接地)、安全防护装置。
4、所有施工人员在进入工地之前,都必须(佩戴安全帽),做好安全防护。
5、防火的基本措施有:控制可燃物、(隔绝助燃物)、(消除着火源)、阻止火势蔓延。
6、现场若发生事故,必须及时报警或(向上级报告)。
火灾报警电话是( 119 )。
7、配电箱以及其它供电设备不得置于(水或其它液体)中,电线接头要牢固,并且要绝缘,输电线路必须设有(漏电开关)。
8、机械明齿轮、皮带轮等高速运转部分,必须安装(防护罩或防护板)。
9、搅拌桩机的安装、拆卸应按照(出厂说明书)的规定程序进行。
10、桩机(前台与后台)工作人员必须紧密配合,后台服从前台的(指挥与管理),以统一步调。
需合理安排桩机作业人员及作业时间,避免(疲劳作业)。
二、判断题(每题1分,共10分)1、为了解渴,小王喝了一瓶啤酒,接着上班。
(×)2、小李在《安全警示牌》上贴了一张《寻物启事》,把《安全警示牌》上的内容盖住了。
(×)3、大江穿着拖鞋来上班,被工班长郭伟批评了一通。
(√)4、六级以上大风,不得到桩机顶端从事检修作业。
(√)5、桩机运转正常,值班员小高返回住处吃午饭。
(×)6、发生人身触电时,在未切断电源前,禁止与触电者接触,以免再发生触电。
(√)7、每个人都应该遵守安全用电规程,比如“湿手不得接触开关”等。
SMW工法桩专项施工方案试题及答案

SMW工法桩专项施工方案试题及答案一、单选题1、根据《建筑地基基础工程施工质量验收标准》,三轴搅拌桩采用钻芯法检测强度时,抽检数量不应少于总桩数的(),且不少于()。
A 1%,2根B 2%,3根C 2%,2根D 1%,3根正确答案: A2、根据《型钢水泥土搅拌墙技术规程》:搅拌桩养护龄期不应小于()。
A 7dB 14dC 28dD 30d正确答案: C3、型钢宜采用整材,当需要采用分段焊接时,应采用坡口焊接,单根型钢中焊接接头不宜超过()个。
A 1.0B 2.0C 3.0D 4.0正确答案: B4、三轴搅拌桩桩长10m,截面积0.599m,土体容重18KN/m3,水灰比为2.0,水泥掺量18%,计算这根桩需要用水泥()吨。
A 1.94B 2.16C 2.38D 3.6正确答案: A5、直径850三轴搅拌桩套打施工面积()㎡,搭接施工截面积()㎡。
A 0.599,0.866B 0.866,1.031C 1.031,1.495D 0.866,1.495正确答案: C6、三轴搅拌桩安装完成之后采用两台成90°的经纬仪校准导杆的()。
A 顺直度B 垂直度C 水平度D 高度正确答案: B7、水泥进场后要进行复验,散装水泥()t为一个送检批次。
A 100.0B 200.0C 300.0D 500.0正确答案: D8、在夯实地基法中,()适用于处理高于地下水位0.8m以上稍湿的黏性土、砂土、湿陷性黄土、杂填土和分层填土地基的加固处理。
A 强夯法B 重锤夯实法C 挤密桩法D 砂石桩法正确答案: A9、()适用于处理碎石土、砂土、低饱和度的黏性土、粉土、湿陷性黄土及填土地基等的深层加固。
A 强夯法B 重锤夯实法C 挤密桩法D 砂石桩法正确答案: D10、()适用于处理地下水位以上天然含水率为12%~25%、厚度为5~15m的素填土、杂填土、湿陷性黄土以及含水率较大的软弱地基等。
A 强夯法B 重锤夯实法C 灰土挤密桩法D 砂石桩法正确答案: C11、()适用于挤密松散的砂土、素填土和杂填土地基。
三轴水泥搅拌桩(完成稿)

三轴水泥搅拌桩(完成稿)不受施工影响的地点,并应妥善保护。
c)设备开机前应检修、调试,检查桩机运行及输浆管畅通情况。
d)水源、电源配备到位,并满足使用要求。
4 施工方法工艺流程:测量放线→开挖导向沟→设置定位型钢→桩孔定位→钻机就位→配制浆液→成桩→关闭搅拌机、清洗。
1)测量放线:根据控制桩放出桩位中心线,并做好标桩,并对标桩采取保护措施。
2)开挖导向沟:依据桩位中心线开挖导向沟,深度根据施工方案确定,宽度应每边大于坝体300~500mm,两侧按1:0.5放坡,其做法见下图。
3)置放导轨:在平行、垂直沟槽方向分别放置定位型钢并固定,型钢规格根据桩位大小确定,详见下表:4)桩孔定位:根据三轴搅拌桩的轴距,在平行槽钢上用红油漆做好标记。
5)钻机就位:根据桩位标记移机至钻孔位置,为保证钻孔达到要求的垂直度,钻机就位后保持桩机底盘的水平和立柱导向架的垂直。
控制方法是用经纬仪或吊线锤双向校正机架垂直度,每移机检查不少于1次,要求机架垂直度偏差不超过1/250。
6)制浆:采用自动制浆设备配置,按设计水灰比投入水及水泥,配置浆液时水要清洁、酸碱适中,搅拌均匀后投入浆液池备用,在浆液池中持续搅拌以防离析,水泥浆存放超过2h严禁使用。
7)成桩:两喷两搅,具体工艺流程图见下:a)钻头提升、下沉的速度应根据工艺性试桩确定,下沉速度宜控制在0.5m/min~1m/min,提升速度宜控制在1m/min~2m/min。
b)搅拌桩直线段的施工顺序可采用跳打、单侧挤压和现行钻孔套打方式,转角处采用搭接方法套钻。
跳打方式:适用于标贯值30以下的土层,即先施工第一单元,然后施工第二单元,第三单元的A轴和C轴插入到第一单元的C轴及第二单元的A轴孔中,两端完全重叠,依次类推完成水泥搅拌桩,具体施工顺序见下图:单侧挤压方式:适用于标贯值30以下的土层,受施工条件的限制,桩机无法来回行走处采用此施工顺序,即施工第一单元,第二单元的A轴插入到第一单元的C轴孔中,两端完全重叠,依次类推完成水泥搅拌桩,具体施工顺序见下图:先行钻孔套打:适用于标贯值30以上的硬质土层,在水泥搅拌桩施工时,用装备有大功率的钻孔机,先行施工如下图所示的a1、a2、a3方式等孔,局部松散硬质土层,然后用三轴搅拌机跳动或单侧侧挤压完成水泥搅拌桩。
搅拌桩施工培训

2、注意事项
1、成桩7d后,应进行开挖检查,观测桩体成型情况及搅拌均 匀程度,检查量为总数的5%;成桩28d后,应进行钻孔取芯,检测 无侧限抗压强度试验。桩身无侧限抗压强度(28d龄期)不低于 1.2MPa。检查数量为施工总桩数的0.5%,且不少于3根。
2、泵送浆液前,管路应保持潮湿,以利于输浆,现场拌制浆 液,应有专人记录水泥用量,并记录泵送浆液开始、结束时间。
单位 cm mm cm % %
允许误差 10
不小于设计值 不小于设计值
1.5 不小于设计值 不小于设计值 不小于设计值
检查方法和频率
抽查桩数3%
抽查桩数3% 喷浆前检查钻杆长度, 成桩28d后钻孔取芯3%
抽查桩数3%
查施工记录
成桩28d后钻孔取芯 成桩数的0.5%-1%,且不
少于3根
第16页,共41页。
第30页,共41页。
水电效应法
水电效应法也叫电火花振动测桩法,它的基本原理是利用在桩 顶水中高压放电,激起水体瞬间热膨胀产生的巨大脉冲力来激励桩 的振动,而桩质量的好坏可用瞬态激励所得到的桩~土系统的频响 函数来识别。 水电效应法的测试系统整体上来讲由激振装置、信 号接收、记录装置及信息处理装置等三大部分组成
目测法是最常用、最基本也是最简便的检测方法,主要根
第21页,共41页。
截取桩段试压法
在成桩一定龄期后(一般不少于10d),在现场开挖出的桩体上部、 桩顶以下连续截取长度等于桩径的三段桩体,上下截面用水泥砂浆 整平,装入压力架后用压力机试压,可测得桩身的抗压强度和变形 模量,同时也可以在桩段抗压破坏时进一步观察桩体喷浆搅拌的均 匀性。该方法测试出的数据直接可靠,既可积累室内强度与现场强 度之间的数据关系,又可避免桩体横断面方向上强度不均匀的影响。 但该方法的缺点是挖桩深度过大,试验根数不能太多,而且该方法 需要特制的夹板,对试验机精度也有一定的要求。同时在压前必须 将上下面修水平,否则在施压时很容易出现偏心受压,产生较大的
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
三轴搅拌桩知识竞赛试题
姓名:分数:
一、填空题:(每空3分,共45分)
1、水泥土搅拌桩的施工工艺分为()和()。
2、水泥土搅拌桩施工时,停浆(灰)面应高于桩顶设计标高()。
3、水泥土搅拌桩施工前,应根据设计进行工艺性试桩,数量不得少于()根,提供()、()等参数,验证()及()
4、常用的内插型钢布置形式()、()和()。
5、搅拌桩的人土深度宜比型钢的插入深度深()。
6、三轴搅拌桩施工一般有()、()和
()方式。
二、选择题:(每题5分,共20分。
其中有1个以上正确答案,多选或少选均不得分)
1、有哪些选项是水泥土搅拌桩施工应包括的步骤:
A.搅拌桩机械就位、调平
B.预搅下沉至设计加固深度
C.重复搅拌下沉至设计加固深度
D.关闭搅拌
机械。
2、水泥土搅拌桩施工前,应根据设计进行工艺性试桩,规范对度桩根数有要求,以下数量哪些符合规范要求:
A.1根
B.2根
C.3根
D.4根
3、当水泥浆液到达出浆口后,下列哪些措施是对的?
A.立即停止喷浆
B.立即停止搅拌
C.搅拌20s
D.喷浆搅拌30s
4、在型钢水泥土搅拌墙的成墙质量验收时,主要应检查的项目其中有:
A.垂直度
B.桩间距
C.型钢的位置偏差 D搅
拌桩体的强度
三、判断题:(每题3分,共15分)
1、常用的内插型钢布置形式可采用套接一孔法。
()
2、型钢水泥土搅拌墙基坑工程,在内插型钢拔除后,应对周边环境进行监测。
()
3、型钢水泥土搅拌墙中内插劲性芯材宜采用H型钢,当搅拌桩直径为850mm时,内插H型钢截面宜采用H500×200。
()
4、水泥土搅拌桩施工时桩机就位应对中,平面允许偏差应为土50mm。
()
5、搅拌下沉速度宜控制在0. 5m/min~lm/min,并保持匀速下沉。
()
四、简答题:(每题5分,共10分)
1、水泥土搅拌法加固软土技术具有哪些优点?
2、型钢水泥土搅拌墙施工期间,监理应对哪些过程进行控制?
五、计算题:(本题10分)
使用三轴搅拌桩制作截水帷幕,采用套打一孔法工艺,其中桩径为850mm,桩轴矩为600mm,设计桩长20米,水泥掺量为15%,土的重量按1.8t/m3 考虑。
共打10幅。
请计算:(1)每次成活桩截面积?
(2)每幅桩平均断面积?
(3)水泥用量?。
