战略采购管理作业指引编制日期审核日期批准日期一、流程目的规范公司战略采购类材料设备采购的操作流程,在满足公司对项目品质要求的基础上降低采购成本,提升采购效率,降低采购经营风险。

二、适用范围适用于公司项目材料设备的战略采购行为。

三、职责3.1供应部3.1.1负责与材料设备相关的战略采购过程组织工作;3.1.2负责战略采购协议、合同(根据公司规定的战略合同版本)的起草、审批、签订、采购文件的保管以及组织合同交底。

3.2核算部3.2.1参与经济标分析及评审;3.2.2提供评、定标建议。

3.3工程部、总工室/设计管理部、销售策划部3.3.1负责各自范围内的技术标评审,定板定样。

3.4法律事务部(法务)3.4.1负责对标书、战略采购协议、合同等进行法务审核。

3.5监察中心(组)3.5.1根据董事会需求对战略采购相关采购事项进行独立的审计和询价工作。

3.6采购需求提出部门3.6.1在公司战略采购名录内,提供采购要求及形成采购方案所需的资料、样板、范围图纸等。

四、 关键活动描述4.1 确定战略采购产品4.1.1 供应部根据公司开发产品的定位,总结已开发项目的工程及材料设备使用情况,针对项目产品所需材料、设备的市场供应及价格形成特点,相关部门提出相关资料及技术要求,协助拟定战略采购产品类别/目录。

4.1.2 战略采购产品类别/目录根据公司项目发展情况,战略合作资源的变化情况及战略合作单位的履约情况等因素,进行动态调整。

4.1.3 战略采购产品类别:1) 表现风格立面特点的材料设备;2) 因环保因素需对内在指标进行控制的,如胶水、涂料等; 3) 可以建立通用标准,通过品牌来控制材料设备品质的; 4) 体现重要功能、性能的材料部品及相关设计、安装,如背景音乐、智能化、灯控、样板房软装; 5) 其他经评审后列入的项目。

战略采购名录举例:4.2确定战略合作单位、战略采购协议签订4.2.1供应部根据战略采购类别/目录、已合作过的供应商评估资料,负责战略合作单位的入围,具体操作要求及程序见《供应商入围及评估管理作业指引》。

招标采购计划作业指引

招标采购计划作业指引

招标采购计划作业指引1.目的1.1规范公司项目工程及材料设备招标采购计划管理,确保项目招标采购计划的科学性与合理性。

2.适用范围2.1适用于某某集团有限公司及各分、子公司所开发、委托、合作或委托经营管理项目工程及材料设备招标采购计划管理。

3.术语和定义3.1招标计划:是指招标采购项目实施前制订的各个招标环节的时间安排,根据控制角度及力度的不同分为:建设项目总体招标计划、年度招标计划、季度招标计划、单项招标计划。

4.指引说明4.1招标采购计划内容及过程1)建设项目总体招标计划、年度招标计划、季度招标计划、单项招标计划反映的内容包括但不限于:招标项目名称、施工起始/进场时间、预计招标启动时间、图纸/规范提供时间、定标时间、招标时限要求(图纸、规范确定至定标)、招标类别等。

2)招标计划应反映该项招标项目的关键时间节点,包括但不限于用于招标的图纸提供时间、经确认的技术规范文件提供时间、投标候选人审批时间、招标方案会签完成时间、招标文件及工程量清单审批时间、发标、回标、开标、评标、清标、商务谈判及定标时间等。

•项目总体招标计划:成本合约部须在合约规划及项目开发计划制定后一个月内,向成本招标中心提供针对项目合约规划的总体招标计划;•年度招标计划:成本合约部须于每年的12月15日~12月31日向成本招标中心提供下一年的年度招标计划;•季度招标计划:成本合约部须于每季度最后一个月的15日~30日编制下一季度的招标计划;•单项招标计划:成本合约部依据年度开发计划、年度招标计划、季度招标计划编制非战略采购范围内的单项招标计划。

4.2招标采购计划签署/审批1)项目总体招标计划、年度招标计划经成本合约部、工程运营部、设计管理部及项目公司总经理审核,报总部成本招标中心审批;2)季度招标计划经成本合约部、工程运营部、设计管理部及项目公司总经理审核,报总部成本招标中心审批;3)单项招标计划经成本合约部、工程运营部、设计管理部及项目公司总经理审核,报总部成本招标中心审批。

XX集团工程采购管理工作指引01

XX集团工程采购管理工作指引01

工程采购管理工作指引(总纲)1目的规范XXX集团工程采购业务,以合理低价选择合适的供应商,维护甲方的权益。

2适用范围适用于XXX集团全资或按照XXX模式管理的合资、合作项目的工程施工(包含总包、指定分包、甲方独立分包)和材料设备的采购业务。

本指引不适用于咨询(如设计、监理、造价等)、营销、行政等的采购业务以及集团战略采购。

3定义3.1指定分包:甲方指定并经总包单位认可的分包单位,并由其完成总承包工程范围内部分甲方指定工程的承包方式,合同签约形式为甲方、指定分包和总承包单位共同签订三方合同。

3.2甲方独立分包:又称“甲方专业分包”,不在总承包工程范围内,甲方自行选定分包单位,并由其完成整个发展项目中与总承包工程有影响的独立工程的承包方式,合同签约形式为甲方和分包单位签订独立两方合同。

3.3甲供:甲方自行组织采购,确定材料设备的型号、规格、数量及价格,并直接与材料设备供应商签订两方合同,将材料设备供应给施工承包单位的采购方式。

3.4甲指乙供:又称“甲定乙供”,指甲方组织采购,选定供应商并确定所需材料设备的型号、规格、数量及价格;由甲方、指定供应商和施工承包单位共同签订三方合同或者由指定供应商直接与施工单位签订两方合同的采购方式。

鉴于该种模式在实施过程中容易产生纠纷,故应谨慎采用。

3.5甲限乙供:又称“甲限品牌”,甲方在工程招标时为确保工程品质,将某些材料/设备限定在若干品牌或规格范围内,并列明最高采购限价。

施工承包单位在投标时,在甲方限定的范围内自行明确其一(包括品牌和规格),并给出综合单价。

施工承包单位投标时确定的品牌供应商属于其自行分包单位。

采用甲限乙供形式的,最高采购限价可以通过采购询价方式确定,也可以参照区域/城市公司已完成集团备案的材料库价格。

3.6招标:指在一定范围内公开采购的条件和要求,邀请众多投标单位参加投标,并按照规定程序从中选择交易对象的一种市场交易行为。

本指引适用范围内的招标工作按照《项目招标作业细则》的规定进行。

采购方式选择作业指引

采购方式选择作业指引

Y
是否通过
N
采购方式选择作业指引
1. 目的 规定采购方式的选择方法。
编号:****-WI-GC005 版号:A/0 生效日期:
2. 适用范围 公司所有工程材料、设备采购及施工、监理等服务的采购。
3. 术语和定义 3.1. 采购范围:指各部门承办的采购业务的范围。 3.2. 采购方式:指各项采购业务采用的操作方式,包括战略采购、联合采购、
招标采购以及直接采购。
4. 职责 4.1. 工程管理部 4.1.1. 负责编制《公司采购作业计划》; 4.1.2. 负责经办采购方式变更的审批。 4.2. 工程主管领导 4.2.1. 负责组织确定采购方式的讨论。 4.3. 公司采购领导小组 4.3.1. 负责讨论并制定《采购管理授权书》; 4.3.2. 负责采购方式变更的审批; 4.4. 总经理 4.4.1. 负责《采购管理授权书》的批准。
5. 工作程序 5.1. 采购范围的授权 5.1.1. 公司采购领导小组讨论并制定《采购管理授权书》; 5.1.2. 《采购管理授权书》经总经理批准后由工程管理部通报公司各部门,各
采购部门按照授权范围行使采购职责。
采购方式选择作业指引
编号:****-WI-GC005 版号:A/0 生效日期:
5.1.3. 采购授权范围需变更时,公司采购领导小组应讨论并填写新的《采购管 理授权书》,经公司总经理批准生效,同时原《采购管理授权书》作废。
通报各部门
编制《公司采 购作业计划》
组织讨论确定 采购方式
审批
总经理
支持性文件
批准
《采购管理授权书》
《公司采购作业计划》
N
是否通过
Y
报集团,抄送 区域中心备案
收到《采购方式 变更审批表》

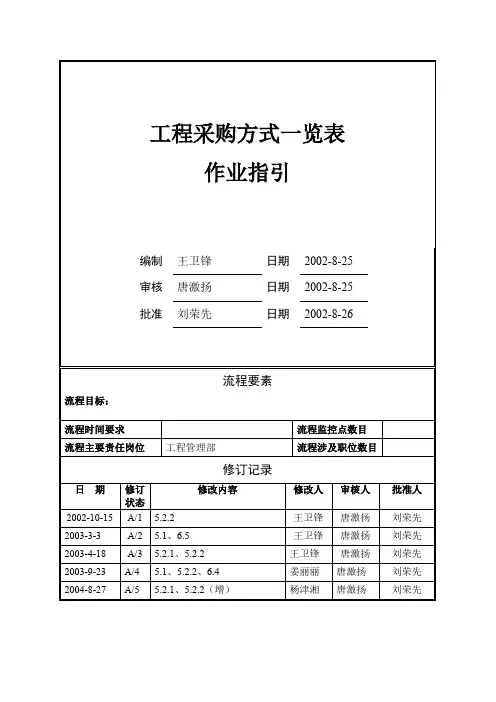

采购方式一览表作业指引

采购方式一览表作业指引
3.术语和定义
4.职责
5.工作程序
5.1.小于五万元的零星采购
序号
需采购的产品或服务名称
采购方式
经办部门
小于等于5万元的施工承包、设备材料采购
[招标采购]
[议标采购]
任选其中一种方式
项目经理部
5.2.以下为大于5万元部分:
5.2.1.集团战略采购方式
序号
需采购的产品或服务名称
协议形式
经办部门
1.
涂料供货及施工
6.支持性文件
6.1.VKSZ/QP/PR009《工程采购管理程序》
6.2.VKSZ/WI/PR013《工程战略采购作业指引》
6.3.VKSZ/WI/PR014《工程招标采购作业指引》
6.4.VKSZ/WI/PR015《工程议标采购作业指引》
6.5.VKSZ/WI/PR042《工程采购类别作业指引》
区域战略协议
工程管理部
9.
工程勘探
深圳战略协议
工程管理部
10.
外墙涂料施工
深圳战略协议
工程管理部
11.
小区燃气智能抄表系统
深圳战略协议
工程管理部
12.
工程监理
深圳战略协议
工程管理部
5.2.3.议标采购方式
序号
需采购的产品或服务名称
经办部门
备注
1.
有线电视
工程管理部
2.
燃气监理
工程管理部
3.
质量监督
工程管理部
4.
桩基检测
工程管理部
5.
安全检查监督
工程管理部
6.
室外给水工程
工程管理部
7.
家居及小区智能化

2024年战略采购员职责

2024年战略采购员职责

2024年战略采购员职责
2024年战略采购员的主要职责包括:
1. 制定战略性采购计划:根据企业的战略目标和市场需求,制定长期和短期的战略性采购计划,确保采购活动与企业战略的一致性。

2. 供应商评估与选择:调研市场,评估供应商的能力和信誉度,与供应商进行谈判,并选择合适的供应商与之建立长期战略合作关系。

3. 采购需求分析:与各部门合作,了解企业各方面的采购需求,制定购买计划,并协调与供应商之间的交付时间和数量的安排。

4. 价值链管理:从供应链的角度出发,参与产品开发、物流和质量管理等环节,确保采购活动对企业的整体运营和价值链的效益最大化。

5. 风险管理:识别和评估采购过程中的各种风险,并制定相应的风险管理策略,降低采购风险对企业的影响。

6. 合同管理:与供应商协商和签订采购合同,确保供应商提供的商品和服务符合合同要求,并进行合同履约管理。

7. 成本控制:在保证质量的前提下,通过谈判、竞价等手段,有效控制采购成本,并与供应商合作优化采购整体成本。

8. 供应链可持续发展:关注环境保护和社会责任,积极推动企业采购的可持续性发展,选择具备环保认证和社会责任的供应商。

9. 数据分析与决策支持:利用数据分析工具和技术,对采购数据进行分析,提供决策支持和优化建议,提高采购效率和效益。

10. 团队管理与协调:领导和管理采购团队,分配任务和资源,协调内外部各方的合作,确保采购项目的顺利进行。

综上所述,战略采购员在2024年的职责不仅仅关注采购成本和供应商选择,更注重与企业战略和价值链的协同,同时关注可持续发展和风险管理等方面的工作。

战略采购管理流程

战略采购管理流程

战略采购管理流程编制日期审核日期批准日期修订记录1、流程图2、流程概况3、工作流程3.1年度战略采购发展计划制定3.1.1招标采购部于集团年度计划编制期间,根据集团战略规划和下一年度业务重点,与集团设计部门、工程管理部、营销策划部、项目公司工程部、项目部等相关单位沟通后编制《年度战略采购发展计划》,作为年度部门工作计划的部分内容提交相关领导审核。

《年度战略采购发展计划》内容包括但不限于:1)下一年度战略采购的发展范围;2)战略采购评价标准编制责任部门和评审完成时间;3)战略采购选择完成时间;4)战略合作协议签订完成时间。

3.1.2《年度战略采购发展计划》由相关业务中心总经理、成本管理中心总经理审核后报分管副总裁审批后执行。

3.2确定战略采购评价标准3.2.1招标采购部按审批确定的《年度战略采购发展计划》,组织设计部门、工程管理部、营销策划部、项目公司工程部、营销部编制《战略采购评审标准》。

1)设计部门负责组织提供所需的设计单位资质要求,材料设备技术参数和标准,项目公司工程部协助提供材料设备技术参数和标准;2)工程管理部负责组织提供所需的施工单位资质要求和标准,项目公司工程部协助;3)营销策划部负责组织提供所需的营销策划单位资质要求和标准,项目公司营销部协助。

3.2.2编制完成后,按照不同类型报相关领导审批:1)《设计类评审标准》报规划设计中心、产品研发中心总经理、分管副总裁,工程管理中心分管副总裁、成本管理中心总经理、分管副总裁审核,设计招标委员会审批;2)《工程类评审标准》报工程管理中心总经理、分管副总裁,规划设计中心、产品研发中心总经理、分管副总裁、成本管理中心总经理、分管副总裁审核,施工监理单位招标委员会审批;3)《材料类评审标准》报工程管理中心总经理、分管副总裁,规划设计中心、产品研发中心总经理、分管副总裁、成本管理中心总经理、分管副总裁审核,材料设备招标委员会审批;4)《营销类评审标准》报营销管理中心总经理、分管副总裁,成本管理中心总经理、分管副总裁审核,营销招标委员会审批。

战略采购及集中采购管理流程

战略采购及集中采购管理流程

1.目的明确战略及集中采购的制度建立、实际操作程序及方法,确保通过招标或谈判获得符合公司规定的战略采购合作方并提高采购效率降低采购成本。

2.适用范围适用于集团战略采购或集中采购的策划与实施管理。

3.术语和定义3.1.战略采购:服务能力或生产规模满足公司集中采购的要求,在服务或产品的价格、质量等方面均具有明显优势,对产品质量产生更大影响的,要建立长期良好合作关系的战略合作伙伴的选择。

不仅是体现在规模及成本控制优势,更重要的是为了适应产品系列标准及提升产品品质。

3.2.集中采购:为提高招标工作效率和工作质量,促进产品标准化,由总部整合各项目相同材料设备招标项目技术、商务等要素,扩大招标规模,最终实现有效控制成本的采购模式。

4.职责4.1.招标采购部4.1.1.负责编制战略采购、集中采购的年度规划、年度计划,并将年度计划分解至部门月度计划。

4.1.2.负责战略采购及集中采购工作的具体实施,包括采购考察认证、招标/谈判的组织工作。

4.1.3.负责与战略采购及集中采购供方的日常关系维护,组织双方高层交流。

4.1.4.负责战略、集中采购下的分项目合同签订,并进行采购协议和分项目采购合同的交底。

4.1.5.负责战略采购及集中采购工作总结。

4.2.成本合约部、规划设计部、工程管理部4.2.1.配合招标采购部,参与战略采购及集中采购范围研讨。

4.2.2.配合战略采购供方招标/谈判工作。

4.3.项目公司4.3.1.负责提报项目采购需求计划。

4.3.2.负责项目合同执行。

4.3.3.负责组织项目合同履约评估。

4.4.分管副总裁/总裁4.4.1.根据权限审核/审批《战略采购年度规划》、《战略采购年度计划》及《集中采购年度计划》。

4.4.2.审批战略、集中采购协议。

5.关键活动5.1.战略、集中采购的建立原则5.1.1.互利原则:有利于发挥公司采购的规模优势,降低采购成本,实现利益最大化,同时,战略合作单位也可降低投标成本,将精力集中在提供更好的产品和服务上。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

战略采购管理作业指引
战略采购管理作业指引编制日期审核日期批准日期
一.流程目的规范公司战略采购类材料设备采购的操作流
程,在满足公司对项目品质要求的基础上降低采购成本,提升采购效率,降低采购经营风险。

二.适用范围适用于公司项目材料设备的战略采购行为。

三.职责
1.
2.
3.
3.1供应部123
3.1
3.1.1负责与材料设备相关的战略采购过程组织工作;
3.1.2负责战略采购协议.合同(根据公司规定的战略合同版本)的起草.审批.签订.采购文件的保管以及组织合同交底。

3.2核算部
3.2
3.2.1参与经济标分析及评审;
3.2.2提供评.定标建议。

3.3工程部.总工室/设计管理部.销售策划部
3. 3
3. 3.1负责各自范围内的技术标评审,定板定样。

3.4法律事务部(法务)
3.4
3. 4. 1负责对标书.战略采购协议.合同等进行法务审核。

3.5监察中心(组)
3.5
3.5.1根据董事会需求对战略采购相关采购事项进行独立的审计和询价工作。

3.6采购需求提出部门
3.6
3.6.1在公司战略采购名录内,提供采购要求及形成采购方案所需的资料•样板•范围图纸等。

四.关键活动描述1234
4.1确定战略釆购产品1234
4.1
4.1.1供应部根据公司开发产品的定位,总结已开发项目的工程及材料设备使用情况,针对项目产品所需材料.设备的市场供应及价格形成特点,相关部门提岀相关资料及技术要求,协助拟定战略采购产品类别/目录。

4.1.2战略采购产品类别/目录根据公司项目发展情况,战略合
作资源的变化情况及战略合作单位的履约情况等因素,进行动态调整。

4.1.3战略采购产品类别:1)表现风格立面特点的材料设备;2)因环保因素需对内在指标进行控制的,如胶水.涂料等;3)可以建立通用标准,通过品牌来控制材料设备品质的;4)体现重要功能.性能的材料部品及相关设计.安装,如背景音乐.智能化•灯控•样板房软装;5)其他经评审后列入的项目。

战略采购名录举例:序号需采购的产品协议形式组织部门
1.内外墙涂料战略采购合作协议供应部
2.开关插座供货战略采购合作协议供应部
3.卫生洁具及配件供货战略采购合作协议供应部
4.屋面面材战略采购合作协议供应部
5.外墙面层战略采购合作协议供应部
6.厨房电器战略采购合作协议供应部
7.入户门战略采购合作协议供应部
8.家用屮央空调战略采购合作协议供应部
9.样板房家用电器战略采购合作协议供应部10.墙.地砖战略采购合作协议供应部1
1.园林灯具战略采购合作协议供应部1
2.锁具战略采购合作协议供应部1
3.安防系统战略采购合作协议供应部1
4.栏杆战略采购合作协议供应部1
5.雨水系统战略采购合作协议供应部1
6.门窗战略
采购合作协议供应部17.车库门战略采购合作协议供应部18.庭院门战略采购合作协议供应部19.
遮阳.雨篷系统战略采购合作协议供应部20.锅炉系统战略采购合作协议供应部2
1.水处理系统战略采购合作协议供应部2
2.壁炉战略采购合作协议供应部2
3.室内灯具战略采购合作协议供应部2
4. 灯控系统战略采购合作协议供应部25•样板房软装战略采购合作协议供应部
4.2确定战略合作单位.战略采购协议签订
4.2
4.2.1供应部根据战略采购类别/目录.已合作过的供应商评估资料,负责战略合作单位的入围,具体操作要求及程序见《供应商入围及评估管理作业指引》。

4.2.2战略采购必须采用招标方式进行采购,供应部负责全过程组织,具体操作要求及程序见《工程招标管理流程》。

4.2.3供应部组织拟订战略采购合作协议,并按《责权手册》完成报审。

战略采购协议的要件内容包括:战略合作期限.采购范围.采购意向数量.采购价格.预付款条件.付款周期以及采购价格随采购数量变化进行的调整,维保期限.双方市场推广宣传的授权条件等内容。

4.3战略采购项目合同签订及合同实施
4.3
4.3. 1供应部负责战略采购实施:1)对甲供类的材料设备,由供应部组织合同洽谈,在战略合作协议框架下与战略合作供应商直接签署项目合同;2)对甲指乙供类的材料设备,由招标屮心根据战略合同或供应部提供的战略采购产品清单,填写《甲指乙供材料设备采购通知单》与拟定合同要件一起交至承包单位。

4.3.2如供应部同战略采购供应商沟通后,确认该战略采购供应商提供的产品/服务无法满足项目需求,需求部门应进行采购申请,供应部审核后开展相应的采购工作。

4.4合同结算及履约评估
4.3.3
4.3.4工程验收或合同结束后,核算部组织工程结算,具体操作要求及程序见《工程结算及复核作业指引》。

4.3.5供应部组织进行供应商履约后评估,具体操作要求及程序见《供应商入围及评估管理作业指引》。

五.支持性文件5
5.1流程及作业指引12345
5.1
5.1.1供应商入围及评估管理作业指引
5.1.2工程招标管理流程
5.1.3工程结算及复核作业指引
5.2参考表单及模板
5.2
5.2. 1战略采购交底资料
5.2. 2战略采购清单及相关信息第5页共5页。
