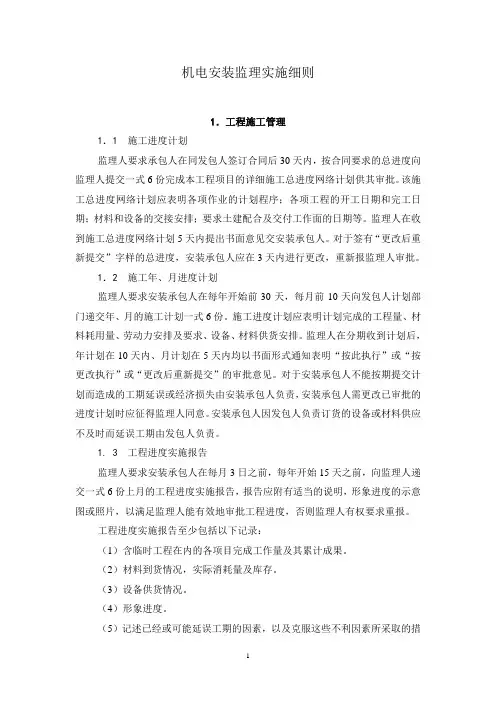

机电安装监理实施细则1.工程施工管理1.1 施工进度计划监理人要求承包人在同发包人签订合同后30天内,按合同要求的总进度向监理人提交一式6份完成本工程项目的详细施工总进度网络计划供其审批。

该施工总进度网络计划应表明各项作业的计划程序;各项工程的开工日期和完工日期;材料和设备的交接安排;要求土建配合及交付工作面的日期等。

监理人在收到施工总进度网络计划5天内提出书面意见交安装承包人。

对于签有“更改后重新提交”字样的总进度,安装承包人应在3天内进行更改,重新报监理人审批。

1.2施工年、月进度计划监理人要求安装承包人在每年开始前30天,每月前10天向发包人计划部门递交年、月的施工计划一式6份。

施工进度计划应表明计划完成的工程量、材料耗用量、劳动力安排及要求、设备、材料供货安排。

监理人在分期收到计划后,年计划在10天内、月计划在5天内均以书面形式通知表明“按此执行”或“按更改执行”或“更改后重新提交”的审批意见。

对于安装承包人不能按期提交计划而造成的工期延误或经济损失由安装承包人负责,安装承包人需更改已审批的进度计划时应征得监理人同意。

安装承包人因发包人负责订货的设备或材料供应不及时而延误工期由发包人负责。

1. 3工程进度实施报告监理人要求安装承包人在每月3日之前,每年开始15天之前,向监理人递交一式6份上月的工程进度实施报告,报告应附有适当的说明,形象进度的示意图或照片,以满足监理人能有效地审批工程进度,否则监理人有权要求重报。

工程进度实施报告至少包括以下记录:(1)含临时工程在内的各项目完成工作量及其累计成果。

(2)材料到货情况,实际消耗量及库存。

(3)设备供货情况。

(4)形象进度。

(5)记述已经或可能延误工期的因素,以及克服这些不利因素所采取的措施等。

(6)财务收支报表(递交一式12份)。

1. 4 协调工作1. 4. 1 监理人要求承包人配合土建配合承包人进行机电埋设件及隐蔽工程施工时应派专人在现场保护,保证施工过程中不被损坏或移位,否则后果由安装承包人负责。

机电安装安全监理实施细则

机电安装安全监理实施细则

机电安装安全监理实施细则审核人:编制人:山西省监理有限公司×××项目监理部年月日一、编写特点本细则本着执行安全检查制度与安全监理实务相结合,检查内容与整改措施相结合,提高安全监管意识与安全技术知识相结合的目的,分别从施工准备阶段、施工阶段及施工完成阶段三个方面入手,以全方位、多层次、宽角度的视野全面地、正确地、细致地对矿山机电安装工程进行了安全监理实施细则的编写工作。

二、编制依据《中华人民共和国安全生产法》《建设工程安全生产管理条例》《施工现场临时用电安全技术规范》JGJ46-88《建筑施工高处作业安全技术规范》JGJ80-91《建筑机械使用安全技术规程》JGJ33-2001《煤矿安装工程质量检验评定标准》MT5010-95《煤矿建设安全规定》山西省煤炭工业厅编2009《煤矿安全规程》 2010年版《矿井输送设备安装工程规范》三、总则监理单位按照现行的有关法律、法规、规范、标准及项目设计文件、施工合同等依据性文件,在单位安全质量管理文件和项目监理规划指导和规范下,结合本细则的内容开展监理工作的同时,与建设工程安全生产有关的其它单位,建设单位、勘察、设计单位、施工单位应当按照《建设工程安全生产管理条例》等有关法律法规和工程建设强制性标准的规定,在各自职责范围内承担安全生产责任。

四、工程概况工程名称:工程地址:工程规模:建设单位:设计单位:勘察单位:监理单位:山西省煤炭建设监理有限公司施工单位:五、安全监理的流程六、施工准备阶段安全监理(事前控制)1、积极参与图纸会审工作,在审查勘察、设计文件时,发现不满足有关法律、法规、强制性标准的规定,或存在较大施工安全风险时,应及时向建设单位、施工单位提出。

2、建立监理人员安全生产教育培训制度。

总监理工程师和安全监理人员需经安全生产教育培训后方可上岗。

3、严格细致地审查总包单位、专业分包和劳务分包单位资质、安全生产许可证。

4、严格细致地对进场的材料设备进行验收及检验,要求按照合同规定,提供产品合格证、质量合格证、产品生产许可证、质量保证书以及检验报告和试验报告。

机电设备安装监理实施细则

机电设备安装监理实施细则

2000t/d选矿厂及机电设备安装工程机电设备安装监理实施细则编制:付根劳西安华秦建设监理有限公司2011年3月23日目录1 总则2 设备安装监理程序3 设备安装检查验收一般工艺流程4 主要设备安装监理细则5 设备安装监理验收表格目录6 35KV外线架设及配电系统监理细则7 选厂配电及控制监理细则8 DCS控制及监测监理细则9 行吊安装监理细则及报验表格10 车间工艺管道安装监理细则1、总则1.1 本细则根据以下各有关规范、规定、规程制定。

1.1.1 设备安装工程施工及验收规范。

《GB50276-2010》《GB50276-2010》选矿机械工程安装验收规范。

《GB50377-2006》1.1.2 建筑安装工程施工技术操作规程。

1.1.3 工程质量检验评定标准。

1.1.4 2000t/d选厂安装工程招标投标文件,设备安装、设备采购的技术规定。

1.1.5 2000t/d选厂设备安装施工合同。

1.2 细则中各条款为工程验收时需掌握的主要条款,用以指导本工程的质量控制,并参照执行。

1.3 对未涉及的内容及与国家标准、规范、规程不符之处,以国家标准、规范、规程为准。

1.4 实施细则总的要求承包商要做到:开工有报告;施工有措施;技术有交底;定位有复查专检;材料有质保书;产品有合格证;材料、设备有试验;隐蔽工程有记录;质量有自检;交工有资料等。

并要求:严格按合同条款、技术规范执行;严格按设计图纸,操作规程施工;严格按施工顺序、施工规范验收。

1.5 施工中做到严格而不叼难,灵活而不违规的宗旨。

2. 设备安装监理程序2.1 审核承包商、分包商、设备材料供应商的资质。

资质审核包括以下内容:2.1.1 承包合同与分包合同,设备采购供货商合同。

2.1.2 承包范围,性质是否与资质等级相符。

2.1.3 特殊工种岗位证.(如起重工、电焊工、电工、钳工等)2.1.4 特殊设备安装许可证(如变电所,起重设备)2.2 审核施工组织设计及施工方案。

机电安装安全监理实施细则

机电安装安全监理实施细则

机电安装安全监理实施细则前言机电安装工程涉及到能源、动力、传输、控制等多种技术,牵涉到众多设备、机器和结构的组合,因此在实施过程中容易出现安全事故。

为了保障机电安装工程的安全,建设单位需聘请专业的机电安装安全监理,在施工全过程中对施工单位的安全施工进行监督和管理。

为了规范机电安装安全监理的实施,制定本机电安装安全监理实施细则。

一、机电安装安全监理的职责1. 监督施工单位依照法律、法规、规章和标准进行机电安装施工。

施工单位应根据施工合同中约定的工程质量、进度、安全等指标要求,制定施工方案、施工组织设计,明确安全施工措施和责任制度,按照设计方案开展施工。

2. 检查现场施工的安全状况,提供安全技术咨询和技术服务。

监理人员要管理业主、施工单位等各个方面安全管理工作,制定安全管理制度,做好现场安全管理工作。

对施工现场的安全环境进行检查,发现问题及时处理并提出安全技术咨询和技术服务意见。

3. 督促施工单位采取安全防范措施。

监理人员要督促施工单位落实安全责任制度,做好安全防范工作,确保施工场地安全、施工作业人员安全、设备安全、周边环境安全等。

4. 对施工现场进行监督、检查并提出整改意见。

监理人员对施工现场的机电设备和安全措施进行监督和检查,并提出问题和整改意见。

确保施工期间各项安全管理措施得到有效执行并符合法规和标准要求。

5. 经常与建设单位、设计单位、施工单位、检测单位保持沟通,及时解决施工安全问题。

监理人员要与建设单位、设计单位、施工单位、检测单位等进行沟通,并及时解决安全问题。

维护机电安装工程的安全和稳定施工。

二、机电安装安全监理的工作内容和方法1. 机电安装安全监理的工作内容机电安装安全监理的关键工作内容是关注机电安装施工工期、质量、安全等方面的问题,同时对现场作业进行监督和管理,提供技术支持和咨询服务。

具体工作内容如下:(1)参与施工方案的审查和安全评价;(2)监督机电设备安装、试机、调试、搬运、保护和维护工作;(3)监督机电工程的验收、竣工和投产;(4)安全技术指导和咨询服务;(5)机电安装安全监理报告的编制、提交和记录。

监理细则(机电)

监理细则(机电)

监理细则(机电)标题:监理细则(机电工程)一、前言本监理细则主要针对机电安装工程,旨在明确并细化机电工程的监理工作内容、程序和要求,以确保机电工程项目在实施过程中符合国家相关法律法规、设计标准和技术规范,实现工程项目的质量、进度与安全目标。

二、监理范围及内容1. 设计阶段监理:- 审查机电设计方案的合理性、经济性和安全性;- 核实设备选型、材料规格是否满足设计要求及使用功能;- 参与设计交底会议,对设计中存在的问题提出改进意见。

2. 施工准备阶段监理:- 审核施工单位提交的施工组织设计、专项施工方案以及各类人员资质证明; - 检查施工现场的设施设备、临时用电、安全防护等准备工作是否到位。

3. 施工阶段监理:- 对机电设备安装、调试过程进行全过程监控,确保每一道工序都符合规范要求;- 实施定期巡查,核查施工质量、进度和安全情况,发现问题及时纠偏;- 对关键部位、隐蔽工程进行严格验收,确保工程质量。

4. 竣工验收阶段监理:- 协助建设单位组织竣工预验收,审核竣工资料,确认机电工程完成所有规定的内容和达到规定的质量标准;- 参与正式竣工验收,出具监理评估报告。

三、监理工作方法与手段1. 采用现场巡视、旁站监督、见证取样、平行检验等多种方式进行监理工作;2. 利用信息化手段,如BIM技术、智能监控系统等提升监理工作的精确度和效率;3. 建立完善的沟通协调机制,定期召开监理例会,及时解决施工过程中出现的问题。

四、监理工作要求1. 监理工程师应具备专业素质和职业道德,严格按照法律法规和合同约定履行监理职责;2. 强化风险预控意识,对可能出现的质量、安全等问题提前预警,并提出有效预防措施;3. 加强与建设单位、设计单位和施工单位的沟通协作,共同推进机电工程项目的顺利实施。

五、结语本监理细则是指导机电工程监理工作的纲领性文件,各参与方需充分理解和执行。

我们将持续优化和完善监理工作,努力为机电工程项目的优质、高效、安全实施提供有力保障。

机电设备安装监理实施细则

机电设备安装监理实施细则

机电设备安装监理实施细则1. 引言机电设备安装是工程项目中重要的一环,而监理的任务就是确保机电设备的安装过程符合工程设计和相关标准要求,保证设备安装质量和工程安全性。

本文档旨在规范机电设备安装监理的实施细则,以确保项目顺利进行和提高机电设备安装质量。

2. 监理人员资质要求为了保证监理人员具备专业能力和知识,以下是机电设备安装监理人员的资质要求:•专业背景要求:具备机电工程或相关专业的本科学历以上;•从业经验要求:拥有5年以上机电设备安装监理经验;•相关证书要求:持有国家相关机电设备安装监理资格证书;•专业知识要求:熟悉机电设备安装工艺流程、相关标准及规范。

3. 监理方案制定机电设备安装监理方案是确保监理工作有章可循的重要文件。

监理方案的制定要充分考虑项目的具体情况,以下是监理方案的制定要素:•监理目标和原则:明确监理工作的目标,并制定具体的监理原则,例如质量第一、安全至上等;•监理任务和职责:明确监理人员的具体任务和职责,确保监理工作的全面性和准确性;•监理流程和阶段划分:建立监理工作的流程和各个阶段划分,确保监理工作有条不紊进行;•风险管理和应对措施:分析可能出现的风险,并制定相应的应对措施,保证监理工作的顺利进行;•监理报告和信息发布:规定监理报告的撰写要求和信息发布的规范,确保监理工作的透明和及时性。

4. 监理人员职责机电设备安装监理人员承担着重要的职责,以下是监理人员的具体职责:•设备安装前的准备工作:监督设备交底、技术交底、工作任务的分配和确认等;•设备安装现场的检查:检查施工现场的环境和条件是否满足设备安装要求,监督施工单位的操作;•设备安装质量的控制:根据相关标准和规范,检查设备安装的质量,确保符合设计要求;•工程安全的保障:监督设备安装过程中的安全措施和步骤,防止事故的发生;•设备安装记录的管理:负责设备安装过程的记录和档案管理,确保监理工作的可追溯性;•问题解决和纠正措施:及时发现并解决设备安装中的问题,并采取纠正措施。

机电安装监理实施细则

机电安装监理实施细则

机电安装监理实施细则一、监理工作概述机电安装监理是指在机电安装工程施工过程中,由专业监理单位对施工质量、进度、成本及安全等方面进行全面监控和管理的活动。

监理工作的目的是确保机电安装工程按照设计要求、合同约定及相关标准规范顺利进行,保障工程质量和安全。

二、监理工作依据国家及地方有关机电安装工程的法律、法规和标准规范。

机电安装工程施工合同、设计文件及相关技术资料。

监理委托合同及业主方的相关要求。

三、监理工作内容对机电安装工程施工图纸进行审查,确保其符合设计规范和合同要求。

监督施工单位按照施工合同、设计文件和技术标准进行施工。

定期对施工现场进行检查,记录施工情况,发现问题及时整改。

审核施工单位提交的施工进度报告、质量验收报告等文件。

协调处理施工过程中出现的各类问题,保障工程顺利进行。

四、监理工作流程接受业主委托,明确监理范围和任务。

熟悉施工图纸和相关资料,制定监理规划。

开展施工现场监理,包括日常巡查、专项检查和验收等。

对发现的问题及时下发整改通知,并监督整改情况。

定期向业主报告监理工作情况,提供意见和建议。

工程竣工后,参与工程验收工作,并提交监理工作总结报告。

五、质量控制要点严格审查施工单位的质量保证体系和技术措施。

监督施工单位按照设计文件和技术标准进行施工,确保工程质量。

对关键部位和隐蔽工程进行重点监控,确保施工质量符合要求。

组织对施工质量进行定期检查和验收,确保工程质量达到设计要求。

六、进度控制要点审核施工单位的施工进度计划,确保其合理性和可行性。

监督施工单位按照施工进度计划进行施工,确保工程进度符合合同要求。

对施工进度进行定期检查和评估,及时发现和解决影响进度的问题。

协调处理施工过程中出现的进度延误问题,确保工程按时完成。

七、成本控制要点审核施工单位的成本预算和费用计划,确保其合理性和经济性。

监督施工单位按照成本预算和费用计划进行施工,确保工程成本控制在合理范围内。

对工程变更和索赔进行审查和处理,确保成本控制的有效性。

机电安装工程监理实施细则

机电安装工程监理实施细则

机电安装工程监理实施细则本文为XXX机电安装工程监理细则,由XXX审核编制。

以下为各章节内容:一、机电安装施工特点本工程机电设备众多且复杂,需要技术力量强、专业素质高的机电安装队伍才能保证任务的质量和数量。

此外,工期紧张,要求按时完成所有机电设备的安装,因此时间紧、任务重、设备多、技术难度大是该工程的突出特点。

二、编制依据本细则的编制依据包括:《XXX矿井兼并重组整合项目监理规划》、《煤矿安全规程》、《煤矿安全工程质量检验评定标准》、《矿山机电安装施工及验收规范》、机电安装工程施工图设计及有关设计图纸文件、机电安装工程施工组织设计等。

三、工程质量控制程序为保证工程质量,本工程实行全过程、全方位、全过程的监理。

具体内容包括:施工前的准备工作、施工过程中的质量控制、施工后的验收工作。

在施工前,应组织相关人员进行技术交底,明确各自职责,制定施工计划和质量控制计划。

在施工过程中,监理人员应随时检查施工质量,及时发现问题并提出整改意见。

在施工结束后,应进行验收,并出具验收报告。

四、安装工程监理重点本工程监理重点包括:施工图设计、材料采购、施工现场管理、质量控制、安全管理、进度管理、合同管理等方面。

在施工图设计方面,监理人员应对施工图纸进行审核,确保符合相关标准和规范。

在材料采购方面,监理人员应对材料进行抽样检测,并对检测结果进行记录。

在施工现场管理方面,监理人员应对现场施工进行监督、检查和指导。

在质量控制方面,监理人员应对施工质量进行全过程监控。

在安全管理方面,监理人员应对施工现场安全进行监督和检查。

在进度管理方面,监理人员应对施工进度进行监控和调度。

在合同管理方面,监理人员应对合同履行情况进行监督和检查。

五、监理的工作方法及措施监理人员应采用多种工作方法和措施,确保监理工作的有效性和高效性。

具体包括:现场巡视、技术交底、质量检查、安全检查、施工记录、会议记录等。

同时,监理人员应积极与施工单位、设计单位、业主单位等各方面进行沟通和协调,共同推动工程进展。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

机电安装工程监理实施详尽细则大同煤矿集团圣厚源煤业有限公司矿井兼并重组整合项目机电安装工程监理细则编制:审核:山西省煤炭建设监理有限公司圣厚源煤矿项目监理部目录前言...................................... 错误!未定义书签。

一、机电安装施工特点.......................... 错误!未定义书签。

二、编制依据.................................. 错误!未定义书签。

三、工程质量控制程序.......................... 错误!未定义书签。

四、安装工程监理重点.......................... 错误!未定义书签。

五、监理的工作方法及措施...................... 错误!未定义书签。

前言监理实施细则是在项目监理规划的基础上,由专业监理工程师负责编写的,根据监理规划的要求,结合本专业项目具体情况和掌握的工程信息制定的指导具体监理业务实施的文件。

监理实施细则编写时间上滞后于监理规划,根据项目的具体需要编写;在内容上有局部性,主要是围绕着具体的工作来编写;其作用是指导具体监理业务的开展。

在监理工作中,监理工程师不仅应掌握专业理论,还要熟悉设计、施工的规范,熟悉标准,对进度、质量、造价进行控制,进行合同信息管理,做好参建各方协调工作。

对这几方面的工作而言,专业性最强、涉及工作内容最多的是质量控制。

一、机电安装施工特点本工程机电设备非常多而且复杂,要求技术力量较强、专业素质较高的机电安装队伍才能够保质保量的完成任务。

且工程的工期比较紧张,要求按时把所有保证简易工作面投产的机电设备安装完毕。

因此,时间紧,任务重,设备多,技术难度大等是该机电安装工程的突出特点。

二、编制依据1、《大同煤矿集团圣厚源煤业有限公司矿井兼并重组整合项目监理规划》2、《煤矿安全规程》3、《煤矿安全工程质量检验评定标准》4、《矿山机电安装施工及验收规范》5、机电安装工程施工图设计及有关设计图纸文件6、机电安装工程施工组织设计三、工程质量控制程序机电安装工程是贯穿整个矿井正常投产的核心工程,机电安装工程直接影响全井安全生产的关键所在。

所以工程一开始就要纳入程序化、规范化管理的轨道,严格执行《施工监理质量控制流程》,对全井机电安装施工的全过程进行全方位的监督检查控制。

(一)、施工前的质量控制程序在每个分部、分项工程开工以前,施工单位要做好充分的准备工作。

1、进场的设备、构配件必须有质保书、出厂合格证、有关检验报告,自制加工的零部件必须经验收合格方可进场,并填写《工程材料/构配件/设备报审表》,不经检查验收的设备、构配件不得使用,检验不合格的设备购配件要立即运出场外进行更换。

2、编制具体的施工方案,说明安装计划进度要求人员机具配备情况及相应的措施,要编制设备安装流程图,并按合同工期编制网络计划图。

3、填写《开工申请单》报监理部审查,项目总监核准后下达开工指令。

(二)、施工过程中的质量控制程序1、施工工序:在施工过程中,每道工序均应遵照施工的操作规程及有关技术要求进行施工,前后工序之间做好衔接工作,每道工序完成后,施工单位必须按规定进行自检和专检。

自检合格后填写《_报验申请表》报监理验收,对须隐蔽的工程按照上述程序由监理、业主及施工单位共同验收合格后方可进入下道工序。

2、中间验收:所安装的工程每月按施工进度质量、进度验收,首先施工单位组织自检,合格后填写《_报验申请表》随同自检记录于每月25日报监理工程师验收,由监理与业主协商确定时间组织验收。

施工单位根据核定的进度和质量结果填写月末验收月报,监理、业主签署意见后作为计量依据。

(三)、机电试机及验收工作1、认真做好工程各阶段的验收工作,对存在的施工质量及时要求整改,以国家质量验收规范和质量评定标准为准则,坚持实事求是,把住质量关。

2、凡机器安装完毕,经监理、业主确认要组织无负荷试车工作,由施工单位组织各部门的技术负责人参与的单机试车。

试车存在问题的由施工单位重新进行调试,再确定时间进行试车。

3、按照机电安装施工程序整理有关质保资料,保证竣工验收资料齐全。

四、安装工程监理重点(一)、机械设备监理控制要点1、机械设备通用监理控制要点⑴设备开箱设备开箱,应有监理、业主代表和施工单位及供货商参加,引进设备还要有外事部门的商检人员参加,按下列项目进行检查并作出记录,最后签字认可:①箱号和箱数及包装情况;②设备名称、型号和规格,并与设计图纸核对;③设备无缺件、表面有无损坏和锈蚀等情况;④随机带来的零件、部件、附件、附属材料,工具卡和技术文件、出厂合格证是否齐全;⑵设备找平和找正①设备找平和找平的测点,一般应在下列部位中选择:a、设备的主要工作面;b、支撑滑动部件的导向面;c、保持转动部件的导向面或抽线(如组装压风机曲轴主轴颈或轴承轴线);d、部件上加工精度较高的表面;e、设备上应为水平或铅垂的主要轮廓面;f、连续运输设备和金属结构上的测点宜选在可调整部位,两测点间距不宜大于6米。

②设备安装的精度偏差,宜偏向下列方向:a、能补偿受力或温度变化后所引起的偏差;b、能补偿使用过程中磨损所引起的偏差;c、不增加功率消耗;d、使运转平稳;e、使有关的机件更好地连接配合;f、有利于被加工件的精度。

③找正和找平铸制的设备,只应用垫铁(或其他专门装置)调整安装精度,不应用拧或放松地脚螺栓或局部加压等方法。

拧紧地脚螺栓前后的安装精度,均应在允许范围内。

④固定在地坪上的整体或刚性连接的设备,不应跨越地坪伸缩缝、沉降缝。

⑶工程验收①机械设备安装工程竣工后,应进行工程验收,除按监理细则的规定执行外,尚应按分类设备的规定执行。

②设备安装工程验收时,应具备下列有关资料:a、按实际完成情况注明修改部分的施工图;b、修改设计的有关文件;c、主要材料和用于重要部位材料的出厂合格证和检验记录或试验资料;d、重要焊接工作的焊接试验记录;e、隐蔽工程记录;f、各工序的检验记录;g、合格证和检验记录或试验资料;h、重要灌浆所用砼的配合比和强度试验记录;i、试运转记录;j、其他有关资料。

2、提升机安装监理控制要点⑴主要安装技术要求①主轴内装置a、主轴轴心线与提升机的垂直度≤b、主轴装置的水平度≤c、滚动轴承的游隙或滑动的帘轴量必须符合设备技术文件规定。

轴颈与顶瓦间隙,必须符合规范要求。

d、制动盘的端面跳动≤②垫铁、基础螺栓及二次灌浆a、所用材质必须符合有关规范的要求;b、垫铁与基础的接触面积≥60%;c、二次灌浆必须符合有关规范的要求。

③减速机a、减速器内无杂物,转动部分的接合面5分钟不见油,30分钟不滴油;b、所有的间隙必须符合规范要求;c、齿轮的啮合接触符合规范要求。

④试运转无负荷试运转大于8小时,待负荷试运转大于24小时,按规范要求全面检查各项指标。

⑵提升机安装监理控制要点①按照机械设备安装通用监理控制要点的要求,进行监督检查。

②按照提升机的安装技术要求及规范、设备技术文件的要求,全面检查、测量。

(二)、电气设备安装工程监理要点1、施工单位的资格审查控制要点从事建筑电气施工的单位,必须持有省市电力部门颁布的“供用电工程施工许可证”,其资格和能力应与承包工程的规模和技术相应适应。

工程项目技术负责人,要有相应技术职称人员担任,并经考核合格,电气安装工人应持证上岗。

2、设计文件的复核、优化与设计变更、洽商控制要点开工前监理单位应及时组织设计交底,施工图纸设计交底和会审应有文字记录。

对影响工程质量和使用功能及不合理的设计图纸,监理单位应建议有关单位修改。

3、电气施工组织设计的审批控制要点⑴单位工程项目经理部班子是否健全、真实、可靠;⑵施工总平面安排是否合理,是否有利于质量控制和质量检测;⑶主要组织技术措施是否得力,针对性是否很强。

保证工程质量措施中,对电气设备安装工程的主要分部、分项的质量是否都有预控方法和针对性措施。

4、电气安装工程所需材料、器材与设备控制要点工程所需材料、器件与设备应由监理单位进行质量认定。

对不符合质量要求的材料、器材及设备,监理单位有权要求生产或供应单位退换。

⑴材料类工程材料报验,工程上所用的主要电气材料,用由承建单位填写“工程材料报验单”并附:材料清单、出厂合格证、材质证明(检验报告),由电气监理工程师批复是否可以进场,是否可以在指定工程部门使用。

⑵设备类设备生产厂家的资质是否与所要订购的设备类型相符,安装制作是否符合建筑工程电气安装质量若干规定。

审查元器件的进货渠道,防止假冒伪劣产品充数。

实行强制管理的电工产品,其电气设备应带有安全认证标志。

凡未经安全认证的此类电工产品均不准使用。

该项电工产品的生产厂家必须持有中国电工产品认证委员签发的“电工产品认证合格证书”。

建筑电气安装工程施工中采用的设备、器材及材料必须符合国家现行技术标准的规定,并有合格证书,设备应有铭牌。

建筑电气安装工程施工中所用的新技术、新材料、新产品、新工艺,必须先经试验和国家规定组织鉴定,有相应的规程和标准。

未经试验鉴定或未达到技术指标要求者,不得推广使用。

5、现场监理控制要点质量控制的关键除把好材料、器材、设备的质量关外,按照施工技术规范要求,还应把好施工工艺关。

从基础施工开始,就要按照防雷接地施工质量与验收规范的要求施工,根据图纸要求做好电气预留孔的施工,为设备材料的安装做好准备。

变压器、高低压配电柜、硬母线、高压设备、低压设备、穿线管、电缆线、控制柜、起重电气装置、电气照明装置等均要按照施工与验收规范的要求,严把施工工艺,利用旁站监理、测量、试验、工地会议、专家会议、停止支付、会见承建单位主要负责人等监理手段,实现电气工程施工的全面质量管理,保证工程质量。

(三)、设备试车监理控制要点设备安装完成经检查合格,收到施工安装单位提出的书面试车申请书,监理工程师应重点检查以下几项准备工作:1、组织准备工作的监理必须成立试车领导小组,负责设备试运转的组织与指挥,做到准备及时、组织有序、分工明确。

与甲方、设计、施工、生产厂家各有关部门协调,以使工程设计考虑并满足原始的开车要求,开车备件得到保证,施工计划与开车计划协调一致。

协调生产准备,施工和开车的步调,开车经理负责领导协调开车方案的编制,各开车现场所需的各种技术文件,负责开车现场的指导服务,为用户提供生产管理和操作人员的培训服务,并对设计上的安全措施和现场生产安全设施进行监督和检查。

必须做好人员的培训工作,试车有关各类岗位人员要能胜任开车和生产工作。

2、技术准备工作的监理试车前监理工程师应重点检查施工安装单位编制的开车计划,开车计划必须“长计划、短安排”长计划以统观全局,短安排以指导工作。

开车计划是一个开车前准备工作和现场开车工作在内的轮廓性指导工作。
