建筑工程施工组织与管理试卷及答案

合集下载

施工组织与管理习题库及参考答案

施工组织与管理习题库及参考答案

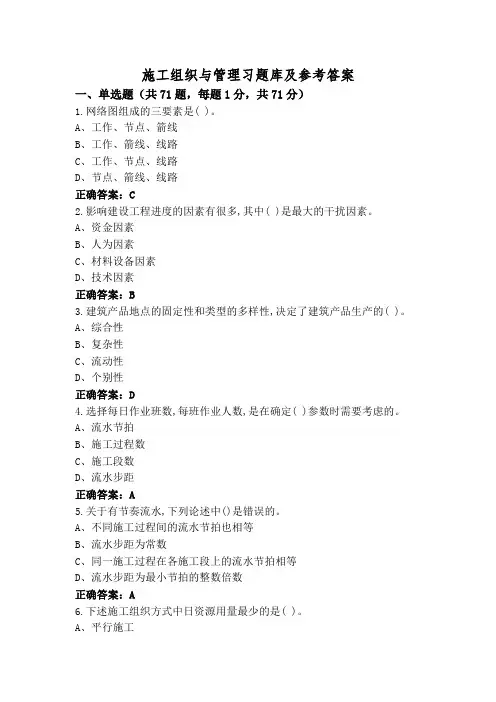

施工组织与管理习题库及参考答案一、单选题(共71题,每题1分,共71分)1.网络图组成的三要素是( )。

A、工作、节点、箭线B、工作、箭线、线路C、工作、节点、线路D、节点、箭线、线路正确答案:C2.影响建设工程进度的因素有很多,其中( )是最大的干扰因素。

A、资金因素B、人为因素C、材料设备因素D、技术因素正确答案:B3.建筑产品地点的固定性和类型的多样性,决定了建筑产品生产的( )。

A、综合性B、复杂性C、流动性D、个别性正确答案:D4.选择每日作业班数,每班作业人数,是在确定( )参数时需要考虑的。

A、流水节拍B、施工过程数C、施工段数D、流水步距正确答案:A5.关于有节奏流水,下列论述中()是错误的。

A、不同施工过程间的流水节拍也相等B、流水步距为常数C、同一施工过程在各施工段上的流水节拍相等D、流水步距为最小节拍的整数倍数正确答案:A6.下述施工组织方式中日资源用量最少的是( )。

A、平行施工B、流水施工C、搭接施工D、依次施工正确答案:D7.某工程各流水参数分别为n=5,m=4,k=3天,则其流水步距为( )天。

A、3B、4C、2D、1正确答案:A8.不同施工过程的专业施工队,在同一施工过程上尽可能保持连续作业,在不同施工过程上又能进行最大限度的搭接,描述的是( )方式的特点。

A、流水施工B、顺序施工C、间断施工D、平行施工正确答案:C9.在组织施工的方式中 , 占用工期最长的组织方式是( )施工。

A、流水B、平行C、搭接D、依次正确答案:D10.某工程由 4 个分项工程组成,平面上划分为 4个施工段,各分项工程在各施工段上流水节拍均为3天,该工程工期( )天。

A、18B、15C、21D、12正确答案:C11.网络计划的主要优点是( )。

A、计算方便B、编制简单C、直观易懂D、工作逻辑关系明确正确答案:D12.建筑产品生产过程联系面广,综合性强是由于建筑产品的( )。

A、生产周期长B、体积庞大C、固定性D、多样性正确答案:B13.工作最早开始时间和最早完成时间的计算应从网络计划的( )开始。

施工组织与管理复习卷(含答案)

施工组织与管理复习卷(含答案)

施工组织与管理(复习1)卷1.某分部工程有两个施工过程,各分为4个施工段组织流水施工,流水节拍分别为3、4、3、3和2、5、4、3天,则流水步距和流水施工工期分别为( )天。

D .5和192.在工程网络计划执行过程中,如果发现某工作进度拖后,则受影响的工作一定是该工作的( )。

B.后续工作3.工程网络计划资源优化的目的之一是为了寻求( )。

D.资源有限条件下的最短工期安排4.双代号网络计划中箭线表示( ) D.工作5.构件跨度大于2m小于8m的板的拆除时,混凝土强度应大于或等于设计的混凝土立方体抗压强度标准值的( )。

C.75%6.在下列实际进度与计划进度的比较方法中( )既可以用来比较进度计划中工作的实际进度与计划进度,也可以根据进度偏差预测其对总工期及后续工作的影响程度。

D.前锋线比较法7.室外装修工程一般采用( )的施工流向。

A.自上而下8.在组织施工的几种方式中施工工期最短而一次性投入的资源量最集中的方式B.平行施工9.当采用匀速进展横道图比较法比较工作实际进度与计划进度时,如果表示工作实际进度的横道线右端点落在检查日期的左侧,则检查日期与该横道线右端点的差距表示( )。

C.进度拖后的时间10.下列描述中,不属于平行施工的特点的是( )C.单位时间投放的资源量较为均衡,有利于资源的供应组织工作11.某工程双代号时标网络计划如下图所示,其中工作D的总时差和自由时差( )。

D.分别为3周和2周12.在组织流水施工时 ,( ) 称为流水步距。

B.相邻两个专业工作队在同一施工段开始施工的最小间隔时间13.单位工程施工平面布置图应最先确定( )的位置。

C.起重机械14.施工进度检查的主要方法是将经过整理的实际进度数据与计划进度数据进行比较,其目的是( )。

D.发现进度偏差及其大小15.应用S曲线比较法时,通过比较实际进度S曲线和计划进度S曲线,可以( )。

B.得到工程项目实际超额或拖欠的任务量16.某工程由 4个分项工程组成平面上划分为 4个施工段各分项工程在各施工段上流水节拍均为 3 天该工程工期( )天 D.2117.施工图纸会审一般由( )组织并主持。

建筑施工组织与管理试题及答案

建筑施工组织与管理试题及答案

1。

施工准备工作具有阶段性,必须在拟建工程开工之前做完.()2. 施工组织设计是用来指导拟建工程施工全过程的技术文件、经济和组织文件.( )3. 建筑工程产品是固定的,所以生产也是固定的。

()4。

在工程建设进度控制中设计进度控制是施工进度控制的前提。

()5。

施工组织的基本方式有三种:等节拍、不等节拍、无节奏流水施工。

()6。

在组织流水施工时,空间参数主要有施工段、施工过程和施工层三种。

( )7。

流水节拍是指一个专业队在一个施工过程工作所需要的延续时间。

( )8. 工艺参数是指流水步距、流水节拍、技术间歇、搭间等。

()9. 空间参数主要有施工段、施工工艺、和施工层.( )10。

为了缩短工期,流水施工采用增加工作队的方法加快施工进度,施工段划分得越多越好。

( )1. 关于双代号网络图构成说法正确的是:()A.工作线路B.工作和节点 C。

节点、工作和线路 D.节点和线路2。

双代号网络图绘制时除了考虑工艺顺序、工艺顺序和逻辑关系,还应注意编号顺序:( )A。

自由向左编号 B.自左向右编号 C.自中间向两边编号 D.从大到小编号3. 下列哪一个不是双代号网络图的绘制方法:()工艺逻辑关系组织逻辑关系A。

从工艺网络到生产网络的画法 B。

从组织顺序到生产网络的画法C.从工艺网络到组织顺序的画法D.直接分析绘图法4。

表上作业法计算的工作最迟时间过程或次序:( )A。

从开始结点顺箭杆至结束结点 B。

从结束结点逆箭杆方向至开始结点C。

先计算工作时间,在计算结点时间 D.先计算时差再计算结点时间5. 自由时差是指( )共同占有的那段机动时间A.某项工作与其紧前工作B.某项工程与其紧后工作C。

某项工作与计划工期 D。

某项工程与计划总工期6. 当规定工期小于网络计划结束结点的最迟时间时,下列工作组成关键线路:()A。

总时差为零的工作 B。

局部时差为零的工作C.总时差绝对值最大的工作 D。

总时差绝对值最小的工作7。

网络优化的实质就是在既定条件下,按某一衡量指标,利用()来不断改善网络计划的最初方案:( )A。

建筑工程施工组织与管理答案

建筑工程施工组织与管理答案

建筑工程施工组织与管理复习资料
一、填空题(每空2分,共30分)
1、流水节拍、流水步距
2、电源、水源、平整场地
3、节点、箭线、线路
4、
5、施工进度计划表、施工平面图
6、项目经理
7、安全第一、预防为主
二、单项选择题(每题2分,共20分)
1-5 AB**C 6-10 B*CBD
三、多项选择题(每题3分,共15分)
1. ACDE
2. *
3. ADE
4. ABC
5. *
三、判断题判断题(每题2分,共20分)
1-5×××××6-10×**√√
四、案例分析题(共15分)
1、答:(1)异节奏流水组织方式,亦称成倍节拍流水,在流水施工组织中,各施工过程在每个施工段上的流水节拍相等,而不同的施工过程之间,由于劳动量的不等以及技术或组织上的原因,其流水节拍互成倍数。

(2)流水节拍是指某个专业施工队在各个施工段完成各自施工过程所必须持续的作业时间,通常以t i表示。

(3)解:①确定流水步距
t1<t2, K1,2=t1=7d
t2=t3, K2,3=t2=14d
t3>t4, K3,4=m×t3-(m-1)×t4=4×14-3×7=35d
②确定流水工期
T P=(7+14+35)+4×7=84d
③绘制流水指示图标。

工程施工组织与管理试题三及答案

工程施工组织与管理试题三及答案

【参考答案】3一、单项选择题(共20题,每题1分。

每题的备选项中,只有1个最符合题意)1.B2.A3.A4.C5.C6.B7.B8.D 9A 10.A11.C 12.B 13.C 14.B 15.C 16.D 17.D 18.D 19.C 20.C二、多项选择题(共15题,每题2分。

每题的备选项中,有2个或2个以上符合题意,至少有1个错项。

错选,本题不得分;少选,所选的每个选项得0.5分)1.ACE2.BDE3.BCE4.ADE5.ABE6.ACE7.BCD8.BCDE9.BDE 10.CDE 11.ABDE 12.BE 13.AE 14.CDE 15.BD三:简答题(共计20分,每小题5分)1.什么是工程质量限制?简述工程质量限制的内容。

工程质量限制是指致力于满足工程质量要求,也就是为了保证工程质量满足工程合同、规范标准所实行的一系列措施、方法和手段。

工程质量要求主要表现为工程合同、设计文件、技术规范标准规定的质量标准。

(1)工程质量限制按其实施主体不同,主要包括以下四个方面:1)政府的工程质量限制。

政府属于监控主体,它主要是以法律法规为依据,通过抓工程报建、施工图设计文件审查、施工许可、材料和设备准用、工程质量监督、重大工程竣工验收备案等主要环节进行的。

2)工程监理单位的质量限制。

工程监理单位属于监控主体,它主要是受建设单位的托付,代表建设单位对工程实施全过程进行的质量监督和限制,包括勘察设计阶段质量限制、施工阶段质量限制,以满足建设单位对工程质量的要求。

3)勘察设计单位的质量限制。

勘察设计单位属于自控主体,它是以法律、法规及合同为依据,对勘察设计的整个过程进行限制,包括工作程序、工作进度、费用及成果文件所包含的功能和运用价值,以满足建设单位对勘察设计质量的要求。

4)施工单位的质量限制。

施工单位属于自控主体,它是以工程合同、设计图纸和技术规范为依据,对施工准备阶段、施工阶段、竣工验收交付阶段等施工全过程的工作质量和工程质量进行的限制,以达到合同文件规定的质量要求。

建筑施工组织与管理A卷参考答案

建筑施工组织与管理A卷参考答案

《建筑施工组织与管理》一.单选题(每小题2分,共14分):1.资源准备包括(C )准备和物资准备。

A.资金B.信息C.劳动力组织D.机械2. 每个专业工作队在各个施工段上完成其专业施工过程所必需的持续时间是指( C 〉。

A. 流水强度B. 时间定额C. 流水节拍D. 流水步距3. 某专业工种所必须具备的活动空间指的是流水施工空间参数中的( B )。

A. 施工过程B. 工作面C. 施工段D. 施工层4. 有节奏的流水施工是指在组织流水施工时, 每一个施工过程的各个施工段上的( B )都各自相等。

A. 流水强度B. 流水节拍C. 流水步距D. 工作队组数5. 网络图中同时存在n 条关键线路, 则n 条关键线路的持续时间之和( A ) 。

A. 相同B. 不相同C. 有一条最长的D. 以上都不对6. 施工组织设计的编制,需要进行:①编制资源需求量计划;②编制施工进度计划;③拟定定施工方案等多项工作。

仅就上述三项工作而言,其正确的顺序为( D )。

A、①—②—③B、②—③—①C、③—①—②D、③—②—①7.流水施工的施工段数m和施工过程数n的正确关系是( D )。

A.m<n B.m≤n C.m=n D.m≥n二.多选题(每小题3分,共21分):1.建筑产品的特点是( ACD )A.固定性B.流动性C.多样性D.复杂性E.单件性2.施工准备工作按范围的不同分为(ABC )A.全场性准备 B.单位工程准备 C.分部分项工程准备 D.开工前的准备E.. 开工后的准备3. 组织流水施工时,划分施工段的原则是( A.C.E )。

A.能充分发挥主导施工机械的生产效率B.根据各专业队的人数随时确定施工段的段界C.施工段的段界尽可能与结构界限相吻合D.划分施工段只适用于道路工程E.施工段的数目应满足合理组织流水施工的要求4. 建设工程组织依次施工时,其特点包括( A.B.D )。

A.没有充分地利用工作面进行施工,工期长B.如果按专业成立工作队,则各专业队不能连续作业C.施工现场的组织管理工作比较复杂D.单位时间内投入的资源量较少,有利于资源供应的组织E.相邻两个专业工作队能够最大限度地搭接作业5. 在工程网络计划中,关键线路是指( A.B.C.D )的线路。

《施工组织与管理》期末试卷及答案

《施工组织与管理》期末试卷及答案

《施工组织与管理》期末试题及答案一、填空题(每空1分,共20分)1.建筑施工程序一般包括、、、、五个阶段。

2.施工组织设计按编制对象的不同分为、和三种。

3.流水参数包括、、三类。

4.绘制网络图的基本要求是、、和等。

5.施工方案的定量分析指标主要有、、、和等。

二、单项选择题(每题2分,共10分)1、单位工程施工组织设计编制的对象是( )A.建设项目B.单位工程C.分部工程D.分项工程2、下列哪项是属于工程技术经济条件调查内容( )A.地形图B.工程水文地质C.交通运输D.气象资料3、最理想的流水组织方式是( )A.等节拍流水B.异节拍流水C.无节奏流水D.依次流水4、双代号网络图和单代号网络图的最大区别是( )A.节点编号不同B.表示工作的符号不同C.使用范围不同D.参数计算方法不同5、编制单位工程施工平面图时,首先确定( )位置。

A.仓库B.起重设备C.办公楼D.道路三、多项选择题(将正确答案的编号填入括弧中,完全选对才得分,否则不得分,每小题4分,共20分)1、建设项目投资决策阶段的主要工作是( )A.可行性研究B.估算和立项C.设计准备D.选择建设地点E.经济分析2、流水施工的工艺参数主要包括( )A.施工过程B.施工段C.流水强度D.施工层E.流水步距3、单代号网络图的特点是( )A.节点表示工作B.用虚工序C.工序时间注在箭杆上D.用箭杆表示工作的逻辑关系E.不用虚工序4、多层混合结构民用房屋的施工特点是( )A.土石方工程量大B.装饰工程量大C.构件预制量大D.砌砖工程量大E.便于组织流水施工5、施工平面图设计的依据主要包括( )A.当地自然条件资料B.技术经济条件资料C.设计资料D.主要施工方案E.施工进度计划四、解释下列技术名词的含义(每题4分:共16分)1.流水步距2.施工段3.线路4.单位工程施工程序五、简答题(每题5分,共10分)1.试述无节奏流水施工的主要特点。

2.单位工程施工平面图设计的内容有哪些?六、计算题(共24分)1.某分部工程有五个施工过程,四个施工段,各施工过程在各施工段上的工作持续(10分)2.根据下表数据,绘制双代号网络图,用图上计算法计算时间参数,并指出关键线路和工期?(14分)南通纺院《施工组织与管理》试卷2一、填空题(每空1分,共20分)1.工程项目施工准备工作一般包括、、、、等,其中是施工准备的核心。

《建筑施工组织与管理》考试试卷及全部答案

《建筑施工组织与管理》考试试卷及全部答案

《建筑施工组织与管理》考试试卷1.下列施工方式中,不属于组织施工的基本方式的是()。

A.分别施工B.依次施工C.流水施工D.平行施工2.施工准备工作是()。

A.施工前的准备B.施工中的准备C.施工过程中的准备D.施工全过程的准备3.当施工段数大于施工过程数时,可能会出现()。

A.工人窝工B.工作面空闲C.施工班组不连续施工D.资源供应集中4.在同一施工项目以及不同施工项目中,各段流水节拍不完全相同的是()。

A.异节奏流水B.等节奏流水C.无节奏流水D.有节奏流水5.有技术间隙时间的多层建筑物流水段数m与施工过程数n的关系为()。

A、m<n B.m=n C.m>n D.m≥n6.下列()参数为工艺参数。

A.施工过程数B.施工段数C.流水步距D.流水节拍7.下列()与工序的持续时间计算没有关系。

A.工程量B.每日工作班数C.时间定额D.施工过程数8.在下列组织施工的方式中,工期最短的是()。

A.依次施工B.平行施工C.流水施工D.搭接施工9.下述施工组织方式中日资源用量最少的是()。

A.依次施工B.平行施工C.流水施工D.搭接施工10.下列()参数为空间参数。

A.施工过程数B.施工段数C.流水步距D.流水节拍11.当施工段确定之后,流水步距越大,则工期()。

A.越长 B.越短 C.不变 D.以上说法都不对12.不同施工过程的专业施工队,在同一施工段上尽可能保持连续施工,在不同施工段上有能进行最大限度的搭接。

描述的是()方式的特点。

A.依次施工B.平行施工C.流水施工D.间断施工13.下列不是横道计划优点的是()。

A.绘图比较简便B.表达形象直观C.明确制出哪些是关键工作D.流水作业排列整齐有序14.以下哪些不属于流水施工的特点?()A.有利于资源的均衡利用B.最充分地利用了工作面,工期最短C.施工班组能连续均衡地施工D.实行专业化班组,有利于劳动效率的提高15.双代号网络图与单代号网络图的最主要区别是()。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、
二、
三、选择(4′×10)
1.在设计单位工程施工平面图时,一般应首先考虑(D)的布置。

A. 办公、生活临时设施
B. 水电管网
C. 运输道路
D. 起重机械
2.下列内容中,不属于单位工程施工组织设计的内容的是(C )。

A. 施工进度计划
B. 施工平面图
C. 施工日志
D. 工程概况
3.施工组织中,编制资源需要量计划的直接依据是( B )。

A. 工程量清单
B. 施工进度计划
C. 施工图
D. 市场的供求情况
4.判别单代号网络计划的关键路线方法之一是(B )。

A.工作的总时差为零
B.路线上相邻工作之间的时间间隔均为零
C.节点的最早时间等于节点的最迟时间
D.工作的自由时差为零
5.某工作的最早开始时间为第10天,最早完成时间为第20天,工作总时差为7天,自由时差为4天,在不影响总工期的前提下,该工作最迟开始时间为第( D ) 天。

A.14 B.4 B.15 D.17
6.在工程网络计划的费用优化过程中,在缩短工作持续时间对质量和安全影响不大的情况下,应选择(A )的关键工作作为压缩对象。

A.直接费用率或组合直接费用率最小
B.直接费用率最大
C.直接费用最小
D.直接费用最大
7.在工程网络计划执行过程中,如果某项非关键工作实际进度拖后的时间没有超过其总时差,则(D )。

A.该工作的总时差不变
B.该工作的自由时差不变
C.不影响其紧后工作
D.不影响工程计划工期
8.某住宅楼由六个单元组成,其基础工程施工时,拟分成三段组织流水施工,土方开挖总量为9600m3,选用两台挖土机进行施工,采用一班作业,两台挖掘机的台班产量定额均为100m3,则流水节拍应为( B )d。

A.32 B.16
C.48 D.8
9.不属于无节奏流水施工的特点是( A )。

A.所有施工过程在各施工段上的流水节拍均相等
B.各施工过程的流水节拍不等,且无规律
C.专业工作队数目等于施工过程数目
D.流水步距一般不等
10.在网络计划中,若某工作的( C )最小,则该工作必为关键工作。

A.自由时差 B.持续时间 C.总时差 D.时间间隔
二、判断题(2′×5)
1.在网络图中,工作时间最长的线路为关键线路,关键线路上的工作都是关键工作。

(对)
2.工程项目的直接费随工期的缩短而减少,而间接费则随工期的缩短而增加。

(错)
3.当发生进度偏差的工作为非关键工作时,则对总工期无影响。

(错)
4.在网络计划中,工作的最迟完成时间等于其紧后工作最迟开始时间的最大值。

(错)
5.“工期固定,资源均衡”,就是在工期规定的情况下,使资源的需要量大致均衡。

(对)
三、名词解释(5′×2)
1.单位工程施工进度计划
2.网络计划优化:是在满足既定的约束条件下,按某一目标,通过不断调整,寻找最优网络计划方案的过程。

四、解答(10′×2)
1.施工现场准备工作的主要内容有哪些?1、清楚障碍物。

2、三通一平。

3、测量放线。

4、搭设临时设施。

2.简述施工总进度计划的主要内容。

列出主要工程项目一览表并计算其实物工程量,确定各单位工程的施工期限,确定各单位工程开工、竣工时间和相互搭接关系,编制施工总进度表等。

五、计算题(20′×1)
1.某住宅共有四个单元,划分为四个施工段,其基础工程的施工过程分为:①土方开挖;②铺设垫层;③绑扎钢筋;④浇筑混凝土;⑤砌筑砖基础;⑥回填土。

各施工过程的工程量、每一工日(或台班)的产量定额、专业工作队人数(或机械台数)如下表所示,由于铺设垫层施工过程和回填土施工过程的工程量较少,为简化流水施工的组织,将垫层与回填土这两个施工
2d。

问题:
(1)算该基础工程各施工过程在各施工段上的流水节拍和工期,并绘制流水施工的横道计划。


(2)如果该工程的工期为18d,按等节拍流水施工方式组织施工,则该工程的流水节拍和流水步距应为多少?
建筑工程施工组织与管理答案
四、选择(4′×10)
1.D
2.C
3.B
4.B
5.D
6.A
7.D
8.B
9.A 10.C
二、判断题(2′×5)
1.对
2.错
3.错
4.错
5.对
三、名词解释(5′×2)
1.单位工程施工进度计划是以图表的形式(横道图或网络图),对一个工程从开始施工到工程全部竣工的各个项目,确定其在时间上的安排和相互间的搭接关系。

2.网络计划优化,就是在满足既定的约束条件下,按某一目标,通过不断调整,寻找最优网络计划方案的过程。

四、解答题(10′×2)
1.施工现场准备工作的主要内容:
(1)做好施工场地的控制网测量
(2)搞好“三通一平”
(3)做好施工现场的补充勘探
(4)建造临时设施
(5)安装、调试施工机具
(6)做好建筑构(配)件、制品和材料的储存和堆放
施工过程名称
施工进度(d)
69121518212425 3
挖土
绑扎钢筋浇筑混 凝土
砌墙基1
2
3
4
1
23
4
1
1
2
2
3
3
4
4
(7)及时提供建筑材料的试验申请计划
(8)做好冬雨季施工安排
(9)进行新技术项目的试制和试验
(10)设置消防、保安设施
2.施工总进度计划的主要内容:列出主要工程项目一览表并估算其实物工程量,确定各单位工程的施工期限,确定各单位工程开、竣工时间和相互搭接关系,编制施工总进度计划。

五、计算题(20′×1)
解:(1)t i=Q i/(S i R i N i)
t挖=(780/4)/(65×1×1)=3d
依次类推可得绑扎钢筋、浇筑混凝土、砌墙基的流水节拍均为三天
T=(m+n-1)k+∑Z+∑G-∑C
=(4+4-1)×3+1+1+2-0
=25d
由于所有施工过程在各施工段上的流水节拍均相等,故组织等节拍专业流水,横道计划图如下所示:
(2)T=(m+n-1)k+∑Z+∑G-∑C
(4+4-1)K+1+1+2-0=18(d)
解得k=2(d)
等节拍流水施工中,流水步距等于流水节拍
所以K= ti =2(d)。

相关文档
最新文档
