HX隔离式防火保温板施工专业技术方案
HX隔离式防火保温板外墙外保温系统应用技术规程(DOC)

1 总则1. 0. 1 为规范HX隔离式防火保温板外墙外保温系统的应用,保证工程质量,做到技术先进、安全可靠、经济合理,制定本规程。
1. 0. 2本规程适用于抗震设防烈度为6-8度的地区,新建、扩建、改建的居住建筑、公共建筑和工业建筑外墙外保温工程的设计、施工和验收。
HX保温板屋面保温工程和内保温工程可参照执行。
1 .0. 3本系统在外墙外保温工程应用,除应执行本规程外,尚应符合国家、行业和本省现行有关标准的规定。
12术语2. 0. 1 HX隔离式防火保温板外墙外保温板HX isolation type fireproof board。
以EPS(或XPS)板为保温层材料,采取特殊结构形式和工艺措施,将高效防火剂、无机保温材料等嵌入EPS(或XPS)板内,在保温板两面采用聚合物界面砂浆,铺以增强材料而形成的复合防火保温板,简称HX保温板。
按采用的保温材料不同,HX保温板分为保温材料的为2型。
2. 0. 2 HX隔离式防火保温板外墙外保温系统 external ther-mal insulation system of HX isolating fireproof board。
以HX保温板为保温层而构成的外墙外保温系统,按施工工艺不同,分为HX保温板薄抹灰保温系统(简称A系统)和HX保温板外模板现浇混凝土保温系统(简称B系统)。
2. 0. 3 A系统 A system设置在外墙外侧,以HX保温板为保温隔热材料,由界面层、粘结层、HX保温板保温层、机械锚固件、抹面层和饰面层构成的建筑外墙外保温系统。
2. 0. 4 B系统 B system以HX保温板为永久性外模板,内侧浇筑混凝土,外侧做抹面层和饰面层,通过连接件将HX保温板与混凝土牢固连接在一起而形成的建筑外墙保温系统。
23 基本规定3. 0. 1 系统各组成材料应有同一体系供应单位统一提供。
3. 0. 2系统应能适应基层的正常变形,在长期自重荷载、风荷载和气候变化的情况下,不应出现裂缝、空鼓、脱落等破坏现象,在规定的抗震设施烈度范围内的地震发生时,不应从基层上脱落。
建筑防火保温板施工方案

建筑防火保温板施工方案建筑防火保温板施工方案1.工程概述本工程主要是在建筑外墙上进行防火保温板的施工,以提高建筑的保温性能和防火安全性。
施工过程包括以下几个步骤:准备工作、材料采购、基层处理、防火保温板安装、固定和涂装。
2.准备工作在施工开始之前,必须进行充分的准备工作。
首先,需要与建设单位、设计单位和监理单位进行协商,确保施工方案的合理性和符合相关规范要求。
其次,需要组织施工人员参加相应的技术培训,提高其施工技能和安全意识。
最后,需要准备好必要的施工设备、工具和安全防护措施,确保施工过程的顺利进行。
3.材料采购根据设计要求和施工方案,需要购买符合标准和质量要求的防火保温板材料。
在购买材料时,应注意材料的规格、性能、厚度等参数,并且要对材料进行质量检验,确保材料的质量符合要求。
4.基层处理在进行防火保温板的安装之前,需要对建筑外墙的基层进行处理,以确保防火保温板能够牢固地粘贴在基层表面上。
基层处理包括清洁、处理油污和脱粉、修补并平整墙面等步骤。
在处理过程中,要注意使用环保、无毒、无害的材料,以保证施工过程的安全和环境的卫生。
5.防火保温板安装在进行防火保温板的安装之前,需要根据设计要求和建筑结构的特点,制定合理的安装方案。
在安装过程中,要注意以下几个方面:首先,要保证防火保温板与基层的牢固粘结,可采用专业的粘结剂和夹具,加强板材与基层的结合力;其次,要注意板材的施工水平和垂直度,保证板面的平整和美观;最后,要注意保护板材的边缘和角部,避免板材的破损和脱落。
6.固定和涂装在进行防火保温板的固定和涂装之前,需要进行相关的检查和测试,确保板材的质量和安装质量符合要求。
在固定板材时,要确保固定件的牢固和合理性,以提高板材的抗风压性能。
在涂装过程中,要注意涂料的选择和施工工艺,以提高板材的耐候性和装饰性。
7.施工质量控制本工程的施工质量控制主要包括以下几个方面:首先,要进行合理的施工计划和进度控制,确保施工过程的顺利进行;其次,要进行细致的质量检查和测试,及时发现和处理施工中的问题和缺陷;最后,要制定合理的施工标准和质量验收标准,以确保施工的质量符合要求。
防火隔离板施工方案

防火隔离板施工方案隔离板的主要功能是防火隔离,将建筑物的不同部分或不同层之间进行有效的隔离,防止火势蔓延。
下面是一份关于隔离板施工方案的700字范文:隔离板施工方案一、施工前准备工作:1. 确定隔离板的位置和尺寸:根据建筑设计图纸和防火要求,确定隔离板应安装的位置和尺寸。
2. 资材准备:准备好需要使用的隔离板、螺钉和安装工具,并保证其质量符合相关标准要求。
3. 工作区域清理:清理施工区域,保持环境整洁。
清除工作区域内的杂物和灰尘。
二、施工步骤:1. 布线定位:根据设计要求,使用水平仪和量尺进行精确的布线定位,确保隔离板安装位置准确。
2. 安装固定槽:根据布线定位,使用安装工具将固定槽固定在建筑结构上。
固定槽的材质应符合防火要求,并且固定槽与建筑结构之间应保持紧密贴合。
3. 安装隔离板:根据定位和固定槽的位置,将隔离板放置在固定槽内。
隔离板的安装应保证平整、稳固,并且与固定槽之间的间隙要小于规定的要求。
4. 固定隔离板:使用螺丝将隔离板固定在固定槽内。
螺丝的材质应符合防火要求,并且固定螺丝的数量和位置应满足相关标准要求。
5. 查漏测试:隔离板安装完成后,进行查漏测试。
在隔离板两侧分别施加空气压力,观察是否有气体泄漏或隔离板变形等情况。
如果发现问题,及时修复或更换隔离板。
6. 完善涂装:对已安装的隔离板进行涂装,以增加其耐火性能。
涂料的选择和涂装工艺应符合相关标准要求。
三、安全措施:1. 使用个人防护装备:施工人员应佩戴好安全帽、工作手套、防护眼镜等个人防护装备,确保施工安全。
2. 防火设施:在施工现场设置好灭火器、灭火器材等防火设施,以应对火灾发生的可能性。
3. 通风保护:在施工现场保持良好的通风条件,避免有害气体聚集,确保施工人员的健康和安全。
四、施工总结:1. 完成施工记录:在施工过程中及时记录施工情况、材料使用情况等相关信息,并做好施工记录。
2. 返修整理:及时处理施工过程中出现的问题和缺陷,完善隔离板的施工质量。
防火隔离板施工方案

防火隔离板施工方案1. 背景介绍在建筑设计和施工过程中,为了增加建筑物的安全性,防火隔离板的施工是非常重要的环节。
防火隔离板可以在火灾发生时起到隔离、阻止火势蔓延的作用,保障人员的生命财产安全。
2. 施工材料准备在进行防火隔离板施工前,需要准备以下材料:•防火隔离板:根据施工要求选择符合标准的防火隔离板,例如橡胶隔离板、岩棉隔离板等。
•安全防护用具:施工人员需要佩戴安全帽、防护眼镜、防尘口罩等。
•施工工具:如锯、刷子、钢尺、橡胶锤等。
•粘接剂和密封剂:选择符合防火要求的粘接剂和密封剂,确保隔离板之间的连接牢固。
•施工图纸和说明书:施工人员需要根据设计图纸和产品说明书进行施工。
3. 施工步骤3.1. 准备工作在进行施工前,对施工现场进行必要的清理,确保没有杂物和障碍物。
同时检查施工材料是否符合要求,确认施工工具完好并具备使用功能。
3.2. 标线和测量按照施工图纸上的要求,使用钢尺等工具对墙体进行测量和标线,确定防火隔离板的安装位置和尺寸。
3.3. 切割防火隔离板根据测量的尺寸,在防火隔离板上使用锯等工具进行切割。
确保切割的边缘平整,无毛刺,以便于安装和连接。
清理墙面,确保墙面干净、平整,并且没有粉尘、油污等杂物。
在有裂缝或不平整的情况下,需进行修复和处理。
3.5. 安装防火隔离板使用粘接剂将防火隔离板粘贴在墙面上,按照标线位置进行安装。
施工人员需确保隔离板与墙面完全贴合,无空隙。
3.6. 密封连接处在隔离板的连接处使用密封剂进行密封处理,以保证连接处没有缝隙。
密封剂需要选用符合防火需求的产品。
3.7. 定型和涂装根据施工要求,进行防火隔离板的定型工作,使用橡胶锤进行敲打定型,确保隔离板的稳固和牢固。
如有需要,可根据设计要求对隔离板进行涂装处理。
完成防火隔离板的施工后,对施工质量进行检查。
检查隔离板与墙面的粘贴情况、连接处的密封是否完好,确保施工质量符合标准。
清理施工现场,清除杂物和垃圾。
4. 施工注意事项•施工人员需要佩戴好安全防护用具,确保施工过程中的安全。
防火保温板施工工艺

防火保温板施工工艺一、引言随着建筑工程的发展,施工工艺和材料逐渐得到改进和提高。
在建筑保温中,防火保温板作为一种重要的保温材料,其施工工艺尤为关键。
本文将介绍防火保温板的施工工艺,旨在提供给施工人员参考和指导。
二、材料准备1. 防火保温板:选择质量可靠的防火保温板,确保其符合国家相关的标准和要求。
2. 粘结剂:根据实际需求选择合适的粘结剂,常用的有聚合物砂浆、硅酸盐砂浆等。
3. 钢丝网:用于增加防火保温板的强度和稳定性。
4. 手工具:包括扳手、尺子、钢丝刷等常用的施工工具。
三、施工步骤1. 基层处理:确保基层表面平整、干净,并进行必要的修补。
检查基层表面是否存在裂缝和凹凸不平的情况,并进行修复。
2. 防火保温板的安装:将防火保温板根据需要的尺寸进行切割。
然后,用粘结剂将切割好的防火保温板粘贴在基层上。
注意粘结剂的均匀涂抹,保证防火保温板与基层的贴合度。
3. 钢丝网的安装:在防火保温板表面涂抹一层粘结剂,然后将钢丝网铺设在粘结剂上。
确保钢丝网的整体平整而没有起皱。
4. 防火保温板的二次封装:再次用粘结剂将一层防火保温板粘贴在钢丝网上,确保钢丝网和防火保温板之间有粘合层。
5. 立面整饰:根据设计要求,可使用石膏板等材料进行整饰,使立面更加美观。
6. 表层涂装:根据需求选择适合的涂料进行表层的涂装,以达到防火和保温的效果。
7. 检验和验收:完成施工后,进行防火保温板的检查和细部处理,并进行验收。
确保防火保温板的施工质量和效果符合要求。
四、注意事项1. 防火保温板施工期间,要注意施工现场的安全,避免发生意外事故。
2. 施工过程中,要合理控制粘结剂的用量,以避免粘结剂过多或过少导致的质量问题。
3. 防火保温板施工完成后,要定期进行检查和维护,确保保温效果和防火性能。
4. 施工人员要具备一定的专业知识和经验,能够熟练操作相关工具和材料。
五、总结防火保温板施工工艺是建筑工程中非常重要的一环。
正确的施工工艺可以保证防火保温板的质量和性能,提高建筑的防火和保温效果。

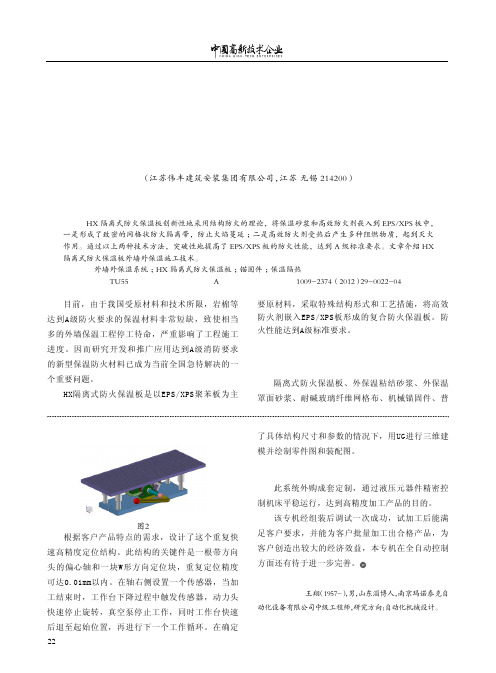

HX隔离式防火保温板外墙外保温施工技术

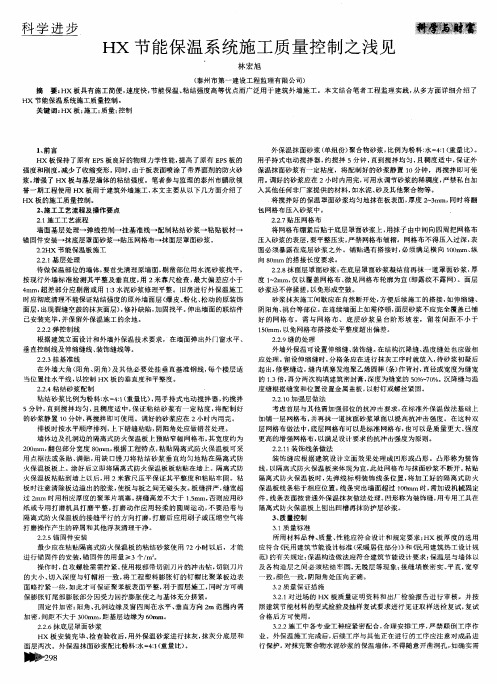

22目前,由于我国受原材料和技术所限,岩棉等达到A级防火要求的保温材料非常短缺,致使相当多的外墙保温工程停工待命,严重影响了工程施工进度。
因而研究开发和推广应用达到A级消防要求的新型保温防火材料已成为当前全国急待解决的一个重要问题。
HX隔离式防火保温板是以EPS/XPS聚苯板为主要原材料,采取特殊结构形式和工艺措施,将高效防火剂嵌入EPS/XPS板形成的复合防火保温板。
防火性能达到A级标准要求。
1 材料与设备1.1 材料隔离式防火保温板、外保温粘结砂浆、外保温罩面砂浆、耐碱玻璃纤维网格布、机械锚固件、普HX 隔离式防火保温板外墙外保温施工技术陈 明(江苏伟丰建筑安装集团有限公司,江苏 无锡 214200)摘要:HX 隔离式防火保温板创新性地采用结构防火的理论,将保温砂浆和高效防火剂嵌入到EPS/XPS 板中,一是形成了致密的网格状防火隔离带,防止火焰蔓延;二是高效防火剂受热后产生多种阻燃物质,起到灭火作用。
通过以上两种技术方法,突破性地提高了EPS/XPS 板的防火性能,达到A 级标准要求。
文章介绍HX 隔离式防火保温板外墙外保温施工技术。
关键词:外墙外保温系统;HX 隔离式防火保温板;锚固件;保温隔热中图分类号:TU55 文献标识码:A 文章编号:1009-2374(2012)29-0022-042012年第29期(总第236期)NO.29.2012(CumulativetyNO.236)5 重复快速高精度定位图2根据客户产品特点的需求,设计了这个重复快速高精度定位结构。
此结构的关键件是一根带方向头的偏心轴和一块W形方向定位块,重复定位精度可达0.01mm以内。
在轴右侧设置一个传感器,当加工结束时,工作台下降过程中触发传感器,动力头快速停止旋转,真空泵停止工作,同时工作台快速后退至起始位置,再进行下一个工作循环。
在确定了具体结构尺寸和参数的情况下,用UG进行三维建模并绘制零件图和装配图。
6 液压系统此系统外购成套定制,通过液压元器件精密控制机床平稳运行,达到高精度加工产品的目的。
防火隔离专项施工方案

为确保施工现场的消防安全,防止火灾事故的发生,保障人员生命财产安全,特制定本防火隔离专项施工方案。
二、施工范围本方案适用于施工现场的防火隔离设施建设,包括防火隔离带、防火墙、防火门等。
三、施工内容1. 防火隔离带(1)设计要求:防火隔离带宽度不小于0.6m,高度不小于1.5m,采用不燃材料,如岩棉、玻璃棉等。
(2)施工步骤:① 在施工现场确定防火隔离带的位置,并进行标记;② 按设计要求进行挖槽,深度不小于0.6m,宽度不小于0.8m;③ 在挖好的槽内铺设防火隔离材料,确保材料与地面紧密贴合;④ 对防火隔离带进行压实,确保稳定性;⑤ 对防火隔离带进行封闭,防止火灾蔓延。
2. 防火墙(1)设计要求:防火墙采用不燃材料,如砖墙、混凝土墙等,耐火极限不低于3小时。
(2)施工步骤:① 在施工现场确定防火墙的位置,并进行标记;② 按设计要求进行挖槽,深度不小于0.6m,宽度不小于0.8m;③ 在挖好的槽内浇筑混凝土,或砌筑砖墙;④ 对防火墙进行抹面,确保墙面平整;⑤ 对防火墙进行验收,确保耐火极限符合要求。
(1)设计要求:防火门采用不燃材料,如钢质防火门、木质防火门等,耐火极限不低于1小时。
(2)施工步骤:① 在施工现场确定防火门的位置,并进行标记;② 按设计要求进行门洞的预留,尺寸准确;③ 安装防火门,确保安装牢固;④ 对防火门进行验收,确保耐火极限符合要求。
四、施工要求1. 施工人员应熟悉防火隔离设施的设计要求和施工工艺,严格按照设计方案进行施工;2. 施工现场应配备必要的消防器材,如灭火器、消防栓等;3. 施工过程中,应加强现场消防安全管理,防止火灾事故的发生;4. 施工完成后,应对防火隔离设施进行验收,确保其符合设计要求。
五、结语本方案旨在确保施工现场的消防安全,通过合理的防火隔离设施建设,降低火灾事故发生的风险,保障人员生命财产安全。
在施工过程中,各方应共同努力,确保施工质量和安全。
建筑防火保温板施工方案

建筑防火保温板施工方案引言建筑防火保温板是一种常用于建筑外墙保温的材料,具有良好的防火性能和保温效果。
本文将介绍建筑防火保温板的施工方案,包括施工前的准备工作、施工流程及注意事项。
一、施工前的准备工作在施工之前,需要进行一系列准备工作,以确保施工顺利进行并达到预期效果。
1. 设计方案确认在施工前,需要与设计方确认建筑防火保温板的安装位置、板材规格、施工图纸等相关事项。
确保施工方案与设计方案一致,并确保施工过程中的安全性。
2. 材料准备在施工前,应检查所需材料的质量和数量,并按照设计方案的要求进行备货。
材料准备包括建筑防火保温板、胶粘剂、固定件等。
确保材料的质量符合相关标准,并做好材料的封存和保护工作,以免受潮和损坏。
3. 工具准备施工时需要使用一些常见的工具,如切割工具、钉子等。
在施工前需要检查这些工具的状态,并确保其正常工作。
同时,应准备好安全操作所需的个人防护装备,如手套、口罩、护目镜等。
4. 施工现场准备施工现场需要进行整理和清理,确保施工区域的安全和整洁。
移除可能影响施工的障碍物,并清除施工现场的杂物。
为了安全起见,应在施工区域设置警示标志,以防止其他人员进入施工区域。
二、施工流程1. 基层处理首先,需要对建筑的基层进行处理。
基层处理的目的是提供一个平整的工作表面,以确保建筑防火保温板安装牢固。
基层处理包括清除基层上的杂物、灰尘,并修复基层表面的裂缝和不平整。
2. 建筑防火保温板安装在基层处理完成后,可以开始进行建筑防火保温板的安装。
首先,需要根据设计方案确定板材的安装位置和尺寸。
接下来,使用胶粘剂将保温板粘贴到基层上。
在粘贴过程中,要确保胶粘剂均匀涂抹,并注意粘贴的位置和夹角的平直程度。
3. 固定件安装在保温板粘贴完成后,需要安装固定件来加固保温板。
固定件可以使用钉子、螺丝等方式进行安装。
按照设计方案的要求,将固定件安装在保温板的边角处和中部位置,以提高保温板的稳定性和牢固度。
4. 系统的封装在保温板安装和固定件安装完成后,需要对整个系统进行封装。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工方案
1进场材料应分类存放并有标识,应采用防潮、防水等保护措施。
进场材料应提供产品合格证、出厂检测报告和有效期内的型式检验报告及有效期内的系统型式检验报告。
2HX保温板外保温工程的施工应在基层施工质量验收合格后进行。
保温工程的基层墙体垂直度偏差应符合表 6.1.2的规定。
表1墙体基面的允许尺寸偏差
3HX保温板外保温工程施工前,外门窗洞口应通过验收。
门窗框或辅框应安装完毕。
伸出墙面的消防梯、水落管、各种进户管线和空
调器等的预埋件、连接件应安装完毕,并按HX保温板外保温系统厚度留出间隙。
4HX保温板外保温工程的施工应编制专项施工方案,并进行技术交底,施工人员应经过培训后再施工。
5HX保温板外保温工程施工现场应按有关规定采取可靠的防火安全措施.
6HX保温板应按顺贴方式粘贴,竖缝应逐行错缝。
7墙角处HX保温板应交错互锁(见附录A)。
门窗洞口四角处的HX 保温板应采用整块HX保温板切割成型,不得拼接。
接缝应
图1.10门窗洞口 HX保温板排列
8系统在下列起端和终端部位应进行玻纤网格布翻包处理:1门窗洞口周边;
2管道或其它设备需穿墙洞处;
3勒脚、阳台、雨蓬、女儿墙等尽端;
4变形缝及基层不同构造、不同材料结合处;
5 HX保温板装饰造型。
9施工宜采用吊篮,墙体不应预留孔洞和设置脚手架眼。
外保温工程施工期间以及完工后24h内,基层及环境空气温度应不低于
0C,平均气温不低于5C。
夏季应避免阳光暴晒。
在5级以上大风天气和雨天不得施工。
10施工中环境温度不应高于35 C,不应低于5 C,且24h内不应低于0C,风力应不大于5级。
雨天施工时应有防雨措施,夏季施工时作业面应避免阳光暴晒。
施工机具
1各类施工机具、工具应齐备,并经检验合格、安全、可靠;各种
计量器具应经检定或校准合格,并在有效期内。
施工工序
1 A系统(面砖饰面)施工工序应符合图3.1的要求:
3.2 A系统(涂料饰面)施工工序应符合图632的要求:
基层墙体处理
嵌密封膏
■
r 刮批柔性耐水腻子鬥
涂料饰面
1 r
验收去除防污胶带
4 A 系统施工操作要点
1 A 系统施工时基层墙体处理应符合下列要求:
1基层墙体应符合《混凝土结构工程施工质量验收规程》
( GB50204 )和《砌体工程施工质量验收规范》( GB50203 )的要求。
2 A 系统的施工应在基层粉刷水泥砂浆找平层,且在施工质量验收合格后进行。
2粘结砂浆、抹面砂浆的配制应符合下列要求:
1粘结砂浆、抹面砂浆均为单组份材料,水灰比应按材料供应商产品说明书配制。
2用砂浆搅拌机搅拌均匀,搅拌时间自投料完毕后不小于5min ,一次配制用量以4h 内用完为宜,夏季施工时间宜控制在2h 内。
3粘贴HX 保温板应符合下列要求:
1 粘贴HX 保温板前,HX 保温板应干燥、平整、清洁。
2 根据建筑立面设计和外保温技术要求,在墙面弹出外门、窗口的水平、垂直控制线以及伸缩缝线、装饰条线等。
应在建筑外墙阴阳角及其他必要处挂垂直基准线,每个楼层适当位置挂水平线,以控制HX 保温板的垂直度和平整度。
3HX 保温板应自下而上,沿水平方向铺设粘贴,竖缝应逐行错
缝1/2 板长,在墙角处应交错互锁,并应保证墙角垂直度。
4HX 保温板粘贴宜采用条粘法,其涂胶粘结面积不得小于HX
保温板面积的50%。
HX保温板上抹完粘结砂浆后,应先将保温板下端与基层墙体墙面粘贴,然后自下而上均匀挤压、滑动就位。
粘贴时应轻揉,并随时用2m 靠尺和托线板检查平整度和垂直度。
局部不规则处粘贴HX 保温板可现场裁切,墙面边角处的HX 保温板最小尺寸不应小于300 mm 。
门窗口内壁面贴HX 保温板,其厚度视门窗框与洞口间隙大小而定,一般不小于20mm 。
5应做好系统在檐口、勒角的包边处理。
装饰缝、门窗四角和阴阳角等处应做好局部加强网施工。
变形缝处应做好防水和保温构造处理。
4HX 保温板锚固应符合下列要求:
1涂料饰面系统施工时,应在HX保温板粘结牢固后,8〜24小时内安装固定件。
锚栓的有效锚固深度在混凝土墙中不小于25mm ,在砌体墙中不小于50mm 。
墙体高度在20m 以下每平方M 设置4〜5 个锚栓,20m 以上每平方M 设置7〜9 个锚栓。
2 面砖饰面系统施工时,应在HX 保温板上铺设热镀锌电焊网,用机械固定件固定HX 保温板和热镀锌电焊网。
门窗侧壁及墙体底部用预制的U 型热镀锌电焊网片包边,墙体转角处用预制的L 型热镀锌电焊网片包边,包边网片要同HX 保温板一起由锚栓固定。
锚栓的数量,当墙体高度在20m 以下时每平方M 墙面不得少于6个,20m以上时每平方M墙面不得少于7〜9个锚栓,按梅花状分布。
从距离墙角、门窗侧壁100〜150mm及从檐口与窗台下方150mm 处开始安装。
沿窗户四周,每边至少应设置
3 个锚栓。
热镀锌电焊网搭接不应少于2 个网格(或不小
于100mm ),并用低碳钢丝将搭接处绑扎好,每M 绑扎不得少于4 处。
镶嵌用的窄条HX 保温板上至少有1 个锚栓穿过。
锚栓数量并应符合设计要求或《外墙外保温工程技术规程》(JGJ144 )规定。
5抹面层施工应符合下列要求:
1抹面砂浆施工时,同时在檐口、窗台、窗楣、雨篷、阳台、压顶以及凸出墙面的顶面做出坡度,底面应做出滴水槽或滴水线。
2耐碱玻纤网格布施工,将抹面砂浆粉刷到HX 保温板上,厚度应控制在3〜5mm ,先用大杠刮平,再用木抹子搓平,随即用抹子将事先剪好的耐碱玻纤网格布压入抹面砂浆内。
3耐碱玻纤网格布平面之间的搭接宽度不应小于50mm ,阴阳角处的搭接宽度不应小于200mm ,铺设要平整无褶皱。
在洞口处应沿45°方向增铺一道300mm MOOmm的耐碱玻纤网格布。
4抹面砂浆施工完后,应检查平整、垂直及阴阳角方正,不符合要求的应使用专用抹面砂浆进行修补。
6饰面层施工应符合下列要求:
1 系统的饰面材料可采用饰面砖,饰面砖施工应符合江苏省有关规定的要求。
2 系统的饰面材料可采用涂料,应按《建筑涂饰工程施工及验收规程》( JGJ/T29- 2003)的规定进行。
