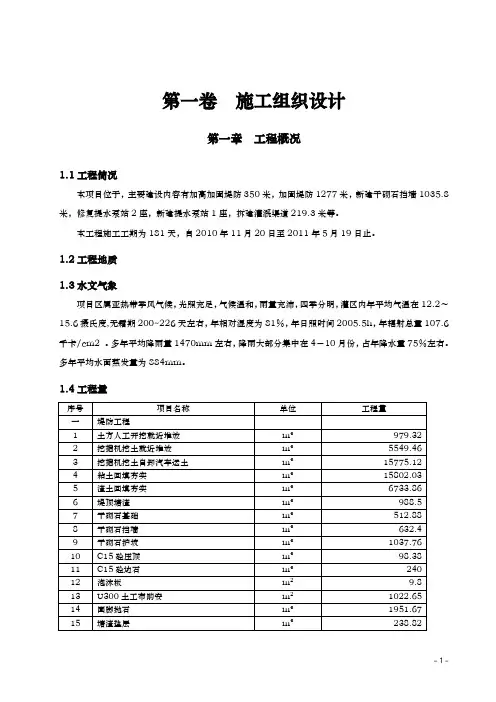

第一卷施工组织设计第一章工程概况1.1工程简况本项目位于,主要建设内容有加高加固堤防350米,加固堤防1277米,新建干砌石挡墙1035.8米,修复提水泵站2座,新建提水泵站1座,拆建灌溉渠道219.3米等。

本工程施工工期为181天,自2010年11月20日至2011年5月19日止。

1.2工程地质1.3水文气象项目区属亚热带季风气候,光照充足,气候温和,雨量充沛,四季分明,灌区内年平均气温在12.2~15.6摄氏度,无霜期200~226天左右,年相对湿度为81%,年日照时间2005.5h,年辐射总量107.6千卡/cm2 。

多年平均降雨量1470mm左右,降雨大部分集中在4-10月份,占年降水量75%左右。

多年平均水面蒸发量为884mm。

1.4工程量1.5施工条件1.5.1.交通条件交通较为方便,施工区范围有机耕路连通。

1.5.2.施工供水、供电条件工程所在在地区临近西苕溪,水源充足,施工用水可就近抽取,布置于徐村湾附近的生活区可使用自来水,其他没有自来水供的地区,可就近抽取溪水,经过过滤消毒后使用。

施工供电,拟从附近农网接引,并配备发电机组作备用电源。

1.5.3.建筑材料1、土料:西苕溪堤整治加固所需土料较多,由于堤线长,只能是就近取土,就地填筑。

根据对土料场土料所做的试验研究资料,各料场土料的塑性指数在9-16之间,粘粒含量10-42%之间,同地,部分土料场的地下水位埋藏浅,天然含水量偏高,不能满足要求,需采取挖沟排水、翻挖晾晒等处理措施。

2、砂石料:工程区砂储量丰富、块石料缺乏,砂从本地购买,运距2km,块石从安城购买,运距约10km。

砂和块石质量和储量满足要求,采用水路或陆路运输。

3、水泥等其它物资,在天荒坪采购或在安城镇购买。

第二章施工组织设计编制依据2.1 编制原则1、严格项目法施工管理,按本工程招标文件要求,对本工程范围内的所有工作内容进行质量控制、进度控制、成本控制和协调管理,真正有效地实施全过程、全方位的管理。

河道施工组织设计方案word版范本

河道施工组织设计方案word版范本

目录第一章工程概况及编制说明1.1 工程概况1.2 编制的依据1.3 编制说明第二章指导思想与实施目标2.1 指导思想2.2 实施目标2.2.1 质量目标2.2.2 工期目标2.2.3 安全目标2.2.4 文明施工目标第三章施工总体部署3.1 施工准备3.1.1 技术准备3.1.2 生产准备3.1.3 人员准备3.1.4 物资准备3.1.5 施工组织准备3.2 管理组织机构3.2.1 项目管理机构设置3.2.2 岗位责任制3.3 施工现场总平面布置与管理3.3.1 生活及办公设施3.3.2 施工临时场地3.3.3 施工临时水电3.3.4 施工总平面计划管理第四章施工测量、试验检验4.1 施工测量4.1.1 施工测量范围4.1.2 施工测量技术方案4.1.3 测量仪器设备配置4.1.4 测量技术力量编制4.2 试验检验第五章施工方案与技术措施5.1 河道清淤工程施工5.1.1 人工挖淤泥、流沙5.1.2 绞吸清淤施工5.1.3 余方弃置5.2 河道清淤工程施工5.2.1 拆除原路面5.2.2 拆除卵石及青石板地面5.2.3 砼路面施工5.3 绿化工程施工第六章施工期安全监测及配合6.1 施工期临时安全监测6.1.1 临时变形监测简网的布设6.1.2 观测仪器设备的采购与检验6.1.3 临时变形监测简网的观测6.1.4 收敛变形监测6.1.5 施工期观测和资料整理6.2 原型观测6.2.1 主要施工项目6.2.2 施工期安全监测的主要工作内容6.2.3 引用的标准和规程规范6.2.4 安全监测实施总目标第七章工程进度计划与措施7.1 工期要求7.2 工程进度计划7.3 工期保证措施7.3.1 施工进度计划的影响因素分析7.3.2 施工总体进度计划控制分析7.3.3 施工进度计划的组织保障措施第八章施工管理组织计划8.1 施工组织机构设置8.1.1 现场施工组织机构8.1.2 项目部决策、管理层8.1.3 施工队伍配备及分工8.1.4 专家咨询组8.2 资源配备计划8.2.1 劳动力安排计划8.2.2 施工机械、设备配置计划8.2.3 资金配置计划8.2.4 材料设备采供计划第九章施工信息化管理9.1 施工信息化管理的目标9.2 施工信息化管理的基本内容9.2.1 施工进度计划9.2.2 实施进度报告第十章质量保证体系及措施10.1 质量方针、原则及目标10.2 工程质量的控制标准第十一章安全管理体系与措施11.1 安全管理体系11.1.1 安全监控指标11.1.2 安全保证体系11.2 安全保证措施11.2.1 临时用电安全保证措施11.2.2 排水施工安全技术措施第十二章职业健康安全保证体系和措施12.1 职业健康安全管理方针、目标12.1.1 管理方针12.1.2 管理目标12.2 职业健康安全管理组织机构及其主要职责12.2.1 职业健康安全管理组织机构12.2.2 各岗位主要职责第十三章文明施工措施13.1 文明施工的目标13.2 文明施工的组织机构和实施方案13.2.1 文明施工组织机构13.2.2 文明施工的实施方案第十四章环境保护管理体系与措施14.1 环境保护保证体系14.2 环境保护的目标14.3 环境保护措施14.3.1 防止扰民与污染14.3.2 搞好空气质量的保护14.3.3 加强水质保护第十五章工程保修15.1 保修期限与承诺15.2 维修人员安排15.3 定期回访制度15.4 保修责任15.5 保修措施附表一拟投入本项目的主要施工设备表附表二拟配备本项目的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度横道图附表五施工总平面图附表六临时用地表第一章工程概况及编制说明1.1 工程概况1.1.1 项目名称:盘溪河黑臭水体整治工程(清淤部分)。

河道治理工程施工组织设计(技术标(30)

河道治理工程施工组织设计(技术标(30)

目录第一章工程总体概述及摆设第二章施工组织机构打点第一节工程打点机构的成立第二节工程打点机制第三节打点机构职责划分第四节工程打点规章制度第三章工程工程打点的总体目标第四章施工前的筹办工作第五章施工总平面安插第六章施工机械设备和试验仪器的配备方案第七章施工劳动力配备方案第八章施工方案与技术办法第一节施工导流方案第二节河道开挖清淤施工方案第三节浆砌条石挡墙施工方案第四节钢筋混凝土护坡施工方案第五节衡重式片石挡墙施工方案第六节翻板闸施工方案第七节季节性施工办法第九章重点部位质量控制办法第十章工程进度方案与办法第一节施工总进度编制原那么第二节施工筹办第三节施工进度安排第十一章质量打点体系与办法第十二章安然打点体系与办法第一节安然文明出产目标第二节安然出产包管体系第三节安然出产的办法第十三章环境庇护打点体系与办法第一节环境庇护目标第二节环境庇护办法第十四章文明施工打点及办法第十五章已有设备、管线的加固、庇护及成品庇护施工办法施工组织设计附表:附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力方案表附表四:方案开、竣工日期和施工进度网络图〔横道图〕附表五:施工总平面图附表六:临时用地表第一章工程总体概述及摆设一、施组编制依据1、与重庆振雄实业有限责任公司签订的中国西部博览综合交易中心九曲河道改造工程施工合同。

2、重庆精佳工程设计咨询公司编“重庆市双桥区九曲河纸品博览交易中心段河道改造工程施工设计图册〞3、国家现行的尺度、规程及相关文件。

工程测量尺度〔GB5026-93〕砌筑砂浆配合比设计规程〔JGJ/T98-96〕砌体工程施工及验收尺度〔GB50203-2002〕砖石工程施工及验收尺度〔GBJ203-83〕低碳钢热轧圆盘条〔GB/T701-97〕钢筋混凝土用热轧光圆钢筋〔GB13013-91〕钢筋机械连接通用技术规程〔JGJ 107-96〕钢筋焊接接头试验方法尺度〔JGJ/T27-2001〕钢筋焊接及验收规程〔JGJ18-96〕组合钢模板技术尺度〔GB50214-2001〕竹胶合板模板〔JG/T3026-95〕混凝土含碱量限值尺度〔CECS53:93〕硅酸盐水泥、普通硅酸盐水泥〔GB175-99〕混凝土质量控制尺度〔GB50164-92〕钢筋混凝土工程施工及验收尺度〔GB50204-2002〕混凝土外加剂〔GB8076-1997〕混凝土防水剂〔JC474-99〕水闸施工尺度(SL 27-91)普通混凝土配合比设计技术规程〔JGJ/T55-2000〕预制混凝土构件质量查验评定尺度〔GBJ321-90〕水利水电工程施工质量评定例程SL176-96堤防工程施工尺度SL260-98工合成材料测试规程SL/T235-1999堤防工程施工质量评定与验收规程SL239-1999水工混凝土施工尺度DL/T5144-2001水利水电工程天然建筑材料勘察规程SL251-2000中华人民共和国环境庇护法〔1989年12月26日中华人民共和国主席令第22号〕中华人民共和国水污染防治法全国人大点窜中华人民共和国水污染防治法的决定4、我单元拥有的技术成果、施工工法、打点程度、技术装备及多年堆集起来的施工经验。

河道治理工程施工组织设计(技术标(2)

河道治理工程施工组织设计(技术标(2)

河段综合治理工程施工组织设计日期:二零一二年十月目录一、工程概况 (4)1.1 工程概况 (4)1.2 工程施工条件 (4)二、施工平面总体布置 (5)2.1总体布置原则 (5)2.2生活和办公区 (5)2.3混凝土、砂浆生产系统和砂石料场 (5)2.4施工临时道路 (6)2.5水、电及通讯 (6)2.6施工平面布置图 (6)三、主要项目施工方法 (7)3.1测量放样 (7)3.2河道清淤 (7)3.3土方(沙砾石)开挖 (8)3.4土方(沙砾石)填筑 (12)3.5横重式挡墙工程 (14)3.6植草护坡工程 (21)3.7人行梯道工程 (21)四、工程总体目标、网络进度、工期保证措施 (24)4.1工程总体目标 (24)4.2工期保证措施 (26)五、机械设备和劳动力计划 (29)5.1施工机具配置 (29)5.2劳动力配置 (30)六、现场施工组织管理机构、管理制度 (31)6.1项目部组织机构 (31)6.2各部门人员配置及职责 (32)七、质量体系、工期控制管理目标及保证措施 (34)7.1质量方针及质量目标 (34)7.2现场质量管理机构设置及配备的主要质检人员和仪器设备 (34)7.3质量保证措施 (36)7.4关键工序质量控制措施 (41)八、安全度汛措施 (46)8.1现场及材料 (46)8.2机械设备 (47)8.3安全用电 (48)九、安全生产目标及保证措施 (50)9.1安全生产目标及方针 (50)9.2确保安全施工的管理措施 (50)9.3确保施工安全的技术措施 (51)十、环境保护及文明施工措施 (54)10.1文明施工 (54)10.2环境保护措施 (59)一、工程概况1.1 工程概况1.1.1项目概况:,工程河段位于汤溪河上游(又称湾滩河)左岸支流渔沙河上。

工程河段出口断面以上控制流域面积52.52km2.本工程起于渔沙村村委会,止于规划集镇下缘岳子街,综合治理河道长1.21km2。

河塘疏浚治理工程施工组织设计

河塘疏浚治理工程施工组织设计

施工组织设计1. 投标人编制施工组织设计的要求:编制时应采用文字并结合图表形式说明施工方法;拟投入本标段的主要施工设备情况、拟配备本标段的试验和检测仪器设备情况、劳动力计划等;结合工程特点提出切实可行的工程质量、安全生产、文明施工、工程进度、技术组织措施,同时应对关键工序、复杂环节重点提出相应技术措施,如冬雨季施工技术、减少噪音、降低环境污染、地下管线及其他地上地下设施的保护加固措施等。

2. 施工组织设计除采用文字表述外可附下列图表,图表及格式要求附后。

附表一拟投入本标段的主要施工设备表附表二拟配备本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六施工临时用地表XX2014年村庄河塘疏浚整治工程(合同编号:XXX)施工组织设计XX有限公司二O一四年四月二十三日目录第一章编制说明------------------------------------------------第二章工程概况和施工条件-------------------------------------- 第三章施工工作计划及施工总体部署------------------------------ 第四章工场布置------------------------------------------------ 第五章施工进度计划-------------------------------------------- 第六章施工机具设备及劳动力配置--------------------------------第七章施工组织机构及技术人员配置------------------------------ 第八章河道疏浚工程施工方案------------------------------------第九章质量保证措施-------------------------------------------- 第十章文明工地建设、安全生产、环境保护措施-------------------- 第十一章地方矛盾处理措施-------------------------------------- 附表一拟投入本标段的主要施工设备表---------------------------- 附表二拟投入本标段的试验和检测仪器设备表---------------------- 附表三拟投入本标段的劳动力计划表------------------------------ 附表四计划开工日期、完工日期和施工进度网络图------------------ 附表五施工总平面图-------------------------------------------- 附表六临时用地表----------------------------------------------第一章综合说明第1.1节编制说明我公司十分荣幸地参加XX2014年村庄河塘疏浚整治工程施工合同的投标,承接本工程施工是我公司热诚的愿望,也是我公司再创信誉的良好机会。

水利工程河道整治施工组织设计

水利工程河道整治施工组织设计

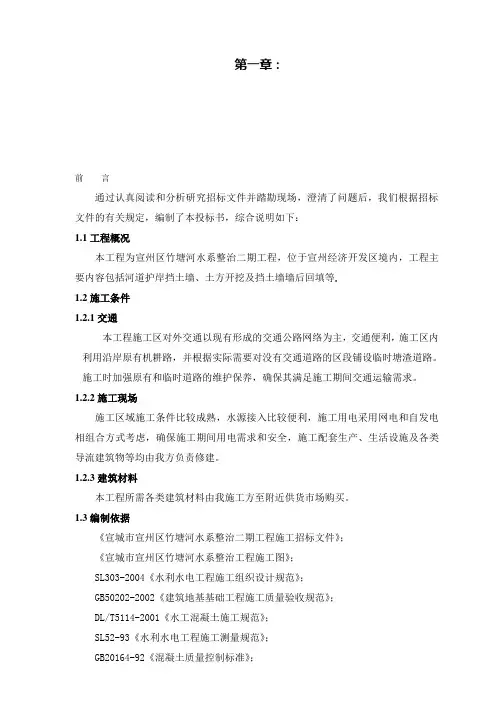

第一章:前言通过认真阅读和分析研究招标文件并踏勘现场,澄清了问题后,我们根据招标文件的有关规定,编制了本投标书,综合说明如下:1.1工程概况本工程为宣州区竹塘河水系整治二期工程,位于宣州经济开发区境内,工程主要内容包括河道护岸挡土墙、土方开挖及挡土墙墙后回填等。

1.2施工条件1.2.1交通本工程施工区对外交通以现有形成的交通公路网络为主,交通便利,施工区内利用沿岸原有机耕路,并根据实际需要对没有交通道路的区段铺设临时塘渣道路。

施工时加强原有和临时道路的维护保养,确保其满足施工期间交通运输需求。

1.2.2施工现场施工区域施工条件比较成熟,水源接入比较便利,施工用电采用网电和自发电相组合方式考虑,确保施工期间用电需求和安全,施工配套生产、生活设施及各类导流建筑物等均由我方负责修建。

1.2.3建筑材料本工程所需各类建筑材料由我施工方至附近供货市场购买。

1.3编制依据《宣城市宣州区竹塘河水系整治二期工程施工招标文件》;《宣城市宣州区竹塘河水系整治工程施工图》;SL303-2004《水利水电工程施工组织设计规范》;GB50202-2002《建筑地基基础工程施工质量验收规范》;DL/T5114-2001《水工混凝土施工规范》;SL52-93《水利水电工程施工测量规范》;GB20164-92《混凝土质量控制标准》;SL239-1999《堤防工程施工质量评定与验收规程》SL260-98《堤防工程施工规范》DL/T5129-2001《碾压式土石坝施工规范》;GB50203-2002《砌体工程施工质量验收规范》;SD120-84《浆砌石坝施工技术规定》;GB50204-2002《混凝土结构工程施工质量验收规范》;SD223-1999《水利水电建设工程验收规程》;SL176-96《水利水电工程施工质量评定规程(试行)》;SDJ249-88《水利水电基本建设单元工程质量等级评定标准》;GB1499-84《热扎钢筋》;GB50146-85《砼质量控制标准》;SD105-82《水工混凝土试验规程》;GBJ107-87《砼强度检验评定标准》;JGJ18-96《钢筋焊接及验收规程》;GB175-92《硅酸盐水泥、普通硅酸盐水泥》;JGJ94-2008《建筑桩基技术规范》;JGJ79-2002《建筑地基处理技术规范》;其它有关规范、技术标准。

河道清淤施工组织设计

河道清淤施工组织设计

.昆山市周庄镇双庙港、小圩港、唐家浜、西浜河道综合整治工程施工组织设计昆山市浩方建设工程有限公司一月年一三○二文档资料Word.目录1.工程概况 .............................................. .. 12.工程内容 .............................................. .. 13.工程特点及难点 (1)4.项目管理目标 (1)4.1工期目标 (1)4.2质量目标 (2)4.3安全目标 (2)5.工程施工准备 (2)6.主要分项工程施工方案 (3)6.1储泥池围堰施工 (3)6.2围堰施工 (3)6.3河道清淤施工 (4)6.4河桥施工 (5)7.项目目标要素管理措施 (6)7.1工程施工质量管理 (6)7.2工程施工进度管理 (8)7.3 工程安全生产管理 (8)7.4环境保护及文明施工 (9)8.工程主要资源需要量计划 (10)8.1劳动力和主要工种需要量计划 (10)8.2主要施工机械设备需用量计划 (10)9.施工总平面布置 (10)文档资料Word.9.1生产设施 (11)9.1.1配电 .............................................. .. 119.2生活设施 (11)9.3场内道路与排水 (11)9.4通讯、照明和动力 (11)附图一组织机构图 (12)附表一工程进度计划表 (13)附表二劳务计划表 (14)附表三主要施工设备表 (15)附表四临时用地计划表 (17)附表主要管理人员表 (18)文档资料Word.1.工程概况双庙港、小圩港、唐家浜、西浜清淤疏浚工程位于昆山市周庄双庙村,建设规模58万元。

对图纸表明的范围内的河道按照设计标准进行清淤,使河道顺畅、无淤积。

工程建设单位为昆山市周庄水利站。

2.工程内容本标段整治的主要工程内容:河道清淤疏浚及淤土弃置至指定的位置。

河道治理施工组织设计方案

河道治理施工组织设计方案

目录第一章工程概况第二章施工部署第三章施工现场总平面布置及施工组织管理第四章主要分项工程施工措施第五章人力、物力、设备计划第六章施工总进度网络计划及进度控制计划第七章质量保证措施第八章文明安全施工及环保措施第九章水土保持、环境保护管理方案第十章主要工程项目施工工艺框图第十一章防汛渡汛第十二章冬雨季施工技术措施第十三章减少噪音、降低环境污染措施第十四章地下管线及其他地上地下设施的保护加固措施第十五章其他应说明事项第十六章项目管理机构附:附表一拟投入本标段的主要施工设备表附表二拟配备本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表第一章工程概况一、工程概况腾冲县明光河中塘至顺龙段治理工程位于保山市腾冲县明光镇境内,明光镇国土面积为689km2,南北长54.4km,有6#、7#、8#、9#四个界碑及五条简易通道通往缅甸,从7#出境30多即缅北重镇板瓦,从8#出境可直达省级口岸怒江泸水县片马镇。

最高海拔3500m,最低海拔1800m,平均海拔1903m;最高温度28℃,最低气温-4℃,年均气温12.5℃,年降雨量1800mm.镇政府所在地到县城为柏油路,距离60km,交通方便,辖自治、麻栎、东营、沙河、松园、顺龙、中塘、东山、鸦乌共9个村民委员会、110个自然村、170个村民小组,有傈僳、白、阿昌、景颇等11种少数民族,2010年末全镇总人口39754人,其中少数民族有3562人。

全镇农民以种植业收入为主,2010年农村经济总收入21227.6万元,农民人均收入4113元。

镇本级财政收入4512.2万元。

全镇耕地面积50801亩,(其中水田20302亩,旱地30499亩)。

主要种植水稻、烤烟、包谷等作物。

树种有铁杉、果松、云南松、杂栎、桤木、杉木等,森林覆盖率76.4%。

共种植特色经济林14.5万亩(其中:泡核桃10万亩、红花油茶4.5万亩)生物物种丰富,具有红豆杉、红杉等国家一级和山核桃、长蕊木兰等二级保护植物共8种、同时还有豚尾猴、羚羊和小熊猫、章子、黑熊等国家一级、二级保护动物12种。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

六、施工组织设计目录第一章工程概况第二章施工组织及部署第三章施工方法及技术措施第四章质量管理体系与措施第五章冬雨季施工措施第六章安全管理体系与措施第七章环境保护、文明施工管理体系与措施第八章降低环境污染和噪音措施第九章成品、半成品保护措施第一章工程概况第一节工程简介1、项目名称:龙川县雅寄河(塘角段)治理工程施工2、建设地点:龙川县3、招标范围:龙川县雅寄河(塘角段)治理工程4、计划工期:计划工期180日历天。

5、质量要求:合格。

6、工程概况:本工程主要任务是以防洪安全为主,在保障河道行洪安全前提下,兼顾改善河流生态环境。

河源市龙川县雅寄河(塘角段)治理工程主要建设内容包括:1、河道清淤疏浚总长5.6km,其中雅寄河清淤疏浚4.11km,船亨河清淤疏浚 1.49km;2、护岸总长 6.826km,其中雅寄河两岸护岸长4.956km,船亨河两岸护岸长1.870km。

第二章施工组织及部署第一节施工组织1、管理标准我公司将以提高工效和工程的科技含量为目的,优先采用新工艺、新材料、新技术;在施工进度控制、工程预算、财务报表、成本控制等方面采用微机管理;促进各项工作的程序化和标准化。

在施工过程中对关键工序实行方案先行,严格执行有关国家标准以及我公司的《质量手册》和《程序文件》,控制工期、质量及材料等,严格挑选分承包商和分供方,达到以最短的工期、最优的质量,圆满实现本工程的质量方针和质量目标,以及对建设单位的承诺,最终实现用户的满意。

2、施工组织机构人员配备原则(1)本工程将列为我公司的重点工程,为确保在我公司承诺的工期内“优质、高速、安全、低耗”完成本工程,我公司将选派一名具有同类工程施工管理经验,具有国家项目经理资质的工程师担任本工程的项目经理。

并选派技术经验丰富的高级工程师作为本工程的项目工程师负责本工程的技术质量工作。

项目部各职能部门的技术和管理人员,均配备高学历、有经验的精干力量,组成一支善打硬仗的管理队伍。

(2)现场组织管理机构,即项目经理部,由公司总部在尊重业主方要求的前提下,针对工程的规模、特点等具体情况抽调适当人选组成,派驻施工现场,专门负责本工程的施工组织和实施。

公司在组建项目经理部时除注重执业资格和具备同类工程施工管理经历和业绩外,还注重主要管理人员的特长与工程的特点相适应,比如专业的管理协调和深化设计人员是组建项目经理部首要考虑的因素。

(3)项目经理部由公司总部直接领导,不是独立的实体单位,也不同于分公司,而是根据公司授权代表公司总部组织工程的实施。

每一个项目经理部都是针对一个特定的工程成立,当完成全部合约内容后便宣告解体,其人员重新归由公司统一调配。

(4)项目经理部实行项目经理负责制,不搞承包制。

公司总部有一整套包括工期、质量、安全等指标在内的绩效考核制度和激励制度,对项目经理和项目经理部其他成员进行动态考核,不胜任或不合格人员随时进行撤换。

另外说明,本工程成立专门的工程指挥部,旨在加强公司对项目经理部的领导和支持力度,更好地全面实现对业主的各项承诺。

(5)项目经理部在授权范围内代表公司履行合约,公司对项目经理部的一切行为负全面责任。

公司总部与现场组织管理机构的具体关系有总承包管理模式决定,本工程拟采用的总承包管理模式为“总部服务控制,项目授权管理,专业施工保障,社会协力合作”。

3、总部服务控制公司总部各部门配置齐全的高素质的技术和管理专业人才为工程项目管理的全过程进行策划和指导,为项目经理部的正常运转配置人员、设备、物资、资金等生产要素资源,对项目计划的执行以及合同履约等进行监控和调节,形成对工程项目运行过程的完善的服务和有效的控制。

4、项目授权管理公司对于项目经理部采取授权管理的方式,项目经理作为公司法人代表在项目上的委托人,在授权范围内充分行使职权,实施对工程项目的计划、组织、指挥、控制、协调管理、完成管理、工期、成本、安全、现场管理等综合目标,实现总部的决策意图和对于业主的承诺。

5、专业施工保障公司按照工程建设需要,加强内部专业施工力量的保障能力,确保总承包管理的有效运行。

重点强化了一批技术含量大、有技术优势和市场发展前景的专业公司。

同时对于一些转动难度大,技术要求复杂而又有市场前景的专业化施工领域,密切与国外有实力的大公司合作,形成较高的技术和管理水平。

6、社会协力合作(1)充分利用社会化专业分工与协作的效应,以社会生产要素资源为依托,第 3 页把一些一、二级资质的建筑企业、设计单位、科研单位、物资供应单位、专业施工单位组建成社会协力合作体,共同为工程进行合作交流经验及先进的技术。

在工程项目建设过程中,通过严格的合同约束和有效管理,使工期、质量、成本、安全等始终处于总承包单位控制之中,达到工程建设的最优化目标。

(2)现场组织机构按照公司总部程序化体系文件的指导和各种管理体系的要求下有效运行,确保全面履约。

7、公司总部对现场组织机构(项目经理部)的授权范围坚持保障公司直接领导而又高效的原则,总部对现场组织机构授权范围如下:(1)授权项目经理同业主、专业承包商等签署与工程有关合约。

(2)授权项目经理负责组建现场组织机构(主要管理人员如总工程师、现场经理、机电经理、商务经理等须经公司总部批准)并对组织机构内其他成员拥有重新分工和任免的权力。

(3)授权项目经理对项目经理部内部人员进行绩效考核。

(4)授权项目经理部在公司认可并在公司备案的社会协力公司中选择劳务队伍并负责谈判、签约及管理工作。

(5)授权项目经理部自行租赁(非购买)大型施工机械设备,但使用前须经公司安全部门验收并认可后使用。

(6)授权项目经理部在公司合格分供方范围内选择物资供应商及签约,公司合格分供方数据库未包括的物资可由项目自行采购并在公司物资部备案。

(7)授权项目经理部在保障与甲方合同工期的前提下对施工过程的进度以及相关计划进行管理。

(8)授权项目经理部采取各种可行的技术或管理措施达到合同规定的质量目标。

(9)授权项目经理部办理工程有关合同变更、设计变更/洽商、工程款回收等事宜。

(10)授权项目经理部合理支配对劳务队伍等范围内单位的工程款支付比例,但必须经公司有关部门批准并由公司统一支付。

(11)授权项目经理部组织工程各项验收工作(须公司组织的除外)。

(12)授权项目经理部制定施工组织设计和施工方案或技术措施和进行施工详图的深化设计,总体施工组织设计以及公司规定的其它特殊方案必须经公司有关部门审批。

(13)授权项目经理部就工程具体事宜同业主、设计、监理或专业承包商和供应商进行协调并处理相关事宜。

第二节项目部具体职责划分1、项目经理(1)主持项目机构的日常工作,是项目实施全过程的组织者和指挥者。

(2)确定项目组织机构和人员配制及相应职责。

对项目主要岗位人员提出聘任或解聘意见。

(3)组织编制项目施工组织设计、各类施工技术方案。

(4)组织编制项目实施的各类进度计划、预算、报表。

(5)参加项目实施的各类分包和供应商的选择工作。

按合同组织施工生产,加强过程管理,确保施工全过程受控。

(6)负责与业主、监理、设计的协调和沟通的组织领导工作。

(7)处理项目实施中的重大紧急事件,并及时上报公司总部。

(8)组织和领导工程创优工作。

(9)负责工程的竣工交验工作。

2、项目总工(1)负责本项目技术、质量管理的全面工作,执行国家、地方的相关规范、规程及有关法规。

(2)参与部门的职责分配,对主管部门主要岗位人员提出聘任与解聘意见,负责人力资源的安排、培训和考核等管理工作。

(3)主持本项目质量计划的编制和实施,完成质量目标。

主持本项目的创优第 5 页工作。

(4)主管技术质量部的管理工作,主持施工组织总设计和方案的编制,负责各项施工方案的审批工作;参与分包商选择,负责分包商技术方案的审核工作。

(5)负责在图纸、技术等方面与业主、设计、监理的协调工作。

(6)组织分部工程质量评定,按规定组织过程验收,参加最终检验。

(7)定期召开质量例会,及时组织质量分析会,提出纠正预防措施。

及时向有关单位反馈各种质量信息。

(8)督促检查各部门管理人员、操作人员做好生产过程中的各种原始记录,保证资料的完整性、准确性和可追溯性。

(9)负责工程经理部质量记录及各种技术资料的管理工作。

(10)负责组织工程经理部新材料、新工艺、新技术的推广应用和科技成果的总结工作与人员培训工作。

(11)组织相关部门负责竣工资料和竣工图的编制工作。

3、技术质量部(1)负责本项目的技术、质量管理工作,执行国家、地方的相关规范、规程及有关法规。

(2)在总工程师的领导下,编制、落实本项目质量计划,完成质量目标。

对本项目创优工作的落实情况,进行定期的监督、检查。

(3)负责根据合同要求,进行施工组织设计和重大技术方案及测量方案的编制,负责对各项施工方案的进行审核,并呈报总工审批;组织施工方案及技术交底工作;参与分包商选择,负责分包商技术方案的审核工作。

(4)负责在图纸、技术等方面与业主、设计、监理进行协调,及时解决施工中的技术问题。

(5)负责分部、分项工程质量评定,按规定组织过程验收,参加最终检验。

(6)定期召开质量例会,及时向有关单位反馈各种质量信息。

参加质量分析会,提出纠正预防措施,并制定相应整改计划和检查落实计划的执行情况。

(7)负责现场的试验和测量管理工作。

负责对检验、测量和试验设备的控制及计量工作。

(8)负责工程经理部质量记录及各种技术资料的管理工作。

督促检查各部门管理人员、操作人员做好生产过程中的各种原始记录,保证工程技术质量资料的完整性、准确性和可追溯性。

(9)对分包方的隐预检、分项、分部及单位工程检验评定和质量保证资料以月度检查及随机抽查的方式进行核检查。

(10)负责对分承包方质量员上岗资格的审查并保存资质复印件。

(11)负责组织工程经理部新材料、新工艺、新技术的推广应用和科技成果的总结工作与人员培训工作。

(12)负责竣工资料和竣工图的编制工作。

4、工程部(1)协助技术负责人做好整个项目的施工生产组织工作。

(2)对施工现场的环保、安全生产、文明施工工作具体负责。

督促检查相关工作。

(3)科学合理安排施工总进度,编制项目的季、月、周的进度计划,以及劳动力、材料、机械设备的使用计划;管理统计报量工作。

(4)定期召开生产调度会议,组织协调现场各种施工生产工作,解决生产问题,确保总进度计划的完成。

(5)负责施工现场安全情况的检查,负责安全事故的报告、分析、处理和教育;负责进场工人安全教育和培训工作。

(6)负责组织对劳务分承包方进行评价和验证并负责其持证上岗情况的检查。

负责现场工程及劳务分承包方的组织协调工作。

(7)负责对工程分承包方的项目经理、安全员、特种作业人员上岗资格的审查并保留以上人员的资质复印件。

(8)负责对租用机械设备的建帐建卡、安装单位资质的审查和机械设备安装、第 7 页调试、验收及操作人员持证上岗情况的检查。
