第1篇一、工程概况1. 工程名称:XX市XX区地下室人防工程2. 工程地点:XX市XX区3. 工程规模:总建筑面积XX万平方米,其中人防地下室面积XX万平方米4. 工程用途:平时为地下车库,战时为人员掩蔽所5. 人防防护等级:甲类核(常)六级防化等级二、施工准备1. 技术准备:组织技术人员学习相关规范、标准,熟悉图纸,确保施工质量。

2. 材料准备:提前采购各类人防材料,如钢筋、混凝土、防水材料等,确保材料质量。

3. 机械设备准备:根据工程需求,配备相应的施工机械设备,如搅拌站、混凝土泵、钢筋加工机械等。

4. 人员准备:组织施工队伍,明确各岗位人员职责,确保施工顺利进行。

三、施工工艺及质量要求1. 施工顺序:按照施工图纸,先进行基础施工,再进行主体结构施工,最后进行装修工程。

2. 基础施工:采用桩基础,确保地基承载力满足要求。

基础混凝土强度等级为C30。

3. 主体结构施工:a. 钢筋工程:按照设计要求,绑扎钢筋,确保钢筋间距、锚固长度等符合规范。

b. 混凝土工程:采用商品混凝土,确保混凝土质量。

c. 防水工程:采用防水卷材、防水涂料等材料,确保地下室防水效果。

4. 装修工程:按照设计要求,进行墙面、地面、天花板的装修,确保室内环境舒适。

四、施工进度及工序1. 施工进度:根据工程规模和施工条件,制定合理的施工进度计划,确保工程按期完工。

2. 施工工序:a. 基础施工b. 主体结构施工c. 防水工程d. 装修工程五、主要设备配备1. 搅拌站:用于混凝土的搅拌。

2. 混凝土泵:用于混凝土的输送。

3. 钢筋加工机械:用于钢筋的加工。

4. 防水材料:用于地下室防水。

六、主要人员配备1. 项目经理:负责整个工程的施工管理。

2. 技术负责人:负责施工技术指导和质量控制。

3. 施工员:负责现场施工管理和协调。

4. 质量检查员:负责工程质量检查。

七、安全措施与文明施工1. 安全措施:严格按照国家有关安全生产法律法规,制定完善的安全管理制度,确保施工安全。

地下室人防工程施工方案(3篇)

地下室人防工程施工方案(3篇)

第1篇一、工程概况1. 工程名称:某市某区地下室人防工程2. 工程地点:某市某区3. 工程规模:总建筑面积约12000平方米,地下室建筑面积约8000平方米,人防建筑面积约4000平方米。

4. 工程性质:地下人防工程,兼作商业、办公用途。

5. 工程设计:采用钢筋混凝土框架结构,地下室一层,人防区域一层。

二、施工准备1. 施工组织设计(1)施工组织机构:成立以项目经理为领导的施工组织机构,下设施工技术组、质量安全管理组、物资供应组、施工管理组等。

(2)施工方案编制:根据工程特点和施工要求,编制详细的施工方案,明确施工工艺、施工顺序、施工质量标准等。

2. 施工人员准备(1)施工队伍:选用具有丰富人防工程施工经验的施工队伍,确保施工质量。

(2)人员培训:对施工人员进行技术培训和安全教育,提高施工人员的业务素质和安全意识。

3. 施工材料准备(1)材料采购:根据施工方案,采购符合质量标准的建筑材料,如钢筋、水泥、砂石等。

(2)材料验收:对进场材料进行严格验收,确保材料质量。

4. 施工设备准备(1)施工设备采购:根据施工需求,采购必要的施工设备,如挖掘机、混凝土搅拌机、泵车、运输车等。

(2)设备调试:对施工设备进行调试,确保设备正常运行。

三、施工工艺1. 土方开挖(1)采用挖掘机进行土方开挖,确保开挖深度符合设计要求。

(2)及时清理现场,确保施工环境整洁。

2. 基坑支护(1)采用钢筋混凝土桩支护,确保基坑稳定。

(2)桩基施工过程中,严格控制桩基质量,确保桩基垂直度、桩位偏差等指标符合要求。

3. 地下室主体结构施工(1)钢筋工程:严格按照设计图纸进行钢筋加工、绑扎、焊接,确保钢筋位置、间距、保护层厚度等符合要求。

(2)混凝土工程:采用商品混凝土,确保混凝土强度、坍落度等指标符合要求。

(3)模板工程:选用符合要求的模板,确保模板安装牢固、平整、接缝严密。

4. 人防区域施工(1)人防区域结构施工:按照人防设计要求,进行结构施工,确保人防区域结构强度、稳定性。

人防工程施工方案1

人防工程施工方案1

人防工程施工方案1在城市建设中,人防工程是至关重要的一环,它直接关系到城市居民的生命安全和财产安全。

为了有效应对意外灾害和突发事件,制定科学合理的人防工程施工方案显得尤为重要。

本文将从施工前期准备、施工过程管理以及施工后期验收等方面,对人防工程施工方案进行详细探讨。

一、施工前期准备1.1 项目规划在施工前期准备阶段,首先需要进行详细的项目规划。

具体包括人防工程的设计方案、工程量清单、施工图纸等文件的编制。

同时,要确定好施工过程中可能遇到的问题,并提前做好预案。

1.2 人员培训在施工前期,对施工人员进行专业培训是必不可少的。

培训内容涵盖人防工程的施工规范、安全防范措施、应急处理等方面,以确保施工人员具备必要的技能和意识。

二、施工过程管理2.1 安全管理在施工过程中,安全是第一位的。

要严格遵守相关安全法规和操作规程,建立健全安全管理制度,确保施工现场安全生产。

2.2 质量管理质量是人防工程的生命线。

要对施工过程进行全程监控,及时发现并纠正施工中的质量问题,保证工程质量达到标准要求。

2.3 进度控制合理安排施工进度,并对施工进度进行实时跟踪和控制。

各施工环节要有序衔接,确保项目按时完工。

三、施工后期验收3.1 竣工验收施工完成后,应及时进行竣工验收。

验收包括人防工程的建设质量、安全设施完好性等方面,确保工程符合相关规范要求。

3.2 隐患排查竣工验收后,要定期对人防工程进行隐患排查。

及时处理施工中存在的缺陷和问题,确保人防工程长期安全可靠运行。

结语人防工程施工是一项复杂的工程,需要高度重视安全和质量管理。

只有科学合理地制定施工方案,并加强施工过程管理,才能确保人防工程的稳定运行和居民的生命财产安全。

愿通过本文的介绍,能对人防工程施工方案有更深入的了解和认识。

人防工程专项施工方案(3篇)

人防工程专项施工方案(3篇)

第1篇一、工程概况本工程为人防地下室工程,位于XX市XX区,总建筑面积为6208平方米。

人防地下室平时作为汽车库和自行车库使用,战时作为六级二等人员掩蔽所。

人防部分由三个防护单元和一个独立的人防电站组成,共划分为11个抗暴单元。

每个防护单元设有进风口部、排风口部(主要出入口)及若干次要出入口,战时配备储水箱及干厕。

二、施工原则1. 确保人防工程的质量和安全,严格按照国家相关标准和规范进行施工。

2. 合理安排施工进度,确保工程按时完成。

3. 加强施工现场管理,确保施工环境整洁,文明施工。

三、施工准备1. 组织施工人员学习人防工程的相关规范和标准,提高施工人员的专业素质。

2. 准备施工所需材料、设备,确保材料质量合格,设备运行正常。

3. 制定详细的施工方案,明确施工流程、质量控制点、安全措施等。

四、施工方法1. 钢筋施工:采用热轧钢筋HRB(E)400级,框架柱纵向钢筋连接采用电渣压力焊,框架梁水平受力钢筋采用绑扎连接。

2. 混凝土施工:地下室底板、顶板及侧墙混凝土强度等级为C35,抗渗等级P6,采用商品混凝土。

3. 防护密闭门及通道:各单元、房间之间,各单元、房间与外界通道均设钢筋混凝土防护密闭门或密闭门。

4. 人防电站:人防电站面积为417.4平方米,按照相关规范进行施工。

5. 抗暴单元:每个抗暴单元面积不大于500平方米,按照设计要求进行施工。

五、质量控制1. 材料检验:对进场的材料进行严格检验,确保材料质量符合要求。

2. 施工过程检验:对施工过程中的关键工序进行检验,确保施工质量。

3. 隐蔽工程验收:对隐蔽工程进行验收,确保工程质量符合规范要求。

六、安全措施1. 施工现场安全防护:设置安全警示标志,配备安全防护设施,确保施工人员安全。

2. 施工人员安全教育:对施工人员进行安全教育,提高安全意识。

3. 施工现场消防安全:制定消防安全措施,配备消防设施,确保消防安全。

七、施工进度安排1. 施工前期准备:1个月2. 钢筋施工:1个月3. 混凝土施工:2个月4. 防护密闭门及通道施工:1个月5. 人防电站施工:1个月6. 抗暴单元施工:2个月7. 总工期:7个月八、施工组织1. 施工单位成立项目领导小组,负责工程的整体协调和管理。

人防安装工程施工方案(3篇)

人防安装工程施工方案(3篇)

第1篇一、工程概况本工程为某地人防工程安装施工项目,包括通风系统、给排水系统、消防系统、电力系统、通信系统、监控系统和防化系统等。

工程总建筑面积为XX平方米,地下室分为三个功能区:车库、设备用房和办公区。

以下是详细的施工方案。

二、施工准备1. 施工图纸及技术资料施工前,组织技术人员对施工图纸进行详细审查,确保施工图纸的完整性和准确性。

同时,收集相关技术资料,包括人防工程规范、设计文件、设备技术参数等。

2. 人员组织根据工程规模和施工内容,组建专业的施工队伍,包括项目经理、技术负责人、施工员、质检员、安全员等。

对施工人员进行岗前培训,确保施工人员具备相应的技能和素质。

3. 材料设备根据施工图纸和施工进度计划,提前采购施工所需的材料、设备,包括通风管道、风机、水泵、消防设备、电线电缆、通信设备等。

所有材料设备必须符合国家相关标准和规范。

4. 施工机具准备必要的施工机具,如电动工具、焊接设备、测量仪器、起重设备等,确保施工过程中能够高效、安全地进行。

三、施工方法及工艺1. 通风系统安装- 管道安装:按照设计要求,采用现场预制或工厂预制的方式制作通风管道,然后进行现场安装。

管道连接采用法兰连接或焊接连接,确保管道的严密性。

- 风机安装:风机安装前,检查风机外观和内部结构,确保无损坏。

风机安装位置应稳固,振动小,与管道连接处密封良好。

2. 给排水系统安装- 管道安装:给排水管道采用焊接或螺纹连接,确保管道的密封性。

管道安装前,进行管道的清洗和防腐处理。

- 设备安装:水泵、阀门等设备安装位置应合理,确保设备的正常运行。

3. 消防系统安装- 管道安装:消防管道采用焊接或螺纹连接,确保管道的密封性。

管道安装前,进行管道的清洗和防腐处理。

- 设备安装:消防设备(如消防栓、喷淋头等)安装位置应符合设计要求,确保消防设备的正常运行。

4. 电力系统安装- 电缆敷设:电缆敷设前,检查电缆的质量和规格,确保电缆符合设计要求。

人防工程施工方案

人防工程施工方案

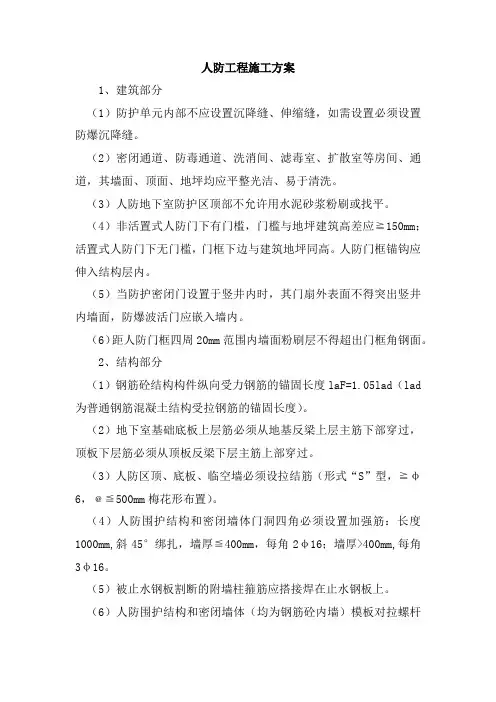

人防工程施工方案1、建筑部分(1)防护单元内部不应设置沉降缝、伸缩缝,如需设置必须设置防爆沉降缝。

(2)密闭通道、防毒通道、洗消间、滤毒室、扩散室等房间、通道,其墙面、顶面、地坪均应平整光洁、易于清洗。

(3)人防地下室防护区顶部不允许用水泥砂浆粉刷或找平。

(4)非活置式人防门下有门槛,门槛与地坪建筑高差应≧150mm;活置式人防门下无门槛,门框下边与建筑地坪同高。

人防门框锚钩应伸入结构层内。

(5)当防护密闭门设置于竖井内时,其门扇外表面不得突出竖井内墙面,防爆波活门应嵌入墙内。

(6)距人防门框四周20mm范围内墙面粉刷层不得超出门框角钢面。

2、结构部分(1)钢筋砼结构构件纵向受力钢筋的锚固长度laF=1.05lad(lad 为普通钢筋混凝土结构受拉钢筋的锚固长度)。

(2)地下室基础底板上层筋必须从地基反梁上层主筋下部穿过,顶板下层筋必须从顶板反梁下层主筋上部穿过。

(3)人防区顶、底板、临空墙必须设拉结筋(形式“S”型,≧φ6,﹫≦500mm梅花形布置)。

(4)人防围护结构和密闭墙体门洞四角必须设置加强筋:长度1000mm,斜45°绑扎,墙厚≦400mm,每角2φ16;墙厚>400mm,每角3φ16。

(5)被止水钢板割断的附墙柱箍筋应搭接焊在止水钢板上。

(6)人防围护结构和密闭墙体(均为钢筋砼内墙)模板对拉螺杆不允许穿PVC套管,且螺杆中部应设止水片。

(7)管割断的墙筋应点焊在穿墙管上。

(8)梁与边柱交接处,外墙与顶、底板交接处钢筋构造要求为:1)边柱外侧纵向钢筋伸入地、顶梁内的锚固长度应≧1.5lad,2)当顶板厚度<外墙厚度时,顶板上排筋伸入外墙内锚固长度应≧1.5lad。

3)当顶板厚度≧外墙厚度时,外墙外侧纵向钢筋伸入顶板内锚固长度应≧1.5lad。

4)外墙外侧纵向钢筋伸入底板内锚固长度应≧1.5lad。

3、钢筋砼工程(1)钢筋应有出厂质量证明书或试验报告单,钢筋表面和每捆(盘)钢筋均应有标志。

人防工程施工方案(3篇)

人防工程施工方案(3篇)

第1篇一、项目概述本项目为人防工程,位于XX市XX区,总建筑面积为XX平方米,包括地下室、设备用房、战时掩蔽室等。

工程旨在提高城市抗灾能力,保障人民生命财产安全。

为确保施工质量、安全、进度,特制定本施工方案。

二、施工组织机构1. 施工项目经理部:负责全面协调、指挥施工工作。

2. 施工项目部下设以下部门:(1)技术部:负责施工图纸会审、技术交底、技术指导、施工方案编制等工作。

(2)质量部:负责施工质量检查、验收、整改等工作。

(3)安全部:负责施工现场安全检查、安全教育培训、事故处理等工作。

(4)物资部:负责施工材料、设备的采购、供应、验收等工作。

(5)施工部:负责施工进度、人员安排、施工组织等工作。

三、施工准备1. 施工图纸会审:组织相关人员对施工图纸进行会审,明确施工内容、技术要求、施工工艺等。

2. 施工组织设计:编制施工组织设计,明确施工方案、施工工艺、施工顺序、施工进度等。

3. 材料设备采购:根据施工方案,组织材料设备的采购、验收、进场等工作。

4. 施工现场布置:根据施工组织设计,合理布置施工现场,确保施工顺利进行。

5. 人员培训:对施工人员进行技术交底、安全教育培训,提高施工人员的综合素质。

四、施工工艺及质量控制1. 施工工艺:(1)基础工程:采用钢筋混凝土基础,按设计要求进行施工。

(2)主体结构:采用钢筋混凝土框架结构,按设计要求进行施工。

(3)装饰装修:按设计要求进行施工,确保施工质量。

2. 质量控制:(1)严格按照设计要求、施工规范进行施工,确保施工质量。

(2)加强施工现场质量管理,定期进行质量检查、验收。

(3)建立健全质量保证体系,确保工程质量。

五、安全文明施工1. 安全生产:(1)严格执行国家安全生产法规,加强施工现场安全管理。

(2)定期进行安全教育培训,提高施工人员安全意识。

(3)加强施工现场安全检查,及时消除安全隐患。

2. 文明施工:(1)加强施工现场文明施工管理,保持施工现场整洁、有序。

人防工程安装施工方案(3篇)

人防工程安装施工方案(3篇)

第1篇一、工程概况本工程为人防工程,位于我国某市某区域,总建筑面积约20000平方米。

主要包括人防指挥中心、防空地下室、地下车库等设施。

工程按照国家相关人防工程标准进行设计,确保在战争状态下能够有效防护人员、物资和设备。

二、施工准备1. 施工组织设计:成立人防工程安装施工项目部,明确各岗位职责,制定详细的施工组织设计。

2. 施工现场准备:根据施工图纸和现场实际情况,合理划分施工区域,确保施工顺利进行。

3. 材料准备:根据施工进度,提前备足各类材料,包括钢筋、模板、混凝土、人防门、通风管道等。

4. 机械设备准备:确保各类机械设备齐全,如搅拌机、混凝土输送泵、钢筋切割机、电焊机等。

5. 劳动力准备:根据工程进度,合理配置施工人员,确保施工质量。

三、施工方法及工艺要求1. 钢筋工程:严格按照施工图纸要求,进行钢筋加工、绑扎,确保钢筋位置准确、间距均匀。

2. 模板工程:选用符合要求的模板,进行拼装、加固,确保模板稳定、不变形。

3. 混凝土工程:按照施工规范进行混凝土浇筑,严格控制混凝土强度、坍落度等指标。

4. 人防门安装:待底板捣制完成,人防门洞口钢筋扎好后,进场安装固定门槛(150mm)人防门。

活置式门槛人防门与固定门槛人防门安装方法相同。

5. 管道与附件安装:根据设计要求,进行通风管道、给排水管道、消防管道等安装,确保管道布局合理、连接牢固。

6. 通风工程:按照施工规范进行通风管道制作、安装,确保通风系统正常运行。

四、质量控制措施1. 钢筋工程质量控制:严格控制钢筋加工、绑扎质量,确保钢筋位置准确、间距均匀。

2. 模板工程质量控制:确保模板安装牢固、不变形,模板拆除后无损坏。

3. 混凝土施工质量控制措施:严格控制混凝土原材料、配合比、浇筑工艺等,确保混凝土强度、坍落度等指标符合要求。

4. 人防门施工质量控制:严格按照施工规范进行人防门安装,确保人防门启闭灵活、密封性能良好。

五、安全生产与文明施工措施1. 施工现场安全:加强施工现场安全管理,严格执行安全操作规程,确保施工安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、编制依据 (2)二、工程概况 (2)三、人防门施工 (4)四、人防墙及顶板施工 (8)五、机电安装 (8)六、人员配置 (14)七、混凝土质量标准 (15)八、成品保护措施 (15)九、安全注意事项 (16)一、编制依据(一)国家、行业和地方相关规范规程(二)设计图纸来广营B1医院施工图。

(三)其他1本工程施工总承包工程施工合同2本工程施工组织总设计二、工程概况(一)项目总体概况(二)人防工程概况B1-1#医疗综合楼等5项工程由中国建筑一局(集团)有限公司承建, 总建筑面积52181m²,其中地上面积35880平米,地下室面积16301平米。

结构形式框架剪力墙结构。

建筑层数七层不等,最高处29.9m。

质量目标为创北京市结构长城杯金奖、创北京市建筑长城杯金奖。

防空地下室设置在地下二层,建筑面积为8463.25㎡。

共有两个防护单元,1#防护单元平时为医疗备用间及库房,战时为急救医院,抗力等级为甲5级,建筑面积3789.75㎡;2#防护单元平时为汽车库,战时为人防物资库,抗力等级为甲6级,建筑面积4673.5㎡。

各单元、房间之间,各单元、房间与外界通道均设钢筋混凝土防护密闭门或密闭门。

地下室人防顶板均采用C40/P8防水混凝土,厚度核五级区为450mm,核六级区为350mm。

人防墙体厚有400mm、350mm、300mm,采用普通砼,外墙采用抗渗砼,并外加3+4mm改性沥青防水卷材。

位置概况如下图:三、人防门施工1、施工前的准备工作⑴、入场教育:施工人员进入现场前做好安全生产教育,认真遵守甲方的各项管理规定,提高施工人员的质量意识。

⑵、材料准备:备好电焊机、焊把线、吊链、线锤等设备工具。

⑶、人员准备:具有安装经验的技术工人,4—8名,其中焊工2名,根据现场实际情况可随时增加人员。

⑷、技术准备:施工图集采用国家建筑标准设计图集FJ01~04,厂家提供人防门合格证,人防门框进场后甲方与总包方对人防门进行外观质量验收,合格后与甲方施工技术人员密切配合,做好技术交底工作,保证工程质量。

2、人防门门框的安装工作门框安装流程:绑扎底板钢筋及墙体插筋→预埋人防门框立框支撑件→浇筑底板混凝土时预留后浇施工槽→安装调试固定人防门框→浇筑预留后浇施工槽混凝土→绑扎人防门框墙体钢筋及安装预埋穿墙管件→浇筑人防门框墙混凝土(1)、甲方负责提供施工用图纸,保证门框数量,规格型号,开启方向和性能与设计要求一致。

如果图纸发生变更,要及时以书面方式通知我方。

(2)、绑扎底板钢筋及墙体插筋后,在浇筑混凝土之前预埋立框支撑件。

支撑件采用直径不25㎜的螺纹钢,要求垂直埋入到底板内,埋入长度300㎜,高出底板面50㎜,并与底板钢筋固定牢固。

当人防门框净宽不大于1500㎜时,要求在人防门门扇开启方向的洞口两侧各预埋1根,距离门框墙边缘1-1.5米。

当人防门框净宽大于1500㎜时,要求在门框墙两侧的对应位置各预埋3根支撑件,分别设置在洞口两侧和中心位置,距离门框墙边缘1.5-2米。

(3)、浇筑底板混凝土前按要求预留后浇施工槽。

为保证人防门门框下门槛角钢及锚固筋的预埋,在浇筑底板混凝土时按要求预留后浇槽。

固定门槛式人防门,当人防门框净宽不大于1500㎜时,后浇槽的长度为洞口宽度+600㎜,向洞口每侧各延长300㎜;槽宽度为墙体宽+600㎜,墙体两侧各加宽300㎜;槽深度取200㎜。

当人防门框净宽大于1500㎜时,后浇槽的长度为洞口宽度+1000㎜,向洞口每侧各延长500㎜;槽宽度为墙体宽+1000㎜,墙体两侧各加宽500㎜,槽深度取250㎜。

活门槛式人防门,当人防门框净宽不大于1500㎜时,后浇槽的长度为洞口宽度+600㎜,向洞口每侧各延长300㎜;槽宽度为墙体宽+600㎜,墙体两侧各加宽300㎜,槽深度取300㎜;当人防门框净宽大于1500㎜时,后浇槽的长度为洞口宽度+1000㎜,向洞口每侧各延长500㎜,槽宽度为墙体宽+1000㎜,墙体两侧各加宽500㎜,槽深度取350㎜。

无门槛式人防门,后浇槽的长度为洞口宽度+1000㎜,向洞口两侧各延长500㎜;槽宽度为墙体+1000㎜,墙体两侧各加宽500㎜,槽深度取350㎜。

(4)、人防门框安装前,由甲方提供安装施工用线,包括洞口标高线,门口边线,门框墙边线等。

并确保点线的准确,牢固。

(5)、人防门框吊装就位和支撑。

用塔吊或吊车将人防门框就位,校正后焊接斜向支撑杆件。

为保证安全,防止门框倒伏。

斜向支撑杆件焊接牢固后才能摘除塔吊吊钩。

焊接水平支撑杆件和横向水平杆件。

人防门框净宽不大于1500㎜,单侧支撑,斜向支撑杆件为2根;人防门框净宽大于1500㎜时,两侧支撑,斜向支撑杆件每侧3根。

(6)、为保证安全施工条件,当人防门框下门槛标高高于底板面500㎜时,应在门框墙两侧搭设施工平台。

平台上面标高低于门框下门槛200㎜,平台距离门框墙300㎜。

(7)、为防止人防门框在浇筑混凝土时发生扰动移位,人防门临时支撑应为独立支撑。

支撑杆件不得与其他支撑接触,要求间距大于50㎜。

要做好成品保护工作,门框临时支撑杆件不得碰撞,压放材料,做模板支撑等。

在浇筑混凝土时严禁扰动门框或支撑杆件。

在门框墙混凝土强度达到70%以上后,才能拆除临时支撑杆件。

(8)、人防门框安装完后,由监理或总包组织技术质检人员检查验收,确保安装质量符合安装规程要求。

(9)、浇筑预留后浇施工槽,要求混凝土振捣密实,严禁空鼓。

双扇人防门框下铰座支撑托板,无门槛人防门框下闭锁座,活门槛前角钢下方的混凝土要一同浇筑完成.(10)、绑扎门框墙钢筋。

门框墙锚固筋要保持原有状态,禁止切割损坏。

(11)、人防门框墙体支设模板时,模板表面与门框角钢应贴合严密,门框角钢两侧面应外漏30-50㎜,以便于合模复检。

(12)、人防门框墙体模板支设完成后,在浇筑混凝土前,由监理单位组织对人防门安装及固定情况进行合模复检。

(13)、在人防防护段顶板钢筋施工时,按要求在相应位置预埋用于吊装人防门扇的吊环,吊环材质应采用HPB300钢筋,直径20mm。

吊环预留位置如下图。

当人防门为双扇时,应预留吊环2各,每个吊环位于每扇门的中心(1/4洞口尺寸处)。

吊环的上端水平部分必须置于顶板上层钢筋位置之上,能够满足承重要求。

吊环在预埋时必须保证数量齐全,位置准确。

(14)、人防门门框中间及四角焊接的加固角钢如需拆除,必须通知厂家安排人员拆除。

不得私自拆除。

(15)、做人防口部地面建筑面层时,要保证人防门开启侧地面建筑面层与活门槛人防门下门槛预埋角钢的上平面高度一致,在门扇开启范围内不能起坡。

固定门槛人防门要保证门槛高度。

3、人防门门扇的安装工作(1)、将人防门门扇运到对应的门框前,用吊链将门扇立起。

(2)、用铰页、螺钉将门扇与门框连接,固定牢固,门扇安装完成后,要求开关无阻碍。

(3)、钢质门铰页组装时,装配位置正确无误,铰页内涂抹黄油。

4、人防门调试工作⑴、人防门配件全部上齐。

⑵、通过调整调整垫片的数量,保证门扇关闭后上下铰页受力均匀,门扇与门框贴合严密,密封条压缩量均匀,严密不透气。

⑶、海面胶条松紧适度,接口为45°坡口搭接(且每樘门不能超过2个接口),闭锁、手轮、弹簧体、丝杆、锁头等运动部位必须均匀涂抹黄油,保证润滑。

⑷、调整闭锁、手轮的松紧程度,保证闭锁划到90°时,手轮转到关门终止位置后,门扇与门框贴合均匀,混凝土人防门间隙≤2.5㎜,钢制人防门间隙≤3㎜。

⑸、门扇能够自由开到终止位置,门扇启闭比较灵活,闭锁活动比较灵敏,门扇外表面标上闭锁开关方向。

5、施工及检测设备精度要求(1)施工工具:电焊机、焊把线、吊链、磁力线锤、锤子、角磨机、钢丝绳、水准仪、水平尺、钢板尺(2)检查工具:磁力线锤、钢卷尺、水准仪、水平尺、钢板尺(3)检验工具检测性能良好,必须经由国家法定计量检测单位检测合格。

6、施工环境要求(1)人防门门框及门扇应保证堆放场地坚实、平整、干燥。

(2)在施工过程中,确保门口附近干燥无水。

(3)在安装门扇及调试过程中,施工现场要保持良好的照明。

四、人防墙及顶板施工地下室人防区域顶板及侧墙混凝土为结构防水混凝土,抗渗等级S6,商品混凝土。

钢筋有热扎HPB235级、HRB335级和HRB400级,钢筋连接方式:均采用一级接头的机械连接。

基础底板采用砖胎膜,基础梁采用小钢模,地上墙柱及顶板均采用15mm多层板。

结构施工流程及注意事项同普通区域结构施工。

人防区域的防水混凝土与普通混凝土分界处用快易收口网隔开,新旧混凝土交界面,必须按规范要求进行清除浮浆凿毛清洗等工作,经有关部门检查后方可浇捣混凝土;分界处快易收口网防水砼普通砼五、机电安装1、施工前的准备工作(1)入场教育:施工人员进入现场前做好安全生产教育,认真遵守甲方的各项管理规定,提高施工人员的质量意识。

(2)材料准备:电焊机、焊把线、线锤等设备工具。

(3)人员准备:具有安装经验的技术工人20名,其中焊工3名。

(4)技术准备:图纸结合《人民防空地下室设计规范图示——通风专业》(05SFK10)、《人民防空地下室设计规范图示——电气专业》(05SFD10)、《人民防空地下室设计规范图示——给排水专业》(05SFS10)及《防空地下室给排水设施安装》(07SF02)。

2、人防概况(1)1)本工程战时分为两个防护单元,第一防护单元战时为一个甲类核5级急救医院。

第二防护单元战时为一个甲类核6级的物资库。

(2)所有引入(引出)人防的消火栓管线应在人防内侧设置工作压力为1.6Mpa的铜芯明杆闸阀;所有引入(引出)人防的自动喷水管线均应在人防内侧设置工作压力为1.6Mpa 的信号闸阀。

所有引入(引出)人防的其它给排水管道,均应在人防内侧设置工作压力为1.6Mpa闸阀或截止阀,阀门均应有明显的启闭标志。

(3)所有穿越人防围护结构及人防内密闭隔墙的管线,当管径不大于DN150时,均应预埋刚性防水套管;当管径大于DN150均应预埋外侧加防护挡板的刚性防水套管。

(4)穿越人防围护结构的给水管采用钢衬塑复合管,中水管采用热镀锌钢管,并作防护防腐处理。

重力排水管道采用A型机制排水铸铁管,压力排水管及透气管均采用热镀锌钢管。

(5)人防通风平时设机械排风兼排烟,战时按清洁式通风及隔绝式通风设计。

平时按防火分区设四套排风兼排烟系统及进风排烟补风系统。

(6)人防通风防护面积7227.72平方米,设计参数详见下表:(7)人防通风系统设计控制分为:平时通风、战时清洁通风、战时隔绝通风。

(8)人防通风系统进风管预埋在墙体部分采用大于等于3mm钢板气密焊接。

设置在染毒区的进、排风管采用3mm钢板焊接成型,且风管应有0.5%的坡度坡向室外。

(9) 人防电源按照防火分区及防护单元独立设置,每个人防分区设两路平时电源盒一路战时电源。
