石屑回填施工方案
碎石回填施工方案

构筑物基础碎石换填处理施工方案1、工程概况蒲城清洁能源化工有限责任公司渭北煤化工园区180万吨甲醇、70万吨聚烯烃项目厂外供水净化工程土建工程一期设计规模为10万m3/d,二期设计为20万m3/d,本期为一期工程,为10万m3/d的净水厂土建工程。
根据变更设计图纸要求,净水厂内构筑物基础均采用碎石换填地基处理,材料采用级配碎石,其中粒径小于2.0mm的碎石不应超过总重的45%,最大粒径不易超过50mm,压实系数不小于0.94,换填处理后的地基承载力不小于190Kpa。
调蓄水池取水泵房、换热站基底碎石换填厚度为0.8m;供水泵房、变配电室、加药间、加氯间、反冲洗设备间基底碎石换填厚度为1.0m; G型空气擦洗滤池车间基底碎石换填厚度为1.5m,G型滤池基底-2.65m以下碎石换填厚度为1.0m,-0.4m至-2.65m之间全部用碎石填实;HPS澄清池车间基底碎石换填厚度为1.5m,以上基础换填处理范围为每边宽出基础外边缘0.5m。
2、编制依据2.1各构筑物基础处理变更图纸及相关设计要求;2.2《建筑地基基础工程施工质量验收规范》(GB50202—2002);2.3《湿陷性黄土地区建筑规范》(GB50025-2004);2.4《土工试验方法标准》(GB/T50123-1999);2.5《建筑地基处理技术规范》(JGJ79—2002);2.6《陕西省建筑工程人工地基质量监督检测技术规定》陕质监总发(2003)056号。
3、施工准备工作及现场情况根据设计图纸的要求,结合施工现场的实际情况,构筑物基础换填施工前必须先施工场区内临时道路及保证水电畅通。
由于施工场地处土壤含水量高,地下水丰富,经现场试验确定基坑开挖深度超过4.0m时必须进行降水处理,本工程中只有HPS澄清池基础深度超过4.0m,该基础在开挖施工前沿基坑周围打设深度15.0m、直径0.3m的砂管井12座,在降水达到7天后开始基坑开挖施工,并在开挖过程中不间断持续降水,直至基底碎石换填施工完毕后停止降水。
石粉回填施工方案

石粉回填施工方案
一、前言
石粉回填是一种常见的建筑施工方案,通过将石粉填充于地下空洞中,以达到加固地基、增加承载能力的目的。
本文将介绍石粉回填的施工方案及注意事项。
二、施工准备工作
在进行石粉回填施工之前,需要做好以下准备工作: 1. 确定施工区域,对地基进行勘测,了解地下空洞情况。
2. 准备石粉及相关辅助材料,确保施工材料符合标准。
3. 确定施工人员及施工设备,保证施工顺利进行。
三、施工步骤
步骤一:清理施工区域
1.清理施工区域,确保地面平整无障碍物。
2.在需要回填的地下空洞周围设置支撑架,以防止土体坍塌。
步骤二:石粉回填
1.将准备好的石粉通过输送管或其他方式送入地下空洞中。
2.在回填的过程中,需避免石粉的堆积和聚集,保持填充均匀。
步骤三:压实处理
1.在石粉回填完成后,利用振动器等设备对填充的石粉进行压实处理。
2.确保石粉填充密实,能够达到增加地基承载力的效果。
四、施工注意事项
1.在施工过程中,需注意安全防护措施,避免发生意外事故。
2.确保石粉的质量符合标准,避免对地基造成不良影响。
3.施工结束后需对施工区域进行清理,确保环境卫生。
五、施工效果评估
施工完成后,需对填充的石粉进行检查和评估,确保施工效果达到预期要求。
如发现问题,需及时进行修复处理。
六、结语
石粉回填施工方案是一项重要的地基加固工程,正确的施工方法和严格的质量控制是保证施工效果的关键。
通过本文的介绍,相信读者对石粉回填施工方案有了更深入的了解。
希望能对相关领域的工作者提供一定的帮助和参考。
碎石回填施工方案

构筑物基础碎石换填处理施工方案1、工程概况蒲城清洁能源化工有限责任公司渭北煤化工园区180万吨甲醇、70万吨聚烯烃项目厂外供水净化工程土建工程一期设计规模为10万m3/d,二期设计为20万m3/d,本期为一期工程,为10万m3/d的净水厂土建工程。
根据变更设计图纸要求,净水厂内构筑物基础均采用碎石换填地基处理,材料采用级配碎石,其中粒径小于2.0mm的碎石不应超过总重的45%,最大粒径不易超过50mm,压实系数不小于0.94,换填处理后的地基承载力不小于190Kpa。
调蓄水池取水泵房、换热站基底碎石换填厚度为0.8m;供水泵房、变配电室、加药间、加氯间、反冲洗设备间基底碎石换填厚度为1.0m; G型空气擦洗滤池车间基底碎石换填厚度为1.5m,G型滤池基底-2.65m以下碎石换填厚度为1.0m,-0.4m至-2.65m之间全部用碎石填实;HPS澄清池车间基底碎石换填厚度为1.5m,以上基础换填处理范围为每边宽出基础外边缘0.5m。
2、编制依据2.1各构筑物基础处理变更图纸及相关设计要求;2.2《建筑地基基础工程施工质量验收规范》(GB50202—2002);2.3《湿陷性黄土地区建筑规范》(GB50025-2004);2.4《土工试验方法标准》(GB/T50123-1999);2.5《建筑地基处理技术规范》(JGJ79—2002);2.6《陕西省建筑工程人工地基质量监督检测技术规定》陕质监总发(2003)056号。
3、施工准备工作及现场情况根据设计图纸的要求,结合施工现场的实际情况,构筑物基础换填施工前必须先施工场区内临时道路及保证水电畅通。
由于施工场地处土壤含水量高,地下水丰富,经现场试验确定基坑开挖深度超过4.0m时必须进行降水处理,本工程中只有HPS澄清池基础深度超过4.0m,该基础在开挖施工前沿基坑周围打设深度15.0m、直径0.3m的砂管井12座,在降水达到7天后开始基坑开挖施工,并在开挖过程中不间断持续降水,直至基底碎石换填施工完毕后停止降水。
工程路基换填石屑施工方案

工程路基换填石屑施工方案1.1 确定工程路基换填石屑的施工范围和施工方案在施工前,首先需要对工程路基换填石屑的施工范围进行详细的勘察和测量,确定施工的具体范围和施工方法。
根据勘察和测量结果,制定详细的施工方案,包括施工的时间安排、施工的步骤和工艺、施工中需要的材料和设备等。
1.2 对施工现场进行清理和平整在施工前,需要对施工现场进行清理和平整,清除现场上可能存在的杂物和障碍物,保证施工现场的整洁和安全。
同时,对施工现场进行平整,确保施工道路的坚固和稳定。
1.3 准备施工所需的材料和设备在施工前,需要对施工所需的材料和设备进行准备。
主要材料包括石屑、砂石、水泥等,主要设备包括挖掘机、铲车、压路机等。
在准备材料和设备的过程中,需要保证材料的质量和设备的正常运转,以确保施工质量和进度。
2. 施工过程2.1 清理原有路基在施工过程中,需要先对原有的路基进行清理和整修。
清理的内容包括清除原有路基上的杂物和泥土,整修的内容包括对路基进行加固和修补,确保路基的坚实和平整。
2.2 铺设砂石层在清理原有路基之后,需要先铺设一层砂石,以提供路基的支撑和排水。
铺设砂石层的厚度和质量需要根据实际情况进行调整,以满足路基的要求。
2.3 摊铺石屑在铺设砂石层之后,需要将石屑摊铺在路基上。
摊铺石屑的过程中,需要确保石屑的均匀分布和密实压实,以达到路基的要求。
在摊铺的过程中,需要注意石屑的质量和尺寸,确保石屑的质量和大小符合规定。
2.4 压实石屑在摊铺石屑之后,需要进行石屑的压实工作。
压实的方法包括机械压实和人工压实,根据实际情况进行选择。
在压实的过程中,需要保证石屑的密实和坚固,以确保路基的稳定和耐久。
2.5 铺设薄层水泥在压实石屑之后,需要进行一层薄层水泥的铺设。
薄层水泥的作用是加固和保护石屑,提高路基的强度和稳定。
铺设水泥的厚度和比例需要根据实际情况进行调整,以满足路基的要求。
3. 施工后的检查和验收3.1 完成施工的整体验收在施工结束后,需要对整体的施工进行检查和验收。
石屑回填施工方案

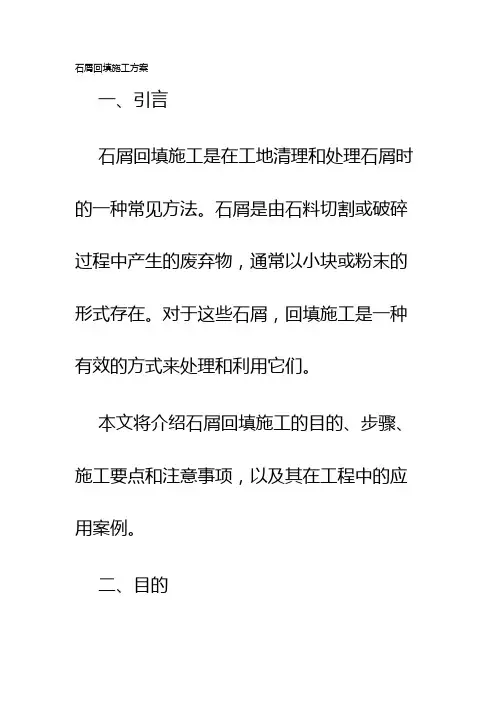

石屑回填施工方案一、引言石屑回填施工是在工地清理和处理石屑时的一种常见方法。
石屑是由石料切割或破碎过程中产生的废弃物,通常以小块或粉末的形式存在。
对于这些石屑,回填施工是一种有效的方式来处理和利用它们。
本文将介绍石屑回填施工的目的、步骤、施工要点和注意事项,以及其在工程中的应用案例。
二、目的石屑回填施工的目的是将石屑有效地利用起来,减少废弃物的产生,降低环境污染的风险,并增强施工现场的整体安全性。
三、步骤1. 石屑清理在施工过程中,石屑的清理工作是至关重要的。
首先,需要将石屑从施工现场中清理出来,并集中储存。
清理时应注意避免石屑散落或飞散,以免对周围环境和施工人员造成伤害。
2. 石屑分类清理后,将石屑进行分类。
根据石屑的特性和用途,可以将其分为粉末状和块状两类。
根据实际情况和需求,可以进一步对石屑进行细分,以便更好地进行后续处理和利用。
3. 石屑回填石屑回填是指将分类好的石屑重新填充回土壤中。
在进行石屑回填施工时,应根据实际情况采取适当的回填方式和工具,确保石屑的均匀分布和牢固固定。
四、施工要点1. 安全在进行石屑回填施工时,必须严格遵守相关的安全规定和操作规程。
施工人员应佩戴合适的个人防护装备,如安全帽、护目镜和手套等。
此外,施工现场应设置明显的警示标志,以提醒他人注意施工区域。
2. 均匀回填石屑回填施工中的关键是均匀回填。
石屑应适当分散在回填区域中,确保整体的均匀性。
同时,回填时还应注意控制石屑的厚度,避免过厚或过薄。
3. 固定石屑为确保回填后的石屑能够牢固地固定在土壤中,可以采取一些措施。
如在回填后可适当加水浇灌,使石屑与土壤更好地结合。
另外,可以使用适当的工具或设备对石屑进行压实,以加强固定效果。
五、注意事项1. 环保要求在进行石屑回填施工时,应遵守环保要求,如避免将石屑堆放在水源或保护区附近。
同时,石屑回填应避免对周围环境和地下水质造成污染,对地下管线等设施应予以保护。
2. 施工条件进行石屑回填施工之前,应确认施工条件是否满足要求。
级配碎石回填施工方案

级配碎石回填施工方案一、施工背景1.1 项目简介本项目位于XX区域,是一个XX工程项目,主要任务是进行XX工程。
### 1.2 项目需求由于工程需要,在XX地段需要进行级配碎石回填,以确保工程的顺利进行。
二、施工准备2.1 材料准备•级配碎石:根据工程要求,准备XX立方米级配碎石。
•相关设备:需要XX设备进行碎石回填作业。
2.2 人员调配•碎石回填组:XX名工人负责碎石回填作业。
•管理人员:XX名负责施工现场管理和协调。
2.3 安全措施•工人需佩戴安全帽、手套等防护用品。
•确保施工现场周边通道畅通,避免行人和车辆相撞。
•严禁在施工现场吸烟。
三、施工步骤3.1 现场布置•确定碎石回填的施工范围。
•将级配碎石堆放在施工现场附近,便于作业。
3.2 碎石回填•按照设计要求,将级配碎石均匀回填至指定位置。
•确保碎石层厚度均匀,达到设计要求。
3.3 压实处理•使用压路机对碎石进行压实处理,确保碎石层牢固、平整。
•可在压实过程中适时加入水进行湿压处理,提高碎石层的密实度。
四、施工质量控制4.1 施工验收•确保碎石回填符合设计要求。
•对回填后的碎石层进行检查,确保无空鼓、开裂等情况。
4.2 质量监测•对回填后的碎石层进行密实度检测,确保达到设计标准。
•定期检查碎石层的稳定性,确保施工质量。
五、施工结束及验收5.1 完工交接•确保施工现场的清洁整齐。
•完成相关施工文件的整理和归档。
5.2 验收确认•由相关单位进行碎石回填施工的验收工作。
•确保验收合格后方可结束本次施工任务。
以上为级配碎石回填施工方案,工程施工中如有不明之处,请立即向项目负责人或相关人员咨询。
石屑回填施工方案

石屑回填施工方案1. 引言石屑回填施工是一种常见的土地利用和环境保护技术,旨在将石屑作为填料回填到地表或土壤中,以改善土壤质量、降低土地侵蚀和增加植被覆盖。
本文将介绍石屑回填施工方案的相关内容。
2. 施工前准备在进行石屑回填施工之前,需要进行一些准备工作,包括:2.1 地质勘察对施工区域进行地质勘察,了解地下水位、土壤类型、地形地貌等情况,以便合理安排施工方案。
2.2 石屑来源选择选择适合的石屑来源,可以是矿石加工、建筑废弃物、园林绿化剪枝等来源,需要确保石屑符合环保要求,不含有害物质。
2.3 石屑质量检测对选定的石屑进行质量检测,包括颗粒大小、有机物含量、重金属含量等指标,确保石屑质量合格。
2.4 施工设备准备准备好施工所需的设备,包括挖掘机、运输车辆、喷洒设备等,确保施工顺利进行。
3. 施工步骤石屑回填施工一般包括以下步骤:3.1 地表准备清理施工区域的杂草、垃圾等物质,确保地表整洁。
3.2 确定回填区域根据施工计划,确定回填区域的范围和位置。
3.3 石屑运输将选定的石屑运输到施工现场,使用运输车辆将石屑倾倒到指定区域。
3.4 石屑均匀分布使用挖掘机、喷洒设备等工具,将石屑均匀地分布在回填区域上。
3.5 压实处理使用压路机等设备对回填的石屑进行压实处理,提高其稳定性和密实度。
3.6 植被恢复等待石屑回填区域的土壤适当湿润后,进行植被恢复工作,种植适合的植物,加快土壤修复和生态恢复过程。
4. 施工注意事项进行石屑回填施工时,需要注意以下事项:4.1 环保要求选择符合环保要求的石屑来源,避免引入有害物质对环境造成污染。
4.2 施工时间选择根据气候条件和植物生长季节,合理选择施工时间,以便植被能够尽快恢复。
4.3 施工过程监测对施工过程中关键指标进行监测,包括石屑压实度、植被覆盖率等,及时调整施工方案。
4.4 定期维护管理施工完成后,定期进行维护管理,包括浇水、修剪、杂草清除等工作,确保石屑回填区域的稳定性和可持续性。
201石屑回填施工方案

201石屑回填施工方案背景信息在工程建设中,常常会产生大量的石屑和废旧物料。
这些材料,如果不进行有效的处理和利用,不仅会浪费资源,还会带来环境污染和安全隐患。
因此,石屑回填技术应运而生。
201石屑回填施工方案就是一种采用石屑回填技术的施工方法,旨在使得原本废弃的石屑材料得到充分利用,发挥其可持续发展的作用。
技术原理201石屑回填施工方案是一种应用较为广泛的高效石屑回填技术。
其技术原理是将石屑材料进行压实、平整,然后在其表面喷涂或撒播粘结剂,最终再次压实,使得石屑材料与地基基础充分结合。
这种方法不仅能够减少废物对环境的污染,而且还能大大提高地基的强度和稳定性,从而保证工程建设的安全性和可持续性。
施工步骤201石屑回填施工方案的施工步骤主要包括以下几个方面:1.首先需要对作业面进行处理,清除其上的杂草,平整土坪,确定必要的工作区域和施工道路。
2.然后,将石屑进行处理,包括筛选、清洗、破碎等,以确保其符合施工要求。
3.接下来,将处理好的石屑材料平铺于基础坑中,进行压实,直至其紧密粘结在一起。
4.当石屑材料达到要求的高度后,在石屑表面进行粘合处理,可以使用水泥、沥青、环氧树脂等材料,在石屑表面喷涂或者撒播,并使用压路机对其进行压实,以保证石屑材料与地基基础充分结合。
5.最后,在石屑表层上进行为期数天的养护,以确保石屑技术达到预期效果。
施工注意事项在进行石屑回填施工时,需要遵守以下几个注意事项:1.根据工程的具体情况,选择适宜的石屑材料,确保其符合工程建设的要求。
2.严格控制施工数量和进度,确保及时完成施工任务。
3.认真执行现场管理制度,包括随时进行现场巡检和监控,及时处理施工中出现的问题,减少安全事故发生的可能性。
4.确保施工中使用的设备和工具处于良好状态,以减少停工时间和维修成本。
5.加强环保意识,避免对环境和生态系统造成负面影响。
201石屑回填施工方案是一种有效利用石屑材料资源的方法,体现了可持续发展理念。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
珠海长隆海洋
石屑回填施工方案
制:
核:
核:
期:
广东水电二局股份有限公司
、工程概况:
(一)建筑概况
本工程为珠海投资发展有限公司拟建珠海横琴长隆海洋王国工程,建筑场地
位于珠海市横琴新区富祥湾内,北侧与进村路相隔为正在兴建的04区,场地为滨海砂堤地貌,进村路与环岛路相通,交通便利。
为北极熊展览馆,地下一层、地上一层建筑,采用预应力管桩基础。
本工程主要基坑开挖深度约4.85m (不考虑承台及垫层厚),基坑面积约为3684 m2,周长约240m包括了北极熊展览馆及水上过山车部分挡土墙的土方开挖,基坑边采取搅拌桩止水(2 0 550@400)搅拌桩长度
不小于12m我公司目前主要施工任务为基础施工与基坑桩承台到-1层顶板中维
生管道石屑回填施工,砂石回填密实度理论上可达到95%以上,砂石回填提高了回填施工的密实度,回填石粉对维生管道系统较稳定,提高回填土层工程质量, 基坑石屑回填施工为上部钢筋混凝土框架施结构提供工作面,以便于上部结构施工的顺利开展0
(二)结构概况
基础形式采用桩承台基础。
结构形式为框架结构。
(三)工作顺序
排水〉基层清理匚二>石屑回填平整、夯实
'、施工准备
(一)作业条件
1、施工前应根据工程特点、回填石屑种类、密实度要求、施工条件等,合理地确定填方石料含
水量控制范围、虚铺厚度和压实遍数等参数,其参数应通过压实试验来确定。
2、铺筑前,应组织有关单位共同对基础、维生管道等进行检查验收并办理隐检手续。
3、在地下水位高于基坑(槽)底面的工程中施工时,应采取排水或降低地下水平的措施,使基
坑(槽)保持无水状态。
4、检查基槽(坑)、管沟的边坡是否稳定,并清除基底上的浮土、杂物和积水。
5、确定好土方机械、车辆的行走路线,应事先经过检查,必要时要进行加固加宽等准备工作。
同时要编好施工方案。
&熟悉图纸
(二)施工机具
挖土机、自卸汽车、翻斗车、压路机、铲土机、蛙式打夯机、铁锹、 尺、胶皮管、尖、平头铁锹、手推车、铁镐、撬棍、钢尺、小线等。
材料与质量要求
(一) 石屑回填材料要求
1、 回填石屑,其最大粒径不得超过 50mm (应取得设计单位同意),含水率应符合规定。
2、 对基础回填前应清除周围的积水和杂物,要求回填均匀,分层夯实,压实系数不小于
3、 石屑材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。
用做排水固结地基时,含 泥量
不宜超过3%。
石屑最大粒径不得大于垫层或虚铺厚度的 2/3,并不宜大于50mm 。
(二) 石屑回填质量要求
1、 基底处理必须符合设计要求或施工规范的规定。
2、 材料石屑,拌合均匀,虚铺厚度符合规定,夯压密实。
3、 分层留接槎位置正确,方法合理,接槎夯压密实,平整,允许偏差项目,见表 石屑回填工程地基的允许偏差
表 1-10
施工方案
(一)工艺流程
基坑底板清理、验收T 检验石屑质量-分层铺石屑、耙平-洒水-夯打密实-检验密
实度-修整找平验收
(二)操作工艺
1、 铺筑前,应将基底表面上的树根、垃圾等杂物都处理完毕,清除干净。
2、 对级配石屑进行技术鉴定,其质量均应达到设计要求或规范的规定。
3、 分层铺筑石屑。
或按表1-8选用
4、
碾压机械压实填方时,应控制行驶速度,一般平碾不应超过: 2km/h
5、 铺筑石屑的每层厚度,一般为 20〜25cm ,不宜超过25cm ,分层厚度可用样桩控制。
视不
同条件,可选用夯实或压实的方法。
大面积的石屑,铺筑厚度可达
35cm ,宜采用6〜10t 的
表1-8 5m 钢
1-10。
压路机碾压。
6、石屑地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步和斜坡形,搭槎处应注意
压(夯)实。
施工应按先深后浅的顺序进行。
7、在机械施工碾压不到的回填部位,应配合人工推料填充,用蛙式或柴油打夯机分层夯打密实。
8、石屑回填每层压实后,应按规定规定进行环刀取样,测出石屑的质量密度;达到要求后,再进行
上一层的铺筑。
9、填方全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高
程的地方,应补石屑找平夯实。
10、洒水:铺筑级配石屑在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持砂石的
最佳含水量,一般为5%〜8%
11、夯实或碾压;夯实或碾压的遍数,由现场试验确定。
用蛙式打夯机时,应保持落距为400〜
500mm要一夯压半夯,行行相接,全面夯实,一般不少于6遍。
采用压路机往复碾压,一般碾压不少于3遍,其轮距搭接不小于50cm。
边缘和转角处应用人工或蛙式打夯机补夯密实。
四、施工注意事项
1、施工时,基础承台、基础梁板、维生管道达到一定强度后,才能进行回填石屑的施工,以免对
结构基础造成损坏。
2、基础回填石屑,必须清理到基础底面标高,才能逐层回填。
3、室内坑槽(沟)不得用含有杂物的石屑回填。
五、安全生产措施
1、自卸车运输过程中避免碰触钢筋、架体。
2 、挖掘机装载时回转半径内不允许站人。
3 、回填石屑夯实时一人操作打夯机,一人拖打夯机电缆,避免打夯机夯击电缆。
